米空心板梁汽车吊吊装施工方案梁汽车吊是一种常用的吊装设备,常用于大型工程中的梁板吊装施工。

下面是一个关于梁汽车吊吊装施工方案的详细介绍:1.前期准备工作:a.实地勘察:对施工现场进行勘察,确定施工条件和地形地貌,确定起重设备的选型和施工方案。

b.施工条件准备:清理施工现场,确保无杂物和障碍物,确保施工区域的安全和通畅。

c.吊装设备准备:选择适合的梁汽车吊设备,并保证其安全和可靠性,进行设备的技术检查和维护。

2.吊装方案设计:a.根据梁板的重量和尺寸,确定吊装方案和设备配置,并计算设备的额定起重量和工作半径。

b.根据现场条件,确定吊装的起吊点和起吊方式,确保吊装过程中的安全和稳定。

c.设计起重索具和吊钩的选型和布置,确保吊装过程中的均衡和合理配重。

3.安装梁板吊装设备:a.在施工现场建立起限制区域,并进行标识,以确保施工安全。

b.安装梁汽车吊装设备,包括设置支腿、安装吊臂、安装吊钩和起重索具等。

c.进行设备的调试和试运行,确保设备的正常工作和稳定性。

4.吊装操作:a.按照吊装方案和操作规程进行吊装操作,确保吊装过程中的安全和稳定。

b.在吊装过程中严格遵守起重作业规程和安全操作规程,确保吊装操作的安全和可靠性。

c.吊装过程中,对吊装设备进行实时监控和检查,确保设备的正常工作和安全性能。

5.吊装结束:a.吊装完成后,及时卸载吊装设备,清理施工现场,恢复原状。

b.对吊装设备进行保养和维护,保持设备的良好状态和性能。

c.进行施工记录和工程验收,确保施工质量和安全。

以上就是一个关于梁汽车吊吊装施工方案的详细介绍。

根据具体工程的要求和情况,还需要结合实际情况进行合理调整和修改。

在进行吊装操作时,务必严格按照操作规程和安全要求进行操作,确保施工过程中的安全和有效性。

同时,还需要根据国家相关法律法规和技术标准进行操作,确保施工符合标准和规范。

板梁吊装施工方案

板梁吊装施工方案

一、吊装方案本工程为全幅吊装。

板梁的安装采用2辆200t的汽车式吊车,板梁最大重量为90.197t,每辆吊车在倾角45度、旋转半径11m的情况下起重能力符合要求。

根据现场的情况,采用2辆200t的吊车能满足吊装的要求。

将预制厂的预制钢箱梁达到吊装要求的梁按照安装顺序一一拖至吊装现场。

吊装顺序:钢箱梁吊装自西向东依次安装,安装完毕后向两侧进行。

吊车和板梁运输车停稳至指定位置后,两辆吊车同时将吊绳固定板梁两端的吊环上,在专人负责指挥的调配下慢慢升起,在起吊前先进行试吊,钢丝绳及吊具等没有异常情况后进行正式起吊,移至就位位置,慢慢安放。

河道上部的板梁由于不能一次就位,须进行多次倒运才能就位,在盖梁上倒运时,两吊车要密切配合。

汽吊吊装时应有专人指挥,起吊及下降时要做到平稳及听从指挥,板梁安装时,应用6㎝木板控制好伸缩缝宽度,板梁与板梁间缝隙安装时应控制均匀,板梁安装后应无松动,与支座间应无空隙,否则应用铁片垫平。

垫平后支座无松动、无位移,否则板梁应重新安装。

二、钢箱梁架设施工技术措施1、垫石顶面精确画出支座的位置、边线,画出各片梁端线位置、边线位置。

2、预制梁板就位时要按画出的位置线准确就位,支座要按设计图纸位置线摆放,精测高程无误,且不得因碰撞发生位移,否则需吊起重新安装。

3、吊装预制梁板时设专人负责指挥,统一协调步骤,遇有下雨刮大风天气,严禁架梁施工。

4、预制梁板架设完后,及时与相邻梁上的预埋钢筋焊接,并采取临时加固措施。

三、安全、文明施工(一)、起重吊装规定:1、凡从事起重、吊车、装卸、指挥作业人员必须经过有关部门的培训,具备操作起重、吊车的技能和熟知安全技术操作规程,并经考试合格后取得上岗证,且必须持证上岗,非本工种人员,不得操作。

2、凡从事起重、吊车作业的司机、司吊、司索工、信号指挥班前一律不准饮酒。

作业前班组长应交任务、交安全,并做好出车前的准备工作。

3、出车前,司索工必须认真检查非车作业的钢丝绳、扣、卡环、钩子、撬棍和木墩等,是否齐全。

梁板吊装的专项方案

梁板吊装的专项方案

一、编制依据1. 《建筑起重机械安全技术规程》2. 《建筑工程施工安全规范》3. 《建筑工程施工质量验收规范》4. 《建筑工程施工组织设计规范》5. 本工程相关设计文件和施工图纸二、工程概况1. 工程名称:XX项目梁板吊装工程2. 工程地点:XX市XX区XX项目现场3. 工程规模:总建筑面积XX万平方米,梁板吊装工程量XX立方米4. 施工单位:XX建筑有限公司三、施工工艺及方法1. 施工工艺:采用汽车吊进行梁板吊装,采用人工配合机械进行安装。

2. 施工方法:(1)吊装准备:检查吊装设备、梁板及安装位置,确保设备完好、梁板质量合格、安装位置准确。

(2)吊装过程:a. 吊装前,对汽车吊进行试吊,确保吊装设备性能良好。

b. 吊装时,吊装人员应密切配合,确保梁板平稳吊装。

c. 梁板吊装到位后,进行临时固定,防止梁板滑动。

(3)安装过程:a. 安装前,检查梁板尺寸、位置是否符合设计要求。

b. 安装时,使用扳手、撬棍等工具进行安装,确保梁板安装牢固。

c. 安装完成后,进行验收,确保安装质量符合要求。

四、安全措施1. 人员安全:(1)吊装人员必须经过专业培训,取得相关操作资格证书。

(2)吊装过程中,严禁酒后操作、疲劳作业。

2. 设备安全:(1)汽车吊、吊装设备等必须符合国家标准,并定期进行检测、保养。

(2)吊装过程中,确保吊装设备与梁板连接牢固。

3. 环境安全:(1)吊装过程中,确保施工现场安全通道畅通。

(2)吊装过程中,防止梁板掉落伤人。

4. 防火安全:(1)施工现场设置消防设施,并定期检查、保养。

(2)吊装过程中,严禁烟火。

五、进度安排1. 施工准备:5天2. 梁板吊装:10天3. 梁板安装:5天4. 验收:2天总计:22天六、质量保证措施1. 严格按照设计文件和施工图纸进行施工。

2. 对梁板、吊装设备、安装位置等进行严格检查,确保质量合格。

3. 施工过程中,对关键工序进行控制,确保施工质量。

4. 施工完成后,进行验收,确保工程质量符合要求。

汽车吊架梁安全专项方案

汽车吊架梁安全专项方案

汽车吊架梁施工安全专项方案第一章 编制说明1.1编制依据XX1.2编制目的为了规范T 梁架设施工作业,最大限度地减少事故造成的人员伤亡和财产损失,维护员工生命安全和社会安定,特制订本安全施工方案。

1.3适用范围本专项方案适用于本施工现场汽车吊梁板架设施工。

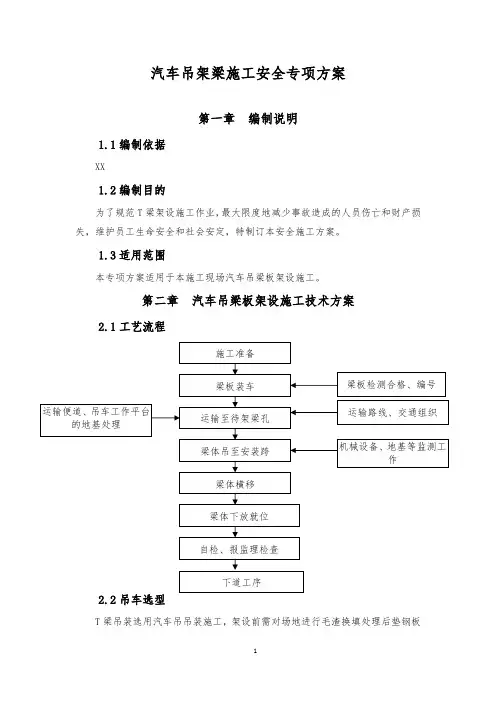

第二章 汽车吊梁板架设施工技术方案2.1工艺流程T 梁吊装选用汽车吊吊装施工,架设前需对场地进行毛渣换填处理后垫钢板梁板检测合格、编号 运输路线、交通组织 机械设备、地基等监测工作 梁体下放就位 自检、报监理检查下道工序 梁板装车 运输至待架梁孔 施工准备梁体吊至安装跨 运输便道、吊车工作平台的地基处理 梁体横移临时铺垫,每跨需换填毛渣的尺寸为30米宽*20米长*0.9米厚,一跨毛渣量为180m³,以满足吊车起吊及安全施工。

2.3预制梁的运输1)板梁采用梁场3台龙门吊将梁板进行装车。

首先将运梁平板车开到指定的装车位置,然后用龙门吊将存梁区已经编号的待架设梁板吊起,徐徐放到平板车上。

在调放过程中,主要对梁体进行保护,小心轻放的原则。

2)运输车采用两台平板车循环进行,每次运输一片T梁,在运输过程中用导链把T与平板车绑扎牢固,安全运至吊装场地。

3)确定运输时间、运输路线、指导交通,确保运输安全。

运输过程中,运输平板车尽量靠道路右侧行驶,且前后安排车辆专人进行交通引导以及梁板运输过程中的监测,若因道路颠簸造成梁板有松动的现象时,应立即停车进行处理。

4)施工区域内运输便道事先要经过加固、平整,防止运输过程中产生剧烈振动,运梁板车时速控制在7km/h以内。

2.4梁板装载加固1)装梁前,技术人员要仔细核对待架梁板的外观、梁长、编号等相关信息,确认无误后方可吊装;2)装梁时,各支垫要对准位置,梁体中心线应在高位运输车的纵向中心线上,允许偏差为±2cm,发现中线位置偏差超标,必须重现对位,梁片放入运梁车时,中心要落在台车纵向中心线上,偏差不超过30cm,梁体前后端支垫距梁端2.4m;3)梁片在梁场装梁过程中,钢丝绳与梁底接触点设置防护垫片,避免因受力集中挤坏梁体;4)梁体与车体拖架之间用枕木支垫,梁底铺设方木及橡胶垫,在T梁腹板两侧采用固定于车体上的专用钢结构固定架支撑以防在运输过程中梁体倾覆。

梁板安装施工工艺图

梁板安装施工工艺图

梁板安装施工工艺图一、架桥机架梁一)工艺图二)架桥机架梁施工工艺说明1、场地准备架桥机在桥头路基上完成拼装。

路基要求平整、密实,2、架桥机拼装及试运行架桥机拼装程序为:测量定位→平衡对称拼装两侧主桁梁→安装前后联系框架、临时支撑→安装前、中、后支腿及中、后顶高支腿→铺设纵向轨道→安装起吊小车、液压系统、操作台、接通电源→检查调试初步运行。

架桥机安装完成以后应检查各部尺寸是否正确,各系统的运行是否正常,然后试运行。

3、架桥机前移架桥机试运行完成后开始架梁,首先架桥机空载前移,两起吊小车退至后支腿附近,收起前支腿就位,在盖梁上铺设横移轨道,然后将行走箱落在轨道上。

4、喂梁用自行式电动平车运梁,龙门吊将箱梁吊至电动平车上,再由电动平车将梁运至架桥机后跨内,两起吊小车将梁吊起。

5、支座安装箱梁架设前先施工支座,支座安装前应逐一检查其标高,符合设计规范要求后,在临时支座上用墨线弹出梁中心线,然后再检查梁跨是否符合设计要求。

6、落梁喂梁后,两起吊小车开始运梁,将梁运至架桥机前跨位置,横移架桥机,将梁运至待架梁支座的上方,使梁体中心线与支座中心线对正,然后下落就位。

梁体就位后用垂球吊线法检查梁体安装垂直度,合格后再架设第二片梁。

7、架桥机前移第一孔梁的架设完成后,对架桥机进行检查,确认无故障后,将中、后顶高支腿顶起,中、后行走箱由横向转为纵向,中、后顶高支腿下落使行走箱落至纵向轨道上,两起吊小车退至后支腿附近,收起前支腿,铺设延伸轨道,架桥机前移就位,开始架设下一孔梁。

二、汽车吊架梁一)工艺筐图二)汽车吊架梁施工工艺说明1、场地准备平整场地,并修建临时便道,满足吊机行驶及吊梁需要。

场地准备完成后,吊机在适当的位置就位。

2、梁体运输梁采用平板拖车运输至现场。

3、支座安装先测量放线,在墩台顶放出支座中心线,然后安装永久支座或临时支座。

4、架梁采用两台汽车吊吊装梁体,两台吊机各吊住梁的一端,同步提升将梁吊起架设安装,注意两台吊机应互相配合。

梁板汽车起重机安装安全技术交底

梁板汽车起重机安装安全技术交底

梁板汽车起重机安装安全技术交底

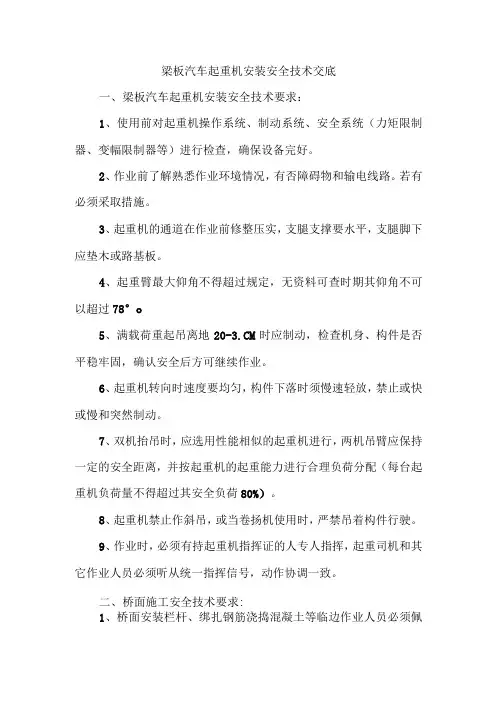

一、梁板汽车起重机安装安全技术要求:
1、使用前对起重机操作系统、制动系统、安全系统(力矩限制器、变幅限制器等)进行检查,确保设备完好。

2、作业前了解熟悉作业环境情况,有否障碍物和输电线路。

若有必须采取措施。

3、起重机的通道在作业前修整压实,支腿支撑要水平,支腿脚下应垫木或路基板。

4、起重臂最大仰角不得超过规定,无资料可查时期其仰角不可以超过78°o
5、满载荷重起吊离地20-3.CM时应制动,检查机身、构件是否平稳牢固,确认安全后方可继续作业。

6、起重机转向时速度要均匀,构件下落时须慢速轻放,禁止或快或慢和突然制动。

7、双机抬吊时,应选用性能相似的起重机进行,两机吊臂应保持一定的安全距离,并按起重机的起重能力进行合理负荷分配(每台起重机负荷量不得超过其安全负荷80%)。

8、起重机禁止作斜吊,或当卷扬机使用时,严禁吊着构件行驶。

9、作业时,必须有持起重机指挥证的人专人指挥,起重司机和其它作业人员必须听从统一指挥信号,动作协调一致。

二、桥面施工安全技术要求:
1、桥面安装栏杆、绑扎钢筋浇捣混凝土等临边作业人员必须佩
戴安全带。

2、现浇栏杆和栏杆需做外装饰时必须在临边搭设脚手架并配备封闭式护栏方可作业。

3、现场熬沥青时,周围应设置防火器具,熬油场地应远离易燃易爆场地,要防止溢锅伤人。

4、人工涂刷沥青时,必须穿紧袖口、紧裤脚的工作服,戴口罩、帆布手套、护目镜、脚盖和围腰,穿隔温鞋,用毛巾围住脖颈;油桶不能装满,防止溢出伤人。

5、桥面浇混凝土安全操作参照混凝土浇筑安全技术要求的交底内容。

汽车吊吊装施工方案 (2)

汽车吊吊装施工方案 (2)

汽车吊吊装施工方案 (2)汽车吊吊装施工的过程是一项重要的工程,需遵循严谨的方案以确保施工顺利进行并保障施工安全。

以下是针对汽车吊吊装的施工方案:1. 施工前准备在进行汽车吊吊装施工前,需进行周密的准备工作。

首先要对施工现场进行勘察,了解地形、环境等情况,确保没有危险障碍物。

其次,需要准备好所需要的吊车、吊钩、安全带等施工器材,并对这些器材进行检查,确保其完好无损。

最后,施工人员需要进行安全培训,了解施工流程和安全操作规程。

2. 施工流程汽车吊吊装施工的流程一般包括以下几个步骤: - 预备工作:在施工现场进行一次全面的安全检查,确保各项准备工作就绪。

- 安装吊车:将吊车稳固地安装在施工位置,确保吊车平稳且牢固。

- 吊装准备:将吊钩连接到被吊物体上,并通过调整吊钩的位置确保吊装平稳。

- 吊装操作:由吊车操纵员根据指示将被吊物体吊升到指定高度并移动到目标位置。

- 固定及安全检查:将被吊物体固定好后,再次进行安全检查,确保吊装完毕。

3. 安全措施在汽车吊吊装施工过程中,安全始终是第一位的重要考虑因素。

为了保障施工人员和现场周围人员的安全,需遵循以下安全措施: - 人员分工:明确各个岗位的工作职责,确保各项工作有序进行。

- 安全带使用:施工人员需要佩戴安全带,并确保安全带牢固可靠。

- 警戒线设置:在施工现场周围设置警戒线,防止无关人员靠近施工区域。

- 定期检查:定期对吊车和吊装设备进行检查,确保其良好状态。

汽车吊吊装施工是一项复杂的工程,需要施工人员具备专业的技能和严谨的作风。

通过严格遵循施工方案和安全措施,可以确保施工过程高效顺利,同时保障施工安全。

桥梁梁板吊装施工方案

桥梁梁板吊装施工方案

桥梁梁板吊装施工方案1.准备工作①支座已进场并检验合格;②板梁预制完毕, 强度达到吊装要求。

③事先组织吊装人员对桥梁现场进行勘察, 整理场地。

④所需机械:50T汽车吊1台, 25T汽吊车1台, 13米拖挂车2辆, 倒链4个。

2.测量放样根据设计要求测放出支座安装位置, 并用墨线弹出纵横轴线和板梁边线, 纵横轴线长度大于支座直径, 作为支座安装的依据。

3.支座安装①支座安装前, 先检验产品合格证书中有关技术性能指标、规格尺寸是否符合图纸要求, 如不相符, 不得使用。

②台帽或盖梁上放置支座部位的混凝土表面平整清洁, 保证整个面积上的压力均匀。

③认真检查所有支座垫石标高, 支座垫石的允许误差, 简支粱为±10mm, 如低于设计标高, 凿除重做, 厚度不小于5cm。

如高于设计标高, 将高出的部分凿除并磨平, 确保支座底标高符合设计及规范要求。

④支座安装做到准确、平整、干净, 不得出现脱空现象。

⑤将支座准确的安放在盖梁或台帽上, 要求支座中心线同标出的设计中点相重合。

4.梁板吊装①梁板装运预制厂内20吨吊装车, 二辆13米拖车轮流运梁。

拖上用两排枕木作为垫板, 用倒链将其稳固, 防止梁板在运送时发生移位。

②现场吊装现场由一辆50吨吊车及六名吊装工吊装。

由吊装队长统一号令, 手持彩旗吹哨指挥拖车就位和吊车起吊, 在盖梁上四名吊装工听从彩旗指挥以吹哨响应, 作到步调一致, 平稳吊板。

③板梁吊装时, 必须仔细, 使梁板就位准确且与支座密贴, 就位不准时, 或支座与梁板不密贴时, 必须吊起, 采取措施垫不锈钢钢板并确保支座位置正确, 不得用撬棍移动板梁。

④预制板从安装直至形成结构整体各个阶段, 都不允许支座出现脱空现象, 并逐个进行检查。

⑤板梁安装检验项目梁板就位后, 安装锚栓帽, 锚栓帽与锚栓之间用沥青麻絮填塞。

6.浇筑铰缝混凝土①板梁安装检验合格后进行铰缝的浇筑工作;②将铰缝钢筋调整至设计位置, 采用绑扎连接;③采用PVC管挂于铰缝下口, 作为铰缝底模;④铰缝混凝土采用自动计量集中拌和站, 运输采用混凝土罐车。

板梁吊装方案

板梁吊装方案

板梁吊装方案1、板梁安装前应做好以下几项准备工作(1)检验盖梁砼的试件强度是否达到设计强度的100%,合格后方能架梁。

(2)对各墩台进行测量放线,丈量桥跨,确定各支座位置,并在盖梁和桥台上划出安装梁的边线。

(3)测量各支座点标高,检查其平整度和标高是否符合要求,否则应立即修凿平整,并以水泥砂浆抹平。

同时对梁板支承面应予以同法清理整平。

(4)橡胶支座在安装前,应全面检查产品合格证书中有关技术性能指标,不合格者不得使用。

(5)对架桥机械和吊具进行检查和调试。

2、具体操作步骤如下(1)架桥机就位,I号柱落至桥台后,II号柱固定在运梁平车上。

(2)大臂前移,0号柱移至前一墩盖梁。

(3)前支架移至前一墩盖梁上固定,0号柱移至下一墩盖梁上固定。

(4)调整架桥机,架桥机就位完成。

(5)利用汽车吊将板梁卸至运梁平车,运输至架桥车尾。

(6)前吊梁小车挂住板梁前端吊点,随运梁平车前移。

(7)后吊梁小车挂住板梁后端吊点,起吊落梁至准确位置。

(8)吊装梁板前,抹平的水泥砂浆必须干燥并保持清洁和粗糙;在支座位置安置橡胶支座,仔细将梁安放至准确位置且与支座密贴;就位不准时,必须吊起重放,不得用撬棍移动。

安装时,应注意梁板的编号和顺序,以防错放。

(9)检查验收梁板安装质量,合格后进行绞缝施工。

绞缝施工前,应在梁板间缝隙用水泥砂浆进行勾缝,以防漏浆。

(10)将制作好的绞缝钢筋放置在板间,分层浇筑砼,用插入式振捣振实,顶面抹平拉毛。

3、预应力空心板梁安装工艺图板梁吊装施工工艺框图平整现场铺设运梁路线架设拔杆安装导梁至下一孔水平运输预制梁至下一孔预制梁就位纵横梁导梁挪移拔杆4、汽车吊就位吊梁时吊机先后布置在河道两侧桥台台背后起吊。

吊机应选择地基固牢可靠,并且尽量靠近桥跨的位置定位,不良地基上应加以压实或换填处理,定位后伸出吊机支承腿,支承腿下垫木枋及钢板。

5、空心板吊装砼预应力空心板梁桥台吊车(1)吊装点距梁端约50cm,钢索穿过梁体预埋吊钩并用U型卡卡紧,起吊时应使预制梁保持水平状态,起吊要缓慢平稳,并用麻绳牵引,避免梁体来回晃动。

梁板起重运输专项施工方案

梁板起重运输专项施工方案

梁板起重运输专项施工方案一、工程概况与目标本次施工涉及梁板起重运输工作,目标是确保梁板在吊装、运输、安装过程中安全、高效、准确地完成。

本工程位于[具体地址],施工范围为梁板的吊装与运输工作,预计工期为[具体时间]。

二、人员与机械配备人员配置:根据施工需求,配备经验丰富的起重工、焊工、操作手等专业技术人员。

所有施工人员需持有相关资格证书,并经过安全培训。

机械配备:根据梁板的尺寸和重量,选用合适的起重机械,如汽车起重机、履带式起重机等。

同时,配备相应的运输车辆和辅助设备。

三、梁体吊装及运输吊装前,对梁板进行仔细检查,确保其尺寸、重量、材质等符合设计要求。

根据梁板的形状和尺寸,制定详细的吊装方案,明确吊装点、吊装顺序和吊装过程中的注意事项。

使用合适的吊装设备,按照吊装方案进行吊装,确保梁板平稳起吊、转移和放置。

运输过程中,应采取有效措施防止梁板受损或变形,如使用支撑架、固定绳索等。

四、工具检验与道路准备对所有吊装和运输工具进行定期检查和维护,确保其性能良好、安全可靠。

检查吊装区域内的道路、桥梁等基础设施,确保能够承受梁板的重量和运输要求。

必要时,对道路进行加固处理,以确保梁板能够平稳、安全地运输到指定位置。

五、梁体捆绑与试吊根据梁板的形状和尺寸,选择合适的捆绑方式和材料,如钢丝绳、卡环等。

捆绑过程中,应遵循相关安全规范,确保捆绑牢固、稳定。

在正式吊装前,进行试吊操作,检查吊装设备和捆绑方式的可靠性。

六、梁体安放与固定根据设计要求,选择合适的梁体安放位置,确保其水平、稳定。

使用支撑架、固定绳索等工具对梁体进行固定,防止其在吊装过程中发生移动或倾斜。

定期对梁体进行检查和维护,确保其处于良好的工作状态。

七、安全保障措施严格遵守国家和地方有关起重吊装和运输的安全法规和标准。

制定详细的安全管理制度和应急预案,明确各级人员的职责和任务。

配备专职安全管理人员,负责现场安全监督和管理工作。

对施工人员进行定期的安全培训和教育,提高其安全意识和操作技能。

梁板吊装施工方案

梁板吊装施工方案

1、施工顺序:(1)、支座及桥板定位放样,(2)、支座及桥板放样复核(3)、支座安放,(4)、预制板装送,(5)、预制板吊装。

2、施工前准备(1)、施工前对北侧围挡进行拆除,确保吊机及运行车的运行路线及停放位置。

(2)、施工前派专人对此段交通进行交通管制,留一个行车道及一个非机动车道,其余车道供吊机及运行车使用。

(3)、本次施工计划在夜间进行,施工前对施工现场架设照明设备,已确保施工时施工现场明亮如昼。

在施工作业段东侧设置警示灯、防撞桶及LED警示灯作为警示,并在东侧路口东侧100米外用隔离帽将车道变更为一个机动车道。

(4)、板梁砼养护期达到。

(5)、先按图放出每块板梁的边线及橡胶支座位置,橡胶支座安放位置应准确无误。

(6)、准备好控制伸缩缝的泡沫板为4cm。

(7)、在整个施工过程中,要注意对成品和半成品(如:通讯电缆、板梁、台帽等)的保护。

(8)、吊装前各人员应合理分配,各工序应由专人指挥。

二、梁板吊装施工方案1、施工顺序(1)、支座及桥板定位放样(2)、支座及桥板放样复核(3)、支座安放(4)、预制板装送(5)、预制板吊装2、施工前准备(1)桥接坡回填土到位吊车及加长货车开行路线做好应通畅、平整、不下陷以免延误吊装时间使施工顺利进行。

(2)盖梁及桥台台帽砼养护期达到。

(3)板梁砼养护期达到。

(4)先按图放出每块板梁的边线及橡胶支座位置橡胶支座安放位置应准确无误。

(5)准备好控制伸缩缝的木板为4cm。

(6)在整个施工过程中要注意对成品和半成品(如:土路基、板梁、台帽、盖梁等)的养护。

(7)吊装前各人员应合理分配各工序应由专人指挥。

3、吊机选择起重机械采用JG-50050T主吊机二辆TG-25025T副吊机一辆吊运10m板梁载重为20T的托板车二辆。

4、预制板吊装工艺流程5、吊装方法(1)预制板起吊办法采用25T汽吊配合托板运输车。

本工程桥面板存放场周围没有高压电线及绿化带所以吊机可以直接开上预制场地。

梁板运输与安装安全专项施工方案(二篇)

梁板运输与安装安全专项施工方案(二篇)

梁板运输与安装安全专项施工方案1)移梁铺设的专用轨道应平顺,轨距正确。

轨道接头不得有错台、错牙、道床无沉陷。

2)梁板的起顶、支垫应对称平衡,支垫牢固。

3)移梁时两端行程应同步。

4)应定期检查钢丝绳,钢丝绳任何一个断面内的断丝量不得超过此断面总根数的___%,钢丝绳应在滑槽内并排摆紧密整齐,不得有互压乱绕现象。

5)起吊梁板时,当梁体吊离支承面10-20cm时,应暂停起吊,对吊机各重要受力部位及关键处所进行检查,确认一切正常后方能继续起吊。

梁在起落过程中应保持平稳,两端高差不得大于30CM。

6)吊车在吊梁过程中,吊装前应由打好支撑,做好吊机稳固工作,如地面不密实时,必须经过辗压或在吊车支腿下面铺设枕木,以增加其稳固性。

7)指挥两台吊车共同起吊梁体时,应由有经验的装吊工负责指挥,两台吊车需同步进行,重量分布不得超过吊车的额定荷载,并保证两台吊车之间有一定距离,不得碰撞。

8)梁板移动、装运时必须按要求设置支撑点,在梁端两侧支撑牢固,并使梁的重心与运梁车纵向中心线相重合,偏差不得超过___mm。

9)运梁过程中,道路应密实、稳固、平整,梁体在炮车(运梁车)上应支撑牢固,炮车(运梁车)前后应有专人指挥,并明确停车信号,如出现支撑松动或其它危险情况,应立即停车。

(前后轮下应放方木等作为辅助刹车)10)牵引车运送梁时,行走速度不得超过___km/h,梁车到位后应制动锁定;接近主机时,应降速到___km/h。

11)在下坡方向上运梁,应备有止溜木楔和止轮器,并设专人负责,防止运梁车溜动。

12)在大坡道上停车、对位、架梁时,应设专人安放止轮器和操作紧急制动阀。

吊装小车或行车的制动装置必须可靠,设置制动失灵的保险设施,并有防止车辆脱钩的措施。

二、架梁前必须检查落实如下工作:1、采用架桥机架梁时:1)应对架桥机的走行、液压、提升、制动系统和电气设备进行全面检查,符合要求后方可使用。

2)横向轨道应有足够的强度和稳定性,轨距、水平良好,且___限位器。

梁板吊装专项施工方案

梁板吊装专项施工方案

目录一、编制依据二、编制范围 2三、编制原则2四、编制目的2五、安全专项施工方案25.1梁板吊装危险源伤害分析 25.2梁板吊装施工工艺及规定 35.3梁板吊装安全规定 5六、安全生产管理组织76.1安全生产管理体系 76.2安全工作职责与内容 76.3施工现场安全管理 8七、梁板吊装应急救援预案97.1项目经理部组织机构及职责 97.2各工区梁板吊装事件应急救援预案 12一、编制依据1、《中华人民共和国道路工程交通安全法》;2、《高速公路交通安全设施及施工技术规范》(JTJ74-94);3、《公路工程安全技术规程》(JTJ76-95);4、《大庆至广州公路湖北省黄石至通山段项目一期土建工程施工设计文献》;5、《大广高速公路第三协议段实行性施工组织设计》;6、《安全生产法》;7、《突发安全事故应急条例》;8、《突发应急事件解决流程》;9、《建设安全事故应急条例》;10、《消防法》等。

二、编制范围湖北大广南公路项目一期土建工程第三标梁板吊装工程。

三、编制原则1、贯彻执行各项技术标准、安全技术规程。

采用现代化管理手段和施工项目管理模式,优化资源配置,实行动态管理,以适应施工组织安排的规定;2、对现场安全管理坚持实行全员、全方位、全过程严密监控。

四、编制目的1、杜绝重大安全事故的发生,减少一般安全事故的发生;2、无重大安全隐患;3、人员因施工负伤率小于3‰,重伤率小于0.5‰。

五、安全专项施工方案5.1梁板吊装危险源伤害分析由于梁板吊装工程是一种高危险的工程,所以与一般施工有一些共性的不安全因素。

因此其重要危险源如下:5.1.1高空坠落由于梁板安装时,人员不慎从高处坠落而受到伤害的情况。

5.1.2物体打击指落物等的碰伤的伤害。

5.1.3触电指施工中若不注意安全用电,极容易引发安全事故。

5.1.4机械伤害指起重机、吊机等机械由于操作不妥而引起的人员伤亡事故。

5.2梁板吊装施工工艺及规定我标段总共有大桥一座、中桥六座、分离式立交桥四座,上部构造均采用20m或25m预应力空心板先简支后桥面连续施工。

汽车吊架梁施工安全注意事项培训

汽车吊架梁施工安全注意事项培训

汽车吊架梁施工安全注意事项培训1、采用汽车吊架设梁板必须符合施工设计要求,汽车吊的选型必须满足施工要求,起吊作业必须分工明确,统一指挥,并设专职指挥员、专职操作员、专职电工和专职安全员,施工前对参加人员应进行安全技术交底,有严格的施工组织及防范措施,确保施工安全。

2、桥梁架设区域应及时采取安全措施,设置安全警示标志牌,如“正在架梁,请勿靠近”、“正在架梁注意安全”等标牌,禁止无关人员车辆进入施工区域。

3、两台汽车吊自行移位至架梁位置,并根据桥梁路线选定合适的停放位置,支腿伸开后,支腿位置必须设置钢板或枕木铺垫,保证支腿安全平稳。

4、梁板架设现场必须设专人指挥,汽车吊操作人员及指挥人员,现场管理人员都必须配备对讲机,方便随时联系指挥,保证梁板安全规范的落在指定位置。

5、梁板架设之前,要根据桥梁跨度及地理位置,调整大臂高度、伸出长度及能否安全的完成梁板架设工作。

6、起吊时钢丝绳与梁体接触部位应采用橡胶垫片或套管铺垫,防止梁体磨损缺失,又能保护钢丝绳不受损伤。

7、汽车吊吊钩必须满足安全要求,规范安装防脱钩装置,钢丝绳卡环严格按照规范设置不少于3道。

8、两台汽车吊操作人员不得穿拖鞋、不得玩手机、不得带耳机,在吊装过程中要集中注意力,听从指挥人员统一指挥,保持梁板平稳不倾斜。

9、在架设边梁过程中,尤其要格外慎重,起吊要稳、落梁要准。

10、安装作业不得超负荷运行,不得斜吊提升作业。

11、雨、雪、雾、六级以上大风等恶劣天气严禁作业,吊车停止工作时吊钩不得负重,大臂要收回,防止倾覆。

12、应根据作业项目正确使用个人防护用品和安全设施。

进入施工生产现场必须戴好安全帽。

禁止赤脚或穿拖鞋、高跟鞋。

在没有防护设施的高处作业,必须系好安全带。

13、在施工过程中要抓好现场管理,坚持文明施工,保障人身、机械和器材的安全,并认真作好防火工作及注意用电安全。

对各项施工责任落实到人,实行定岗定责,确保施工安全。

14、吊装施工生产中的安全防护设施、安全装置、消防器材和危险警告标志,不得擅自拆除和移动,如工作需要拆除或移动时,必须事先经过经过现场负责人员同意,完工后必须立即恢复原状。

梁板吊装

梁板吊装

微山湖路(太湖路~泯江路)新建工程K0+601.000桥桥梁运输吊装施工方案江苏鼎峰建设有限公司目录一、编制依据及说明二、工程概况三、设备配备四、吊装机械技术参数及计算五、安装施工前准备六、板梁的运输:七、板梁的安装八、吊装质量保证措施九、吊装安全保证措施十、施工组织机构及劳动组合十一、安全事故应急准备及报警方式、抢救医院微山湖路(太湖路~泯江路)新建工程板梁吊装施工方案一、编制依据及说明(一)编制依据1、本工程项目施工设计图纸;2、《市政桥梁工程质量检验评定标准》(CJJ 2-2008);3、《路桥施工计算手册》4、《ZLJ5410D、QY50G汽车式起重机技术参数表》5、《起重技术安全技术》(二)编制说明本方案是根据设计施工图纸及现场实际情况考察而编制,是整个吊装过程中的重要依据,从而确保整个吊装过程中的质量和安全。

二、工程概况临湖花园动迁小区七组团(坤安府)市政配套工程(道路、大型土石方、雨污水管、桥梁、围墙)工程,主要有道路、大型土石方、雨污水管、桥梁、围墙等施工,道路约8260平方米,桥梁2座:4#桥梁—3*8米空心板粱,桥宽18米,5#桥梁—3*8米空心板粱,桥宽11米;雨污水管道—雨水: UPVC加筋管DN200-387米、DN300-853米、DN400-949米、DN500-224米、DN600-181米,HDPE 双壁缠绕管DN700-22米。

污水:UPVC加筋管DN300-1284米。

2、构件情况:A)、本桥板由太仓市长业预应力混凝土有限公司预制,太仓群星大件货运有限公司运输、安装。

运输线路:桥梁运输车从江苏信成交通工程有限公司太仓分公司出发经新港公路----204国道----进入施工便道到达施工现场。

三、设备配备1、构件重量:22m中板计算:G=10.27m3×2.5T=25.68T22m(50CM)悬臂边板计算:G=13.3m3×2.5T=33.25T 2、机械选用根据现场施工条件及本单位的运输、吊装机械设备情况,选用机械性能较强的汽车式起重机和运输车辆,进行施工作业,确保运输、吊装顺利完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

5-2、汽车吊安装梁板施工技术交底汽车吊安装梁板施工技术交底北京六环宋伟曹德生一、施工准备(一)作业条件1、桥梁两端及跨之间场地均为吊装作业施工用地,用级配砂砾进行平整碾压,保证吊装时不会沉降。

在梁吊装过程中,要有专人进行维护和整修。

2、确定梁板进入现场的路线,并对路线进行承载质量检查,不合要求的需要铺垫压实。

在主要出入口将安排专门人员负责维护交通秩序,修建的便道范围和宽度要满足梁体运输,车辆司机要按照现有路线和路幅行走,以免出现不必要的车辆沉陷和梁体损坏。

3、脚手架应保证搭设基础的牢固和足够宽的安全平台供人行走(至少80cm宽),与固定结构连接要可靠,并配有护栏和行步挡板,以保证上下平台的安全。

(二)、技术准备梁板混凝土的强度不应低于设计所要求的吊装强度,一般不低于设计强度的75%。

盖梁的强度应符合规范要求,表面必须清洁、无杂物。

对梁板的污物泥土等进行清理。

(三)机械设备根据梁重和盖梁高度选择吊车种类,一般为一台汽车吊和履带吊配合,运输工具为平板拖车。

二、质量要求基本要求:梁板安装前,墩、台支座必须稳固。

梁板就位后,梁两端支座应对位,梁板底与支座以及支座底与垫石顶须密贴,否则应重新安装。

项次检查项目规定值或允许偏差检查方法和频率1 支座中心偏位(mm)梁 5尺量:每孔4-5个支座板102 倾斜度(%) 1.2 吊垂线:每孔检查3片梁3 顶面纵向高程(mm)+8,-5水准仪:抽查每孔2片,每片3点4 相邻梁板顶面高8 尺量:每相邻梁差(mm ) 板三、工艺流程梁板运输 桥梁中心复测墩台支座垫石标高复测施工准备支座检验临时固定吊车就位梁板安装梁板检查安装支座检查支座有无脱空调整无脱空有脱空四、操作工艺支座安装和检查支座的安装对梁板的安装质量至关重要,施工时要求支座位置和高程准确,表面平整,吊装前要检查支座顶面高程和平整度,同时要核对相邻盖梁支座间距是否符合梁长,抗震挡块是否满足吊装要求,在有雉墙的桥台盖梁部位还要保证梁端与雉墙不发生冲突。

全部无误后按照支座纵横轴线用墨线弹出梁边线和端头线指导吊装。

梁板验收梁板在吊装之前要在梁厂对其进行验收,主要验收梁的几何尺寸、横坡、外观、预埋件情况等。

梁长、角度、起拱值、宽、高及横坡均要符合设计要求,梁板表面不得有露筋和空洞现象,不得出现蜂窝、麻面,不得出现裂缝。

预埋件位置和数量要准确,封锚混凝土必须密实、平整。

对于不符合要求的原则上不允许进场,能够处理但不影响使用的必须经过监理验收同意后可以进场。

梁板运输在构件厂装梁外运时,首先将梁头的方向选好,必须根据垫石的纵坡和主梁表面的横坡进行确认方向。

由吊车吊装梁时,吊起和落下均应迅速进行,防止碰撞出现掉角现象,将两个梁头分别找正中心落下,吊索具不与梁的吊环脱钩。

用钢丝绳进行捆扎,打实后方可脱钩。

平板拖车在驶出梁厂后停车进行检查捆绑是否牢固。

在主梁运输的过程中,要保证重要交叉路口和较狭窄路口要设置专门的交通疏导人员。

货运机车在行驶时,要中速,拐弯时或通过路中时应减速慢行,时速应不大于3公里,进行现场时,时速应为1公里,并听从现场指挥人员的指挥。

3、梁板安装梁板运到现场后技术人员首先对梁的外观和方向再次检验,如发现运输过程中造成严重的质量缺陷,要停止吊装通监理商讨解决方案。

对于被污染情况的梁板,可先进行清理,清洁后进行吊装。

梁体吊装时,一般采用两台足够吨位的吊车双机配合抬吊作业。

当吊车挂好钩后,一律听从信号指挥人员的指挥方可起钩。

起钩时一方应先起(起时应先慢、稳)等构件脱离车体时,另一头再起(起时慢、稳)。

当平板拖车将梁就位后,吊车挂好钩后,方可松紧固绳。

在吊安装梁、板的各个阶段,都要时刻注意重心位置,梁、板的系吊点位置要比梁板重心高,否则就不稳定。

当梁接近支座时,由梁体两端的技术人员确定横向和纵向位置是否准确,保证偏差数值在规范允许范围之内,使梁就位准确且与支座密贴,就位不密贴时,必须吊起重新就位,同时技术人员要检查相邻梁之间端横隔梁和中横隔梁的顺直度。

当构件安装合格后方可摘钩,并在梁的端横隔梁下方垫上木楔子,增大稳定性。

对于首片梁板,还必须用导链把梁与盖梁或相邻跨梁板连接,防止梁板倾倒。

由电焊人员将两梁体之间的横隔梁的钢筋(主筋)进行点焊,增大梁体之间的稳定。

在安装边梁时,当就位合格后,在端台一侧用木楔子垫到边梁与端台的挡板上,另一头木工用木方子截成与梁体下檐齐,空隙部分用木楔子垫上砸紧,防止在安装其它梁体发生碰撞造成不必要的损失。

主梁就位后,一定要放平、放正、放稳,平面及高程上均达到各项要求,保证下一步横隔梁及湿接缝的施工质量。

两吊车就位时,应慢落防止梁体相互碰撞发生质量事故。

五、成品保护使用平板车拖车或超长拖车运输时,车长应满足支撑间的距离要求,支撑点处应设活动转盘以免搓伤构件混凝土。

所有钢绳捆绑处必须用麻袋片或无纺布进行保护。

吊装过程中指挥人员必须了解吊车各项功能,防止梁板与吊臂或盖梁及其它梁板碰撞。

梁板全部吊装好应固定保证其稳定性、坚固度和最小变形。

安装完毕后要及时进行横膈梁和湿接缝施工,在没有施工前,要防止重物在梁顶长期放置,与地方道路或施工便道相交处,要悬挂限高标志。

六、施工安全吊装前必须有详尽的方案,起吊员必须经过培训,持有上岗证。

吊车要经过检修和验收,吊钩必须有保险装置,扒杆使用前要经试吊,钢丝绳磨耗、断丝不得超标。

对吊车要验算其稳定性和平衡状态,吊装开始要试吊,吊起5-10cm时停止检查,无问题方可继续吊装。

工地设专职安全员,随时检查、监督措施的执行,负责人在吊装前要和吊车司机、运输司机仔细勘查运输路线、检查现场情况,具有安全隐患的部位坚决要求重新整理。

施工现场周围有围挡,安全负责人维持车辆秩序和非施工人员的人身安全。

设置人员看守梁板运输路段,维持交通秩序,进入施工现场的任何人员必须配戴安全帽和安全带,安全设施不齐或使用不当者,现场负责人员应及时予以纠正。

吊车支车前要对地基情况进行确认,在支腿处垫好方木,一旦有问题立即对地基进行处理。

在吊车工作有效半径内和有效高度内不得有障碍,起吊后下面不得站人或通行。

双机抬吊作业要坚持荷载降效25%,坚持试吊作业,保持两机同步。

在安装梁板的各个阶段,要时刻注意重心位置,并且防止起重臂过度旋转,使起重臂弯曲折断。

在吊装过程中如出现钢丝绳的断丝、吊车支腿沉降等现象,指挥人员要立即组织卸梁,待解决问题后再进行吊装。

每完成一片梁的运输后,及时对运梁车进行保养和安全检查。

施工现场在5级风速和雷雨天气时,不允许组织吊装工作。

现场焊接人员必须携带绝缘手套,预防出现突然下雨情况。

夜间施工上下都必须设有足够的照明,严防乱拉电线。

七、环境保护施工现场和运梁路线配置洒水车,并指定专人管理,每天现场巡回洒水,保证施工便线及所涉及的社会路不扬尘。

生产水源应采取保护措施,防止水质污染。

为减少噪音扰民,超标准设备要减少夜间施工,指挥人员最好用红旗指挥,减少口哨声。

施工驻地设生活垃圾集中存放点,及时清运,设专人清扫施工现场,保证现场整洁及卫生工作。

八、应注意的质量问题梁板移运时的吊点位置应按设计规定,如设计无规定时,梁板构件的吊点应根据设计计算决定。

梁的运输应顺高度方向竖直放置,并有防止倾倒的固定措施。

装卸时,必须等支撑稳妥后,才允许卸出吊钩。

吊装前一定要核对梁号,按号就位,不得错号。

运输及吊装过程中,吊车起臂要平稳,低速,禁止忽快忽慢或突然制动,避免碰撞,注意成品保护,防止发生变形,如发生变形应由专门人员进行矫正,处理结果符合要求后方可使用。

安装就位后应采取保证梁体稳定的措施,平面位置、高程垂直度经检查校和符合设计要求后方准焊接,梁体固定后方可摘去吊钩。

下面是泰戈尔励志经典语录,欢迎阅读。

不需要的朋友可以编辑删除!!1. 上帝对人说道:“我医治你,所以要伤害你;我爱你,所以要惩罚你。

”2. 如果错过太阳时你流了泪,那么你也要错过群星了。

3. 天空中没有翅膀的痕迹,但我已飞过。

就被拒绝了。

5. 错误经不起失败,但是真理却不怕失败。

6. 离我们最近的地方,路程却最遥远。

我们最谦卑时,才最接近伟大。

7. 爱就是充实了的生命,正如盛满了酒的酒杯。

8. 月儿把她的光明遍照在天上,却留着她的黑斑给她自己。

9. 生命因为付出了爱,而更为富足。

10. 果实的事业是尊重的,花的事业是甜美的,但是让我做叶的事业罢,叶是谦逊地专心地垂着绿荫的。

11. 上帝对人说道:“我医治你,所以要伤害你;我爱你,所以要惩罚你。

”12. 如果错过太阳时你流了泪,那么你也要错过群星了。

13. 天空中没有翅膀的痕迹,但我已飞过。

就被拒绝了。

15. 错误经不起失败,但是真理却不怕失败。

16. 离我们最近的地方,路程却最遥远。

我们最谦卑时,才最接近伟大。

17. 爱就是充实了的生命,正如盛满了酒的酒杯。

18. 月儿把她的光明遍照在天上,却留着她的黑斑给她自己。

19. 生命因为付出了爱,而更为富足。

20. 果实的事业是尊重的,花的事业是甜美的,但是让我做叶的事业罢,叶是谦逊地专心地垂着绿荫的。

21. 失败可以导致胜利,死亡可以导致永生。

22. 任何事物都无法抗拒吞食一切的时间。

23. 虚伪的真诚,比魔鬼更可怕。

24. 母亲不仅仅属于家庭,而且还属于世界。

我尝过做母亲的痛苦,但却没有做母亲的自由。

25. 鸟翼系上黄金,这鸟便永远不能在天上翱翔26. 真理是严酷的,我喜爱这个严酷,它永不欺骗。

27. 果实的事业是尊贵的,花的事业是甜美的;但是让我做叶的事业吧,叶是谦逊地、专心地垂着绿荫的。

28. 夜把花悄悄地开放了,却让白日去领受谢词。

29. 有时候,两个从不相识的人的确也很可能一见面就变成了知心的朋友。

30. 青春啊,难道你始终囚禁在狭小圈子里?你得撕破老年的蛊惑人心的网。

31. 全是理智的心,恰如一柄全是锋刃的刀。

它叫使用它的人手上流血。

32. 要使生如夏花之绚烂,死如秋叶之静美。

33. 权力把受害者的百般苦恼看作忘恩负义34. 真理之川从他的错误的沟渠中流过。

35. 虚伪的真诚,比魔更可怕。

36. 休息与工作的关系,正如眼睑与眼睛的关系。

37. 抽象概念作为一种见解倒是不错的,但应用到人们身上,就不那么行得通了38. 你可以从外表的美来评论一朵花或一只蝴蝶,但你不能这样来评论一个人。

39. 世界上的一切伟大运动都与某种伟大理想有关。

40. 我们把世界看错了,反说它欺骗我们41. 我给你爱的阳光,同时给你光辉灿烂的自由。

42. 顺境也好,逆境也好,人生就是一场对种种困难无尽无休的斗争,一场以寡敌众的战斗。

——罗宾德拉纳特·泰戈尔43. 真理穿了衣裳觉得事实太拘束了,在想象中,她却转动得很舒畅。

44. 如果把所有的错误都关在门外的话,真理也要被关在门外了。

45. 贞操是从丰富的爱情中生出来的资产。

相关文档
最新文档
