首件立柱施工总结

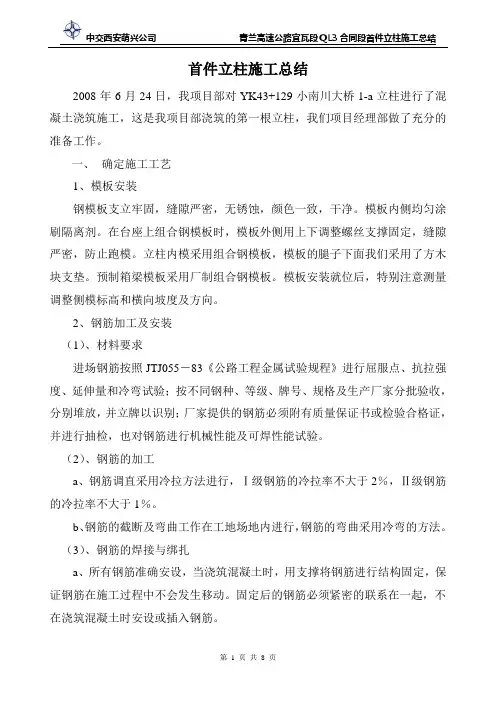

立柱施工总结报告(首件工程)
中交西安萌兴公司青兰高速公路宜瓦段QL3合同段首件立柱施工总结首件立柱施工总结2008年6月24日,我项目部对YK43+129小南川大桥1-a立柱进行了混凝土浇筑施工,这是我项目部浇筑的第一根立柱,我们项目经理部做了充分的准备工作。
一、确定施工工艺1、模板安装钢模板支立牢固,缝隙严密,无锈蚀,颜色一致,干净。
模板内侧均匀涂刷隔离剂。
在台座上组合钢模板时,模板外侧用上下调整螺丝支撑固定,缝隙严密,防止跑模。
立柱内模采用组合钢模板,模板的腿子下面我们采用了方木块支垫。
预制箱梁模板采用厂制组合钢模板。
模板安装就位后,特别注意测量调整侧模标高和横向坡度及方向。
2、钢筋加工及安装(1)、材料要求进场钢筋按照JTJ055-83《公路工程金属试验规程》进行屈服点、抗拉强度、延伸量和冷弯试验;按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆放,并立牌以识别;厂家提供的钢筋必须附有质量保证书或检验合格证,并进行抽检,也对钢筋进行机械性能及可焊性能试验。
(2)、钢筋的加工a、钢筋调直采用冷拉方法进行,Ⅰ级钢筋的冷拉率不大于2%,Ⅱ级钢筋的冷拉率不大于1%。
b、钢筋的截断及弯曲工作在工地场地内进行,钢筋的弯曲采用冷弯的方法。
(3)、钢筋的焊接与绑扎a、所有钢筋准确安设,当浇筑混凝土时,用支撑将钢筋进行结构固定,保证钢筋在施工过程中不会发生移动。
固定后的钢筋必须紧密的联系在一起,不在浇筑混凝土时安设或插入钢筋。
b、预制混凝土垫块或塑料垫块保证钢筋固定于正确位置的,其形状大小符合钢筋保护层要求并取得监理工程师的许可;c、钢筋的垫块间距在纵横方向均不大于1.2m;不使用卵石、碎石、木块及金属等其它材料作为钢筋的垫块。
d、钢筋绑扎完成后,经监理工程师检查签认才能浇注混凝土,箱梁钢筋检验标准如下:钢筋接头一般采用焊接和绑扎两种处理方法。
钢筋连接点不设在最大应力点处,严格按规范要求处理接头。
4、混凝土的拌和、运输与浇筑:a、混凝土的拌和模板、钢筋检验合格后,进行砼的浇筑;拌和采用集中拌和。
立柱首件施工总结
三门峡至淅川高速公路灵宝至卢氏段土建工程TJ12标段立柱首件工程施工总结单位名称:中铁十七局集团三公司编制日期:2011年3月7日立柱首件工程施工总结一、首件工程项目概况三淅高速灵宝至卢氏段起点位于灵宝市境内大王镇梨园村附近、设枢纽互通与连霍高速公路相接,终于县城西南的马家岭附近,接后期实施的卢氏至西坪高速公路。
路线全长80.881km。
第12标段工程起点里程K75+100,工程终点里程K81+140,接后期实施的卢氏至西坪高速公路,主线路线全长6.04km。
本标桥梁工程包括白水峪大桥,九龙凹大桥,东黑马渠大桥,西黑马渠大桥,卢氏互通中桥及匝道中桥1座。
桥墩形式多为圆柱墩。
为了保证立柱施工质量,我项目部于2011年1月15日~2011年2月23日进行了立柱的首件工程施工。
本次立柱首件工程选择为浦浴河大桥左幅6-1和6-2立柱(高度分别为10.728m和10.86m),浇筑采用C30混凝土,共33.2 m3,钢筋用量总计3841.3kg。
二、首件工程项目主要施工工艺结合试验柱施工情况及技术参数总结,首件工程选择浦浴河大桥左幅6-1和6-2立柱,立柱钢筋笼在钢筋棚加工完成后运到现场吊装焊接;混凝土拌和站集中拌合,砼罐车运输,现场浇筑。
1、凿毛及测量放样立柱与系梁新老砼接触面,已用人工凿毛,并冲洗干净,放出立柱纵横线上的控制点,经报经监理工程师复核,然后弹出立柱边框线。
2、钢筋加工与安装首先,严格按照图纸及规范要求加工立柱钢筋笼。
制作完毕并报监理检查合格后,再进行安装。
钢筋笼吊装以前把保护层垫块安装完毕。
保护层垫块厚度4cm,呈梅花型布置,每平方米不少于4个。
钢筋笼安装采用吊车定位。
安装中使用十字吊线锤保证,钢筋笼偏位满足规范要求。
钢筋笼安装在系梁钢筋绑扎以前进行。
立柱钢筋与桩基钢筋焊接,均匀分布三个焊接点,每个焊接点长度不小于10cm,满足规范要求10d。
立柱钢筋笼焊接完成后,安装缆风绳保证立柱钢筋竖直。
圆柱首件工程施工总结
沈铁公路改扩建工程路基第三合同段墩(台)身首件工艺总结鞍山公路工程有限公司沈铁公路改扩建工程路基第三合同段项目经理部墩柱首件工程工艺总结为贯彻沈铁公路改扩建工程创优活动,积极推广先进施工方法和成熟施工经验,以科学的数据指导生产,确保建造优良工程,全面展开浅基础及承台施工,沈铁高速路基三标项目部在项目指挥部、总监办、驻地办的正确领导和监督下,严格遵守公路交通工程施工规范和设计要求进行施工。
根据墩柱施工方案,我项目部成功完成了首座墩柱(K739+102辽海屯西中桥右幅4-1圆柱)施工工作。
并获得了宝贵的施工数据。
为后期墩台身施工提供了依据。
将施工首件工艺总结数据汇总如下:路基第三合同段墩(台)身明细表二、施工人员、机械及试验检测设备(1)施工人员配置(2)主要施工机械表(3)主要试验、检测仪器表墩台身施工工艺框图1、工艺流程:破桩头施工放样钢筋笼的制作与模板安装浇筑混凝土砼养护2、施工方法1)、测量放线:在承台(系梁)顶面准确放出墩柱中线并标注十字和钢模板外边线,以利于钢模板吊装就位;经驻地监理检查合格后并约请总监办进行验收,合格后方可进行钢模板安装。
2)、凿毛处理:墩柱、肋板钢筋绑扎前要将墩柱范围内的承台(系梁)进行凿毛处理,以利于承台(系梁)砼与墩柱砼的良好结合。
3)、钢筋:当钢筋进场时,向监理工程师提供钢筋的出厂质量证书,并分批取样进行试验,每60吨作为一批进行取样,一次进料不够也作为一批取样,所用钢筋直径大于Φ12 mm时应作机械性能和可焊性试验。
经试验符合规定的钢筋,必须按品种、规格、牌号分别设置标志牌,垫好方木、码放整齐,上盖苫布。
钢筋使用前进行调直、除锈、去污。
焊接接头同规格、同品种、同一厂家的钢筋每300个接头取样1组(3根)进行力学性能检测或每加工批进行抽样检测。
直螺纹接头每加工批或500个接头进行抽样检测,取样数量不少于75个接头,检测其外观和拧紧力矩,并取3根接头进行抗拉强度检验。
立柱首件工程施工总结(最终)
立柱首件工程施工(最终)背景立柱首件工程是钢结构建筑施工中至关重要的一环,作为钢构体系的支撑之一,其施工质量和工期的控制对于整个工程进度和结构安全至关重要。
本文将对某钢结构建筑项目中的立柱首件工程进行,主要包括施工方法、质量控制、安全措施、注意事项等内容。
施工方法预制柱头首先,根据图纸要求制作预制柱头。
在加强筋和剪力筋的设置上,根据结构的要求进行设置。
母钢柱第二步是安装母钢柱。
在安装之前需要进行准确的标定和定位。
然后使用铁钎锤将母钢柱上的端面弯钩向内在锥度预埋;然后用吊装设备将老架子架设到钢构上,使用加强器连接母钢柱并将相邻柱子间调整至垂直并调整箍筋等。
横撑第三步是安装横撑。
横撑需要在必要的位置进行勾行和剪切,然后将其固定在母钢柱上。
立柱第四步是安装立柱。
立柱需要首先进行标高,然后通过吊装进行安装。
在安装时需要注意与母钢柱的通接紧密和管柱在侧向的增强操作。
立柱的校直以及和母钢柱的顶部距离的测量都需要严格掌控。
拉力杆第五步是安装拉力杆和加强筋。
拉力杆和加强筋需要进行安装和校正。
然后连接母钢柱上的端钢板和立柱上的螺栓。
质量控制质量控制是建筑工程中最重要的一环。
立柱首件工程作为整个钢结构工程的一部分,要求质量必须得到保证。
对于立柱首件工程的质量控制,主要包括以下几个方面:•钢构件的尺寸要符合图纸要求。
•钢结构零件的表面质量要符合要求,不允许出现裂纹、氧化皮和锈蚀等影响表面质量的缺陷。
•建筑工程对外表面的涂层、涂漆等涂料的使用必须符合国家标准和工程规范。
•现场材料的使用需要严格按照图纸要求,不能随意更改或替换。
新老架子之间的安全核查是质量控制的重点之一。
需当参照所做的实事求是的情况,结合图纸进行安装,并根据工艺要求验收、调整。
同时,在立柱首件安装过程中,需重点关注结构的垂直度和平整度,防止立柱出现偏斜和变形。
安全措施立柱首件工程的施工过程中需要注意以下安全措施:•确定好立柱首件工程的施工措施和安全控制措施,对施工过程中可能出现的危险和灾害进行充分的安排和考虑。
立柱首件工程总结报告
目录一、立柱首件工程施工总结报告三、施工原始记录表桥梁立柱首件工程施工总结报告一、工程概况我部根据场地条件和施工顺序,选定K36+613龙塘大桥4#墩0#立柱作为本标段桥梁立柱的首件工程。
该立柱主要设计参数为:直径Φ1.3m,柱高11.663m,柱底标高:131.500m, 柱顶标高:143.163m,C40砼15.48m3 , 光圆钢筋269.52kg、带肋钢筋1462.41kg。
其平面位置图如下:该立柱于2016年4月21日成功浇筑。
施工过程比较顺利,为保证后期的立柱施工能够更加顺利,现对首件立柱施工进行全面总结。
二、施工准备立柱用砼由我部拌和场依据监理工程师允许使用的原材料和批准的配合比拌和、砼罐车送料;钢筋制作在我部钢筋加工场内完成半成品制作,运至现场拼装、安装。
1、临时道路本立柱附近交通较为发达,与我部砼拌和场相邻。
2、材料准备工程材料砂、碎石、水泥、钢筋经检验合格后购进。
试验室已作好各种混凝土配合比和各种原材料的试验工作,并已报监理工程师批复。
3、供电本立柱施工的生产电力由架设在砼拌和场内的一台630KW变压器提供,同时搭设发电机房一间,配备200KW发电机两台以防备用。
4,砼配比控制立柱砼设计强度为C40Mpa,设计配合比为:432:1075:779:164(水泥:碎石:砂:水),坍落度为120mm~160mm。
5,技术准备首件工程开工前由项目部组织对一线工作人员进行质量、安全、文明施工作业技术交底,并分析可能出现的问题,针对问题,商议确定解决办法。
6,设备准备对进场设备、机具进行安装、调试检查和试运转,确保机械正常工作。
对进场的立柱钢模进行打磨、除锈,同时浇筑了多节试验柱进行外观检验。
三、总结目的1. 确定合理的施工工艺流程;2. 确定合理的施工机械、人员组合;3. 确定合理的施工周期;4. 通过首件工程的施工,收集相关数据,并进行分析,用于指导全部立柱工程施工并达到技术质量标准。
桩基首件工程施工总结
桩基首件工程施工总结一、工程概况桩基首件工程是在土地基础施工中非常重要的部分,其质量直接影响整个建筑物的安全性和稳定性。
本次桩基首件工程施工位于城市新区的土地上,总占地面积为5000平方米,主要包括桩基浇筑、桩基检测、桩基固结及相关设备搭设等工作。
二、工程施工过程1. 桩基浇筑根据设计要求,本次桩基首件工程采用了钢筋混凝土灌注桩的施工方式。
在施工前,施工单位对施工现场进行了详细的勘查,确定了桩基的布置位置和数量。
然后组织了施工人员和设备,开始进行桩基的浇筑工作。
在浇筑过程中,施工人员根据设计图纸将钢筋放置在桩孔内,然后进行混凝土的浇筑。
在浇筑过程中,施工人员要严格控制混凝土的质量和浇筑的速度,确保桩基的密实度和强度。
2. 桩基检测在桩基浇筑完成后,施工单位对桩基进行了必要的检测工作,主要包括桩基的垂直度、强度和质量等方面的检测。
通过检测,确保桩基的质量符合设计要求,并且具有足够的承载能力。
3. 桩基固结桩基固结是保证桩基稳定性和耐久性的关键工作。
施工单位在桩基检测完成后,采用了专业的固结技术,对桩基进行了进一步的固结工作。
通过固结,提高了桩基的抗压性和承载能力,确保了桩基的稳定性。
4. 相关设备搭设在桩基首件工程施工过程中,施工单位还搭设了相关的设备,包括塔吊、施工井、水泥搅拌设备等。
这些设备为桩基施工提供了必要的支撑和保障,确保了施工的顺利进行。
三、工程质量控制在桩基首件工程施工过程中,施工单位严格按照设计要求和施工规范进行施工,确保了施工质量的稳定性和可靠性。
在施工过程中,施工单位对桩基的质量进行了多次检测和验收,确保了桩基的质量符合设计要求。
此外,施工单位还加强了现场管理和安全监控,确保了施工现场的安全和整洁。
在施工结束后,施工单位还对施工过程进行了总结和评估,找出存在的问题和不足之处,为今后的施工工作提供了经验和参考。
四、工程效果评价通过本次桩基首件工程施工,施工单位取得了较好的效果和成果。
立柱首件总结
兴化市合陈至城东公路改扩建工程(昌荣-海南段)首件施工工艺总结编制人:审核人:审批人:江苏煜峰建设工程有限公司S351HC-SG标项目经理部2012年12月2日立柱首件施工工艺总结一、工程概况229省道分离式立交桥下部结构均采用双柱式桥墩。
桥墩的立柱直径均为1.2m;采用C30砼。
序号墩号15#墩-1立柱1 直径(m) 1.22 柱顶高程(m) 7.7663 柱底高程(m) 1.9004 柱高(m) 5.86615#桥墩-1立柱从2012年12月28日开始钢筋施工,12月29日砼浇筑完毕,除28天强度未到期外,其余各项控制指标和实测项目均符合设计及规范要求。
二、施工组织1、主要施工人员职责姓名职责姓名责任人张迎秋模板班组黄建技术责任人陆从和钢筋班组卢长功质检、试验张秀瑾技工5人资料、记录李青山普工10人2、主要机械设备序号机械名称功率或型号单位数量进场日期1 钢筋弯曲机GW40-1 台 1 2012.92 钢筋切断机GQ50-F 台 1 2012.93 钢筋调直机GTQ-12 台 1 2012.94 电焊机BX1-630A 台 1 2012.95 电焊机BX1-500A 台 2 2012.96 挖机神钢PC-200 台 1 2012.97 汽车吊16T 辆 1 2012.98 空压机 W-2.6/5 台 1 2012.103、材料(1)钢筋立柱钢筋全部采用江苏沙钢集团和中天钢铁集团有限公司生产的钢材,规格有Φ22mm和φ10mm。
原材料全部合格。
钢筋焊接采用双面焊,焊接试验检验合格后正式施焊,电焊工全部持证上岗,钢筋骨架制作全部合格。
(详见检验记录表)钢筋规格(mm)Φ22 φ10 15#-1所需数量(kg)753.3 138.6 (2)混凝土立柱砼设计强度为C30,我们使用泰州市富民混凝土制品有限公司的砼,在多组试配中优选出一组配比进行施工。
砼坍落度为120~160mm,水胶比为0.48。
砼原材料全部合格,水泥采用泰州杨弯海螺P.042.5,砂产地为江西赣江,砂细度模数2.7,碎石产地为镇江,碎石级配范围为4.75~26.5mm,掺特密斯外加剂。
桩基工程首件施工总结(3篇)
第1篇一、项目背景随着我国经济的快速发展,基础设施建设项目日益增多,桩基工程作为基础设施建设的基石,其质量直接影响到整个工程的安全和稳定性。
为提高桩基工程施工质量,确保工程顺利进行,本工程特开展桩基工程首件施工。
二、施工准备1. 施工方案编制:根据设计图纸和现场实际情况,编制了详细的桩基工程施工方案,明确了施工工艺、施工顺序、质量控制要点等。
2. 施工设备准备:确保桩基施工设备齐全、完好,如旋挖钻机、钢筋笼制作设备、混凝土搅拌运输车等。
3. 施工人员培训:对施工人员进行技术交底和安全教育,确保施工人员熟悉施工工艺、掌握操作技能。
4. 材料采购与检验:按照设计要求,采购了优质的钢筋、水泥、砂石等原材料,并进行了严格的质量检验。
三、施工过程1. 施工放样:根据设计图纸,对桩位进行放样,确保桩位准确无误。
2. 钻孔施工:采用旋挖钻机进行钻孔,严格控制钻孔深度、孔径和垂直度。
3. 钢筋笼制作与安装:按照设计要求,制作钢筋笼,并确保钢筋笼的尺寸、间距、保护层厚度等符合规范。
4. 混凝土浇筑:采用混凝土搅拌运输车运输混凝土,严格控制混凝土坍落度、配合比等参数。
5. 成桩检测:对成桩进行质量检测,包括桩身完整性、桩长、桩径等。
四、施工质量控制1. 施工过程中,严格执行施工方案,对每道工序进行严格把控,确保施工质量。
2. 对原材料、施工设备、施工工艺等进行严格检验,确保其符合设计要求。
3. 加强施工现场管理,确保施工环境整洁、有序。
4. 对施工过程中发现的问题,及时分析原因,采取措施进行整改。
五、施工总结1. 桩基工程首件施工取得了圆满成功,为后续桩基施工提供了宝贵的经验。
2. 通过本次施工,提高了施工人员的操作技能和团队协作能力。
3. 严格的质量控制,确保了桩基工程施工质量,为整个工程奠定了坚实基础。
4. 本次施工的成功,为类似工程提供了有益的借鉴,为我国基础设施建设做出了贡献。
总之,桩基工程首件施工的成功,充分展示了我国桩基工程施工水平,为后续工程提供了有力保障。
桩基首件工程施工总结(3篇)
第1篇一、工程概况本项目为某地区高速公路建设项目,位于我国某省份,全长约100公里。
本项目桩基工程共需打设各类桩基共计10000根,其中首件桩基为3桩,桩径为1.2米,桩长为40米,采用旋挖钻机成孔,C30混凝土浇筑,桩端持力层为中风化花岗岩。
二、施工准备1. 组织机构:成立桩基首件工程施工小组,明确各成员职责,确保施工过程中各项工作的顺利开展。
2. 施工方案:根据设计图纸和现场实际情况,编制详细的施工方案,包括成孔、清孔、钢筋笼制作与安装、混凝土浇筑等工序。
3. 施工设备:确保施工设备齐全、完好,并对施工设备进行定期检查和维护,确保设备性能稳定。
4. 材料准备:提前准备各类施工材料,如钢筋、水泥、砂石等,确保材料质量符合设计要求。
5. 技术交底:对施工人员进行技术交底,确保施工人员掌握施工工艺和质量要求。
三、施工过程1. 成孔:采用旋挖钻机进行成孔,严格按照设计要求控制成孔深度、孔径和垂直度。
2. 清孔:成孔后,采用空气压缩机进行清孔,确保孔底沉渣厚度小于规定值。
3. 钢筋笼制作与安装:根据设计图纸,制作钢筋笼,并按照要求进行安装,确保钢筋笼位置准确、牢固。
4. 混凝土浇筑:采用混凝土搅拌车运输混凝土,采用泵送设备进行浇筑,确保混凝土密实、均匀。
5. 质量检测:在施工过程中,对桩基成孔、清孔、钢筋笼制作与安装、混凝土浇筑等工序进行质量检测,确保施工质量。
四、施工成果1. 成孔深度、孔径和垂直度均符合设计要求,无偏斜现象。
2. 孔底沉渣厚度小于规定值,满足设计要求。
3. 钢筋笼位置准确、牢固,无变形现象。
4. 混凝土密实、均匀,无蜂窝、麻面等缺陷。
5. 施工过程中未发生安全事故,工程质量得到保障。
五、总结与反思1. 本项目桩基首件工程施工过程中,严格按照施工方案和质量要求进行操作,确保了施工质量。
2. 在施工过程中,注重细节,加强施工过程中的质量检测,确保了施工质量。
3. 施工过程中,加强施工人员的技术培训,提高施工人员的综合素质,为后续桩基施工奠定了基础。
桥梁立柱首件工程总结
桥梁立柱首件工程总结桥梁立柱首件工程总结在项目办与监理组领导的指示下,我标段于201*年4月4日圆满完成了xxx 大桥2#-5立柱首件工程,由于此次立柱的浇筑作为以后立柱施工的首件工程,对下面同类工程的施工有着重要的指导意义。
为了使本次立柱首件工程顺利实施,所有参与首件工程的技术人员和施工人员认真学习规范,仔细察看图纸,领会设计意图,严格操作规程,保证首件工程的顺利实施。
一、参加本次立柱首件的主要人员1、项目办:xx2、总监办:总监代表:xx;实验监理工程师:xx;测量监理工程师:xx;现场结构监理工程师:xx。
3、施工单位:项目经理:xx;常务副经理:xx;项目总工:xx;结构工程师:xx;实验工程师:xx;测量工程师:xx;材料工程师:xx。
4、桥梁施工队:施工队负责人:xx;施工队技术负责人:xx;施工队技术员:xx、xx、xx;钢筋工班组10人;水石班组:10人;模板工班组10人。
二、设计技术参数部位柱径柱高砼设计强度设计砼方量C305.3m青龙河大桥2#墩5#立柱1.3m3.963m三、首件工程施工全过程1、机械设备设备名称混凝土搅拌装载机汽吊全站仪单位套台辆套型号HZS50ZLM30QY-20索佳SET220K功率性能数量1111已经检验合格良好良好已标定水准仪电焊机钢筋弯曲机钢筋切断机D1.3m圆柱台台台台套苏州一光DSZ2500型40型40型D1.3m*6.2m已标定良好良好良好良好121112、施工过程描述2.1、钢筋2.1.1、严格控制立柱钢筋绑扎时轴线控制,目的是使钢筋笼不偏位,使钢筋笼四周的保护层均匀一致。
2.1.2、保护层采用木塞,在砼浇筑时,当砼面至木塞处时,拔出木塞,这样可以避免因采用保护层垫块在砼表面留有疤痕的不良效果。
2.2、模板2.2.1、模板进场后,进行了试拼,对所有拼缝进行打磨处理,并对表面浮锈进行打磨。
2.2.2、模板拼装时,竖向拼缝间夹垫2mm厚的双棉胶带,拼缝接头采用启口缝,采用螺杆夹紧,使其严密不漏浆。
桩基首件工程施工总结
桩基首件工程施工总结一、前言随着我国基础设施建设的快速发展,桥梁工程在交通运输领域中的地位日益突出。
桩基作为桥梁工程的重要组成部分,其施工质量直接关系到桥梁的安全和使用寿命。
桩基首件工程作为桩基工程的关键环节,其施工质量对于整个桩基工程的质量控制具有举足轻重的作用。
本文通过对某工程项目桩基首件工程施工的总结,分析了施工过程中存在的问题和不足,并提出了相应的改进措施,为类似工程提供了参考。
二、工程概况本项目为某高速公路跨江大桥,桥梁全长500m,主桥采用预应力混凝土连续梁桥结构。
桩基采用嵌岩桩,共计48根,桩径2.0m,桩长20-30m。
工程地处江河交汇处,施工环境复杂,施工难度较大。
三、施工准备1. 技术准备:编制详细的桩基施工方案,对施工工艺、质量控制、安全措施等进行明确规定。
对施工人员进行技术培训,确保施工过程中严格遵循施工方案。
2. 施工现场准备:搭建临时设施,布置施工临时道路,保证施工材料的运输畅通。
进行现场测量,确定桩位,设置施工标志。
3. 设备准备:根据工程需求,配置足够的施工设备,包括钻机、挖掘机、混凝土泵车等。
对设备进行调试,确保其正常运行。
4. 材料准备:根据设计要求,采购合格的钢筋、混凝土等建筑材料。
对材料进行检验,确保其质量符合标准。
四、施工过程1. 钻孔:采用冲击反循环钻孔工艺,根据地质条件调整钻进参数,确保钻孔质量。
2. 清孔:钻孔完成后,采用高压水流进行清孔,清除孔内杂物,确保孔壁稳定。
3. 钢筋笼制作:按照设计要求,制作钢筋笼。
钢筋笼主筋焊接牢固,箍筋间距合理,确保钢筋笼的整体稳定性。
4. 混凝土浇筑:采用泵送混凝土浇筑,控制混凝土的配合比,确保混凝土的强度和耐久性。
在灌注过程中,严格执行混凝土浇筑工艺,防止混凝土离析。
五、质量控制与验收1. 施工过程中,严格按照施工方案和规范进行施工,确保每个环节的质量。
2. 加强对施工人员的技术培训和质量意识教育,提高施工质量意识。
桥梁立柱首件工程施工方案总结范本
目录一、立柱首件工程概述 (1)二、立柱首件工程施工目的 (1)三、施工准备 (1)3.1 施工放样 (1)3.2 原材料进场 (1)3.3 人员配置 (1)3.4 机械配置 (2)四、施工技术方案 (3)4.1 场地平整 (3)4.2 施工放样 (3)4.3 钢筋骨架的制作和安装 (3)4.4 模板进场及安装 (4)4.4.1 钢模板的进场 (4)4.4.2 模板安装 (4)4.5 混凝土浇筑施工 (4)4.6 混凝土养护与拆除 (5)五、施工总结 (5)5.1 模板安装..........................................................................................错误!未定义书签。
5.2 拌合及运输......................................................................................错误!未定义书签。
5.3 混凝土浇筑与振捣..........................................................................错误!未定义书签。
5.4 拆模及养护......................................................................................错误!未定义书签。
5.5 首件立柱的不足之处 (5)5.6 改进措施 (5)5.7 总结 (6)桥梁立柱首件工程施工方案总结本项目大中桥总共有13座,总长3340.9米,那暮互通天桥1座,长度87米。
为了保证桥梁立柱工程能够在比较合理高效的施工技术指导下顺利施工,我标段选A匝道3号桥4-1#墩立柱进行首件工程施工。
通过桥梁立柱首件工程,探索出立柱施工的工艺、工序等相关数据,为下一步立柱工程的施工奠定良好的基础。
立柱首件工程总结的报告
目录一、立柱首件工程施工总结报告三、施工原始记录表桥梁立柱首件工程施工总结报告一、工程概况我部根据场地条件和施工顺序,选定K36+613龙塘大桥4#墩0#立柱作为本标段桥梁立柱的首件工程。
该立柱主要设计参数为:直径Φ1.3m,柱高11.663m,柱底标高:131.500m, 柱顶标高:143.163m,C40砼15.48m3 , 光圆钢筋269.52kg、带肋钢筋1462.41kg。
其平面位置图如下:该立柱于2016年4月21日成功浇筑。
施工过程比较顺利,为保证后期的立柱施工能够更加顺利,现对首件立柱施工进行全面总结。
二、施工准备立柱用砼由我部拌和场依据监理工程师允许使用的原材料和批准的配合比拌和、砼罐车送料;钢筋制作在我部钢筋加工场内完成半成品制作,运至现场拼装、安装。
1、临时道路本立柱附近交通较为发达,与我部砼拌和场相邻。
2、材料准备工程材料砂、碎石、水泥、钢筋经检验合格后购进。
试验室已作好各种混凝土配合比和各种原材料的试验工作,并已报监理工程师批复。
3、供电本立柱施工的生产电力由架设在砼拌和场内的一台630KW变压器提供,同时搭设发电机房一间,配备200KW发电机两台以防备用。
4,砼配比控制立柱砼设计强度为C40Mpa,设计配合比为:432:1075:779:164(水泥:碎石:砂:水),坍落度为120mm~160mm。
5,技术准备首件工程开工前由项目部组织对一线工作人员进行质量、安全、文明施工作业技术交底,并分析可能出现的问题,针对问题,商议确定解决办法。
6,设备准备对进场设备、机具进行安装、调试检查和试运转,确保机械正常工作。
对进场的立柱钢模进行打磨、除锈,同时浇筑了多节试验柱进行外观检验。
三、总结目的1. 确定合理的施工工艺流程;2. 确定合理的施工机械、人员组合;3. 确定合理的施工周期;4. 通过首件工程的施工,收集相关数据,并进行分析,用于指导全部立柱工程施工并达到技术质量标准。
首件工程施工总结-波形梁护栏
京新国家高速公路(G7)甘肃段白疙瘩至明水段高速公路首件工程施工总结(波形梁护栏工程)甘肃路桥飞宇交通设施有限责任公司京新高速白明公路建设项目BMJT2项目经理部二零一六年六月八日波形梁护栏立柱施工总结波形梁护栏立柱施工于2016年6月6日开始施工,承蒙各参建单位对首件波形梁护栏立柱的检查、指导,使首件工程进展顺利。
2016年6月8日完成了桩号位置为K1929+216-K1929+473。
5左幅右侧中桩的首件工程施工.现将首件波形梁护栏立柱施工总结如下:一、工程概况该路段左幅右侧波形梁护栏类型为单面普通型波形梁护栏。
钢立柱规格为Φ140×4。
5×2150,波形梁护栏板规格为310×85×4×4320,防阻块规格为196×178×200×4.5,柱帽规格为Φ148×3。
所有进场材料必须有材料质量证明,采用热浸镀锌加浸塑双层防腐处理,镀锌量不小于270g/㎡,浸塑不小于250μm.二、现场管理人员名单:三、机械设备配置水钻3台,打桩机3台,钻孔机3台,空压机3台,客货车2辆,切割机2台。
四、施工组织实施情况我项目部在波形梁护栏工程未开工前,先组织技术人员察看施工现场,审阅施工图纸,编制施工方案,施工安全方案;在经过与项目办、监理和路面单位的协商后,决定对K1929+216—K1929+473.5左幅右侧进行先钻孔打桩后铺设硬路肩的工序;立柱施工完后,再对立柱用塑料膜进行保护。
对施工使用钢立柱及护栏板等委托白明高速公路中心实验室进行材料试验检测,合格后方进场使用。
为确保工程质量,对施工操作及每一工序,我项目部严格执行有关的质量规范要求,对工程质量进行严格把关,先经过自检,自检合格后报监理检验,监理同意施工后,方进行下一道工序施工。
五、主要材料试验情况波形梁护栏钢立柱及护栏板委托白明高速公路中心实验室由甘肃智通科技工程检测咨询有限公司进行检测。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
昆山市中环快速化改造工程
上海建工集团股份有限公司
3.8、拆模与养生
三、主要施工工艺
混凝土浇筑完成,表面收浆干燥时立即用塑料薄膜覆盖洒水养生,浇筑48后进行模 板的拆除,模板拆除后,发现混凝土表面有少量气泡、水垢、锈垢等小缺陷,及时上 报了现场监理,提交修补方案,监理同意后,进行了精细修补,确保与混凝土面色泽 一致,然后将立柱用塑料薄膜包裹进行养护。
昆山市中环快速化改造工程 二工区(南段)
首件立柱施工总结
昆山市中环快速化改造工程
上海建工集团股份有限公司
本次分别选择比较有代表性的陆家立交C匝道6号立 一、首件概况
柱和陆家立交F匝道3号立柱作为首件, 其中C匝道6号立柱墩顶标高13.739m,承台顶标高
2.20m,立柱高11.539m,混凝土分两次浇筑,第一次浇 筑高度为8.539米、第二次浇筑高度为3米;
3、F3立柱的支座套管的孔洞未预留。 整改措施:在以后的立柱施工注意预埋套管孔洞的留设,该F3立柱支座套 管需预埋时采用取芯后预埋。
昆山市中环快速化改造工程
上海建工集团股份有限公司
四、存在问题及整改措施
4、花瓶段的3’、3a’、4’、5、7由于骨架片的原因按照设计图纸无法进行绑扎。 整改措施:1)对原3’、4’、5箍筋的大小进行调整,如下图所示,柱子水平箍筋 的总肢数不变。 2)骨架片范围内的3’、3a’、4’、5箍筋本身采用双拼后单面焊的形式,组成焊接 封闭箍。 3)在12、14号竖向剪力钢筋的高度范围内,4’钢筋本身采用三根拼接后单面焊 的形式,组成焊接封闭箍。 4)竖向的7号箍筋是箍筋绑扎的最后一道工序,采用采用双拼后单面焊的形式 ,组成焊接封闭箍。 5)现场应保证箍筋焊接质量
昆山市中环快速化改造工程
上海建工集团股份有限公司
四、存在问题及整改措施
1、C6立柱花瓶段模板与直线段模板存在错台。 整改措施:与钢模板厂家进行沟通,要求其严格按照设计图纸进行生产, 同时我们项目部要加强把控措施,要对进场的钢模板进行试拼,试拼合格后 方可使用。
2、C6立柱花瓶段模板除锈不彻底,导致拆模后立柱表面带有锈垢。 整改措施:表面锈垢已经擦除干净,在以后立柱施工中加强模板的除锈工 作,下雨天用彩条布将模板覆盖。
2、F3立柱的支座数量为2个,分别为GPZ(2009)双向盆式橡 胶支座和GPZ(2009)单向盆式橡胶支座。
支座套管的孔洞预留 昆山市中环快速化改造工程
上海建工集团股份有限公司
3.7、混凝土浇筑
三、主要施工工艺
本次首件立柱的混凝土为C40,坍落度要求(140±30)mm, C6立柱混凝土需分两次进行浇筑,第一次浇筑高度为8.539米(下 人浇筑),第二次浇筑高度为3米;F3立柱一次性浇筑完成,浇筑高 度为6.393米。实际浇筑
昆山市中环快速化改造工程
上海建工集团股份有限公司
3.9、落水管施工
三、主要施工工艺
高架雨水管材质采用镀锌钢管D108*4,暗敷安装。根据工程的实际情况和施工特 点,防止钢管的镀锌层被破坏,管道连接方式采用压槽连接和丝扣连接相结合的方式 ,管道检修口及管道底部引出柱处预留内丝扣接头,便于后续加装检修堵头和管道衔 接。
C6脚手架搭设完成
昆山市中环快速化改造工程
F3脚手架搭设过程中
上海建工集团股份有限公司
3.4、钢筋加工与安装
三、主要施工工艺
为了方便混凝土的振捣,同时由于振动棒的最大长度为10米(C6立柱高 11.539m、F3立柱高6.393m)。
对C6立柱的钢筋分两次进行安装:1)首先安装标准段的立柱钢筋,箍筋安 装至高度为8.539米处2)待标准段混凝土初凝后,对混凝土进行拉毛处理,等混 凝土强度达到70%的设计强度后安装最上部钢筋骨架,高度为3米;
后派专人进行多次打磨,确保无锈迹,安装涂刷轻机油作为脱模 剂,模板底部以预埋在承台内的φ25mm钢筋来固定墩身模板。
昆山市中环快速化改造工程
上海建工集团股份有限公司
3.6、支座安装
三、主要施工工艺
1、C6立柱的支座数量为2个,分别为GPZ(2009)单向盆式橡 胶支座和GPZ(2009)固定盆式橡胶支座;
昆山市中环快速化改造工程
上海建工集团股份有限公司
3.1、施工准备
Байду номын сангаас
三、主要施工工艺
墩身开工前,现场完成水、电、路三通;脚手架搭设完成并
验收合格;人员、机械、设备全部进场;施工用原材料(钢筋、 落水管等)进场检验合格。
昆山市中环快速化改造工程
上海建工集团股份有限公司
3.2、承台顶凿毛
三、主要施工工艺
F匝道3号立柱墩顶标高7.943m,承台顶标高1.55m, 立柱高6.393m,混凝土一次浇筑完成。
昆山市中环快速化改造工程
上海建工集团股份有限公司
二、施工流程回顾
1、C匝道6#立柱 1)2012年12月8日完成直线段钢筋安装的验收; 2)2012年12月9日完成直线段模板安装的验收; 3)2012年12月10日完成直线段混凝土的浇筑; 4)2012年12月19日完成花瓶段钢筋安装的验收、模 板安装的验收以及混凝土的浇筑; 5)2012年12月21日完成模板的拆除及立柱的养护工 作。 2、F匝道3#立柱 1)2012年12月22日完成钢筋安装的验收; 2)2012年12月23日完成模板安装的验收; 3)2012年12月24日完成混凝土的浇筑; 4)2012年12月27日完成模板的拆除及立柱的养护 工作。
昆山市中环快速化改造工程
上海建工集团股份有限公司
汇报结束! 谢谢!
昆山市中环快速化改造工程
上海建工集团股份有限公司
由于F3立柱较低,钢筋采用一次安装完成。
钢筋接头的打磨
昆山市中环快速化改造工程
C6直线段钢筋
上海建工集团股份有限公司
3.4、钢筋加工与安装
三、主要施工工艺
C6直线段钢筋
保护层垫块
C6花瓶段钢筋
昆山市中环快速化改造工程
F3花瓶段钢筋
上海建工集团股份有限公司
3.5、模板处理与安装
三、主要施工工艺
墩身模板全部采用钢构件厂制造的定型钢模,模板进入工地
墩身施工前派人对承台与墩身交接面内的垃圾、表面松动的石子和混
凝土软弱层、浮浆全部凿除,以露出混凝土中粗骨料为准,凿毛后先用空 压机把垃圾吹干净,再用水冲洗,并清除积水。
昆山市中环快速化改造工程
上海建工集团股份有限公司
3.3、搭设脚手架
三、主要施工工艺
根据C6和F3立柱的高度分别进行两者的脚手架的搭设:C6的脚手 架搭设高度为12.6米;F3的脚手架搭设高度为7.2米。
