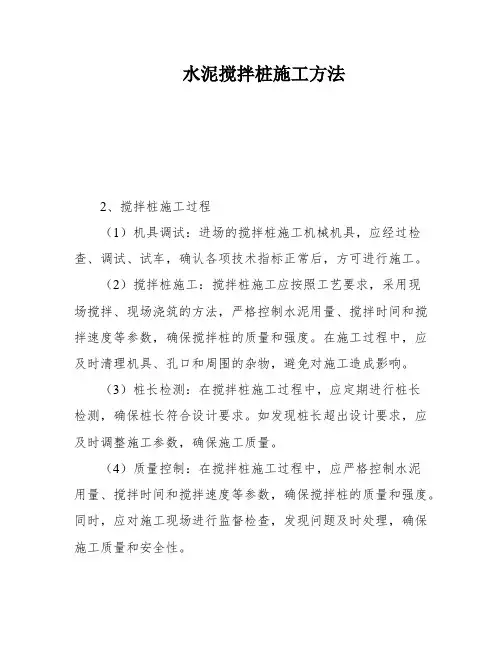

搅拌桩施工方法

1)桩机定位、对中、调平

放好搅拌桩桩位后,移动搅拌桩机到达指定桩位,对中,调平(用水准仪调平)。

2)调整导向架垂直度

采用经纬仪或吊线锤双向控制导向架垂直度。按设计及规范要求,垂直度小于1.0%桩长。

3)预先拌制浆液

深层搅拌机预搅下沉同时,后台拌制水泥浆液,待压浆前将浆液放入集料斗中。选用水泥标号425#普通硅酸水泥拌制浆液,水灰比控制在0.45~0.50范围,按照设计要求每米深层搅拌桩水泥用量不少于50Kg。

4)搅拌下沉

启动深层搅拌桩机转盘,待搅拌头转速正常后,方可使钻杆沿导向架边下沉边搅拌,下沉速度可通过档位调控,工作电流不应大于额定值。

5)喷浆搅拌提升

下沉到达设计深度后,开启灰浆泵,通过管路送浆至搅拌头出浆口,出浆后启动搅拌桩机及拉紧链条装置,按设计确定的提升速度(0.50~0.8m/min)边喷浆搅拌边提升钻杆,使浆液和土体充分拌和。

6)重复搅拌下沉

搅拌钻头提升至桩顶以上500mm高后,关闭灰浆泵,重复搅拌下沉至设计深度,下沉速度按设计要求进行。

7)喷浆重复搅拌提升

下沉到达设计深度后,喷浆重复搅拌提升,一直提升至地面。

8)桩机移位

施工完一根桩后,移动桩机至下一根桩位,重复以上步骤进行下一根桩的施工。

编辑本段水泥土搅拌桩湿法监理实施细则

为了更好的对工程质量进行有效的控制,充分发挥监理的监督和管理的作用,特制定水泥土搅拌桩湿法监理实施细则。

1、总则

工程监理改建工程项目中,大部分软土地基处理采用湿喷桩进行加固处理。湿喷桩是利用水泥或水泥系材料为固化剂,通过特制的深层搅拌机械,在地基深处就地将原位土和固化剂强制搅拌,形成水泥土圆柱体。由于固化剂和土之间产生一系列物理化学反应,使圆柱桩体具有一定的强度,桩体周围的土得到部分改善,组成具有整体性、水稳性和一定强度的复合地基,从而提高地基承载力,减少地基不均匀沉降,达到加固地基的目的。

2、施工前的监理实施细则

湿喷桩施工的场地,事先回填整平到设计高程,清除杂物,查明施工段落上空和地下有无管线。若有,承包人应提前向监理组和指挥部汇报,以便及时妥善解决。

2.1 机械设备监理实施细则

2.1.1湿喷桩机必须采用专用湿喷桩机,严禁采用粉喷桩机改装。钻头应为双十字钻头,严禁使用利用自重下沉和无档位直接利用卷扬机进行提升的钻机。输送管长度一般不大于60m,摆放平顺,管道最大长度不得大于80m,接头最多不超过两个。机械动力应大于45kw以上,钻头叶片三层,每层两片,上下间距为30cm 水平刀片与水平夹角为30℃,每片叶片宽10cm:钻头的直径磨损不得大于2cm

2.1.2每台湿喷桩必须配备能够自动记录、打印处理深度,单位长度水泥浆用量,复搅深度、水泥浆比重的电脑记录装置,即能打印每根桩施工过程中钻头每次下钻深度及提高高度的全过程记录和水泥浆浆量、水泥浆用量曲线图和水泥浆比重,所有数据必须实时打印。

2.1.3所有的电流表、电压表合和电脑计量装置以及泥浆泵压力表等装置必须经过计量部门的标定认可,关键设备上计量部门的签封应完整,每台设备必须经监理人员现场试桩后由驻地监理组统一发放进场设备准许证方可使用。

2.1.4对检查合格的机组进行编号、挂牌,要表明钻机的编号、机长、质检员、技术员等相关内容。

2.1.5施工前丈量钻杆的长度,并标上显著的标志,以便掌握钻杆钻入深度、复搅深度、保证设计桩长

2.2 进场材料的监理实施细则

2.2.1水泥采用普通硅酸盐水泥PO42.5,应对厂家进行考察、了解。材料应符合设计要求与技术规范的标准,供应量应能满足施工进度要求。外掺剂为生石膏粉,参考掺入量为2%(占水泥重量),生石膏粉中SO4含量不小于40%,0.08mm方孔筛筛余小于15%,该石膏粉与水按1:O.5混合后,在密闭条件下48小时不产生凝结

2.2.2建立进场水泥批次、数量、出厂日期、检验批复文件的编号、现场存放地点以及相应所使用的施工路段的原材料台帐制度,要求现场监理签字确认

2.2.3进场水泥要按规范要求存放和保管,要防潮、防雨,对受潮、结块的严禁使用

2.2.4建立各桩机的施工记录台帐,并随时检查及时签证,其统计数据用以对实际用量进行总量核对。

2.3 测量放样监理实施细则

根据事前经监理组批准的桩位布置图,准确放样,并用木桩或竹签标示桩位,杜绝边施工边放样,桩位必须经监理组测量工程师认可。

2.4 现场工艺性试桩监理实施细则

2.4.1为确定各种技术参数,按首件工程认可制要求进行工艺性试桩,施工参数包括输浆走浆的时间、停浆时间、搅拌轴下钻提钻的速度(档位)电流值以及到达硬质层时电流突变的位置等;各项技术参数参考值如下:

下钻速度,参考值V=0.5-1.0m/min 提钻速度,参考值V=0.5-0.8m/min 搅拌速度,参考值V=30-50r/min 喷浆时管道压力,参考值0.2-0.6MPa

2.4.2试桩时必须在监理人员的监督下进行,试桩成功后承包人必须对试桩进行总结,并对质量进行综合评

价,监理组对其施工工艺提出复评意见,总监提出终评意见,并形成首件工程总结报告,并将取得的施工工艺参数挂牌标明在施工现场以便执行检查。

3、施工操作监理实施细则

3.1 施工场地要求整平到整平高程,必须清除地面以下的一切障碍物(包括石块、树根、垃圾等),对水塘地段应排水清淤,清淤后再回填粘性土(不得回填杂土)至整平高程

3.2 钻孔前准确测放轴线和桩位,并用竹签或木桩标定,桩位布置与设计图误差不得大于5cm。

3. 3严格控制钻孔下钻深度,喷浆高程及停浆面,确保桩长和喷浆量达到规定要求,水泥损耗不得大于1%。

3.4 为确保搅拌桩的垂直度,应注意起吊设备的平整度和导向架对地面的垂直度,一般应使垂直度偏差不超过1.5%。

4、施工过程控制监理实施细则

4.1对承包人自检体系、质保措施的监理实施细则

4.1.1检查施工工艺流程是否满足设计图纸和施工规范的要求,特别是注意打设深度和水泥用量的控制方法是否满足设计要求

4.1.2检查承包人的自检体系,必须保证每台桩机、任何施工时间都至少有一名自检员在场,做好施工质量控制和施工记录

4.1.3检查承包人的质量保证措施的落实,包括对进场材料的检查制度,保证现场施工质量控制,施工记录真实、及时、规范的制度,以及配合现场监理人员实施旁站监理的制度

4.2对承包人施工工艺的监理实施细则

4.2.1定位

桩机到达指定桩位后对中,当地面起伏不平时,应调整桩机身,使设备保持水平搅拌轴呈竖直状态防止桩体倾斜;

4.2.2 搅拌下沉

下钻时,喷浆口到达地面线电脑开始计数,此时操作人员应通知质检人员和现场监理,对起点进行确认。确认后即可下钻,搅拌轴下沉过程中速度可由电流表的电流控制,工作电流不应大于额定的电流值,在正常工作时的电流值几乎为定值,当电流值突变时说明已钻到硬质层,再继续下钻50cm作为最后的桩长;

4.2.3 浆液的制备与输送。

按要求配置水泥浆,严格控制水泥浆的比重,对每盘浆体进行抽检,检测合格的水泥浆方可泵送,压力控制在0.4~0.6Mpa;水泥浆拌和时间不得少于3分钟,制备好的水泥浆不得离析、沉淀,水泥浆存放时间不得大于2小时,否则应予废弃。已制备好的水泥浆在倒入浆池时,应加筛过滤,以免浆内结块。

4.2.4 喷浆搅拌提升。
