混凝土施工技术标准
1.编制目的
本标准文件的编制目的是为了满足结构安全性和耐久性,规范混凝土工程施工技术标准,特制定本技术标准作为现场施工作业文件。
2.适用范围
适用于武汉光谷联合股份有限公司及其关联公司在建的所有项目。
3.混凝土工程施工管理标准
本标准为现场施工必须执行的文本(与设计或其它文件有冲突时,按本文件执行),投标人投标时必须认真考虑,竣工结算时一律不再增加任何费用。
混凝土工程实行原材料、产品全过程监控,验收流程中的所有工序必须有监理部和发包人工程师签字认可的验收合格文件,否则,视为不合格工程,不予以支付工程款,也不进入结算;
4.混凝土施工技术标准
4.1.施工准备
4.1.1.材料
光谷联合股份有限公司各项目混凝土材料一律采用商品混凝土。
4.1.2.对商品砼的质量检查要求

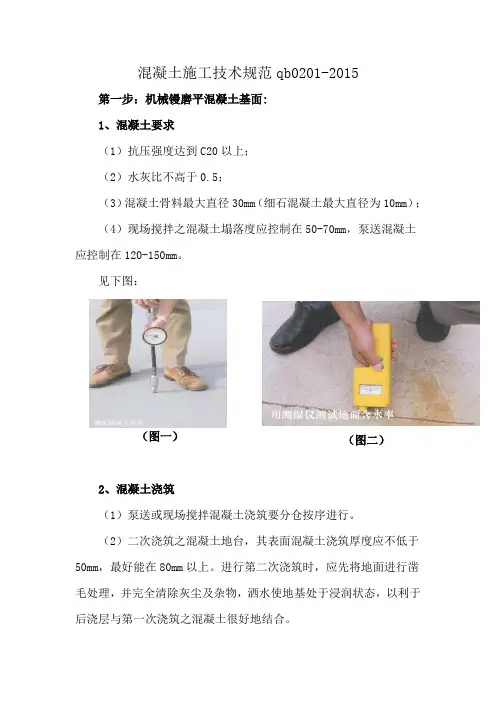

(1)泵送混凝土,每工作班供应超过100m3的工程,应派出质量检查员驻场。
(2)混凝土搅拌车出站前,每部车都必须经质量检查员检查,和易性合格才能签证放行。坍落度抽检每车一次,混凝土整车容重检查每一配合比每天不小于一次。
(3)现场取样时,应以搅拌车卸料1/4后至3/4前的混凝土为代表。混凝土取样、试件制作、养护,均由供需双方共同签证认可。
(4)搅拌车卸料前不得出现离析和初凝现象。
4.2.混凝土浇筑和捣实
4.2.1.混凝土浇筑原则
保证混凝土的均匀性和密实性,结构的整体性、尺寸准确和钢筋预埋件的位置正确,拆
模后混凝土表面要平整、密实。
4.2.2.混凝土浇筑应注意的问题
1) 防止离析:混凝土自高处倾落的自由高度不应超过2m,在钢筋混凝土柱和墙中自由倾落高度不宜超过3m,否则应设置串筒、溜槽、溜管或振动溜管等下料。
2) 正确留置施工缝:柱子施工缝应留在基础顶面、梁或吊车梁牛腿的下面、吊车梁的顶面、无梁楼盖柱帽的下面。和板连成整体的大断面梁(梁截面高大于等于1m),梁板分别浇筑时,施工缝应留在板底面以下20—30mm处,当板下有梁托时,施工缝留置在梁托下面。单向板施工缝应留在平行于板短边的任何位置。有主次梁的楼盖宜顺着次梁方向浇筑,施工缝应留在次梁跨度的中间1/3跨度范围内。楼梯施工缝应留在楼梯长度中间1/3长度范围内。墙施工缝可留在门洞口过梁跨中1/3范围内,也可留在纵横墙的交界处。双向受力的楼板、大体积混凝土结构、拱、薄壳、多层框架等及其他结构复杂的结构,应按设计要求留置施工缝。
施工缝用木板、钢丝网挡牢。施工缝处须待已浇混凝土的抗压强度不少于1.2Mpa时,才允许继续浇筑;在施工缝处继续浇筑混凝土前,混凝土施工缝表面应凿毛,清除水泥薄膜和松石子,并用水冲洗干净。排除积水后,先浇一层水泥浆或混凝土成分相同的水泥砂浆然后继续浇筑混凝土。
3)浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点、钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,最大不超过500mm。平板振动器的分层厚度为200mm。
4)使用插入式振动器应快插慢拨,插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。移动间距不大于振动棒作用半径的1.5倍(一般为300~400mm)。振捣上一层时应插入下层混凝土面50mm,以消除两层间的接缝。平板振动器的移动间距应能保证振动器的平板覆盖已振实部分边缘。
5)浇筑混凝土应连续进行。如必须间歇,时间应尽量缩短,并应在前层混凝土初凝之前,将次层混凝土浇筑完毕。间歇的最长时间应按所有水泥品种及混凝土初凝条件确定,一般超过2小时应按施工缝处理。
6)浇筑混凝土时应派专人经常观察模板钢筋、预留孔洞、预埋件、插筋等有无位移变形或堵塞情况,发现问题应立即浇灌并应在已浇筑的混凝土初凝前修整完毕。
4.2.3.混凝土浇筑与振捣方法
(1) 多层、高层钢筋混凝土框架结构的浇筑:
分层分段施工,合理划分施工段,考虑工序数量、技术要求、结构特点等,尽可能组织分层分段流水施工。
断面在400x400mm以内的柱子,浇筑时如果箍筋相交,应在柱子侧面开孔以斜溜槽分段
浇筑。浇筑前,底部应先浇筑一层厚50-100mm与所浇筑混凝土内砂浆成分相同的水泥砂浆或水泥浆。
柱子浇筑时为避免模板挤压,应在一个施工段内由外向内对称地逐根浇筑。
(2) 大体积混凝土浇筑
大体积混凝土体积大,水化热大,应选用水化热较低的水泥,如矿渣水泥、火山灰质水泥等。
选用合理的降低大体积混凝土内部温度的方案。如保证强度的情况下,减少水泥用量;在结构内部预埋孔道,养护期通风排热;降低骨料温度等。
(3) 柱混凝土浇筑
柱浇筑前,或新浇混凝土与下层混凝土结合处,应在底面上均匀浇筑50mm厚与混凝土配合比相同的水泥砂浆。砂浆应用铁铲入模,不应用料斗直接倒入模内。
柱混凝土应分层浇筑振捣,每层浇筑厚度控制在500mm左右。混凝土下料点应分散布置循环推进,连续进行。振动棒不得触动钢筋和预埋件。除上面振捣外,下面要有人随时敲打模板。
柱高在3米之内,可在柱顶直接下灰浇筑,超过3米时应采取措施(用串桶)或在模板侧面开门子洞安装斜溜槽分段浇筑。每段高度不得超过2M,每段混凝土浇筑后将门子洞模板封闭严密,并用箍箍劳。
柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。无梁楼板应留在柱帽下面。在梁板整体浇筑时,应在柱浇筑完毕后停歇1~1.5H,使其获得初步沉实,再继续浇筑。浇筑完毕后,应随时将伸出的搭接钢筋整理到位。
构造柱混凝土应分层浇筑,每层厚度不得超过300mm。
(4) 梁、板混凝土浇筑
肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用“赶浆法”推进,即先浇筑梁,根据梁高分层浇筑成阶段形,当达到楼板板底位置时再与板的混凝土一起浇筑,随着阶段形不断延伸,梁板混凝土连续向前进行。
梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振动棒振捣。
楼板浇筑的虚铺厚度应略大于板厚,用平板振动器垂直于浇筑方向来回振捣。注意不断用移动标志以控制混凝土板厚度。振捣完毕,用刮尺或拖板抹平表面。
在浇筑与柱、墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇1~1.5小时,使其获得初步沉实,再继续浇筑。
(5) 剪力墙混凝土浇筑:
剪力墙砼浇筑,应在底面上均匀浇筑50mm厚与混凝土配合比相同的水泥砂浆。砂浆应用铁铲入模,不应用料斗直接倒入模内。
浇筑墙体混凝土应连续进行,间隔时间不应超过2小时,每层浇筑厚度控制在60㎝左右,
