第1篇一、引言南水北调工程是我国历史上规模最大、涉及范围最广的跨流域水资源调配工程,旨在解决我国北方地区严重的水资源短缺问题。
自2002年开工以来,南水北调工程已取得显著成效。
本报告通过对南水北调工程的数据分析,旨在揭示工程实施以来的水资源调配情况、经济效益、社会影响等方面的问题,为我国水资源管理和跨流域调配提供参考。
二、数据来源与处理本报告所使用的数据主要来源于以下渠道:1. 南水北调工程官方统计数据;2. 国家统计局相关数据;3. 地方政府公开发布的水资源数据;4. 学术期刊和行业报告。
在数据整理过程中,我们对原始数据进行清洗、筛选和整理,确保数据的准确性和一致性。
三、水资源调配情况分析1. 调水规模自2014年东线工程正式通水以来,南水北调工程已累计向北方地区调配水量超过200亿立方米。
其中,东线工程调配水量约180亿立方米,中线工程调配水量约20亿立方米。
2. 调水范围南水北调工程覆盖了我国黄河以南的13个省(自治区、直辖市),受益人口超过1.5亿。
3. 调水效果南水北调工程有效缓解了北方地区水资源短缺问题,提高了水资源利用效率。
以中线工程为例,沿线地区地表水、地下水资源量分别增长了6.8%和5.5%。
四、经济效益分析1. 直接经济效益南水北调工程直接经济效益主要体现在以下几个方面:(1)农业增产:南水北调工程有效缓解了北方地区水资源短缺问题,提高了农业灌溉用水效率,使农业产量得到显著提高。
(2)工业节水:南水北调工程为北方地区提供了优质水源,促进了工业节水技术的推广应用,降低了工业用水成本。
(3)生态环境改善:南水北调工程有效改善了北方地区生态环境,提高了土地质量和水资源质量。
2. 间接经济效益南水北调工程间接经济效益主要体现在以下几个方面:(1)促进区域经济发展:南水北调工程为北方地区提供了水资源保障,有利于优化产业结构,促进区域经济发展。
(2)提高居民生活水平:南水北调工程有效改善了北方地区供水条件,提高了居民生活质量。
南水北调
![南水北调](https://img.taocdn.com/s3/m/0ad226d5195f312b3169a5d7.png)
南水北调实习报告中线工程对安阳的影响摘要:阐述南水北调中线工程的建设以及对安阳市建设各方面的影响。
关键词:南水北调中线安阳市产业结构经济发展城市规划1.中线工程及在安阳段的简介:“南水北调工程”是从五十年代提出的设想后,经过几十年研究,南水北调的总体布局确定为:分别从长江上、中、下游调水,以适应西北、华北各地的发展需要,即南水北调西线工程、南水北调中线工程和南水北调东线工程。
南水北调工程分东、中、西三条调水线路。
建成后与长江、淮河、黄河、海河相互联接,将构成我国水资源"四横三纵、南北调配、东西互济"的总体格局。
南水北调中线的源头。
位于河南省西南部,在亚洲第一大淡水湖,丹江口水库东岸,汤、禹、杏三山之间。
是辣椒的盛产地。
被中外水利专家们誉为"天下第一渠首"的我国南水北调中线工程渠首所在地。
中线工程可调水量按丹江口水库后期规模完建,正常蓄水位170m 条件下,考虑2020年发展水平在汉江中下游适当做些补偿工程,保证调出区工农业发展、航运及环境用水后,多年平均可调出水量141.4亿m3,一般枯水年(保证率75%),可调出水量约110亿m3。
供水范围主要是唐白河平原和黄淮海平原的西中部,供水区总面积约15.5万km2。
因引汉水量有限,不能满足规划供水区内的需水要求,只能以供京、津、冀、豫、鄂五省市的城市生活和工业用水为主,兼顾部分地区农业及其他用水。
南水北调中线主体工程由水源区工程和输水工程两大部分组成。
水源区工程为丹江口水利枢纽后期续建和汉江中下游补偿工程;输水工程即引汉总干渠和天津干丹江口水利枢纽渠。
南水北调总干渠安阳段长65.01公里,穿越境内2县、4区、9个乡、3个办事处、77个行政村,穿越大小河流(沟)35条,穿越铁路3条,向安阳市供水的口门共有4个,设计年供水3.34亿立方米。
总干渠在安阳境内占地面积共计2.13万亩。
河南省首先开工的渠段位于安阳市境内的羑河北岸至漳河南岸,全长40.3公里,沿渠道共布置各类交叉建筑物77座,估算静态总投资约20亿元。
南水北调安阳段渠道安全监测的分析与应用
![南水北调安阳段渠道安全监测的分析与应用](https://img.taocdn.com/s3/m/6881d9f28ad63186bceb19e8b8f67c1cfad6ee2d.png)
南水北调安阳段渠道安全监测的分析与应用南水北调是我国的一项重大工程,旨在解决北方地区的水资源短缺问题。
南水北调东线一期工程中的安阳段渠道是其重要组成部分,对保障北京等地的用水需求具有重要意义。
然而,由于地质条件和水文地质条件的复杂性,安阳段渠道监测安全问题必须得到高度重视。
为确保渠道的安全和有效运行,安阳段渠道采用了多种安全监测手段,其中包括水位监测、渠面形变监测、水质监测等。
这些监测手段将渠道的安全状况及时反馈到运营人员手中,使得相关部门能够及时了解渠道安全运行情况并采取相应措施,确保渠道的安全性。
首先,水位监测是一种非常重要的监测手段。
通过构建观测孔、水尺站等设施,对渠道水位进行定期监测,并将数据传输到水文部门进行分析处理,以及时掌握水位变化趋势,预测渠道运行情况,进而采取相应的操作措施,以保障渠道运行的安全性。
其次,渠面形变监测能够有效地检测渠道墙体的变形情况。
渠道墙体因受到水压等作用会发生变形,若无及时掌握这些墙体变形情况,会出现渠道破坏甚至失损的情况。
为避免这种情况的发生,安阳段渠道采用渠面形变监测手段,不断对渠内墙体进行监测和分析,出现异常情况时及时采取措施,保障管道正常的运行。
另外,水质监测也是安阳段渠道监测安全的一个重要手段。
渠道内的水质问题会产生一定的安全隐患,包括微量元素超标等问题。
为了避免这种情况的发生,渠道设有监测站进行水质定期监测,采集沉积物样本,进行水质数据分析,在出现异常情况时及时进行管控,使得渠道水质保持清洁卫生,有效保障了用水的安全性。
通过上述的渠道监测手段,安阳段渠道保障了渠道的安全运行。
除了这些传统的监测手段外,新兴的技术也得到了应用。
比如,运用物联网技术,对安阳段渠道进行实时监控。
人工智能技术,可对数据进行智能分析,从而提高监测的效率和准确性,再结合各种应急预案,从源头上保障渠道的安全,有效地提高了渠道的保障能力。
总之,安阳段渠道的安全监测是南水北调东线一期工程的重要组成部分。
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/cae5d344eef9aef8941ea76e58fafab068dc4445.png)
南水北调方案分析报告概述南水北调工程是我国当前规模最大的水利工程,旨在解决中国北方地区的水资源短缺问题,是中国北方地区的一项重要的水利工程。
南水北调方案由三条主要的输水渠道组成,分别是东线工程、中线工程和西线工程,目前已经建成并开始实施。
本报告将对南水北调方案进行分析,包括方案背景、实施情况、进展及对环境的影响等方面进行综合评述。
方案背景1972年我国首次提出南水北调工程的构想,但由于技术、经济等原因,长期未能开始建设。
到了1990年代后期,随着城市化、工业化的快速发展,中国北方地区面临了日益严峻的水资源短缺问题,这加速了南水北调工程的立项和建设。
2002年,中国国务院正式批准了南水北调方案,工程规模达到了前所未有的庞大,需要几十万工人,成千上万的机械设备,耗资数百亿人民币,分别从长江、黄河两大水系引水,使得水源从南方流向北方,解决中国北方地区的水资源短缺问题。
该工程计划分3个阶段建设,按照东线、中线、西线的顺序实施,分别跨越河南、河北、山东、北京、天津、陕西、山西、内蒙古、甘肃、宁夏等11个省区市。
实施情况东线工程东线工程是南水北调中规模最大的一条渠道,项目总投资超过2000亿元人民币,引水距离1800公里。
工程起点位于安徽泗洪的临泉县境内境内,终点是河北唐山市,包括河南、山东、北京、天津、河北五个省市。
东线工程完成时间为2008年,投入使用后大大缓解了北京、天津、冀东等地的水资源短缺问题。
中线工程中线工程为南水北调中的次大型工程,引水跨越河南、湖北、河南、山西等省,总长约1430公里,主要分成中线东、中线中、中线西三部分。
中线工程于2003年开工建设,经过15年的建设,中线工程于2018年6月29日全线通水,成功将长江水源引入黄河流域,为解决黄河流域大气污染和水资源短缺问题提供了强有力支撑。
西线工程西线工程是南水北调工程中最复杂、最长、也是受多方面因素影响最大的一项工程。
主要包括从青藏高原汲取水资源和从长江、嘉陵江引水入川两个方案,总规划输水量为366亿立方米。
南水北调中线工程对安阳市城市防洪的影响分析
![南水北调中线工程对安阳市城市防洪的影响分析](https://img.taocdn.com/s3/m/b3fd1b28192e45361066f5e0.png)

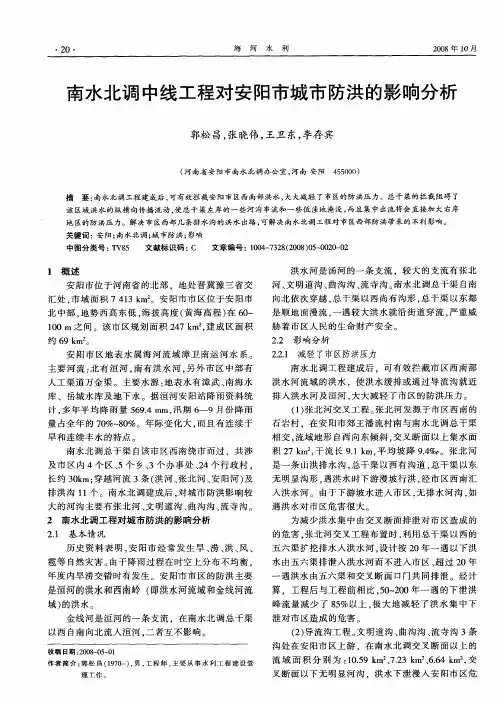

排 入洪水 河 及洹河 , 大减 轻 了市 区的 防洪压力 。 大
() 1 张北 河交叉 工 程 。 张北 河发 源 于市 区西南 的
量 占全年 的 7 %~ 0 0 8 %。年 际 变化 大 , 而且 有连 续 干
旱和 连续丰 水 的特 点 。 南水 北调 总干渠 自该 市 区西南 绕 市而 过 ,共 涉 及市 区内 4个 区 、 乡 、 5个 3个 办事 处 、4个 行政 村 . 2 长约 3 k ; 0 i 穿越 河 流 3条 ( n 洪河 、 张北 河 、 阳河 ) 安 及
中图分类号 : V 5 T 8
文献标识码 : C
文章编号 :10 — 3 820 )5 0 2 — 2 0 4 7 2 (0 8 0 — 00 0
1 概 述
洪水 河是 汤河 的一 条支 流 ,较 大 的支 流有 张 北 河 、 明道 沟 、 文 曲沟 沟 、 流寺 沟 。 南水北 调 总干渠 自南
・
2 ・ 0
海
河
水
利
20 0 8年 1 O月
南 水 北 调 中线 工 程对 安 阳市城 市 防洪 的 影 响分 析
郭松 昌 , 晓伟 , 张 王卫 东, 李存 宾
( 南 省 安 阳 市 南 水 北调 办公 室 , 南 安 阳 河 河
4 50 ) 5 00
摘
要: 南水 北调工程建成后 , 可有效拦截安 阳市 区西南部 洪水 , 大大减轻 了市区的防 洪压力。总干渠的拦截 阻碍 了
沟处 在安 阳市 区上 游 ,在南 水北 调交 叉 断面 以上 的 流 域 面 积 分 别 为 :0 9k 272 m 、 . m , 1 . m 、.3 k z66 k 2 交 5 4
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/b851f628571252d380eb6294dd88d0d233d43cab.png)
南水北调方案分析报告1. 背景介绍南水北调工程是我国历史上规模最大、工程难度最大、覆盖的范围最广的一项水利工程。
它是中国政府为解决水资源短缺问题、调整地区经济结构、促进社会发展而实施的重大战略性举措。
2. 工程简介南水北调工程的主要任务是通过输水工程将长江、珠江等江河的水引入黄、淮、海河流域,满足长三角、华北地区的水资源需求。
根据方案,南水北调可以分为三大体系:中线工程、东线工程和西线工程。
中线工程是连接长江和珠江两大水系的主要水源调配工程,它起始于湖南岳阳,结束于北京市房山区的南口。
东线工程和西线工程则分别为长江上游调水向山东半岛和淮河流域输水,以及长江中下游向陕西、河南输水。
3. 工程效益南水北调工程的实施对于缓解地区间水资源紧张问题、促进地区间协调发展、改善环境生态、保障水利安全等方面具有重要意义。
近年来,南水北调工程已经取得了显著的成果。
考虑到目前中国水资源的表观贫乏性和实际匮乏性,南水北调的出现是中国水资源管理的一大里程碑。
南水北调工程的实施不仅让用水困难地区得到了水源补充,同时也优化了区域经济布局和资源配置,促进了区域协调发展,推动了相关产业的发展。
4. 工程局限性和问题南水北调工程实施过程中也存在一些问题和局限性。
针对这些问题,需要从政策治理、工程优化、管理创新等方面寻求解决办法。
首先,南水北调工程建设涉及诸多政策问题,区域间的利益关系、水资源分配、水权管理等问题需要得到更加严格的规范。
其次,工程建设需要考虑到生态环保和可持续发展的问题。
长期大规模的水资源调配,对于源头流域和水生态环境可能会造成不可逆的影响,所以要加强调查研究,掌握科学规划和有序开发的原则。
最后,南水北调工程要保证水质和水量的稳定性,这需要加强管理和技术创新,建设相关的监测和预警机制,保证人民群众的日常用水需求。
5. 未来展望未来,南水北调工程将逐步实现其目标,并且在实施过程中,应该持续提升工程质量和管理水平,进一步推进“节约型社会”和“绿色发展”的建设。
南水北调调研报告
![南水北调调研报告](https://img.taocdn.com/s3/m/b4f3fd33eef9aef8941ea76e58fafab069dc44a8.png)
南水北调调研报告第一篇:南水北调调研报告南水北调对汉江汉川段的影响及建议南水北调中线工程是缓解我国北方地区水资源短缺、优化水资源结构的国家级战略性基础设施建设项目,随着南水北调中线通水工程逐步竣工,极大解决了沿线的生产生活用水问题。
然而,南水北调中线工程运行后,对汉江中下游生态环境造成巨大而深远的影响。
从最新的国内外研究成果以及从水资源日渐稀缺带来的水资源价格的不断上涨看,南水北调中线工程给汉江中下游地区带来生态价值损失和与之密切联系的经济价值被明显低估。
继群众路线教育实践活动整改收官和“三严三实”专题教育东风,我们组织专班人员对南水北调工程对汉川市的发展及影响进行专题调研。
一、研究背景汉江流域在孝感市包括安陆、云梦、应城、孝南和汉川五个县市区,汉川市处于“一圈一带”的核心地位。
省委、省政府已将汉江流域开放开发建设纳入到省级战略层面,赋予和“两圈一带”同等重要的地位,形成“两圈两带”的发展格局,汉江生态经济带逐步成为湖北新的经济增长级,汉川发展面临前所未有的黄金机遇。
汉川汉江段位于汉江下游,境内长度93.1公里,占全长的5.9%,流域面积1662.936平方公里,自古以来,汉江沿岸便是商贸集散之地,全市有17个乡镇场、办事处、开发气象生态稳定。
汉川市四季冷暖干湿分明,严冬和酷热的时间较短,无霜期长,常年雨量充沛,光热充足,有利于农作物发育生长,初夏梅雨期暴雨频繁易渍涝,盛夏高温蒸发量大,洪涝和干旱成为全市主要的气象自然灾害。
水土资源富足。
全市水资源主要为地表水,地下水和过境客水三部分组成,水资源总量为444.1亿m3,其中地表水资源438.88亿m3,地下水可开采量5.22亿m3。
辖区内有汉江、汉北河等主要过境河流,其中南水北调工程改造及生态补偿主要涉及汉江。
汉江自仙桃市入境,境内长度为93.1km,两岸堤防长度161.06km,汉江过境流量年平均为1320 m3/s,历年平均降雨量为1204.4mm。
南水北调工程调研报告
![南水北调工程调研报告](https://img.taocdn.com/s3/m/4817927b590216fc700abb68a98271fe910eaf89.png)
南水北调工程调研报告南水北调工程是中国国家重点工程,也是世界上最大的水利工程之一。
该工程的主要目的是通过长距离输送水资源,实现中国南方富水区向北方水资源匮乏的地区调水供应,解决北方地区的水资源短缺问题,促进经济社会可持续发展。
为了了解南水北调工程的具体情况,我进行了实地调研,并综合各方面的信息,编写了以下的调研报告。
南水北调工程自始于2002年,历时多年。
根据规划,该工程由三条主要的供水线路组成:东线、中线和西线。
东线自江苏扬州开始,经过河南、山东和天津,最终抵达北京。
中线从湖北襄阳开始,经过河南、河北,也最终抵达北京。
西线则源自四川,经过陕西和山西,最终抵达北京和天津。
三条线路合起来,全长约1400公里,输水能力达到了惊人的440亿立方米/年。
整个项目投资巨大,但由于供水线路经过的地区不同,具体投入金额各有不同。
南水北调工程的实施给北方地区带来了巨大的发展机遇。
其最显著的效果就是解决了北方地区的水资源短缺问题。
北方许多地区过去缺水现象严重,特别是在经济社会发展高度依赖水资源的情况下,供水问题成为制约区域发展的关键。
南水北调工程将丰富的南方水资源引入北方地区,有效缓解了水资源短缺的问题,为北方地区的经济社会发展提供了保障。
此外,工程还可以通过灌溉和养殖等方式利用输送的水资源,进一步推动农业和养殖业的发展,增加当地居民的收入。
然而,南水北调工程也面临一些挑战和问题。
首先,工程长期进行,需要巨额的投资和技术支持。
这对于负担能力较弱的地方可能造成一定的困扰。
其次,长距离的输送线路对于环境的影响是不可忽视的。
挖掘、建设和维护输水渠道可能会对地下水位和土地利用造成一定的影响,需要采取有效的措施予以应对。
此外,水源地转移也会对原有地区的生态环境产生一定的冲击,需要加强保护和治理。
综上所述,南水北调工程是中国在解决水资源短缺问题和促进区域可持续发展方面的重要举措。
工程的实施能够有效缓解北方地区的水资源紧缺问题,为当地的经济社会发展提供动力。
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/3e1726c482d049649b6648d7c1c708a1284a0a19.png)
南水北调方案分析报告1. 背景南水北调是中国政府为缓解北方缺水问题而实施的一项大型工程,分为东线工程、中线工程和西线工程三大部分。
其中,中线工程是南水北调计划的核心,涉及沿线的河南、山东、河北、北京和天津等五个省市。
中线工程计划自2002年开始兴建,经过多次修订和调整,最终于2013年全部建成通水。
南水北调方案的实施,对解决北方地区的严重缺水问题,改善生态环境、提高农业生产效益和推动地方经济的发展等方面都具有重要意义。
因此,对南水北调方案进行必要的分析,有助于更全面地了解南水北调对当地经济、环境和社会等方面的影响。
2.方案概要2.1 规划和实施南水北调方案由国家发改委于2002年所提出,主要分为东线工程、中线工程和西线工程三部分。
其中中线工程是整个工程的重中之重,涉及河南、河北、山东、北京和天津等五个省市。
中线工程自2002年开始兴建,计划开始于2003年,分为三期实施,至2013年全部建成通水。
东线工程已于2013年全部建成通水,而西线工程则正在建设之中。
2.2 工程建设中线工程的工程总长约1163公里,涵盖了汉江、黄河和海河等多个重要河流的流域范围。
整个中线工程被划分为南、中、北三条干线。
其中南干线从汉江源头出发,经河南、河北,到达北京市;中干线从泺源出发,贯穿河南、河北、北京,最终到达天津;北干线从黄河水系出发,贯穿河南、山东、北京,最终到达天津。
除了干线之外,中线工程还设置了联络线和配套设施。
2.3 水利设施中线工程所建的水利设施主要包括水库、引水渠、水厂和调节池等。
其中引水渠是整个工程的核心,主要是将南水从汉江、长江引至黄河和海河,以满足北方地区的用水需求。
这些水利设施的建设,使中线工程的总投资超过了2000亿元。
3. 影响和效应3.1 水资源分配南水北调方案实施以后,显著改善了北方地区的水资源状况。
通过南水北调引入南方水源,有效缓解了北方地区的缺水问题,保障了当地的用水需求和生产活动。
南水北调简单分析报告范文
![南水北调简单分析报告范文](https://img.taocdn.com/s3/m/34c01cd150e79b89680203d8ce2f0066f53364af.png)
南水北调简单分析报告范文1. 引言南水北调是中国规模最大、历时最长的水利工程之一,旨在解决中国北方地区的严重水资源短缺问题。
本报告将对南水北调工程进行简要分析,探讨其意义、影响及局限性。
2. 背景中国北方地区一直以来都面临水资源紧缺的问题。
人口增长、经济发展以及气候变化等因素导致水资源供需矛盾日益加剧。
为解决这一问题,中国政府决定启动南水北调工程。
3. 工程概述南水北调工程的总体目标是通过调水调湿、引水供水等手段,将长江、汉江等南方的富余水资源调运到华北、东北等北方地区。
工程分为中线工程、东线工程和西线工程三个分部,总规模庞大,涉及多个省份。
- 中线工程:自汉江出发,穿越河南、河北等省份,最终输送至北京及附近地区。
- 东线工程:自江苏扬州揭堰开始,穿越山东、河南等省份,最终输送至天津及附近地区。
- 西线工程:自四川岷江出发,穿越宁夏、陕西等省份,最终输送至甘肃酒泉及附近地区。
4. 意义和影响4.1 解决水资源短缺问题南水北调工程有效地解决了中国北方地区长期以来的水资源短缺问题。
北方地区的供水能力得到显著提升,为居民生活、农业灌溉和工业用水等提供了充足的水源保障。
4.2 助力经济发展拥有充足的水资源是支撑经济发展的重要因素。
南水北调工程的实施,为北方地区的经济发展提供了有力支撑。
特别是在工业和农业领域,水资源的增加为相关产业的发展创造了有利条件。
4.3 水生态治理南水北调工程在调水的过程中,注重生态保护与修复,推动了水资源的合理利用与生态恢复。
通过引水补湿、湿地建设等措施,改善了当地生态环境,提升了水生态系统的健康状况。
5. 局限性和问题5.1 工程投资与运行成本高南水北调工程规模庞大,投资和运行成本都非常高昂。
对于一些经济条件较为困难的地区来说,承担这样的巨大开销可能会带来一定的负担。
5.2 环境和生态影响南水北调工程调水过程中,会对水源地、水生态系统和沿线环境产生一定的影响,可能引发土地沉降、地质灾害等问题。
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/af8d710f2a160b4e767f5acfa1c7aa00b42a9d44.png)
南水北调方案分析报告概述南水北调是中国政府为解决北方缺水问题而实施的大型水利工程,经过多年的规划和建设,目前已经建成通水,为北方缓解了一定的水资源压力。
本报告旨在对南水北调方案进行分析,以期探讨其建设和使用过程中存在的问题和挑战。
南水北调方案的实施南水北调方案的建设始于2002年,主要分为东线、中线、西线三条水路。
东线起点是江苏扬州,终点位于北京,全长约1400公里;中线起点是河南南阳,终点分别位于北京、天津和河北唐山,全长约1700公里;西线起点是四川江油,终点为陕西宝鸡和山西太原,全长约1000公里。
整个工程总投资超过5000亿元人民币。
自2003年以来,南水北调工程历经十余年的建设,经过多次调整和修正,于2014年全线建成。
截至目前,东线已经全线建成通水,中线和西线建成部分通水,总规划调水量为284亿立方米/年。
南水北调方案的贡献南水北调方案的实施为北方地区带来了显著的经济和社会效益。
首先,南水北调工程缓解了北方缺水压力,使得北方城市和农业用水得到了保障。
其次,南水北调工程为北方地区带来了可观的经济收益,促进了北方区域的经济发展。
最后,南水北调方案加强了北方和南方之间的资源共享和合作,增强了中国的国家统一和发展。
南水北调方案存在的问题和挑战南水北调方案尽管带来了许多好处和贡献,但同时也面临着许多问题和挑战。
首先,南水北调工程的建设和维护成本巨大,需要投入大量的资金和人力物力。
其次,南水北调方案具有一定的技术难度,对于水利工程建设和管理要求相对较高,需要很高的技术和管理水平。
同时,南水北调方案也面临着环保和生态保护问题,对水资源的开发和保护需要做好平衡和协调。
最后,南水北调方案仍然存在着一定的风险和不确定性,需要做好风险管理和危机应对。
总结南水北调方案是中国政府为缓解北方缺水而实施的一项重要措施,为北方地区带来了显著的经济和社会效益。
同时,南水北调方案也面临着诸多的问题和挑战,需要以正确的态度和方法来应对和解决。
南水北调工程施工进展(3篇)
![南水北调工程施工进展(3篇)](https://img.taocdn.com/s3/m/70a53cd468dc5022aaea998fcc22bcd126ff4292.png)
第1篇一、工程进展概述1. 累计调水量突破720亿立方米。
据2024年5月15日的《人民日报》报道,南水北调工程的东、中线一期工程累计调水量超过720亿立方米,使得超过1.76亿人受益,涉及7个省份。
其中,中线一期工程调水量达到641.57亿立方米,连续3年超额完成年度调水计划;东线一期工程从长江抽取的水量超过400亿立方米,有效改善了受水区的水资源配置。
2. 引江补汉工程进展顺利。
作为南水北调后续工程的重要组成部分,引江补汉工程目前建设进展顺利。
主隧洞进洞1686米,桐木沟检修交通洞已贯通,14条施工支洞和18条进场道路的建设也在进行中。
3. 各地水利部门抓住施工黄金期。
在秋冬之交,各地水利部门抓住施工黄金期,多项重大水利工程取得新进展。
如湖北荆江灌区(一期)改造工程、海南天角潭水利枢纽工程、新疆玉龙喀什水利枢纽工程等。
二、工程亮点1. 引江补汉工程。
作为我国在建长距离有压引调水隧洞中单洞长度最长、洞径最大、综合难度最高的工程项目,引江补汉工程从长江三峡库区引水至汉江丹江口水库下游安乐河口。
该工程建成后,将实现三峡水库和丹江口水库隔空牵手,有效提高汉江流域水资源调配能力,增加南水北调中线工程北调水量。
2. 南水北调中线一期工程。
该工程总干渠安阳段位于河南省安阳市内,全长40.32公里。
葛洲坝基础公司安阳标项目部通过狠抓施工方案优化和现场施工管理,保证了施工顺利、有序进行。
3. 新疆柯坪通古孜布隆水库(振兴水库)。
该项目建设全力推进,总库容964万立方米,将提高水资源利用效率,为农业灌溉、工业生产和生活用水提供保障。
三、工程意义南水北调工程施工进展顺利,不仅为我国水资源调配、改善生态环境、促进区域经济发展奠定了坚实基础,而且对于提高我国水利工程建设水平、推动水利科技创新具有重要意义。
在未来的工作中,我们要继续加大投入,加强管理,确保南水北调工程圆满完成,为我国经济社会发展做出更大贡献。
第2篇一、工程概况南水北调工程分为东线、中线、西线三条调水线路,其中中线工程为东、中线的主干工程,主要任务是将长江水资源调配至黄河流域。
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/890a7b2426d3240c844769eae009581b6bd9bd90.png)
南水北调方案分析报告南水北调,是中华人民共和国一项基础设施建设规划,其目的是将长江、黄河两大流域的水资源进行调配,以保证华北地区的城市、农田等用水需求,缓解南方地区水资源短缺的问题。
南水北调工程于2002年开始实施,目前已有多条输水渠道投入使用。
南水北调工程的重要性南水北调工程在中国国内被誉为“千年大计”,其对于华北地区的经济发展、社会和谐以及环境保护等方面都有着重要的意义。
首先,南水北调工程能够缓解华北地区的水资源短缺问题。
由于长期的过度开采,华北地区的地下水资源已经严重枯竭,为了满足日益增长的用水需求,南水北调工程的实施势在必行。
其次,南水北调工程对于改善华北地区的生态环境也具有重要作用。
随着经济社会的发展和城市化进程的加速,华北地区的生态环境得到了严重的破坏,采用南水北调工程中央调水的方式,为华北地区提供干净、适量的水资源,是保护生态环境、提高人民健康水平不可或缺的措施。
南水北调方案的实施南水北调工程包含了三条主干渠道和多条支渠,涉及数千公里的输水线路,其建设规模前所未有。
其中,中线工程是南水北调工程的核心工程,从长江下游江苏省泗洪县引水,经豫南、豫中、华北地区至北京市城郊,路程达1400公里,输送水量近200亿立方米,是目前世界上最长、输水量最大的一项中央调水工程。
南水北调工程的建设周期经历了多个阶段,从规划、设计、实施、调试,到现在的运行维护,届时南水北调工程将为华北地区和长三角地区提供了多达300亿立方米的清洁水源,为中国未来的发展奠定了重要的基础。
南水北调方案存在的问题南水北调工程在实施过程中也存在着一些问题。
首先,南水北调工程建设需要耗费巨大的资金和人力资源。
南水北调工程的建设规模庞大,需要建设大量的渠道、隧道、泵站等设施,并保证长期的运行和维护。
这些工作需要消耗大量的资金和人力资源,给国家财政和社会发展带来一定的压力。
其次,南水北调工程实施过程中也存在着水资源的浪费问题。
一些地方在南水北调工程建设之前存在着废弃水资源的现象,这种现象在南水北调工程建设过程中得到了缓解,但建设过程中也存在着水资源的损失问题,目前已经在工程规划、设计和监管方面进行了完善,这些问题得以得到了有效控制。
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/679fb65ca66e58fafab069dc5022aaea998f41f8.png)
南水北调方案分析报告一、研究背景和意义南水北调是中国规模最大、最具复杂性和难度的综合性水利工程。
该工程自2002年开工建设以来,已经取得了很多成果和经验,但由于建设过程中所面临的困难与挑战,以及对环境和社会造成的影响和负面效应等问题,也引起了广泛的关注和讨论。
因此,对南水北调方案的分析和评价,具有很强的研究意义和实践价值。
二、方案概述南水北调是一项耗资巨大、施工难度极大的综合性工程。
它分为东、中、西三线,东线工程从江苏泗洪至天津,其中南水北调中线工程主要是源自汉江,在沿线穿越湖北、河南、河北等省市,至北京市房山区和城口县相采水,终止于北京市密云地区。
在南水北调方案中,中线工程是整个工程的主干线,也是规模最大的一条线路。
该工程主要涉及到四大水源地——汉江、鄱阳湖、淮河和黄河,共经过11个省市,工程长度达1,432公里,项目建设总投资达到了485亿元。
南水北调方案中,涉及到的项目种类包括引水工程、调河工程、泵站工程等。
其中,引水工程主要是通过引河道引水、引渠引水和引榆林渠引水等方式,将水资源从南方输移到北方。
调河工程主要是对河流进行改道,加强河道决口等措施。
泵站工程主要是将地势高低差控制在规定范围内,以保证引水顺利流入北方。
除此之外,南水北调方案中还包括了防洪、受旱、供水等相关工程。
三、方案分析和评价1. 优点从整个南水北调方案来看,该方案最大的优点是解决了北方地区的缺水问题,保障了人民的饮水安全和发展需求。
特别是在中国东北地区,北水南调工程为当地百姓解决了长期面临的水资源短缺问题,提高了区域经济水平和人民生活质量。
此外,南水北调方案对中国东中西部地区之间的协调发展起到了极为重要的作用,促进了区域经济的快速发展,从而推动了中国的经济发展。
2. 缺点南水北调方案虽然具有很多优点,但也存在一些不可避免的缺点。
首先,南水北调的建设工程成本巨大,对财政资金的投入非常庞大。
其次,由于开发规划、水档案管理等方面的问题,导致一些地方出现了水源争夺的问题。
南水北调方案分析报告
![南水北调方案分析报告](https://img.taocdn.com/s3/m/a5ea3f53876fb84ae45c3b3567ec102de2bddfb5.png)
南水北调方案分析报告1. 简介南水北调是中国政府自20世纪90年代初提出的治理水资源短缺的重要方案之一。
该方案旨在通过引水调节,缓解不同区域间的水资源差异,为经济社会发展提供必要的水资源保障。
自2002年开始,南水北调工程已经分别建设了东、中、西三条调水干线,其中东线于2013年12月27日正式通水。
本文将对南水北调工程的背景、建设情况以及未来发展进行分析和总结。
2. 背景2.1 水资源短缺中国在人口众多的基础上,水资源总量分布不均。
多数水资源位于西部和南部地区,而人口和经济发展集中在东部沿海地区,形成了一定的水资源短缺问题。
2.2 政策引导中国政府在上世纪80年代后,逐渐推出一系列旨在改善水资源短缺的政策措施,如实行定额用水制度、深入实施节水型工程建设等,但面对长期积累的水问题,短期内政策措施难以奏效。
政策引导成为推动南水北调工程的主要因素之一。
3. 建设情况3.1 东线东线起点位于江苏盐城,终点位于北京市通州区,全长近1400公里。
计划水量为每年148亿立方米。
东线工程自2002年10月28日开工建设,经过十余年的推进,于2013年12月27日正式通水。
3.2 中线中线起点位于河南省南阳市的汉江河源,终点位于河北省邢台市,全长约1300公里,供水面积达4.5万平方公里。
计划水量为每年270亿立方米。
中线工程于2003年12月27日开始建设,目前已经建成水源工程及输水工程,并已于2014年11月以试运行的方式向北京市供水。
3.3 西线西线起点位于四川省广元市,终点位于宝鸡市,全长约1500公里。
计划水量为每年140亿立方米。
西线工程于2005年12月開始建设,现在仍在建设之中。
4. 未来发展4.1 改进工程作为目前中国最大水利工程,南水北调区域的经济社会发展对其未来发展起着至关重要的作用。
随着工程逐渐升级,针对不同地区的实际情况,将会持续提升工程效率和调节能力。
4.2 资源共享南水北调工程的发展中,也将考虑到更加节约水资源的方式。
南水北调安阳段施工工程(3篇)
![南水北调安阳段施工工程(3篇)](https://img.taocdn.com/s3/m/561d1a52a22d7375a417866fb84ae45c3b35c2f0.png)
第1篇安阳段施工工程位于河南省安阳市,全长40.32公里。
该工程主要由葛洲坝基础公司承担施工,包括4座左岸排水建筑物、5座公路交叉建筑物及渠道工程的施工。
总工期为30个月。
在工程开工以来,葛洲坝基础公司安阳标项目部按照体系完善、职责明确、流程通畅的原则,建立和完善了技术支撑、生产管理、后勤保障、成本核算及绩效考核五大系统。
在施工过程中,项目部狠抓施工方案优化和现场施工管理,逐层分解细化工程进度计划,保证了施工顺利、有序进行。
截至目前,已累计完成土方开挖25.8万立方米,石方开挖10.18万立方米,土方回填12.57万立方米,重夯施工15万平方米,混凝土浇筑3095立方米,钢筋制安206.4吨。
这些成绩的取得,受到了项目业主、监理的高度好评。
值得一提的是,安阳段施工工程还注重技术创新和环保。
在施工过程中,项目部采用了多种新技术、新材料、新工艺,如TBM掘进技术、混凝土自密实技术等,提高了施工效率和质量。
同时,项目部还高度重视环保工作,采取了一系列措施,如加强施工现场管理、减少扬尘污染、加强噪音控制等,确保了工程顺利进行。
此外,安阳西部调水工程隧洞全线贯通,为安阳市西部城市水源结构改善提供了有力保障。
该工程起点位于南水北调中线总干渠39号口门,途经安阳市龙安区、殷都区、林州市,终点为林州市第三水厂,主线长48.41公里。
隧洞工程全长13.18公里,为全线控制性工程,也是河南省首个采用TBM掘进的隧洞。
该隧洞穿越采空区、断层、岩溶等多处不良地质,施工难度大、安全风险高,是国内极少见的小断面、长距离的引水隧洞。
在安阳西部调水工程中,中铁五局承担了隧洞工程的施工任务。
项目部精心做好盾构施工筹划工作,通过采取地质挖探、线路调整、盾构机设备选型、召开专家论证会等系列措施,确保盾构机具有最优的工作性能。
积极开展煤层、断层隧洞施工关键技术研究,有效解决了刀盘抱死、地层结构变形控制、渣土改良等施工难题,为盾构顺利掘进提供了可靠的技术保障。
南水北调工程基本情况
![南水北调工程基本情况](https://img.taocdn.com/s3/m/afcf080df18583d048645910.png)
• 39号输水管线向安阳第七水厂供水,起点位于南流寺分水 口门末端,桩号0+000.000处,终点位于安姚公路东的安阳 第七水厂,桩号1+134.82处,输水线路全长1.135㎞;管材 为DN1800的PCCP管道;设计流量为4.0 m3∕s,设计日供 水量为30.0万m3∕d;沿线布置有控制阀井1座、调流调压阀 室1座、检修阀井5座、流量计井2座、进排气阀井1座、放 空井1座和湿井1座,共计12座;39号输水管线共设置有2 个现地管理站,分别为南流寺分水口门处的39-1管理站、 安阳第七水厂处的39-2管理站。
• 其中:37号输水管线向汤阴县第一、二水厂和内黄县第二水厂供 水,输水线路全长57.063㎞。主管线起点为114°,带桩号 0+048.000处,终点为115°带桩号W34+870.000处,中心线长 53.650㎞;管材为DN1600、DN1400的PCCP管道;沿线布置有 控制阀井3座、调流调压阀室1座、检修阀井48座、流量计井4座、 进排气阀井95座、放空井30座和湿井30座,共计211座; • 主线穿越铁路3处(分别于桩号0+429.983~0+462.983穿越汤鹤铁 路,于桩号1+751.300~1+789.300穿越京广铁路,于桩号 11+526.140~11+550.000穿越石武高铁);穿越京珠高速公路1处 (桩号9+085.403~9+250.403);穿越河流、沟渠倒虹吸6处(分 别于桩号0+536.038~0+828.893穿越汤河A,于桩号 18+431.551~18+574.051穿越汤河B,于桩号W14+562.141~ W15+508.701穿越卫河,于桩号W20+071.872~W20+156.160穿 越老塔坡沟,于桩号W20+787.000~W20+822.000穿越杏园沟A, 于桩号W26+553.000~W26+618.000穿越杏园沟B); • 主线设计流量为2.5m3∕s,内黄县第二水厂设计日供水量为8.3万 m3∕d。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安阳南水北调工程分析报告
通过此次实践活动使我们认识到南水北调这项国家伟大工程,投资几千亿,能够解决装修中国的用水问题是我们建国以来举世瞩目的不朽工程.
南水北调中线工程是目前世界上最大的一项跨流域的调水工程。
输水总干渠从丹江口水库陶岔渠首引水,河南省境内长731公里,南水北调总干渠安阳段长65.01公里。
穿越境内2县、4区、9个乡、3个办事处、77个行政村,穿越大小河流(沟)35条,穿越铁路3条,向安阳市供水的口门共有4个,设计年供水3.34亿立方米。
总干渠在安阳境内占地面积共计2.13万亩,需拆迁房屋面积66.7万平方米。
河南省首先开工的渠段位于安阳市境内的羑河北岸至漳河南岸。
全长40.3公里,渠道设计流量245~235立方米每秒;设计水位94.045~92.19米;设计底宽18.5~10.5米;设计边坡1:2~1:3。
沿渠道共布置各类交叉建筑物77座,估算静态总投资约20亿元。
河南省副省长刘新民到南水北调安阳段工程调研并召开座谈会。
他要求,要创造良好施工环境,确保工程顺利进展,确保工程质量和安全。
据记者报到:
刘新民副省长一行主要查看了安阳河倒虹吸、洪河倒虹吸工程和第三方实验室。
河南省南水北调办、国土资源厅、移民办等部门的负责同志,河南省安阳市委、市人大、市政府的领导同志陪同调研。
刘新民指出,南水北调安阳段工程自开工以来,各有关部门尽职尽责,积极配合,做了大量卓有成效的工作;安阳市各级党委、政府高度重视,营造良好的建设环境;广大干部群众识大体,顾大局,工程进展顺利,成绩显著。
他要求,各级政府要按照省委、省政府提出的“建设一流工程、创造一流环境、提供一流服务”的要求,深刻理解南水北调工程的重大意义,牢固树立大局意识,做好移民征地拆迁工作,积极创造良好的施工环境;省直各有关部门要恪尽职守,各负其责,搞好服务,省南水北调办要总协调,牵好头,谋划好,组织好,国土部门要协调做好征地工作,移民部门要做好移民工作,施工单位要保进度、保质量、保安全,强力推进工程建设;要建立健全各级领导责任制、技术人员责任制、质量责任制、安全责任制和责任追究制,进一步明确责任,随时发现问题,随时追究责任;要建立健全各项工作制度和奖优罚劣的工作机制;要搞好宣传发动,做好群众的思想教育工作,形成广大干部群众关心支持工程建设的良好局面;要确保应时进度,黄河以北段连点成线,黄河以南段完善前期,力争布点。
他最后强调,要通过各有关部门、安阳市各级党委和政府、参建各方以及广大干部群众的共同努力,确保工程顺利进展,确保工程质量和安全,确保实现“三个一流”的目标,树立河南形象。
7月27日,市长董永安主持召开市政府常务会议,听取了南水北调工作专题汇报。
市水利局局长江子蔚、市水利局副局长、市南水北调办公室主任郑国宏、市直相关部门和有关县区的负责同志参加了会议。
郑国宏副局长就南水北调工作进展、存在问题、下步工作进行了专题汇报,江子蔚局长就南水北调配套水厂的规划、建设问题提出了建议,董永安市长对南水北调工作进行了充分肯定,并对下一步工作提出了具体要求。
董永安市长指出,国家南水北调办公室和省委、省政府对南水北调安阳段工作非常重视,并于去年9月28日在安阳率先开工,明确要求安阳要“为中线工程做出样板”。
省委徐光春书记代表省委、省政府向党中央、国务院表态全力支持南水北调工程建设,市委靳绥东书记也代表安阳市委、市政府向省委、省政府表态,提出“安阳要创一流施工环境,为中线工程
做出样板”。
前一阶段的南水北调征拆工作扎实细致,成效显著。
市委、市政府的主要领导对南水北调高度重视,葛爱美副市长作为分管领导,市水利局、市南水北调办公室作为责任单位,工作开展的扎实有效,征迁工作推进非常快,得到了国家、省有关领导的充分肯定和高度赞扬。
在这种情况下,市水利局、市南水北调办公室仍然不骄不躁,认真分析存在问题,积极向国家和省反映、协调,为我市争取桥梁等项目投资2亿多元,并提出确保南水北调效益发挥的合理化建议。
尤其是在南水北调补偿标准低、工作难度大的情况下,通过艰苦努力的工作,提前完成征迁任务,没有出现一起因南水北调征地拆迁问题赴省上访或阻挠施工的事件发生,工作做得比市区内的一些项目要好得多。
市政府要采取一定形式对工作人员进行表彰。
董永安市长对下一步工作提出了具体要求,一是要对我市南水北调配套水厂的规划、建设问题进行专题研究安排;二是要对桥梁问题继续进行反映、争取和协调,市里会全力予以支持;三是与南水北调工程建设有关联的单位要继续全力支持工程建设,主动联系,优质服务,确保工程顺利推进。
本报告旨在为支持和看好中国南水北调工程和有意投资该项目的投资商服务。
报告通过对南水北调工程的现状的描述与分析.得出南水北调的发展趋势.并对中国南水北调项目投资的价值和风险进行了分析.提出了投资建议和银行信贷建议。
本报告主要观点如下:
如再按以往模式继续发展.我国北方地区水资源问题将愈来愈严重.不仅制约社会、经济的发展和人民生活的提高.更将使生态环境进一步恶化.以至达到难以为继的程度。
南水北调势在必行。
?
南水北调工程的实施顺序是东、中线先行.西线后继。
因此.在近期内投资的重点还在东线人口比较集中和经济发达的地区。
?
根据《南水北调工程总体规划》方案.东线一期和中线一期主体工程静态总投资1240亿元.资金来源是中央预算内资金248亿元.占主体工程总投资的20%;南水北调工程建设基金434亿元.占主体工程总投资的35%;银行贷款558亿元.占主体工程总投资的45%。
在计算建设期贷款利息后.总投资约为1365亿元。
另外配套工程还需要投资308亿元。
