吊杆施工方案word参考模板
钢管杆吊装作业指导书(施工方案)
***电力工程有限责任公司********工程***电力工程有限责任公司********工程项目部年月批准:时间:年月日审核:时间:年月日编制:时间:年月日一般施工方案(措施)报审表工程名称:编号:SJSX2-SG01-005注本表一式3份,由施工项目部填报,监理项目部、施工项目部各存1份。
目录一、工程概况及适用范围 .........................................................................................................................................1.1工程概况 ..............................................................................................................................................1.2地质、地形地貌及水文状况 ..............................................................................................................1.3交通运输情况 ......................................................................................................................................1.4自然环境 ..............................................................................................................................................1.5铁塔配置 ..............................................................................................................................................二、编制依据 .............................................................................................................................................................三、作业流程 .............................................................................................................................................................四、工艺流程及主要质量控制点 .............................................................................................................................4.1作业准备 ..............................................................................................................................................4.2施工准备 ..............................................................................................................................................4.3技术准备 ..............................................................................................................................................4.4吊车就位 ..............................................................................................................................................4.5地面组装 ..............................................................................................................................................4.6构件吊装 ..............................................................................................................................................4.7钢管杆检修 ..........................................................................................................................................五、危险点辨识及预控措施 .....................................................................................................................................六、工艺质量要求 .....................................................................................................................................................七、质量通病防治措施 .............................................................................................................................................八、强制性条文 .........................................................................................................................................................九、质量控制措施及检验标准 .................................................................................................................................9.1质量控制措施 ......................................................................................................................................9.2质量控制表 ..........................................................................................................................................9.3检验标准 ..............................................................................................................................................一、工程概况及适用范围1.1工程概况本工程为*********工程,线路起自待建南安220kV时潮变110kV门型架,分别终止于110kV玉榜线#42、#54水泥杆附近并作为本期开断点。
吊杆桥梁工程施工方案模板
一、工程概况1. 工程名称:______吊杆桥梁工程2. 工程地点:______3. 工程规模:______(长度、宽度、高度等)4. 工程结构:______(如简支梁、悬臂梁、连续梁等)5. 施工工期:______二、施工准备1. 技术准备:(1)熟悉图纸,了解工程特点、结构形式及施工要求;(2)组织施工人员学习施工规范、操作规程和安全注意事项;(3)制定施工方案,明确施工工艺、施工顺序和施工要点。
2. 材料准备:(1)钢材、混凝土、水泥、砂、石等原材料符合设计要求;(2)吊杆、预应力筋、锚具、模板、支架等施工材料齐全。
3. 机械准备:(1)吊车、汽车吊、泵车、搅拌车等机械设备;(2)施工工具、安全防护用品等。
4. 人员准备:(1)组建施工队伍,明确各岗位人员职责;(2)组织培训,提高施工人员素质。
三、施工工艺1. 施工顺序:(1)基础施工:平整场地,开挖基础,浇筑基础混凝土;(2)支架施工:搭设支架,验收合格;(3)模板施工:安装模板,验收合格;(4)钢筋施工:绑扎钢筋,验收合格;(5)混凝土施工:浇筑混凝土,养护;(6)吊杆施工:安装吊杆,验收合格;(7)预应力施工:张拉预应力筋,验收合格;(8)桥面系施工:铺设桥面铺装层,安装栏杆、伸缩缝等;(9)验收:按照设计要求和规范标准进行验收。
2. 施工要点:(1)基础施工:确保基础混凝土强度满足设计要求,防止沉降;(2)支架施工:支架应牢固、稳定,满足施工荷载要求;(3)模板施工:模板安装牢固,接缝严密,防止漏浆;(4)钢筋施工:钢筋绑扎牢固,间距符合设计要求;(5)混凝土施工:混凝土浇筑密实,无蜂窝、麻面、裂缝等缺陷;(6)吊杆施工:吊杆安装准确,锚固牢固;(7)预应力施工:张拉力符合设计要求,预应力损失控制在允许范围内;(8)桥面系施工:桥面铺装层平整,栏杆、伸缩缝等安装牢固。
四、质量保证措施1. 施工前对原材料、机械设备进行检查,确保符合设计要求;2. 施工过程中严格控制施工工艺,确保施工质量;3. 定期进行质量检查,发现问题及时整改;4. 验收合格后方可进入下一道工序。
吊杆施工专项方案
吊杆施工专项方案.南水北调东线第一期工程南四湖~东平湖输水与航运结合工程柳长河段输水航道工程标段3四柳树生产桥吊杆施工专项方案编制:审核:批准:山东临沂水利工程总公司0南水北调东线柳长河3标项目部二○一一年七月四柳树生产桥吊杆施工专项方案一、工程概况四柳树生产桥路线全长810.43m,其中桥梁长600.04m,宽7m,引道长210.39m,宽7m。
桥梁上部构造为32×16m先张法预应力混凝土空心板+80m下承式系杆拱桥;主桥下部构造为圆头矩形混凝土墩,其余为柱式桥墩,桥台为柱式台;基础为桩基础。
主桥上部结构由系梁、横梁、桥面板、吊杆、拱肋及风撑组成。
二、吊索的进场、检验及前期防护措施2.1吊杆索的进场检验(1)成品吊杆索进场后根据质保单进行严格检验,检验合格后,妥善保管。
(2)首先检验锚具在运输过程中是否有损伤,着重检查锚具的内、外螺纹是否有损伤。
(3)成品吊杆索在出厂后,锚具的内螺纹内可能有一些沉积的环氧树脂,其固化后比较硬,必须在挂索前清除,以免在挂索时发生问题。
(4)吊杆索检验合格后,用木板或其它物件垫妥,防止拉索PE护套受损。
2.2前期防护措施根据成品吊杆索易受外部损伤的特点,应做好以下防护工作:(1)在成品吊杆索的运输、起吊等各环节中注意对HDPE护套的保护,避免吊杆索的HDPE护套受损。
(2)成品吊杆索的两端锚具应做好防雨、防锈措施。
(3)存放场地必须平整、开阔,易于运输和起吊工作的进行。
(4)检查预留孔内是否有残渣,如有必须在安装前清除,保证吊杆索两头拉杆通过时不受损伤。
三、机具准备1油泵千斤顶张拉撑脚四、吊杆索安装方案24.1吊杆索安装流程:根据工程情况,利用卷扬机进行牵引(若汽吊能上桥面,可用汽吊吊装),从下往上进行穿索。
牵引设备就位-连接牵引绳-下锚安装、固定-上锚安装、固定-吊索张拉-调索-安装附属构件4.2吊杆索安装方法:吊索安装示意图4.2.1下锚安装(1)在桥台附近选一合适位置,安放好卷扬机,将牵引钢丝绳穿入首先要安装吊索的预留孔内,在拱肋预留孔口安置滑轮,滑轮支架安全可靠,高度在1米左右;(2)吊杆索用起吊设备吊在桥面上或张好放在横梁上,放在横梁上应临时固定。
吊杆系杆施工方案
桥梁吊杆系杆施工组织设计编制: 校核: 审核:批准:某某工程有限公司2011年5月一、工程概况大桥中跨两拱采用下承式钢箱拱形式。
在未有桥面系的情况下将32对,64根成品挤压吊杆(吊杆总重28T)的上锚端安装在距江面25m-50m 的钢拱箱内。
先初装吊杆,桥面系吊杆时将桥面系构件荷载从缆索吊上转移到吊杆上并张拉吊杆进行调平装配,成桥后需多次调整线性,最后安装减震装置及保护罩等配件。
成品挤压吊杆规格15-19,索长10-30米,索重0.2T-0.6T。
吊杆锚固采用整束挤压式,上端采用锚碇管将钢绞线整束压制锚固,并制作出外螺纹,用螺母锁紧。
上端锚固体系主要由上锚环、球形螺母、球形垫圈组成张拉端,实现长度调节。
下端锚固体系主要由下锚环、叉耳、销轴组成固定端,连接钢梁。
大桥两侧拱中共设8根挤压式永久系杆(每边4根),系杆长约383米。
系杆索时系杆拱桥中抵抗由于恒活载引起的水平推力的关键结构单元,考虑到其耐久性、可维护性和可更换性,采用37孔可更换索式、整束式挤压系杆GJ15-37。
每束系杆索由37根15.2mm环氧涂层钢绞线组成,排列成六边形。
钢绞线外涂专用防锈油脂,单根高密度聚乙烯管防护,整束缠包高强聚脂带再挤包高密度聚乙烯外护套。
二、编制依据1、《预应力筋用锚具、夹具和联接器》(GB/14370-2007)2、《公路桥涵施工技术规范》(JTJ041-2000)3、《公路工程质量检验评定标准》4、《公路工程施工安全技术规范》三、施工总流程图四、吊杆施工1、本桥吊杆属河上吊杆,从河中间上一节钢梁安装一根吊杆并张拉,钢梁合拢时需调整吊杆张拉力,桥面铺装完成后还需再次调整张拉力。
2、吊杆安装、张拉工艺流程3、施工步骤3.1、施工准备3.1.1、利用手锤、钻子、纱头对吊杆及横梁孔道的清理,清理孔道、垫板的垃圾、油污。
3.1.2、用钢尺实测吊杆上、下垫板之间的实际距离并作好记录,作为安装吊杆的依据。
3.1.3、在拱顶利用脚手管搭设安装吊杆所需门架,在拱脚处布置固定卷扬机。
吊架工程施工方案模板
吊架工程施工方案模板项目地点:(具体地址)一、工程概况吊架工程是对建筑物或其他结构进行吊顶、吊装及支撑的施工工程。
本次施工方案旨在对吊架工程进行详细规划和设计,确保施工过程安全、高效,并达到预期的施工目标。
二、工程内容1. 施工范围:本次吊架工程施工范围包括建筑物吊顶、设备吊装、支撑等工作。
2. 施工任务:主要任务包括设计吊架方案、准备施工材料和设备、进行安全防护及施工准备工作、吊装及支撑等。
三、施工前准备1. 设计方案:根据实际情况和施工要求,确定吊架工程设计方案,包括吊装计划、支撑方案、安全预案等。
2. 施工材料及设备准备:确保施工所需的吊架材料、设备等物品齐全,并经过验收合格。
3. 安全防护准备:制定安全施工计划,包括安全防护措施、施工现场警示标识、安全教育等。
4. 人员配备:确定施工人员需求,包括吊架操作人员、安全人员、监理人员等,并进行培训和适时补充。
四、施工流程1. 施工准备:搭建施工现场围挡、设置安全警示标识、安排吊装设备、准备施工材料等。
2. 吊架设计:根据建筑物结构和吊装要求,确定吊架设计方案,并进行布置设计和施工测量。
3. 吊装施工:按照设计方案和吊装计划,进行吊装作业,确保吊装过程稳定、安全。
4. 支撑施工:根据实际情况,进行支撑方案设计和施工,确保支撑牢固、稳定。
5. 安全监管:设置安全监控点、加强现场监督,确保施工过程安全。
五、施工注意事项1. 安全第一:严格执行安全操作规程,保证施工现场安全,杜绝一切安全事故。
2. 防火防爆:在吊架工程施工过程中,特别要注意防火防爆安全措施,严防火灾和爆炸事故发生。
3. 施工质量:严格按照设计方案进行施工,确保施工质量合格,杜绝质量事故。
4. 施工时效:合理安排施工工序和施工人员,确保施工进度,杜绝拖延施工。
5. 环境保护:施工过程中要严格控制噪音、粉尘、废水排放等环境污染,保护施工现场周围环境。
六、施工验收1. 施工结束后,进行工程验收,确保吊架工程符合设计要求。
吊架工程施工方案模板范本

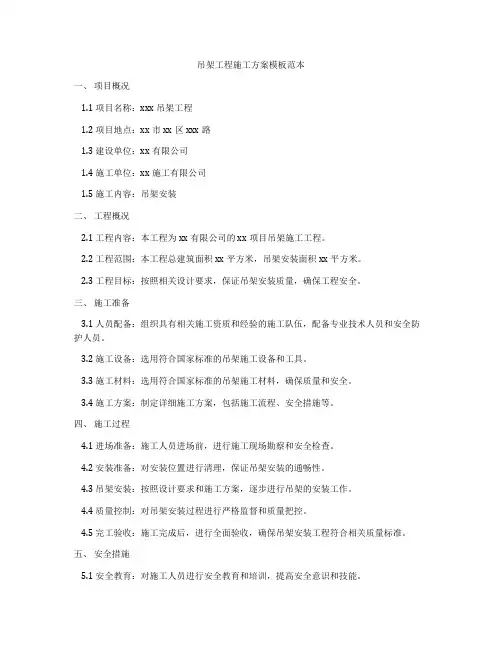

吊架工程施工方案模板范本一、项目概况1.1 项目名称:xxx吊架工程1.2 项目地点:xx市xx区xxx路1.3 建设单位:xx有限公司1.4 施工单位:xx施工有限公司1.5 施工内容:吊架安装二、工程概况2.1 工程内容:本工程为xx有限公司的xx项目吊架施工工程。
2.2 工程范围:本工程总建筑面积xx平方米,吊架安装面积xx平方米。
2.3 工程目标:按照相关设计要求,保证吊架安装质量,确保工程安全。
三、施工准备3.1 人员配备:组织具有相关施工资质和经验的施工队伍,配备专业技术人员和安全防护人员。
3.2 施工设备:选用符合国家标准的吊架施工设备和工具。
3.3 施工材料:选用符合国家标准的吊架施工材料,确保质量和安全。
3.4 施工方案:制定详细施工方案,包括施工流程、安全措施等。
四、施工过程4.1 进场准备:施工人员进场前,进行施工现场勘察和安全检查。
4.2 安装准备:对安装位置进行清理,保证吊架安装的通畅性。
4.3 吊架安装:按照设计要求和施工方案,逐步进行吊架的安装工作。
4.4 质量控制:对吊架安装过程进行严格监督和质量把控。
4.5 完工验收:施工完成后,进行全面验收,确保吊架安装工程符合相关质量标准。
五、安全措施5.1 安全教育:对施工人员进行安全教育和培训,提高安全意识和技能。
5.2 安全防护:在施工现场设置安全警示标志,确保施工现场的安全通道畅通。
5.3 安全监控:实时监控施工现场安全状况,及时发现并处理安全隐患。
5.4 紧急预案:制定紧急预案,确保在发生意外情况时能够及时、有效地处理。
六、预算及材料清单6.1 人工费用:根据施工人员及技术人员工资标准,制定相应的人工费用预算。
6.2 施工设备及工具费用:对施工所需设备及工具进行成本核算,做出相应的费用预算。
6.3 施工材料费用:对施工所需的吊架安装材料进行清单和费用预算。
七、时间进度计划7.1 施工周期:制定合理的施工周期,确保吊架安装工程能够按时完工。
吊杆桥梁工程施工方案
一、工程概况本项目为吊杆桥梁工程,位于我国某城市,桥梁全长200米,主跨跨径100米,桥面宽度为30米,双向四车道。
吊杆桥梁采用预制吊杆和预应力混凝土结构,桥梁上部结构采用预应力混凝土箱梁,下部结构采用柱式桥墩和桩基础。
为确保工程质量和安全,特制定本吊杆桥梁工程施工方案。
二、施工准备1. 技术准备(1)熟悉设计图纸、施工规范、质量标准和安全技术规程。
(2)组织施工人员学习吊杆桥梁施工技术,提高施工队伍的整体素质。
(3)对施工人员进行安全技术培训,确保施工安全。
2. 施工现场准备(1)平整施工现场,确保施工场地满足吊杆桥梁施工要求。
(2)设置施工临时设施,如施工便道、临时办公区、材料堆放区等。
(3)确保施工用电、用水、排水等设施齐全。
3. 施工机械准备(1)准备吊杆、预制吊杆、预应力混凝土箱梁等施工材料。
(2)准备施工机械设备,如吊车、泵车、混凝土搅拌车、钢筋切割机等。
(3)确保施工机械设备的完好和正常运行。
三、施工方法1. 施工流程(1)桩基础施工:采用旋挖钻机成孔,灌注水下混凝土,形成桩基础。
(2)桥墩施工:采用模板、钢筋、混凝土等材料,按照设计要求进行桥墩施工。
(3)预制吊杆施工:在预制场进行预制吊杆的加工,确保吊杆质量。
(4)预制箱梁施工:在预制场进行预制箱梁的加工,确保箱梁质量。
(5)吊杆安装:将预制吊杆吊装至桥墩顶部,确保吊杆位置准确。
(6)箱梁安装:将预制箱梁吊装至吊杆上,确保箱梁位置准确。
(7)桥面施工:按照设计要求进行桥面施工,包括防水层、铺装层等。
2. 施工技术要点(1)桩基础施工:严格控制桩位偏差,确保桩基础质量。
(2)桥墩施工:严格按照设计要求进行施工,确保桥墩的稳定性和承载能力。
(3)预制吊杆施工:确保预制吊杆的质量,避免吊杆变形、断裂等问题。
(4)预制箱梁施工:严格控制预制箱梁的尺寸、质量,确保箱梁的稳定性。
(5)吊杆安装:确保吊杆安装位置准确,避免吊杆偏移。
(6)箱梁安装:确保箱梁安装位置准确,避免箱梁变形、倾斜等问题。
吊杆施工方案(3篇)
第1篇一、工程概况本工程为某高层建筑项目,建筑高度为100米,共25层。
本方案针对该工程中吊杆的施工进行详细规划,确保施工质量与安全。
二、施工准备1. 施工人员组织一支具有丰富吊杆施工经验的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。
2. 施工材料(1)吊杆:根据设计要求选择合适的吊杆,确保其质量符合国家标准。
(2)连接件:包括锚固件、连接件、弹簧等,用于吊杆与结构构件的连接。
(3)紧固件:用于吊杆与连接件的固定。
(4)其他材料:如钢丝绳、钢绞线、锚杆等。
3. 施工设备(1)吊装设备:包括吊车、起重机等。
(2)检测设备:用于检测吊杆的安装质量和受力情况。
(3)安全防护设备:如安全带、安全网、防护栏杆等。
4. 施工技术资料收集相关施工规范、技术标准、设计图纸等资料,为施工提供依据。
三、施工工艺1. 施工流程(1)施工准备:根据设计图纸,确定吊杆的布置方案,计算吊杆的受力情况,选择合适的吊杆和连接件。
(2)吊杆安装:按照设计要求,将吊杆安装在结构构件上。
(3)连接件安装:将连接件与吊杆连接,确保连接牢固。
(4)紧固件安装:将紧固件安装在连接件上,确保连接牢固。
(5)检测与验收:对吊杆的安装质量进行检测,确保其符合设计要求。
2. 施工要点(1)吊杆安装1)根据设计图纸,确定吊杆的布置方案,计算吊杆的受力情况,选择合适的吊杆和连接件。
2)在结构构件上,按照设计要求,将吊杆安装到位。
3)确保吊杆与结构构件的连接牢固,防止脱落。
(2)连接件安装1)根据设计要求,选择合适的连接件,确保其质量符合国家标准。
2)将连接件与吊杆连接,确保连接牢固。
3)检查连接件与吊杆的连接是否牢固,防止脱落。
(3)紧固件安装1)根据设计要求,选择合适的紧固件,确保其质量符合国家标准。
2)将紧固件安装在连接件上,确保连接牢固。
3)检查紧固件与连接件的连接是否牢固,防止脱落。
(4)检测与验收1)对吊杆的安装质量进行检测,包括吊杆的安装位置、连接牢固度等。
吊架工程施工方案范本简易
吊架工程施工方案范本简易1. 项目名称:XXX建筑吊架工程施工方案2. 项目概况:本项目位于XXX地区,建筑面积XXX平方米,共XX层,主要建筑结构采用混凝土结构,需要进行吊架工程施工。
3. 施工单位:施工单位为XXX建筑工程有限公司。
一、施工前准备1.1 施工前,应根据设计要求制定施工方案,并向相关部门申领施工许可证。
1.2 施工前,需对施工场地进行勘察,了解地形地势以及周边环境情况,确保施工安全。
1.3 准备好必要的施工设备和材料,包括吊架设备、安全带、绳索、工具等。
1.4 对施工人员进行安全教育培训,确保施工人员具备安全防护知识和操作技能。
二、施工方案2.1 搭设吊架2.1.1 根据设计要求确定吊架搭设位置和高度,确保吊架搭设稳固可靠。
2.1.2 搭设吊架时,需注意搭设顺序和方向,保证吊架的稳定性和安全性。
2.1.3 吊架搭设完毕后,应进行验收,确保吊架符合相关安全标准和规定。
2.2 吊装构件2.2.1 在吊架搭设完毕后,可进行吊装构件操作,需根据设计要求确定吊装方案,包括吊装顺序、吊装高度等。
2.2.2 吊装过程中需配合专业吊装人员进行操作,确保吊装过程安全可靠。
2.2.3 吊装过程需安排专人监督,确保吊装操作规范。
2.3 安全措施2.3.1 在施工过程中,需严格执行相关安全规定,确保施工人员的安全。
2.3.2 施工现场应设置安全警示标志,并配备专业安全人员进行安全监督。
2.3.3 施工人员需佩戴安全带,严禁高空作业时不使用安全带。
2.3.4 施工现场应设立临时安全防护设施,确保周边环境的安全。
2.3.5 如遇恶劣天气或其他突发情况,应立即停止施工,并采取相应的安全应急措施。
2.4 施工验收2.4.1 完成吊架工程后,需进行验收,确保吊架工程符合设计要求和相关安全标准。
2.4.2 验收过程需邀请相关部门进行权威检测和鉴定,确保吊架工程符合相关标准。
2.5 施工总结2.5.1 完成吊架工程后,需及时对施工过程进行总结,包括施工中遇到的问题和解决方案、施工质量和安全情况等。
吊架工程施工方案模板范本
一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 工程规模:[简要描述工程规模,如:建筑面积、层数等]4. 施工单位:[施工单位名称]5. 施工项目经理:[项目经理姓名]6. 施工时间:[预计开工时间]至[预计完工时间]二、施工准备1. 技术准备(1)认真阅读施工图纸,了解吊架安装的具体要求。
(2)组织技术人员进行技术交底,明确吊架的类型、规格、安装位置等。
(3)制定吊架安装施工方案,包括施工工艺、质量控制、安全措施等。
2. 人员准备(1)配备专业技术人员、施工管理人员及有经验的操作班组。
(2)对施工人员进行安全教育和技能培训。
3. 材料准备(1)确保吊架、连接件、管卡等材料符合设计要求,并进行检验。
(2)准备好必要的工具和设备,如电钻、扳手、水平尺等。
4. 施工现场准备(1)清理施工现场,确保吊架安装区域平整、干净。
(2)设置安全警示标志,做好安全防护措施。
三、施工工艺1. 吊架安装顺序(1)根据施工图纸,确定吊架安装顺序。
(2)按照先主后次、先重后轻的原则进行安装。
2. 吊架安装方法(1)测量定位:使用水平尺、线锤等工具,确定吊架安装位置。
(2)安装吊架:根据吊架类型,采用螺栓连接、焊接等方式进行安装。
(3)固定吊架:确保吊架安装牢固,满足受力要求。
(4)检查吊架:对安装完成的吊架进行质量检查,确保符合设计要求。
四、质量控制1. 材料质量:确保吊架、连接件、管卡等材料符合设计要求,并进行检验。
2. 施工质量:严格按照施工工艺进行吊架安装,确保吊架安装牢固、平整、垂直。
3. 验收质量:安装完成后,进行验收,确保吊架安装质量符合设计要求。
五、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带等防护用品。
2. 设备安全:确保施工设备正常运行,定期检查和维护。
3. 施工现场安全:设置安全警示标志,做好安全防护措施。
4. 火灾预防:施工现场禁止吸烟,配备消防器材。
六、施工进度1. 制定吊架安装进度计划,明确各阶段工作内容和时间节点。
吊架施工方案范文
吊架施工方案范文一、施工前的准备工作1.确认设计方案:施工前应先确认设计方案,了解安装位置、吊装物体重量和尺寸等相关信息。
2.材料准备:根据设计方案准备所需的吊架材料,包括钢管、扣件、螺丝等。
3.施工设备准备:准备好吊装设备,如起重机、吊车等。
4.安全措施:施工前要对施工现场进行安全评估,制定相应的施工安全措施和紧急预案,确保施工的安全性。
5.人员组织:根据施工方案确定所需的施工人员和工作时间安排。
二、施工过程1.制定吊装方案:根据设计要求和物体特点,制定吊装方案,包括起吊点的选择、起吊方式等。
2.搭设吊架:在施工现场搭设起吊架,根据设计要求和吊装方案,将钢管、扣件等材料进行组装,搭建起吊架的骨架。
3.安装支承装置:根据设计方案,将支承装置(如吊具、吊索等)固定在吊架上,并进行调整,确保吊具的位置和高度符合要求。
4.起吊物体:使用吊装设备进行起吊,将吊具与物体连接,将物体顺利吊起。
5.调整位置:根据设计要求和实际情况,通过调整吊装装置和吊架的位置,将物体准确放置在指定位置。
6.检查固定:吊架安装完成后,进行检查,确保吊架的稳定性和牢固性,对需要固定的地方进行加固。
7.清理现场:施工完成后,及时清理施工现场,清除吊装设备和其他材料,保持施工现场的整洁。
三、质量及安全控制1.施工质量控制:严格按照设计方案、施工规范和操作规程进行施工,确保施工质量和安全。
2.安全控制:在施工过程中,要严格遵守相关的安全规定和操作规程,采取必要的安全防护措施,保证施工人员的安全。
3.现场管理:设立专人负责现场管理,监督施工过程中的质量和安全,保证施工的顺利进行。
4.施工记录:及时记录施工过程中的重要情况,如施工进度、施工质量、安全事故等,以备后续的管理和参考。
四、施工后的处理1.验收:施工结束后,进行验收,检查吊架的安装质量和吊装物体的放置情况,确保符合设计要求。
2.整理资料:整理施工的相关资料,包括设计方案、施工记录、验收报告等,做好资料的存档工作。
桥梁吊杆施工方案
桥梁吊杆施工方案1. 引言本文档描述了桥梁吊杆的施工方案,包括吊杆的设计、材料选择、施工步骤等内容。
吊杆是桥梁结构中起到支撑和传递荷载的重要部件,其施工质量和安全性对于桥梁的正常运行至关重要。
2. 设计与材料选择在进行桥梁吊杆施工前,需要进行吊杆的设计和材料选择。
设计包括吊杆的截面形状、尺寸、荷载计算等;材料选择要考虑吊杆所需的强度、耐腐蚀性、可焊性等因素。
2.1 吊杆的截面形状和尺寸吊杆的截面形状通常为圆形或矩形,在选择时应考虑受力情况和施工方便性。
吊杆的尺寸根据设计荷载和截面形状计算得出,需要满足强度要求和几何限制。
2.2 吊杆的材料选择吊杆的材料应选择具有足够强度和耐腐蚀性的金属材料,常用的材料有碳钢、合金钢和不锈钢等。
根据具体情况、成本和使用寿命要求进行选择。
3. 施工步骤桥梁吊杆的施工通常包括材料准备、吊杆安装和焊接等步骤。
下面将详细描述各个步骤的施工要点。
3.1 材料准备在进行吊杆施工前,需先准备好所需材料和工具。
材料包括吊杆、连接件、焊接材料等;工具包括吊车、起重设备、焊接设备等。
确保材料和工具的质量和完整性。
3.2 吊杆安装吊杆安装是桥梁吊杆施工的关键步骤。
首先确定吊杆的安装位置,并使用吊车将吊杆吊升到位。
在安装过程中要注意吊杆的垂直度和水平度,保证吊杆和桥梁结构的稳定性。
3.3 吊杆焊接吊杆安装完成后,需要进行焊接。
焊接是连接吊杆和桥梁结构的关键工艺,确保焊接质量是保证施工质量和安全性的重要环节。
在焊接前必须进行焊接接头的清洁、预热和焊接操作。
焊接完毕后,要进行焊缝的非破坏性检测。
3.4 吊杆验收吊杆焊接完成后,需要进行吊杆的验收,以确保吊杆施工质量符合要求。
验收内容包括焊缝的质量、吊杆的几何参数、吊杆垂直度和水平度等。
符合要求的吊杆才能正式投入使用。
4. 安全措施在桥梁吊杆施工过程中,必须严格遵守安全规范,采取相应措施保证工人安全。
以下是一些常见的安全措施:•工人必须佩戴防护装备,包括头盔、安全带、安全鞋等。
拱桥更换吊杆施工方案模板
拱桥更换吊杆施工方案模板1. 引言本文档旨在提供拱桥更换吊杆的施工方案模板,以便工程师和施工人员能够按照统一标准进行施工工作。
拱桥更换吊杆涉及到复杂的工程过程和安全风险,因此需要制定详细的施工方案,以确保施工的安全和有效性。
2. 施工目标本次拱桥更换吊杆的施工的目标如下:- 将原有的老化、损坏的吊杆进行更换,确保桥梁的牢固性和安全性。
- 保证施工过程中的安全,防止意外事故的发生。
-提高施工效率,尽快完成吊杆更换工作。
3. 施工前准备3.1 工具和材料准备在施工前,需要准备以下工具和材料: - 吊车:用于将旧吊杆拆除和安装新吊杆。
- 剪切机、电钻和手动工具:用于拆卸旧吊杆和安装新吊杆。
- 新吊杆:根据实际桥梁结构需求,准备好合适规格的吊杆。
- 安全设备:如安全帽、手套、防护眼镜等。
3.2 环境准备在施工前,需要做好以下环境准备: - 清理施工区域:将施工区域内的杂物和障碍物清理干净,确保施工工作的畅通。
- 设立安全警示标志:在施工区域周围设置明显的安全警示标志,以提醒周围人员注意施工作业。
4. 施工步骤4.1 拆除旧吊杆1.根据施工计划,确定拆除吊杆的先后顺序。
2.在吊杆连接处使用合适的工具进行拆卸,注意安全操作,防止吊杆突然脱落。
3.将拆卸下来的旧吊杆送入指定的地点进行处理和清理。
4.2 安装新吊杆1.使用吊车将新吊杆吊装到指定位置。
2.使用剪切机、电钻等工具进行新吊杆的固定和安装,确保吊杆与桥梁结构紧密连接,不出现松动或晃动的情况。
3.检查吊杆的安装质量,确保吊杆符合设计要求,并满足相关安全标准。
4.3 完善施工记录1.在施工过程中,记录重要的施工细节,如吊杆更换的日期、吊杆型号、拆除过程中的关键点等。
2.做好施工记录,包括文字和图片,为以后的维护保养提供参考。
5. 施工安全措施施工过程中,为了确保施工人员的安全,需要采取以下安全措施: - 提供合适的安全装备:施工人员必须佩戴安全帽、手套、防护眼镜等个人防护装备。
吊杆安装施工方案(2)
克塔铁路铁厂沟至塔城段S221 大桥吊杆安装施工方案编制:审核:日期:第一章.概述1.1 S221 大桥简介1.1.1 吊杆结构全桥拱肋共设9对吊杆,吊杆采用平行布置,间距5m,吊杆采用PES (FD)7-73成品索体,锚具采用LZM7-73G/73L冷铸锚锚固,索体采用PES(FD)低应力全防腐索体,钢丝采用73根φ7低应力高强环氧喷涂钢丝,其抗拉强度标准值fpk=1670MPa、宏观弹性模量不低于2.05×105MPa。
吊杆钢丝及PE 需满足《桥梁缆索用热镀锌钢丝》(GB/T 17101-2008)和《斜拉桥热挤聚乙烯高强钢丝拉索技术条件》(GT/T18365-2001)相关要求。
图:桥型布置图图:拉索结构图图:拉索断面结构图表:拉索参数表1.3 编制依据根据设计图纸以及我司以往工程施工经验而编制,相关规范、标准见下(1)《公路桥涵施工技术规范》(JTG/T F50-2011);(2)《钢筋焊接与技术规程》(JTJ18-2012)(3)《钢结构设计手册》(第三版中国建筑工业出版社);(4)《公路钢结构桥梁设计规范》 (JTG D64—2015);(5)《桥梁缆索用热镀锌钢丝》(GBT 17101-2008);(6) 《斜拉桥热挤聚乙烯高强钢丝拉索技术条件》(GB/T18365-2001);(7)《预应力筋用锚具、夹具、连接器》(GB/T14370-2015);(8)《钢结构设计规范》(GB50017-2003);(9)《公路桥涵设计通用规范》(JTG D60-2004);(10)《公路工程质量检验评定标准》JTGF80/1-2004。
(11)《路桥施工手册》(人民交通出版社);(12)《施工现场临时用电安全技术规范》(JGJ46-2005)第二章吊索的进场、检验及前期防护措施2.1 吊杆索的进场检验(1)成品吊杆索进场后根据质保单进行严格检验,检验合格后,妥善保管。
(2)首先检验锚具在运输过程中是否有损伤,着重检查锚具的内、外螺纹是否有损伤。
吊杆系杆施工工艺(参考模板)
吊杆、系杆施工工艺王茂丁贵生【摘要】本文根据临汾市鼓楼西汾河大桥吊杆、系杆的施工方法,详细的总结了吊杆系杆的施工工艺。
【关键词】吊杆系杆安装张拉施工工艺一、工程概况山西省临汾市鼓楼西汾河大桥,设计为中承式五跨钢砼结合钢管拱桥,边跨为混凝土拱,次中跨、中跨皆为钢管拱。
由中铁三局集团铁科公司承建。
系杆采用PES15U1-37XF环氧喷涂钢绞线成品索,配套OVMXGK15-37.0可换式系杆锚具,全桥共布置12根成品系杆,每根长为337米,重17吨。
吊杆索为成品钢丝,吊杆锚具采用OVMLZM7-73Ⅲ类型,全桥共有84对(168根)吊杆。
该产品由广西柳州欧维姆工程有限公司生产。
二、施工顺序临汾市鼓楼西汾河大桥上部工程的施工顺序,是根据同济大学监控单位的指令,在钢管拱合拢焊接完成及部分系杆张拉后,才能对钢管拱实施混凝土的灌注工作,临汾市鼓楼西汾河大桥在施工时结合工期及具体情况及时调整施工工序,经设计、监控、业主、监理研究同意,在吊装钢管拱的同时,将吊杆和混凝土拱部分的系杆支架及保护箱随同钢管拱的吊装施工完成,为了加强施工各项步骤的衔接配合,将钢管拱部分的系杆支架吊挂在钢管上,利用吊杆和系杆支架做成系杆的安装平台(猫道)见图1,进行系杆安装。
吊杆采用卷扬机和吊车配合施工。
安装平台图1三、主要使用的施工机具主要施工机具表序号名称单位数量备注1 YCW650A千斤顶台 42 YCW150千斤顶台 43 YDC240Q千斤顶台 24 ZB4/500油泵台 45 ZB10/320-4/800油泵台 46 配YCW650A千斤顶撑脚套 47配YCW650A限位装置(悬浮装置)套 4配YCW650A前端撑脚8 配YCW150千斤顶撑脚套 4 和拉杆组件9 连接头套 4 与吊杆连接四吊杆安装、张拉施工工艺吊杆由张拉端冷铸锚、螺母、球形支座、防护索体、固定端冷铸锚、连接套、拉杆等配件组成。
该产品出厂时,只有两端的冷铸锚和中间的索体连成一体,其余配件到施工现场进行组装。
[管理]吊杆施工方案word版本
南水北调东线第一期工程南四湖~东平湖段输水上与航运结合工程(吊杆索施工方案)第一章1、编制依据根据山东省交通规划设计院部分图纸以及根据我司以往工程施工经验而编制。
2、相关规范、标准见下1、《公路工程技术标准》(JTG B01-2003)2、《公路桥涵设计通用规范》(JTG D60-2004)3、《公路桥梁抗风设计规范》(JTG/T D60-01-2004)4、《公路钢筋混凝土及预应力混凝土桥梁涵设计规范》(JTG D62-2004)5、《城市桥梁设计准则》(CJJ11-93)6、《城市桥梁设计通用规范》(征求意见稿)7、《公路斜拉桥设计细则》(JTG/T D65-01-2007)8、《斜拉索热挤聚乙烯拉索技术条件》(GB/T18365-2001)9、《公路环境保护设计规范》(JTJ/T006-98)10、《公路桥涵施工技术规范》(JTJ041-2000)11、《公路沥青路面设计规范》(JTG D50-2004)12、《公路桥梁抗震计细则》(JTG/T B02-01-2008)第二章吊索的进场、检验及前期防护措施2.1吊杆索的进场检验(1)成品吊杆索进场后根据质保单进行严格检验,检验合格后,妥善保管。
(2)首先检验锚具在运输过程中是否有损伤,着重检查锚具的内、外螺纹是否有损伤。
(3)成品吊杆索在出厂后,锚具的内螺纹内可能有一些沉积的环氧树脂,其固化后比较硬,必须在挂索前清除,以免在挂索时发生问题。
(4)吊杆索检验合格后,用木板或其它物件垫妥,防止拉索PE护套受损。
2.2前期防护措施根据成品吊杆索易受外部损伤的特点,应做好以下防护工作:(1)在成品吊杆索的运输、起吊等各环节中注意对HDPE护套的保护,避免吊杆索的HDPE护套受损。
(2)成品吊杆索的两端锚具应做好防雨、防锈措施。
(3)存放场地必须平整、开阔,易于运输和起吊工作的进行。
(4)检查预留孔内是否有残渣,如有必须在安装前清除,保证吊杆索两头拉杆通过时不受损伤。
吊架工程施工方案范本
一、工程概况本工程为某大型商业综合体吊架工程,主要包括管道、风管、电缆桥架及各类管道的综合排布与安装。
吊架工程涉及给排水、消防、暖通、强电、弱电等多个专业,要求施工质量高、工期紧凑。
为确保工程顺利进行,特制定本施工方案。
二、施工准备1. 技术准备(1)认真熟悉管线图纸,支架大样图。
(2)技术人员向施工人员进行技术交底,对支架的规格、型式、设置部位及环境保护、健康安全等控制措施进行明确。
2. 人员准备(1)配备专业技术人员和管理人员,负责现场技术指导和监督。
(2)配备有经验的操作班组,确保施工质量。
3. 材料准备(1)C型槽钢、连接件、管卡及专用零部件等。
(2)螺栓、螺母、垫圈等紧固件。
(3)焊条、切割机、电焊机等施工工具。
4. 施工机械准备(1)塔吊、卷扬机、升降机等起重设备。
(2)水平尺、线锤、水平仪等测量工具。
三、施工方法及工艺1. 施工顺序(1)根据图纸要求,确定吊架位置和支架类型。
(2)安装吊架,确保吊架位置准确、牢固。
(3)安装管道、风管、电缆桥架等设备,并进行调试。
2. 施工工艺(1)吊架安装:根据设计要求,采用螺栓连接的方式安装吊架,现场不钻孔、不焊接。
(2)管道、风管、电缆桥架安装:按照设计要求,依次安装管道、风管、电缆桥架,并进行固定。
(3)调试:检查设备安装是否符合要求,确保运行正常。
四、施工质量控制1. 施工前,对施工人员进行技术交底,明确施工要求和质量标准。
2. 施工过程中,严格执行施工规范和质量标准,确保施工质量。
3. 对关键工序进行监督检查,发现问题及时整改。
4. 施工完成后,进行自检、互检和专检,确保工程质量。
五、安全措施1. 施工现场设置安全警示标志,确保施工人员安全。
2. 严格遵守操作规程,防止高处坠落、物体打击等安全事故发生。
3. 加强施工机械设备的维护保养,确保设备安全运行。
4. 施工过程中,做好环境保护工作,减少对周围环境的影响。
六、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按期完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
南水北调东线第一期工程南四湖~东平湖段输水上与航运结合工程(吊杆索施工方案)第一章1、编制依据根据山东省交通规划设计院部分图纸以及根据我司以往工程施工经验而编制。
2、相关规范、标准见下1、《公路工程技术标准》(JTG B01-2003)2、《公路桥涵设计通用规范》(JTG D60-2004)3、《公路桥梁抗风设计规范》(JTG/T D60-01-2004)4、《公路钢筋混凝土及预应力混凝土桥梁涵设计规范》(JTG D62-2004)5、《城市桥梁设计准则》(CJJ11-93)6、《城市桥梁设计通用规范》(征求意见稿)7、《公路斜拉桥设计细则》(JTG/T D65-01-2007)8、《斜拉索热挤聚乙烯拉索技术条件》(GB/T18365-2001)9、《公路环境保护设计规范》(JTJ/T006-98)10、《公路桥涵施工技术规范》(JTJ041-2000)11、《公路沥青路面设计规范》(JTG D50-2004)12、《公路桥梁抗震计细则》(JTG/T B02-01-2008)第二章吊索的进场、检验及前期防护措施2.1吊杆索的进场检验(1)成品吊杆索进场后根据质保单进行严格检验,检验合格后,妥善保管。
(2)首先检验锚具在运输过程中是否有损伤,着重检查锚具的内、外螺纹是否有损伤。
(3)成品吊杆索在出厂后,锚具的内螺纹内可能有一些沉积的环氧树脂,其固化后比较硬,必须在挂索前清除,以免在挂索时发生问题。
(4)吊杆索检验合格后,用木板或其它物件垫妥,防止拉索PE护套受损。
2.2前期防护措施根据成品吊杆索易受外部损伤的特点,应做好以下防护工作:(1)在成品吊杆索的运输、起吊等各环节中注意对HDPE护套的保护,避免吊杆索的HDPE护套受损。
(2)成品吊杆索的两端锚具应做好防雨、防锈措施。
(3)存放场地必须平整、开阔,易于运输和起吊工作的进行。
(4)检查预留孔内是否有残渣,如有必须在安装前清除,保证吊杆索两头拉杆通过时不受损伤。
第三章机具准备3.1安装设备(一个面)3.2张拉设备(一个面)7油压表普通、精密各4只8对讲机4只9其它小型工具若干油泵千斤顶张拉撑脚第四章吊杆索安装方案4.1吊杆索安装流程:根据工程情况,利用卷扬机进行牵引(若汽吊能上桥面,可用汽吊吊装),从下往上进行穿索。
牵引设备就位-连接牵引绳-下锚安装、固定-上锚安装、固定-吊索张拉-调索-安装附属构件4.2吊杆索安装方法:4.2.1下锚安装(1)在桥台附近选一合适位置,安放好卷扬机,将牵引钢丝绳穿入首先要安装吊索的预留孔内,在拱肋预留孔口安置滑轮,滑轮支架安全可靠,高度在1米左右;(2)吊杆索用起吊设备吊在桥面上或张好放在横梁上,放在横梁上应临时固定。
吊杆索上锚旋下锚圈,锚杯旋上导向,牵引钢丝绳连接锚杯,此时要检查螺纹内是否有残渣,如有必须及时清除;(3)缓慢开动卷扬机,上锚杯进入下锚预留孔时,专人负责看好,保证锚杯进入预留孔的畅通;(4)吊杆索提升过程中,卷扬机操作工随时与看管吊杆索提升人员的沟通,在吊杆索提升至拱肋预留孔附近时必须放慢卷扬机的速度,操作人员摆正吊杆索锚头方向,使锚头能顺利进入上锚预留孔内;(5)当下锚到达预定位置时旋紧锚圈。
4.2.2上锚安装:(1)在下锚安装好后,检查上锚在预留孔内、锚垫板的位置,人工将锚圈旋紧锚固在锚垫板上。
(2)如上锚露出预留孔锚垫板的距离不够,锚圈无法旋上可利用千斤顶张拉工装释放下锚,直至旋上锚圈。
(3)拆除导向及连接钢丝绳,完成吊杆索的安装。
用同样的方法完成其它吊杆索的安装工作。
第五章吊杆索张拉5.1张拉前的准备(1)在拱肋上搭设操作平台(1.5×1.5米),同时两边必须有扶手(高度为80cm),以便操作人员的张拉操作,本项目的张拉建议在拱顶上进行。
(2)在吊杆索安装完后,选择与上锚内螺纹相配套的变径套,旋在锚杯内。
(3)将千斤顶的撑脚安放到锚垫板上,撑脚的中心与吊杆索中心要保持同心,不得有偏心的现象。
(4)装入张拉拉杆。
注意,拉杆在旋入变径套时一定要到位,否则,将有可能出现拉脱现象。
(5)千斤顶就位,千斤顶在放在撑脚上时要轻,要求和撑脚的接触面要平,并且要求对中。
(6)装配上螺母,螺母装上后不要旋的太紧,以便给千斤顶活动的余地。
应离千斤顶1-2cm,这样有利于调节千斤顶、撑脚与吊杆索的中心位置,同时,也有利于千斤顶的供油。
5.2上锚张拉张拉要求必须根据设计提供的张拉力进行张拉。
吊杆张拉按照设计要求分阶段张拉(两次张拉)。
张拉时监控需注意观测桥面、拱肋的变形,桥面向上的位移控制,发生异常停止张拉。
(1)接通油泵和千斤顶的油管,检查精密压力表是否与千斤顶相符,在未张拉之前,可以在空载的情况下活动两个行程,确保千斤顶在张拉时无任何问题。
(2)张拉千斤顶和油压表必须在张拉前进行标定,根据拉索张拉力逐一进行张拉。
(3)启动油泵,在张拉过程中,吊杆索缓慢上升,与此同时应将吊杆索锚圈下旋,使其不致离锚垫板的位置过高。
(4)当达到设计、监测监控要求后,应稳住油压,然后旋紧锚圈,使锚圈与锚垫板充分结合。
最后,卸除油压,回油、关机、断电,完成张拉工作。
(5)在张拉过程中配合检测单位做好每根索的索力测量工作。
5.3张拉控制表5.3.1(55-7)具体张拉力以监控提供数据为准。
5.3.2(61-7)具体张拉力以监控提供数据为准。
5.4张拉注意事项(1)张拉时应对称张拉,必须按照设计要求进行逐一张拉。
(2)张拉要严格按照要求进行操作,对张拉过程中出现的异常现象,应停止施工,并及时报请现场监理和设计,待查明原因后方可继续施工。
(3)张拉油泵设置在桥面上操作,油泵操作人员与拱肋上人员协调一致。
(4)张拉操作必须平稳、逐级、对称进行,并做好张拉记录。
附件安装附件安装包括减震器、防水罩、锚具保护罩、不锈钢护套的安装。
拱端减震器需通过卷扬机带吊篮进行作业。
6.1减震器安装减震器一般主要构件由橡胶圈、金圈(与橡胶圈粘结)、调整楔块组成,安装时注意安装顺序及位置,同时采取可靠措施防止在施工期间及运营后滑落。
减震圈安装过程及要点:(1)由于施工误差,吊杆索与预埋管之间或多或少存在偏心,采用专用工装进行偏心调整。
对于偏心过大的斜拉索,可采取对锲块进行切割打磨,调整偏心至满足要求。
(2)安装锲块时,将锲块调至预埋管最里端居中位置。
(3)安装金属阻尼橡胶圈。
(4)收紧螺栓并调整,使金属阻尼橡胶圈紧密压紧在吊杆索索体上。
减震器安装图片6.2防水罩安装防水罩为两半形式,通过螺栓进行固定,减震器安装完毕后进行安装,拧紧防水罩螺丝,将防水罩对缝及贴近拉索环缝处打上硅酮密封胶,以阻断雨水侵入。
防水罩安装及密封图片6.3锚具防腐在锚具表面涂抹防腐润滑脂进行防腐。
6.4不锈钢护套安装(1)本工程吊杆索粱端部分设置不锈钢护管。
根据拉索外径以及设计要求对不锈钢护管下料,下料长度必须考虑两边折边的长度。
(2)不锈钢护管两边折边的长度根据现场使用要求确定,一侧单边折,另一侧单边折后再翻边。
(3)将不锈钢护管包住吊杆索索体,直至其与防水罩台阶相接触。
(4)不锈钢护管两侧折边连接,同时用麻绳将不锈钢外护管临时收紧固定,用钢丝钳将连接边向一侧折平,再用皮榔头敲紧、敲平。
(5)不锈钢护管与吊杆索索体尽量贴紧,防止不锈钢护管滑动。
(6)用密封胶封堵不锈钢护管与拉索间的缝隙,以防止雨水进入。
不锈钢护管安装示意图安全计划工程安全生产目标实现工程施工全过程“六无”:无死亡、无重伤、无倒塌、无中毒、无爆炸、无重大机械交通事故;施工期间职工负伤率控制在0.5%以下,争创“安全样板工程”。
2、施工要求(1)严格遵守起重作业和高空作业的有关规定进行施工。
(2)张拉操作平台必须安全可靠,加强现场的指挥调度,安全第一。
(3)在吊杆索展开的过程中必须小心从事,以免划伤PE保护层。
(4)防止任何超载情况发生,均应有足够的安全系数。
(5)如有配件安装困难的情况发生,应找出原因,对症解决,严禁在原因不明的情况下,乱敲、乱砸,野蛮施工。
(6)安装过程中,其它任何异常情况都应及时汇报,经研究处理后,方可进行施工。
3、安全生产管理原则安全施工问题是关系到企业职工的幸福和经济利益,还涉及到许多社会问题,我们将一如既往的贯彻施工企业安全管理“三大原则”。
3.1“预防为主、综合考虑”的原则。
从施工开始就把人力、物力综合加以考虑,防患于未然,着眼于事先控制,要有专门机构和人员负责抓安全工作,要相应的设置安全设备和必要的安全设施。
3.2“安全管理贯穿项目施工全过程”的原则。
事前要做充分的调查研究,针对现场的实际情况,对施工中可能出现的安全问题、不安全因素加以认真分析,制定施工方案,采取对策措施。
3.3“全员管理,安全第一”的原则,在整个安全管理中,树立安全第一的思想,“生产必须安全,安全促进生产”,在整个安全管理中,使全体参与施工人员自觉的共同努力,保证安全施工。
4安全防护措施4.1建立安全保证体系。
为搞好本工地安全生产工作,我司将成立专门安全领导小组,工地设立安全监督小组,班组设安全员,形成一个健全的三级安全保证体系。
负责工地日常的安全工作,定期组织安全检查。
4.2健全安全生产责任制。
明确各管理人员、施工技术人员和生产工人在本工程中的安全责任。
4.3强化安全教育。
坚持“三级安全教育”,规范“三级安全交底”制度,施工中坚持“班组安全活动”制度。
4.4改善施工劳动条件。
积极改进施工工艺和操作方法,改善劳动环境条件、减轻劳动强度,消除危险因素。
4.5实行人身安全保险。
所有施工人员均参与人身安全保险。
4.6加强施工安全监控。
及时反馈监测信息,进行科学的信息化施工,确保施工安全(包括地面建筑物、道路、地下管线安全)。
4.7完善现场急救措施。
本工地内将常驻医护人员,在出现紧急情况做好现场急救措施。
同时现场常备应急车辆,并与附近大医院保持联系。
5施工用电安全保证措施5.1所有施工人员均应掌握安全用电基本知识和所用设备性能,用电人员各自保护好自用设备的负荷、地线和开关箱,发现问题及时找电工解决,严禁非专业电气操作人员乱动电器设备。
5.2配电系统分级配电,配电箱、开关箱外观完整、牢固、防雨防尘、外涂安全色(标),统一编号;其安装形式、内设必须符合有关规定;箱内电器可靠、完好、选型、定值符合规定并标明用途。
5.3现场内搭架空线路的线杆底部要牢固,不得倾斜下沉,与临近建筑应有一定安全距离,且必须采用绝缘导线,不得成束架空敷设,并必面采取有效保护措施。
5.4所有电路均采用三相五线制,所有电器设备及金属外壳或构架均应按规定设置可靠的接零及接地保护。
5.5施工现场所有用电设备必须按规定设置漏电保护装置,做到“一机、一闸、一漏、一箱”,并定期检查。
6机械安全保证措施6.1各种机械要有专人负责维修、保养,并经常对机械运行的关键部位进行检查,预防机械故障及机械伤人。
