s30米预应力张拉控制应力
30米T梁预应力钢绞线张拉
30米T梁预应力钢绞线张拉一、控制张拉应力及张拉力1.龙湖大桥设计为30米预应力T梁,分为A、B、C三种梁型,A、B型梁采用φj15.24-7钢绞线,钢束锚下控制张拉应力1395Mpa,锚下张拉力2367.1KN。
C型梁采用φj15.24-8钢绞线,锚下控制张拉应力1395Mpa,锚下张拉应力1562.4KN,根据设计要求:采用OVM锚具应力应增加2.5%的预应力损失。
A、B型梁:σk=1395×(1+2.5%)=1429.88 MpaP k =1367.1×(1+2.5%)=1401.28 KNC型梁:σk=1395×(1+2.5%)=1429.88 MpaP k =1562.4×(1+2.5%)=1601.46 KN2.根据检测过的液压千斤顶和压力表的校准方程,可得出各分段张拉力:上表适用于A、B型梁,括号内的数字适用于C型梁。
二、张拉工艺及顺序30米T梁预应力钢绞线采用两端同时张拉,以张拉应力为主,伸长量校核张拉顺序如下:1. A、B型梁:(1)N1:0 初应力(15%σk)105%σk 持荷5min σk(锚固)(2)N2:0 初应力(15%σk)105%σk 持荷5min σk(锚固)(3)N3:0 初应力(15%σk)60%σk (临时锚固)(4)N4:0 初应力(15%σk)105%σk (临时锚固)(5)N3:60%σk105%σk 持荷5min σk(锚固)(6)N4:60%σk105%σk 持荷5min σk(锚固)2. C型梁:(1)N1:0 初应力(15%σk)105%σk 持荷5min σk(锚固)(2)N2:0 初应力(15%σk)60%σk (临时锚固)(3)N3:0 初应力(15%σk)60%σk (临时锚固)(4)N2:60%σk105%σk 持荷5min σk(锚固)(5)N3:60%σk105%σk 持荷5min σk(锚固)。
张拉控制应力
张拉控制应力张拉控制应力是指预应力钢筋在进行张拉时所控制达到的最大应力值。
其值为张拉设备(如千斤顶油压表)所指示的总张拉力除以应力钢筋截面面积而得的应力值,以σcon表示。
张拉控制应力的取值,直接影响预应力混凝土的使用效果,如果张拉控制应力取值过低,则预应力钢筋经过各种损失后,对混凝土产生的预压应力过小,不能有效地提高预应力混凝土构件的抗裂度和刚度。
如果张拉控制应力取值过高,则可能引起以下问题:(1)在施工阶段会使构件的某些部位受到拉力(称为预拉力)甚至开裂,对后张法构件可能造成端部混凝土局压破坏。
(2)构件出现裂缝时的荷载值很接近,使构件在破坏前无明显的预兆,构件的延性较差。
(3)为了减少预应力损失,有时需进行超张拉,有可能在超张拉过程中使个别钢筋的应力超过它的实际屈服强度,使钢筋产生较大塑性变形或脆断。
张拉控制应力值的大小与施加预应力的方法有关,对于相同的钢种,先张法取值高于后张法。
这是由于先张法和后张法建立预应力的方式是不同的。
先张法是在浇灌混凝土之前在台座上张拉钢筋,故在预应力钢筋中建立的拉应力就是张拉控制应力σcon。
后张法是在混凝土构件上张拉钢筋,在张拉的同时,混凝土被压缩,张拉设备千斤顶所指示的张拉控制应力已扣除混凝土弹性压缩后的钢筋应力。
为此,后张法构件的σcon值应适当低于先张法。
张拉控制应力值大小的确定,还与预应力的钢种有关。
由于预应力混凝土采用的都为高强度钢筋,其塑性较差,故控制应力不能取得太高。
根据长期积累的设计和施工经验,《混凝土结构设计规范》规定,在一般情况下,张拉控制应力不宜超过下表的限值。
张拉控制应力限值注:1.表中fptk为预应力钢筋的强度标准值,见,《混凝土结构设计规范》附录2附表2-8;2.预应力钢丝、钢绞线、热处理钢筋的张拉控制应力值不应小于是0.4 fptk。
符合一列情况之一时,表中的张拉控制应力限值可提高0.05 fptk:(1)要求提高构件在施工阶段的抗裂性能,而在使用阶段受压区内设置的预应力钢筋;(2)要求部分抵消由于应力松弛、摩擦、钢筋分批张拉以及预应力钢筋与张拉台座之间的温差等因素产生的预应力损失。
30米预应力箱梁张拉方案
箱梁预应力张拉施工方案项目部二0一五年十月二十日30m 箱梁一、工程概况及设计要求1、本桥为3*30m 三跨先简支后连续梁桥,梁板为C 50砼预制应力箱梁。
2、(1)预应力钢束布置:如施工图桥施S4-2-9、S4-2-1、S4-2-11,边跨梁布置为4-5φj 15.24、2-4φj 15.24,中跨梁布置为4-4φj 15.24、4-4φj 15.24,箱梁顶板预应力束布置为2-3φj 15.24、5-4φj 15.24(2)预应力钢束材料:采用低松驰钢铰线,公称直径15.24(15.20)mm ,按设计钢绞线标准强度R y b =1860N/mm 2, 弹性模量Es=1.95×105Mpa 。
(3)锚具体系:按设计配筋及《公路桥涵设计规范》、《公路桥涵施工技术规范》,采用钢绞线群锚体系YM15-4或YM15-5体系并选配同型号的锚垫板,箱梁顶板负弯矩束采用BM15-3,15-4。
3、张拉时砼强度:按设计要求,需待梁砼达到85%设计强度方可张拉。
顶板负弯矩张拉需待湿接头混凝土强度大于95%且7天以上方可进行。
4、成孔:按设计配筋及《公路桥涵设计规范》、《公路桥涵施工技术规范》,孔道采用预埋金属波纹管成孔,张拉后孔道采用普通压浆工艺灌注纯水泥浆。
二、预应力施工方法1、张拉工艺:按设计要求两端同时对称张拉,即采用YDC-120千斤顶二套分别置于梁的两端进行对称张拉。
2、张拉顺序:按《公路桥涵施工技术规范》及设计图预应力束布置情况,先张拉端部上截面束,再下截面束,N 1 N 3 N 2 N 4。
顶板负弯矩束为T3、T 2、T 1。
3、张拉程序:按设计给定张拉控制应力σk =0.75R y b =0.75×1860=1395MPa ,每束张拉控制力30m 梁: 4孔781.2KN ,按《公路桥涵施工技术规范》,具体如下:0→0.15σk(量伸长量初读△11)→1.0σk (持荷2min量△12)→校核伸长值(满足)→锚固或0→0.15σk(量伸长量初读△11)→0.3σk(量伸长量初读△12)→1.0σk (持荷2min量△13) →校核伸长值(满足)→锚固(注:4孔张拉力:4×140mm2×1395Mpa=781.2KN)。
30m预应力箱梁张拉应力计算伸长量
30m预应力箱梁张拉应力、伸长量计算一、预应力钢绞线张拉力计算:根据图纸设计预应力钢绞线锚下控制应力:δK=0.75R y b=0.75×1860=1395Mpa根据公式P=δK×AP×n AP=139mm2(1)正弯矩四股、五股钢绞线张拉力:P4=1395×139×4=775.6KNP5=1395×139×5=969.5KN(2)负弯矩单根张拉力P1=1395×139=193.9KN二、预应力钢绞线的理论伸长值计算:伸长量ΔL= PpL Pp= P(1-e-(kL+μθ))ApEp kL+μθ根据图纸设计及钢绞线的技术指标,取值如下:Ap=139mm2Ep=1.95×105Mpa δK=1395Mpa 查《桥规》附表C1得k、μ值,k=0.0015 μ=0.17张拉端张拉力P1=δK×Ap=1395×139=193905N1、中跨箱梁:(1)N1(2×4):ΔL1: Pp1=193905×(1-0.96495385)/0.035675=190487N ΔL1=190487×13.895/(139×1.95×105)=0.09765m ΔL2: P2=2 Pp1-P1=2×190487-193905=187069NPp2=187069×(1-0.99882319)/0.0011775=186959NΔL2=186959×0.785/(139×1.95×105)=0.005414m N1的伸长值(ΔL1+ΔL2)×2=20.6cm(2)N2(2×4):ΔL1: Pp1=193905×(1-0.96728123)/0.033266=190715N ΔL1=190715×12.289/(139×1.95×105)=0.086467m ΔL2: P2=2 Pp1-P1=2×190715-193905=187525NPp2=187525×(1-0.99639601)/0.0036105=187187NΔL2=187187×2.407/(139×1.95×105)=0.016623mN2的伸长值(ΔL1+ΔL2)×2=20.6cm(3)N3(2×4):ΔL1: Pp1=193905×(1-0.9696142)/0.030857=190944N ΔL1=190944×10.683/(139×1.95×105)=0.0752575m ΔL2: P2=2 Pp1-P1=2×190944-193905=187983NPp2=187983×(1-0.99397473)/0.0060435=187416NΔL2=187416×4.029/(139×1.95×105)=0.027858m N3的伸长值(ΔL1+ΔL2)×2=20.6cm(4)N4(2×4):ΔL1: Pp1=193905×(1-0.99317182)/0.0068516=193242N ΔL1=193242×1.799/(139×1.95×105)=0.012825m ΔL2: P2=2 Pp1-P1=2×193242-193905=192579NPp2=192579×(1-0.98100816)/0.0191745=190744NΔL2=190744×12.783/(139×1.95×105)=0.089956m N4的伸长值(ΔL1+ΔL2)×2=20.5cm2、边跨箱梁:P1=δK×Ap=1395×139=193905N(1)N1(2×5):ΔL1: Pp1=193905×(1-0.96754025)/0.03299825=190741N ΔL1=190741×12.1105/(139×1.95×105)=0.085222m ΔL2: P2=2 Pp1-P1=2×190741-193905=187577NPp2=187577×(1-0.99605978)/0.003948=187207NΔL2=187207×2.632/(139×1.95×105)=0.0181785mN1的伸长值(ΔL1+ΔL2)×2=20.7cm(2)N2(2×5):ΔL1: Pp1=193905×(1-0.96985714)/0.0306065=190967N ΔL1=190967×10.516/(139×1.95×105)=0.07408998m ΔL2: P2=2 Pp1-P1=2×190967-193905=188029NPp2=188029×(1-0.99367211)/0.006348=187433NΔL2=187433×4.232/(139×1.95×105)=0.02926458m N2的伸长值(ΔL1+ΔL2)×2=20.67cm(3)N3(2×5):分段ΔL1: Pp1=193905×(1-0.97218103)/0.02821325=191195N ΔL1=191195×8.9205/(139×1.95×105)=0.062924m ΔL2: P2=2 Pp1-P1=2×191195-193905=188485NPp2=188485×(1-0.99129015)/0.008748=187663NΔL2=187663×5.832/(139×1.95×105)=0.04037819m N3的伸长值(ΔL1+ΔL2)×2=20.66cm(4)N4(2×4):ΔL1: Pp1=193905×(1-0.99331038)/0.0067121=193256N ΔL1=193256×1.706/(139×1.95×105)=0.0121636m ΔL2: P2=2 Pp1-P1=2×193256-193905=192607NPp2=192607×(1-0.98073303)/0.019455=190745N ΔL2=190745×12.97/(139×1.95×105)=0.09127329mN4伸长值(ΔL1+ΔL2)×2=20.68cm3、负弯矩伸长值(1)T1(2×5)ΔL1: Pp1=193905×(1-0.98955493)/0.0105=192891N ΔL1=192891×7/(139×1.95×105)=0.05mT1伸长值(ΔL1)=0.5cm(2)T2(2×5)ΔL1: Pp1=193905×(1-0.985112)/0.015=192457N ΔL1=192457×10/(139×1.95×105)=0.071mT2伸长值(ΔL1)=7.1cm(3)T3(3×5)ΔL1: Pp1=193905×(1-0.97775124)/0.0225=191740N ΔL1=191740×15/(139×1.95×105)=0.106mT1伸长值(ΔL1)=10.6cm预应力钢绞线张拉力对应油表读数一、根据图纸设计预应力钢绞线锚下控制应力:δK=0.75R y b=0.75×1860=1395Mpa根据公式P=δK×AP×n AP=139mm2(1)正弯矩四股、五股钢绞线张拉力:P4=1395×139×4=775.6KNP5=1395×139×5=969.5KN(2)负弯矩单根张拉力P1=1395×139=193.9KN二、根据千斤顶及压力表检定报告及1#、2#千斤顶回归线型方程:1#千斤顶(20204#压力表):Y=0.0329X+0.652#千斤顶(20208#压力表):Y=0.0329X+0.23#千斤顶(20212#压力表):Y=0.2251X+0.794#千斤顶(90411#压力表):Y=0.2257X+0.69计算得到张拉力为10%δK、20%δK、100%δK时油压表读数如下表:1#千斤顶(20204#压力表)2#千斤顶(20208#压力表)3#千斤顶(20212#压力表)4#千斤顶(90411#压力表)中跨梁钢绞线理论伸长值一览表边跨梁钢绞线理论伸长值一览表负弯矩理论伸长值一览表。
30米T梁张拉计算资料
Kx+μθ 0.000810 0.004714 0.041888 0.014342 0.014202 0.041888 0.004714 0.000810 Kx+μθ 0.000810 0.004714 0.041888 0.014342 0.014202 0.041888 0.004714 0.000810
30米T梁伸长量计算(边跨边梁N3-钢束10) 起点力(KN) 终点力(KN) 平均力(KN) e-(Kx+μθ) 0.999190328 1953 1951.42 1952.21 0.974381859 1951.42 1901.21 1926.31 0.992696799 1901.21 1887.31 1894.26 0.982003899 1887.31 1853.24 1870.28 0.982141389 1887.31 1853.50 1870.41 0.992696799 1901.21 1887.31 1894.26 0.974381859 1951.42 1901.21 1926.31 0.999190328 1953 1951.42 1952.21 30米T梁伸长量计算(边跨中梁N3-钢束9) -(Kx+μθ) 起点力(KN) 终点力(KN) 平均力(KN) e 0.999190328 1757.7 1756.28 1756.99 0.974381859 1756.28 1711.09 1733.68 0.992696799 1711.09 1698.58 1704.83 0.982003899 1698.58 1667.92 1683.25 0.982141389 1698.58 1668.15 1683.37 0.992696799 1711.09 1698.58 1704.83 0.974381859 1756.28 1711.09 1733.68 0.999190328 1757.7 1756.28 1756.99
30米箱梁负弯矩预应力张拉计算书

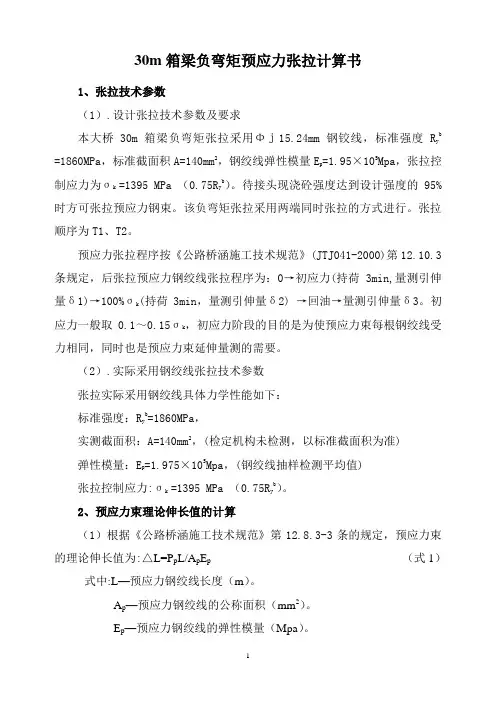

30m箱梁负弯矩预应力张拉计算书1、张拉技术参数(1).设计张拉技术参数及要求本大桥30m箱梁负弯矩张拉采用Φj15.24mm钢铰线,标准强度R y b =1860MPa,标准截面积A=140mm2,钢绞线弹性模量E p=1.95×105Mpa,张拉控制应力为σk =1395 MPa (0.75R y b)。
待接头现浇砼强度达到设计强度的95%时方可张拉预应力钢束。
该负弯矩张拉采用两端同时张拉的方式进行。
张拉顺序为T1、T2。
预应力张拉程序按《公路桥涵施工技术规范》(JTJ041-2000)第12.10.3条规定,后张拉预应力钢绞线张拉程序为:0→初应力(持荷3min,量测引伸量δ1)→100%σk(持荷3min,量测引伸量δ2) →回油→量测引伸量δ3。
初应力一般取0.1~0.15σk,初应力阶段的目的是为使预应力束每根钢绞线受力相同,同时也是预应力束延伸量测的需要。
(2).实际采用钢绞线张拉技术参数张拉实际采用钢绞线具体力学性能如下:标准强度:R y b=1860MPa,实测截面积:A=140mm2,(检定机构未检测,以标准截面积为准)弹性模量:E p=1.975×105Mpa,(钢绞线抽样检测平均值)张拉控制应力:σk =1395 MPa (0.75R y b)。
2、预应力束理论伸长值的计算(1)根据《公路桥涵施工技术规范》第12.8.3-3条的规定,预应力束的理论伸长值为:△L=P p L/A p E p (式1)式中:L—预应力钢绞线长度(m)。
A p—预应力钢绞线的公称面积(mm2)。
E p—预应力钢绞线的弹性模量(Mpa)。
P p—预应力钢绞线的平均张拉力(KN)。
(2)预应力钢绞线平均张拉力的计算按《规范》(JTJ041-2000)附录规定:预应力钢绞线的平均张拉力为P p=P(1-e-(kx+µθ))/(kx+µθ)。
(式2)式中:P P——预应力筋平均张拉力(KN);P——预应力筋张拉端的张拉力(KN);x——从张拉端至计算截面的孔道长度(m);θ——从张拉端至计算截面曲线孔道部分切线的夹角之和(rad);k——孔道每米局部偏差对摩擦的影响系数,参见附表G-8;μ——预应力筋与孔道壁的摩擦系数,参见附表G-8。
30米箱梁后张法预应力钢绞线张拉伸长量计算书
30米箱梁后张法预应力钢绞线张拉伸长量计算书30米箱梁后张法预应力钢绞线张拉伸长量计算书一、计算公式及参数△L=Ep Ap LPp ?? Pp=1、预应力平均张拉力计算公式及参数:△L—钢绞线一端伸长量(mm ) P p —预应力筋平均张拉力(N )P —预应力筋张拉端的张拉力(N ) X —从张拉端至计算截面的孔道长度(m )θ—从张拉端至计算截面的曲线孔道部分切线的夹角之和(rad )k —孔道每米局部偏差对摩檫的影响系数,取0.0015 μ—预应力筋与孔道壁的摩檫系数,取0.232、预应力筋的理论伸长值计算公式及参数:P p —预应力筋平均张拉力(N ) L —预应力筋的长度(mm )A p —预应力筋的截面面积(mm 2),单根取140 mm 2E p —预应力筋的弹性模量(N/ mm 2),取2.0×105 N/ mm 2(Mpa )在计算一端伸长量时,X=L二、伸长量计算以中跨为例:1、N1束一端的伸长量:(中跨4股)单根钢绞线张拉的张拉力P=0.75×1860×140=195300N X=30.72÷2=15.36m θ=7.5×π÷180=0.131radKX+μθ=0.0015×15.36+0.23×0.131=0.053P p=P×[1-e-( KX+μθ)]/( KX+μθ)= 195300×4×(1-e-0.053) ÷0.053=760803.74N △L=P p×L÷(A p×E p)= 760859×15360÷(140×4×2.0×105)△L=104.3mm扣除10%初应力后△L=104.3×(1-10%)=93.90mmN1总伸长量为93.9mm×2=187.80mm2、N2束一端的伸长量:(中跨4股)单根钢绞线张拉的张拉力P=0.75×1860×140=195300NX=30.78÷2=15.39mθ=7.5×π÷180=0.131radKX+μθ=0.0015×15.39+0.23×0.131=0.053P p=P×[1-e-( KX+μθ)]/ ( KX+μθ)= 195300×4×(1-e-0.053) ÷0.053=760787N △L= P p×L ÷(A p× E p)= 760859×15390÷(140×4×2.0×105)△L =104.54mm扣除10%初应力后△L=104.54×(1-10%)=94.09mmN2总伸长量为94.09mm×2=188.17mm3、N3束一端的伸长量:(中跨4股)单根钢绞线张拉的张拉力P=0.75×1860×140=195300NX=30.85÷2=15.425mθ=7.5×π÷180=0.131radKX+μθ=0.0015×15.425+0.23×0.131=0.053P p=P×[1-e-( KX+μθ)]/( KX+μθ)=195300×4×(1-e-0.053) ÷0.053=760767N △L= P p×L÷(A p×E p)=760859×15425÷(140×4×2.0×105)△L =104.78mm扣除10%初应力后△L=104.79×(1-10%)=94.30mmN3总伸长量为94.31mm×2=188.60mm4、N4束一端的伸长量:(中跨5股)单根钢绞线张拉的张拉力P=0.75×1860×140=195300NX=30.56÷2=15.28mθ=1.4×π÷180=0.024radKX+μθ=0.0015×15.28+0.23×0.024=0.029P p=P×[1-e-(KX+μθ)]/ (KX+μθ)= 195300×5×(1-e-0.028) ÷0.028=962696N △L= P p×L ÷(A p× E p)= 962696×15280÷(140×5×2.0×105)△L =105.07mm扣除10%初应力后△L=105.07×(1-10%)=94.56mmN4总伸长量为94.56mm×2=189. 12mm依次计算出边跨梁板的单端伸长量为:N1单端伸长量=93.11mm N2单端伸长量=94.87mmN3单端伸长量=94.78mm N4单端伸长量=95.79mm三、钢绞线的张拉控制应力计算(以中跨N1为例)N1 4股钢绞线:σcon=0.75×1860×140×4=781.2KN0111号千斤顶张拉、10075122号油表时:千斤顶回归方程:Y=0.0316X+0.9式中:Y——油压表读数(MPa)X——千斤顶拉力(KN)①.10%σcon=78.12 KN时:Y=0.0316X+0.9=0.0316×78.12+0.9=3.37MPa②.20%σcon=156.24KN时:Y=0.0316X+0.9=0.0316×156.24+0.9=5.84MPa③100%σcon=781.2KN时:Y=0.0316X+0.9=0.0316×781.2+0.9=25.6MPa0112号千斤顶张拉、10075127号油表时:千斤顶回归方程:Y=0.0319X+0.77:式中: Y——油压表读数(MPa)X——千斤顶拉力(KN)①.10%σcon=78.12 KN时:Y=0.0319X+0.77=0.0319×78.12+0.77=3.26MPa②.20%σcon=156.24KN时:Y=0.0319X+0.77=0.0319×156.24+0.77=5.75MPa ③.100%σcon=781.2KN时:Y=0.0319X+0.77=0.0319×781.2+0.77=25.69MPa 30米箱梁(边跨)张拉数据表30米箱梁(中跨)张拉数据表。
30米T梁预应力钢束张控制应力和伸长值计算
T型梁预应力钢束张拉程序和伸长值计算浙江省某高速公路大桥长600米,上部构造设计(上、下行线)均为19孔30米T 型连续梁桥,此桥平面上位于R=1000m平曲线上,立面位于R=6000m凸曲线内。
T 梁共有228片,由先简支后连续形成,六孔一联,共五联。
T型梁有两端连续(C型)和一端连续一端简支(B型)两种形式。
每片T梁预应力钢绞线均为3束,每束有9根钢绞线。
锚下控制张拉力P=1757.7KN,锚下控制应力为σk=1395 Mpa。
预制T梁施加预应力后,跨中上拱度边梁2.4cm,中梁2.5cm。
一、钢绞线型号:采用美国标准ASTMA416-87a270级标准高强度低松驰预应力钢绞线。
公称直径15.24mm,公称面积140mm2,标准强度R b y=1860Mpa,弹性模量Ep=1.95×105Mpa,张拉控制应力采用σk=0.75R b y=1395 Mpa。
二、钢束布置图预应力钢束布置图及钢束编号详见《连续端预制T形梁预应力钢束布置图》,其图附后。
梁肋预应力钢束在立面上一律以圆弧弯起,同时2号、3号钢束在平面上也以圆弧弯起。
梁体负弯矩区预应力钢束设计为平弯与竖弯方式,以配合桥面线形。
三、张拉器具和锚具:千斤顶(YDC2500-200A):2台高压油泵(2YBZ-80):2台压力表(Y-150):4个(2个主表与千斤顶配套标定)锚具采用OVM锚固体系,其中,梁肋预应力采用OVM15-9型锚具,钢束孔道采用波纹管成型。
波纹管外径为φ87mm,内径为φ80mm,梁体负弯矩区采用KBM 型锚具,波纹管尺寸为60×19mm。
-1-四、油压表读数计算:根据张拉设备标定试验报告,在配套千斤顶荷载作用下,其油压表读数如下:五、张拉程序:按照设计规定和《公路桥涵施工技术规范》要求,当预制T型梁混凝土强度达到80%设计强度后方可张拉,本梁体两端同时对称张拉,实行张拉吨位和引伸量双控制。
张拉顺序为:①号束②号束控制力的60% ③号束②号束至控制力。
30米T梁预应力张拉方案
30米T梁预应力张拉方案一、工程概况二、施工方案(一)、波纹管铺设波纹管采用塑料波纹管。
安装前要逐根进行外观检查,表面不得有砂眼、油污、泥土、压痕、裂口,咬口必须牢固,不得有松动现象。
波纹管的接口、切口应成直角,且接口处对接要严,周边不要产生毛刺,用直径大一级的波纹管为套管,并用塑料胶布将接口缠裹,防止接口松动拉脱或漏浆。
铺设波纹管时,先将波纹管分层、分号绑扎在导向钢筋上。
严格按照设计管道坐标位置固定,根据《公路桥涵施工技术规范》规定(以下简称《规范》),定位钢筋在直线段按100cm间距布置,曲线段加密至50cm,确保波纹管在砼浇筑期间不产生移位。
施工图上波纹管定位采用“#”字型钢筋定位。
管道安装除严格按照设计坐标进行外,还应该注意以下几点:1)孔道应平顺,端部的预埋锚垫板应垂直于孔道中心线;2)为确保管道内无杂物,管道隐蔽口处应用泡沫或胶布封锚,严防杂物进入孔道;3)施工中应注意保护波纹管;施工人员不得踩踏或用工具敲击波纹管,不得用碰撞、别撬。
焊接施工中,波纹管要远离电焊。
在现场施工中,为避免类似情况的出现,我部在砼浇筑时,采用先将钢铰线插入,同时在浇筑时派人抽动。
顶板负弯矩钢束管道采用穿入塑料管,砼浇筑完成后再行拔出的方法。
从而避免因人员疏忽造成管道漏浆堵塞的情况发生。
(二)、锚垫板安装锚垫板安装前,要检查其几何尺寸是否正确,注意灌浆管不得伸入喇叭管内。
锚垫板要牢固地安装在模板上,定位孔螺栓要拧紧,垫板与孔道严格对中,并与孔道端部垂直,不得错位。
灌浆孔要采取封堵措施。
在锚垫板与模板之间加一层橡胶或泡沫塑料垫,喇叭口与波纹管相接处,要用塑料胶布缠裹紧密,防止漏浆。
(三)、钢绞线=1860MPa,公称直径d=15.2mm的低松驰钢绞线,其力学指根据设计要求,采用标准强度fpk标应符合《预应力混凝土用钢绞线》(GB/T5224-2003)的规定。
经业主统一招标,我部钢绞线采用××产品,经试验,符合设计文件相关技术参数要求。
30米箱梁张拉计算书
30米预制箱梁张拉计算方案一、基础数据本标段30米预制箱梁正弯矩预应力钢束共有N1、N2、N3 、N4各2束,设计锚下张拉控制应力:σcon=1860×0.75=1395MP a。
按设计要求箱梁砼强度达到设计强度的100%后,且混凝土龄期不小于10d时方可张拉,并采用两端对称张拉,张拉程序为:0→σcon初应力→σcon (持荷5min)锚固,张拉顺序为N1、N3、N2、N4。
二、预应力钢束张拉力计算张拉力按公式:F n=σcon×A×n进行计算,如下:中跨箱梁N1钢束锚下张拉力:F1=σcon×A×n=1395 MP a×140㎜2×5/1000=976.5KN其中:A为每根预应力钢绞线的截面积;n为同时张拉的预应力钢绞线的根数;F为钢绞线锚下张拉力。
其余钢束张拉力计算同N1,各钢束张拉力如下表:中跨30米箱梁预应力钢束张拉力计算明细表(表一)边跨30米箱梁预应力钢束张拉力计算明细表(表二)三、理论伸长量的复核计算1、预应力钢束的平均张拉力计算因本标段内的箱梁梁长变化较大,故采用设计图纸中的标准梁长进行钢绞线平均张拉力的计算,首先要计算出钢束的锚下张拉力,然后采用如下公式计算钢束的平均的张拉力:预应力平均张拉力计算公式及参数:式中:P p=P[1- e-(kx+uθ)]/( kx+uθ)P p-----预应力筋平均张拉力(N);P-----预应力筋张拉端张拉力(N);X-----从张拉端至计算截面的孔道长度(m);θ-----从张拉端至计算截面的曲线孔道部分切线的夹角之和(rad);k------孔道每米局部偏差对摩擦的影响系数,取0.0015;μ------预应力筋与孔道壁的摩擦系数,取0.17。
故30米箱梁的平均张拉力计算如下:由设计图纸可知:K=0.0015,μ=0.17,X取14.7m(中跨)、14.8m (边跨);N1、N2、N3钢束θ为5°,弧度为0.0872 ,N4钢束θ为1.4°,弧度为0.0244。
30米箱梁预应力计算
30米预制箱梁钢束伸长量计算书一. 30米预制箱梁中跨钢束N1束1、按图S5-3-70将半个曲线预应力筋分成三段计算:AB段θ=0rad L =3.534mBC段θ=0.131rad L =7.854mCD段θ=0rad L =4.022m2、由图纸及桥规JTJ041-2000规范可知:P=0.75×R y b ×A y×1.025=0.75×1860×140×3×1.025=600.55KNk=0.0015 ц=0.23 A y=140mm2 E g=2.0×105MPa3、计算各段终点力:P A=600.55kNP B=P A×e-(kx+µθ)=600.55×e-(0.0015×3.534)=600.55×e-0.0053=597.38kNP C=P B×e-(kx+µθ)=597.38×e-(0.0015×7.854+0.23×0.131)=597.38×e-0.0419=572.87kNP D=P C×e-(kx+µθ)=572.87×e-(0.0015×4.022)=572.87×e-0.0060=569.44kN4、计算各段伸长量:AB段:P P=P[1-e-(kx+µθ)]/(kx+µθ)=(600.55-597.38)/0.0053=598.11kN △L= P P L/A P E P=598.11×3.534×106/(2×105×420)=25.2mmBC段:P P=P[1-e-(kx+µθ)]/(kx+µθ)=(597.38-572.87)/0.0419=584.96kN △L= P P L/A P E P=584.96×7.854×106/(2×105×420)=54.7mmCD段:P P=P[1-e-(kx+µθ)]/(kx+µθ)=(572.87-569.44)/0.0060=571.67kN △L= P P L/A P E P=571.67×4.022×106/(2×105×420)=27.4mm5、两段张拉的总伸长值:∑△L=2×(25.2+54.7+27.4)=214.6㎜N2束1、按图S5-3-70将半个曲线预应力筋分成三段计算:AB段θ=0rad L =2.580mBC段θ=0.131rad L =6.545mCD段θ=0rad L =6.315m2、由图纸及桥规JTJ041-2000规范可知:P=0.75×R y b ×A y×1.025=0.75×1860×140×4×1.025=800.73KNk=0.0015 ц=0.23 A y=140mm2 E g=2.0×105MPa3、计算各段终点力:P A=800.73kNP B=P A×e-(kx+µθ)=800.73×e-(0.0015×2.580)=800.73×e-0.0039=797.61kNP C=P B×e-(kx+µθ)=797.61×e-(0.0015×6.545+0.23×0.131)=797.61×e-0.0399=766.42kNP D=P C×e-(kx+µθ)=766.42×e-(0.0015×6.315)=766.42×e-0.0095=759.17kN4、计算各段伸长量:AB段:P P=P[1-e-(kx+µθ)]/(kx+µθ)=(800.73-797.61)/0.0039=800kN △L= P P L/A P E P=800×2.58×106/(2×105×560)=18.4mmBC段:P P=P[1-e-(kx+µθ)]/(kx+µθ)=(797.61-766.42)/0.0399=781.7kN △L= P P L/A P E P=781.7×6.545×106/(2×105×560)=45.7mmCD段:P P=P[1-e-(kx+µθ)]/(kx+µθ)=(766.42-759.17)/0.0095=763.16kN△L= P P L/A P E P=763.16×6.315×106/(2×105×420)=27.4mm 5、两段张拉的总伸长值:∑△L=2×(25.2+54.7+27.4)=214.6㎜二. 30米预制箱梁边跨非连续端钢束1.按图S5-3-71将半个曲线预应力筋分成四段,分段计算:θ=7.5º=0.131rad θˊ=1.4º=0.024rad2.由图纸及桥规JTJ041-2000知:P=0.75×R y b ×A y=0.75×1860×140=195300N=195.3KNk=0.0015 ц=0.225 A y=140mm2 E g=195×105MPa3.将各段数据列入表1-1得:jjjj。
30m小箱梁后张法预应力张拉计算与应力控制
浅谈30m小箱梁后张法预应力张拉计算与应力控制摘要预应力筋张拉是预应力箱梁预制的控制环节,通常采用预应力筋的张拉应力和伸长量双控的方法来进行控制校核,在实际工作中首先需要通过张拉计算出张拉应力下对应预应力筋的理论伸长量从而在施工中与实际伸长量比较来指导施工,本文结合工程实际,介绍分段进行预应力张拉计算,同时介绍预应力张拉控制要点。
关键词张拉应力伸长量计算张拉应力控制1 工程概况(1)跨径30m的预应力混凝土简支连续箱梁,梁体高度1.6m,宽度2.4m,采用C50混凝土,(2)钢绞线规格:采用高强低松驰钢绞线Φs15.2规格,标准强度Rby=1860Mpa,公称截面面积140mm2,弹性模量根据检测报告取Ep=×105Mpa。
钢束编号从上到下依次为N1、N2、N3、N4,其中:中跨梁:N1为5Φs15.2,N2、N3、N4为4Φs15.2;边跨梁:N1、N2、N3为5Φs15.2,N4为4Φ;(3) 根据施工设计图钢绞线张拉控制应力按75%控制,即σcon=1860×75%=1395Mpa,单股钢绞线张拉吨位为:P=1395×××4=781.2KN,采用两端张拉,夹片锚固。
(4) 箱梁砼强度达到90%以上时方可施张,张拉顺序N1、N3、N2、N4钢束。
(5) 根据规范要求结合现场施工经验,为了有效控制张拉过程中出现异常情况,分级进行张拉:0~15%(测延伸量)~30%(测延伸量)~100%(测延伸量并核对)~(持荷2分钟,以消除夹片锚固回缩的预应力损失)~锚固(观测回缩)。
2 油压表读数计算(1)根据千斤顶的技术性能参数,结合计量测试研究院检定证书检定结果所提供的线性方程,计算实际张拉时的压力表示值Pu:前端:千斤顶型号:YCYP150型编号:003 油压表编号:后端:千斤顶型号:YCYP150型编号:906066 油压表编号:.651(2) 钢束为5股钢绞线张拉至15%控制应力时油压表读数计算:ApEpPpL 前端油压表读数: Pu=0.032540×=0.032540×8=5.2Mpa 后端油压表读数: Pu=0.032690×=×=Mpa 张拉至30%控制应力时油压表读数计算:前端油压表读数: Pu=0.032540×=0.032540×298=Mpa后端油压表读数:Pu=×=×292.95-0.15=9.4 Mpa 张拉至100%控制应力时油压表读数计算:前端油压表读数: Pu=0.032540×=0.032540×976.5+0.38=32.2Mpa 后端油压表读数: Pu=×=×976.5-0.15=31.8 Mpa (3) 钢束为4股钢绞线张拉至15%控制应力时油压表读数计算:前端油压表读数: Pu=0.032540×=0.032540×117.18+0.38=4.2Mpa 后端油压表读数: Pu ×=×117.18-0.15=3.7Mpa 张拉至30%控制应力时油压表读数计算:前端油压表读数: Pu=0.032540×F+=0.032540×390.6+0.38=13.1Mpa 后端油压表读数: Pu ×=×390.6-0.15=12.6Mpa 张拉至100%控制应力时油压表读数计算: 前端油压表读数: Pu=0.032540×=0.032540× 后端油压表读数: Pu ×=× 3 伸长量计算(1) 预应力筋的理论伸长△L (mm )按下式计算: L=式中:Pp-预力筋的平均张拉力为(N ),直线筋取张拉端的拉力,两端张拉的曲线筋,计算方法见曲线段预应力筋平均张拉力:L=预应力筋的长度(mm )Ap=预应力筋的截面面积(mm 2):取140 Ap=预应力筋的弹性模量(N/mm 2×105Mpa 曲线段预应力筋平均张拉力按下式计算: Pp=P (1-e-(kx+μθ))/(k x +μθ)式中:Pp-预应力筋平均张拉力(N ); P-预应力筋张拉端的张拉力(N );x-从张拉端至计算截面的孔道长度(m);θ-从张拉端至计算截面曲线孔道部分切线的夹角之和(rad);k-孔道每米局部偏差对磨擦的影响系数,取0.0015;μ注:预应力筋为直线时Pp=P(2)伸长量采用分段终点力计算方法:例如AB段,A端的力为P(A),则B端的力为P(B)=2×P(A)×(1-e-(kx+μθ))/(k x +μθ)-P(A);分段伸长量计算△L方法:例如AB段,A端的力为P(A),长量计算△L=(P(A)+ P(B))/(Ep×Ap×2N),其中N现已一片箱梁(边跨)中N1钢束为例计算伸长量:N1 第一段AB=m 第二段BC=5/180×4500π=m第三段CD=m θ=5ON1 第一段张拉端张拉力P=1860×140×5×0.75=976.5(KN)θ=0.663-3.926=8.219(m)kx+μθe-(kx+μθ)Pp××2-976.5=964.31(KN)△L1=(964.31+976.5)/2×1000×8.219)/(140××5×105N1 第二段θ=5×π/180=0.8727(rad)x=3.926(m)kx+μθe-(kx+μθ)Pp×2×(1-0.9752262)/0.0250844-964.31=940.12(KN)△L2=(964.31+940.12)/2×1000×3.926)/(140×5××105N1第三段θ=0x=2.263(m)kx+μθe-(kx+μθ)=Pp×2×(1-0.9960139)/ 0.0039945-940.12=936.18(KN)△L3=(936.18+940.12)×1000×2.663)/(140×5×1.95×105N1理论伸长量为(△L1+△L2+△L3)×2=208mm4 张拉控制预应力筋采用应力控制方法张拉时,应以伸长量进行校核实际伸长量与理论伸长量的差值应符合设计要求,设计无规定时,实际伸长量与理论伸长值的差值应控制在6%以内,否则应暂停张拉,查明原因并采取措施予以调整后,方可继续张拉。
预应力筋的张拉控制应力应(
预应力筋的张拉控制应力应(
预应力筋是一种非常重要的材料,广泛应用于建筑领域,可提高构件的抗弯强度和承
载能力,有效延长了建筑物的使用寿命。
预应力筋在使用过程中需要进行张拉控制,以保
证其正常工作,本文将介绍预应力筋的张拉控制应力的相关内容。
首先需要了解的是,预应力筋的工作原理是通过将预应力筋张拉到一定的程度,使其
产生预应力状态,达到增强结构的目的。
预应力筋张拉控制的应力指的是预应力筋在张拉
过程中产生的应力。
预应力筋的张拉控制应力对构件的强度和稳定性有很大的影响,因此
在进行预应力张拉时,需要非常仔细地控制预应力筋的张拉控制应力,以确保其正常工
作。
1. 张拉应力:预应力筋在被张拉时,产生的应力称为张拉应力,其大小取决于预应
力筋的截面积和张拉力的大小。
张力越大,张拉应力就越大。
3. 段落应力:预应力筋在张拉时,其截面被分为许多长度相等的小段。
每个小段之
间存在相互作用的力,称为段落力。
段落力的大小和预应力筋的材料和几何尺寸有关。
4. 孔应力:用于张拉预应力筋的锚具在锚固过程中,会在预应力筋束中产生孔应力。
孔应力的大小和锚固方式以及预应力筋的材料有关。
在进行预应力筋的张拉控制时,还需要考虑预应力筋的预张拉程度、锚固方式、锚具
的材料和尺寸、及周围环境的条件等因素。
只有充分掌握了这些因素的影响,才能够确保
预应力筋的张拉控制应力处于安全范围内,从而确保构件的正常工作。
30m箱梁后张法预应力钢绞线张拉伸长值计算
30m 箱梁后张法预应力钢绞线张拉伸长值计算一、工程概况 二、结构设计形式预应力钢束采用低松弛钢绞线,其标准强度为R b y =1860Mpa ,锚下张拉控制力为Δk=0.75R b y Mpa 。
三、后张法钢绞线理论伸长值计算后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力,导致钢绞线张拉时,锚下控制应力沿着管壁向梁跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。
《公路桥梁施工技术规范》(JTJ 041-2000)中关于预应筋伸长值的计算按照以下公式: PP P E A LP L =∆(1) ()()μθμθ+-=+-kx e P P kx P 1(2)式中:ΔL—各分段预应力筋的理论伸长值(mm );Pp —各分段预应力筋的平均张拉力,注意不等于各分段的起点力与终点力的平均值(N );L —预应力筋的分段长度(mm ); Ap —预应力筋的截面面积(mm 2); Ep —预应力筋的弹性模量(Mpa );P—预应力筋张拉端的张拉力,将钢绞线分段计算后,为每分段的起点张拉力,即为前段的终点张拉力(N);θ—从张拉端至计算截面曲线孔道部分切线的夹角之和,分段后为每分段中各曲线段的切线夹角和(rad);x—从张拉端至计算截面的孔道长度,整个分段计算时x等于L (m);k—孔道每束局部偏差对摩擦的影响系数(1/m),管道弯曲及直线部分全长均应考虑该影响;μ—预应力筋与孔道壁之间的磨擦系数,只在管道弯曲部分考虑该系数的影响。
从公式(1)可以看出,钢绞线的弹性模量Ep是决定计算值的重要因素,它的取值是否正确,对计算预应力筋伸长值的影响较大。
本工程Ep按1.95×105Mpa进行计算。
公式(2)中的k和μ是后张法钢绞线伸长量计算中的两个重要的参数,这两个值的的大小取决于多方面的因素。
进行分段计算时,靠近张拉端第一段的终点力即为第二段的起点力,每段的终点力与起点力的关系如下式:Pz=Pqe-(KX+μθ)(3)Pz—分段终点力(N)Pq—分段的起点力(N)θ、x、k、μ—意义同上其他各段的起终点力可以从张拉端开始进行逐步的计算。
张拉控制应力指张拉预应力钢筋时允许的最大张拉应力
张拉控制应力指张拉预应力钢筋时允许的最大张拉应力
张拉控制应力是指在进行钢筋张拉预应力时,允许的最大张拉应力。
这个值是由预应
力钢筋材料在安装及张拉过程中允许应力大小确定的,在设计过程中,也会针对个特殊构
件锚固件和衬垫进行计算。
一般情况下,材料的张拉控制应力总是相对较低的,采用普通的高强度螺栓和衬垫时,其值大约在750MPa左右。
为了锚固和衬垫的有效焊接,应尽量使最终张拉值控制在此上
下浮动50MPa左右。
对于钢构结构,由于衬垫安装时,有必要采用低张拉控制应力,以此类推,更多的衬
垫管束及高强度连接件也会被采用用于此类构件。
张拉控制应力也可能会随着应力大小的
不同而有所不同。
相比而言,有些构件,尤其是轻质构件,其张拉控制应力也会相对较低,这往往需要
在其他控制条件下来定义,其作用主要是防止构件里的钢筋在安装和张拉的过程中过度变形。
因此,在设计使用预应力构件的时候,最重要的就是要确定正确的张拉控制应力,同
时应注意构件的配置及锚固件和衬垫材质选择都是决定张拉应力值准确性的重要因素。
30米预制箱梁顶板负弯矩钢绞线伸长量计算书
杭瑞高速贵州境思南至遵义段n合同段30米预制箱梁顶板负弯矩钢绞线伸长量计算书一、张拉值计算预应力张拉计算1、张拉吨位计算:预应力钢绞线公称强度为f pk=1860Mpa。
则每根钢绞线的张拉控制应力:δk=0.75f pk=1860*0.75=1395Mpa,其中:0.75为张拉控制系数。
每根钢绞线张拉力:F=1395*140=195.3KN其中:每根Ф15.2钢绞线截面积为140mm22、张拉顺序顶板负弯矩预应力束采用单根两端同时对称张拉,张拉程序为:0 10%δk20%δkδk持荷2min0(卸荷)钢束张拉顺序为T3、T2、T1,逐根两端对称张拉,接头混凝土达到设计强度的85%后,且混凝土龄期不小于7d时,方可张拉负弯矩钢束。
二、压力表值计算我部预应力钢束张拉用千斤顶和油压表已检测:(1)1#千斤顶配10190.11F #油压表,回归方程P=0.1938F+0.4286 (2)2#千斤顶配10205.11E #油压表,回归方程P=0.1902F+0.1952 其中F为力值,以KN计,P为压力表示值,以Mpa计。
T1、T2、T3预应力钢束张拉时压力表示值计算单根张拉压力表示值计算表三、预应力钢绞线伸长量计算方法已知:钢绞线横截面积Ay=140mm2,弹性模量为Ey=1.99*105Mpa(模量为品质证书检验报告平均数据)预应力钢绞线张拉理论伸长量计算公式:ΔL=PL/AyEyΔL:预应力钢绞线张拉理论伸长量(mm)L:预应力钢绞线的长度(mm)Ay:预应力钢绞线的截面积(140mm2)Ey:预应力钢绞线的弹性模量(N/mm2)1.99*105MpaP’:预应力钢绞线的平均张拉力(N),直线筋取张拉端的拉力,按如下公式计算:P:预应力钢绞线张拉端的拉力(N)X:从张拉端至计算截面的孔道长度(m)θ:从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)K:孔道每米局部偏差对摩擦的影响系数μ:预应力钢绞线与孔道壁的摩擦系数四、T1、T2、T3钢束理论伸长量计算由于T1、T2、T3钢束均为直线筋,P’平均张拉力取两端张拉力平均值,即P= P’1、T3钢束从0~100%δk阶段理论伸长量:T3钢束为直线预应力筋,长度为15m,两端张拉取X=7.5m一端引伸量为:ΔL3= PL/AyEy=195.3*103*7.5/(140*1.99*105)=5.26cm2、T2钢束从0~100%δk阶段理论伸长量:T2钢束为直线预应力筋,长度为10m,两端张拉取X=5m一端引伸量为:ΔL2= PL/AyEy=195.3*103*5/(140*1.99*105)=3.5cm3、T1钢束从0~100%δk阶段理论伸长量:T1钢束为直线预应力筋,长度为7m,两端张拉取X=3.5m一端引伸量为:ΔL3= PL/AyEy=195.3*103*3.5/(140*1.99*105)=2.45cm。
预应力桥梁施工中的张拉力控制问题
预应力桥梁施工中的张拉力控制问题预应力桥梁是现代交通网络中重要的基础设施之一,其安全性和稳定性对于交通运输的畅通至关重要。
在预应力桥梁的施工过程中,张拉力的控制是一个关键问题,它直接影响到桥梁的性能和使用寿命。
本文将对预应力桥梁施工中的张拉力控制问题进行探讨。
一、预应力张拉力的定义及作用预应力张拉力是通过在桥梁构件中施加拉力,使其在使用荷载作用下获得一定的预应力,从而增加桥梁的承载能力和抗震能力。
它可以分为静力预应力和动力预应力两种形式。
预应力张拉力的控制对于确保桥梁的结构稳定性和安全性至关重要。
二、张拉力的施加过程预应力桥梁的张拉力是通过预埋在构件中的钢束施加的。
张拉力的施加过程包括以下几个步骤:钢束固定、张拉力施加、锚固固定和张拉力释放。
在施加张拉力的过程中,需要合理控制施加力的大小和施加的时间,以确保达到设计要求的预应力。
三、张拉力的控制方法1. 张拉力的计算:在预应力桥梁的设计过程中,需要根据桥梁的荷载和结构参数计算出合理的预应力张拉力。
这需要充分考虑桥梁的受力特点和材料的力学性能,以确保预应力桥梁的安全性和可靠性。
2. 张拉力的控制设备:张拉力的施加需要使用专用的张拉设备,如张拉机、张拉千斤顶等。
这些设备需要精确可靠,能够对张拉力进行精确的控制和调节,以确保施加的张拉力符合设计要求。
3. 张拉力的监测:在张拉力施加的过程中,需要对张拉力进行实时监测,以确保施加的张拉力符合设计要求。
可以使用张拉力计或者应变测量仪器等设备对张拉力进行监测和记录,及时发现并纠正施加力不足或过大的情况。
4. 张拉力的调整:如果在张拉力的施加过程中发现施加力偏离了设计要求,需要及时进行调整。
可以通过调整张拉设备的工作参数或者调整张拉力传递路径等方法来实现张拉力的调整。
四、张拉力控制中需要注意的问题1. 张拉力的均匀施加:在整个张拉力的施加过程中,需要确保张拉力均匀施加在桥梁构件上,避免出现局部过度或不足的情况。
s30米预应力张拉控制应力
s30米预应力张拉控制应力预应力张拉控制应力、引申量一览表钢绞线公称直径Φ15.24mm,公称面积140mm2,标准强度R=1860Mpa,弹性模量E=1.95X105 Mpa,实测公称面积140mm2,实测弹性模量E =2.02X105 Mpa。
理论伸长值ΔL′按下式计算:ΔL′=(PL/AyEy)*((1-e-(kl+µθ))/( kL+µθ)) ΔL′:预应力筋的理论伸长量,m;P:预应力筋张拉端的张拉力,N;L;预应力筋从张拉端至计算断面的孔道长度,m;Ay:预应力筋截面计算面积,mm2;钢绞线Φj15.24mm的公称截面面积140mm2。
Ey:钢绞线的弹性模量,取 2.02X105 Mpa(试验值);K:孔道每米局部偏差对摩擦的影响系数,取:0.0015;µ:预应力钢筋与孔道的摩擦系数,取:0.20;θ:从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)张拉程序:O—→初应力(10%控制应力)—→控制应力δK(持荷2min)—→锚固控制应力:σk=0.75X1860=1395 Mpa初应力σ初=10%Xσk=139.5 Mpa单根钢绞线张拉控制力:F=σk A=1395X140=195.3KN30M箱梁钢束伸长量一览表(单位:cm)编号N1 N2 N3 N4 T1 T2 位置中跨19.9 19.9 20.0 20.310.94 6.22边跨20.0 20.0 20.0 20.428M箱梁钢束伸长量一览表(单位:cm)编号N1 N2 N3 N4 T1 T2 位置中跨18.6 18.6 18.6 18.910.94 6.22边跨18.6 18.6 18.7 19.030米中跨钢束张拉力一览表(单位:KN)编号N1 N2 N3 N4 T1 T2 分级荷载10%F 58.59 78.12 78.12 58.59 97.65 97.65 20%F 117.18 156.24 156.24 117.18 195.3 195.3 40%F 234.36 312.48 312.48 234.36 390.6 390.6 60%F 351.54 468.72 468.72 351.54 585.9 585.9 80%F 468.72 624.96 624.96 468.72 781.2 781.2 100%F 585.9 781.2 781.2 585.9 976.5 976.5 计算:复核:监理:编号N1 N2 N3 N4 T1 T2 分级荷载10%F 78.12 97.65 97.65 78.12 97.65 97.65 20%F 156.24 195.3 195.3 156.24 195.3 195.3 40%F 312.48 390.6 390.6 312.48 390.6 390.6 60%F 468.72 585.9 585.9 468.72 585.9 585.9 80%F 624.96 781.2 781.2 624.96 781.2 781.2 100%F 781.2 976.5 976.5 781.2 976.5 976.528米中跨钢束张拉力一览表(单位:KN)编号N1 N2 N3 N4 T1 T2 分级荷载10%F 58.59 78.12 78.12 58.59 97.65 97.65 20%F 117.18 156.24 156.24 117.18 195.3 195.3 40%F 234.36 312.48 312.48 234.36 390.6 390.6 60%F 351.54 468.72 468.72 351.54 585.9 585.9 80%F 468.72 624.96 624.96 468.72 781.2 781.2 100%F 585.9 781.2 781.2 585.9 976.5 976.5 计算:复核:监理:编号N1 N2 N3 N4 T1 T2 分级荷载10%F 78.12 97.65 97.65 78.12 97.65 97.65 20%F 156.24 195.3 195.3 156.24 195.3 195.3 40%F 312.48 390.6 390.6 312.48 390.6 390.6 60%F 468.72 585.9 585.9 468.72 585.9 585.9 80%F 624.96 781.2 781.2 624.96 781.2 781.2 100%F 781.2 976.5 976.5 781.2 976.5 976.5计算:复核:监理:下面是赠送的团队管理名言学习,不需要的朋友可以编辑删除!!!谢谢!!!1、沟通是管理的浓缩。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预应力张拉控制应力、引申量一览表
钢绞线公称直径Φ15.24mm,公称面积140mm2,标准强度R=1860Mpa,弹性模量E=1.95X105 Mpa,实测公称面积140mm2,实测弹性模量E =2.02X105 Mpa。
理论伸长值ΔL′按下式计算:
ΔL′=(PL/AyEy)*((1-e-(kl+µθ))/( kL+µθ)) ΔL′:预应力筋的理论伸长量,m;
P:预应力筋张拉端的张拉力,N;
L;预应力筋从张拉端至计算断面的孔道长度,m;
Ay:预应力筋截面计算面积,mm2;钢绞线Φj15.24mm的公称截面面积140mm2。
Ey:钢绞线的弹性模量,取 2.02X105 Mpa(试验值);
K:孔道每米局部偏差对摩擦的影响系数,取:0.0015;
µ:预应力钢筋与孔道的摩擦系数,取:0.20;
θ:从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)张拉程序:O—→初应力(10%控制应力)—→控制应力δK(持荷2min)—→锚固
控制应力:σk=0.75X1860=1395 Mpa
初应力σ初=10%Xσk=139.5 Mpa
单根钢绞线张拉控制力:F=σk A=1395X140=195.3KN
30M箱梁钢束伸长量一览表(单位:cm)
28M箱梁钢束伸长量一览表(单位:cm)
30米中跨钢束张拉力一览表(单位:KN)
计算:复核:监理:
28米中跨钢束张拉力一览表(单位:KN)
计算:复核:监理:
计算:复核:监理:
