10.隧道二衬钢筋施工工序作业标准
隧道二衬施工作业指导书
隧道二衬施工作业指导书隧道二次衬砌按照“新奥法原理”,在围岩及初期支护变形基本稳定后进行施工。
二次衬砌按照先仰供和铺底、后拱墙的次序施作。
一、二衬施作的条件1、隧道周边位移速率有明显减缓趋势。
2、水平收敛(拱脚附近)速度小于0.2mm/d,或拱顶位移速率小于0.15mm/d。
3、施做二次衬砌前的收敛量已达总收敛量的80%。
4、严格清除钢筋网和露头,补喷混凝土使其表面平整圆顺,凹凸量不得超过±5cm。
二、技术要求:1、钢筋绑扎采用移动式多功能作业平台进行,人工绑扎。
钢筋加工在洞外加工场进行,钢筋绑扎时采用滑板隔离措施以防划破防水板。
2、模板台车有效灌筑段长12m,为了配合模板台车就位,边墙水沟底板以下部分人工立模(即矮边墙)先行浇注,并预埋台车固定螺栓。
3、混凝土在搅拌站拌和,混凝土搅拌车运输至浇注地点后用输送泵送入模,两侧分层对称浇注。
4、二次衬砌必须全断面模筑25号混凝土,并注意有关预埋件的安置。
5、必须严格执行试验室提供的施工配合比,不得擅自更改。
6、砼强度达到10Mpa以上时方能拆模,脱模后混凝土表面洒水养护不得少于14天。
7、二衬钢筋绑扎及台车就位后分别经监理工程师检查合格签认后进行混凝土浇注作业。
8、二衬施工缝设橡胶止水带,施工时止水带的位置准确,用特制夹具固定牢固,以防混凝土浇注过程中变形。
三、防水层铺设本隧设计采用1.5mm厚改性LDPE防水板和450克/平方米土工布作为防水层,施工中采用无钉铺设工艺。
强力钉及改性LDPE热融衬垫将土工布固定在喷射砼基面上,用压焊器使热融衬垫与改性LDPE热融焊接,将改性LDPE 铺设在土工布表面。
1、台车就位利用多功能台架铺设防水板,台架超前5米行走在模板台车的轨道上。
2、土工布铺设检查初期支护表面,对锚杆露头、钢筋、喷射混凝土尖锐及粗糟进行处理。
钢筋头在5mm以内的要套塑料帽或用快硬砂浆抹平,用台车将土工布由拱顶向两侧对称铺设,铺设时采用φ80专用塑料垫圈作固定点,使用射钉枪将水泥钉通过垫圈中央打入喷射混凝土中,用以固定土工布;固定点采用梅花形布置,间距:拱部0.5~0.7米,边墙1.0~1.2米。
二衬施工作业指导
二衬施工作业指导(1)工艺流程图一衬砌施工工艺流程图(2)防水层施工1. 防水层铺设前,应先对隧道初期支护喷射混凝土表面进行处理,切除锚杆头和钢筋外露头,基层平整度应控制在1/10以内,否则应进行喷射混凝土或抹水泥浆找平处理,确保喷射混凝土表面平整,无尖锐棱角。
2.铺设400g/m2土工布,首先用作业台车将单幅土工布固定到预订位置,然后用专用热熔衬垫及射钉将土工布固定在喷射混凝土上。
专用热熔衬垫及射钉按梅花型布置,拱部间距0.5-0.8m,边墙0.8-1.0m。
土工布铺设要松紧适度,使之能紧贴在喷射混凝土表面,不至因过紧而被撕裂;过松,土工布褶皱堆积形成人为蓄水点。
土工布幅间搭接宽度大于10cm。
3.铺设防水板先用作业台车将防水板固定到预订位置,然后用手动电热熔接器加热,使防水板焊接在固定土工布的专用热熔衬垫上。
防水板的固定应松紧适度并留有余量,以保证混凝土浇筑后与初期支护表面密贴。
防止过紧或过松,防水板受挤压、紧绷破损或形成人为蓄水点。
防水板间搭接缝与变形缝、施工缝等防水薄弱环节错开1m 以上。
4.防水板间自动热熔焊接用自动双缝热熔焊接机按照预定的温度、速度焊接,单条焊缝的有效焊缝宽度不小于15mm。
焊接后两条缝间留一条空气道,用于空气检测器检测焊接质量。
焊接前先除尽防水板表面的灰尘再焊接,防水板搭接宽度必须大于15cm。
5.防水板搭接缝的焊接质量应按充气法检查(即密封性检查),将5号注射针与压力表相接,然后进行充气,当压力表达到规定压力(一般为0.25Mpa)时停止充气,保持10分钟以上,若压力表下降在10%以内,说明焊缝合格。
如压力下降过快,说明焊缝不严,此时须用检测液(如肥皂水)找出漏气部位,用手动热熔器焊接修补后再次检测,直到完全粘合。
6.防水板破损修理:如发现衬砌施工方法防水板有破损,必须及时修补。
先取一小块防水板剪成圆角,除尽两防水板上的尘灰后,将其置于破损处,然后用手动点热熔接器熔接。
隧道工程资料:隧道二次衬砌标准
隧道工程资料:隧道二次衬砌标准
1.为保证衬砌工程质量,隧道一般地段(含洞身、明洞、加宽段)的二衬施工应采用全断面模板台车和泵送作业。
2.隧道洞口段二衬应及时施作,掘进超过50m的,应停止开挖进行二衬施工;洞口及洞内软岩段二次衬砌尽早施工,其他段落根据监控量测结果适时施工,一般情况下二衬距掌子面距离不超过200m;二衬作业面距铺底作业面距离一般为30m,距矮边墙作业面距离一般为50m,以保证正常二衬施工进度。
3.二衬施工前应对初期支护断面进行激光测量,对不符合要求的进行处理。
4.洞内出现的地下水,经化验确认对衬砌结构有侵蚀性时,应按图纸要求针对不同侵蚀类型采取不同类型的抗侵蚀性混凝土。
设计无要求时,应及时上报变更处理。
5.当围岩级别有变化时,衬砌断面的级别亦应相应变化,但需获得监理人批准。
围岩较差地段的衬砌,应向围岩较好地段伸延,一般伸延长度为5m。
6.隧道防排水设施、预埋件及预留洞室模板等的安装质量要符合设计及规范要求。
7.建设单位要委托有资质的专业检测单位对二衬钢筋、保护层厚度、空洞情况进行检测。
对检查不合格的项目,承包人应进行整改处理。
8.为确保衬砌不侵入隧道建筑限界,在放样时可将设计的轮廓
线适当予以扩大。
9.对已完成的衬砌地段,应继续观察二衬的稳定性,注意变形、开裂、侵入净空等现象,及时记录。
隧道二次衬砌施工工艺
环向长度以隧道喷砼层内壁周长决定,如以设计理论值应考虑超挖影响,一般取1.1~1.3倍系数。Ⅱ类围岩段长27.0m,Ⅲ、Ⅳ类围岩段长26.5m(有扩大洞室段特制)。
3、洞内挂设
隧道内复合防水卷材的挂设在专用的作业平台上进行,作业平台长6m,分三层作业,挂设时,采用装载机或其它起吊方式将成捆复合防水卷材送到作业平台顶层,从作业平台顶部向两侧将一捆防水卷材展开,全断面敷设在隧道内喷砼面上。挂设防水卷材时应满足下列 要求:
隧道二衬施工工艺
一、隧道二衬施工工艺流程图
二、二衬施工工艺过程控制:
(一)、断面测量:
在二衬模板安装前应组织相关技术人员对准备施工段行处理,主要方法如下:
1、超挖断面应通过补喷砼或在二衬施工时一次完成超挖断面处理;
2、欠挖断面应详细测量,对欠挖位置应有详细记录,按照规范要求,对超出规范的位置应及时进行处理,主要通过风镐处理多余部分,如超挖较大应采取明炮的方法进行处理。
6、模板台车定位,中线、水平必须经测量技术人员现场放样,必须准确无误,本隧道线路中线纵坡为2.6%左洞(2.558%右洞)上坡(从洞口向洞身方向),模板台车定位必须垂直于线路纵坡;
7、衬砌前,边墙基底虚碴、污物和基坑内积水必须排除干净,仰拱与填充连续施工时,填充的砼不得侵入仰拱断面内,铺底或水沟坡面应平顺,使水流畅通;
4其它施工作业不得损坏防水层,若发现层面有损坏时应及时修补;
5防水层纵横向一次铺设长度应根据开挖方法和设计断面确定,铺设前,宜先试铺,并加以调整。防水层在下一个阶段施工前的边接部分,应保护不得弄脏和破损;
6防水板材粘接时,搭接宽度不少于10cm,两侧焊缝宽度不小于2.5cm,同时焊接所用焊条应与防水板材为相同材质;
2、主筋搭接采用单面焊接,搭接长度不小于22cm,焊缝长度不小于22cm;纵向筋搭接采用单面焊接,焊缝长度不小于12cm;主筋、勾筋及纵向筋之间所有的钢筋交叉点必须采用1.2mm软扎丝绑扎或点焊接相结合,采用φ502型焊条。要求钢筋安装成型后,搭接牢固,整体性及稳定性好,防止泵送砼时发生较大变形,造成质量事故。
隧道二衬钢筋施工做法

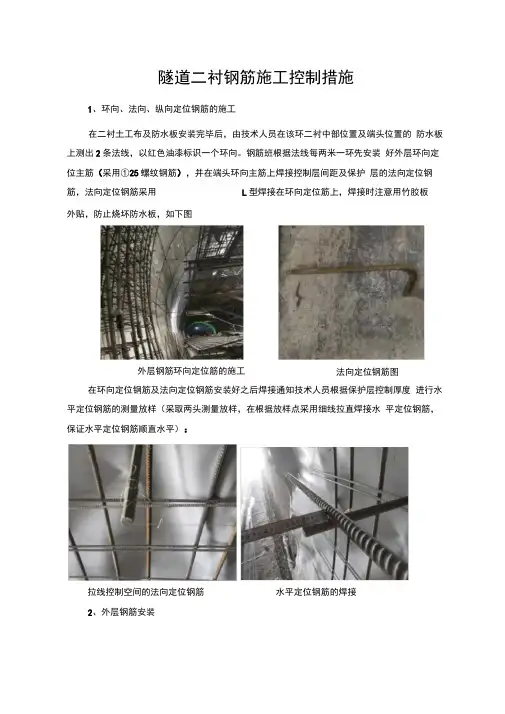

隧道二衬钢筋施工控制措施1、环向、法向、纵向定位钢筋的施工在二衬土工布及防水板安装完毕后,由技术人员在该环二衬中部位置及端头位置的 防水板上测出2条法线,以红色油漆标识一个环向。
钢筋班根据法线每两米一环先安装 好外层环向定位主筋(采用①25螺纹钢筋),并在端头环向主筋上焊接控制层间距及保护 层的法向定位钢筋,法向定位钢筋采用L 型焊接在环向定位筋上,焊接时注意用竹胶板外贴,防止烧坏防水板,如下图 在环向定位钢筋及法向定位钢筋安装好之后焊接通知技术人员根据保护层控制厚度 进行水平定位钢筋的测量放样(采取两头测量放样,在根据放样点采用细线拉直焊接水 平定位钢筋,保证水平定位钢筋顺直水平):2、外层钢筋安装外层钢筋环向定位筋的施工 法向定位钢筋图拉线控制空间的法向定位钢筋水平定位钢筋的焊接根据法向定位筋上测量点位及层间距宽度,焊接外层钢筋水平定位钢筋,再根据设计要求安装外层钢筋(靠近防水板一侧),其间距、连接方式等应符合设计及规范要求(可采用钢筋卡具或事先在水平定位筋上画好钢筋位置),确保主筋间距均匀,并在外层钢筋与防水板之间安装保护层垫块,每平方米4个,呈梅花型布置,防止钢筋与防水板紧贴及损坏防水板。
安装好的外层钢筋应绑扎稳定牢固,不得出现晃动现象,如下图。
外层钢筋绑扎保护层垫块3、内层钢筋安装1)准确定位。
在外层钢筋安装完成并验收合格后再进行内层钢筋的安装,在内层钢筋安装前,先根据技术人员对保护层控制测量放样点采用拉线形式焊接水平定位钢筋(确保水平定位钢筋顺直)。
2)焊接纵向定位钢筋时据钢筋大小和保护层厚度要求,计算纵向定位钢筋的位置,以巴东隧道进口IV级围岩①20钢筋为例计算如下:测量放样净保护层控制在60mm拱顶位置考虑钢筋下沉影响,保护层控制在80cm。
主筋直径20mm勾筋直径8mm纵向定位钢筋位置应在测量保护层控制点往外20+8=28mr的位置。
3)在纵向定位钢筋固定好之后,作业人员采用钢筋卡具或事先在水平定位筋上画好钢筋位置点施工内层主筋,且在环向主筋与纵向定位钢筋搭接位置处绑扎牢固,确保环向主筋的稳定性。
隧道工程二衬钢筋施工工艺及施工要求
谢谢!
⑴、连接接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得大于25%。 ⑵、在构件的受拉区,绑扎接头不得大于25%,在构件的受压区不得大于50%。 ⑶、钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的10倍。 ⑷、在同一根钢筋上应少设接头。“同一截面”内,同一根钢筋上不得超过一
隧道工程二衬钢筋作 二、施工工艺流程 三、衬砌钢筋定位及安装 四:钢筋连接 五:衬砌钢筋施工要求 六:衬砌钢筋验收注意事项
一、准备工作:
1.机具设备的准备:施工设备以及各种机械料具已经准备就绪。 2.施工人员经过培训,满足现场施工要求。 3.技术准备:技术人员施工前熟悉图纸以及技术要求。 4.钢筋连接套筒作业条件:
①进行套筒挤压接头作业的人员必须经过培训,培训合格后方可上岗操作。 ②检查挤压设备是否正常,并试压,符合要求后方可开始作业。 ③主要工器具有:压接钳、超高压泵站、超高压油管、卡板等。
二、施工工艺流程图:
定
测
位
量
钢
放
筋
样
安
放
模
钢
钢
合 格
板
筋
筋
台
安
验
车
制
收
就
位
三、衬砌钢筋定位及安装
钢筋制安前,先进行试拼预弯,根据测量数据进行定位筋布置,定位筋纵环向间 距为3m*3m;在施工缝处需注意仰拱钢筋的预留长度保证同一截面内钢筋接头面 积不大于总面积的50%,相邻的主筋接头必须错开35d以上,主筋的净保护层厚度 为5cm。且外露的钢筋头必须按照设计要求:纵环向成一条线。
3、纵向分布筋外露部份得搭接长度、层间距的控制。两层主筋间靠外露处增设横向 支撑钢筋来防止混凝土施工过程中振动变形、防止层间距不够。
隧道工程二衬钢筋施工工艺及施工要求
二、施工工艺流程图:
定
测
位
量
钢
放
筋
样
安
放
模
钢
钢
合 格
板
筋
筋
台
安
验
车
制
收
就
位
三、衬砌钢筋定位及安装
➢ 钢筋制安前,先进行试拼预弯,根据测量数据进行定位筋布置,定位筋纵环向间 距为3m*3m;在施工缝处需注意仰拱钢筋的预留长度保证同一截面内钢筋接头面 积不大于总面积的50%,相邻的主筋接头必须错开35d以上,主筋的净保护层厚度 为5cm。且外露的钢筋头必须按照设计要求:纵环向成一条线。
个接头。 ➢ 注:两连接接头在钢筋直径35倍范围且不小于500mm以内、两绑扎接头在1.3
倍搭接长度范围且不小于500mm以内均视为“同一截面”。
六、衬砌钢筋验收注意事项
1、检查钢筋绑扎是否按设计要求进行绑扎牢固钢筋骨架是否顺直、绑扎垫块数量和 绑钢筋的扎丝不得伸入保护层内;
2、钢筋间距、层间距是否满足设计要求,目测和尺量检查。
③挤压应从套筒中央开始,依次向两端挤压,压痕直径的波动范围应控 制在供应商认定的允许波动范围内,并提供专用量规进行检验;
④挤压后的套筒不得有肉眼可见裂纹。
环向钢筋套筒连接
五、衬砌钢筋施工要求
➢ 钢筋接头应设置在承受应力较小处,并应分散布置。配置在“同一截面”内受 力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,应符合设计要求。 当设计未提出要求时,必须符合下列规定:
隧道二次衬砌施工作业指导书
二次衬砌施工作业指导书10.1编制依据(1)XX高速铁路施工图设计文件(2)《客运专线铁路隧道工程施工技术指南》(3)《客运专线铁路隧道工程施工质量验收暂行标准》([2005]160号)(4)《客运专线无碴轨道铁路工程测量暂行规定》(铁建设[2006]189号)(5)《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号)(6)《铁路隧道喷锚构筑法技术规范》(TB10108—2002 J159—2002)10.2编制范围及目的本指导书主要针对隧道二次衬砌施工,指导隧道二次衬砌作业人员进行施工。
10.3施工流程及施工工艺10.3.1概述隧道二次衬砌混凝土采用防水混凝土,防水混凝土的抗渗等级不小于P12;防水混凝土施工采用“双掺”技术,掺加一级粉煤灰及具有补偿收缩功能的HE型高效抗裂防水剂,粉煤灰掺量占水泥重量不小于30%,HE型高效抗裂防水剂掺量占水泥重量的8%~10%,混凝土施工前应作试配试验。
二次衬砌工序安排采取先浇筑仰拱砼,再填充砼,仰拱全幅超前施工。
全幅仰拱施工完毕,并有36.3m以上超前于二衬,即可进行拱墙二衬施工。
拱墙衬砌采用12.1米模板台车衬砌。
衬砌混凝土采用自动计量搅拌楼生产,混凝土罐车运输,泵送混凝土入模。
保证拱顶混凝土与围岩密贴。
混凝土采取插入式振捣器振捣,辅以附着式振捣器辅助振捣。
附属洞室采用衬砌台架和组合钢模板衬砌。
二次衬砌严格按设计和技术标准施工,保证“尺寸准确,强度合格,内实外美,不渗不漏,快速施工”目标。
10.3.2二次衬砌施工10.3.2.1二次衬砌施工要求(1)深埋隧道二次衬砌施作一般情况下应在围岩和初期支护变形基本稳定后进行,变形基本稳定应符合:隧道周边变形速率明显下降并趋于缓和;或水平收敛(拱脚附近7d平均值)小于0.2mm/d,拱部下沉速度小于0.15mm/d;或初期支护表面裂隙(观察)不再继续发展。
(2)浅埋隧道应及早施作二次衬砌,且二次衬砌应予以加强。
隧道二衬施工工序作业标准要点
隧道⼆衬施⼯⼯序作业标准要点隧道⼆衬施⼯⼯序作业标准要点(⼀)准备⼯作1、衬砌台车验收⼆衬台车通常采⽤全液压⾃动⾏⾛衬砌台车。
台车长度需结合⼆衬设计、总体⼯程量、⼯期要求、进度要求、砼供应能⼒、隧道平曲线半径等进⾏确定。
(1)安装后验收需提供资料为:①台车设计图纸和设计说明。
②所⽤材料清单。
③设计计算书。
④安装组拼与拆除⽅案。
⑤使⽤说明或使⽤⽅案。
⑥安全措施。
(2)安装后验收内容:①所⽤材料、电器系统、液压系统、驱动系统是否符合设计。
②台车模板的尺⼨、曲线半径、两端的⼏何尺⼨是否⼀致等。
③⼯作窗、附着式振动器安装位置、数量。
④液压油缸、丝杆千⽄定安装位置和数量是否符合设计。
⑤门架净空是否满⾜通过净空要求。
⑥主梁、门架、横梁、⽴柱、斜撑等安装位置和连接情况。
⑦模板端⾯与门架间的调整最⼩距离(不⼩于 250mm)。
⑧模板之间接缝、模板平整度。
⑨构件经过打磨、防锈,⽆⽑刺、飞边、焊渣,模板表⾯光洁、平整、⽆变形。
模板台车尺⼨验收标准2、施⼯缝处理①清除的浮渣、积⽔、垃圾等。
②边墙基础或矮边墙⾯施⼯缝浮浆凿除。
凿⽑要求露出⾻料为⽌。
③清除预埋钢筋锈迹、油污、⽔泥浆等,并调直钢筋。
3、其他准备⼯作①检查验收防⽔板、⽌⽔带(⽌⽔条)安装质量。
②检查和检修模板台车。
③检查钢筋、混凝⼟原材料。
④复核设计图纸,核对预留预埋件设计情况。
⑤检查钢筋加⼯安装、砼拌合和运输以及泵送等设备情况。
⑥防⽔层表⾯粉尘应清除。
4、基本要求⼀般情况下,⼆次衬砌应在围岩和初期⽀护变形基本稳定后施作。
变形基本稳定应符合隧道周边位移速度有明显减缓趋势或趋于稳定。
拱脚⽔平相对净空变化速度⼩于 0.2mm/d,拱顶相对下沉速度⼩于 0.15mm/d。
对于松散堆积体、浅埋地段等特殊条件下,应及时施作⼆次衬砌。
(⼆)钢筋加⼯安装1、基本要求①钢筋由⼯程技术部按⽉施⼯进度计划填写需⽤计划后交机材⼈员做采购计划后采购进场。
②进场时应进⾏验收,核对钢筋数量、⼚家、规格、型号、出⼚合格证、产品检验报告、进货清单等,不合格品不得进场。
隧道二衬施工作业指导书
隧道二衬施工作业指导书隧道二衬施工是隧道工程中的重要环节,其质量直接关系到隧道的安全和使用寿命。
为了确保施工质量,提高工作效率,特编写本作业指导书,以供施工人员参考。
一、施工前准备1. 安全措施:施工前必须制定详细的安全计划,并向所有参与施工的人员进行培训。
施工现场必须设置明显的安全警示标志,配备必要的安全设施,如防护网、安全帽、防护眼镜等。
2. 设备检查:施工前必须对所使用的设备进行全面检查,确保其正常运行,如隧道切割机、二衬施工机械等。
3. 材料准备:根据设计要求,准备好所需的二衬材料,包括钢筋、混凝土等,并进行质量检验,确保符合规定标准。
二、施工工序1. 钢筋加工:根据设计要求和施工图纸,对钢筋进行加工和预埋。
加工时必须严格按照规定的尺寸和数量进行,预埋时要确保位置准确。
2. 模板安装:根据设计要求,安装二衬的模板。
模板安装时要保证平整度和垂直度,避免出现变形或倾斜。
3. 混凝土浇筑:在模板安装完成后,进行混凝土浇筑。
浇筑时要注意控制浇注速度和厚度,避免出现空隙和渗漏。
4. 养护处理:混凝土浇筑完成后,必须进行养护处理。
养护时间根据混凝土强度等因素确定,一般为7-14天。
养护期间要保持适宜的湿度和温度,避免混凝土开裂。
5. 后续工序:待混凝土养护完毕后,进行后续工序,如拆除模板、清理施工现场等。
三、施工注意事项1. 施工现场要保持整洁,材料堆放要有序,避免影响施工进度和质量。
2. 施工人员必须穿戴符合要求的个人防护装备,并按规定操作,避免发生意外事故。
3. 施工过程中要严格按照设计要求和施工图纸进行,不得擅自改变或省略施工工序。
4. 施工过程中要进行质量检查,对出现的问题及时处理,确保施工质量。
5. 施工完毕后,要进行验收工作,确保施工质量符合要求。
四、施工管理1. 施工过程中要建立健全的施工管理制度,明确责任分工,确保施工按照计划进行。
2. 施工现场要设置专人负责管理,对施工过程进行监督和检查,及时发现和解决问题。
隧道二衬施工工序作业标准要点
隧道二衬施工工序作业标准要点(一)准备工作1、衬砌台车验收二衬台车通常采用全液压自动行走衬砌台车。
台车长度需结合二衬设计、总体工程量、工期要求、进度要求、砼供应能力、隧道平曲线半径等进行确定。
(1)安装后验收需提供资料为:①台车设计图纸和设计说明。
②所用材料清单。
③设计计算书。
④安装组拼与拆除方案。
⑤使用说明或使用方案。
⑥安全措施。
(2)安装后验收内容:①所用材料、电器系统、液压系统、驱动系统是否符合设计。
②台车模板的尺寸、曲线半径、两端的几何尺寸是否一致等。
③工作窗、附着式振动器安装位置、数量。
④液压油缸、丝杆千斤定安装位置和数量是否符合设计。
⑤门架净空是否满足通过净空要求。
⑥主梁、门架、横梁、立柱、斜撑等安装位置和连接情况。
⑦模板端面与门架间的调整最小距离(不小于 250mm)。
⑧模板之间接缝、模板平整度。
⑨构件经过打磨、防锈,无毛刺、飞边、焊渣,模板表面光洁、平整、无变形。
模板台车尺寸验收标准2、施工缝处理①清除的浮渣、积水、垃圾等。
②边墙基础或矮边墙面施工缝浮浆凿除。
凿毛要求露出骨料为止。
③清除预埋钢筋锈迹、油污、水泥浆等,并调直钢筋。
3、其他准备工作①检查验收防水板、止水带(止水条)安装质量。
②检查和检修模板台车。
③检查钢筋、混凝土原材料。
④复核设计图纸,核对预留预埋件设计情况。
⑤检查钢筋加工安装、砼拌合和运输以及泵送等设备情况。
⑥防水层表面粉尘应清除。
4、基本要求一般情况下,二次衬砌应在围岩和初期支护变形基本稳定后施作。
变形基本稳定应符合隧道周边位移速度有明显减缓趋势或趋于稳定。
拱脚水平相对净空变化速度小于 0.2mm/d,拱顶相对下沉速度小于 0.15mm/d。
对于松散堆积体、浅埋地段等特殊条件下,应及时施作二次衬砌。
(二)钢筋加工安装1、基本要求①钢筋由工程技术部按月施工进度计划填写需用计划后交机材人员做采购计划后采购进场。
②进场时应进行验收,核对钢筋数量、厂家、规格、型号、出厂合格证、产品检验报告、进货清单等,不合格品不得进场。
10.隧道二衬钢筋施工工序作业标准
隧道二衬钢筋施工工序作业标准1、技术标准(1)采用直螺纹与绑扎相结合的方式连接。
接头设置在受力较小处。
(2)套筒上应有生产厂家标志。
套筒包装上应标明产品名称、规格、型号、数量、制造日期、产品批号、生产厂家。
(3)钢筋端部与钢筋轴线垂直,不得有马蹄形或扭曲。
(4)使用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p(5)采用扭力扳手检测扭矩,扳手使用前必须校核,拧紧力矩见下表。
(6)经拧紧后的接头应做好标记,单边外露丝扣长不应超过2P(P为螺距)(7)钢筋加工允许偏差:如下:(8)钢筋安装及保护层厚度允许偏差2、工序作业标准2.1作业标准(1)混凝土结构用钢筋的牌号、规格、接头连接方式及部位应符合设计要求和国家现行标准的规定。
(2)预制混凝土构件的吊环应符合设计要求。
吊环材料不得采用冷拉处理钢筋。
(3)钢筋在运输和储存过程中应上盖下垫,防止锈蚀、污染和变形。
装卸钢筋时不得从高处抛掷。
(4)钢筋加工应设置专用加工场地。
场内钢筋应按牌号、炉罐号、规格、检验状态分别标识存放。
(5)预埋件和钢配件(含钢筋机械连接套筒)应符合下列规定:1)所用钢板、型钢及圆钢的材质和规格应符合设计要求及国家现行标准的规定。
2)防腐处理应满足设计要求。
3)运输和储存过程中应分类包装、标识,码放整齐,不得混淆和锈蚀。
(6)焊工必须有相应的特种作业操作证,并应在规定的范围内进行焊接操作。
(7)在正式钢筋焊接之前,参与该项施焊的焊工应进行现场条件下的焊接工艺试验,并经质量检验合格后,方可正式作业。
当改变钢筋牌号、规格、炉罐号、焊条型号或调换焊接设备、焊工时,应重新进行现场条件下的焊接工艺试验,并经质量检验合格后,方可正式作业。
(8)钢筋加工前应清除表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等。
钢筋应平直,无局部折曲。
当钢筋需要调直时,调直后的钢筋表面不应有削弱钢筋截面的伤痕。
(9)加工后的连接套筒和丝头应进行保护,不得损坏丝扣,丝扣上不得粘有水泥浆等污物。
隧道二次衬砌施工方案
XX隧道二衬施工方案编制人: _________________ 复核人: _________________ 审核人: _________________XX隧道二次衬砌施工方案一、施工准备经过前期的洞身开挖以及初期支护,现拱顶和拱脚以及隧道的周边收敛沉降均已趋于稳定,已具备进行二次衬砌的施工条件,用于二次衬砌施工的机械设备已全部到位。
二、施工方案2.1防排水施工2.1.1防水层施工隧道喷砼与模筑砼之间设隧道专用防水卷材,铺设防水层前在喷射砼表面铺设缓冲层,缓冲层采用300g/m2 土工布,而后铺设隧道专用防水卷材。
铺设方法如下:基面检查:利用工作平台将支护裸露的锚杆、钢筋头等铁件割除,并用砂浆抹成圆曲面,以防其刺破防水板。
土工布衬层铺设及凹槽垫片设置:将土工布衬层铺设在初期支护喷射砼表面上,同时设置土工布固定条带与凹槽垫片,两者用射钉紧固,通过射钉使土工布衬层和土工布固定条带及凹槽垫片牢靠固定在喷射砼上,其中射钉与凹槽垫片之间应加设金属垫片,射钉间距按设计要求设置。
防水卷材铺设:将防水卷材吊运到作业平台上,从上到下对称地将防水卷材焊接到固定垫圈上,粘合牢固。
示意图:铺设质量检查:防水层施工完成后,对施工质量进行检查,自检合格经监理工程师检验认可后,方可进行下道工序的施工。
若检查出质量问题应进行补焊,使之达到验收标准。
防水层铺设操作要点:固定点的布置,在满足固定间距的前提下,尽量固定在喷砼面较凹处,使得防水层尽量密贴砼喷射面。
固定点间的防水层长度视施工支护面的平整情况留一定的富余量,本着宁松勿紧的原则,以防止模筑衬砌时被挤破。
每一循环的防水层铺设长度比相应衬砌段多出1.1.1目的是便于循环间的搭接,并使防水卷材接缝与衬砌工作缝错开2.0m,以确保防水效果。
防水层铺设后,应尽快进行衬砌,以确保防水层不受损伤,保证防水效果。
1.1.2本隧沉降缝处采用遇水膨胀橡胶止水带防水。
在档头板上沿二次衬砌轴线每0.5米钻一“ 12mm的孔,穿进“10的钢筋卡,并卡紧夹在档头板中的止水带的一半,另一半折成90°角,贴靠在挡头板上。
隧道工程二次衬砌施工技术方案
一、总体施工方案隧道衬砌通常遵循“仰拱超前、拱墙整体衬砌”的原则,初期支护完成后,为有效地控制其变形,仰拱尽量紧跟开挖面施工,仰拱填充采用栈桥平台以解决洞内运输问题,并进行全幅一次性施工。
仰拱施做完成后,利用多功能作业平台人工铺设防水板,绑扎钢筋后,采用液压整体式衬砌台车进行二次衬砌,拱墙一次性整体灌注施工。
混凝土在洞外采用拌和站集中拌和,混凝土搅拌运输车运至洞内,泵送混凝土浇筑,插入式捣固棒配合附着式振捣器捣固。
模板台车施工:隧道使用台车施工,台车设计总长12m,台车搭接10cm,每一循环台车衬砌长度为11.9m,隧道环向施工缝为11.9m一道,水平施工缝设在路面下0.15m位置。
隧道防水施工:隧道内采用简易台架铺设防水材料。
隧道钢筋施工:集中钢筋加工厂加工,再运输至隧道二衬钢筋施工部位, 采用防水板简易台架作为钢筋绑扎施工平台进行钢筋施工。
隧道二衬砼施工:砼输送泵自地面泵送砼至模板台车处,砼灌注以自密实为主, 人工配合采用捣固棒振捣。
二、施工工艺2.1施工工艺流程施工工艺流程图所示:二次衬砌施工工艺流程框图2.2隧道初支断面净空测量在隧道二衬施工之前,先由测量组对隧道初支断面净空进行测量,对隧道净空进行检查,完成后将测量成果上报。
提前对侵限部分进行处理,处理完成后进行复测,并经监理检查合格后方进行下一道工序。
2.3二衬拱墙施工(1)拱墙测量放样首先,检查边墙基础施作结构尺寸,检查是否满足拱墙衬砌净空和模板台车就位尺寸。
如边墙基础结构侵入模板台车就位净空,应进行修凿处理。
净空满足要求后,使用水准仪操平在隧道两边边墙基础上用红色油漆标出模板台车就位标高,使用全站仪在防水板标出隧道中心线及模板台车就位的法线。
中心线必须放在拱墙衬砌的两个端头,放线长度以11. 90m (12m长台车)为准,预留 10cm的模板搭接长度,中心线和就位高程点精确放在两个里程断面,且便于施工过程中点位的可使用性。
(2)拱墙施工方案隧道在开挖、支护后,围岩变形达到收敛,即不变形、不沉降后即可进行衬砌施工。
隧道工程隧道二衬施工工艺细则
隧道工程隧道二衬施工工艺细则5.7.1施工前提条件5.7.1.1 二次衬砌作业区段的初期支护及防水板隔离层、环向透水盲沟等已验收合格,硬岩区段防水隔离层铺设至少比二衬作业面超前2~3倍的衬砌段落长度;防水层表面粉尘应清除并洒水湿润;5.7.1.2 测量工作细致准确,中线、标高、断面尺寸和净空大小均须符合规范要求;5.7.1.3 根据监控量测反馈信息,科学确定了二次衬砌的施作时机;5.7.1.4二次衬砌作业区段的仰拱上的填充层或铺底调平层已施工完毕,且地下水已合理引排;为利于台车侧模底脚部位顺利收起,先施工矮边墙时,其和台车侧模底部接缝的标高、距行车道中线距离符合计算的设计值,允许偏差±5mm;施工缝已按规范处理合格,基础部位的虚渣及积水必须清理干净;5.7.1.5整体模板衬砌台车、拌和站、输送泵、运输车、捣固机械等处于可正常运转状态,设备能力满足隧道二衬混凝土施工需要,计量准确;5.7.1.6 二次衬砌作业区段的照明、供电、供水、排水系统满足衬砌正常施工要求;通风环境良好;5.7.2工序5.7.2.1工序内容内容有:测量放样、轨道铺设、台车及模板调整就位、基仓清理、涂脱模剂、安装挡头板及止水条(带)、接线盒等预埋件、灌注前检查验收、输送管路安装及泵运转调试、混凝土拌和、运输、泵送入模、捣固、拆模、养生等。
具体工序框图见图9.1。
5.7.2.2一般要求1 凡属隐蔽工程,经质量检查验收合格后,方可进行隐蔽工程作业。
2 为保证衬砌工程质量,隧道一般地段(含洞身、明洞、加宽段)的二衬施工必须采用全断面模板台车和泵送作业。
3 二衬作业面距铺底作业面距离不得少于100m,距矮边墙作业面距离不得少于60m,保证正常二衬施工进度。
4 复合式衬砌结构的二次衬砌施工应在监控量测数据指导下,选择适当时机进行施工。
5.7.3施工技术5.7.3.1二衬施作时机的确定二次衬砌应在围岩和初期支护变形基本稳定后施作,围岩变形量较大,流变特性明显时,要加强初期支护并及早施作仰拱和二次衬砌。
隧道二衬施工
隧道二次衬砌施工方法及施工施工组织隧道主体结构采用防水钢筋混凝土,混凝土标号C25,抗渗标号为S8号。
在二次衬砌与初期支护之间设全包防水层。
1、隧道二次衬砌施工工艺流程二次衬砌施工工艺流程见图循环衬砌二次衬砌施工工艺流程图2、二次衬砌施工工序隧道衬砌工序除采用侧壁导坑法施工的隧道外,一定要在整段内初期支护施作完、不进行出碴运输的条件下展开,防止各工序的相互干扰。
〔1〕基面处理1、初支面集中漏水部位注浆堵水,渗水部位施作防水砂浆刚性防水层,保证基面无明显渗漏水。
2、拆除运输轨道,清除回填土和喷射砼回弹料,与边墙接头的仰拱部分用风镐凿毛,用高压风或高压水清理干净,保证初支混凝土基面上上无泥、水和基本干燥。
3、拱墙部分自拱顶向两侧将基面外露的钢筋头、铁丝、锚杆、排管等尖锐物切除锤平,并用砂浆抹成圆曲面。
4、欠挖超过5cm的部分需拆除初支重新施作。
5、保证喷射砼外表平整,两面三刀相邻凸出部分的高度H与间距L 之比,拱部不大于1/8,其它部位不大于1/6,超出部位必须处理。
6、隧道断面变化或突然转弯时,阴角应抹成半径大于10cm的圆弧,阳角处应抹成半径大于5cm的圆弧。
7、基面处理完后,必须经监理检查确认合格后,方可进入下一道工序的施工。
〔2〕防水层铺设设计防水层为无纺布+mm厚ECB防水板,采用无钉铺设,具体施工工艺如下:1、用射钉固定无纺布于已达基面要求的初支面上,再用热风枪把mm厚的ECB防水板通过热合的方法粘贴在固定垫衬的园垫片上,进行无钉铺设防水板。
2、防水板环向铺贴,搭接宽度不小于150mm,长边不小于100mm。
环与环之间连接采用双焊缝,焊接宽度不小于10mm且均匀连续,不得有假焊、漏焊、焊焦、焊穿等现象。
3、铺设仰拱防水层,先固定仰拱中间部位,然后从中间向两侧逐排固定防水板,固定间距m。
在仰拱与边墙相接部位预留防水板搭接,并沿隧道方向全线设置Ф50软式透水管,用同质防水板作成Ω型条,通过热融焊接固定在结构防不板上,固定点m一个,同时横向预留Ф50的泄水管,汇水管端头用两层无纺布包裹,以免损坏防水层,位置可通过管夹固定。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
隧道二衬钢筋施工工序作业标准
1、技术标准
(1)采用直螺纹与绑扎相结合的方式连接。
接头设置在受力较小处。
(2)套筒上应有生产厂家标志。
套筒包装上应标明产品名称、规格、型号、数量、制造日期、产品批号、生产厂家。
(3)钢筋端部与钢筋轴线垂直,不得有马蹄形或扭曲。
(4)使用专用直螺纹量规检验,通规能顺利旋入并达到要求的拧入长度,止规旋入不得超过3p
(5)采用扭力扳手检测扭矩,扳手使用前必须校核,拧紧力矩见下表。
(6)经拧紧后的接头应做好标记,单边外露丝扣长不应超过2P(P为螺距)
(7)钢筋加工允许偏差:如下:
(8)钢筋安装及保护层厚度允许偏差
2、工序作业标准
2.1作业标准
(1)混凝土结构用钢筋的牌号、规格、接头连接方式及部位应符合设计要求和国家现行标准的规定。
(2)预制混凝土构件的吊环应符合设计要求。
吊环材料不得采用冷拉处理钢筋。
(3)钢筋在运输和储存过程中应上盖下垫,防止锈蚀、污染和变形。
装卸钢筋时不得从高处抛掷。
(4)钢筋加工应设置专用加工场地。
场内钢筋应按牌号、炉罐号、规格、检验状态分别标识存放。
(5)预埋件和钢配件(含钢筋机械连接套筒)
应符合下列规定:
1)所用钢板、型钢及圆钢的材质和规格应符合设计要求及国家现行标准的规定。
2)防腐处理应满足设计要求。
3)运输和储存过程中应分类包装、标识,码放整齐,不得混淆和锈蚀。
(6)焊工必须有相应的特种作业操作证,并应在规定的范围内进行焊接操作。
(7)在正式钢筋焊接之前,参与该项施焊的焊工应进行现场条件下的焊接工艺试验,并经质量检验合格后,方可正式作业。
当改变钢筋牌号、规格、炉罐号、焊条型号或调换焊接设备、焊工时,应重新进行现场条件下的焊接工艺试验,并经质量检验合格后,方可正式作业。
(8)钢筋加工前应清除表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等。
钢筋应平直,无局部折曲。
当钢筋需要调直时,调直后的钢筋表面不应有削弱钢筋截面的伤痕。
(9)加工后的连接套筒和丝头应进行保护,不得损坏丝扣,丝扣上不得粘有水泥浆等污物。
钢筋接头应设置在承受应力较小处,并应分散布置。
“同一连接区段” 内有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合设计要求。
当设计无要求时,应符合下列规定:1)焊接接头在受弯构件的受拉区不得大于 50%,轴心受拉构件不得大于25%,
2)机械连接接头的受弯构件不应大于 50%,轴心受拉构件不得大于 25%。
3)绑扎接头在构件的受拉区不得大于 25%,在受压区不得大于 50%。
4)钢筋接头应避开钢筋弯曲处,距弯曲点的距离不得小于钢筋直径的 10倍。
5)在同一根钢筋上应少设接头,“同一连接区段”内,同一根钢筋上不得超过一个接头。
6)“同一连接区段”长度:焊接接头或机械连接接头为 35d(d 为纵向受力钢筋的较大直径)且不小于 500mm,绑扎接头为 1.3 倍搭接长度且不小于 500 mm。
凡接头中点位于该连接区段长度内的接头均属于同一连接区段。
7)当施工中分不清受拉区或受压区时,接头设置应符合受拉区规定。
(10)钢筋焊接应符合以下规定:
1)各种焊接材料应分类存放、妥善管理,并应采取防止锈蚀、受潮变质的措施。
2)雨天、雪天不宜在现场进行施焊;必须施焊时,应采取有效遮蔽措施。
焊后未冷却接头不得碰到冰雪。
3)焊机应经常维护保养和定期检修,确保正常使用。
(11)钢筋绑扎连接规定:
1)光圆钢筋末端应作成彼此相对的 180°弯钩,带肋钢筋应作成彼此相对的 90°弯钩。
在钢筋搭接部分的中心及两端共三处,应采用铁丝绑扎结实。
钢筋的绑扎连接
2)绑扎接头的最小搭接长度应符合下表的要求。
钢筋绑扎接头的最小搭接长度
2.绑扎接头的搭接长度除应符合本表规定外,且在受拉区不得小于300 mm,在受压区不得小于200 mm。
3.对环氧树脂涂层的带肋钢筋,其最小搭接长度应按相应数值乘以系数1.25 取用。
4.对有抗震设防特殊要求的结构构件,其受力钢筋的最小搭接长度应按
有关抗震设计规范进行加长。
2.2作业安全标准
(1)从事钢筋加工和焊(连)接的操作人员必须经考试合格,持证上岗。
(2)隧道内运输钢筋应根据各类作业台架腹下净空。
洞内设施情况进行装载并捆绑牢固,固定可靠,防止发生碰撞和掉落。
(3)安装钢筋搭设的临时作业平台应满足规程的安全要求。
(4)衬砌钢筋安装过程中应采取临时支撑等防倾倒措施,临时支撑应牢固可靠并有醒目的安全警示标志,作业人员与过往机械不得踩踏、碰撞。
2.3作业质量标准
(1)钢筋进场时,必须按批抽取试件做力学性能(屈服
强度、抗拉强度和伸长率)和工艺性能(冷弯)试验。
其质量必须符合现行国家标准《钢筋混凝土用热轧光圆钢筋》(GB13013)和《钢筋混凝土用热轧带肋钢筋》(GB1499)等的规定和设计要求。
(2)钢筋品种、级别、规格和数量必须符合设计要求。
(3)钢筋的连接方式必须符合设计要求。
(4)钢筋接头的技术条件和外观质量应符合现行铁道行业标准《铁路混凝土与砌体工程施工质量验收标准》(TB10424一2003)附录A的规定。
钢筋焊接接头,应按批抽取试件做力学性能检验,其质量必须符合现行国家标准《钢筋焊接及验收规程》(JGJ18)的规定和设计要求。
承受静力荷载为主的直径28~32mm带肋钢筋采用冷挤压套筒连接接头,应按批抽取试件做力学性能检验,其质量必须符合现行国家标准《带肋钢筋套管挤压连接技术规程》(JGJ108)的规定和设计要求。
(5)钢筋的加工应符合设计要求。
当设计未提出要求时应符合下列规定:
1)受拉热轧光圆钢筋的末端应作180。
弯钩,其弯曲直径不得小于钢筋直径的2.5倍,钩端应留有不小于钢筋直径3倍的直线段。
2)受拉热轧光圆和带肋钢筋的末端,当设计要求采用直角形弯钩时,直钩的弯曲直径不得小于钢筋直径的5倍,钩端应留有不小于钢筋直径3倍的直线段。
3)弯起钢筋应弯成平滑的曲线,其弯曲半径不得小于钢
筋直径的10倍(光圆钢筋)或12倍(带筋钢筋)4)用光圆钢筋制成的箍筋,其末端应作不小于90。
的弯钩,有抗震等特殊要求的结构应作135。
或180。
的弯钩;弯钩的弯曲直径应大于受力钢筋直径,且不得小于箍筋直径的2.5倍;弯钩端直线段的长度,一般结构不得小于箍筋直径的5倍,有抗震等特殊要求的结构,不得小于箍筋直径的10倍。
(6)钢筋的加工应符合设计要求,其允许偏差和检验方法符合下列规定。
③钢筋安装及保护层厚度允许偏差和检验方法应符合下列规定。
丝头加工
(7)钢筋接头应设置在承受应力较小处,并应分散布置。
配制在“同一截面”内受力钢筋接头的截面面积,占受力钢筋总截面面积的百分率,应符合设计要求:
1)焊(连)接接头在受弯构件的受拉区不得大于50%,轴心受拉构件不得大于25%;在构件的受拉区,绑扎接头不得大于25%,在受压区不得大于50%;
扭矩测定
2)钢筋接头应避开钢筋的弯曲处,距离弯曲点的距离不
得小于钢筋直径的10倍。
3)在同一根钢筋上应少设接头。
“同一截面”内,同一根钢筋上不得超过一个接头。
二衬钢筋
3、工序管理
(1)对现场作业队长、领工员、作业人员进行作业层技术交底,交底内容包括直螺纹丝扣长度、丝长、外露长度、扭力力矩等。
(2)安装完成后由现场工班长进行检查合格后报下一工班检查。
(3)项目分部质检员检查合格后报监理检查验收。
4、工序交接及检查验收
由项目分部技术员、质检员检查合格后报项目部主管工程师复检,项目部主管工程师复检合格后报现场监理工程师验收,验收合格后上报监理站,监理站抽取上报次数的10%复检。
