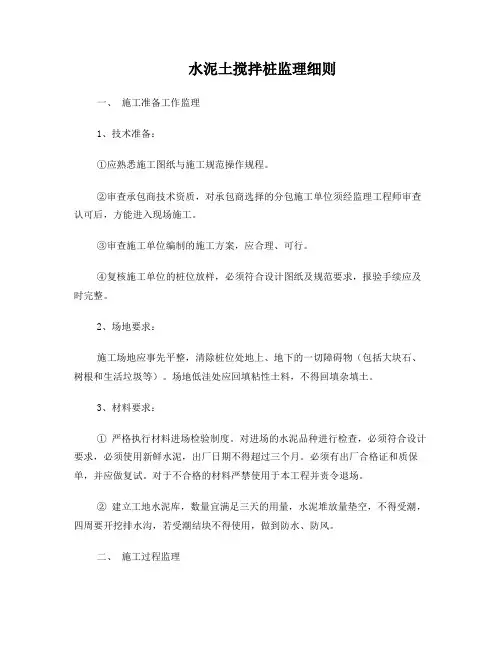

水泥土搅拌桩监理实施细则
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编号:监细-
上海××工程项目工程
水泥土搅拌桩工程
监理实施细则
总监理工程师:
专业监理工程师:
上海××建设咨询监理有限公司
项目监理组
2010年08月29日
目录
1、专业工程概况与特点
2、监理工作依据
3、监理工作流程
4、监理工作控制要点及目标值
5、监理工作方法和措施
6、安全、文明施工监理工作
7、监理检查记录表式
上海×××××项目
水泥土搅拌桩施工监理细则
一、工程项目概况:
1、工程名称:上海×××××××工程
2、工程地点:
3、建设单位:
4、设计单位:
5、施工单位:
6、监理单位:上海××建设咨询监理有限公司
7、工程情况:
经十路原设计采用块石进行地基处理,确保机械在上部进行碎石土路基施工,考虑到道路路基下有较厚淤泥。强度较低,现改为水泥土搅拌桩进行地基处理,设计桩底绝对标高为-2.50m,桩顶绝对标高为2.5m,桩长为5m,道路面积为m,桩径为Φ550,桩间距为1.4*1.4 m方格网布置,水泥土搅拌桩中水泥掺量为湿土重量的16%,石膏粉掺量为水泥重量的2%。
2、监理工作依据
2.1设计修改通知单
2.2建设监理合同、施工合同及招标文件
2.3专项施工方案
2.4建筑地基处理技术规范 JGJ79-2002
2.5地基处理技术规范 DBJ08-40-94
2.6地基基础设计规范 DBJ08-11-1999
2.7建筑地基基础工程施工质量验收规范 GB50202-2002
3、监理工作流程
3.1水泥土搅拌桩监理控制流程
3.2工程变更监理审批流程
4、监理工作控制要点及目标值
4.1施工准备阶段的质量控制要点
4.1.1水泥土搅拌桩施工单位的资格审查
水泥土搅拌桩工程施工单位必须持有上海市建筑企业管理处发的“营业执照”、“建筑业企业资质证书”、“施工企业经营手册”、“项目经理履历表”(附
本单位本人上岗证)等有关文件,并由总包填写“分包单位资格报审表”,报
监理审查。
施工单位必须具有质量保证体系和安全保证体系及技术保证体系,有资格的
质量管理人员和操作人员持证上岗,并将名单和上岗证由总包报给监理。
4.1.2水泥土搅拌桩施工组织设计(方案)审查
施工单位必须提交符合设计文件及有关规范、规程要求的施工组织设计(方案),总包审查合格后,并填写“施工组织设计(方案)报审表”,报监理审查,必要时需两次报审。
4.1.3平整场地
施工场地应事先清除地上、地下障碍物,并予以平整。潮湿或低洼地应抽水和清淤,回填素土分层夯实,不得回填杂填土或生活垃圾。施工场地的排水应畅通,并应满足施工所需要的足够承载能力。
4.1.4测量放线
①测量的基准线、轴线、水准基点经总包复测无误后妥善保护,监理在施工前进行复核。
②桩位根据桩的定位控制线定位,该线施工单位测放完毕后,总包先复测,监理后复核。
③测量报验手续:先由总包填写“定位测量报验申请表”报监理,然后监理进行复核,并签字认可。
④规划红线必须由区(或市)规划局签字认可。
4.1.5绘制水泥土搅拌桩施工平面图
施工单位应根据围护设计平面图、桩位布置图,绘制水泥土搅拌桩施工平面图,并进行桩位编号,使施工图的桩号与实地桩号相符。
4.1.6开挖水泥土搅拌桩的施工沟槽,设桩的定位控制线及定位标志。
①施工单位根据设计修改通知单、桩位布置图及复核无误的轴线,在施工实地放测水泥土搅拌桩的施工轮廓线,作为开挖沟槽的界线。
②为了防止水泥土搅拌桩施工时水泥土隆起,影响施工,应根据实地的水泥土搅拌桩轮廓线开挖施工沟槽,沟槽的深度按桩的幅数及桩长确定。开挖沟槽的过程中,要求施工单位有专人负责进行现场指导,应把障碍物清除干净,以减少施工中处理障碍物的时间。
③根据水泥土搅拌桩施工平面图,在沟槽边设桩的定位控制线。
④在桩的定位控制线上,每间隔5m设定位标志,确保桩间搭接符合规范规定。
⑤施工前须排除沟槽内的积水,以免积水渗入影响水泥土搅拌桩的桩身强度。
4.1.7施工设备、机具进场安装
进场的水泥土搅拌桩施工设备、机具必须完好、配套,其性能及数量应满足施工要求。
①拌浆机:拌浆机以立式为宜,浆口在机身下部,搅拌头刀片宜双层多头为宜叶片与搅拌轴的垂直角度、搅拌头的转速相互匹配,确保加固深度范围内土体的任何一点均能经过20次以上的搅拌。
②存浆桶:置于拌浆机下方,出口处配置过滤设备,存浆桶内装单层搅拌翼片,浆储入后,翼片不断转动防止浆液沉淀。
③灰浆泵:应有压力表和输浆流量泵装置,确保输浆压力和输浆量符合设计要求。
④搅拌桩机:应具备调速提升和水泥浆量计量装置。
⑤搅拌桩机、灰浆泵、拌浆机、存浆桶的机械要进行试运转。试运转正常及计量装置正确、灵敏后,施工单位提供设备、机具完好证明件(合格证),由总包报监理检查验收合格后,才能投入施工。
4.1.8成桩试验
成桩试验应根据设计规定水泥掺入量和水灰比,计算出整桩应输入水泥土搅拌桩内的灰浆的体积,根据灰浆泵每分钟输出流量估算搅拌桩机每分钟喷浆时的提升速度(≤0.5m∕min)进行试成桩;确定灰浆泵每分钟输浆量、搅拌头每分钟提升速度、灰浆经输浆管到达搅拌桩机喷浆口的时间、灰浆水灰比等各项施工参数和二喷四搅施工工艺。
4.1.9开工报审
准备工作就绪和具备开工条件后,总包应填写“工程开工报审表”,并附相关资料报监理审查。专业监理工程师审查,总监理工程师签发,并报建设单位。4.1.10值班监理人员之间的交接值班监理下班前对下一班的值班监理需交接的内容:
①交班时该桩施工的工序状况,着重于喷浆提升的次数。
