旧水泥混凝土路面上沥青罩面的施工要求
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
旧水泥混凝土路面上沥青罩面的施工要求
1、路面处理。室内小梁模拟试验表明,即使用加筋材料,如果竖向位移过大也很难延缓裂缝护展。因此,在沥青砼罩面前,对旧砼板接缝弯沉差超过一定的范围时,必须进行处理。
2、路面清扫。用高夺清扫泵彻底将路面杂物及裂缝中的淤积物清除干净。特别要注意清扫干净新板上的浮浆及接缝中原有的碎石、老化灌缝料等。
3、灌缝。沥青灌缝热稳定性较差,因此,笔者认为有条件的情况下最好使用改性聚胺酯灌缝材料,严禁灌满裂缝,以防灌缝料遇热膨胀顶裂沥青罩面层,尤其是胀缝处应特别注意。
4、洒布阳离子乳化沥青。采用阳离子乳化沥青比热沥青更便于施工,热沥青对温度要求较高,季节性依赖强,缝铺土工布时施工难度大,严重影响铺设效率。洒布粘层油时要求旧路面干燥、无浮浆,洒布比上工布宽度每边加宽约10cm,洒布要均匀,避免局部泛油⊙
5、铺设土工布。可自行设计简易的专用工具沿裂缝方向两边各0. 5m铺设土工布,要求平整无褶皱,如遇弯道,应将弯道内侧的土工布用剪刀裁开,然后将一侧推平。铺设后的土工布具有一定的预张拉力,同时为了与旧路面粘结更加牢固,建议铺设后用胶轮压路机对纵缝进行碾压。为确保土工布间有10~20cm的搭接,要在前一幅摊好的土工布之上边部洒lO~20cm宽的沥青带。
6、二次喷洒阳离子乳化沥青。为使土工布浸透沥青后形成严密的防水层,同时沥青用量不超标,应严格控制两次洒布量`总量c沥青用量可根据奥地利POLYFELT公司推荐的无纺织物沥青有效用量计算公式确定。
7、洒布沥青乳拌碎石。土工布与沥青胶油充分结合后,为了便于施工车辆通行时不破坏土工布及摊铺机摊铺时不打滑,建议在其上洒布薄层沥青乳拌碎石,沥青油石比控制在0.8%左右,而且碎石必须洒布均匀。

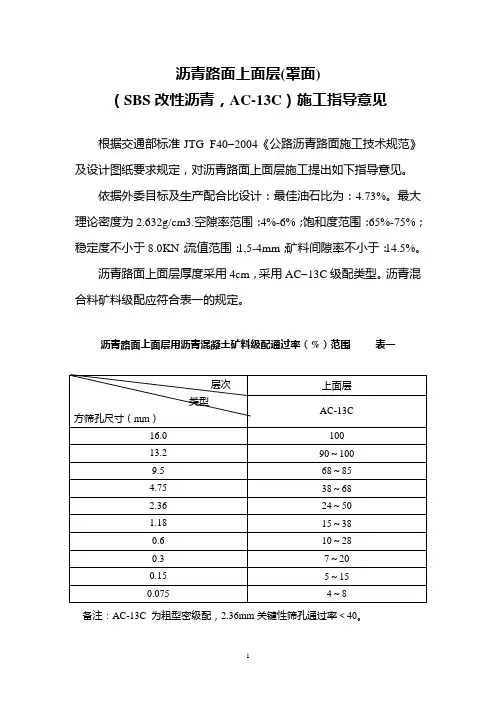

8、沥青罩面层摊铺。按试验路段总结出的摊铺工艺进行施工。
