道路桥梁实习日记12篇实习,是一种期待,是对自己成长的期待,是对自己角色开始转换的期待,更是对自己梦想的期待;学习,也有一份惶恐,有对自己缺乏信心的不安,有对自己无法适应新环境的担忧,更有怕自己会无所适从的焦虑。

以下是道路桥梁实习日记,欢迎阅读!道路桥梁实习日记1 x月3日星期四工地上还是进行前几天一样的工作,所以今天学习一些桩施工的知识,了解一些该工地的桩的情况。

本工程桩基安全等级为一级,基础设计等级为甲级,本工程采用钻孔灌注桩基础桩端持力层为中风化花岗岩及强风化花岗岩,柱身,混凝土强度等级根据各桩的具体情况而定。

素混凝土垫层,C15钢筋:HPB235(φ),HRB335(φ),水地混凝土浇筑时应按有关规范执行,粗骨料料直径应不大于钢筋间距1/3和50mm,混凝土充盈系数10,应采用连续浇筑桩身混凝土施工时应连续浇捣一次成型,不得出现施工缝,应注意控制最后一次浇注量,必需保证桩身强度设计值。

桩身纵筋保护层厚50mm,纵筋采用机械连接,接头性能等级为A级,纵筋接头的位置应相互错开,在任一接头中心至钢筋直径35倍的区段范围内有接头的钢筋截面积不得超过总截面的一半,箍筋采用螺旋箍筋。

道路桥梁实习日记2 x月4日星期五今天主要了解一些钻孔灌注桩施工工艺。

钻孔灌注桩先成孔,然后吊放钢筋笼,再浇灌混凝土而成。

依据地质条件不同,分为干作业成孔和泥保护臂(湿作业)成孔两类。

前者是成孔时若无地下水或地下水很少,基本上不影响工程施工时,称为干作业成孔。

主要适用于北方地区和地下位低的土层,施工工艺流程为:场地清理测量放线定桩位桩机就位钻孔取土成孔清楚孔底沉渣成孔质量检查验收吊放钢筋笼浇筑孔内混凝土。

泥浆护臂成孔灌注桩是利用泥浆护臂钻孔时通过循环泥浆将钻头切削下的土渣排出孔外面成孔,而吊放钢筋笼,水下灌注混凝土而成桩。

成孔方式有正(反)循环回转钻成孔,正(反)循环潜水钻成孔,冲击钻成孔,抓锥成孔,钻头钻成孔等。

(桥梁工程)施工日志样板

(桥梁工程)施工日志样板
2.2、基础混凝土
砼浇筑,从xxx时~xxx时浇筑;试验人员负责砼质量监控和混凝土灌注记录(记录编号多少)及试件制做(等级、数量、编号),混凝土设计数量,浇筑的实际数量,浇筑人员多少人。
3、墩身(含托盘及顶帽)
xxx号墩XXXnm~XXXn+1m墩身(托盘及顶帽)施工,(钢筋布置情况)(焊接工艺),由监理工程师xxx验收合格。模板安装情况,从xxx时~xxx时立模,自检合格后,报现场监理工程师xxx验收合格。从xxx时~xxx时开始浇筑,混凝土捣固密实,试验人员xxx负责砼质量监控和混凝土灌注记录(记录编号多少)及试件制做(等级、数量、编号),混凝土设计数量,浇筑的实际数量,浇筑人员多少人。
七、其它情况(如设计变更、施工方法、日常检查或上级部门检查发现的问题、处理方法、整改落实情况等)
1、设计变更情况。
2、各级领导检查情况。(具体写明发现的问题、处理方法、整改落实情况等)
施工负责人
架子队长
记录人
技术人员或领工员
五、资源(如材料、机械等)进、退场记录及使用情况(涉及物资与试验;试验、设备与技术;物资与技术;试验与技术衔接:
1、钢筋、水泥、砂、石、外加剂等各进场数量各多少(当天有必须填写且必须对应物设部进场记录表)。
2、机械设备进退场情况(名称、型号、数量)。
六、现场技术交底,技术安全的培训教育情况:
对应各分项交底日期填写(必须真实记录)(填写技术交底单编号、交底内容、组织交底人员、交底对象;安全教育授课人、培训对象和培训内容)
四、试件取样、试验情况(涉及试验与技术衔接):
1、钢材使用前均进行了检验(最好填上试验报告编号,应与检验批对应一致,特别是时间不能搞错)
2、砼
原材料使用前均进行了检验(最好填上试验报告编号,应与检验批对应一致,特别是时间不能搞错);砼取有××组试件(最好填上试件编号,应与检验批对应一致,特别是时间不能搞错)。

桥梁施工实习日记

桥梁施工实习日记

---------------------------------精选公文范文--------------------------桥梁施工实习日记篇一:道路桥梁专业完整版实习日记39篇施工实习日记7月10日星期一上午:晴下午:晴平均温度:25℃~36℃今天第一天到工地,由于工地在监狱里,管理比较严格,出入要办理一些手续,所以还未能进入施工现场,要等几天以后才可以进入施工现场,最近几天将先学习做一些内业。

今天主要了解了一些工地的基本情况,该工程项目是福建省福清市监狱1#,3#,4#,5#监狱宿舍扩展工程(部分改造),建设单位是福建省福清监狱,设计单位是福建省闽武建筑设计院有限公司,勘查单位是福建省林业勘查设计院,监理单位是福建省工程咨询监理有限公司,施工单位是福清市秀辉建筑工程公司。

占地面积约500平方米,投资约300万元人民 1 ----------------精选公文范文-------------------------------------------------精选公文范文--------------------------币,工期要求270日历天,是一个比较小的项目。

7月11日星期二上午:晴下午:晴平均温度:27℃~37℃由于进出手续还未办理清楚,还不能进入施工现场,上午由施工员安排做一些简单的内业,我实习的第一个任务是用CAD绘制3#监舍扩建的各层柱网平面图。

图纸看上去比较简单,我就一口答应了。

但由于学校没开CAD这门课程,一些基本的CAD 知识都是自学得来,平时用CAD制图的机会比较少,所以绘制得比较慢,但总算在中午之前画好,经施工员核对之后,发现有许多错误,有些符号不明白什么意思就依样画葫芦,但都是错的。

比如柱子符号21(21A),图中设计说明有说明括号里代表3~6层的柱括号外的表示1~2层的柱。

我画的时候每一层都用21(21A)表示。

经过一个下午的修改重画后,终于画出了符合施工员要求的图。

桥梁工程施工日志

桥梁工程施工日志

桥梁工程施工日志
日期: [日期]
工程概述
本工程是一项桥梁施工项目,位于[地点],项目总长度为[长度],设计用途是[用途]。

施工进展
* [日期]:完成了基础的筹备工作,包括测量和勘察。

* [日期]:完成了桥墩的浇筑工作,使用了[混凝土类型]。

* [日期]:完成了主梁的制造和安装。

* [日期]:完成了桥面铺装工作,使用了[铺装材料]。

现场状况
* [日期]:出现了一次不可抗力情况,工地遭受了暴风雨袭击,导致进度延误一天。

* [日期]:发现了一处水泥缺陷,立即进行了修复。

问题与解决
* [日期]:发现了材料供应商的交付延迟问题,与供应商沟通后,解决了延迟。

* [日期]:发现了承包商人力短缺的情况,紧急调配了额外的工人,以确保工程进度。

下一步计划
* [日期]:继续进行悬索桥索线的制造和安装工作。

* [日期]:进行桥梁的最后涂料和修饰工作。

* [日期]:验收桥梁工程,确保符合设计标准和安全要求。

现场照片
*备注:本日志记录了桥梁工程的主要施工进展和现场情况,旨在确保工程按计划进行,并及时解决出现的问题。

*。

桥梁工程施工日志样板

桥梁工程施工日志样板

桥梁工程施工日志样板一、施工地点:________________二、施工日期:________________三、天气状况:天气:______________气温:______________四、施工内容:1. 工程概况:本次施工工程位于________________。

工程总体规模为________________。

施工前经过详细的工程勘测和设计,施工方案已经制定并得到相关部门的批准。

2. 施工进度:施工开始时间:________________施工结束时间:________________本次施工共计耗时________________天/小时。

施工过程中按照施工计划进行,没有发生延误。

3. 施工人员:本次施工共计参与人员________________人。

施工人员按照岗位分工,各司其职,保障施工的顺利进行。

4. 设备使用:本次施工使用的主要设备有________________。

所有设备按照操作规范进行操作,并进行了定期的维护保养。

设备使用期间没有发生故障。

5. 安全生产:施工现场严格按照安全生产要求进行管理,制定了详细的施工安全计划,并指定专人负责安全监督。

所有施工人员按照安全操作规范进行作业,未发生人身安全事故、设备事故等。

6. 质量控制:根据相关质量标准和规范,本次施工按照质量管理方案进行控制。

工程过程中进行了质量检验和验收,质量合格率达到100%。

7. 施工难点/问题:在本次施工过程中遇到的主要难点/问题有________________。

针对这些问题,施工人员及时采取了相应的措施,并得到了有效的解决。

8. 监理检查:监理人员对本次施工进行了定期巡查和检查,对施工质量和进度进行了监督。

对发现的问题及时提出整改要求,并与施工方沟通配合,确保工程质量符合要求。

9. 物资使用:本次施工所使用的主要物资有________________。

所有物资按照标准和规范进行采购和使用,没有发生过浪费或滥用等情况。

桥梁施工日志填写范本

桥梁施工日志填写范本
2)分工情况:今日投入机具:PC220挖掘机1台、25t汽车吊2台、自卸汽车5台。今日投入人员:钻孔及灌注人员12人、钢筋笼加工15人、模板吊装及墩身钢筋焊接10人。
领工员:技术员:安全员:
2、质量情况:
67-1设计孔深33.6m,成孔灌注前测得实际孔深33.75m,孔口标高1236.18孔底标高1202.43,孔径1.27m,垂直度1%。换浆测试灌注前泥浆比重1.1、含砂率2.5%、稠度17S,各项指标符合设计及验标要求。31号墩身采用定型钢模板吊车吊装,吊装后采用吊线锤检验其垂直度,模板板缝小于2mm,模板安装工艺符合要求,板缝及模板垂直度符合要求。桩尖地质为泥岩符合设计要求详见现场地质柱状图。***承台桩基由第三方**检测公司采用**方法进行桩检。

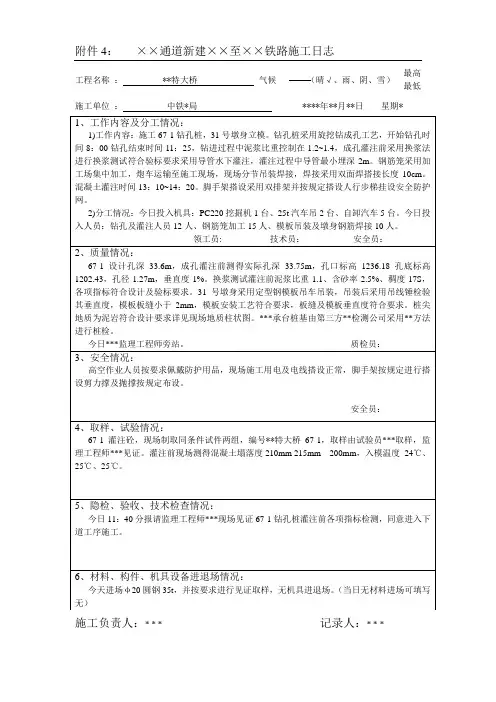

附件4:××通道新建××至××铁路施工日志
工程名称:**特大桥气候(晴√、雨、阴、雪)
施工单位:中铁*局****年**月**日星期*
1、工作内容及分工情况:
1)工作内容:施工67-1钻孔桩,31号墩身立模。钻孔桩采用旋挖钻成孔工艺,开始钻孔时间8:00钻孔结束时间11:25,钻进过程中泥浆比重控制在1.2~1.4,成孔灌注前采用换浆法进行换浆测试符合验标要求采用导管水下灌注,灌注过程中导管最小埋深2m。钢筋笼采用加工场集中加工,炮车运输至施工现场,现场分节吊装焊接,焊接采用双面焊搭接长度10cm。混凝土灌注时间13:10~14:20。脚手架搭设采用双排架并按规定搭设人行步梯挂设安全防护网。
今日***监理工程师旁站。质检员:
3、安全情况:
高空作业人员按要求佩戴防护用品,现场施工用电及电线搭设正常,脚手架按规定进行搭设剪力撑及抛撑按规定布设。
安全员:
4、取样、试验情况:
67-1灌注砼,现场制取同条件试件两组,编号**特大桥67-1,取样由试验员***取样,监理工程师***见证。灌注前现场测得混凝土塌落度210mm215mm200mm,入模温度24℃、25℃、25℃。

铁道桥梁实训施工日志范文

铁道桥梁实训施工日志范文

铁道桥梁实训施工日志范文[日期] [星期] [天气]今天可是正式开启铁道桥梁实训施工的大日子,就像战士上战场一样,我充满了斗志,但又有点小紧张,毕竟这可是实打实的大工程啊,可不能掉链子。

一、早晨。

早上到达施工现场的时候,那场面,真是热闹得像个大集市。

各种大型机械设备就像一群钢铁巨兽一样整齐地排列着,挖土机的大铲子就像一只大手,感觉随时能把小山丘给搬走。

师傅们一个个都精神抖擞的,就像一群即将出征的将军。

我们先开了个简短的早会,项目经理就像班主任一样,滔滔不绝地讲着今天的施工任务、安全注意事项啥的。

我在下面听着,心里就盼着赶紧开始动手干。

那些安全条例真的很重要,毕竟这可不是玩过家家,要是不小心,那可真会出大问题的。

我可不想成为那个因为粗心大意而被“批评教育”的倒霉蛋。

二、上午。

开始干活啦!我被分配到和几个师傅一起做桥墩基础的测量工作。

这测量可真是个细致活儿,就像给桥墩找个精确的家一样。

我们拿着那些测量仪器,在工地上跑来跑去,一会儿看这个数据,一会儿对那个标记。

那经纬仪就像一个神秘的魔法棒,通过它的眼睛(镜头),我们要把每个数据都弄得准确无误。

我跟着一位老师傅,他可真是个厉害的角色,那眼睛就像老鹰一样锐利。

他看一眼仪器,就能说出哪里有问题。

我就在旁边拿着小本子记录数据,感觉自己像个小秘书一样。

我这小秘书有时候也会犯错,有一次把一个数据给记错了,老师傅一眼就看出来了,还打趣我说:“你这小脑袋瓜,是不是还在想昨天晚上的美梦呢?”我当时脸就红了,赶紧改正。

三、中午。

干了一上午,肚子早就咕咕叫了。

一到吃饭时间,大家就像饿狼扑食一样冲向食堂。

食堂的饭菜还挺不错的,今天有红烧肉呢,那红烧肉炖得软软糯糯的,一口咬下去,感觉一天的疲惫都减轻了不少。

吃饭的时候大家也没闲着,还在讨论上午的施工情况,这个说哪里可以改进,那个说哪个环节可以加快速度。

我在旁边听着,感觉自己学到了不少实战经验。

四、下午。

下午的任务就有点挑战性了。

桥梁施工日志

桥梁施工日志

施工日志
工程名称XXX大桥工程负责人xxx
记录人XXX
X年X月X日至X年X月X日
施工日志
眼睛和防护手套。

2.现场机械施工作业时,违章操作,当场对司机进行批评教育,要求所有机械作业必须按章操作,不得违规。

……………………………………
施工负责人XX(片长)记录人XX 施工日志的内容必须严格按照设计、验标的要求填写,必须全部是满足设计的要求;里程要与检验批里面的一致;大的质量问题内容里面不能体现!轻微的记录,必须在下个时间内要闭合。

业主的检查问题日志内不要体现,在干部记录本里面有就可以。

桥梁工程质量管理日志模板

桥梁工程质量管理日志模板

桥梁工程质量管理日志模板
项目名称:桥梁工程质量管理日志
日期:年月日
施工单位:
监理单位:
项目总监:
项目经理:
工程质量检查员:
质量问题描述:
【具体描述工程中出现的质量问题,包括但不限于施工质量情况、材料质量情况、人员操作质量等】
影响分析:
【分析该质量问题对整个工程的影响,可能引起的后果及应急处理措施】
整改措施:
【提出解决该质量问题的具体整改措施,包括责任人、整改时间节点等】
验收结果:
【记录整改措施实施后的验收结果,是否合格,是否符合工程质量要求】
质量工作总结:
【总结今日工程的质量管理情况,提出改进的意见和建议】
签字确认:
施工单位:
监理单位:
备注:
【在日常巡检中发现的问题、安全隐患、工程进度及质量情况等需要特别说明的事项】
以上是桥梁工程质量管理日志模板,希望对您有所帮助。

日志的内容应当真实、准确记录施工过程中的各项质量管理情况,及时发现问题并提出解决方案,确保工程质量。

祝工程施工顺利,质量可靠!。

桥梁工程施工日志(3篇)

桥梁工程施工日志(3篇)

第1篇日期:2023年11月15日星期三晴地点:XX市XX区XX桥梁工程现场一、今日工作内容1. 桥梁基础施工:- 上午8点,工程队开始进行桥梁基础的开挖作业。

根据设计图纸,本次开挖深度为2.5米,宽度为5米,长度为15米。

现场采用挖掘机进行开挖,并配备铲车进行土方运输。

- 下午2点,完成基础开挖,同时对基础槽底进行平整处理,确保基础槽的尺寸和形状符合设计要求。

2. 钢筋绑扎:- 上午9点,钢筋工开始对桥梁基础进行钢筋绑扎。

根据设计图纸,本次基础钢筋为HRB400级钢筋,直径为25mm。

绑扎过程中,严格执行规范要求,确保钢筋间距、绑扎质量符合设计标准。

- 下午4点,完成基础钢筋绑扎,并进行隐蔽工程验收。

3. 模板安装:- 上午10点,模板工开始对桥梁基础进行模板安装。

模板采用钢模板,并配备支撑体系。

安装过程中,确保模板平整、牢固,满足浇筑混凝土的要求。

- 下午3点,完成基础模板安装,并进行隐蔽工程验收。

4. 混凝土浇筑:- 下午4点,开始进行混凝土浇筑。

混凝土采用现场搅拌,水泥、砂、石子、水等原材料严格按照配合比进行配料。

浇筑过程中,采用分层浇筑,每层厚度为30cm,确保混凝土密实。

- 晚上8点,完成基础混凝土浇筑,并进行表面抹平处理。

二、存在问题及解决措施1. 问题:在基础开挖过程中,发现地下水位较高,对开挖进度造成一定影响。

- 解决措施:及时调整开挖方案,采用排水泵进行排水,确保开挖进度不受影响。

2. 问题:在钢筋绑扎过程中,发现部分钢筋存在变形现象。

- 解决措施:立即停止绑扎,对变形钢筋进行矫正,确保钢筋质量。

三、明日工作计划1. 继续进行桥梁基础施工,完成基础混凝土养护。

2. 开始进行桥梁上部结构施工,包括梁体、桥面板等。

3. 对施工现场进行安全检查,确保施工安全。

四、备注1. 今日施工现场共有50名施工人员,包括挖掘机司机、钢筋工、模板工、混凝土工等。

2. 现场配备一台挖掘机、一台铲车、一台混凝土搅拌车、一台排水泵等机械设备。

桥梁专业监理日志信息,(优秀范文五篇)

桥梁专业监理日志信息,(优秀范文五篇)

桥梁专业监理日志信息,(优秀范文五篇)第一篇:桥梁专业监理日志信息,月月 10 日桥梁专业监理日志信息主要施工项目简述:标,官山大桥右 9-0 桩基钻孔,由于岩石较硬停钻。

标,郭溪高架右 15b-0,钻孔施工正常。

标,瞿溪互通 9-6 已终孔,5-3 已进入中风化,瞿溪互通 8-5 ,4-4。

郭溪高架 69b-0,71a-3,70b-0,钻孔施工正常。

郭溪高架 72a-0 开孔标,没施工点。

监理机构主要工作简述(审批、验收、指令、会议等):口头制止用水泥浆涂刷钢筋笼处理铁锈的作法就有关问题与建设单位、施工单位、设计单位等进行澄清或处理的简述:要求用其它方法处理铁锈第二篇:桥梁专业监理日志信息,月月5 日桥梁专业监理日志信息主要施工项目简述:标郭溪高架右 15b-0,3 标瞿溪互通 9-6,8-5 ,4-4,5-5。

郭溪高架 69-0,71a-3钻孔施工正常.1 标、4 标没施工点监理机构主要工作简述(审批、验收、指令、会议等):就有关问题与建设单位、施工单位、设计单位等进行澄清或处理的简述:第三篇:隧道专业监理日志信息月月 9 隧道专业监理日志信息主要施工项目简述:标,官山隧道出口洞口仰坡外2m 范围内锚喷支护施工,清除树根、杂草,喷层厚度控制等问题落实。

标,隧道临建准备 4 标,未施工.岷岗大桥施工技术及安全交底会在项目部会议室进行。

监理机构主要工作简述(审批、验收、指令、会议等):就有关问题与建设单位、施工单位、设计单位等进行澄清或处理的简述:第四篇:隧道专业监理日志信息,月月 9 隧道专业监理日志信息主要施工项目简述:标,官山隧道出口左线洞口仰坡锚喷支护施工,清除树根、杂草、虚土,喷射混凝土施工操作平台情况检验标,隧道临建准备 4 标,未施工监理机构主要工作简述(审批、验收、指令、会议等):就有关问题与建设单位、施工单位、设计单位等进行澄清或处理的简述:第五篇:隧道专业监理日志信息,月月 9 隧道专业监理日志信息主要施工项目简述:标,官山隧道出口洞口首件工程准备标,隧道临建准备4 标,屏山隧道专项施工组织设计和专项安全方案专家评审会进行。

桥梁施工日志记录

桥梁施工日志记录

桥梁施工日志记录序日期:XXXX年XX月XX日地点:XXXXXX桥施工队:XXXX施工队项目经理:XXX工程概况本次施工项目是针对XXXXX桥进行的维修和加固工程,旨在提高桥梁的承载能力和结构稳定性。

本项目计划持续XX天,预计完工时间为XXXX年XX月XX日。

日志记录XX年XX月XX日今日天气:晴施工进度:1.搭建施工场地:今天一早,我们先组织施工队员搭建了施工场地并进行必要的标识。

场地搭建包括搭建临时工棚、划定安全区域、设置警示标志等。

场地搭建顺利完成,确保了施工过程的安全性。

2.开展桥面切割工作:针对桥梁表面的损坏和裂缝,我们今天开始进行切割工作。

在施工前,我们对切割机进行了检查和维护,确保设备的正常运作。

切割工作需要小心操作,遵循安全规程,以确保施工人员的安全。

3.清理和处理裂缝:切割完桥面后,我们进行了对裂缝的清理和处理工作。

首先,使用扫帚清理裂缝中的杂物和灰尘,然后进行表面处理,填补裂缝,以提高桥梁的结构稳定性。

4.钢筋加固:在完成桥面切割和裂缝处理后,我们进行了钢筋加固工作。

根据设计要求,我们将钢筋按照预定位置嵌入,使用钢丝绑扎固定,并进行必要的浇筑混凝土作业。

安全及质量控制:1.安全第一:在施工过程中,我们加强了对施工队员的安全教育,确保他们严格遵守安全操作规程。

并设置了安全警示标志,引导过往车辆和行人绕行,减少安全事故的发生。

2.质量把关:我们严格按照设计要求和相关规范进行施工操作,确保工程质量。

每一步工作完成后,都进行了质量检查,以确保施工质量达到预期。

遇到的问题及解决方案:1.问题:在进行桥面切割过程中,由于切割机故障,导致工作进度延误。

解决方案:立即对切割机进行维修,并提醒施工队员严格按照操作规程使用设备,以确保施工的顺利进行。

总结今天的施工工作进行顺利,虽然遇到了切割机故障的问题,但通过及时维修和团队合作,成功解决了困难。

明天我们将继续进行桥梁加固工作,确保工程按时完成,并保证工程质量。

施工日志(桥梁工程)

施工日志(桥梁工程)
2、施工安全情况:现场专职安全员巡查,机械作业均有安全员旁站,无安全事故发生。
记录人: ×××
2、施工机械配置: 20T汽车吊1台。混凝土输送泵1台。
三、施工情况及自检情况
1.8#墩1号桩16时20分成孔, 设计孔深25m, 实测孔深25.1m,实际地质状况与设计相符,经中铁二院地质勘察现场工程师×××现场确认无误, 能够满足桩基承载力的要求。现场技术员×××自检合格, 报验。到场监理工程师×××, 经检验合格, 可以进行下一道工序施工。(应写自检人、明验证人、验收人, 及自检情况, 不能只写自检合格)
施 工 日 志
工程地点: ×××双线特大桥 日期: 日期: ×年×月×日 天气: 晴 第× 页共注桩基混凝土。
2.50#墩身钢筋绑扎完成。
3.64#墩模板安装完成。
4.48#墩身混凝土浇筑完成。
二、劳动力、施工机械配置
1.劳动力配备: 钢筋加工班组: 9人;模板班组6人, 混凝土拌和站6人, 混凝土班组8人。
4、现场安全情况: 挖掘机作业有专人指挥, 作业区域内无人员走动;吊车作业有专人指挥, 吊臂下无人员站立、走动, 吊装作业规范, 无违规操作现象。
四、现场技术问题及设计变更情况:中铁二院地质勘察人员进行岩溶区补钻, 增加桩底注浆处理措施。(应填写重大技术问题及设计变更或特殊处理措施)
记录人: ×××
六、施工质量控制及施工安全管理情况:
1、施工质量情况:钢筋加工、安装质量合格, 混凝土施工质量合格, 各工序均自检合格。
2、施工安全情况:现场专职安全员巡查, 机械作业均有安全员旁站, 无安全事故发生。
2、施工安全情况: 现场专职安全员巡查,机械作业均有安全员旁站,无安全事故发生。
2.施工安全情况:现场专职安全员巡查,机械作业均有安全员旁站,无安全事故发生。

桥梁工程实习日志

桥梁工程实习日志

桥梁工程实习日志实习就是理论和实践相结合。

下面就随店铺看看桥梁工程实习日志,希望喜欢哦。

桥梁工程实习日志篇1201X年X月X日 X天这是本人大学生活的第一次实践实习,所以对本次实习充满了很大的好奇心和憧憬,这次实习是我们学习完理论知识以来第一次具体的接触现场相关事物,将专业理论知识与实践相结合,实践社会。

第一周的实习,总的来说也没干什么,就是熟悉工作的操作过程,第一次到实习公司的时候,心里还是有点害怕,毕竟对那里还是比较陌生。

公司的师傅给我们新到来的实习生简单的开了一个会,互相介绍了一下自己和工作上互相合作的一些事情,后来又向我们介绍工程的概况,还有安全卫生教育。

安全生产关系到企业的声誉和效益,同时也关系到千家万户的生活。

因此在施工生产中必须贯彻“安全第一、预防为主”的安全方针,坚持“管生产必须管安全”的安全生产原则。

1、进入施工现场必须戴好安全帽,系好帽带,穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。

并正确使用个人劳动防护用品,严禁酒后操作。

2、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。

3、现场用电,一定要有专人管理,认真贯彻逐级消防责任制,做好消防工作。

4、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域。

5、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业,高处作业材料和工具等物件不得上抛下掷。

6、未经有关人员批准,不得随意拆除安全设施和安全装置;因作业需要拆除的,作业完毕后,必须立即恢复。

施工虽然重要,但没有一个好的环境,也是不是一个好的工程,所以还要做到“三清六好”保护作业场地清洁卫生。

三清:下工活底清;料具底数清;工完场地清。

桥梁工程实习日志篇2201X年X月X日 X天本次实习,时间虽短,但基本达到了为毕业设计收集资料,完善所学知识,将理论与实践相结合的多重目的。

在实习工程中,我们了解了道路与桥梁工程设计的全过程及一般步骤,了解了结构设计的新动向和新方法,了解了有关的施工技术。

道路桥梁实习日记(精选6篇)

道路桥梁实习日记(精选6篇)

道路桥梁实习日记(精选6篇)道路桥梁篇1时间:x月x号实习内容:做防水,我们仔细观察啦防水层的做法:首先将基坑内的积水全部清除干净,接着涂聚氨酯防水胶三度两厚即涂刷三遍并要达到两毫米厚,注意在涂第三层时随涂随铺牛毛毡,注意接缝处搭接好。

吴师傅告诉我们不同的工程有不同的防水要求,我们搞施工的要按设计施工。

时间:x月x号实习内容:在施工现场看到啦工人师傅们在砌筑污水井,他们采用的是‘一顺一丁式砌筑,施工难点是最下层与管壁的接触面要砌筑成圆弧状。

今天还看啦管线的埋设,我们看到煤气管线的埋设,与管壁接触的上下层要回填黄沙。

我们想这样做的目的应该是对管线的保护和考虑地线管线有沉降的因素吧。

时间:x月x号实习内容:现在大多数管线已经搬迁完毕,临时道路能施工的也已完毕,天然气公司员工在两根管之间在安装阀门,具体什么不太清楚,大家感慨知识面不够啊。

回到办公室继续帮二部整理图纸。

时间:x月x号实习内容:今天跟基础公司科研所的两位硕士学会啦作泥浆试验,比如泥浆比重,粘度,含砂率等,现在想学校里也做过的。

学习到的不巩固不温习就忘啦,太可惜啦!知道在地墙施工过程中泥浆对基坑的维护是起很大作用的,主要防止塌方。

3月25日我在逐渐的学习钻孔灌注桩的工艺,在学习它在施工中的会出现的问题以及怎样解决。

看啦地墙方案,准备好好弄懂它的施工工艺。

看啦地墙钢筋笼的焊接,测量放线,地基沉降观测以及管道沉降观测,关切以及钢筋的加工。

道路桥梁实习日记篇220xx年6月12日今天一大早和项目部管理人员去了解工地,熟悉施工范围,确定了办公场所和工人宿舍、料场的位置,下午打扫出来进驻工地。

20xx年6月13日今天和测量人员放线,了解了测量放线的程序,熟悉了全站仪和水准仪的使用。

先对已有的水准点做了闭合检查,自己在别人的帮助下也动手测量,虽然慢,但对自己的动手能力还挺满意。

下午放道路中线桩,对全站仪的操作有了进一步的了解,理顺了图纸坐标数据。

晚上我把他们白天的测量数据进行了独立的复算,经过我细心、反复研究下,终于弄清楚并算出了测量数据,使得和项目部测工的数据一样。

道路桥梁工程施工实习日记(6篇)

道路桥梁工程施工实习日记(6篇)

道路桥梁工程施工实习日记(6篇)日记是按日期挨次排列的笔记,是具有叙述性质的有用文本。

以下是为大家整理的道路桥梁工程施工实习日记的文章6篇 ,欢迎品鉴!第1篇: 道路桥梁工程施工实习日记一今日至于我来说,具有特别的意义;由于今日是我在XXX公司实习的第一天,也是我为不久的将来迈向社会大舞台的第一步,心里紧急而又感动。

古人云天行健以自强不息,地势坤以厚德载物,对将来的实习生活,我情愿付出极大的热诚和努力。

早晨八点我准时来到位于新华街XXX位置的XX公司,迎面就遇上当时面试我的王副总,副总热忱地带我到了我的办公室旁,给我介绍了其它同事。

我坐在公司为我预备的办公桌上开头熟识负责人给我的一些资料。

部门同事都开头间续来上班,非常热忱的跟我沟通,他们看起来都很友好。

我感觉心里也很轻松。

但是当我接触到详细要处理的文件时,我深深的发觉自己所具有的专业学问完全不够用,许多时候必需借助同事们的关心,这让我熟悉到自己不足。

整整一天我都在努力的听取领导和同事们的建议和关心,对于公司基本业务和条例把握的越来越精熟。

一天的时间没感觉就一晃过去了,看起来不大的公司,里面的结构却很简单。

明天的工作我肯定会更加专心,我在心里暗暗下定决心。

二今日伊始,经理召集我们全部科室的员工开每周的例行会议。

尽管昨天我是第一天来的,由于对分管工作不够熟识,单经理仍旧让我参与。

会议一开头经理就进行了发言,总结了最近一段工作时间内公司的状况和面临的问题,对于经受的力量和口才,我真是由衷感到佩服。

接着各个科室的负责人也先后发言:销售科、售后服务科、财务室、人事科,最终是我所在的行政后勤科。

我们科室的负责人姓周,大家叫他周哥,他不愧是工作阅历丰富的老员工,简练却不简洁的几句发言,总结了我们的工作,让我暗暗佩服肯定要向他学习。

会议结束后,我依旧是熟识工作的流程和文件,由于老话说的好,冰冻三尺非一日之寒,想要尽快投入工作中并非那么简洁。

开心而又充实的一天很快结束了。

桥梁施工日志样板

桥梁施工日志样板

桥梁施工日志样板日期:具体年月日星期:星期 X 天气:晴/雨/阴等一、工程概况桥梁名称:桥梁具体名称桥梁位置:详细地理位置桥梁类型:例如:梁桥、拱桥、斜拉桥等桥梁长度:总长度桥梁跨径:各跨的具体跨径设计荷载:标明荷载等级二、施工人员及设备情况1、施工人员管理人员:具体人数及姓名技术人员:具体人数及姓名施工工人:工种及人数,如钢筋工 XX 人、模板工 XX 人等2、施工设备起重机:型号、数量挖掘机:型号、数量电焊机:型号、数量混凝土搅拌机:型号、数量三、施工进度1、今日完成的工作基础工程:如完成了基础开挖XX 立方米,基础钢筋绑扎完成XX%等墩柱施工:完成了墩柱混凝土浇筑 XX 米梁体预制:预制梁制作完成 XX 片2、未完成的工作及原因未完成的工作内容,原因是详细说明,如天气恶劣、设备故障、材料供应不足等3、明日工作计划继续进行基础施工,预计完成基础混凝土浇筑。

开始墩柱模板的拆除工作。

四、施工质量控制1、原材料检验对进场的钢筋进行了抽检,结果符合设计要求。

水泥、砂石等原材料的质量检验报告齐全,质量合格。

2、施工过程质量控制基础钢筋的绑扎间距、焊接质量符合规范要求。

墩柱混凝土浇筑过程中,振捣密实,无漏振现象。

3、质量问题及处理措施在梁体预制过程中,发现个别梁体的表面有蜂窝麻面现象。

处理措施为:对蜂窝麻面部位进行清理,然后用高强度砂浆进行修补。

五、施工安全管理1、安全检查情况对施工现场的临时用电进行了检查,未发现私拉乱接现象。

施工人员的个人防护用品佩戴情况良好。

2、安全隐患及整改措施发现施工现场的部分警示标志被损坏,已及时更换。

有一处脚手架搭建不够牢固,已要求施工人员立即进行加固。

3、安全教育培训今日对新入场的施工人员进行了安全教育培训,培训内容包括安全操作规程、个人防护知识等。

六、环境保护措施1、扬尘控制对施工现场的道路进行了定期洒水,减少扬尘。

运输车辆在出场时进行了清洗,防止带泥上路。

2、噪声控制合理安排施工时间,避免在居民休息时间进行高噪声作业。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程日志填写范例一、《工程日志》填写说明(一)工程日志是重要的工程施工技术履历档案,应按单位或单项工程分别单独填写,并纳入竣工文件。

不得几项工程混合或交叉填写。

其主要内容为:日期、天气、气温、工程名称、施工部位、施工内容、应用的主要工艺;人员、材料、机械到场及运行情况;材料消耗记录、施工进展情况记录;施工是否正常;外界环境、地质变化情况;有无意外停工;有无质量问题存在;施工安全情况;监理到场及对工程认证和签字情况;有无上级或监理指令及整改情况等。

记录人员要签字,主管领导定期也要阅签,由专人负责收集、填写记录、保管。

不得使用活页或工作个人笔记本代替工程日志。

相关要求:工程日志的记录要尽量能简明、快捷地反映每项工程施工的每个环节和形成过程,确保查阅方便、快捷、全面。

不提倡几个墩台、几项工程混合填写或交叉填写。

为此,为方便将来资料归档,要求《工程日志》按以下单项工程分别单独填写:桥梁工程:(1)梁部以下工程按每个墩、台分别单独填写(从基础、承台、墩身、顶帽、支撑垫石及有关预埋件、锥体附属等)。

(2)桥梁梁部工程,按下列四个方面分别单独填写:a.预制梁预制,按每片分别单独填写(从模板、钢筋、混凝土灌注、拆模、养护、张拉、直至移到存梁台座上、及相关附属工作等)。

b.现浇施工梁,按每处分别单独填写(从模板、钢筋、混凝土灌注、拆模、养护、张拉、直至全部浇筑、及相关附属工作等)。

c.预制梁架设,按每台架桥机的单个方向分别单独填写(从出厂检验、移梁、起吊、上桥、运送、落梁、安装、直至全部该方向架设完成、及相关附属工作等)。

d.桥面系工程,按施工作业面分别填写。

(二)工程日志由工程(点)施工负责人或技术负责人按规定内容逐日连续填写,不得隔日、跳日或断日填写;字迹工整清晰,不得涂改;应采用蓝黑或碳素墨汁笔书写,不得使用其它墨汁书写或电脑打印;“记录”栏中应连续填写,不得出现空白行、段和页;对需要补充的内容应在“备注”栏中书写,对记录问题的地方应在“备注”栏中用“*”标识并注明纠正和验证情况的记录页码。

相关要求:1、必须由工地施工负责人或技术负责人填写,不得由资料员或其他非本工程技术人员填写。

2、当连续时间未施工或停工时,可采用“×××年×月×日至×××年×月×日因×××未施工”形式表述,不必每天记录“未施工或停工”等字样。

(三)施工日志记录应详略得当,突出重点,着重记录与工程质量形成过程有关的内容,确保工程质量具有可追朔性。

与工程施工和质量形成无关的内容不得写入其中。

注意以下几个方面:1、要着重记录与工程质量形成过程有关的内容,其他内容详略得当。

2、施工日志应采用“记叙文”的形式来填写,不得采用“总结报告、议论文”等形式。

施工日志中对每个关键工序或主要事件的描述要尽可能地体现时间、地点、人物、过程、结果(论)等要素:(1)时间:要具体到每个关键工序或主要事件发生的几点几分。

比如是何时开始测量放样、何时向监理人员报验、何时验收、何时同意下道工序施工等。

(2)地点:一般为施工现场,但涉及某些事件是在会议室、其他地方时,要写明。

(3)人物:要把参与每个关键工序或每件事件的相关主要责任人员的名字写清楚(一般人员可以不写)。

人员要写其名字全称,不要写简称或职务称谓。

(4)过程:要写明每个关键工序或事件由谁做的、如何做的、检测项目和数据如何、及有关定性描述。

(5)结果(论):属检测试验项目的,要说明是否合格和报告编号;属于判断是否进行下道工序的,应明确是否可以进行下道工序施工及其同意单位或人员等。

(四)填写内容至少应包括:1.在首页上单独描述本工程的基本概况。

主要包括设计概况、主要施工负责人、技术负责人、质检工程师、监理工程师、开工及竣工日期等。

2.按施工先后顺序如实记录工程形成的全过程:(1)施工期内每日气候、施工方法、劳力布置、机械配置、施工操作、施工进度和工程地质变化情况。

(2)相关工作记录,如现场取样、检测、测量、技术交底等,并应与相关资料进行现场核对,防止差、错、漏、缺、误记现象,确保相关资料的一致性。

(3)工序检查、隐蔽工程检查验收情况及检查验收结论。

(4)每日使用的主要材料规格、数量及检测结果。

(5)施工中遇到的重大技术问题,变更设计、主要工程材料代用等所采取的主要措施和效果记录。

(6)施工中发生的工程质量事故和处理改进情况记录。

(7)停工及原因(停工期间重要事件应记录)。

(8)上级人员检查时提出的有关质量要求、发现的问题及相关指令,施工中存在的问题及整改情况。

(9)施工中采用的新工艺、新材料、新设备、新技术情况(10)其他与工程施工和质量形成有关的情况。

上述项目应根据实际情况据实填写,突出重点,并非每个工程或每天都全部包含。

3. 施工日志中记录的问题必须有纠正和验证记录,做到闭合管理,必须如实填写施工过程中出现的问题,对每个问题必须有纠正、有验证、有记录,切忌只记录问题而没有纠正、验证和验证记录。

二、《施工日志》填写范例1、《工程日志》封面范例(附件1)。

2、正文填写范例(桩基以一根钻孔桩施工为例)(附件2)。

各人记录时应领会范例记录的精髓即必须有可追溯性,切忌全盘照抄。

附件1:《工程日志》封面填写范例沪昆客专贵州段建设工程日志标段名称: CKGZTJ-3标工程名称:设计单位工程名称+墩台号施工里程:设计里程施工单位:中国交通建设股份有限公司监理单位:西安铁一院工程咨询监理有限责任公司和韩国铁道设施公团联合体记录人:负责本工程的技术人员开工日期:(实际开工时间)年月日竣工日期:(本记录工程完工时间)年月日(第册共册)附件2:正文填写范例(以一根钻孔桩、承台、墩身施工为例,仅供作为填写参考思路,不宜照抄硬套)一、首页范例工程概况:本桥主要为跨xxx公路而设计,中心里程DKxxx+xxx,采用xx-32m +x-(40+64+40)连续梁m+x-24m简支箱梁桥跨布置,桥全长xxxm,长沙台台尾里程为:DKxxx+xxx,昆明台台尾里程为:DKxxx+xxx,在DKxxx+xxx跨越xxx公路采用(40+64+40)连续梁,xx公路与铁路夹角为29.5度。

桥址多次跨越丘陵地区的山坡和谷地,谷地内多被开垦为农田和鱼塘。

简支梁桥墩采用双线双柱桥墩,水中墩采用圆端形桥墩,桥台采用矩形空心台,连续梁桥墩采用矩形实体墩。

全桥x~x、x~x墩基础为钻孔灌注桩,合计有钻孔桩xx根,总长度xx米,简支梁桥墩及桥台桩径1.0m, 连续梁桥墩桩径1.25m及1.5m,桩长24.5m-36m;x~x、x~x墩为明挖基础,计x个。

承台均为矩形,一般地段尺寸为x×x×x,连续梁主墩19、20号墩承台尺寸为x×x×x。

本墩(台)为:桩基xx根,桩长:xxm,桩径: xxm。

桩底标高为:xxm;承台为矩形,承台尺寸为x×x×x m,承台底标高为:xxm,承台顶标高为:xxm,砼标号为:Cxx;本墩为圆端型实体墩/空心墩,砼标号为:Cxx,墩高:xxm,墩顶标高为:xxm。

施工负责人:xxx(具体工点负责人)技术负责人:xxx(具体工点技术负责人)质检工程师:xxx(具体工点质检负责人)监理工程师:xxx开工日期:xxx竣工日期:xxx二、桩基施工日志填写范例2010年5月20日天气:晴气温:20℃- 28℃8:23测量人员×××、×××来进行现场测量放样,采用换手法对74-9#桩中心进行测量放样,偏差X=?、Y=?(≤5cm),符合测量暂行规定要求,设置十字护桩。

同时进行泥浆制作。

9:11经测量监理工程师×××进行复核测量,偏差X=?、Y=?(与检验批上的桩位偏差一致),符合测量暂行规定要求,通知桥梁监理工程师×××到场,74-9#桩测量放样符合要求。

9:16监理工程师×××同意埋设钢护筒,同时检查冲击钻机性能,该钻进型号为××,性能良好,查钻机司机有相应的证件。

9:18开始人工配合冲击钻机埋设钢护筒,埋深2.0m(根据不同的土层确定埋设深度),高出地面0.5m,四周用粘土回填密实。

技术室××、××测量护筒顶标高后,现场对领工员××,钻机班班长××进行了交底,经质检工程师×××检查,钢护筒的平面位置与设计桩位偏差为××(小于5cm),倾斜度为×(小于1%)。

9:32试验员××对泥浆制作质量各项指标进行检测,监理工程师×××在场见证,其中泥浆比重1.12g/cm3(取值1.1~1.2之间)、黏度20s(取值16~22之间)、含砂率3.5%(≤4%)、胶体率98%(≥95%)、PH值8.5(>6.5,具体根据所用钻孔设备类型控制),符合要求,监理工程师×××同意使用泥浆。

9:59监理工程师×××检查护筒顶面中心与设计桩位偏差为3cm(≤5),符合规范要求,同意钻孔桩开钻。

10:03开始开钻。

钻进过程中每2m及地层变化处在泥浆槽中捞取渣样,查明土类,保存于碴样盒中,并作好记录,从开孔至标高20.3m为粉质粘土,标高20.3m以下至桩底为强风化花岗岩。

×:×试验员×××对钻进过程中泥浆质量各项指标进行了检测,监理工程师×××在场见证,其中泥浆比重×g/cm3、黏度×s、含砂率×%、胶体率×%、PH值×,符合要求。

(注意:钻孔过程中应进行泥浆比重、黏度指标抽查并写明检测人员、时间和数据,以及监理巡检或其他人员的检查情况,试验检测标准范围与前面的相同;钻孔过程中进行泥浆指标测试次数及具体指标要与检验批资料对应。

)11:45终孔,设计标高为8.72m,孔底标高8.683m,用探孔器(超声波检孔仪)检孔合格,经设计院地质工程师×××确认,与设计地质相符。

采用换浆法进行第一次清孔,经质检工程师×××自检合格,报监理工程师×××检查,检测泥浆比重1.08g/cm3(取值1.04~1.1之间)、黏度17s(取值17~20之间)、含砂率1.8%(<2%),各项指标符合要求。
