顺槽挑顶安全技术措施示范文本
1131002轨道顺槽挑顶安全技术措施
编号:2019-zjyd-05-05中国石化长城能源化工(宁夏)煤业有限公司银星二号煤矿1131002轨道顺槽挑顶施工安全技术措施编制单位:天地华泰银星二号项目部综掘二队施工负责人:编制日期: 2019 年 05 月 16 日执行日期:年月日作废日期:年月日1131002轨道顺槽挑顶安全技术措施一、工程概况1131002轨道顺槽断层处巷道高度不能满足生产需要,经研究决定对断层段进行挑顶,为保证挑顶工作安全顺利的进行,特编制本安全技术措施。
二、施工准备1.施工前组织所有人员学习贯彻本措施。
2.准备好施工所用设备、材料、工器具等。
3.施工前要用废旧皮带保护好电缆、风水管路。
4.跟班队长及班长必须现场指挥、认真组织、合理分工。
三、施工方案1、挑顶范围:1131002轨道顺槽930-937m。
2、挑顶后巷道净高:3.3m(现巷道高度2.9m)3、作业前做好敲帮问顶工作,把挑顶位置的锚杆托盘、锚网卸下,然后挑顶。
锚网、托盘一次拆除1.6m,挑顶1.6m,挑完后支护1.6m,严禁一次性把7米范围内锚网、托盘全部卸下。
4、使用EBZ-160型综掘机有外向里逐排进行。
四、技术要求1.顶板锚网索支护施工完成后,方可拆除下一循环的锚杆网,并确保支护质量,并随时对巷道顶帮支护质量及围岩情况进行观察,发现问题及时处理。
2.巷道锚杆采用左旋无纵筋高强锚杆端头锚固,锚杆规格:φ20×2200mm,锚杆间排距800×800mm,锚杆托盘规格为:长×宽×厚=120×120×10mm蝶形托盘,锚杆使用一根MSK-2370型锚固剂,顶锚杆锚固力80kN,帮锚杆锚固力60kN,预紧力矩100N·m。
网片采用规格φ6.5mm钢筋网,网格100×100mm,压茬100mm,压茬处用14#铁丝双股双排扣绑扎连接。
3.锚索、托板:采用φ17.8×5000mm,锚索间排距1600×1600mm,采用五花布置(三二三),每根锚索使用两卷MSZ-2370型锚固剂。
运输顺槽口挑顶刷帮维修的安全技术措施
704运输顺槽口密闭前挑顶刷帮维修的安全技术措施编审人员签字表风险评估表704运输顺槽口挑顶刷帮维修的安全技术措施一、工程概况704运输顺槽口封口密闭至705回风联巷口(共9m),巷道顶板侧下沉吊包,托板处金属网腐朽撕破漏渣,局部变形,需要进行维修,为确保挑顶刷帮施工的安全,特制定本安全技术措施,施工队严格执行。
二、施工方案及技术要求1、从704运输顺槽封口密闭处开始,按照由里向外的顺序依次维修,维修采取人工风镐及炮锤刨挖,巷道一次成型,维修后巷道为半圆拱。
2、支护方式为:采用锚网索喷的支护方式。
采用¢22×2600mm 螺纹钢锚杆支护,间排距为700×700mm。
每根锚杆使用k2360及z2360树脂药卷各一卷。
使用钢筋托板,铁托板规格:120×120×10mm,配套快装螺母加减磨垫片和半球垫进行快速安装。
锚杆预紧力矩350N.m,锚杆外露不超过70mm。
施工过程中,将原始掘进时的锚索重新张紧。
喷浆厚度100mm。
3、采用人工矿车出煤,小绞车运输,运输路线为:704运输联巷——1132斜石门——1132车场——副井——地面。
4、施工前,在封口密闭外吊包段支设带帽点柱,加强巷道支护。
点柱使用2.6m长的木支柱,柱帽规格120×120×1200mm方木。
点柱间距1.0m。
点柱垂直巷道顶底板,并栓挂牢固安全绳。
三、劳动组织1、由综掘二队负责组织人员进行维修,跟班队长现场指挥,安检员现场监督检查落实,确保该工程安全顺利实施。
四、安全技术措施:1、维修前先打好带帽点柱,先将靠近密闭顶板侧拱及顶部已冒落的部位挂网打锚杆,张紧旧锚索,再从里向外逐网刷帮挑顶进行锚网维修,每次扩刷的长度不得超过0.8m。
2、维修过程中,班长必须随时落实“敲帮问顶”工作,处理松动的煤体。
3、维修时,必须搭设牢固可靠的工作平台,人员站在平台上作业时必须拴安全绳,工作平台的搭设使用架杆沿巷道横向搭设,架宽不小于1.2m,上面铺设厚度不小于4cm的木板。
运顺挑顶安全技术措施详细版
文件编号:GD/FS-3206(解决方案范本系列)运顺挑顶安全技术措施详细版A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.编辑:_________________单位:_________________日期:_________________运顺挑顶安全技术措施详细版提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。
,文档所展示内容即为所得,可在下载完成后直接进行编辑。
一、概述1、工程概况我单位正在施工的61101胶带机顺槽,跟煤层底板掘进,施工过程中,巷道底板出现褶皱,由原6°下山变为8°上山,导致局部巷道(J33点后10m 到J33点)高度仅3.5m,考虑卧底后巷道坡度大于8°,影响胶轮车运输,根据矿安排由我队,对此段巷道进行挑顶施工,为保证施工安全顺利进行,特编制此施工安全技术措施,待审批后贯彻执行。
2、地址概况(1)煤层顶底板情况:老顶为中细砂岩,7.8~12.7m,灰白色,以石英长石为主,泥质胶结,刺棱角状,半坚硬,夹煤线条痕。
直接顶为细砂岩,7.2~19.1m,灰色,以石英为主,磨圆中,夹煤线条痕,半坚硬。
伪顶为泥岩,0~0.7m,灰褐色,泥质结构,块状,厚层状,见植物化石。
直接底为砂质泥岩~泥岩,4~7.3m,泥岩:灰褐色,泥质结构,块状,厚层状,见植物化石。
砂质泥岩:灰褐色厚层状构造,含植物化石,局部夹薄层粉砂岩。
运输顺槽挑顶安全技术措施(正式)
编订:__________________单位:__________________时间:__________________运输顺槽挑顶安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-9822-71 运输顺槽挑顶安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、工程概况041602工作面距挑顶段坡底位置50m,需要挑顶段的巷道顶板的高度不够,使转载机机头无法通过。
为保证转载机能够顺利地通过,需对这段巷道的顶板进行挑顶作业。
挑顶长度100m,宽度3.5m,厚度0.5m。
为保证挑顶作业安全、顺利的完成,特制定此本安全技术措施。
二、施工工艺041602运输顺槽巷道宽5.3m×高3.0m,巷道的岩性为煤和半煤岩,原支护方式为锚杆+金属网+锚梁+喷浆联合支护方式。
采用爆破方式落煤,挑顶作业由坡顶开始向坡底下行推进,挑顶步距为1m。
1、原巷道顶板已喷浆加上是半煤岩巷所以采用风动凿岩机打眼。
2、采用光面爆破设计,爆破时必须严格执行多打眼、放小炮的原则。
做好人员、设备和管路的防护工作。
3、临时支护:放炮后及时找尽顶板的浮矸危岩,对于顶板及肩窝处找不尽但有裂缝的危岩必须进行超前支护。
点柱必须打在硬底上,并牢固可靠。
在顶板完整的情况下可以采用带帽点柱做临时支护,最大控顶距不超过1m,在临时支护的掩护下进行支护作业;在顶板破碎的情况下要多打点柱。
运输顺槽局部挑顶安全施工措施
运输顺槽局部挑顶安全施工措施一、运输安全运输过程中,要加强对运输车辆的安全检查和安全操作。
对于槽的运输,要选择可承受槽自重及运输中惯性力的大型车辆。
槽在运输过程中,要合理放置,保持稳定,避免槽的翻倒。
同时还要注意运输车辆的速度和车距,避免出现交通事故。
二、安全设施在槽吊装和挑顶施工时,要建立完善的安全设施,包括但不限于:1.设置措施标志牌,提醒工人和路过的行人注意安全;2.在吊装现场设置安全防护区,将区域划分为内部和外部两个区域;内部区域仅供施工人员进入,外部区域禁止无关人员靠近;3.在合理位置设置坠落保护网,避免物品从高处掉落,对人员和物资造成伤害;4.设置防风防晃措施,切断与外界的干扰,降低天气等外在因素对施工造成的影响,确保吊装作业的安全进行。
三、作业流程1.准备工作在施工前,要对槽的吊点做好标记,并在吊装现场放置合适的吊装设备。
2.吊装过程进行槽的吊装过程中,应按照相关标准规范进行操作,保持设备的平稳运行。
3.安全施工在进行挑顶施工时,施工人员要配合进行,确保工作过程中的安全。
同时,要根据实际情况来选择合适的工具,确保工作的稳定进行。
4.测量检查在施工结束后,还要进行一些测量工作,检查场地是否被需要清理的工具、物资和垃圾聚集。
还要对吊装设备进行归放,以及去除吊点标志。
四、安全操作规范在进行局部挑顶施工的过程中,要遵守以下规范:1.施工人员要全程佩戴安全帽、防护鞋、安全带等个人防护装备;2.施工人员要专业技能较高,且具有从事特殊操作的经验;3.施工人员要舒适行动,禁止哄抢等不当行为;4.施工人员要定期参与安全培训,建立安全意识和安全文化,完善相关安全管理制度。
五、总结运输过程中,要加强车辆和细致地检查和安全操作;在挑顶施工过程中,要建立完善的安全设施;同时,要根据实际情况来选择合适的工具,并全称遵守安全操作规范。
只有这样,才能保证运输顺槽局部挑顶安全施工的顺利进行。

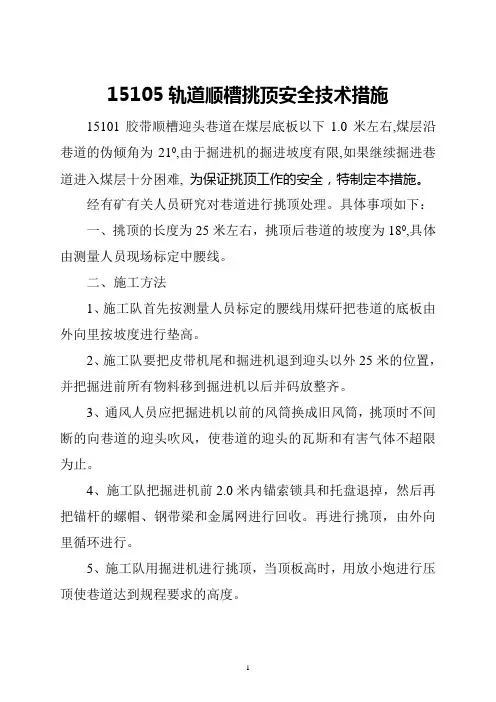

15105轨道顺槽挑顶措施
15105轨道顺槽挑顶安全技术措施15101胶带顺槽迎头巷道在煤层底板以下1.0米左右,煤层沿巷道的伪倾角为210,由于掘进机的掘进坡度有限,如果继续掘进巷道进入煤层十分困难,为保证挑顶工作的安全,特制定本措施。
经有矿有关人员研究对巷道进行挑顶处理。
具体事项如下:一、挑顶的长度为25米左右,挑顶后巷道的坡度为180,具体由测量人员现场标定中腰线。
二、施工方法1、施工队首先按测量人员标定的腰线用煤矸把巷道的底板由外向里按坡度进行垫高。
2、施工队要把皮带机尾和掘进机退到迎头以外25米的位置,并把掘进前所有物料移到掘进机以后并码放整齐。
3、通风人员应把掘进机以前的风筒换成旧风筒,挑顶时不间断的向巷道的迎头吹风,使巷道的迎头的瓦斯和有害气体不超限为止。
4、施工队把掘进机前2.0米内锚索锁具和托盘退掉,然后再把锚杆的螺帽、钢带梁和金属网进行回收。
再进行挑顶,由外向里循环进行。
5、施工队用掘进机进行挑顶,当顶板高时,用放小炮进行压顶使巷道达到规程要求的高度。
6、挑顶后及时支护,钢带梁的间距为0.8米,锚索的间距为1.5米,排距为1.6米,每排三根锚索,锚索的长度为7.0米;锚索上槽钢后,再上一个锚杆托盘和锁具进行张紧。
三、技术措施:1、若顶煤较松软、破碎时,应采取人工使用钎子、镐等工具进行放顶;若顶板煤体较硬、比较完整时,应使用风煤钻或风镐进行放顶。
如顶板煤体坚硬时则采用打眼放松动炮的方式进行放顶。
2、巷道放顶前,必须停止顺槽设备运转。
要在放顶区前后各不小于5m范围内要提前沿巷道倾向打液压单体柱或木点柱两排,间距800mm×1600mm(共4根)。
现场要备有板皮及金属网。
3、若采取放炮的方法挑顶,先将扩帮处金属网剪开,每次只准放一排钢带梁,在钢带梁顶板上垂直于顶板打3~4个眼,眼深根据巷道净高情况确定,每眼装药量不超过150g。
4、放顶前,施工队先把锚索锁具和托盘退掉,然后再把锚杆的螺帽、钢带梁和金属网进行回收。
顺槽施工安全技术措施
仅供参考[整理] 安全管理文书顺槽施工安全技术措施日期:__________________单位:__________________第1 页共14 页顺槽施工安全技术措施一、概况由于8105工作面回风措施巷与工作面前溜机尾处高差为1.85m,且此处为全岩,回采须破岩1.8m,影响正常回采,经地测科确定工作面内岩石范围后,经公司会议决定,在工作面内开口掘进5105-Ⅰ顺槽。
由于原设计无法满足要求,经公司会议决定变更5105-Ⅰ顺槽设计。
为确保施工安全、顺利进行,特编制本措施。
二、安全组织机构(一)安全组织机构队长:王华副队长:程洪志董怀生田文文张春贵组长:贺祖意蔡德成陈绪山李晓兵现场负责人:当班的跟班队干及班组长。
当天的值班队干和运料组班组长负责物料和设备运输。
(二)一般规定1、施工单位:掘进队组织施工,施工负责人王华,负责整个工程的施工安全、工程质量等。
2、施工形式:采用“三八”作业制。
3、跟班队干部必须按时参加矿调度会并组织召开队内班前会,传达调度班前会的会议精神,安排当班任务以及施工过程中的各类注意事项。
4、班组长为当班施工的主要负责人,负责组织、协调施工,处理作业过程中遇到的问题,做好交接班工作,确保施工安全与施工质量。
三、安全技术措施第 2 页共 14 页(一)技术方案制定1、5105-I顺槽从点A开口,以方位角299°18′26″、坡度-20°30′掘进29.48m(平距)到点B,从点A开口前5m以及掘至B点前5m为C-C断面,剩余巷道为B-B断面。
掘进至点B后,将这一段密闭。
然后从5105措施巷以下37.05m处点C开口,以方位角217°56′35″、坡度-3°掘进11m与点B贯通(A-A 断面)。
贯通后,从点B以坡度-3°掘进51.74m到点D(A-A断面),从点D以方位角284°2′38″、坡度-16°30′掘进27.4m与2105-2顺槽贯通。
煤矿综掘工区顺槽过断层挑顶安全技术措施
一、说明10306运顺迎头施工至580m位置时揭露一未知断层(经地测部门分析,该断层为10305F6断层),现迎头已全岩,根据现场探测,该断层倾向13.5°、倾角60°;落差约为7.0m,由于岩石为细砂岩,硬度很大,掘进机截割困难,根据现场实际情况,决定采取倒机挑顶施工过该断层,为确保施工安全,特编制本施工措施。
二、施工位置及施工周围环境1、施工位置:10306运顺迎头向外20m(现场已标定)。
2、现场环境描述:10306运顺为锚网支护巷道,巷道上净宽4.8m、下净宽5.4m;巷道高度为3.3m~3.8m,巷道沿3煤底板掘进。
现场巷道(沿155°30′方位)左帮为电缆、风水管路及风筒,右帮为甲烷传感器;现场顶板及两帮完好,运输畅通。
3、施工时间及人员:2014年4月19日夜班开始,由一小队三个生产班循环施工。
三、施工方法和施工技术要求1、施工方法⑴根据现场探测的断层情况,为了避免过断层时多割底;挑顶起坡段巷道底板不能有较大的起伏,保证巷道运输的需要,结合现场实际煤层倾角(现场煤层倾角为-6°),经计算可知,按+5°施工20m 能挑顶1.7m,加上巷道高度3.8m,挑顶施工至断层位置时将割底1.5m,因此决定将掘进机自迎头揭露断层位置倒机20m,按+5°起坡进行挑顶施工,直至施工过断层找至3煤底板,然后沿3煤底板向前施工。
⑵挑顶施工前,施工单位在现场施工位置巷道右帮按+5°标注好腰线,挑顶施工中严格按腰线施工。
⑶挑顶施工前,将迎头所有支护材料、缆线及管路等全部撤至30m 外靠帮码放好;将甲烷传感器撤至待挑顶位置向外不大于5m的位置,垂直悬挂在非风筒侧巷帮,距顶板不得大于0.3m,距巷帮不得小于0.2m。
⑷施工前,掘进机司机将掘进机开至待施工的位置,并将掘进机停电闭锁;然后由班长指定专人站在掘进机旋转平台上用扳手将待挑顶的顶锚杆螺母卸掉,然后将钢带、网卸下,锚索用断线钳剪断,将卸下的锚杆螺母、钢带、网及锚索全部撤至掘进机后20m位置靠帮码放好,全部准备工作就绪后,由班长将施工人员全部撤至掘进机后10m安全地点,然后由掘进机司机启动掘进机进行挑顶截割,截割完并敲帮问顶后,进行上网打注锚杆施工,按此循环直至挑顶施工完毕。
运顺挑顶安全技术措施
61101胶带机顺槽局部挑顶施工安全技术措施一、概述1、工程概况我单位正在施工的61101胶带机顺槽,跟煤层底板掘进,施工过程中,巷道底板出现褶皱,由原6°下山变为8°上山,导致局部巷道(J33点后10m到J33点)高度仅3.5m,考虑卧底后巷道坡度大于8°,影响胶轮车运输,根据矿安排由我队,对此段巷道进行挑顶施工,为保证施工安全顺利进行,特编制此施工安全技术措施,待审批后贯彻执行。
2、地址概况(1)煤层顶底板情况:老顶为中细砂岩,7.8~12.7m,灰白色,以石英长石为主,泥质胶结,刺棱角状,半坚硬,夹煤线条痕。
直接顶为细砂岩,7.2~19.1m,灰色,以石英为主,磨圆中,夹煤线条痕,半坚硬。
伪顶为泥岩,0~0.7m,灰褐色,泥质结构,块状,厚层状,见植物化石。
直接底为砂质泥岩~泥岩,4~7.3m,泥岩:灰褐色,泥质结构,块状,厚层状,见植物化石。
砂质泥岩:灰褐色厚层状构造,含植物化石,局部夹薄层粉砂岩。
老底为砂质泥岩~细砂岩,7.2~12.9m,砂质泥岩:灰褐色,厚层状构造,含植物化石,局部夹薄层粉砂岩。
细砂岩:灰色,以石英为主,磨圆中,夹煤线条痕,半坚硬。
(2)地址构造情况:可能受到切眼附近大断层DF18、DF22大断层影响,局部地段小构造较为发育。
(3)瓦斯地质:据本区域6煤钻孔瓦斯测试成果知:煤层瓦斯相对含量约1.37m³/t,压力0.1Mpa<0.74Mpa,区域无突出危险性,属低瓦斯煤层。
(4)水文地质情况及防治措施:①掘进工作面直接充水水源主要为煤系地层砂岩裂隙水,间接充水水源为底板奥灰水;②巷道掘进期间必须坚持“有掘必探”和预测预报的原则,超前探查前方构造及煤层赋存情况,超前距不得小于20m。
③加强工作面的水情观测,发现异常,及时停头汇报矿调度。
④加强工作面的排水工作,建立健全排水系统。
巷道低洼处安设水泵,确保巷道无积水。
⑤若掘进工作面水量大于10m³/h,应进行注浆堵水,水量降至10m³/h以下时,方可继续掘进。
运输顺槽挑顶安全技术措施标准范本
解决方案编号:LX-FS-A96797运输顺槽挑顶安全技术措施标准范本In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior oractivity reaches the specified standard编写:_________________________审批:_________________________时间:________年_____月_____日A4打印/ 新修订/ 完整/ 内容可编辑运输顺槽挑顶安全技术措施标准范本使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。
资料内容可按真实状况进行条款调整,套用时请仔细阅读。
一、工程概况041602工作面距挑顶段坡底位置50m,需要挑顶段的巷道顶板的高度不够,使转载机机头无法通过。
为保证转载机能够顺利地通过,需对这段巷道的顶板进行挑顶作业。
挑顶长度100m,宽度3.5m,厚度0.5m。
为保证挑顶作业安全、顺利的完成,特制定此本安全技术措施。
二、施工工艺041602运输顺槽巷道宽5.3m×高3.0m,巷道的岩性为煤和半煤岩,原支护方式为锚杆+金属网+锚梁+喷浆联合支护方式。
采用爆破方式落煤,挑顶作业由坡顶开始向坡底下行推进,挑顶步距为1m。
1、原巷道顶板已喷浆加上是半煤岩巷所以采用风动凿岩机打眼。
2、采用光面爆破设计,爆破时必须严格执行多打眼、放小炮的原则。
挑顶安全技术措施
山西马军峪曙光煤业有限公司902采区回风巷挑顶过风桥安全技术措施一、情况说明根据井下东采区实际情况,90105运输顺槽风桥与90104回风风门处高差在15.4m左右,为了方便掘进机的施工,降低该段的坡度。
需将在902采区的90104风门前10m处进行挑顶,为确保挑顶过风桥期间的安全质量,特制定此安全措施。
二、设计方案:1、挑顶范围:902采区回风巷扩帮至90104风门前10m处向西按腰线起底挑顶。
2、挑顶工程量:长度49米,挑顶后高度(平均)4.26m,宽度为4.2米,挑顶厚度最高1.8m。
3、按技术科给定的腰线进行扩帮、起底、挑顶。
4、支护方式为锚网、索、喷浆支护。
三、技术要求与施工方法:1、挑顶由东向西的顺序进行施工,采用震动放炮配合掘进机施工。
2、挑顶起底段必须沿中腰线进行施工,将顶板挑平底拉直。
3、施工时必须做到挑0.8m支护0.8m,最大空顶距不得超过1.2m,最小空顶距0.4m。
严禁空顶作业,挑顶后及时进行锚网、索支护,支护完毕后进行初喷。
4、施工时必须按腰线,炮眼深度由浅到深采取松动爆破、勤放炮、放小炮的方式。
掏槽眼的每眼装药量最多为3卷,辅助眼2卷,周边眼2卷。
每个眼深度最大1.5m,总装药量为1.4kg。
严禁放大炮,以防止震松顶帮煤岩造成片帮、冒顶事故。
5、为确保做够的通风断面,挑顶执行分层放顶。
采取一次打眼,分层装药放炮的施工方法。
施工顺序:第一次装药放炮敲帮问顶、处理活矸支护(顶)出渣支护(帮)以上为一个循环,分三个循环完成一次放顶。
四、安全技术质量要求1.作业前,所有作业人员必须组织学习本措施,做到措施落实、管理落实、责任落实,同时做到自保、互保、联保,确保施工安全、顺利进行。
2、每班作业前、爆破后都必须由班组长、安全员负责认真进行敲帮问顶工作,发现问题及时处理,只有确认安全无问题后方可开工作业。
3、每次放炮前必须用掘进机将巷道内矿渣清理完毕,以便预留出足够空间确保压顶后有足够的落渣空间。
运输顺槽挑顶安全技术措施
运输顺槽挑顶安全技术措施引言在煤矿生产过程中,运输是整个生产过程中最重要的一环。
在运输过程中,其中一种比较特殊的运输方式是采用顺槽挑顶的方式进行。
顺槽挑顶技术是一种古老的采煤方式,它主要是利用人工掌握的经验和技巧,将煤从割断的位置向低处垂直传送。
然而,顺槽挑顶技术存在很大的安全隐患,如运输过程中出现的滑坡、垮塌等情况都会对矿工的生命安全造成威胁。
为了解决这些安全问题,在顺槽挑顶技术运输过程中,必须采取适当的安全技术措施。
本文将从各个方面入手,详细分析运输顺槽挑顶的安全技术措施。
防止运输途中的滑坡顺槽挑顶技术运输过程中最常见的安全隐患就是滑坡。
滑坡是由于顺槽挑顶过程中所需要承载载荷超标、槽内地质状况等原因而导致的。
为了避免运输途中的滑坡,需要采取以下安全技术措施:1.加强固运在进行运输前,必须充分了解槽内地质状况,对于易发生滑坡的部分采取相应的措施。
固运措施的实施通常包括以下技术:加固壁板和地质支护、加固顶板、加固底板,以及加固槽内空间。
2.保障槽内通风槽内通风是顺槽挑顶技术运输过程中的关键环节。
通风不佳会使得煤尘、积水等影响固运效果,同时也会导致矿工缺氧等问题。
因此,在运输过程中保证槽内通风是十分重要的安全技术措施。
为此,可以采取槽内开通风口的方式,以便增加通风量,保证槽内的气味清新,为矿工提供更好的工作环境。
3.控制顺槽挑顶速度顺槽挑顶速度对运输的安全有很大的影响。
在运输时,应保持合适的速度,不宜过快。
当煤卡在槽内不能自由滑动时,不要使用暴力推动,应当拆除散块并加强固运来保证运输的安全。
保证运输安全的操作规范顺槽挑顶技术的采用虽然可以提高运输效率,但也会带来一定的安全风险。
因此,为了保证运输的安全,需要对矿工进行专业的培训,并制定相关的操作规范。
在操作方面,可以从以下几个方面进行考虑:1.配置专人负责槽的巡视、检查和及时处理问题这一点十分关键,操作过程中必须安排专人负责槽的监控,及时发现问题并及时处理以确保矿工的安全。
运顺挑顶安全技术措施(正式)
编订:__________________单位:__________________时间:__________________运顺挑顶安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-1351-85 运顺挑顶安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
一、概述1、工程概况我单位正在施工的61101胶带机顺槽,跟煤层底板掘进,施工过程中,巷道底板出现褶皱,由原6°下山变为8°上山,导致局部巷道(J33点后10m到J33点)高度仅3.5m,考虑卧底后巷道坡度大于8°,影响胶轮车运输,根据矿安排由我队,对此段巷道进行挑顶施工,为保证施工安全顺利进行,特编制此施工安全技术措施,待审批后贯彻执行。
2、地址概况(1)煤层顶底板情况:老顶为中细砂岩,7.8~12.7m,灰白色,以石英长石为主,泥质胶结,刺棱角状,半坚硬,夹煤线条痕。
直接顶为细砂岩,7.2~19.1m,灰色,以石英为主,磨圆中,夹煤线条痕,半坚硬。
伪顶为泥岩,0~0.7m,灰褐色,泥质结构,块状,厚层状,见植物化石。
直接底为砂质泥岩~泥岩,4~7.3m,泥岩:灰褐色,泥质结构,块状,厚层状,见植物化石。
砂质泥岩:灰褐色厚层状构造,含植物化石,局部夹薄层粉砂岩。
老底为砂质泥岩~细砂岩,7.2~12.9m,砂质泥岩:灰褐色,厚层状构造,含植物化石,局部夹薄层粉砂岩。
轨道顺槽挑顶施工安全技术措施
3202轨道顺槽挑顶施工安全技术措施 制定部门:某某单位时间:202X 年X 月X 日封面页3202轨道顺槽挑顶施工安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《3202轨道顺槽挑顶施工安全技术措施》正文如下:一、情况说明根据矿领导到3202工作面看现场会诊,为保证巷道运输支架的高度要求,需要将轨顺里段A22点后4m处进行挑顶,为保证施工安全及质量,特制定此安全措施。
二、设计方案:1、挑顶范围:A22点后4m--14m段。
2、挑顶工程量:长度10米,高度(平均)1.0m,宽度为4米。
三、技术要求与施工方法:1、挑顶处顶部采用高强锚杆(索)、W钢带(4m钢带),配合经纬网(oslash;6.0 mm)支护;锚杆间、排距为900mm800mm;锚索施工在W钢带空挡内,三花布置,排距为0.8m,间距为 1.6 m。
帮部采用等强锚杆、W 钢带(1.2m钢带),配合经纬网(oslash;6.0 mm)支护,锚杆间、排距为800mm800mm。
2、挑顶按由西向东的顺序进行施工,采用放震动炮配合风镐施工,煤矸通过3202轨道顺槽运输系统运出。
四、临时支护1、巷道临时支护巷道临时支护采用吊环前探支架。
前探梁采用4寸的钢管2根,长度均不少于4m,用锚杆和吊环固定,前探梁间距为不大于1.8m,吊环用直径18mm的钢筋焊制,每根前探梁用不少于两个吊环固定,吊环螺丝拧入锚杆长度不小于30mm。
安装吊环的锚杆长度不小于支护巷道锚杆长度,每根锚杆均用2块树脂锚固剂固定,锚固力不小于120KN/根。
挑顶后及时将前探支架移至迎头,距迎头最大空顶距不大于300mm,在前探支架上先放好网,再在网下架好W钢带,并用板梁和小杆配合小楔接顶背实。
(板梁规格3000200150mm 2根)五、支护材料:1)、顶部锚杆采用phi;20mm2400mm高强预应力锚杆。
顺槽挑顶安全技术措施
顺槽挑顶安全技术措施摘要:随着建筑行业的发展和建筑工程规模的不断扩大,施工过程中存在的安全风险也越来越大。
顺槽挑顶是建筑工程中常见的一种作业方式,但其存在一定的危险性。
本文介绍了顺槽挑顶作业的基本原理和流程,并提出了一些有效的安全技术措施,旨在减少作业人员的伤亡事故,保障工人的安全。
1. 引言顺槽挑顶是一种在建筑工程中常见的作业方式,通常用于在高空进行线缆敷设等工作。
由于作业人员在高空环境中操作,其安全风险较大。
因此,在进行顺槽挑顶作业时,必须采取一系列的安全技术措施,保证作业人员的安全。
2. 顺槽挑顶的基本原理和流程顺槽挑顶作业是利用吊篮等设备将作业人员悬挂在建筑物的外部,进行线缆敷设等工作的过程。
其基本流程如下:(1)选择合适的顺槽挑顶设备,包括吊篮、钢丝绳等。
(2)根据建筑物的结构和需要敷设的线缆位置,确定合适的顺槽位置。
(3)将吊篮等设备安装在顺槽位置,并通过钢丝绳等固定设备。
(4)作业人员穿戴好安全防护装备,如安全带、安全帽等。
(5)作业人员进入吊篮,并进行相应的线缆敷设等工作。
3. 顺槽挑顶作业中存在的安全风险顺槽挑顶作业存在一定的安全风险,主要包括以下几个方面:(1)高空坠落:作业人员在顺槽挑顶作业过程中,如果没有正确使用安全带等防护装备,存在高空坠落的风险。
(2)设备故障:顺槽挑顶作业所使用的设备如吊篮、钢丝绳等,存在故障的可能性,如果没有定期检查和维护,会增加作业人员受伤的概率。
(3)人为错误:作业人员在顺槽挑顶作业中,如果操作不规范或违反安全操作规程,可能导致事故发生。
4. 顺槽挑顶作业的安全技术措施。
《顺槽挑顶安全技术措施》
最新整理顺槽挑顶安全技术措施一、说明9101运输〕质槽局部于受采动影响、煤质酥软,造成巷道局部断面不够,需进行挑顶、起底、扩帮处理。
为保证施工的安全顺利进行,编写本措施如下:二、安全技术措施1、保证挑顶、扩帮、起底施工后巷道净宽、净高不妨碍前移转载机及支设超前。
2、运输顺槽为锚wang索支护,施工时先解开金届wang卸掉托盘,放出活砰浮煤,使用铁镐及钎子进行挑顶。
锚杆、锚索托盘、锁具及时进行紧固,锚杆、钢绞线外露长度超过规定时及时进行处理。
3、加强补联wang质量,联wang间距不大于xxxxmrg煤岩破碎处扣扣相连,间隙大处及时补铺金届wang4、在施工过程中要保护好巷道内的设备及电缆、局压管等管线。
5、挑顶时严禁分头作业严格按照外向里的原则,过往人员必须确认安全后方可通过。
6、挑顶时,将原锚杆、金届wang钢筋带应补齐,金届wang钢筋带重新连接压正压牢固,上紧托盘。
7、迎头严禁多人施工,进入工作地点,班组长必须对施工现场进行检查支护情况,人员要站在支护牢固安全处,活理好退路。
对施工地点要严格“敲帮问顶”,并观察顶帮岩石滑纹情况,找掉顶帮活砰,发现问题事先处理。
并对活砰危岩进行处理,确认无安全隐患后方可进行施工。
8、巷道若有片帮、漏顶预兆时及时用背帮或木垛料打点柱维护。
,临时支柱必须落在实地上,支设牢固。
9、剥帮及挑顶处的煤砰及时活理十净,确保退路畅通。
10、现场准备好需用的断丝剪、铁锄、风镐等工具。
11、皮带运转时,严禁人员在皮带上方及里侧施工。
施工时要与皮带司机加强联系。
12、其它事项严格按《煤矿安全规程》、《煤矿工人技术操作规程〉〉及《9101 综放工作面作业规程》执行。
运输顺槽挑顶安全技术措施
运输顺槽挑顶安全技术措施引言运输顺槽挑顶是一项运输领域的关键任务,要求对运输过程进行全面的安全技术措施。
本文将介绍运输顺槽挑顶的背景和意义,并提出一系列的安全技术措施。
背景运输顺槽挑顶是指将货物从一个地方运输到另一个地方时,在运输过程中需要通过一些狭窄的通道。
这些通道可能有限的高度和宽度,需要特殊的技术手段来确保货物能够安全通过。
运输顺槽挑顶的背景是因为有些货物由于尺寸过大或特殊的构造等原因无法通过普通的运输手段,因此需要通过运输顺槽挑顶的方式进行运输。
意义•提高运输效率:通过顺槽挑顶的方式进行运输,可以使货物直接通过狭窄的通道,避免了时间和空间上的浪费,提高了运输效率。
•减少运输成本:相比于寻找其他运输方式或改变货物构造,运输顺槽挑顶可以更经济地完成货物的运输任务,从而减少了运输成本。
•实现运输无缝连接:在运输过程中,顺槽挑顶可以实现各个环节的无缝连接,确保货物的安全和稳定运输。
安全技术措施1. 货物尺寸测量在进行顺槽挑顶之前,需要对货物的尺寸进行测量。
这可以通过使用激光测距仪、高精度测量仪器等设备来完成。
测量结果可以作为后续挑顶过程的参考依据,确保货物的安全通行。
2. 通道清理在进行顺槽挑顶之前,需要对通道进行清理。
包括清理通道内的杂物、碎石等,确保通道的通畅。
同时需要检查通道的结构和安全性能,确保通道能够承受挑顶过程中产生的力量。
3. 设备选择和调试在顺槽挑顶过程中,需要选择合适的设备进行操作。
设备的选择应该考虑到货物的重量、尺寸和形状等因素。
在使用设备之前,需要进行设备的调试和测试,确保设备的运行正常并满足挑顶过程的要求。
4. 人员培训和指导为了保证顺槽挑顶过程的安全性,需要对操作人员进行培训和指导。
操作人员需要掌握挑顶操作的技巧和注意事项,了解相关的安全规定和操作规程。
只有经过专业培训的人员才能进行顺槽挑顶操作,确保货物的安全运输。
5. 安全防护设施为了保证顺槽挑顶过程的安全性,需要设置相应的安全防护设施。
运输顺槽挑顶安全技术措施标准版本
文件编号:RHD-QB-K1974 (解决方案范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX运输顺槽挑顶安全技术措施标准版本运输顺槽挑顶安全技术措施标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
一、工程概况041602工作面距挑顶段坡底位置50m,需要挑顶段的巷道顶板的高度不够,使转载机机头无法通过。
为保证转载机能够顺利地通过,需对这段巷道的顶板进行挑顶作业。
挑顶长度100m,宽度3.5m,厚度0.5m。
为保证挑顶作业安全、顺利的完成,特制定此本安全技术措施。
二、施工工艺041602运输顺槽巷道宽5.3m×高3.0m,巷道的岩性为煤和半煤岩,原支护方式为锚杆+金属网+锚梁+喷浆联合支护方式。
采用爆破方式落煤,挑顶作业由坡顶开始向坡底下行推进,挑顶步距为1m。
1、原巷道顶板已喷浆加上是半煤岩巷所以采用风动凿岩机打眼。
2、采用光面爆破设计,爆破时必须严格执行多打眼、放小炮的原则。
做好人员、设备和管路的防护工作。
3、临时支护:放炮后及时找尽顶板的浮矸危岩,对于顶板及肩窝处找不尽但有裂缝的危岩必须进行超前支护。
点柱必须打在硬底上,并牢固可靠。
在顶板完整的情况下可以采用带帽点柱做临时支护,最大控顶距不超过1m,在临时支护的掩护下进行支护作业;在顶板破碎的情况下要多打点柱。
4、挑顶完成后用钢锯或液压剪处理失效的锚杆和锚索后在重新支护,锚网梁网支护完成后,再进行槽钢和锚索支护。
5、支护方式:锚杆+金属网+锚梁+槽钢+锚索联合支护。
锚杆采用φ16mm×1800mm左旋圆钢锚杆;金属网采用8#铅丝编制的菱形金属网;锚梁倾向布置;槽钢采用3.5m槽钢;锚索采用15mm×7500mm(1×7股)钢绞线;锚杆的排距1m,间距1m;槽钢间距1m,垂直于巷道走向布置;锚索间距1m;槽钢打在两排锚杆之间;金属网搭接长度不小于200mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
顺槽挑顶安全技术措施示
范文本
In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each
Link To Achieve Risk Control And Planning
某某管理中心
XX年XX月
顺槽挑顶安全技术措施示范文本
使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。
一、说明
9101运输順槽局部由于受采动影响、煤质酥软,造成
巷道局部断面不够,需进行挑顶、起底、扩帮处理。
为保
证施工的安全顺利进行,编写本措施如下:
二、安全技术措施
1、保证挑顶、扩帮、起底施工后巷道净宽、净高不妨
碍前移转载机及支设超前。
2、运输顺槽为锚网索支护,施工时先解开金属网,卸
掉托盘,放出活矸浮煤,使用铁镐及钎子进行挑顶。
锚
杆、锚索托盘、锁具及时进行紧固,锚杆、钢绞线外露长
度超过规定时及时进行处理。
3、加强补联网质量,联网间距不大于150mm,煤岩
破碎处扣扣相连,间隙大处及时补铺金属网。
4、在施工过程中要保护好巷道内的设备及电缆、高压管等管线。
5、挑顶时严禁分头作业严格按照由外向里的原则,过往人员必须确认安全后方可通过。
6、挑顶时,将原锚杆、金属网、钢筋带应补齐,金属网、钢筋带重新连接压正压牢固,上紧托盘。
7、迎头严禁多人施工,进入工作地点,班组长必须对施工现场进行检查支护情况,人员要站在支护牢固安全处,清理好退路。
对施工地点要严格“敲帮问顶”,并观察顶帮岩石滑纹情况,找掉顶帮活矸,发现问题事先处理。
并对活矸危岩进行处理,确认无安全隐患后方可进行施工。
8、巷道若有片帮、漏顶预兆时及时用背帮或木垛料打点柱维护。
,临时支柱必须落在实地上,支设牢固。
9、剥帮及挑顶处的煤矸及时清理干净,确保退路畅通。
10、现场准备好需用的断丝剪、铁锨、风镐等工具。
11、皮带运转时,严禁人员在皮带上方及里侧施工。
施工时要与皮带司机加强联系。
12、其它事项严格按《煤矿安全规程》、《煤矿工人技术操作规程》及《9101综放工作面作业规程》执行。
