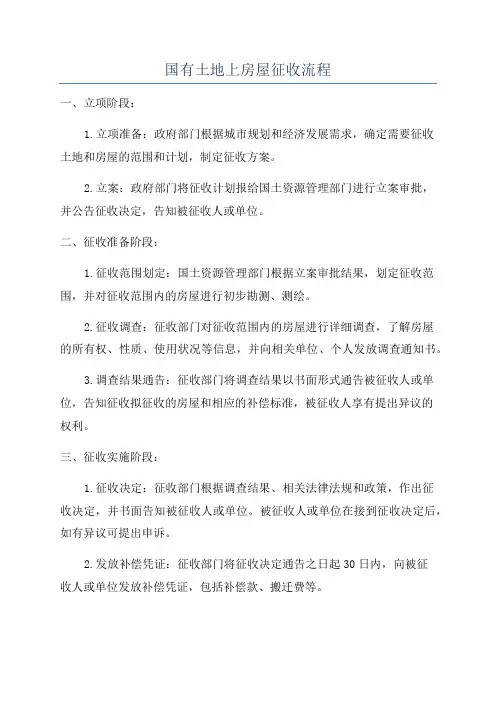

土地征收程序
This manuscript was revised by JIEK MA on December 15th, 2012.
程序
一、申请用地
建设单位持经批准的设计任务书或初步设计、年度基本建设计划以及地方政府规定需提交的相应材料、证明和图件,向土地所在地的县级以上地方人民政府土地行政管理部门申请建设用地,同时填写《建设用地申请表》,并附下列材料:
1、建设单位依法设立的有关证明;
2、项目可行性研究报告批复或其他有关批准文件;
3、土地行政主管部门出具的建设项目用地预审报告;
4、初步设计或者其他有关材料;
5、建设项目总平面布置图;
6、占有耕地的,提出补充耕地方案;
7、建设项目位于地质灾害地区的,应提供地质灾害危险性评估报告;
8、提供地价评估报告。
二、受理申请并审查有关文件
县级以上人民政府土地行政管理部门负责建设用地的申请、审查、报表工作,对应受理的建设项目,在30日内拟定农用地转用方案、补充耕地方案、征地方案和供地方案,编制建设项目用地呈报说明书,经同级人民政府审核同意后报上一级土地管理部门审查。
三、审批用地
有批准权的人民政府土地行政管理部门,收到上报土地审批文件,按规定征求有关部门意见后,实行土地管理部门内部会审制度审批土地。
四、征地实施
经批准的建设用地,由被征收土地所在地的市州、县市人民政府组织实施。
五、签发用地证书
1、有偿使用土地的,应签订土地使用合同;
2、以划拨方式使用土地的,向用地单位签发《国有土地划拨决定书》和《建设用地批准书》;
3、用地单位持使用土地证书办理土地登记。
六、征地批准后的实施管理
建设用地批准后直至颁发土地使用权证书之前,应进行跟踪和管理,其主要任务是:1、会同有关部门落实安置措施;2、督促被征地单位按期移交土地;3、处理征地过程中的各种争议;4、填写征地总结报告。
七、颁发土地使用证
用地单位向当地土地管理部门提出土地登记申请,经测绘部门测绘,核定用地面积、确地权属界限,地籍管理部门注册登记后,由人民政府颁发土地使用证,作为使用土地的凭证。
征地拆迁前期工作
一、征地情况调查
征地情况调查,是指对拟被征收土地的村、组实地调查。乡(镇)国土所要负责对拟征收土地的村、组的农业人口、人均耕地、年产值、土地面积等进行全面了解。依据土地登记或者土地利用现状调查的土地权属界线协议书核查土地权属,根据土地利用现状调查(变更调查)和勘测定界成果核准土地的地类、面积,确保拟征收土地权属明晰,地类面积准确,基本状况详实。并对各村、组的征地调查情况进行汇总,形成土地分类面积表、征收土地数量及安置农业人口情况表和建设拟征(占)地土地权属情况表,初步测算拟征地项目的补偿标准,提出初步安置方案。
二、征地告知
市、县级人民政府在将拟征地依法报上一级政府审批前,当地国土资源部门应将拟征地的用途、位置、补偿标准、安置途径等,在拟征地所在地的乡(镇)、村、村民小组予以告知3天以上,或者以征地告知书的形式送达给被征地集体经济组织和农户。
征地告知后,集体经济组织和农户在拟征地上抢栽、抢种的青苗(属正常的农业生产活动需要栽种的除外),抢建或突击装修的地上附着物,以及征地告知前违法违章修建的地上附着物等,征地时不予补偿。
三、征地调查确认
征地拆迁项目负责人及相关乡(镇)、村、组和用地单位、当地国土所负责人一同进入征地拆迁现场,进行调查测量、实地踏勘、核实权属界址(含重建基地用地)。
1、被征收土地权属凡涉及到两个以上村民小组的,现场采界确权时,必须当时在调查图(界桩图)上划出明确界址线,并分别由各组组长签字认可;
2、征地调查时,应准确地确定各村组被征地的土地类别和种植情况;
3、踩界确权时,如出现权属纠纷的,应召集有关村、组协商解决。协商意见不一致时,按地籍管理规定报有关部门确认;
4、征地范围内迁坟较多的,需要在电视台和报纸上公告的,应联系公告;
5、征地调查时,查看资料要完整,实地踏界要准确;调查中发现与征地方案不一致时要复核相关资料,发现问题要及时上报;
6、要搞好征地范围内(含重建基地)水利、水电设施的调查。
征地告知后,应对拟征地的权属、地类、面积以及地上建筑物面积、数量等现状进行调查。调查结果由被征地农村集体经济组织、农户和地上附着物产权人依法依规共同确认,并在确认书上签字盖章。被征地的集体经济组织、农户或地上附着物产权人拒不签字盖章的,当地国土资源部门可以采取照像、摄像等方式
取证,并将取证结果予以公证,作为实施征地补偿安置的依据。征地告知书或公告书以及征地调查结果确认书是征地报批的必备材料。因特殊情况,没有征地调查结果确认书的,当地国土资源部门要附情况说明。
四、征地报批
由市、县级人民政府土地行政主管部门组织。
征地拆迁工作程序和要求
一、项目受理
凡征地拆迁项目,用地单位完成征地审批或农用地转用批准程序后,凭市局用地科通知交征地拆迁所受理,并提供项目相关资料。
征地拆迁所根据项目建设要求将项目安排到工作小组,并提出工作、时间要求,指定项目负责人,正式开展工作。
二、拟订《征收土地公告》(一公告)
征地方案经依法批准后,被征地所在地的市、县人民政府应当在收到征地方案批准文件之日起10个工作日内,在被征地所在地的乡(镇)、村、组以书面形式公告。
征用土地公告应当包括下列内容:
(一)征地批准机关、批准文号、批准时间和批准用途;
(二)被征用土地的所有权人、位置、地类和面积;
(三)征地补偿标准和农业人员安置途径;
(四)办理征地补偿登记的期限、地点。
三、张贴和送达《征收土地公告》
