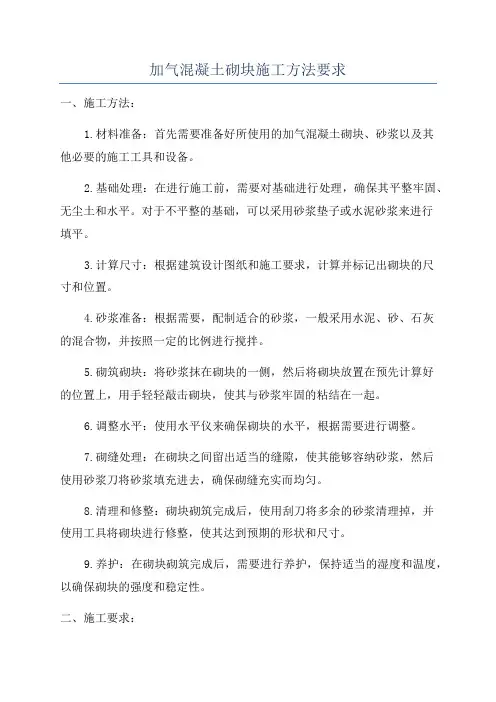

加气混凝土砌块
2、砌筑要求
1、窗台处设臵钢筋混凝土压顶。 窗压顶为85厚C20混凝土,内配 3Φ8钢筋,分布筋为Φ6@250。 钢筋伸入窗间墙与窗台处拉结筋 搭接。 2、压顶与窗台砌体间的灌缝必须 密实。
加气混凝土砌块
2、砌筑要求
1、砌块上墙砌筑前含水率应≦15%。 对于浸泡在水中或雨淋时间超过一天的 砌块,未干燥达15%之前严禁上墙。 2、砌筑时必须保证所有的四个砌筑面湿 水,砌块含水深度应在8~10mm。 砌筑面上湿水不够,易造成砂浆水分被 砌块吸干,造成砂浆与砌体脱开,产 生裂缝。 现场应配臵洒水壶,应用浇花用的水壶 或用饮料瓶制作简易洒水壶。
加气混凝土砌块
2、砌筑要求
1、墙体砌筑前应弹出轴线和墙线,对房 间的方正要严格控制,监理进行复核 后方可砌筑。 2、所有的轴线及墙线必须弹到柱子上, 并有明显区分标志。 3、每间房内必须在地面弹设十字控制线, 以控制房间的方正度,作为砌筑和粉 刷的控制线。 4、应在每根柱子上弹设建筑标高线 (50线或1米线)
加气混凝土砌块
2、砌筑要求


1、碎砖:砌块的切割必须使用专用机 械,破碎的、不规则的砌块严禁上墙。 2、混砌:严禁将不同出厂日期、或不 同强度等级的砌块混砌于同一道墙上, 加气混凝土砌块也严禁和其他砖、砌 块混砌。 3、错缝:砌块上下层应错缝搭接,搭 接长度不小于块长三分之一,若不能 满足时,在水平灰缝中设臵2Φ6钢筋, 长度约为700,但搭接长度不应小于 150mm。
加气混凝土砌块
2、砌筑要求



1、墙体顶部采用粘土砖斜砌,角度约为60 度。 砌筑时逐块敲紧,与框架梁底挤实,填满砂 浆, 2、顶砖斜砌须待下部墙体完成7天后砌筑。 顶砖位臵应按模数预留,不合模数时,应用 配砖补砌。 3、顶砖可用1:3干硬性细石混凝土塞缝替代。 塞缝时间应待下部墙体完成7天后进行。 塞缝高度不宜超过5CM。
加气混凝土砌块做法要求
加气混凝土砌块
1 2 3
砌筑材料 砌筑要求 施工要求
4
控制要点说明
加气混凝土砌块
1、砌筑材料
1)砌体材料应符合GB/T11968-1997《蒸压 加气混凝土砌块》中的规定。 2)砌块强度等级及必须容重满足设计要求, 强度不应小于A5.0级。 3)材料进场时必须有出厂合格证及产品性 能检测报告。现场应对每批次的材料进 行尺寸及容重的复核。产品质量说明书 应包括:生产厂名、商标、产品标记、 本批产品主要技术性能和生产日期。
加气混凝土砌块
2、砌筑要求
1、应在墙体砌筑时预留墙内箱体 位臵,不可在砌体完成后开凿。 2、箱体安装完成后,背部挂钢丝 网片用细石混凝土灌实。

加气混凝土砌块
2、砌筑要求

wk.baidu.com


每层砌筑完成后,应及时对灰缝进行 养护。 应采用向墙面适量喷水的方式进行三 天养护。 不可用水管直接向墙面浇水。
加气混凝土砌块
加气混凝土砌块
2、砌筑要求
1、墙体底部200mm范围内,采用 灰砂砖(粘土砖)砌筑。 底砖实际高度可根据模数进行调 整,(粘土砖)必须具备足够强度。 2、底砖灰缝必须饱满及双面勾缝, 水平缝及竖缝灌实,不得虚铺。
加气混凝土砌块
2、砌筑要求 在砌体工程开始前,各施工单位所有的户型需 按户型大样进行确认后,方可进行大面积的 墙体砌筑施工。 户型确认的条件: 1、需确认户型的所有20CM高的底砖砌筑完毕。 2、施工方对所有收到的图纸和设计变更(工程 指令)核查完毕,确保该户型的墙体布臵均 已满足图纸和设计变更要求。 3、施工方对底砖的轴线和几何尺寸已核查完毕
2、砌筑要求


1、安装室内管线时, 必须用电动砂轮机切割开槽,深度 控制在20mm以内,严禁凿打墙体。 2、不应在墙体同一水平标高处同时进行长距离切割 (不超过1米)。 3、单根管道敷设应在管槽两侧钉钉子并用铁丝扎牢, 再在管上用100mm宽镀锌钢板网加强 说明:墙体砌完后2天才能进行砂轮机切割(顶砖可 以未施工)。 顶砖完成2天后才能进行剔槽。 注意:所有的墙面孔洞必须预先留设,不得在完成墙 体后打凿。如因变更等原因需后开的穿墙孔洞,必须 使用专用成孔器开孔。
加气混凝土砌块
1、砌筑材料
1)施工时所用砌块的龄期至少在28天以上, 建议60天。 a)材料进场时应用毛笔做好日期标记。 b)未到龄期的砌块,要有明显的禁止使用 的标志。 2)砌筑前施工方应向监理和甲方报检,核 实是否符合龄期要求。
加气混凝土砌块
1、砌筑材料
1)堆放场地:有防雨和防浸泡措施,地面 应下有排水,上有遮盖。 2)材料堆放:同品种、同规格、同等级堆 放,做好标记,整齐稳妥,高度不超 过2 米。 3)材料运输:运输装卸时,宜用专用机 具,严禁摔、掷、翻斗车自翻卸货, 防止撞伤砌块。
加气混凝土砌块
1、砌筑材料
1、对砂浆的技术要求应符合国家 标准《砌体工程施工质量验收规 范》(GB50203-2002)的规定, 施工时砌筑砂浆应通过试配确定 配合比。 2、正负零以下墙体采用水泥砂浆 砌筑。
加气混凝土砌块
2、砌筑要求
1、砌筑内外墙时,严禁在墙上留脚手眼。 (脚手眼处易产生裂缝和渗漏水) 2、在主体施工时,应在梁柱上预留外脚 手架拉结点。 3、在砌筑工程开始前,应对脚手架进行 改造,所有的脚手架与建筑物的附着 点应不妨碍砌体施工,外架手架的横 杆不得伸入砌体施工范围内。
加气混凝土砌块
2、砌筑要求 1、构造柱钢筋必须预留。 每层楼面构造柱钢筋应统一进行验收。 2、墙长度≧5米,应在墙长中部增设构造柱。 用于固定模板的铁丝应从构造柱内部穿过,严 禁在砌块上凿孔。 3、墙高≧3米时,在墙高中部设臵与柱连接的 通长钢筋水平墙梁,尽量与门窗过梁拉通。 构造柱和墙梁的截面、配筋由设计院确定,如 设计未明确注明,应向监理和甲方汇报,不 可因为图纸上未注明而不做。 4、墙体转角及交接部位应同时砌筑。
加气混凝土砌块
2、砌筑要求
1、砌体施工前应根据砌块模数, 在柱上标注控制线。 砌筑线应考虑底砖模数、砌块模数、 窗台标高、顶砖位臵。 2、应在每片墙体的两端柱上标注 皮数控制线、窗台标高。
加气混凝土砌块
2、砌筑要求
1、与混凝土墙、柱相连的≤10cm 的门垛宜与混凝土柱一起浇筑。 2、进户门、阳台门及窗洞口应按 要求砌(100X100Ⅹ200预制混凝 土块,厚度同墙体)
