隧道工程实训任务书、指导书
隧道工程设计任务书
河南城建学院2010-2011学年第二学期交通工程专业《隧道工程》课程设计任务书设计题目: 隧道工程的相关设计(题目较多)设计周数: 两周班级:0224081/2班指导教师:郭金敏刘东霞罗从双张永存发题日期:2011年5月8日完成日期:2011年6月13日河南城建学院市政工程系交通工程专业0224081/2班《隧道工程》课程设计任务书一、课程设计的目的1、通过课程设计,使学生所获得的专业理论知识加以系统化,整体化,以便于巩固和扩大所学的专业知识;2、培养学生独立分析,解决实际问题的能力;3、提高设计技巧和编写说明书及绘图能力;4、为适应工作需要打好基础。
考虑美观以及便于施工等要求,根据可能和合理方案进行技术经济比较选定合理的布局、材料和施工方法等。
二、设计题目:隧道的设计三、设计依据1、《公路隧道设计规范》JTG D70-20042、《隧道工程》教材及相关参考书3、《隧道工程设计要点集》,关宝树编著,人民交通出版社,2003年12月四、设计的原始资料(一)第一种情况原始资料要求一:公路等级为高速公路;设计行车速度为:1、120Km/h 2、100Km/h 3、80Km/h 4、60 Km/h要求二:公路等级为二、三级公路;设计行车速度:1、80Km/h 2、60Km/h 3、40Km/h 4、30Km/h 5、20Km/h1、工程简介隧道位于湖北省武昌市西北方向的青山岭,距离市区约50km,属于青山岭高速公路的一段。
青山岭高速公路隧道,采用单向行车双车道、上下行车道分离式设计,上、下行两隧道相距35Km。
上行隧道位于上行线K100+010—K100+846.0之间,全长836m;下行隧道位于下行线K100+000—K100+848.0之间,全长为848m,两隧道均为直线隧道,纵坡均为1.5%,上下行隧道累计总长1684m,隧道一般地段埋深为100~200m,最大埋深为350m。
工程于2006年9月开工建设,到2009年9月竣工,工期为3年。
毕业设计-隧道工程课程设计任务书
课程设计任务书院部名称土木与建筑工程学院专业土木工程(岩土方向)班级、学号指导教师姓名马桂军职称教授从事专业土木工程题目名称隧道工程课程设计一、课程设计的目的、意义本课程设计是土木工程专业(岩土与地下工程方向)的主要实践教学环节之一。
通过课程设计使学生掌握公路隧道衬砌的设计理论和设计方法,提高分析问题和解决问题的能力,加强学生文字表达能力,计算技巧等基本功训练,初步培养学生熟悉和运用行业设计规范,并具备解决一般工程设计问题的能力,能独立进行公路隧道工程的设计。
培养学生综合运用所学的理论知识,为毕业设计或毕业后从事隧道工程设计或施工工作打下良好基础。
二、课程设计的主要内容、技术要求(一)设计基础资料某公路隧道衬砌结构设计:1.围岩等级IV级2.围岩天然容重22 KN/m33.隧道埋深H(1)单号学生(15号前):9m+0.5´学号(2)双号学生(15号前):9m+0.5´学号(3)单号学生(15号后):10m+0.5´(学号-15)(4)双号学生(15号后):10m+0.5´(学号-15)4.隧道行车要求:(1)单号学生(15号前):两车道,高速公路,设计车速v=120km/m(2)双号学生(15号前):两车道,一级公路,设计车速v=100km/m(3)单号学生(15号后):两车道,高速公路,设计车速v=80km/m(5)双号学生(15号后):两车道,一级公路,设计车速v=60km/m5.衬砌采用复合式衬砌6.采用钻爆法(矿山法)施工SY-027(二)主要内容:1.拟定隧道衬砌结构截面尺寸(隧道横断面设计)(1)确定隧道建筑限界(2)确定隧道内轮廓线(3)初步拟定衬砌厚度2.围岩压力计算:(1)深浅埋确定(2)衬砌自重计算(3)围岩压力计算(4)确定隧道围岩竖向压力和水平压力3.衬砌结构内力计算(1)确定计算图示(2)确定衬砌几何要素和计算参数(3)用荷载结构法计算衬砌在主动荷载和被动荷载作用下的内力(4)画出弯矩图和轴力图(5)截面内力校核4.衬砌配筋设计(绘制衬砌配筋图)5.衬砌强度验算:(1)衬砌拱顶处承载力验算(2)衬砌拱顶处裂缝宽度验算(三)提交成果1.设计说明书一份2.隧道衬砌配筋图一张(四)设计要求1.学生必须广泛收集相关资料、参考书、规范等,认真查阅,深入思考。
隧道工程生产实习任务书
隧道工程生产实习任务书土木工程学院中南大学隧道工程生产实习任务书一、生产实习的目的与任务 隧道工程生产实习的目的:通过生产实习为学生提供深入隧道施工一线的机会,了解隧道建设的整个流程,熟悉隧道施工主要工序的操作方法、设备、材料及质量安全要求,增强感性认识和经验积累,达到理论与实践相结合,提高学生从事隧道工程技术工作的能力。
隧道工程生产实习的任务:掌握隧道施工安全作业的基本知识及要求;了解隧道施工的人员配置和组织结构;熟悉隧道施工准备的主要内容和施工场地布置的基本要求;掌握隧道超前支护、开挖、支护衬砌、防排水及其他附属工程的施工方法;了解隧道施工过程中的质量安全保障体系与措施。
二、生产实习的基本要求 (1)严格遵守法纪、规章和安全作业规程,听从指导老师和技术人员指挥,确保生产实习的安全、顺利开展。
(2)充分准备、刻苦学习、认真听讲、虚心请教、及时总结,保质保量地完成各项实习内容。
(3)发扬吃苦耐劳、团结互助的精神,培养良好的敬业精神和团队精神,体现良好的精神风貌。
三、生产实习的主要内容 (1)隧道建设的基本流程(2)隧道施工的人员配置和组织机构(3)隧道施工准备工作及场地布置(4)隧道洞门类型及洞口段施工方法(5)隧道超前支护、开挖、初期支护、防排水系统和二次衬砌施工方法(6)隧道施工通风、照明、供水排水和高压空气等辅助措施(7)隧道施工常用机械设备(8)隧道施工质量安全保障体系与措施四、生产实习的组织形式 隧道工程生产实习分为校内虚拟实习模块和校外现场实习模块,两个阶段均采取分组开展的形式。
第一阶段为虚拟实习阶段。
学生该阶段在校内实践训练中心或多媒体教室利用虚拟实习平台进行实习。
虚拟实习阶段为期三周,内容涵盖全部隧道类型、施工方法和工序。
虚拟实习分为预习阶段和正式实习阶段。
预习阶段为期一周,主要掌握实习的目的、内容、要求和实习重难点,了解实习纪律和安全生产要求,为正式实习及工点实习提供纲领性指导及安全纪律保证。
隧道施工作业指导书(DOC 250页)
目录大象山隧道作业指导书 (2)第一章隧道超前地质预报施工作业指导书 (2)第二章超前大管棚施工作业指导书 (14)第三章超前小导管施工作业指导书 (22)第四章超前帷幕注浆施工作业书 (29)第五章全断面法开挖作业指导书 (38)第六章台阶法开挖作业指导书 (49)第七章隧道监控量测作业指导书 (61)第八章三台阶法、三台阶临时仰拱法作业指导书 (76)第九章钢架制作及安装作业指导书 (90)第十章锚杆施工作业指导书 (100)第十一章喷射混凝土作业指导书 (107)第十二章仰拱及填充作业指导书 (121)第十三章隧道防排水施工作业指导书 (135)第十四章钢筋工程施工作业书 (149)第十五章二次衬砌作业指导书 (153)第十六章衬砌背后注浆施工作业指导书 (170)第十七章明洞工程施工作业指导书 (178)第十八章帽檐斜切式洞门施工作业指导书 (196)第十九章水沟、电缆槽施工作业指导书 (210)第二十章隧道通风与防尘施工作业指导书 (220)第二十一章隧道逃生与应急措施指导书 (225)第二十二章钻爆作业指导书 (231)大象山隧道作业指导书第一章隧道超前地质预报施工作业指导书1 适用范围适应于新建铁路福州至平潭铁路站前二标大象山隧道工程。
2 作业准备2.1 作业现场调查(1)调查洞内外的常规作业环境及特殊作业环境;(2)调查地质、水文气象、地形地貌等对施工的要求或限制,并制定相应的应急处理措施。
2.2 技术方案超前地质预报目前常用的方法有物理勘探法、地质调查法、超前钻探法、超前导坑预报法等,施工中应将这几种预报手段综合运用,取长补短,相互补充和印证。
3 技术要求(1)、进行超前地质预报前,应研究既有区域地质、工程地质资料,必要时进行地表补充测绘,全面了解隧址区地质情况,分析和把握存在的主要工程地质问题、主要地质灾害隐患及其分布范围、在隧道内揭示的大致里程等,核实与领会设计文件中关于地质复杂程度分级、超前地质预报方案的内容。
隧道施工作业指导书(修)
隧道施工作业指导书(修)本隧道施工作业指导书主要是为了保障隧道施工过程中的安全和效率,同时也是为了保护环境和遵守法律法规。
在实际施工中,必须严格按照指导书的要求进行,确保隧道施工的质量和效益。
一、隧道施工前准备(一)确定施工方案:在确定施工方案时,必须充分考虑隧道的建设条件,设计施工措施和应急预案,制定详细的施工方案,明确施工的任务和标准,以及施工要求和安全措施等。
(二)调查勘察:必须进行详细的地质勘察和地质调查,了解隧道的地质条件和地质结构,确定施工方法和措施,避免地质灾害发生。
(三)制定施工计划:在制定施工计划时,必须考虑施工时间、施工进度、施工人员、材料和设备等,确保施工进度和质量。
(四)安排施工人员:在选择施工人员时,必须对其进行培训和考核,确保其具备相应的技能和经验,能够按照要求进行施工。
(五)准备施工材料和设备:在准备施工材料和设备时,必须充分考虑施工任务和要求,选择高质量的材料和设备,确保施工质量和效率。
二、隧道施工过程中的安全措施(一)安全设施和标志:在施工现场必须设立相应的安全设施和标志,防止人员和车辆误入危险区域,确保施工现场的安全和有序。
(二)安全培训和考核:在施工前必须对施工人员进行安全培训和考核,使其充分了解施工中的各种危险和安全措施,提高其安全意识和自救能力。
(三)施工现场管理:在施工现场必须进行严格的管理,对施工人员和设备进行定期检查和维护,防止设备故障和安全事故的发生。
(四)应急预案:在施工中必须制定详细的应急预案,针对各种不同情况制定相应的应急措施和程序,利用现代技术和装备及时处理和解决突发事件。
三、隧道施工后的清理和维护(一)清理施工垃圾和废弃物:在施工结束后,必须及时清理施工现场的垃圾和废弃物,避免对周边环境造成不必要的污染和破坏。
(二)设备维护和保养:在施工结束后,对施工设备进行及时的维护和保养,确保其工作正常和安全。
(三)监测和评估:在施工结束后,必须对隧道的使用情况进行监测和评估,及时发现和解决问题,保证施工质量和使用效果。
45某隧道施工作业指导书

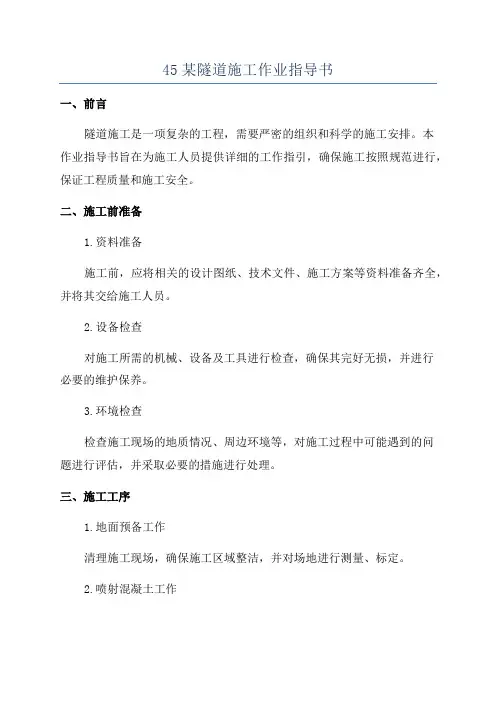

45某隧道施工作业指导书一、前言隧道施工是一项复杂的工程,需要严密的组织和科学的施工安排。
本作业指导书旨在为施工人员提供详细的工作指引,确保施工按照规范进行,保证工程质量和施工安全。
二、施工前准备1.资料准备施工前,应将相关的设计图纸、技术文件、施工方案等资料准备齐全,并将其交给施工人员。
2.设备检查对施工所需的机械、设备及工具进行检查,确保其完好无损,并进行必要的维护保养。
3.环境检查检查施工现场的地质情况、周边环境等,对施工过程中可能遇到的问题进行评估,并采取必要的措施进行处理。
三、施工工序1.地面预备工作清理施工现场,确保施工区域整洁,并对场地进行测量、标定。
2.喷射混凝土工作按照设计要求,将喷射混凝土设备搬运至施工位置,并进行靶板的安装和调整。
3.地质勘探工作在施工过程中,需要对地质情况进行勘探,根据实际情况调整施工方案。
4.断面支护工作根据设计要求,进行隧道断面的支护工作,包括锚杆、锚索等的施工。
5.排水工作根据隧道施工中可能遇到的地下水问题,采取必要的排水措施,确保施工现场的排水畅通。
四、施工安全1.安全教育施工人员需要接受相关的安全教育,了解施工中可能存在的危险以及应对措施,确保施工的安全进行。
2.安全防护措施施工现场应设置必要的安全警示牌、标志,为施工人员提供必要的安全防护设施,如安全帽、安全绳等。
3.施工指挥员责任施工指挥员需要对施工现场进行全面的安全监督,确保作业的安全进行。
五、施工管理1.施工进度管理施工过程中,需要建立科学的施工进度管理制度,及时掌握工程进度,并采取相应的措施保证工期。
2.质量管理施工过程中,需要严格按照相关技术规范进行施工,确保工程质量。
3.成本控制施工过程中,需要合理控制成本,防止浪费,确保经济效益。
六、施工验收1.施工质量验收施工完成后,需要对施工质量进行全面的验收,确保施工质量符合要求。
2.安全验收对施工期间采取的安全措施进行验收,确保施工安全。
3.环境验收对施工期间可能对环境造成的影响进行评估,采取必要的措施进行环境保护。
隧道施工作业指导书
隧道施工作业指导书一、引言隧道施工作业指导书旨在为隧道施工人员提供详细的施工作业指导,确保施工过程安全、高效、质量可控。
本指导书包括施工前准备、施工过程、施工安全、质量控制等方面的内容。
二、施工前准备1. 工程概述:介绍隧道工程的背景、目标和主要施工内容。
2. 施工方案:详细描述隧道施工的方法、工序和施工顺序。
3. 施工组织设计:确定施工团队的人员组成、职责分工和协调机制。
4. 施工设备准备:列出所需的施工机械设备及其数量、规格和性能要求。
5. 施工材料准备:明确所需的施工材料种类、数量和质量标准。
三、施工过程1. 施工进场:包括设立施工场地、搭建临时设施、组织人员进场等。
2. 地表开挖:根据施工方案要求,采用相应的开挖方法进行地表开挖。
3. 地下开挖:根据施工方案要求,采用相应的开挖方法进行地下开挖。
4. 支护与固结:根据地质条件和设计要求,选择合适的支护与固结措施。
5. 衬砌施工:根据设计要求,进行隧道衬砌的施工工艺和工序。
6. 排水与通风:确保隧道内的排水和通风系统正常运行。
7. 其他工程:根据具体工程要求,进行相应的施工工序。
四、施工安全1. 安全管理制度:明确施工期间的安全管理制度和安全责任人。
2. 施工现场安全:包括施工现场的防护措施、安全警示标识和施工人员的安全防护。
3. 施工机械安全:确保施工机械设备的安全使用和维护。
4. 施工作业安全:规定施工作业人员的安全操作规程和禁止行为。
5. 应急预案:制定施工期间的应急预案,包括事故处理和紧急疏散等。
五、质量控制1. 施工质量标准:明确隧道施工的质量要求和验收标准。
2. 质量控制措施:包括施工过程中的质量检测、监控和纠正措施。
3. 质量验收:规定隧道施工的质量验收程序和验收标准。
六、施工记录与报告1. 施工日志:记录施工过程中的关键节点、问题和解决措施。
2. 施工报告:定期向相关部门提交施工进展报告和质量安全情况报告。
七、总结与展望本指导书总结了隧道施工的经验教训,对今后类似工程的施工提出了展望和建议。
隧道工程作业指导书
一、隧道开挖作业指导书1 目的明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,尽可能地减少超欠挖,保证隧道的开挖作业安全、保证开挖质量。
2 编制依据1)、杭瑞高速毕都10标段施工图;3 适用范围适用于杭瑞高速毕都10标段内隧道施工。
4 隧道开挖施工4.1 方案设计要求本线隧道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌。
隧道开挖采取钻爆法施工,洞口段采用明挖法施工,洞身段Ⅱ级围岩采用全断面法施工,3级围岩地段采用台阶法施工,Ⅳ级围岩地段采用三台阶临时仰拱法或三台阶法开挖,Ⅴ级围岩地段采用四步CD法或三台阶临时仰拱法开挖。
隧道开挖前,首先完成洞口截水沟、洞口土方及边仰坡防护施工。
洞口土方采用挖掘机配合装载机自上而下分层施工,大型自卸汽车运输,并及时做好坡面防护,开挖一段(台阶)防护一段(台阶)。
洞口明洞采用明挖法施工,开挖至明暗分界线后,先施做护拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填。
弱围岩隧道开挖采用人工配合挖掘机进行,出碴采用装载机配合大型或中型自卸汽车无轨运输。
石质隧道采用钻爆法开挖,出碴采用装载机配合大型或中型自卸汽车无轨运输。
施工通风采用管道压入式通风。
在施工过程中应不断总结经验,优化工艺。
加强超前地质预测、预报,加强围岩监控量测管理。
根据量测结果,及时调整预留变形量及支护参数,适时施作二次衬砌,确保隧道安全。
开挖方法的改变,要严格按程序申请设计变更。
4.2 中隔壁法(CD法)CD法是在软弱围岩大跨度隧道中,先开挖隧道的一侧,并施作中隔壁,然后再开挖另一侧的施工方法,主要应用于双线隧道进出口Ⅴ级围岩浅埋地段。
4.2.1 CD法施工工艺CD法施工工艺流程见图1。
4.2.2 CD法施工工序说明CD法施工工序见图2。
㈠、⑴利用上一循环架立的钢架施作隧道侧壁Ф42超前钢花管及导坑侧壁Ф22水平锚杆超前支护。
隧道作业指导书六篇_pdf
作业指导书小导管注浆新奥法施工十八字诀弱爆破短进尺强支护勤量测快封闭早衬砌123 3.1 3.1.13.1.23.2 3.2.13.2.23.3 3.3.1 目的:指导注浆人员进行小导管注浆作业;适应范围:本作业指导书适用于深圳地铁第五标段区间隧道及横通道小导管注浆作业;作业程序小导管制作超前小导管按设计采用Φ42 ㎜、壁厚 4 ㎜的钢管加工,长 3.5 m,钢管管头加工成尖头,并焊接密封,孔眼布置先根据设计加工,并在不同地层注浆试验后进行相应调整,导管尾部盲管长度以1-1.5m 为宜。
掌子面注浆管宜长4-6.0m ,孔眼间距0.5-0.7m ,盲管长度宜为1.5-2.0m,管前端焊接密封。
小导管安装拱顶超前小导管根据设计角度及间距布置,需严格控制角度及间距,对于松软地层,采用风钻顶入;较硬地层用风钻钻眼后,安装小导管。
小导管就位后,用高标号水泥沙浆封堵孔口,小导管尾部与钢格栅焊接。
掌子面注浆管孔距为0.7-1.0m,梅花型布设,优先采用风钻顶入,其次采用打眼安装方法。
止浆墙的设置止浆墙应根据地质情况、导管布置、注浆压力设置,保证在注浆过程中不漏浆。
一般在较硬地层,喷射5-10 ㎝厚C20 砼,松软地层或注浆压力较高地层应加挂网片,喷射应更加密实。
对于留有核心土地段,应清除松散土体后再行封闭。
15 ㎝厚C20 砼,孔口处喷射砼应更加密实。
对于留有核心土地段,作业指导书隧道锚杆初期支护新奥法施工十八字诀弱爆破短进尺强支护勤量测快封闭早衬砌1. 目的:指导锚杆作业人员进行锚杆支护作业2. 适用范围:本作业指导书适用于隧道锚杆初期支护作业3. 锚杆作业3.1 原材料锚杆(杆径为20~22mm)及配套的垫板(厚6~10 ㎜,规格:150×150 或200、树脂、早强剂、速凝剂。
×200 ㎜)与螺母、水泥砂浆(强度不小于M20)3.2 工具凿岩机、十字形合金钻头,打击套筒、力矩或套筒板手,锚杆拉力计、木楔。
隧道工程课程设计指导书
隧道工程课程设计指导书一、课程设计的目的(1)、在学完隧道工程等相关课程和进行的生产实习的基础上,全面检查学生掌握这些课程的基本原理、方法、设计、施工和施工组织等有关知识的情况。
(2)、通过此次课程设计,训练学生灵活运用所学知识解决工程实际问题,提高学生分析问题和解决问题的能力。
(3)、进行隧道工程设计基本技能的训练:例如计算、绘图、查阅资料和手册、运用标准和规范进行计算机辅助设计和绘图的训练。
二、课程设计的基本要求(1)、通过课程设计,要求学生掌握隧道设计的基本要领,并能对各类围岩做出相应的复合衬砌设计计算;(2)、掌握隧道工程的施工方法、进行施工总体布置的要点,了解有关隧道工程的新技术、新方法;(3)、写出设计说明书,说明书中要施工方案的比选分析及施工注意事项;(4)、所有图纸均应按工程制图要求绘制,应有图框和图标。
三、课程设计的内容1、隧道横断面设计,包括隧道建筑限界、隧道净空、汽车横洞、行人横洞、有紧急停车带的横断面等。
2、隧道衬砌设计,确定复合式衬砌的尺寸及每延米工程量。
3、辅助施工方法设计4、隧道的施工方案设计,根据给定的地质资料选定适当的施工方法,绘制施工方案横断面图及爆破方案设计图。
5、撰写设计说明书。
四、设计步骤及要点(一)、隧道横断面设计1、隧道建筑限界确定根据公路等级进行隧道建筑限界设计,结合隧道设计规范确定各尺寸。
隧道建筑限界根据隧道长度等有四个:①、主洞建筑限界②、有紧急停车带的建筑限界③、行车横洞建筑限界④、行人横洞建筑限界。
在绘制建筑限界时各部分尺寸都要标注清楚。
2、隧道衬砌内轮廓线确定根据公路等级进行隧道衬砌内轮廓线设计,结合隧道设计规范确定各尺寸。
隧道衬砌内轮廓线根据隧道长度等有两个:①、主洞衬砌内轮廓线②、有紧急停车带的衬砌内轮廓线隧道衬砌内轮廓线的确定方法:①、按单心圆设计根据确定的建筑限界和隧道设计规范要求富余10cm,确定圆心和半径画出单心圆衬砌内轮廓线。
隧道工程系列作业指导书.docx
1、 仰坡施工2、 洞口段施工3、 洞门施工4、爆破施工7、超前小导管注浆施工8、 喷射钢纤维混凝土9、 型钢及格栅钢架施工10、防水层1K 二次衬砌5、 II 、III 类围岩全断面开挖支护6、 IV 、V 类 岩台阶法开挖支护隧道工程作业指导书一. 洞口边仰坡施工首先在仰坡刷坡线外5〜10m施作截水沟,以拦截地表水。
避免地表水冲刷洞口边仰坡及洞门,造成危害。
截水沟用M5浆砌片施工时按洞口边、仰坡顶开挖线分层爆破开挖洞口路堑。
采用低猛度、弱爆破减少对边、仰坡的挠动。
为增加洞口及仰坡的稳定性,确保进洞安全,洞口边仰坡施工自上而下进行,及时对洞顶仰坡进行支护处理,采用喷、锚支护、封闭。
采用4)25.L=250cm 砂浆锚杆,喷射碗厚8cm,局部破碎岩石喷C25钢纤维腔10cm。
进洞前在拱顶仰坡设两排锁口锚杆固,锚杆直径25mni、L=450cm、间距1.0m、排距1.25m。
二、瞇道进口段洞身开挖隧道进口段洞身埋深较浅,围岩较破碎,完整性差,为确保进洞安全,施工采用:“弱爆破、短进尺、早封闭、强支护、严注浆、勤量测”的原则。
洞口段开挖一般采用台阶法施工。
开挖采用PPV316-90凿岩台车钻机与人工配合施工,局部地段采用YT-28凿岩机钻孔。
光面爆破,非电毫秒雷管起爆,台阶长度5m左右,进尺控制在1. On】以内,采用《32mm超前锚杆支护,型钢钢架及锚网喷联合支护。
进洞后围岩条件好时改为全断面开挖。
施工作业流程如下:超前锚杆-上台阶开挖-初喷一拱部径 向锚杆一安设型钢钢架一复喷一开挖下台阶一初喷一边墙径向中 空锚杆-立墙型钢钢架-复喷-墙拱從浇注。
三、洞门施工隧道进洞衬砌施工完成后及时施工洞门。
洞门一般采用浆砌 片石端墙式洞门,花岗岩条石镶面。
墙顶部采用20#碗现浇帽石。
施工时,端墙和洞口挡墙同步砌筑,并在挡墙上每隔2米上下交错 设置10cm x 10cm 的泄水孔。
端墙基础坐在完整坚实的基面,现浇C20 腔。
隧道工程课程设计任务书及指导书
《隧道工程课程设计》任务书1 课程目的通过课程设计,使学生掌握公路隧道支护结构的基本计算方法,熟悉矿山法在公路隧道施工中的工艺,掌握公路隧道施工设计的基本方法。
2 题目《公路隧道结构设计与计算》题目一:某高速公路隧道通过III 类围岩(即IV级围岩),埋深H=30m,隧道围岩天然容重γ=23 KN/m3,计算摩擦角ф=35o ,变形模量E=6GPa,采用矿山法施工。
题目二:某高速公路隧道通过II 类围岩(即V级围岩),埋深H=50m,隧道围岩天然容重γ=20 KN/m3,计算摩擦角ф=25o , 变形模量E=1.5GPa,采用矿山法施工。
题目三:某一级公路隧道通过III 类围岩(即IV级围岩),埋深H=30m,隧道围岩天然容重γ=23 KN/m3,计算摩擦角ф=35o ,变形模量E=6GPa,采用矿山法施工。
题目四:某一级公路隧道通过II 类围岩(即V级围岩),埋深H=50m,隧道围岩天然容重γ=20 KN/m3,计算摩擦角ф=25o , 变形模量E=1.5GPa采用矿山法施工。
题目五:某高速公路隧道通过IV类围岩(即III级围岩),埋深H=20m,隧道围岩天然容重γ=25 KN/m3,计算摩擦角ф=50o , 变形模量E=10GPa,采用矿山法施工。
题目六:某一级公路隧道通过IV类围岩(即III级围岩),埋深H=20m,隧道围岩天然容重γ=25 KN/m3,计算摩擦角ф=50o, 变形模量E=10GPa,采用矿山法施工。
(以上六题共用条件:衬砌材料采用C25喷射混凝土,材料容重γh=22 KN/m3,变形模量 E h=25GPa)3 隧道洞身设计内容(1) 按相应公路等级的行车速度确定公路隧道建筑限界(2) 按公路隧道要求对隧道衬砌进行结构设计(拟定结构尺寸);(3) 按规范确定该隧道的竖向均布压力和侧向分布压力;(4) 计算衬砌结构的内力(画出弯矩图和轴力图);(5) 对衬砌结构进行配筋验算。
隧道--课程设计任务书
南阳理工学院土木工程学院道路桥梁与渡河工程专业课程设计任务书课程名称:隧道工程设计题目:隧道工程课程设计学生姓名:***学号:**********专业班级:2016级道路桥梁与渡河工程二班指导教师:***目录一、设计目的 ------------------------------------------------------------------------------ - 1 -二、设计题目------------------------------------------------------------------------------- - 1 -三、设计内容------------------------------------------------------------------------------- - 1 -四、设计资料------------------------------------------------------------------------------- - 1 -五、隧道洞身设计------------------------------------------------------------------------- - 2 -5.1隧道横断面设计 ----------------------------------------------------------------- - 2 -5.1.1围岩等级计算------------------------------------------------------------- - 2 -5.1.2隧道建筑限界的确定---------------------------------------------------- - 3 -5.1.3隧道内轮廓线的确定---------------------------------------------------- - 4 -5.2隧道衬砌设计 -------------------------------------------------------------------- - 5 -5.2.1隧道衬砌结构设计------------------------------------------------------- - 5 -5.2.2隧道深浅埋的确定------------------------------------------------------- - 7 -5.2.3围岩竖直均布压力------------------------------------------------------- - 7 -5.2.4围岩水平均布压力------------------------------------------------------- - 7 -5.3隧道洞室防排水设计 ----------------------------------------------------------- - 8 -六、隧道开挖及施工方案 --------------------------------------------------------------- - 8 -6.1施工方案 -------------------------------------------------------------------------- - 8 -6.2施工顺序 -------------------------------------------------------------------------- - 8 -七、计算洞门墙土压力 ------------------------------------------------------------------ - 9 -7.1洞门的尺寸设计 ----------------------------------------------------------------- - 9 -7.1.1洞门类型的确定---------------------------------------------------------- - 9 -7.1.2洞门尺寸的确定---------------------------------------------------------- - 9 -7.2洞门检算 ------------------------------------------------------------------------ - 10 -八、隧道施工监控量测 ----------------------------------------------------------------- - 11 -8.1沉降监测点 ---------------------------------------------------------------------- - 11 -8.2洞内监控量测 ------------------------------------------------------------------ - 12 -8.2.1洞内观察----------------------------------------------------------------- - 12 -8.2.2洞内净空收敛监测点-------------------------------------------------- - 13 -8.2.3拱顶下沉监测点-------------------------------------------------------- - 13 -九、设计依据----------------------------------------------------------------------------- - 13 -十、指导老师----------------------------------------------------------------------------- - 14 -一、设计目的通过课程设计,使学生掌握隧道支护结构的基本计算和设计方法,掌握隧道施工设计的基本方法,掌握隧道洞室防排水设计的基本内容和方法,熟悉隧道施工监控量测的方法,培养学生独立分析问题、解决问题的能力,为毕业后参与隧道设计和施工打下良好基础。
隧道工程作业指导书(DOC)
隧道工程作业指导书一、开挖及钻爆1.Ⅴ级围岩双侧壁导坑法双侧壁导坑法, 是将隧道断面分成左右两个侧壁坑和中洞核心三大部分开挖。
视土质情况侧壁坑可以分两层或三层开挖, 中洞核心部分也分两层或三层开挖。
中洞核心施工方法:中洞核心采用人工配合反铲挖掘机台阶法开挖。
先施作中洞拱部大管棚(或小导管)预注浆超前支护, 然后开挖中洞拱部核心土, 再开挖下部中洞核心土。
中洞拱部核心土开挖后, 立即初喷混凝土4cm封闭围岩, 然后打锚杆、挂网、架设拱部钢拱架, 再复喷混凝土至设计厚度, 拱部钢拱架与双侧壁导坑边墙钢架一一对应, 紧密相连。
拱部核心土上台阶超前3m 左右, 每循环进尺1m。
掘进作业循环时间安排:侧壁导坑、中洞上、下台阶每循环进尺均为1m, 一天两循环。
导坑内壁拆除方法同CRD 法。
2.Ⅴ级围岩CRD法开挖按照设计和《铁路设计施工规范》定义要求, CRD法施工是将隧道断面分成左右侧两大部分开挖, 每侧又分为三层台阶开挖。
左右侧各部分导坑平行施工, 交错掘进, 开挖面前后距离错开4~6m左右。
各部分采用人工和弱爆破短台阶分层开挖、分层支护、分部闭合。
上台阶长度4~6m左右, 掌子面至底部型钢支护封闭长度不超过20m, 开挖前拱部设超前支护, 隧道初期支护采用网喷混凝土、锚杆、HW175型钢拱架(榀/80cm), 开挖后立即初喷混凝土、架设钢拱架、挂网、打锚杆、喷混凝土至设计厚度, 开挖循环进尺1.0m, 与型钢支撑间距相适应。
中隔墙设增设临时系统锚杆, 同时增设超前锚杆或超前小导管, 各部开挖断面临时仰拱封闭, 以确保施工安全。
各部出碴采用人工手推车装运碴石, 弃至主洞后再由机械装碴运至洞外。
中隔壁拆除方法:待围岩变形基本稳定后, 以监控量测信息为指导用火焰切割法分段拆除内壁钢支撑, 立即铺设防水板、浇筑仰拱, 全断面浇筑拱墙混凝土, 尽早将二衬封闭成环。
3.Ⅳ级围岩CD法开挖按照设计和《铁路设计施工规范》定义要求, 由于开挖断面大, Ⅳ级围岩地质条件较差, 自稳能力低, 为确保施工安全, 采用CD法开挖, 全断面衬砌施工。
隧道工程作业指导书
隧道工程作业指导书鞍山市自在东街路途、隧道、排水、照明工程隧道施任务业指点书鞍山市自在东街路途、隧道、排水、照明工程一、隧道洞口及明洞施任务业指点书1 目的明白隧道洞口及明洞工程作业的工艺流程、操作要点和相应的工艺规范,指点、规范隧道洞口及明洞工程的施工。
2 编制依据1.施工图纸2.城市路途设计规范〔CJJ37-90〕3.公路路途设计规范〔JTG D20-2006〕4.公路沥青路面设计规范〔JTG D50-2006〕5.公路沥青路面施工技术规范〔JTG F40-2004〕3 适用范围适用于新建隧道洞口及明洞工程作业,包括明洞开挖、排水等。
4 洞口及明洞4.1 施工工艺施工工艺见以下图。
4.2 洞口开挖方法洞口开挖布置尽量避开雨季施工,测量定位,放出开挖边线,明白开挖范围,判定开挖范围地质状况;施作边仰坡截水沟等,完善洞口排水系统与路基永世排水相结合。
洞口〔洞口段设有明洞〕采用自上而下分层明挖法施工,洞口表层土方及风化软岩采用机械开挖,硬岩和机械开挖困难的采用松动爆破开挖,土方及风化软岩边仰坡预留二次开挖层,采用人工配合机械开挖,石方预留二次光面爆破层,确保边仰坡平顺、动摇,为进洞施工发明条件。
在洞口开挖进程中,坡脚设置暂时排水沟,以利于扫除任务面上的积水,坚持任务面枯燥,提高开挖效果,同时防止洞口基岩被水侵泡,降低基底的承载力。
洞口开挖坚持边开挖,边防护的原那么,二次开挖完成后,及时依照设计停止边仰坡坡面防护,以防破坏坡面动摇性和全体性。
为确保顺利进入暗洞施工,成洞面开挖完成后,严厉按设计要求及时停止成洞面防护。
洞口工程施工工艺流程图4.3 明洞施工方法⑴明洞开挖方法采用明挖施工法,为保证施工平安,拱部边、仰坡及两侧边墙设置锚、网、喷暂时支护。
明洞开挖完成后,及时施作明洞仰拱及填充,防止地表水侵泡基底,降低基底承载力。
明洞钢筋在钢筋场地加工制造,现场绑扎施工。
明洞衬砌采用全体液压衬砌台车作内模及支架,外模采用修建钢模板,钢管弯制外拱架组成外支撑体系,拉杆联成全体。
隧道工程设计任务书
《隧道工程构造设计》课程设计任务书一、课程设计的目的1、通过课程设计,使学生所获得的专业理论知识加以系统化,整体化,以便于巩固和扩大所学的专业知识;2、培养学生独立分析,解决实际问题的能力;3、提高设计技巧和编写说明书及绘图能力;4、为适应工作需要打好基础。
考虑美观以及便于施工等要求,根据可能和合理方案进行技术经济比较选定合理的布局、材料和施工方法等。
二、设计题目:隧道的设计三、设计依据1、《铁路隧道设计规范》2、《隧道工程》教材及相关参考书3、《隧道工程设计要点集》,关宝树编著,人民交通出版社,2003年12月五、设计成果1.设计说明书格式统一采用A4大小的纸张手写。
2.内容必须充实,说明书页数不少于20;字体工整,大方。
3.图纸采用A3大小六、设计时间安排隧道工程课程设计时间为一周,要求学生集中时间完成全部内容,时间安排如下:1.基础资料收集1d2.设计提纲、方案的确定2d3.隧道的相关平面图、剖面图绘制2d七、设计纪律要求1.设计中要自主完成,杜绝抄袭现象,发现类同者,设计成绩按零分计。
2.正常上课期间所有设计学生必须到教室进行设计,不得迟到和早退。
3.设计期间指导教师实行不定期点名制度,两次无故不到者设计成绩降级。
四次无故不到者设计成绩为不及格。
八、成绩评定学生的课程设计成绩由指导老师根据学生在设计期间的设计图纸、设计计算说明书、出勤等情况综合评定。
成绩分:优、良、中、及格、不及格五个等级。
成绩评定标准如下:优:能认真完成设计指导书中的要求,设计过程中,严格要求自己,独立完成设计任务,图纸整洁、绘制标注规范,设计方案合理,思路清晰,设计说明书内容充实工整。
设计期间出满勤。
良:能较好的完成设计指导书中的要求,能独立完成设计任务,设计思路较清晰,平面布置合理、图纸绘制标注规范、整洁,设计认真,设计期间出满勤。
中:能完成设计指导书中的要求,平面布置基本合理、图纸绘制规范、字体和数字标注较整洁,设计较认真,设计期间出满勤。
[工作总结]铁工、隧道毕业实习指导书
石家庄铁路职业技术学院铁工、隧道专业实习指导书一、实习目的市场经济条件下社会对于毕业学生的要求逐步提高,学生不仅要掌握牢固的理论基础知识,对所学领域有较全面、深入的了解,而且还要能运用所学理论和方法解决实际问题。
毕业实习是教学中的最后一个综合性实践教学环节,是锻炼学生分析和解决实际问题能力的重要途径。
实习就是要把理论与实践有机结合起来,达到能在毕业后尽快承担任务进入角色学以致用的目的。
二、实习的意义1.实习是教学的重要环节。
通过实习,能理论联系实际,巩固所学理论知识,并把所学理论应用于实践,以达到理论与实践的统一。
2.了解施工单位,通过实践锻炼为参加工作后能尽快适应工作需要积累一定工作经验。
参加工作前学生的主要任务是学习,在实习中遇到问题能及时得到指导和帮助,能迅速提高实践能力和操作技能,积累实践经验。
毕业后作为大学毕业生,作为技术干部,在别人眼里你的位置、身份变了,对你要求也就高了。
因此,在毕业前只有积累了一定的实践经验才能在工作单位尽快担起责任、干好工作。
3.为毕业设计积累实践经验和知识,搜集相关资料。
三、实习的方法观察、交流、实做、查阅资料、对照思考、总结是实习的基本方法。
1.观察通过观察现场实物并参照施工设计图可以了解工程结构,通过实物与设计图的比较可以提高识图能力。
观察施工过程和施工机具设备的安装使用过程可以对施工的工艺、方法、步骤、性能有所了解。
观察不能局限于本单位和本人参加的工程,还应包括你所见到的所有工程,平时要多留心多积累以丰富自己的知识。
2.交流实习中要与领导和施工人员多交流,通过交流、提问可以了解到一些实质性内容加深对问题的理解,能得到有益的指导。
同时通过交流还能加深相互了解,有利于开展工作。
3.实做积极参加生产劳动。
技能不是仅凭看和理论学习就能提高,应积极主动参加生产劳动和各种社会实践活动,通过实做训练提高自己的操作技能、动手能力与自信心。
4.查阅资料由于实习时间短不可能经历施工全过程,但通过查阅设计和施工资料可以对整个工程结构和施工过程有一个全面的了解和认识。
隧道工程实训任务书、指导书
《隧道工程》实训任务书一.目的与要求《隧道工程》实训是为了加强学生对施工技术和项目管理知识系统掌握,通过系统地学习及综合实践运用,使学生对施工技术和项目流水施工以及现场平面设计等进一步熟悉和运用,提高学生分析问题和解决问题的能力,加强现场平面设计、流水施工组织、施工技术方案的编制等的实际训练,培养学生树立正确的施工组织设计思想和严谨踏实、认真细致、理论联系实际的工作作风。
施工组织设计是在给定隧道施工图和招标文件的条件下,确定正确的施工方案和流水作业,编制符合要求的施工组织设计。
学生在规定的时间内,按课程设计任务书的要求逐项完成后,通过答辩形式,评定学生的成绩。
二.实训内容1. 工程名称:某山岭隧道。
2. 根据提供的资料编制施工组织设计(含现场平面布置,水电容量计算,流水施工及进度计划,技术措施,质量保证措施,安全与文明施工措施。
三.实习组织及要求(一)实训组织1.实训时间为期一周,要求学生按照学校和老师安排的时间、教室完成制定任务。
学生不得无故迟到或矿到。
缺席超过2次者,实训成绩以零分计,不予补考。
2.每个学生独立完成所有实训内容。
(二)实训要求1.全面阅读设计、施工技术规范及相关参考书等资料,根据任务书和指导书制订自己的工作计划。
2.每天的实训时间执行学院的上课时间,按要求准时到实训地点集中进行实训,有特殊情况缺席的同学应履行请假手续,非集中时间在寝室或教室等场所分散进行实训。
3.提倡相互讨论、询问老师,禁止抄袭。
四.实训方法必须按任务书所规定的时间和要求独立完成实训。
五.实训考核办法1.考核组织由任课教师根据学生完成实训任务的质量情况,以及实训过程中的出勤情况进行综合评定,教师应对实训优秀作业作记录和进行归档。
2.考核内容及评分办法(1)考核内容:实训成果的完整性、规范性。
(2)评分办法:实训过程占20%,内容考核比重占30%;格式考核比重占10%,纪律占20%,面试占20%。
实训过程是否独立完成实训任务,内容的完整性、格式是否规范、资料是否整洁、方法是否正确、施工方案及组织是否正确合理。
2015隧道施工技术课程顶岗实习指导书.
湖北交通职业技术学院·道桥系隧道施工现场实习指导书第一部分顶岗实习指导一、实习目的和实习任务隧道施工现场顶岗实习是学生在学完本专业全部专业课程后,到工程施工现场学习的一个重要教学环节。
其目的在于使学生加深对隧道工程基本知识的理解和对工程实际的认识,学习现场施工技术人员的施工技术和施工管理经验;学习艰苦奋斗、吃苦奉献的工作精神;培养学生综合运用所学知识解决工程实际问题的能力,和独立工作的能力;同时搜集必要的隧道工程技术资料,为撰写实习报告作好充分的准备。
以使其更快更好地走上工作岗位和能够更好地胜任隧道施工基层技术工作。
学生应以工程技术人员的身份,参加施工现场的各项工作,特别是施工技术和施工管理方面的具体工作。
学生应虚心向现场人员求教,深入实际,从最基本的内容学起。
采用调查、阅读、复核计算、审核,听报告和讲座、参与实际操作多种形式,边做边学。
顶岗实习工作的主要任务是:l、了解隧道工程的施工组织设计,学习如何结合隧道工程特点和现场条件,施工准备、选择施工方案、安排施工计划、现场平面布置等内容。
2、了解隧道工程施工的基本作业和施工程序;3、了解常用施工机械的性能及作用要求;4、了解隧道工程施工技术规范、验收规范和安全技术操作规程。
注意分析在工程中经常出现的施工管理和质量问题;5、学习我国建设工程有关法律、法规,如经济合同法、招投标法、建设监理制度等;6、了解隧道工程施工组织机构、项目部运作模式及各项管理制度;7、了解隧道工程施工过程中土木工程技术工作内容及各项技术管理制度;8、学习并一定程度地掌握隧道工程施工的常规施工技术;9、了解特殊地质条件下隧道工程施工的特殊施工技术;10、学习编制隧道(单位)工程施工组织设计。
11、了解隧道工程验工、计价工作内容和程序。
12、以实习工点为例,收集毕业设计所需的基础资料,如隧道设计说明书、设计图、施工单位的基本情况、施工组织设计文件、作业指导书、质量检查等施工技术资料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
《隧道工程》实训任务书一.目的与要求《隧道工程》实训是为了加强学生对施工技术和项目管理知识系统掌握,通过系统地学习及综合实践运用,使学生对施工技术和项目流水施工以及现场平面设计等进一步熟悉和运用,提高学生分析问题和解决问题的能力,加强现场平面设计、流水施工组织、施工技术方案的编制等的实际训练,培养学生树立正确的施工组织设计思想和严谨踏实、认真细致、理论联系实际的工作作风。
施工组织设计是在给定隧道施工图和招标文件的条件下,确定正确的施工方案和流水作业,编制符合要求的施工组织设计。
学生在规定的时间内,按课程设计任务书的要求逐项完成后,通过答辩形式,评定学生的成绩。
二.实训内容1. 工程名称:某山岭隧道。
2. 根据提供的资料编制施工组织设计(含现场平面布置,水电容量计算,流水施工及进度计划,技术措施,质量保证措施,安全与文明施工措施。
三.实习组织及要求(一)实训组织1.实训时间为期一周,要求学生按照学校和老师安排的时间、教室完成制定任务。
学生不得无故迟到或矿到。
缺席超过2次者,实训成绩以零分计,不予补考。
2.每个学生独立完成所有实训内容。
(二)实训要求1.全面阅读设计、施工技术规范及相关参考书等资料,根据任务书和指导书制订自己的工作计划。
2.每天的实训时间执行学院的上课时间,按要求准时到实训地点集中进行实训,有特殊情况缺席的同学应履行请假手续,非集中时间在寝室或教室等场所分散进行实训。
3.提倡相互讨论、询问老师,禁止抄袭。
四.实训方法必须按任务书所规定的时间和要求独立完成实训。
五.实训考核办法1.考核组织由任课教师根据学生完成实训任务的质量情况,以及实训过程中的出勤情况进行综合评定,教师应对实训优秀作业作记录和进行归档。
2.考核内容及评分办法(1)考核内容:实训成果的完整性、规范性。
(2)评分办法:实训过程占20%,内容考核比重占30%;格式考核比重占10%,纪律占20%,面试占20%。
实训过程是否独立完成实训任务,内容的完整性、格式是否规范、资料是否整洁、方法是否正确、施工方案及组织是否正确合理。
是否遵守学校作息时间,有无无故缺席、迟到、早退现象。
是否具有较好的职业能力,兼顾方法能力和社会能力。
3.成果鉴定标准本实训的成绩评定以完成的钢筋工程量计算表格的质量为考核依据,成绩采用两级制,即合格、不合格。
六. 时间安排表实训时间安排如下:序号内容时间1 安排任务,熟悉实训内容0.5天2 在指定地点完成实训作业 3.5天3 作业上交,并进行实训答辩1天小计 5《隧道工程》实训指导书通过连贯地、完整地隧道各个分项工程的施工方案及施工流程,是实训的主要目的。
学生应参照以下步骤进行实训一、准备工作1. 借阅设计、施工技术规范及相关参考书2. 仔细阅读任务书明确实训内容二、编制施工组织设计1. 工程概况:包括隧道情况、所处地段的地形地貌、地质条件、施工条件等。
2. 施工总体部署:包括目总施工方案、施工流程等。
(1)总施工方案施工队伍安排,安全与超前预报,施工作业面安排,钻、爆、出喳、通风,支护,衬砌,顶棚、边墙及路面的总体施工方案。
(2)施工总体流程图3. 施工方案:包括确定施工顺序和施工流向、流水段划分、施工方法、机械选择等。
(1)洞口工程:施工方案、施工方法及注意事项(注意:洞口段进洞方法)(2)明洞施工方案:施工方案、施工工艺及注意事项(3)正洞洞身工程:开挖方法(注意:不同围岩采用不同的开挖方法)、爆破方法,超前支护施工方法及工艺流程,超前锚杆,初期支护施工工艺,洞身二次衬砌施工(注意施作时间)、仰拱施工(4)隧道路面施工方法及流程4. 不良地质地段施工方法:对溶洞的处理5. 隧道分项工程施工工序包括:洞口开挖,明洞施工,洞身开挖,超前支护,初期支护。
仰拱施工,二次衬砌及洞内沥青混凝土路面施工顺序三、提交成果(按装订顺序)(一)封面、目录、任务书(二)正文第一章编制说明第二章工程概况第三章主要工程项目的施工方案、方法一、施工总体部署1. 总施工方案2. 总施工流程二、隧道工程施工方案1. 洞口工程2. 明洞施工方案3. 正洞洞身工程4. 隧道路面施工第四章不良地质地段施工方法第五章各分部工程的施工工序附:隧道资料1. 隧道概况隧道为上、下行分离的四车道高速公路小间距隧道。
隧道穿越的山体最高海拔高程约为760.9米,谷底最低海拔高程为656米,隧道最大埋深约为90米。
隧道为上下行分离的四车道高速公路小间距隧道,隧道建筑限界净宽9.75m,净高 5.0m。
隧道左线起讫桩号为ZK91+705~ZK92+130,全长425m,右线起讫桩号为YK91+705.227~YK92+132.426,全长427.199m。
隧道进口采用端墙式洞门,隧道出口左线采用钢筋混凝土结构偏压式洞门,出口右线采用浆砌片石台阶式洞门。
隧道左线平面线型进口段为圆曲线,曲线半径R=2500m,中间段为缓和曲线,A=800m,出口段平面线型也为圆曲线,曲线半径R=1500m,隧道右线的平面线形进口段为圆曲线,曲线半径R=2600m,中间段为缓和曲线,A=820m,出口段平面线型也为圆曲线,曲线半径R=1640m。
隧道纵面线型左线为+3.542%和+2.2%的单向坡,右线为+2.498%和+2.4%的单向坡。
为了保证洞口边仰坡在施工和使用期间的稳定,在隧道进口设置了15米明洞衬砌,明洞衬砌采用60cm厚C25钢筋混凝土结构。
隧道衬砌采用复合式衬砌:(1)初期支护:对于Ⅱ类围岩地段及Ⅲ类浅埋围岩地段初期支护主要由工字钢钢拱架或格栅钢拱架、C20喷射混凝土和Φ8钢筋网组成,径向采用Φ25中空注浆加固锚杆,中侧采用预应力注浆锚杆。
工字钢钢拱架具有刚度大,发挥作用快的特点,适用于跨度大,围岩自稳能力差的隧道区段。
每榀钢拱架之间用Φ22的钢筋连接,并与径向锚杆及钢筋网焊为一体,与围岩密贴形成承载结构。
Ⅳ~Ⅴ类围岩地段初期支护,由于围岩的强度较高,其自身具有一定的承载能力,因此初期支护主要以喷锚支护为主,局部地质条件较差的地段采用格栅钢拱架支撑。
(2)二次衬砌:对于隧道洞口段的Ⅱ~Ⅲ类浅埋围岩地段,由于岩体风化严重,节理发育、自稳时间较短,洞室开挖跨度较大,二次衬砌按承担上部土压力覆土荷载计算需采用C25钢筋混凝土结构,二次衬砌要求紧跟开挖面。
对于Ⅳ~Ⅴ类深埋围岩地段,由于该段岩体比较稳定,可采用C25素混凝土结构。
在施工过程中仍必须注意初期支护的变形与稳定监测,根据监测数据合理确定二次衬砌的施作时间,尽可能发挥初期支护的承载能力。
隧道内设沥青路面,沥青混凝土面层厚度为10cm ,下设20cm 厚C30混凝土基层。
2. 隧道地质(1)地形地貌隧道地处中低山地貌区。
隧道入口处坡向150°,坡角约30°,出口处坡向190°,坡角约30°。
隧道所在区域属南秦岭褶皱系中的三级构造单元武当复背斜内,次级构造单元为武当复背斜北部的两郧倒转背斜近轴部,地层一般倾向北或北东,轴部地层为武当群,北西端周边由震旦系和下古生界地层呈翼边围绕。
(2)工程地质条件根据本次钻探资料揭示,隧道区分布的主要地层有第四系覆盖层(Q )含碎石亚粘土、震旦系灯影组(dn Z 2)岩层。
现将其工程地质特征描述如下:1)第四系覆盖层(Q ):含碎石亚粘土(hQ )(地层代号Ⅰ-2):褐-黄褐色,可见铁锰氧化物,夹灰色条纹,碎石具棱角状,粒径约20-50mm,含量约5-25%,呈饱和、硬塑状态。
该层在隧道仅在进口段有分布,层厚0.30m 。
该层地震波速Vp 在500-700m/sec 之间,围岩类别为Ⅰ类,推荐承载力][0σ=270kPa 。
2)震旦系灯影组岩层(dn Z 2):弱风化白云质灰岩(地层代号Ⅶb-3):灰色-灰白色,主要矿物成分为碳酸钙等,细晶结构,块状构造,细节理裂隙较发育,受构造影响,该段岩芯局部较破碎,呈碎石状,采取率55%-75%。
其单轴抗压强度平均值Rc =69.6Mpa 。
地震波速Vp 在1600-3300m/sec 之间。
围岩类别为Ⅱ-Ⅳ类,推荐承载力][0σ=1600kPa 。
3)水文地质条件隧址区地表水主要为从隧道所处山坡坡脚通过的堰岔河,水量不大,水位动态随季节变化明显。
隧道区地下水主要为第四系孔隙水及岩溶裂隙水,第四系孔隙水主要赋存于第四系覆盖(Q )层中,水位动态随季节变化明显;岩溶裂隙水赋存于震旦系灯影组(dn Z 2)岩层中,其含水层富水性一般较差,水量不丰。
水质分析资料表明,隧道区地表水、地下水对混凝土无腐蚀性,对钢结构具弱腐蚀性。
4)不良地质现象隧道区的主要不良地质现象主要为黄龙洞附近的岩溶,本次勘察中在隧道洞体周围尚未发现溶洞,对于在隧道施工开挖过程中发现岩溶问题,根据岩溶的实际发育情况采取相应的处理措施。
5)地震及区域稳定性隧道所处地区为地质构造活动影响地带,地壳仍在活动,但总体上是平缓的升降运动,区域上尚属稳定。
近几十年代,仍有地震活动记录,地震最高震级为4.9级,根据《中国地震基本烈度区划图》,本区地震基本烈度为Ⅵ度,依据《公路工程抗震设计规范》,本隧道应按Ⅶ度进行地震设防。
3. 采用的辅助施工方法隧道采用的辅助施工措施主要有如下几项:超前长管棚、超前小导管、超前锚杆。
1)超前小钢管:设置在隧道出口段无长管棚支护的Ⅱ~Ⅲ类围岩地段,采用外径42mm,壁厚3.5mm,长350cm的热扎无缝钢管, 早强药卷作为填充粘结料。
钢管环向间距约40cm,外插角控制在8~12度左右,尾端支撑于钢架上,也可焊接于系统锚杆的尾端,每排小导管纵向至少需搭接1.0m。
2)超前小导管:设置在隧道出口段无长管棚支护的Ⅱ~Ⅲ类围岩地段,采用外径42mm,壁厚3.5mm,长350cm的热扎无缝钢管, 在钢管距尾端1米范围外钻Φ6mm压浆孔。
钢管环向间距约40cm,外插角控制在10~15度左右,尾端支撑于钢架上,也可焊接于系统锚杆的尾端,每排小导管纵向至少需搭接1.0m。
3)超前锚杆设置在Ⅲ~Ⅳ围岩地段。
锚杆采用直径22mm,长350cm的20MnSiΦ22钢筋,环向间距约40cm。
实际施作时锚杆方向应根据岩体结构面产状确定,以尽量使锚杆穿透更多的结构面为原则,外插角可采用5~15度不等。
采用早强砂浆作为粘接材料,每排锚杆的纵向搭接长度也要求不小于1.0m。
4)加固注浆:分长管棚注浆和周边加固注浆,主要用在Ⅱ~Ⅲ类围岩地段,以通过注浆提高围岩自身承载能力,提高岩体对结构的弹性抗力,改善结构受力条件。
长管棚注浆是利用洞口长管棚先行敷设的钢花管进行;周边加固注浆是利用Φ25系统锚杆进行。
