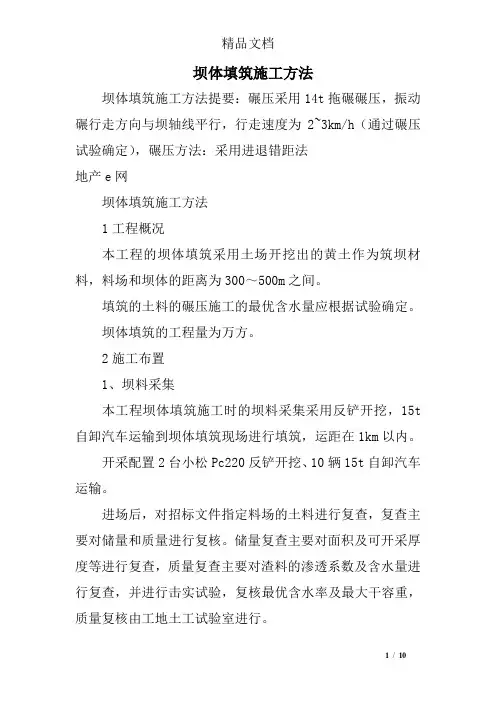

坝体填筑施工方法

一、施工准备

1、基层表面按设计要求开挖和块石处理,确保密实,具有一定强度和稳定性满足要求。

2、根据本工程实际情况,先回填河床内堤身段,均达到307高程,保证安全渡汛,再回填堤身和堤后。

3、料场的开采,在修复运输道路的同时,用推土机挖掘机配合清除取料场覆盖层,保证无树根杂草、耕作土。弃料堆放在料场右侧作为愎耕料,同时作好边坡处理,防止水土流失。开挖过程中经常检查所取料的土质情况、土块大小、杂质含量和含水量等。其中含水量的检查和控制尤为重要,首先在料场周围做好截水沟,有校控制料源含水率,若料含水量偏高,一方面改善料场的排水条件和采取防雨措施(用采条布覆盖),另一方面采取轮换掌子面开挖的方法。

二、填筑:

本工程堤身填筑应按《碾压式土石坝施工技术规范》(SDJ-213-83)规范规定执行。每回填3层进行一次机械收坡,余料作二次利用,考虑到堤身填筑为砂卵石,按要求在迎、背水堤坡

预留0.3-0.5米厚的削坡余量,堤身填筑完毕后再进行修坡。振动平衡的开行方式采用进退错距法。施工分段接头在层与层之间宜错开一定距离,错距为0.5米。

1、冲积层表面先铺一层最小粒径不超过20 cm的块石料层,层厚50 cm,并用14上重的振动碾碾压6遍。

2、填料中不夹杂草、木等有害物质。

4、此土石料在装卸时特别注意避免分离,不从高坡向下卸料。靠近岸边地带以较细石料铺筑,严防架空现象。

5、回填搭接坡度大于1:3。

6、与人行桥搭接堤身10m范围用砂砾料回填。

7、各分区填料的填筑施工参数符合以下规定:

1)、铺料厚度:30-80cm

2)、振动平碾碾重:12-16T

3)、碾压遍数:6-8

4)、经压实后的反滤料干密度符合设计要求。

三、碾压

1、碾压前应检查含水量,在碾压全过程中须保持最佳含水量(含水量应保持在+2%~-1%之间),如含水率低需洒水增补。
