锅炉大修方案样例
锅炉大修方案合同范本
锅炉大修方案合同范本甲方(发包方):单位名称:____________________法定代表人:____________________地址:____________________联系电话:____________________乙方(承包方):单位名称:____________________法定代表人:____________________地址:____________________联系电话:____________________一、工程概况1. 工程名称:[锅炉名称]大修工程2. 工程地点:[具体地址]3. 工程内容:包括但不限于锅炉本体、燃烧系统、汽水系统、控制系统等的检修、维护、更换零部件等工作,以确保锅炉的安全、稳定运行。
二、工程期限1. 开工日期:[预计开工日期]2. 竣工日期:[预计竣工日期]3. 如因不可抗力等不可预见、不可避免的因素导致工程延期,双方应协商确定新的竣工日期。
三、工程价款及支付方式1. 工程总价款为人民币[具体金额]元(大写:____________________元整)。
2. 支付方式:合同签订后[支付比例]%作为预付款,即人民币[预付款金额]元(大写:____________________元整);工程进度达到[支付节点 1]时,支付工程总价款的[支付比例 1]%,即人民币[支付金额 1]元(大写:____________________元整);工程竣工并经甲方验收合格后,支付工程总价款的[支付比例 2]%,即人民币[支付金额 2]元(大写:____________________元整);剩余工程总价款的[支付比例 3]%作为质量保证金,在质保期届满后无质量问题时支付,质保期为[质保期限]个月。
四、双方责任与义务甲方责任与义务1. 提供锅炉的相关技术资料和图纸,协助乙方做好施工准备工作。
2. 按照合同约定支付工程价款。
3. 对乙方的施工过程进行监督和检查,提出合理的整改意见。
燃煤锅炉大修施工方案
施工组织设计编制:审核:批准:建设单位:广东溢多利股份有限公司常德分公司施工项目:110t/锅炉维修项目安装单位:湖南省益阳市锅炉机电设备安装有限公司2016年10月15日施工组织方案为了确保广东溢多利股份有限公司常德分公司锅炉维修工程质量,达到安全运行的目的,我公司结合本工程实际情况,组织分析该锅炉实际现状,特制订如下修理方案,呈报贵方参考。
一、建设单位:广东溢多利股份有限公司常德分公司二、施工地点:原雪丽造纸厂区内110T/锅炉房三、锅炉修理项目1)省煤器蛇形管拆除及更换。
2)汽机附近的高温高压蒸汽管道维修更换。
四、施工单位:湖南省益阳市锅炉机电设备安装有限公司五、预计工期:2016年10月14日—2017年2月28日六、本锅炉修理施工方案,依据下列规程,规范和技术文件编制、执行。
1《火电施工质量检验评定标准》2《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047—953《电力建设施工及验收技术规范》(管道篇)DL/T5031—944《电力建设施工及验收技术规范》(焊接篇)DL/T5007—925《蒸汽锅炉安全技术监察规程》(96版)七、项目管理机构九、施工机具配备(表一)施工检验仪器(表二)九、施工方式:一、省煤器蛇形管拆除及安装:1 施工准备对材料的要求钢管省煤器是利用尾部烟气的热量来加热给水的热交换器。
它是现代大型锅炉中不可缺少的组成部分。
虽然它的工作温度没有其它受热面高,但其承受的压力却比其它受热面高,所以,必需确保钢管省煤器的安装质量。
为了防止飞灰磨损,在每级省煤器的第1、2层直管上装有防磨罩,在弯头处装有防磨护板。
省煤器部分组合安装前,对于制造焊口质量应先核对厂家合格证(质保书)和安检合格通知书,并对省煤器主要部件的制造焊口进行外观检查,确认过热器部分无裂纹、撞伤、龟裂、压扁、砂眼、分层等现象;对未经安检的,尚应对各主要部件按不同材质和规格,分别对焊口作探伤检验。
施工作业应具备的条件熟悉图纸和有关资料。
锅炉大修工程施工方案
一、工程概况本工程为某电厂锅炉大修工程,主要内容包括锅炉本体、辅助设备、电气系统、控制系统等。
锅炉型号为XX型,额定蒸发量为XXt/h,额定蒸汽压力为XXMPa。
本次大修工期为XX天。
二、施工准备1. 组织准备(1)成立锅炉大修工程领导小组,负责整个工程的组织实施和协调。
(2)组建施工队伍,明确各岗位人员职责。
2. 技术准备(1)查阅锅炉及辅助设备的技术资料,了解设备性能、结构特点及运行状况。
(2)编制锅炉大修施工方案,明确施工工艺、质量标准及安全措施。
(3)组织施工人员进行技术交底,确保施工人员掌握施工工艺和安全措施。
3. 物料准备(1)根据施工方案,编制材料、设备采购计划。
(2)提前订购所需材料、设备,确保施工过程中材料、设备供应充足。
4. 施工现场准备(1)清理施工现场,确保施工环境整洁、安全。
(2)搭建施工设施,如脚手架、临时用电等。
(3)设置安全警示标志,确保施工安全。
三、施工工艺及质量标准1. 锅炉本体大修(1)拆卸锅炉本体部件,检查磨损、腐蚀情况。
(2)对磨损、腐蚀严重的部件进行更换或修复。
(3)对锅炉本体进行焊接、防腐处理。
(4)安装新更换或修复的部件,确保安装质量。
2. 辅助设备大修(1)拆卸辅助设备,检查磨损、腐蚀情况。
(2)对磨损、腐蚀严重的部件进行更换或修复。
(3)对辅助设备进行清洗、防腐处理。
(4)安装新更换或修复的部件,确保安装质量。
3. 电气系统、控制系统大修(1)检查电气设备、控制柜,拆卸损坏部件。
(2)更换损坏部件,确保电气、控制系统运行正常。
(3)进行电气、控制系统调试,确保各项指标达到设计要求。
四、安全措施1. 施工人员必须遵守施工现场安全规定,佩戴安全帽、安全带等防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工过程中,对高空作业、起重作业等危险作业进行严格管理,确保施工安全。
4. 加强施工现场防火、防爆措施,确保施工安全。
五、施工进度安排1. 施工前期准备(1天)2. 锅炉本体大修(XX天)3. 辅助设备大修(XX天)4. 电气系统、控制系统大修(XX天)5. 系统调试及验收(1天)6. 工程收尾(1天)六、总结本锅炉大修工程施工方案充分考虑了施工过程中的各种因素,确保了施工质量、安全和进度。
燃煤锅炉大修施工方案
燃煤锅炉大修施工方案
一、前言
燃煤锅炉是工业生产中常用的热源设备,但长期使用易造成设备老化和效率下降。
为保证其正常运行,提高能效,大修是必不可少的措施。
本文将介绍燃煤锅炉大修的施工方案。
二、检修前准备
在进行燃煤锅炉大修前,需要做好以下准备工作: - 确保锅炉停机,并进行安全停机 - 制定详细的施工计划和方案 - 准备好必要的工具和材料 - 安排好施工人员和分工
三、施工步骤
1. 清洗锅炉管道
首先需要清洗锅炉管道,包括水侧和烟气侧管道,以去除积灰和结垢,提高传热效率。
2. 更换损坏部件
根据检修情况,逐一更换磨损或损坏的部件,确保锅炉正常运行。
3. 检修燃烧器
对燃烧器进行检修和清洗,保证燃烧效率和热效率。
4. 检查防爆装置
对锅炉防爆装置进行检查和测试,确保安全性。
四、施工后工作
1. 清理现场
施工完成后,要对施工现场进行清理,确保安全和整洁。
2. 安全检查
进行锅炉的安全检查,包括防爆装置、排烟系统等,确保设备安全使用。
五、总结
通过大修,燃煤锅炉可以恢复正常运行,提高效率,延长使用寿命。
因此,施工方案的制定和实施至关重要,只有严格按照施工方案进行操作,才能确保施工质量和安全。
以上为燃煤锅炉大修施工方案的简要介绍,希望对相关工作提供参考。
以上内容是关于燃煤锅炉大修的施工方案介绍,可能有什么问题,欢迎您随时交流。

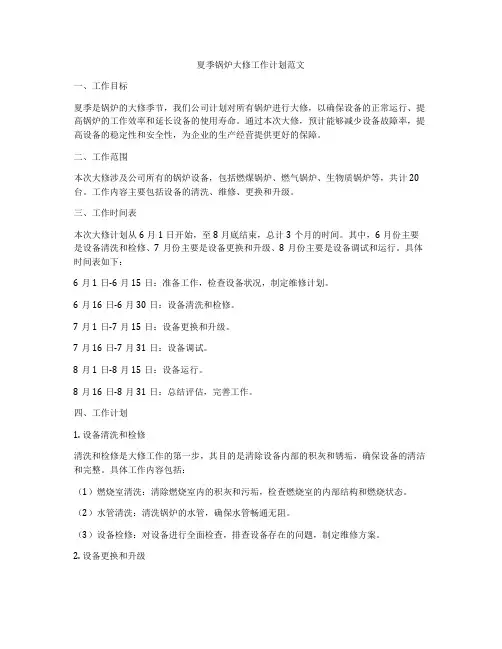

夏季锅炉大修工作计划范文
夏季锅炉大修工作计划范文一、工作目标夏季是锅炉的大修季节,我们公司计划对所有锅炉进行大修,以确保设备的正常运行、提高锅炉的工作效率和延长设备的使用寿命。
通过本次大修,预计能够减少设备故障率,提高设备的稳定性和安全性,为企业的生产经营提供更好的保障。
二、工作范围本次大修涉及公司所有的锅炉设备,包括燃煤锅炉、燃气锅炉、生物质锅炉等,共计20台。
工作内容主要包括设备的清洗、维修、更换和升级。
三、工作时间表本次大修计划从6月1日开始,至8月底结束,总计3个月的时间。
其中,6月份主要是设备清洗和检修、7月份主要是设备更换和升级、8月份主要是设备调试和运行。
具体时间表如下:6月1日-6月15日:准备工作,检查设备状况,制定维修计划。
6月16日-6月30日:设备清洗和检修。
7月1日-7月15日:设备更换和升级。
7月16日-7月31日:设备调试。
8月1日-8月15日:设备运行。
8月16日-8月31日:总结评估,完善工作。
四、工作计划1. 设备清洗和检修清洗和检修是大修工作的第一步,其目的是清除设备内部的积灰和锈垢,确保设备的清洁和完整。
具体工作内容包括:(1)燃烧室清洗:清除燃烧室内的积灰和污垢,检查燃烧室的内部结构和燃烧状态。
(2)水管清洗:清洗锅炉的水管,确保水管畅通无阻。
(3)设备检修:对设备进行全面检查,排查设备存在的问题,制定维修方案。
2. 设备更换和升级在清洗和检修之后,我们将对设备进行更换和升级,以提高设备的性能和效率。
具体工作内容包括:(1)燃煤锅炉:更换老化的燃煤锅炉,升级安装新型高效燃煤锅炉。
(2)燃气锅炉:更换老化的燃气锅炉,升级安装新型节能燃气锅炉。
(3)生物质锅炉:更换老化的生物质锅炉,升级安装新型环保生物质锅炉。
3. 设备调试和运行在更换和升级之后,我们将对设备进行调试和运行,确保设备的正常运行和稳定性。
具体工作内容包括:(1)调试设备:对销户的锅炉设备进行调试,检查设备的工作状态和性能。
锅炉大修方案合同范本
锅炉大修方案合同范本一、合同背景及定义1.1 锅炉大修:指对锅炉设备进行全面的检查、维修、更换零部件等维护工作,以达到设备正常运行的目的。
1.2 锅炉设备:指甲方所拥有的用于生产、生活用热的锅炉及其附属设施。
1.3 大修方案:指乙方根据甲方锅炉设备的实际情况,制定的具体大修方案。
二、合同内容2.1 乙方负责对甲方锅炉设备进行全面的检查,并根据检查结果制定大修方案。
2.2.1 大修项目:明确大修所需进行的具体项目,如清洗、更换零部件、维修等。
2.2.2 大修时间:明确大修工作的起止时间。
2.2.3 大修预算:预估大修所需的费用。
2.2.4 大修质量标准:明确大修完成后应达到的质量标准。
2.3 乙方应按照大修方案进行施工,并确保施工质量。
2.4 甲方应按照乙方提供的大修方案及预算,支付大修费用。
2.5 大修完成后,乙方应向甲方提交大修报告,内容包括大修项目完成情况、质量检验报告等。
三、合同期限3.1 本合同自双方签字(或盖章)之日起生效,有效期为____个月。
3.2 在合同有效期内,如甲方锅炉设备需要进行大修,乙方应按照本合同约定进行施工。
四、质量保证4.1 乙方保证大修方案的科学性、合理性,确保施工过程中不损坏甲方设备。
4.2 乙方保证大修质量,确保设备在维修后达到正常运行状态。
4.3 乙方应按照国家相关法律法规和行业标准进行施工,确保施工安全。
五、违约责任5.1 任何一方违反本合同规定,导致合同无法履行或造成对方损失的,应承担相应的违约责任。
5.2 乙方未按照约定完成大修工作或大修质量不符合约定的,甲方有权要求乙方承担违约责任。
六、争议解决6.1 本合同的签订、履行、解释及争议解决均适用中华人民共和国法律。
6.2 双方在履行合同过程中发生的争议,应通过友好协商解决;协商不成的,可以向合同签订地人民法院提起诉讼。
七、其他约定7.1 本合同一式两份,甲乙双方各执一份。
7.2 本合同未尽事宜,可由甲乙双方另行签订补充协议。
锅炉大修施工方案 (1)
锅炉大修施工方案 (1)引言在工业生产中,锅炉扮演着至关重要的角色,为生产提供热能支持。
随着锅炉使用时间的延长,锅炉出现故障或性能下降的情况也逐渐增加。
为确保生产的正常进行,锅炉大修成为必不可少的环节。
本文将针对锅炉大修的施工方案做一详细阐述。
施工前准备在进行锅炉大修前,必须做好充分准备工作。
首先需要详细查看锅炉的使用记录和检修记录,了解锅炉的运行情况和存在的问题。
根据实际情况确定大修的具体内容和计划,制定详细的施工方案和时间表。
同时,组建合适的施工团队,确保施工人员具备相应的技术水平和经验。
施工步骤1. 拆除工作在进行大修时,首先需要对锅炉进行拆除工作。
拆除过程中,要严格按照安全操作规程进行,保证施工人员的人身安全。
同时要注意保护现场设备和管路,以避免造成损坏。
拆除完成后,要及时清理现场,保持施工环境整洁。
2. 检修工作在拆除完成后,进行锅炉的检修工作。
通过对各个部件的检查,发现问题并逐一解决,确保锅炉的各项功能正常运行。
检修工作需要仔细认真,确保每一个细节都得到重视。
3. 维护工作在检修完成后,进入锅炉的维护工作阶段。
针对不同部位的维护需求,采取相应的措施进行处理。
例如,对管路进行清洗、防腐处理,对阀门进行检修和更换等。
维护工作的目的是确保锅炉在接下来的使用中能够正常运行,达到预期的效果。
施工结束在施工结束后,要对整个施工过程进行总结和评估。
检查施工结果是否满足预期要求,确保锅炉的安全可靠。
同时要对施工中存在的问题和不足进行总结,为以后的施工工作提供经验借鉴。
最后要对现场进行清理,将施工过程中产生的废料和垃圾清理干净,保持施工环境整洁。
结语锅炉大修是一项综合性较强的工程,需要施工人员具备高超的技术水平和经验。
通过严格执行施工方案,认真细致的施工,可以确保锅炉大修的顺利进行,保证生产的正常运行。
同时,要时刻关注安全问题,确保施工过程中没有任何安全隐患。
希望本文所述内容对进行锅炉大修的相关人员有所帮助。
锅炉除尘设备大修方案
锅炉除尘设备大修方案1. 背景在燃煤发电厂的发电过程中,锅炉烟气会产生大量的烟尘和氧化物,如果不进行净化处理,会对人体健康和环境造成严重的影响。
为了保障运行安全和环境保护,锅炉除尘设备的大修是燃煤发电厂必须要进行的工作。
2. 维修计划2.1 维修时间根据燃煤发电厂的开停机计划,最佳的大修时间为每年春季和秋季,因为在这个时候天气舒适,空气比较清新,可以保证人员安全。
每次大修的时间为15天,具体安排如下:•第1天至第5天:召集工作人员,进行设备检查和维修准备;•第6天至第10天:进行除尘设备拆卸和清洗,更换损坏的部件;•第11天至第14天:安装除尘设备,进行设备调试和检验;•第15天:完成检修后,对整个系统进行清理,结束此次维修。
2.2 维修人员维修人员应由具有专业技能的工程师和技术工人组成,他们应该熟悉锅炉除尘设备的工作原理、结构和操作流程,同时具备现场技术处理的能力。
2.3 维修材料涉及到的维修材料主要有:•新的除尘滤袋等滤料;•除尘设备用的强力清洗剂等清洁剂;•建筑钢筋、水泥等修补材料。
3. 维修内容维修内容主要包括以下方面:3.1 除尘设备拆卸和清洗在拆卸之前,需要确定锅炉除尘设备的拆卸顺序和具体操作方法,以确保维修的顺利进行。
首先按照操作手册的要求拆卸设备,然后使用清洗剂和高压水枪对滤料、骨架和滤袋进行清洗。
需要注意的是,清洗时要确保水流方向正确,避免滤料扭曲或破损。
清洗后应进行干燥和检测,如发现问题,应及时更换或修补。
3.2 部件更换根据拆卸和检查结果,需要更换的部件主要有:•滤袋:如果滤袋已经破损或老化,需要更换新的滤袋;•骨架:如果骨架出现变形或断裂,需要更换新的骨架;•隔板:如果隔板破损或损坏,需要更换新的隔板。
在更换时,需要严格按照要求进行,确保更换部件的质量和准确安装。
3.3 安装和调试在进行安装之前,需要对所有的部件进行检查,确保设备各项指标符合要求。
在安装时需要按照操作手册的要求进行,安装的过程中要遵循规定的操作流程,避免因为操作不当导致设备破损。
锅炉大修工程施工方案
XX燃气股分东郊制气厂2#、4#锅炉大修工程施工方案施工单位:审批人:审核人:编制人:编制日期:20 年月日目录一、工程概况 (2)二、编制依据 (4)三、施工预备 (4)四、施工方案 (5)一、拆除 (5)2.安装及检修 (6)五、锅炉烘炉、煮炉 (7)一、烘炉 (7)二、煮炉 (7)3、周密性实验 (8)六、质量保证方法 (8)七.平安保证方法 (12)八.工期保证方法 (13)九.文明施工及环境爱惜方法 (14)十.劳动组织安排 (14)十一、施工机具安排 (15)十二、进度打算 (16)一、工程概况1、工程内容:为两台SHL20-13-A型锅炉、锅炉炉墙全数拆除,从头砌筑。
、改换全数对流管制、水冷壁管、引出管及下降管。
、炉体内的所有竖梁、横梁、支撑全数改换。
、炉体外部所有钢结构的护板改换。
、锅炉所有(内外)结构架、平台、走梯、栏杆等除锈、刷油。
、上、下锅筒的检查、检测、修理(处置)。
、锅炉烘炉、煮炉的处置。
、锅炉所有管改换完成后进行2-3次标准水压实验并合格。
、环保除尘箱的内衬改换。
、辅机(引风机、鼓风机、除渣机、刮板机及水除尘器检修)。
、需检查后处置的部位(集箱、联箱、省煤器、等的检修)二、工程目标质量目标:合格平安目标:无重大伤亡事故,无设备损毁事故,无火灾事故,轻伤事故发生为零绝对工期65天,确保锅炉安琪投产3、工程特点由于现场处于边生产边施工,在确保生产的前提下,场地狭小、工期紧、工程量大,施工时需要加班加点进行施工,在此进程中,应与甲方有关部门紧密配合,在甲方的协助下,确保工程优质、按期、无事故顺利投产。
本项工程属于大修项目,首要的工作是拆除,在甲方停炉后的降温期间,并随之关闭与其相连的水、蒸汽、煤气、电等管路。
两边确认平安无隐患后方可进行拆除。
施工期间为确保车间内正常生产的锅炉及设备,应在生产和施工区域设置隔离带,隔离带应用架管即钢板搭设。
由于场地狭小,拆除的废旧品必需随时运出厂房,以保证有足够的施工空间。
锅炉维修施工方案模板
锅炉维修施工方案模板12020年4月19日项目名称:****20T热水锅炉维修工程施工方案施工单位:日期:编制:审核:批准:目录一、工程概况‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3二、主要施工程序‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3三、施工总体部署‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥3四、主要施工方法及技术要求‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥7五、安全生产、文明施工措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥12六、施工质量保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥13七、施工进度及工期保证措施‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥‥14一.概况1.该工程为20t 热水锅炉大修,该锅炉由兰州锅炉厂生产,已运行多年,此次维修的工程量主要有:1.1 拆换水冷壁管及对流管; 1.2前后拱重新浇筑; 1.3 2.工程特点2.1本工程为锅炉大修工程,整个工程在锅炉房内进行,因而施工作业面狭小,施工通道狭窄。
2.2由于整个炉墙都要拆除,因而施工垃圾较多。
2.3水冷壁全部拆除,因而拆除工作量较大。
根据以上特点,要求在施工中必须科学安排,周密布置,要合理安排施工顺序,适时地安排各工种及机械进出场,使整个施工过程有序地进行。
二.主要施工程序三、 施工总体部署 3.1施工现场布置3.1.1临时供电、供水1.自备施工用电临时配电箱和电缆线。
2.临时供水按现场实际用水点临时确定3.1.2临时设施1.现场需要临时用地200m2,用于搭建临时办公室和小零部件堆放场地、临时仓库、临时加工场地、临时材料堆放场地等临时设施。
2.临时工程布置在施工现场的附近。
3.2 施工准备1.在工程施工前,组织施工人员进行图纸会审。
2.组织施工管理人员编制详细的施工方案,施工班组掌握工作内容、施工程序、施工规范,掌握施工部位的技术关键。
3.制定本工程施工的质量计划、技术计划,编制施工过程控制的工艺要求,制定特殊工艺控制程序。
锅炉大修方案
五、大修质量保障措施
1.严格执行大修方案,确保维修质量。
2.对维修过程中发现的问题,及时进行分析、处理,确保设备安全运行。
3.强化过程监控,对关键工序进行旁站监督,确保维修质量。
4.定期对维修人员进行技术培训,提高维修技能。
5.做好维修记录,为设备运行、维护和下次大修提供依据。
六、大修安全措施
1.严格遵守国家及行业安全生产法律法规,确保大修过程安全。
2.做好现场安全防护,设置安全警示标志,确保施工安全。
3.对施工人员进行安全教育,提高安全意识。
4.制定应急预案,应对突发事件。
5.定期对大修准备:1个月
2.设备停炉:1周
七、进度计划
1.大修前期准备:1个月
2.设备停炉:1周
3.设备检查与评估:2周
4.维修与更换:8周
5.验收与调试:2周
6.投运:1周
总计:16周
八、费用预算
根据大修范围、内容、进度计划等因素,预计本次大修费用为人民币XX万元。
九、总结
本锅炉大修方案旨在确保设备安全、稳定、高效运行,降低能源消耗,提高生产效益。通过严谨的施工管理、质量控制和安全保障措施,为锅炉设备的长周期运行提供有力支持。希望相关部门密切配合,共同完成本次大修任务,为企业创造良好的经济效益和社会效益。
第2篇
锅炉大修方案
一、前言
鉴于锅炉设备在工业生产中的重要性,为确保设备性能、保障生产安全、降低能耗,依据我国相关法规和标准,特制定本锅炉大修方案。
二、项目目标
1.恢复锅炉设备至设计性能,确保运行稳定。
2.消除安全隐患,提高设备安全系数。
3.提高能源利用效率,减少环境污染。
锅炉大修方案
锅炉大修方案
1、对2#、3#锅炉低温区第一对流管束区前侧约180根(两台360根)对流管进行更换(根据锅炉图纸,更换对流管为20-GB3087)。
大修时,若需要增加更换对流管数量,以实际更换量结算。
2、对1#、2#、3#锅炉炉排风道及省煤器全部拆卸检修,清理堆积物。
3、更换2#炉¢40立式排污管一根(约10米)。
4、更换补水水箱底(约18平米),重新做环氧树脂防腐处理(80平米)。
5、更换18.5KW补水泵(技术指标:TSGBO-250A,扬程71.3m)一台。
6、2#炉部分需重新做保温。
7、对水处理设备大修。
8、锅炉打开后,出现不可预测的需大修项目,以增加项目签证为准。
9、大修结束后,通过锅检所检验合格手续由施工方承担,费用列入预算
之列。
施工方案须与甲方协调确定。
燃煤锅炉大修施工方案
燃煤锅炉大修施工方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 施工材料准备 (5)2.2 施工设备准备 (5)2.3 施工人员准备 (6)2.4 施工现场布置 (7)三、施工方法及工艺 (8)3.1 锅炉本体拆除 (9)3.2 锅炉部件检修 (10)3.3 锅炉系统水压试验 (11)3.4 锅炉安全附件校验 (11)3.5 锅炉整体调试 (13)四、施工进度计划 (14)4.1 施工阶段划分 (14)4.2 施工时间安排 (15)4.3 施工进度控制 (16)五、安全管理与质量控制 (17)5.1 安全管理措施 (17)5.2 质量控制措施 (18)六、环境保护与文明施工 (20)6.1 环境保护措施 (21)6.2 文明施工管理 (22)一、前言随着工业化的快速发展,燃煤锅炉在各类生产活动中扮演着重要角色。
为了确保燃煤锅炉的安全、高效运行,对其进行大修工作是必不可少的。
本次大修施工方案旨在针对燃煤锅炉的维修与改造工作,提供一套系统、全面且实用的指导方案。
通过本方案的实施,旨在提高锅炉设备的安全性、降低能耗、减少污染物排放,进而促进企业的可持续发展。
1.1 编制依据《中华人民共和国安全生产法》及相关法律法规,为燃煤锅炉大修施工提供了法律依据和安全生产的基本要求。
国家能源局、国家发展和改革委员会等部门发布的关于燃煤锅炉安全技术规范和标准,为燃煤锅炉大修施工提供了技术规范和参考标准。
锅炉行业内的专业技术规范和经验总结,为本燃煤锅炉大修施工方案的制定提供了实践经验和技术支撑。
本次燃煤锅炉大修项目的实际情况,包括锅炉的使用年限、运行状况、存在的问题以及维修改造的具体要求等,为本方案的制定提供了实际依据。
项目组在前期调研、现场勘察和与相关单位沟通的基础上,结合本单位的技术实力和管理经验,制定了本次燃煤锅炉大修施工方案。
1.2 工程概况本次燃煤锅炉大修工程是针对现有燃煤锅炉系统存在的诸多问题,如运行效率低下、污染物排放超标、设备老化等,进行全面检修和优化改造的重要工作。
锅炉大修施工方案
锅炉大修施工方案一、施工概述锅炉大修是指对锅炉进行全面的检修和维护,包括对锅炉各部件的修复、更换和清洗等工作。
本文档旨在详细介绍锅炉大修的施工方案,以确保施工过程顺利进行并达到预期的修复效果。
二、施工流程1. 准备工作在开始施工之前,需要进行如下准备工作:•安全检查:对施工现场进行安全巡检,确保施工区域的安全性。
•设备准备:确保所需的施工工具和设备齐备。
•施工计划:制定详细的施工计划,明确各项任务的时间和顺序。
2. 拆卸与清洗锅炉大修的第一步是拆卸锅炉各个部件,并进行清洗和检查。
具体步骤如下:1.关闭锅炉系统,并排空余压。
2.拆卸炉排和炉膛,并清理炉膛内部的积灰。
3.拆卸烟管和水管,并进行清洗。
4.拆卸锅炉上的阀门和管道,并进行清洗和检修。
3. 检修与修复在清洗完锅炉各个部件后,进入检修和修复阶段。
具体步骤如下:1.对锅炉壳体进行检查,并进行必要的修复,如焊接、疏通等。
2.对锅炉管道进行检查,并进行必要的修复和更换。
3.对锅炉燃烧系统进行检查,并进行必要的修复和调整。
4.对锅炉水循环系统进行检查,并进行必要的修复和清洗。
4. 组装与调试在进行检修和修复后,开始进行组装和调试工作。
具体步骤如下:1.组装锅炉各个部件,并确保其安装正确。
2.进行管道连接,并进行泄漏测试。
3.进行燃烧系统的调试,并调整燃烧参数。
4.排空锅炉内的气体,并进行水循环试验。
5.进行安全阀的调试和检查。
5. 清理与现场恢复在完成组装和调试后,进行清理和现场恢复工作。
具体步骤如下:1.清理施工现场,并清理废弃物和工具。
2.恢复施工现场的正常使用状态。
3.对施工过程中存在的问题进行总结,并做好记录。
4.将施工期间产生的文档整理归档。
三、安全措施在进行锅炉大修施工时,需严格遵守以下安全措施:1.确保施工人员具备相关证书和资质。
2.使用符合标准要求的个人防护装备,如安全帽、防护眼镜、防护手套等。
3.施工现场设置明显的安全警示标志,并划定安全工作区域。
#锅炉大修施工方案(精选、)
中国防弹衣等级标准6级
中国国家军用防弹衣等级标准按照实现国家军用防弹衣对应使用环境不同程度的防护要求,将其分为6种等级。
一、一级防弹衣:主要用于低炮弹类武器,如枪弹、步枪弹、火箭弹等,级别最低,防护程度较弱。
二、二级防弹衣:可抵抗中等炮弹类武器,如口径7.62mm枪弹,火箭弹或破片等,能有效防止其对人体的伤害,增加对战士的防护等级。
三、三、四级防弹服:主要用于抵御大口径炮弹类武器,如火炮伞穿或二炮穿越弹,有效防止其对战士造成的伤害。
五、六级防弹衣:专用于抵抗最新强力炮弹类武器,能有效防止对战士的伤害,保护战士的安全。
通常情况下,军队派遣的士兵和军事官员必须穿着国家军队的防弹衣,以保证军人安全,防止遭受炮弹类武器的伤害。
因此,军队要求士兵全部穿上防弹衣,并且按照军用防弹衣等级标准严格检查通过,以确保士兵的安全。
锅炉大修方案合同范本
锅炉大修方案合同范本合同编号:_______甲方(委托方):_______乙方(受托方):_______根据《中华人民共和国合同法》及相关法律法规的规定,甲乙双方在平等、自愿、公平、诚实信用的原则基础上,就甲方委托乙方进行锅炉大修的相关事宜,达成如下协议:一、工程概况1.1 工程名称:_______1.2 工程地点:_______1.3 工程内容:锅炉大修,包括但不限于锅炉本体、附属设备、管道、阀门、保温等设施的检查、维修、更换及调试。
二、工程期限2.1 本工程自_______年_______月_______日开始,至_______年_______月_______日结束。
2.2 乙方应按照约定的工期完成工程,如因特殊情况需要延长工期的,应提前_______日向甲方提出书面申请,并经甲方同意。
三、工程质量3.1 乙方应按照国家有关锅炉大修的标准、规范和甲方的要求进行施工,确保工程质量。
3.2 工程质量不符合约定的,乙方应在甲方指定期限内无条件返工,直至达到甲方要求。
四、工程费用4.1 本工程费用为人民币_______元(大写:_______元整),不含税。
4.2 付款方式:(1)合同签订后_______日内,甲方支付乙方工程预付款,即合同总价的_______%;(2)工程进度达到_______%时,甲方支付乙方工程进度款,即合同总价的_______%;(3)工程竣工验收合格后_______日内,甲方支付乙方工程尾款,即合同总价的_______%。
五、甲方权利与义务5.1 提供锅炉大修所需的场地、电源、水源等基础设施;5.2 协助乙方办理与工程相关的审批、备案等手续;5.3 对乙方施工过程进行监督,发现问题及时提出整改要求;5.4 按约定支付工程款项。
六、乙方权利与义务6.1 按照约定完成锅炉大修工程,确保工程质量;6.2 服从甲方的监督管理,及时整改施工过程中出现的问题;6.3 保障施工安全,严格按照安全操作规程进行施工;6.4 依法纳税。
锅炉大修施工方案 (1)
锅炉施工作业方案编制:校核:批准:胜利油田北方实业集团有限责任公司石油技术服务厂锅炉施工作业方案一:工程概况胜利油田北方实业集团有限责任公司石油技术服务厂,DZL2—1—A Ⅱ 型青岛产蒸汽锅炉一台 ,2009年7月投入运行,2016年9月21日经甲方提出要求,经检验提出以下问题:1:锅炉右侧前数第4。
12.14、24根短水墙管,第25根长水墙管。
左侧前数第3.4。
根长水墙管,第5。
15根长水墙管2:烟管右侧:二排右数第3根,4排右数第2根左侧:二排左数第5根,6排左数第2根3:同时更换全部炉体砌筑及炉体外护,更换出渣机一台、引风机一台、省煤器大修.以上锅炉管道经检验须全部更换,同时将水冷壁管原锅炉厂固定外框架与水冷壁管焊接的部位,更改为水冷壁管加套管,在套管上进行焊接固定。
二:施工方案(一)拆除1:锅炉外墙全部清理完毕后,打开所有人孔,手孔进行自然通风,清除所有更换钢管部位的重锈.2:用气割在水墙管跟部,将更换的钢管割断,再用磨光机磨至集箱管,用扁铲清理出在集箱内部的管头,注意不能损伤原集箱上的开孔。
3:烟管的拆除:在拆除前将1根长于烟管长度2倍的DN40钢管,内穿于被更换的烟管内,用磨光机清理磨平伸出管板外的烟管清理完备后,轻轻将烟管抽出。
(二)安装1:校管A:校管的目地是为了调整受热面管在制造、运输过程中的误差及变形。
B:在钢平台上依据锅炉总图1:1比例放出锅炉受热面双向大样图,并用油漆划在平台上,在每根受热面管双线两侧每隔一定距离点焊定位卡板,做为校管平台墙板.C:在调整过程中,如发现管子重皮、裂纹等质量铁陷应及时与厂家更换。
2、管端退火(该工程在生产厂家进行)A:退火加热最高温度不得超过700度。
B:管端退火长度控制在150-200毫米,经过15分钟自动恒温后从炉内取出,立即插入经过烘干的石灰中,插入长度不小于750毫米,使管子慢慢冷却至常温.3、管端打磨A:退火端打磨长度应控制在100—150MM使管端全部呈现金属光泽为止,表面不得有锈蚀,斑痕和麻面等缺。
锅炉大修方案样例
#2炉大修方案编制:审核:批准:南通热电厂二OO一年八月二十三日#2炉大修方案一、#2炉大修前工作安排:㈠组织措施:成立大修领导小组,工作小组。
1、领导小组:组长:组员:2、工作小组:a、质量验收小组:组长:成员:b、安全管理小组:组长:成员:c、物资供应:d、木工、瓦工、后勤配合㈡工作安排:1、主要内容:讨论大修项目,要求材料供应、大修进度及人力调配(时间:4月25日)。
2、编制检修项目表、工艺方案及进度表:由生产经营部汇同宝菱公司编制检修常规项目、进度表、检修工艺、安全措施,并制订特项目的技术措施。
3、宝菱公司大修准备会:宝菱公司组织各队讨论大修项目、进度,学习大修工艺、安全规程、技术方案等(时间:8月27日—30日)。
4、大修领导小组会:由组长召开大修领导小组会,检查大修各方面准备情况,决定大修开工日期(时间:9月1日)。
5、召开大修动员会:由厂部召开各有关科室、车间、公司参加(时间:8月30日)。
二、大修项目安排顺序:1、用6天时间敲炉墙,整理现场。
2、炉墙拆完好,安排11天时间完成技改项目,除炉排以外的全部大项目。
3、待水压试验结束后,安排12天时间完成筑炉、炉排大修工作。
4、安排11天时间烘煮炉。
三、检修项目:㈠标准项目及工艺要求锅炉部分:1、汽鼓检修基本检修内容:⑴开人孔后炉检人员会同化水人员一同进汽鼓内部进行检查;⑵拆除内部装置进行检查修理并作防锈处理;⑶汽鼓内部检查并除锈,油漆;⑷恢复安装内部装置;⑸全面检查合格后封人孔。
2、水冷壁、联箱基本检修内容:⑴联箱手孔打开,请化水人员检查并进行清理;⑵汽鼓检修结束后,经检查联箱无异物后封手孔;⑶搭脚手架水冷壁管进行清灰;⑷检查、测量水冷壁管并作记录;⑸拆除脚手架。
3、省煤器及联箱基本检修内容:⑴打开手孔检查,清理无异常后封手孔;⑵省煤器管清灰;⑶检查省煤器,调整省煤器管管间距离,更新防磨罩。
4、过热器及联箱基本检修内容:⑴打开联箱手孔检查无异常,清理合格后封手孔;⑵过热器蛇形管清灰;⑶检查、测量过热器管并作记录;⑷调整蛇形管间距。
燃煤锅炉大修施工方案
燃煤锅炉大修施工方案目录1. 内容综述 (3)2. 大修施工目标 (4)2.1 安全目标 (5)2.2 质量目标 (6)3. 大修施工准备 (6)3.1 施工现场准备 (8)3.1.1 安全通道 (9)3.1.2 临时电源和照明 (10)3.1.3 现场警示标志 (10)3.2 施工方案编制 (12)3.2.1 施工图纸审核 (13)3.2.2 施工技术交底 (15)3.3 施工人员培训 (17)3.3.1 施工安全培训 (18)3.3.2 施工技术培训 (19)4. 大修施工流程 (20)4.1 拆除与清底 (22)4.2 维修与更换 (23)4.2.1 锅炉本体维修 (25)4.2.2 附件设备维修 (25)4.2.3 燃料供应系统维修 (26)4.2.4 通风和排气系统维修 (29)4.3 检测与试验 (30)4.3.1 无损检测 (31)4.3.2 锅炉启动试验 (32)5. 质量控制与监督 (33)5.1 施工材料质量控制 (34)5.2 施工工艺控制 (35)6. 施工安全措施 (39)6.1 施工安全管理制度 (40)6.2 个人防护装备 (41)6.3 应急预案 (42)7. 环境保护与消防措施 (44)7.1 环境影响评估 (45)7.2 废水、废气处理措施 (47)7.3 消防安全措施 (48)8. 施工进度计划 (49)9. 预算与成本控制 (49)9.1 预算编制 (51)9.2 成本控制措施 (52)10. 施工结束与竣工验收 (53)10.1 设备调试与运行 (54)10.3 竣工验收准备工作 (57)10.4 竣工验收和交付使用 (58)1. 内容综述燃煤锅炉大修施工方案是确保设备安全、高效运行的重要指导文件。
本方案旨在详细阐述燃煤锅炉在大修期间的各项施工活动,包括施工前的准备、施工过程中的安全管理、施工质量的控制以及施工后的验收等环节。
我们将进行全面的需求分析,明确大修的目标和要求。
电厂锅炉大修施工方案
电厂锅炉大修施工方案一、背景介绍电厂锅炉作为电厂生产的核心设备,承担着供热、供电的重要作用。
电厂锅炉在长期运行中可能会出现各种故障或磨损,因此需要进行定期的大修工作,以确保电厂的正常运转及生产效率。
本文将介绍电厂锅炉大修的施工方案。
二、施工准备在进行电厂锅炉大修前,需要进行充分的施工准备工作,主要包括以下几个方面:1.方案设计:根据电厂锅炉的具体情况,制定详细的施工方案,包括施工流程、工期计划、人员配置等。
2.材料准备:准备所需的各类施工材料和工具,确保施工过程中不会因为材料不足而延误工期。
3.人员培训:对参与施工的工作人员进行专业培训,提高他们的技能和安全意识。
4.安全防护:制定详细的安全防护计划,保障施工过程中人员的安全。
三、施工流程1.停机检修:首先对电厂锅炉进行停机检修,清理表面污物,检查设备的运行情况。
2.拆卸部件:根据施工方案的要求,逐步拆卸电厂锅炉的各个部件,包括燃烧器、烟囱、锅炉壁等。
3.更换损坏零件:对检修过程中发现的损坏零件进行更换,确保电厂锅炉的正常运行。
4.清洗设备:清洗锅炉内部设备,除去积存的污垢和焦渣,保证设备的高效运行。
5.安装部件:根据施工方案的要求,逐步安装电厂锅炉的各个部件,确保安装的质量和稳固。
6.试运转:在确认所有施工工作完成后,进行试运转,检查设备是否正常运行。
四、施工质量控制在进行电厂锅炉大修的施工过程中,需要严格控制施工质量,确保修复后的锅炉能够正常运行。
主要包括以下几个方面:1.质量检测:对施工过程中的关键环节进行质量检测,确保施工质量符合标准要求。
2.验收评估:对施工后的电厂锅炉进行验收评估,检查设备的各项指标是否符合要求。
3.完善记录:对施工过程中的关键数据和记录进行完善,为今后的维护提供参考依据。
五、施工安全注意事项1.人员安全:施工人员必须遵守安全操作规程,佩戴必要的安全防护用具。
2.设备安全:对施工设备进行定期检查和维护,确保设备的安全运行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
#2炉大修方案编制: ......审核: ......批准: ......南通热电厂00—年八月二十三日#2 炉大修方案一、#2 炉大修前工作安排:㈠组织措施:成立大修领导小组,工作小组。
1、领导小组:组长:组员:2、工作小组:a、质量验收小组:组长:成员:b、安全管理小组:组长:成员:c、物资供应:d、木工、瓦工、后勤配合㈡工作安排:1、主要内容:讨论大修项目,要求材料供应、大修进度及人力调配(时间:4月25日)。
2、编制检修项目表、工艺方案及进度表:由生产经营部汇同宝菱公司编制检修常规项目、进度表、检修工艺、安全措施,并制订特项目的技术措施。
3、宝菱公司大修准备会:宝菱公司组织各队讨论大修项目、进度,学习大修工艺、安全规程、技术方案等(时间:8月27日—30日)。
4、大修领导小组会:由组长召开大修领导小组会,检查大修各方面准备情况,决定大修开工日期(时间:9月1日)。
5、召开大修动员会:由厂部召开各有关科室、车间、公司参加(时间:8 月30 日)。
二、大修项目安排顺序:1、用6 天时间敲炉墙,整理现场。
2、炉墙拆完好,安排11天时间完成技改项目,除炉排以外的全部大项目3、待水压试验结束后,安排12 天时间完成筑炉、炉排大修工作。
4、安排11 天时间烘煮炉。
三、检修项目:㈠标准项目及工艺要求锅炉部分:1、汽鼓检修基本检修内容:⑴ 开人孔后炉检人员会同化水人员一同进汽鼓内部进行检查;⑵ 拆除内部装置进行检查修理并作防锈处理;⑶ 汽鼓内部检查并除锈,油漆;⑷ 恢复安装内部装置;⑸ 全面检查合格后封人孔。
2、水冷壁、联箱基本检修内容:⑴ 联箱手孔打开,请化水人员检查并进行清理;⑵ 汽鼓检修结束后,经检查联箱无异物后封手孔;⑶ 搭脚手架水冷壁管进行清灰;⑷ 检查、测量水冷壁管并作记录;⑸ 拆除脚手架。
3、省煤器及联箱基本检修内容:⑴ 打开手孔检查,清理无异常后封手孔;⑵ 省煤器管清灰;⑶ 检查省煤器,调整省煤器管管间距离,更新防磨罩。
4、过热器及联箱基本检修内容:⑴ 打开联箱手孔检查无异常,清理合格后封手孔;⑵ 过热器蛇形管清灰;⑶ 检查、测量过热器管并作记录;⑷ 调整蛇形管间距。
5、减温器基本检修内容:⑴ 抽心检查;⑵ 盘管外观检查并作调整;⑶ 检修后作水压试验。
6、各汽水管路伐门基本检修内容;⑴ 伐门检修更新盘根,研磨伐芯等;⑵ 伐门做严密性试验;⑶ 无法检修的伐门进行更换。
7、二次风管基本检修内容:⑴ 二次风管检查、修补内容;⑵ 风咀的检修更换;⑶ 漏风性试验。
8、空气预热器基本检修内容:⑴ 拉出检查并清理积灰;⑵ 检查漏风管道进行修复及封堵;⑶ 复位检查有无漏风;⑷ 更新防磨套管。
9、风机(吸风机、送风机、二次风机、反吹机)基本检修内容:⑴ 拆检叶轮,调节风门,轴承箱等;⑵ 更换机油,清洗轴、轴承等转动部件;⑶ 检查冷却水管进行检漏试验;⑷ 调整风叶间隙及平衡。
10、电动锁气器基本检修内容:⑴ 拆除锁气器;⑵ 清洗轴承更换润滑油;⑶ 检修冲灰箱,并严密不漏灰;⑷ 更换损坏的Pg10、Dg50 冲灰伐;⑸ 配齐锁气器盖板并使之严密不漏。
11、出渣机基本检修内容:⑴ 变速箱涡轮、涡杆拆检;⑵ 园盘检查、修复,更换磨损严重的配件;⑶ 落渣斗修复。
12、炉排基本检修内容:⑴ 拆检炉排、变速箱;⑵ 检查、更换炉排片;⑶ 检修、更换、链条、套管、辊子、夹板以及挡煤块、老鹰铁等;⑷ 检修或更新轴承以及导轨、支撑、滚轮等;⑸ 检修前后大轴;⑹ 检修侧密封、墙板、风室;⑺ 润滑部件的清洗加油;⑻ 检修风门、灰门及风道。
13、抛给煤机基本检修内容:⑴ 抛给煤机拆检;⑵ 检查更换转子、桨叶、链轮等磨损及腐蚀部分;⑶ 检修括板链条,调整煤闸门;⑷ 检修更换壁板,重新制作三只小煤斗;⑸ 万向节、变速箱检修及更换,保险装置检查调整;⑹ 更换播煤风总管上[20a ,并修配好抛煤罩壳。
14、除尘器双向伐基本检修内容:⑴ 伐体内容检查,伐门需解体检修;⑵ 伐芯间隙、开度的调整;⑶ 转动部件检查更换润滑,振动器槽钢修理补焊;⑷ 电动推杆检修,变速箱加油。
15、烟道基本检修内容:⑴ 烟道内部检查;⑵ 损坏处修补,损坏严重,更换部分烟道及补偿器;⑶ 防爆门的更换。
16、设备保温基本检修内容:设备管道检修后,保温要达到外观平整、美观,符合保温规定要求。
17、前后拱浇铸。
18、水压试验:汽水系统检修结束后,需进行水压试验,水压试验压力为工作压力4.2 X 1.25=5.25Mpa。
19、烘炉方案另附。
20、煮炉方案另附。
21、校安全伐:烘煮炉结束后进行安全伐校验。
22、炉本体油漆。
㈡特殊项目1、水冷壁管改造,详见#2 炉修理方案。
2、炉排、抛煤机冷却水改造。
3、斜炉顶重浇,重做密封。
4、除尘器进口烟道更换,总烟道挖补5、抛给煤机电缆改造。
6、反吹风机改造。
换成:4—79 5A风量:9100—17720m3/h 风压:340—204mm2HO7、炉排进风管更换。
8、除尘器电动双向伐解体,钢套换成铜套。
9、省煤器前进水伐三通更换。
电气部分:1、动力部分:电动机常规大修项目此次应修电动机具体为,送风、引风、二次风、反吹风机各壹台,炉排给煤各壹台、抛煤叁台、落煤斗振动器壹台、园盘出渣贰台、锁气器捌台。
2、电动机控制设备检修、调校。
3、二段配电设备:⑴ 母排清洁及常规检查及消缺;⑵ 二段配电分支开关电器清洁常规检查。
⑶ #2 厂变小修及预防性试验,保护仪表校验。
⑷ 107 开关检修及预防性试验。
⑸ 107 开关至#2 厂变的高压电缆预防性试验。
4、照明:⑴ #2 炉本体照明系统检修、消缺;⑵ #2 除尘照明系统检修及消缺;⑶ #2 炉控室照明系统清洁检查及消缺;⑷ 放接拆收#2 炉大修各工作场所的临时照明;⑸ #2 段低压室照明清洁,检查及消缺。
5、继电保护:⑴ 送风、引风、二次风保护装置的试验校验;⑵ #421 开关、#402 开关及二段PT 保护的调试校验;⑶ #2 炉二段所属设备二次回路检查,校核更换部分不清楚的标示牌。
6、仪表部分:⑴ 炉控室一、二次表周检;⑵ #2 炉各层现场动力配电柜清扫,检查、消缺重新刷漆、回路标记;热工部分:1、压力表进行清洗、检定。
2、调整机构分解、清洗、校验。
3、执行机构清洗、组装、调校。
4、电动门分解、清洗、调整行程。
5、二次表拆装调校,校验报告齐全。
6、变送器分解、清理、调校、出校验报告。
7、热电偶检定。
8、热电阻检定。
9、各个测点开盖、吹灰、调校。
10、检修电接点水位计接点17 只。
11、盘内、接线盒进行整理标牌,线路、电缆挂牌进行清灰。
12、压力、差压变送器线路进行整理。
13、除尘程控系统调校。
㈡特殊工作及要求:1、炉墙、水冷壁及二次风改造,详见施工方案。
2、炉排、抛煤机冷却水管改造,排污管改造。
3、前后拱浇铸:宝菱公司实施,事务部配合。
4、锅炉漏风处理:宝菱公司实施,生产经营部、发电部配合。
主要有:斜炉墙、炉排后盖、人孔门、烟道、出渣口。
5、锅炉本体、设备油漆:宝菱公司实施。
三、质量要求:1、大修质量标准按《电力建设施工及验收技术规范》执行验收。
2、所有大修项目检修必须有自检报告及检修记录,分部试运转必须验收小组参加验收签证,整体验收有厂部组织、有关部门参加验收签证。
3、修理原则:⑴ 锅炉各部件损坏,均有一定原因,因在检修前,查清损坏原因,制定合理的检修方案;⑵ 各检修部位在检修前要清理干净,才能进行检修,以保证检修质量;⑶ 检修用材料性能, 成分应与原锅炉所用材料性能, 成分相符或基本相符。
4、所有手孔、人孔,在封闭前对内部进行检查,是否清洁,有无油污或遗留物品,缺陷是否已经修理完好,认为合格时,才可正式封闭人孔、手孔。
5、锅炉的外部检查,给抛煤机是否灵活、可靠,燃烧设备是不完好,并查看试运转验收单,炉膛内是否完整清洁,受热面及尾部受热面是否清洁无烟尘,烟道与风道是否漏气短路,烟道、风道内无杂物,炉墙炉顶是否完好严密。
看火门、检查门、出灰门、风门均能灵活并关闭严密,汽水管路系统及附件是否完好畅通,开关位置是否正确。
6、安全附件,安全伐是否灵活无异物卡住,水位表及汽水联通管及旋塞是否畅通。
7、风机、出渣机、锁汽器、炉排、给抛煤机等联动机械应灵活,并应有良好润滑和冷却,空载电流在允许范围内。
8、水压试验时联箱手口、汽包人孔、伐门等无渗漏现象,试压时压力能保持稳定。
四、验收与总结:全体检修人员应以良好的工艺,严密的检修作风,使#4 炉大修后无论在内在质量和外观,面貌有一个根本改变。
为了确保检修质量,验收人严格把好关,做到三不验收:检修质量不合格不验收;零部件不全不验收;设备不清洁不验收。
设备检修实行三级验收制度,班组、公司和验收小组、公司质检体系要全程监控,大修中控制点必须有质量验收小组签字方能通过。
设备大修全部竣工并经过分段验收合格后,由厂部组织整体验收,验收时宝菱公司需汇报大修情况和提供有关资料。
1、主要设备缺陷及消除情况。
2、大修中的技术革新项目及主要内容,设备变更的图纸。
3、大修中的安全情况。
4、本次大修遗留问题及原因。
5、大修的技术记录和测量数据及有关资料,大修结束后20 天内将大修总结交生产经营部。
五、大修控制点:1、炉排灰门、风门的盖板封闭之前应验收是否做到:⑴ 灰门、风门开关是否灵活、无卡涩;⑵ 灰门、风门开关与外部摇柄处“开•关”指示相符;⑶ 灰门关闭后无漏风;⑷ 风门关闭后不自行移位;⑸ 风道内无积渣、积灰;⑹ 中隔板无破损。
2、空气予热器在下组拖进之前应验收:⑴ 上、下组空予器管是否全部疏通;⑵ 下组空予器管有无破损;⑶ 管外积灰是否冲洗干净。
在盖壳封闭人孔门封闭前应验收:⑴ 下组空予器是否到位;⑵ 上、下组间,下组与外壳之间是否用石棉绳、骨料嵌缝。
3、减温器冷凝管拖进之前应验收是否做到:⑴ 水压试验不漏;⑵ 护板、撑板位置正常,无掉焊。
4、汽包封人孔门前应验收是否做到:⑴ 多孔板汽水分离器螺栓齐备,无松动;⑵ 挡水板无破损;⑶ 加药管支架完好,无松动,加药孔无堵塞;⑷ 人孔门盖与汽包接触面应清理光滑、平稳;⑸ 汽包内无遗留工具、杂物。
5、除尘器烟道人孔门封闭前应验收是否做到:⑴ 蝶伐开关灵活、无卡涩;⑵ 开关行程到位无开不足或关不死记录。
6、风机如更换叶轮,在装配之前,验收调节风门开、关与外部标志应相符,风门开关灵活、无卡涩、无开不足或关不死现象。
7、炉排安装:⑴ 在炉排组装时要有测量数据并符合规定;⑵ 验收炉排变速检修情况;⑶ 检查侧密封,上、下导轨。
8、抛、给煤机整体安装前:⑴ 验收、转子、桨叶、链轮、链条安装情况;⑵ 验收万向节、变速箱、检修情况;⑶ 验收小煤斗、振动器检修情况。
六、大修时间:1、9 月1日至10月8 日。
