园林造价和概预算课复习材料一、名词解释* 预算定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人工、材料、机械台班和财力的数量标准(或额度)。

* 概算定额:是确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量限额。

概算定额又称作“扩大结构定额”或“综合预算定额”。

●概算指标通常是以整个建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。

概算指标比概算定额更加综合与扩大。

* 分项工程:是指分部工程中按照不同的施工方法,不同的材料、不同的规格等因素而进一步划分的最基本的工程项目。

●利润:是指施工企业按国家规定,在工程施工中向建设单位收取的利润,是施工企业职工为社会劳动所创造的那部分价值在建设工程造价中的体现。

●税金:是指由施工企业按国家规定计入建设工程造价内,由施工企业向税务部门缴纳的营业税、城市建设维护税及教育附加费。

●材料差价:是指材料的预算价格与实际价格的差额。

* 施工图预算:是指在施工图设计阶段,当工程设计完成后,在工程开工之前,由施工单位根据已批准的施工图纸,在既定的施工方案前提下,按照国家颁布的各类工程预算定额、单位估价表及各项费用的取费标准等有关资料,预先计算和确定工程造价的文件。

工程量计算规则:是规定在计算分项工程实物数量时,从施工图纸中摘取数值的取定原则和方法。

定额不同,相应的工程量计算规则可能也不同。

在计算工程量时,必须按照所采用的定额及其规定的计算规则进行计算。

工程变更:工程变更一般是指工程施工过程中,根据实际需要和合同的约定对施工的程序、工程的数量、质量要求、施工期限及标准等作出的变动或更改的确认过程。

索赔的概念:索赔是在合同实施过程中,合同当事人一方因对方违约,或其他过错,或无法防止的外因而受到损失时,要求对方给与赔偿或补偿的活动。

国标计价规范规定:“在合同履行过程中,对于非己方的过错而应由对方承担责任的情况造成的损失,向对方提出补偿的要求。

《园林工程概预算》复习题3

《园林工程概预算》复习题3

园林造价和概预算课复习材料一、名词解释* 预算定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人工、材料、机械台班和财力的数量标准(或额度)。

* 概算定额:是确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量限额。

概算定额又称作“扩大结构定额”或“综合预算定额”。

●概算指标通常是以整个建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。

概算指标比概算定额更加综合与扩大。

* 分项工程:是指分部工程中按照不同的施工方法,不同的材料、不同的规格等因素而进一步划分的最基本的工程项目。

●利润:是指施工企业按国家规定,在工程施工中向建设单位收取的利润,是施工企业职工为社会劳动所创造的那部分价值在建设工程造价中的体现。

●税金:是指由施工企业按国家规定计入建设工程造价内,由施工企业向税务部门缴纳的营业税、城市建设维护税及教育附加费。

●材料差价:是指材料的预算价格与实际价格的差额。

* 施工图预算:是指在施工图设计阶段,当工程设计完成后,在工程开工之前,由施工单位根据已批准的施工图纸,在既定的施工方案前提下,按照国家颁布的各类工程预算定额、单位估价表及各项费用的取费标准等有关资料,预先计算和确定工程造价的文件。

工程量计算规则:是规定在计算分项工程实物数量时,从施工图纸中摘取数值的取定原则和方法。

定额不同,相应的工程量计算规则可能也不同。

在计算工程量时,必须按照所采用的定额及其规定的计算规则进行计算。

工程变更:工程变更一般是指工程施工过程中,根据实际需要和合同的约定对施工的程序、工程的数量、质量要求、施工期限及标准等作出的变动或更改的确认过程。

索赔的概念:索赔是在合同实施过程中,合同当事人一方因对方违约,或其他过错,或无法防止的外因而受到损失时,要求对方给与赔偿或补偿的活动。

国标计价规范规定:“在合同履行过程中,对于非己方的过错而应由对方承担责任的情况造成的损失,向对方提出补偿的要求。

(完整版)《园林工程概预算》复习题3

(完整版)《园林工程概预算》复习题3

园林造价和概预算课复习材料一、名词解释* 预算定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人工、材料、机械台班和财力的数量标准(或额度)。

*概算定额:是确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量限额。

概算定额又称作“扩大结构定额”或“综合预算定额”.●概算指标通常是以整个建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。

概算指标比概算定额更加综合与扩大。

* 分项工程:是指分部工程中按照不同的施工方法,不同的材料、不同的规格等因素而进一步划分的最基本的工程项目。

●利润:是指施工企业按国家规定,在工程施工中向建设单位收取的利润,是施工企业职工为社会劳动所创造的那部分价值在建设工程造价中的体现。

●税金:是指由施工企业按国家规定计入建设工程造价内,由施工企业向税务部门缴纳的营业税、城市建设维护税及教育附加费.●材料差价:是指材料的预算价格与实际价格的差额。

*施工图预算:是指在施工图设计阶段,当工程设计完成后,在工程开工之前,由施工单位根据已批准的施工图纸,在既定的施工方案前提下,按照国家颁布的各类工程预算定额、单位估价表及各项费用的取费标准等有关资料,预先计算和确定工程造价的文件。

工程量计算规则:是规定在计算分项工程实物数量时,从施工图纸中摘取数值的取定原则和方法.定额不同,相应的工程量计算规则可能也不同。

在计算工程量时,必须按照所采用的定额及其规定的计算规则进行计算。

工程变更:工程变更一般是指工程施工过程中,根据实际需要和合同的约定对施工的程序、工程的数量、质量要求、施工期限及标准等作出的变动或更改的确认过程。

索赔的概念:索赔是在合同实施过程中,合同当事人一方因对方违约,或其他过错,或无法防止的外因而受到损失时,要求对方给与赔偿或补偿的活动。

国标计价规范规定:“在合同履行过程中,对于非己方的过错而应由对方承担责任的情况造成的损失,向对方提出补偿的要求。

《园林工程概预算》试题及答案

《园林工程概预算》试题及答案

《园林工程概预算》试题及答案《园林工程概预算》试题及答案一、名词解释1、园林工程概预算:是指在工程建设过程中,根据不同的设计阶段设计文件的具体内容和有关定额、指标及取费标准,预先计算和确定建设项目的全部工程费用的技术经济文件。

2、施工组织设计:施工组织设计也称施工方案,是确定单位工程进度计划、施工方法、主要技术措施,施工现场平面布局和其他有关准备工作的技术文件。

3、单位工程:是指具有单列的设计文件,可以进行独立施工,但不能单独发挥作用的工程。

它是单项工程的组成部分。

4、园林工程定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人力、材料、机械台班和财力的数量标准(或额度)。

5、园林工程预算定额:是指园林施工单位在正常的施工条件下,完成一定计量单位合格的分项工程或结构构件所需消耗的即人工、材料和机械台班的数量标准。

6、概算指标:是以每lOOm建筑物面积或每1000m建筑物体积(如是构筑物,则以座为单位)为对象,确定其所需消耗的活劳动与物化劳动的数量限额。

7、人工费:是指列入预算定额的直接从事工程施工的生产工人开支的各项费用。

8、税金:是指由施工企业按国家规定计入建设工程造价内,由施工企业向税务部门缴纳的营业税、城市建设维护税及教育附加费。

9、胸径:是指距地面1.3m处的树干的直径。

10、材料差价:是指材料的预算价格与实际价格的差额。

二、填空题(每空一分,共20分)1、工程竣工决算分为施工单位竣工决算和建设单位的竣工决算两种。

2、设计概算、施工图预算和竣工决算简称“三算’。

3、单位工程直接费计算完毕,即可计算其他直接费、间接费、计划利润、税金等费用。

4、编制说明中工程概况:通常要写明工程编号、工程名称、建设规模等。

5、土壤划分为坚硬土、杂质土、普通土三种。

6、安装工程预算的编制方法有单价法、实物法。

7、给水系统分为生产给水、生活给水、消防给水。

8、单价法编制施工图预算时,套用消耗量标准计算人工消耗量、材料消耗量、机械消耗量消耗量。

《园林工程预决算》期终考试试卷

《园林工程预决算》期终考试试卷

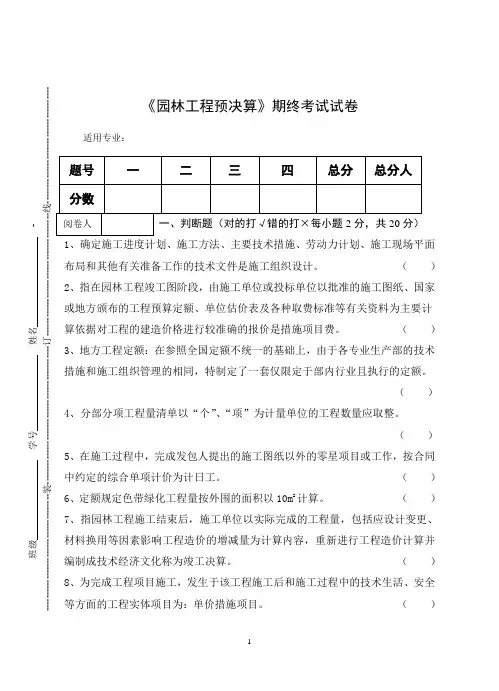

适用专业:1、确定施工进度计划、施工方法、主要技术措施、劳动力计划、施工现场平面布局和其他有关准备工作的技术文件是施工组织设计。

()2、指在园林工程竣工图阶段,由施工单位或投标单位以批准的施工图纸、国家或地方颁布的工程预算定额、单位估价表及各种取费标准等有关资料为主要计算依据对工程的建造价格进行较准确的报价是措施项目费。

()3、地方工程定额:在参照全国定额不统一的基础上,由于各专业生产部的技术措施和施工组织管理的相同,特制定了一套仅限定于部内行业且执行的定额。

()4、分部分项工程量清单以“个”、“项”为计量单位的工程数量应取整。

()5、在施工过程中,完成发包人提出的施工图纸以外的零星项目或工作,按合同中约定的综合单项计价为计日工。

()6、定额规定色带绿化工程量按外围的面积以10m2计算。

()7、指园林工程施工结束后,施工单位以实际完成的工程量,包括应设计变更、材料换用等因素影响工程造价的增减量为计算内容,重新进行工程造价计算并编制成技术经济文化称为竣工决算。

()8、为完成工程项目施工,发生于该工程施工后和施工过程中的技术生活、安全等方面的工程实体项目为:单价措施项目。

()9、对施工单位而言竣工结算就是合同终止。

( )10、园林工程中钢材的计量单位是吨,计算结果保留两位小数。

( )二、填空题(每小题2分,共20分)1、 、应为地表面向上,130cm 高处树干的直径2、园林工程概预算的编制原则 、 、 、 。

3、在计算钢筋量时最终结果应保留 位小数。

4、预算审查主要是 、 、 、 及 中的有关问题。

5、园林绿化工程分为三个分部工程,即 、 及 。

6、大型机械的幅度差系数规定如下:土石方机械为 、吊装机械为 、打桩工程为: 、其他专用机械为: 。

7、 年在建设部增设了标准定额司。

8、园林工程预算 、 、 、 组成。

9、国家规定预算定额的不可预见费为分部分项工程费的 。

10、二类园林工程的管理费 。

园林工程概预算与施工组织管理复习题

园林工程概预算与施工组织管理复习题

园林工程概预算与施工组织管理复习题一、计算题(一)如图所示,某亭子高4.2m,顶投影面积为4m×4m整个亭子采用混凝土现浇而成,请计算其工程量。

剖面图1、计算该亭子的建筑面积;2、计算该亭子场地平整工程量(包括清单工程量和定额工程量)3、计算该亭子基础挖土工程量(包括清单工程量和定额工程量)4、计算该亭子基础砼工程量(包括清单工程量和定额工程量)5、计算该亭子垫层工程量(包括清单工程量和定额工程量)6、计算该亭子基础回土填工程量(包括清单工程量和定额工程量)7、计算该亭子房心回填工程量(包括清单工程量和定额工程量)8、计算该亭子余土工程量(包括清单工程量和定额工程量)9、计算该亭子毛石基座工程量(包括清单工程量和定额工程量)10、计算该亭子混凝土柱工程量(包括清单工程量和定额工程量)11、计算该亭子混凝土梁工程量(包括清单工程量和定额工程量)12、计算该亭子混凝土顶工程量(包括清单工程量和定额工程量)(二)如图所示,某蘑菇亭高2.2m,顶平面为半径1.5m的圆形平顶,整个亭子采用混凝土现浇而成,请计算其工程量。

13、计算该蘑菇亭的建筑面积;14、计算该蘑菇亭场地平整工程量(包括清单工程量和定额工程量)15、计算该蘑菇亭基础挖土工程量(包括清单工程量和定额工程量)16、计算该蘑菇亭基础砼工程量(包括清单工程量和定额工程量)17、计算该亭子垫层工程量(包括清单工程量和定额工程量)18、计算该亭子基础回土填工程量(包括清单工程量和定额工程量)19、计算该亭子余土工程量(包括清单工程量和定额工程量)20、计算该亭子混凝土柱工程量(包括清单工程量和定额工程量)21、计算该亭子混凝土顶工程量(包括清单工程量和定额工程量)三、填表题1、某学校绿化工程,现采用定额计价模式计价,通过计算得直接人工费为20万元,直接材料费为80万元,直接机械费为15万元,各通用措施项目费用合计0.5万元,各专业措施项目费用合计0.5万元,设备购置费15万元,试完成下表:工程费用汇总表工程名称: XXXXXX绿化工程。

园林工程概预算练习题

园林工程概预算练习题

一、判断题(请判断各题说法正确或错误,正确涂“√”,错误涂“×”。

共10题,每小题1,分,共10分)1、环境保护费属于措施项目费的内容。

(×)2、根据我国《合同法》的规定,构成违约责任的核心要件是违约方当事人客观上存在违约行为。

( ×)3、以人工费和机械费合计为计算基础的间接费计算公式为:间接费=人工费和机械费合计×企业管理费费率(%)。

(√)4、定额是确定工程造价的依据和评价设计方案经济合理性的尺度。

(√)5、竣工验收是建设工程的最后阶段。

(×)6、工程量清单的编制应遵循利于进入国际市场竞争,并规范建筑市场计价管理行为的原则。

( √)7、封闭阳台计算全面积,非封闭阳台计算一半面积。

(×)8、清单回填土包括基础回填土和台阶回填土。

( ×)9、一般来说,钢材硬度愈高,强度也愈大。

(√)10、基本建设是指国民经济各部门为了扩大再生产而对固定资产进行建造、购置和安装。

( √)二、单项选择题(每道题下面有A、B、C、D四个备选答案。

请从中选择一个最佳答案,并在答题卡上将相应题号的相应字母填人括号内。

共40题,每小题1。

分,共40分)11、下列各选项中,不属于按基本建设性质划分的是( )。

A、扩建项目B、改建项目C、生产性建设项目D、新建项目12、单位工程是( )的组成部分。

A、单项工程B、分部工程C、分部分项工程D、分项工程13、下列各选项中,将合同按建设程序的不同阶段进行分类的是( )。

A、总承包合同B、分包合同C、项目施工合同D、承包合同14、当工程分包时,分包单位按照分包合同的约定对( )负责oA、设计单位B、建设单位C、总承包单位D、监理单位15、下列各项中,不属于工程造价职能的是( )。

A、控制职能B、检验职能C、评价职能D、预测职能16、建设项目总概算由工程费用、工程建设其他费用和( )组成oA、建安工程费用和设备购置费等B、设备工器具购置费C、预备费、投资方向调节税、建设期贷款利息等D、土地使用费及勘察设计费17、对建筑材料、构件和建筑安装物进行一般鉴定和检查所发生的费用是( )。

《园林工程概预算》复习题库最终整理排版可直接打印.

《园林工程概预算》复习题库最终整理排版可直接打印.

《园林工程概预算与工程管理》上篇复习题一、名词解释1、定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人力、材料、机械台班和财力的数量标准(或额度。

2、概算定额:是确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量限额。

概算定额又称作“扩大结构定额”或“综合预算定额”。

m建筑物面积或每10003m建筑物体积(如是构筑物,则以座为单位 3、概算指标:是以每l002为对象,确定其所需消耗的活劳动与物化劳动的数量限额。

4、综合概算指标:是指按工业或民用建筑及其结构类型而制定的概算指标。

综合概算指标的概括性较大,其准确性、针对性不如单项指标。

5、单项概算指标:是指为某种建筑物或构筑物而编制的概算指标。

单项概算指标的针对性较强,故指标中对工程结构形式要作介绍。

6、工程总项目:是指在一个场地上或数个场地上,按照一个总体设计进行施工的各个工程项目的总和。

7、单项工程:是指在一个工程项目中,具有独立的设计文件,竣工后可以独立发挥生产能力或工程效益的工程。

8、单位工程:是指具有单列的设计文件,可以进行独立施工,但不能单独发挥作用的工程。

它是单项工程的组成部分。

9、分部工程:一般是指按单位工程的各个部位或是按照使用不同的工种、材料和施工机械而划分的工程项目。

它是单位工程的组成部分。

10、分项工程:是指分部工程中按照不同的施工方法,不同的材料、不同的规格等因素而进一步划分的最基本的工程项目。

11、胸径:是指距地面1.3m处的树干的直径。

12、苗高:指从地面起到顶梢的高度。

13、冠径:指展开枝条幅度的水平直径。

14、条长:指攀缘植物,从地面起到顶稍的长度。

15、工资性补贴:是指按规定标准发放的冬煤补贴、住房补贴、流动施工津贴等。

16、材料费:是指施过程中耗用的构成工程实体的原材料、辅助材料、构配件、零件、半成品的费用和周转使用材料的摊销(或租赁费用。

17、年生:指从繁殖起到掘苗时止的树龄。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

园林造价和概预算课复习材料一、名词解释* 预算定额:是指在正常的施工条件下,完成某一合格单位产品或完成一定量的工作所需消耗的人工、材料、机械台班和财力的数量标准(或额度)。

* 概算定额:是确定完成合格的单位扩大分项工程或单位扩大结构构件所需消耗的人工、材料和机械台班的数量限额。

概算定额又称作“扩大结构定额”或“综合预算定额”。

●概算指标通常是以整个建筑物和构筑物为对象,以建筑面积、体积或成套设备装置的台或组为计量单位而规定的人工、材料、机械台班的消耗量标准和造价指标。

概算指标比概算定额更加综合与扩大。

* 分项工程:是指分部工程中按照不同的施工方法,不同的材料、不同的规格等因素而进一步划分的最基本的工程项目。

●利润:是指施工企业按国家规定,在工程施工中向建设单位收取的利润,是施工企业职工为社会劳动所创造的那部分价值在建设工程造价中的体现。

●税金:是指由施工企业按国家规定计入建设工程造价内,由施工企业向税务部门缴纳的营业税、城市建设维护税及教育附加费。

●材料差价:是指材料的预算价格与实际价格的差额。

* 施工图预算:是指在施工图设计阶段,当工程设计完成后,在工程开工之前,由施工单位根据已批准的施工图纸,在既定的施工方案前提下,按照国家颁布的各类工程预算定额、单位估价表及各项费用的取费标准等有关资料,预先计算和确定工程造价的文件。

工程量计算规则:是规定在计算分项工程实物数量时,从施工图纸中摘取数值的取定原则和方法。

定额不同,相应的工程量计算规则可能也不同。

在计算工程量时,必须按照所采用的定额及其规定的计算规则进行计算。

工程变更:工程变更一般是指工程施工过程中,根据实际需要和合同的约定对施工的程序、工程的数量、质量要求、施工期限及标准等作出的变动或更改的确认过程。

索赔的概念:索赔是在合同实施过程中,合同当事人一方因对方违约,或其他过错,或无法防止的外因而受到损失时,要求对方给与赔偿或补偿的活动。

国标计价规范规定:“在合同履行过程中,对于非己方的过错而应由对方承担责任的情况造成的损失,向对方提出补偿的要求。

合同一方向另一方提出索赔,应有正当的索赔理由和有效证据,并应符合合同的相关约定。

”施工索赔形式主要有费用索赔和工期索赔种。

经济签证:是国内自90年代以来建筑工程施工索赔的部分做法。

凡是施工中发生的一切合同预算未包括的工程项目和费用,必须事先向甲方办理经济签证(签认),明确甲乙双方所承担经济关系和责任,以免事过境迁,发生补签和结算的困难。

安全文明施工措施费:安全文明施工措施费是由建设部、财政部印发的《建筑安装工程费用项目组成》措施费中的环境保护费,文明施工费,安全施工费,临时设施费组成。

安全文明施工措施费分为三部分计价,即:基本费、现场考评费、奖励费。

措施项目费:清单计价模式下的施工措施项目费包括施工技术措施项目费和施工组织措施项目费两种。

施工技术措施项目费:包括脚手架使用费、模板使用费、围堰、施工降排水、垂直运输机械使用费、建筑物超高增加费、大型机械进出场和安装、拆除费用。

施工组织措施项目费:包括材料二次搬运费、远途施工增加费、缩短工期增加费、安全文明施工措施费、临时设施费、总承包管理费及其他费用。

胸径:是指距地面1.2m处的树干的直径。

苗高:指从地面起到顶梢的高度。

* 冠径:指植物展开枝条幅度的水平直径。

园林小品:指园林建设中的工艺点缀品,艺术性强,包括堆塑装饰和小型钢筋混凝土、金属构件等小型设施。

园林小摆设:指各种匾额、花瓶、花盆、花钵、石鼓、坐凳、花池、花台、花坛、盆景几架等。

园林建筑:指园林绿地中具有较高观赏价值、可以计算建筑面积的景观建筑物,如亭、廊、榭、舫、厅、堂等。

二、、填空1、设计概算是初步设计文件的重要组成部分。

它是由设计单位在初步设计阶段,根据(初步设计图纸),按照有关工程概算定额(或概算指标)、各项费用定额(或取费标准)等有关资料,预先计算和确定工程费用的文件。

2、设计概算、施工图预算和竣工决算简称“三算’。

它们之间的关系是:概算价值不得超过计划任务书的投资额,施工图预算和竣工决算不得超过概算价值。

3、预算定额的换算:当施工图设计的分部分项工程内容与定额项目的内容不一致时,为了准确计算工程项目的直接费及工料消耗量,必须对(定额项目与图纸之间的差异)进行调整,使两者一致,这就是定额换算。

4、 树皮、麦草、山草及丝(思)毛草的亭屋面定额内,包括(檩子、椽子)。

5、 现浇钢筋混凝土和预制钢筋混凝土项日基价中均不包含(钢筋工程),钢筋工程须另外执行相应子目。

6、 为了提高工程概预算的编制水平,正确地运用概预算定额及其有关规定,必须熟悉现行预算定额的全部内容,了解和掌握定额子目的(工程内容),施工方法,(材料规格) ,质量要求,(计量单位) ,工程量计算规则等,以便能熟练地查找和正确地应用。

7、 草屋面、树皮屋面按设计图示尺寸以(斜面面积)计算。

8、 国标计价规范把园林绿化工程划分为3个分部工程:(园林绿化)工程、园路园桥及假山工程、(园林景观)工程。

9、 刨树坑以个计算,刨绿篱沟以延长米计算,刨绿带沟以 m3 计算。

10、原土过筛:按筛后的好土以 (m3)计算。

11、土坑换土,以实挖的土坑体积乘以系数 (1.3 )计算。

12、 乔灌木施肥、刷药、涂白、人工喷药、栽植支撑等项目的工程量均按植物的(株数)计算.草坪、地被、色带均以 (m2) 计算。

13、 挖土方:凡平整场地厚度在 (30 )cm 以上,槽底宽度在3m 以上和坑底面积在(20m2)以上的挖土,均按挖土方计算。

14、 挖地槽:凡槽宽在3m 以内,槽长为槽宽3倍以上的挖土,按挖地槽计算。

外墙地槽长度按其 (中心线) 长度计算,内墙地槽长度以内墙地槽的 (净长)计算,宽度按图示宽度计算,突出部分挖土量应予增加。

15、凡挖土底面积在(20) 2m 以内,槽宽在3m 以内,槽长小于槽宽3倍者按(挖地坑)计算。

16、 整理绿化用地单位换算成 (10)2m ,如绿化用地18502m ,换算后为数量为(185)计量单位为(102m )。

17、 起挖或栽植带土球乔木,一般设计规格为胸径,需要换算成土球直径方可计算。

一般情况下土球规格是乔木胸径的(6-8)倍,如栽植胸径5cm 红叶李,则土球直径应为 (30-40)cm 。

18、 基础垫层工程包括素土夯实、基础垫层。

基础垫层均以(m3) 计算,其长度:外墙按中心线,内墙按垫层净长,宽、高按图示尺寸。

19、园林建设工程预算费用由 (直接费)、间接费、(利润)、 税金 四部分组成。

20、种植工程量计算规则乔灌木以株计算;绿篱以 (延长米)计算;花卉、草坪、地被类以 m2 计算。

21、直接费包括人工费、材料费、(施工机械)使用费和(措施项目费)。

22、税金是由(营业)税、城市维护建设税、(教育费附加)三部分构成。

24、起挖或栽植带土球灌木,一般设计规格为(冠径) ,需要换算成土球直径方可计算。

一般取灌木冠径的1/3为土球直径,如栽植冠径l.2m海桐球,则土球直径应为40 cm。

25、现浇混凝土斜屋面板、现浇混凝上攒尖亭屋面板按设计图示尺寸以(体积计算),(混凝土屋脊)并入屋面体积内。

26、综合工日为(定额工日)与(机械操作人员的工日)之和。

27、工程量清单项目费采用(全费用单价)的形式进行编制,它包含了完成分部分项工程所必须的各项费用,包括人工费、材料费、机械费、(管理费、利润(含风险金))等。

其中人工费、材料费、机械费指(市场价的人、材、机费用)。

管理费指发生在(企业、施工现场的各项费用)。

利润(含风险金)由施工单位根据工程情况和市场因素,自主确定。

28、确定挖土方子目时,挖柱坑基的坑底面积应小于(20m2),坑底长边<(3倍短边);挖槽(沟)槽底宽度应小于(3m,)长度大于宽度3倍以上。

挖填深度大于30cm时属于(挖土方)。

29、混凝土水池,池底面积在(20m2)以内者,其池底和池壁(定额工日)乘以系数1.25。

30、工程量清单计价,是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、(其他项目费)和(规费)、税金。

三、简答题:1、什么是产量定额?产量定额是指在一定的生产技术和生产组织条件下,在单位时间(工日)内所应完成合格产品的数量。

产量定额是时间定额的倒数。

2、预算价差调整:在现行计价定额实行量价合一方式下,由于人工、材料、机械台班单价变化,计价定额中采用价格滞后于实际价格,计算预算造价时,需要对预算编制期的价格与定额编制期的价格之差予以增减,这就是预算价差调整。

3、施工组织措施费中哪些内容是法定必须计取的?如何计取?答:园林工程计价活动中施工组织措施费中的(安全文明施工费)是法定必须计取的,2008年12月1日后计取办法是综合基价人工费/43*34*11.82%5、什么是材料消耗定额材料消耗定额是指在正常的施工(生产)条件下,在节约和合理使用材料的情况下,生产单位合格产品所必须消耗的一定品种、规格的材料、半成品、配件等的数量标准。

7、机械台班费用定额机械台班费用定额,是以机械的一个台班为单位,规定其所消耗的工时、燃料及费用等数量标准并可折算为货币形式表现的定额。

8、如何理解工程量清单计价答:工程量清单计价,是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费和规费、税金。

工程量清单计价采用综合单价计价。

综合单价是指完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械使用费、管理费和利润,并考虑风险因素。

9、回答清单项目编码第一级分类码的含义?答:一级编码代表的含义如下:建筑工程为01、装饰装修工程为02、安装工程为03、市政工程为04、园林绿化工程为05;10、工程量清单计价的工程造价费用项目,由分部分项清单项目费、措施项目费、其它项目费、规费项目费和税金项目费5部分组成。

*11、工程量清单的项目设置规则是什么?答:工程量清单的项目设置规则是:项目名称统一,项目编码统一,计量单位统一,工程量计算规则统一。

*12、简述设计概算编制的依据答:编制设计概算的依据主要有一下六个方面:1、经批准的建设项目计划任务书2、初步设计或扩大初步设计图纸和说明书3、概算定额、概算指标或综合预算定额4、设备价格资料5、地区工资标准和材料预算价格6、有关取费标准和费用定额13、简述工程量清单计价与编制标底的关系。

答:工程量清单计价模式下,工程量是公开的,标底只起到参考和一定的控制作用,(即控制报价不能突破工程设计概算的约束),而与评标过程无关,标底不再成为评标的主要依据,所以在适当的时候甚至可以不编制标底。

*14、简述假山工程量如何计算。

答:a 假山工程量按实际堆砌的石料以“吨”计算。
