建筑工程量计算例题(详细)

合集下载

房屋建筑工程量计算

房屋建筑工程量计算
放 脚 层 数 1 2 3 4 5 6 折加高度(m) 1/2砖 等高 0.137 0.411 不等高 0.137 0.342 等高 0.066 0.197 0.394 0.656 0.984 1.378 1砖 不等高 0.066 0.164 0.328 0.525 0.788 1.083 等高 0.043 0.129 0.259 0.432 0.647 0.906 1.5砖 不等高 0.043 0.108 0.216 0.345 0.518 0.712 等高 0.032 0.096 0.193 0.321 0.482 0.672 2砖 不等高 0.032 0.080 0.161 0.253 0.380 0.580 增加断面面积 (㎡) 等高 0.01575 0.04725 0.0945 0.1575 0.2363 0.3308 不等高 0.01575 0.03938 0.07875 0.1260 0.1890 0.2599
基础与墙(柱)身使用同一种材料时: 以设计室内地面为界(有地下室者,以地下室室内设计 地面为界),以下为基础,以上为墙(柱)身。 基础与墙身采用不同材料时: 当材料分界线与室内设计地面高度h在±300以内者,以不 同材料分界处为界;h超过±300时以设计室内地面为界。
砖、石围墙: 以设计室外地坪为界线,以下为基础,以上为墙身。
现浇混凝土及钢筋混凝土
(2)柱:柱子断面尺寸×柱高 ①有梁板的柱高:自柱基上表面(或楼板上表面)至上一层 楼板上表面。 ②无梁板的柱高:自柱基上表面(或楼板上表面)至柱帽下 表面。 ③框架柱的柱高:自柱基上表面至柱顶。 ④构造柱:全高。 ⑤依附柱上的牛腿:并入柱身。
现浇混凝土及钢筋混凝土
(3)梁:梁断面尺寸×梁长 ① 梁与柱连接时,梁长算至柱侧面。 ②主梁与次梁连接时,次梁长算至主梁侧面。 ③当梁伸入到墙体时,梁长按实际长度计算。 ④当梁与混凝土连接时,梁长算至混凝土墙的侧面。 ⑤圈梁长,外墙上按外墙中心线长计算,内墙按净长线计算。

建筑工程概预算例题

建筑工程概预算例题
的工程量及其综
合基价,墙厚均为240,轴线均坐中。
• • • • • • • •
解:①、底层建筑面积: S0 = 30.24×48.24-6×6×2-23.76×12 = 1101.66(㎡) ②、外墙外边线长度: L外 = (30.24 + 48.24)×2 + 12×2 = 180.96(㎡) 套用定额子目 1-56 人工场地平整 工程量:S0 + L外×2 + 16 = 1101.66 + 180.96×2 + 16 = 14.796(㎡) • 基 价:218.44(元/100㎡) • 综合基价:14.796×218.44 = 3232.04(元)
• 解:折算面积: • S = (0.126×5 + 0.063×4)×0.0625×8 = 0.441(㎡) • 240墙折加高度: • h = 0.441÷0.24 = 1.838(m)
120x3
三七灰土
200
1000
• 4、如图所示,带型砖 基础长为100m,墙厚 1.5砖,高1.0m,三层 等高大放脚。试计算 砖基础工程量。
• 分析: • ①除矩形底面积,其平整场地工程量可按长、宽每边各加 2m计算外,对于组合图形利用公式 • S平 = S0 + L外×2 + 16计算工程量比较简单。 • ②在计算平整场地工程量时,当遇到某边放不足2m,或放 边部分重叠的情况,工程量仍按上式计算,不予扣除。 • ③底层建筑面积在特殊情况下应作调整,如底层不封闭的 外走廊,在计算底层建筑面积时,是按一半计算的,而平 整场地工程量应全部计算。 • ④对于一般建筑物、构筑物,应套用人工平整场地子目, 不得套用机械场地平整子目。构筑物除围墙、地沟、水池、 水塔、烟囱可计算平整场地外,其余均不计算。计算规则 见定额。 • ⑤桩基工程。在桩基施工结束后,场地的平整度已被破坏, 因此可再计算一次人工场地平整。

建筑工程工程量计算例题

建筑工程工程量计算例题
其中:人工费=(20.9+4.98)×12.38 × 19.7/10= 376.32元 机械使用费=(20.9+4.98)×17.43/10=26.89元
材料费=2703.41-376.32-26.89 =2300.2元
精选课件
4
【例2.4】 根据(图2.3)所示基础施工图的尺寸,试计 算编制工程量清单时砖基础的工程量(基础墙厚为 240mm,其做法为三层等高大放脚,增加的断面 面积为ΔS = 0.0945m2折加高度为Δh = 0.394m)
精选课件
2
某基础平面、剖面示意图
精选课件
3
解:外墙砖基工程量为: (8+6)×2 × 0.365 ×(1.7+0.345)=20.9m3
内墙砖基工程量为: [(4-0.12-0.365 × 0.5)+(6-0.365)] × 0.24×(1.7+0.525)=4.98m3
定额直接费=(20.9+4.98)×1752.05/10 =2703.41元
V =(0.24×1.8+0.0945)×(59.4+36.84)= 50.6 m³ 或V = 0.24×(1.8+0.394)×(59.4+36.84)= 50.6 m³
精选课件
7
【例2.5】 根据(图2.4)所示某建筑为砖墙结构,有屋架,下 玄标高为3.1m,无天棚,门窗均用钢筋混凝土过梁,外墙 中过梁体积为0.8m³,内墙中过梁体积为0.12m³,墙厚均为 240mm,门窗洞口尺寸: M1为1000mm×2100mm, M2为900mm×2100mm, C1为1000mm×1500mm, C2为1500mm×1500mm, C3为1800mm×1500mm, 试计算编制工程量清单时该建筑砖墙的工程量。

工程量计算例题(DOC)

工程量计算例题(DOC)

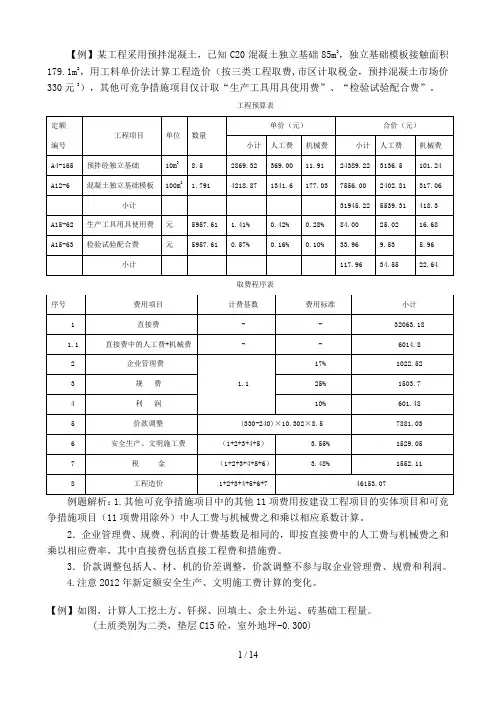

【例】某工程采用预拌混凝土,已知C20混凝土独立基础85m3,独立基础模板接触面积179.1m2,用工料单价法计算工程造价(按三类工程取费,市区计取税金,预拌混凝土市场价330元3),其他可竞争措施项目仅计取“生产工具用具使用费”、“检验试验配合费”。

工程预算表取费程序表例题解析:1.其他可竞争措施项目中的其他11项费用按建设工程项目的实体项目和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算。

2.企业管理费、规费、利润的计费基数是相同的,即按直接费中的人工费与机械费之和乘以相应费率,其中直接费包括直接工程费和措施费。

3.价款调整包括人、材、机的价差调整,价款调整不参与取企业管理费、规费和利润。

4.注意2012年新定额安全生产、文明施工费计算的变化。

【例】如图,计算人工挖土方、钎探、回填土、余土外运、砖基础工程量。

(土质类别为二类,垫层C15砼,室外地坪-0.300)【例】如下图所示尺寸,求混凝土带型基础模板和混凝土的工程造价。

备注:按三类工程取费,企业管理费费率为17%,利润费率为10%,规费费率为25%,税金税率为3.48%,安全生产、文明施工费为4.25%。

解:(1)带型基础外侧模板 S1=[(4.5×2+0.5×2)×2+(4.8+0.5×2)×2]×0.3=9.48 m2(2) 带型基础内侧模板 S2=[(4.5-0.5×2)×2+(4.8-0.5×2)×2]×0.3×2=8.76 m2带型基础模板工程量 S1+ S2=18.24 m2(模板工程量3分)(3)带形基础混凝土外墙 1×0.3×(4.5+4.5+4.8)×2=8.28 m3 (混凝土工程量2分)内墙 1×0.3×(4.8-1)=1.14 m3 (混凝土工程量2分)合计:9.42 m3预算表取费:1. 直接费 3329.7元2.其中人+机 1021.36元3.企业管理费 1021.36×17173.63元4.规费 1021.36×25255.34元5.利润 1021.36×10102.14元6安全生产、文明施工费 3860.81×4.25164.08元7.税金 4024.89×3.48140.07元【例】如图所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350,试计算砌体基础工程量。

[建筑]注册评估师练习(8):建筑工程量计算

[建筑]注册评估师练习(8):建筑工程量计算

第⼋章建筑⼯程量计算⼀、单项选择题(-)⼤纲内容1 . A 幅⾯的图纸中,会签栏所在区域图框线到幅⾯线的间距为()。

A . 30B . 25C . 20D . 352 .在下列线型中表⽰断开界纸的是()。

3 .图形符号——图例可以形象地表达建筑的不同部位、不同材料、不同构配件。

表⽰的是()材料。

A .混凝⼟B .钢筋混凝⼟C .⽊材D .⾦属4 .图纸中轴线编在下⽅为()。

A .⾃左向右数字编号B .⾃右向左数字编号C .⾃左向右字母编号D .⾃右向左字母编号5 .建筑图中,尺⼨数字前常见“ Φ ”字符,“ Φ” 字符表⽰()。

A .半径B .钢筋C .门D .直径6 .建筑物内的变形缝、沉降缝等,凡缝宽在()内者,均依其缝宽按⾃然层计算建筑⾯,并⼊建筑⾯积之内计算。

A . 200B . 250C . 300D . 3507 .某砖混结构房屋,墙厚 240mm ,房屋的端点轴线间长宽分别为 2700 和 3300 ,其建筑⾯积为()。

A . 8 . 91B . 10 . 4lC . 14 . 28D . 11 . 268 .平整场地指建筑场场挖、填⼟⽅厚度在() cm 以内及找平⼯作。

A . 20B . 30C . 50D . 1009 .某建筑场地,待平整的底层建筑⾯积为 3780 ,外墙外边线总长为 408m 。

求待平整场地的总⾯积为()。

A . 3796B . 4188C . 4596D . 461210 .某地槽长度 L = 50m ,基础底⾯宽度为 800mm ,沟槽深度 H = 3m 。

放陂系数 k=0 . 5 。

⼯作⾯宽度 C = 33mm ,求开挖⼟⽅体积()。

A . 400B . 4 . 35C . 165D . 25911 .⼀以标准砖长厚的砖基础,其基础墙⾼为 900mm ,⼤放脚增加⾯积为 86400 ,则其砖基断⾯的⾯积为()。

A . 302400B . 216000C . 108000D . 19440012 .外墙⾝⾼度计算中,有屋架,且室内外均有天棚者,算⾄屋架下弦底⾯另加()。

工程量计算案例范文

工程量计算案例范文

工程量计算案例范文案例:地一座高层住宅小区的建设工程量计算一、项目背景二、工程量计算1.横向建筑工程量计算(1)高层住宅楼-结构工程量:主体结构总建筑面积×建筑面积综合系数×各项构件用量,其中建筑面积综合系数为1.2-安装工程量:根据建筑面积计算,包括电气安装、给排水等。

-装饰工程量:根据建筑面积计算,包括室内装修、外立面装饰等。

(2)商业综合体-结构工程量:主体结构总建筑面积×建筑面积综合系数×各项构件用量。

-安装工程量:根据建筑面积计算,包括空调、给排水等。

-装饰工程量:根据建筑面积计算,包括室内装修、外立面装饰等。

2.纵向建筑工程量计算考虑到该住宅小区将建设地下停车场,地上设有多层停车设施,还有电梯等垂直交通设备。

工程量计算包括:-结构工程量:地下停车场结构、多层停车设施结构等。

-安装工程量:电梯、空调、电气等。

-装饰工程量:室内装修、外立面装饰等。

3.基础设施工程量计算该住宅小区的基础设施包括供水、排水、供电、燃气等。

工程量计算包括:-水工程量:供水管道、供水设备、水泵等。

-排水工程量:排水管道、排水设备等。

-电工程量:电缆、电器设备等。

-燃气工程量:燃气管道、燃气设备等。

4.其他工程量计算为了满足住宅小区的运营需求,还需要考虑相关的其他工程量计算,包括绿化工程、道路工程、景观工程等。

三、总结该住宅小区的工程量计算涵盖了横向建筑、纵向建筑、基础设施以及其他工程的计算,这些数据将为项目实施提供参考,并为合理安排资源和制定预算提供支持。

工程量计算作为工程项目管理的一项重要任务,必须准确、细致地进行,以确保工程项目的顺利进行。

《工程量计算》习题集(1)

《工程量计算》习题集(1)


门斗建筑面积: S=3.5×2.5=8.75(㎡)
建筑面积计算举例(11)
例:计算下图体育馆看台的建筑面积。
1000 1 100000 1000 5400
240 1
800
5×650 1-1

图 4-11 看台建筑面积:S = 5.4×(100+1×2)×1/2 = 275.4(㎡)
900 2000
《定额与预算》(1)
工程量计算
习题集
成都市工业职业技术学校 土木系 授课教师 刘嘉
第三章 建筑面积计算
建筑面积计算举例(1)
例:计算下图单层建筑的建筑面积

建筑面积:S= 45.24×15.24= 689.46 (㎡)
建筑面积计算举例(2)
例:计算下图的建筑面积(墙厚均为240mm。)
建筑面积计算举例(3)
3)、墙体工程量计算 V外:[24×(3.6-0.1)-10.75]×0.24-0.81 -0.39- 1.13=15.25 m3 V内:[4.56×(3.6-0.1)-2.5]×0.24-0.06 -0.22=2.95 m3
混凝土基础计算举例
【例】如图所示为有梁式条形基础,计算其混凝土工程量。
混凝土案例讲解
建筑面积计算举例(5)
例:某建筑物座落在坡地上,设计为深基础,并加以利用, 计算其建筑面积,如图所示。

S =(6.00+0.40) ×(5.50+0.40) =37.76(㎡)
建筑面积计算举例(6)
例:计算下图所示回廊的建筑面积。

回廊建筑面积:
S =(27-0.24)×2×3+(15-0.246)×1×2 =160.56+17.56 =178.08 (㎡)

2层框架结构办公楼建筑工程量计算实例(附图)

2层框架结构办公楼建筑工程量计算实例(附图)

建筑装饰工程定额计价实例某房屋工程为框架结构,底层建筑平面图、二层结构平面图如图所示,已知设计室外地坪-0.15,设计室内地坪±0.00,二层结构板面标高为6.50m,板厚12cm。

外、内墙均为1砖厚多孔砖墙;门窗尺寸见门窗表。

门窗表外墙面:1:3水泥砂浆抹底灰,50×230外墙面砖水泥砂浆粘贴;内墙(含附墙柱梁)面和独立柱面:1:1:6混合砂浆底纸筋灰面。

地面:碎石垫层80厚,C15砼垫层70厚,1:3水泥砂浆找平15厚,1:2水泥砂浆面层20厚。

水泥砂浆踢脚线。

砼天棚面:水泥纸筋灰砂浆底纸筋灰面。

试计算该房屋工程底层外墙面、内墙面、地面、天棚装饰项目的工程量,并列出预算表计算直接工程费。

假设外墙门靠外墙内边线、外墙窗居外墙中心线安装,门窗框厚90mm ;人工、材料、机械台班单价均暂按定额取定价计算。

解:由于本工程底层各房间的建筑装饰做法相同,故可采用统筹法计算各项工程量。

1、工程量计算基数:底层建筑面积=14.24×12.24=174.2976m 2编号 洞口尺寸(mm )樘数 宽 高 M1 1000 2100 2 M2 1500 2500 1 C1 2000 1500 4 C2150015005外墙中心线=(14+12)×2=52m内墙净长线=6+12-0.12×4=17.52m外墙外边线=52+0.24×4=52.96m外墙内边线=52-0.24×4=51.04m外墙净长=52-(0.28×2+0.4×2)×2-(0.48×2+0.6)×2=52-2.72-3.12=46.16m内墙净长=6+12-(0.28+0.2)-(0.48×2+0.6)=18-0.48-1.56=15.96m2、计算外墙面装饰工程量:外墙门窗洞口面积=1.5×2.5+2.0×1.5×4+1.5×1.5×5=27.00m2内墙门窗洞口面积=1.0×2.1×2=4.20m2外墙门窗洞口侧壁面积=(1.5+2.5×2)×(0.24-0.09)+[(2.0+1.5)×2×4+(1.5+1.5)×2×5]×(0.24-0.09)/2=0.975+4.350=5.325m250×230外墙面砖水泥砂浆粘贴: S=外墙外边线×镶贴高度-外墙门窗洞口面积+外墙门窗洞口侧壁面积=52.96×(6.50+0.15)-27.00+5.325=330.51m2外墙面1:3水泥砂浆抹底灰: 330.51m23、计算内墙面装饰工程量:附墙柱侧面积=(0.16×2+0.08×2+0.36×2×2)×(6.50-0.12)=1.92×6.38=12.2496 m2附墙梁底面积=46.16×(0.3-0.24)+15.96×(0.3-0.24)=2.7696+0.9576=3.7272m2内墙面1:1:6混合砂浆底纸筋灰面: S=(外墙内边线+内墙净长线×2-T 形搭接墙厚)×抹灰高度-外墙门窗洞口面积-内墙门窗洞口面积×2+附墙柱侧面积+附墙梁底面积=(51.04+17.52×2-0.24×4)×(6.50-0.12)-27.00-4.20×2+12.2496+3.7272=543.0656-27.00-8.40+12.2496+3.7272=523.6424=523.64m2单独砼柱面1:1:6混合砂浆底纸筋灰面: (0.4+0.6)×2×(6.50-0.12)=12.76m24、计算地面装饰工程量:地面面积=建筑面积-(外墙中心线+内墙净长线)×墙厚=174.2976-(52+17.52)×0.24=157.6128m2碎石地坪垫层80厚: 157.6128×0.08=12.61m3C15混凝土地坪垫层70厚: 157.6128×0.07=11.03m31:3水泥砂浆找平15厚: 157.61m21:2水泥砂浆面层20厚: 157.61m2水泥砂浆踢脚线:S=[(外墙内边线+内墙净长线×2-T形搭接墙厚)+附墙柱两侧宽+独立柱周长]×高度=[(51.04+17.52×2-0.24×4)+(0.16×2+0.08×2+0.36×2×2)+(0.4+0.6)×2]×0.15=89.04×0.15=13.36 m25、计算天棚面装饰工程量:带梁天棚梁侧面积=(8-0.28-0.4×1.5)×(0.6-0.12)×2+(12-0.48×2-0.6)×(0.7-0.12)×2+(6-0.18-0.15)×(0.5-0.12)×2×2+(6-0.18-0.15-0.25)×(0.4-0.12)×2×2=7.12×0.48×2+10.44×0.58×2+5.67×0.38×4+5.42×0.28×4=33.6344m2附墙梁底面积=3.7272m2砼天棚水泥纸筋灰砂浆底纸筋灰面:S=建筑面积-(外墙中心线+内墙净长线)×墙厚+带梁天棚梁侧面积-附墙梁底面积=174.2976-(52+17.52)×0.24+33.6344-3.7272=157.6128+33.6344-3.7272=187.52 m26、列出预算表计算外墙面、内墙面、地面、天棚装饰项目的直接工程费:∴本工程外墙面、内墙面、地面、天棚装饰项目的直接工程费为26310元。

第四章第三节 建筑工程清单工程量计算

第四章第三节 建筑工程清单工程量计算

V = ABH V − 挖基础土方 m3 A − 基础垫层长度 m B − 基础垫层宽度 m H − 挖土深度 m
• 例:某房屋工程基础平面及断面如图,普通 土,室外地坪设计标高-0.15米,交付施工的 地坪标高-0.3m,计算基础土方开挖工程量。
二、工程量计算
3.回填土按夯实或松填分别 以立方米计算,回填土 工程量可按下列方法计 算:
三、工程量计算
注意: 地槽交接处,由放坡产生的重复工程量不予扣除。
挖地槽—槽长—(轴线不居中)
(0.25-0.12)/2=0.065
对外墙槽 长有影响
二、工程量计算
2.挖地坑
定额工程量计算式: 矩形(1)不放坡时: V=(a+2c)×( b+2c )× H
(2)放坡时: V=(a+2c+kH)×( b+2c +kH)× H+k2H3 /3






推土机推土、 铲运机铲土、 挖掘机挖土、 自卸汽车运 土、机械平 整场地、原 土碾压、填 土碾压
二、工程量计算
(一)总计算规则
土方体积(除“平整场地”、“原土打夯”、 “原土碾压” )的计算,均以挖掘前的天然密实 体积计算。
(二)平整场地:建筑物场地挖、填方厚度在 ±30cm以内找平,如下图所示。
外墙地槽长度按图示尺寸的中心线计算;内墙地槽长 度按图示基础底面之间净长线长度计算。其突出部分应并 入地槽工程内计算。(例如:附墙柱)
H为室外地坪至槽底面的距离。
挖 土 深 度
内墙沟槽净长、中心线、基础净长计算示意图(不考虑工作面)
某房屋工程基础平面及断面如下图,已知土质为普
通土,设计室外地坪标高为-0.3,交付施工场地标高-

建筑工程计量和计价试题(卷)1~6参考答案解析

建筑工程计量和计价试题(卷)1~6参考答案解析

《建筑工程计量与计价》综合练习一一.填空题(共20分,每空格1分)1.定额按生产要素分为劳动消耗定额或工时定额或人工定额、材料消耗定额、机械台班使用定额。

2.工人在工作班内消耗的工作时间按其消耗的性质可以分为两大类:必须消耗的时间定额时间和损失时间或非定额时间。

3.利用坡屋顶内空间时净高超过 2.10m 的部位应计算全面积;净高在1.2m至2.1m 的部位应计算1/2面积;净高不足1.2m 的部位不应计算面积。

4.构造柱混凝土与砖墙咬接深度一般为60mm,故马牙槎宽度按一边30mm 统长计算。

5.卷材屋面其工程量按图示尺寸的水平投影面积乘以规定的坡度系数以平方米计算。

6.独立柱一般抹灰按结构断面周长乘以柱的高度以平方米计算。

7.工程量清单由分部分项工程量清单、措施清单、其他项目清单组成。

8.建筑安装工程间接费由规费、企业管理费组成。

9.工程量清单计价,按照中华人民共和国建设部令107号《建筑工程施工发包与承包计价管理方法》的规定,有企业管理费和工料单价法两种方法。

二.选择题(共10分,每小题1分)1.某建筑物6层,外围水平面积500m2内有采光天棚(与屋面等标高)大厅60m2,外有附墙通顶垃圾道5m2,则该建筑物建筑面积为( C )m2。

A.3030 B.3000 C.2940 D.27302.外墙墙身当有屋架且室内外有天棚者,其高度算至屋架下弦底面另加( C )mm。

A.300 B.350 C.200 D.2503.我国采用工料单价法时,其单价是按( B )确定的。

A.现行预算定额的工、料、机消耗标准及市场价格确定B.现行预算定额的工、料、机消耗标准及预算价格确定C.企业定额的工、料、机消耗标准及市场价格确定D.企业定额的工、料、机消耗标准及预算价格确定4.下列费用项目中不属于措施项目清单中通用项目的是( A )。

A.安全施工B.夜间施工C.便道D.已完工程及设备保护5.在工程量清单计价中,钢筋混凝土模板工程应在( C )中列项考虑。

工程量计算例题

工程量计算例题

工程量计算例题:例题1:下图L3为一建筑物的局部设计,其混凝土板厚为120mm,试计算该L3混凝土工程量,并套定额计算省价直接工程费。

解:1、混凝土工程量计算:(0.4-0.12)×0.15×(9-0.37-0.185+0.12)=0.28×0.15×8.565=0.36 m32、套定额:梁浇筑4-2-24:0.36 m3×1995.05元/10 m3÷ 10=71.82元砼制作4-4-16:0.36 m3×1.015×154.87元/10 m3÷ 10=5.66元合计:71.82+5.66=77.48元例题2:下图L1为一建筑物的局部设计,梁端钢筋锚固长度为350mm, 钢筋保护层厚度为25mm,与L1相交的L2的断面同L1,箍筋弯钩180度平直段为3d。

试计算该L1混凝土工程量及钢筋工程量,并套定额计算省价直接工程费。

解:1、混凝土工程量计算:0.29×0.37×(6.6+0.12+0.185)=0.29×0.37×6.905=0.74 m3套定额:梁浇筑4-2-24:0.74 m3×1995.05元/10 m3÷ 10=147.63元砼制作4-4-16:0.74 m3×1.015×154.87元/10 m3÷ 10=11.63元合计:147.63+11.63=159.26元2、钢筋工程量计算:上部筋2φ25:(3.3+0.12{轴线外}-0.185{L2断面的1/2}-1.5+0.6-0.025{保护层厚}+0.35{梁端钢筋锚固长度}+12.5×0.025{Ⅰ级钢筋弯钩长度})+(3.3+0.185{轴线外}-0.185{L2断面的1/2}-1.5+0.6-0.025{保护层厚}+0.35{梁端钢筋锚固长度}+12.5×0.025{Ⅰ级钢筋弯钩长度})=2.9725+3.0375=6.01 m×3.85kg/m=23.14kg ×2根=46.28kg2φ25:(1.5+0.185{L2断面的1/2})×2+12.5×0.025{Ⅰ级钢筋弯钩长度}=3.68 m×3.85 kg/m =14.18kg×2根=28.36kg下部筋2φ25:3.3×2+0.12+0.185{轴线外}-0.025{保护层厚}×2+12.5×0.025{Ⅰ级钢筋弯钩长度}=7.17m×3.85kg/m=27.594kg×2根=55.19kg1φ166.6+0.12+0.185+0.414×(0.4-0.025×2)×2{弯起增加长度}+0.35×2{梁端钢筋锚固长度}-0.025×2{保护层厚}+12.5×0.016{Ⅰ级钢筋弯钩长度}=8.1946m×1.58 kg/m =12.95kgφ8@100/200箍筋箍筋根数:(3.3-0.25-0.185-0.6×2)/0.2+1+0.6/0.1×2=21根(3.3-0.185-0.185-0.6×2)/0.2+1+0.6/0.1×2=22根箍筋长度:(0.37-0.025×2{保护层厚}+0.008{1个箍筋直径}+0.4-0.025×2+0.008)×2+12.5×0.008{Ⅰ级钢筋弯钩长度}=1.47m×(21+22)×0.395 kg/m =25kg 套定额:现浇构件圆钢筋φ25:4-1-11(46.28+28.36+55.19)/1000×3994.21元/t=518.57元现浇构件圆钢筋φ16:4-1-712.95/1000×4079.44元/t=52.83元现浇构件箍筋φ8:4-1-5325/1000×4455.31元/t=111.38元例5—3:设计无纱、无亮、单扇镶板门带小百叶10樘,门的洞口尺寸1.0m×2.0m,小百叶尺寸0.3×0.4,计算工程量和省价直接工程费。

建筑工程量计量及计价案例

建筑工程量计量及计价案例

造价员考试复习案例一、土石方工程清单编制例题例1:某工程外墙外边线尺寸为36.24m ×12.24m ,底层设有围护栏板的室外平台共4只,围护外围尺寸为3.84m ×1.68m ;设计室外地坪土方标高为-0.15m ,现场自然地坪平均标高为-0.05m ,现场土方多余,需运至场外5km 处松散弃置,按规范编制该工程平整场地清单项目。

解:该工程按自然标高计算,多余土方平均厚度0.10m ,按题意需考虑外运。

工程量计算:平整场地:S =36.24×12.24+3.84×1.68×4=469.38m 2分部分项工程量清单 表1-1序号项目编码项目名称计量单位工程数量1010101001001平整场地,余土平均厚度0.1m ,外运距离5km 处松散弃置m 2469.38例2:如图,某房屋工程基础平面及断面如图,已知:基底土质均衡,为二类土,地下常水位标高为-1.1m ,土方含水率30%;室外地坪设计标高-0.15m ,交付施工的地坪标高-0.3m ,基坑回填后余土弃运5km 。

试计算该基础土方开挖工程量,编制工程量清单。

解:本工程基础槽坑开挖按基础类型有1-1、2-2和J -1三种,应分别列项。

工程量计算:挖土深度=1.6-0.3=1.30 m1、断面1-1:L =(10+9)×2-1.1×6+0.38=31.78m (0.38为垛折加长度) V =31.78×1.4×1.3=57.84m 3其中:湿土 V =31.78×1.4×0.5=22.25m 32、断面2-2:L =9-0.7×2+0.38=7.98m图4-1V =7.98×1.6×1.3=16.60m 3 其中:湿土 V =7.98×1.6×0.5=6.38m 33、J -1: V =2.2×2.2×1.3×3=18.88m 3 其中:湿土 V =2.2×2.2×0.5×3=7.26m 3根据工程量清单格式,编制该基础土方开挖工程量清单如下表:分部分项工程量清单表1-2序号项目编码项目名称计量单位工程数量1010101003001挖1-1有梁式钢筋砼基槽二类土方,基底垫层宽度1.4m ,开挖深度1.3m ,湿土深度0.5m ,土方含水率30%,弃土运距5kmm 357.842010101003002挖2-2有梁式钢筋砼基槽二类土方,基底垫层宽度1.6m ,开挖深度1.3m ,湿土深度0.5m ,土方含水率30%,弃土运距5kmm 316.603010101003003挖J -1钢筋砼柱基基坑二类土方,基底垫层2.2m ×2.2m ,开挖深度1.3m ,湿土深度0.5m ,土方含水率30%,弃土运距5km m 318.88例3:某工程室外排水管道WSI ,工程量80m (含窨井),采用外径450mm 水泥涵管直铺。

(建筑工程管理)工法工程量计算

(建筑工程管理)工法工程量计算

(建筑工程管理)工法工程量计算smw工法工程量计算壹、smw工法,按设计桩长(压梁底到桩底)乘以设计截面积计算。

(1)当三轴φ850时:V=(桩底标高-压梁底标高)×1.0312×N幅N=水泥土搅拌墙中心长度÷桩间距+1(2)当三轴φ650时:V=(桩底标高-压梁底标高)×0.5989×N幅N=水泥土搅拌墙中心长度÷桩间距+1二、三轴搅拌桩工程量:三轴搅拌桩,按设计桩长(压梁底到桩底)乘以设计截面积计算。

(1)当三轴φ850时:V=(桩底标高-压梁底标高)×1.4949×N幅N=水泥土搅拌墙中心长度÷桩间距+1(2)当三轴φ650时:V=(桩底标高-压梁底标高)×0.8660×N幅N=水泥土搅拌墙中心长度÷桩间距+1三轴搅拌桩止水帷幕施工方案2010-01-0721:226.2三轴水泥土搅拌桩2.1概述本工程内基坑围护采用钻孔灌注桩和三轴水泥搅拌桩相结合的方式,坑内设置壹道钢筋混凝土支撑。

示意如下图:基坑形状如上图所示,内部蓝色线条表示混凝土支撑的设置,外围和钻孔灌注围护桩通过压顶梁或围檩形成整体的支撑受力体系,钻孔灌注围护桩之外是搅拌桩止水帷幕。

搅拌桩起止水帷幕的作用,设计参数为:Ф850@1200三轴水泥土搅拌桩,按连续套接壹孔法施工,桩心距600mm,采用P.042.5级普通硅酸盐水泥,水灰比1.5-1.7(有必要可根据现场实际情况进行调整),水泥掺量为20%,宜通过现场试验确定确定最佳水泥掺入量,外加剂木质素磺酸钙,用量为水泥用量的0.2%。

搅拌桩沿基坑四周全部设置,平面延长米约400m,搅拌桩底标高-17.7m。

2.2施工部署搅拌桩和围护钻孔桩总体数量较多,是前期主要的施工内容,且且二者平面距离较近(静距为100mm)有相互影响的可能,故基于工艺考虑的施工顺序安排对于总体工期的控制都非常关键。

建筑工程量计算方法(含图及计算)

建筑工程量计算方法(含图及计算)

工程量计算方法一、基础挖土1、挖沟槽:V=(垫层边长+工作面)×挖土深度×沟槽长度+放坡增量(1)挖土深度:①室外设计地坪标高与自然地坪标高在±0.3m以内,挖土深度从基础垫层下表面算至室外设计地坪标高;②室外设计地坪标高与自然地坪标高在±0.3m以外,挖土深度从基础垫层下表面算至自然设计地坪标高。

(2)沟槽长度:外墙按中心线长度、内墙按净长线计算(3)放坡增量:沟槽长度×挖土深度×系数(附表二P7)2、挖土方、基坑:V=(垫层边长+工作面)×(垫层边长+工作面)×挖土深度+放坡增量(1)放坡增量:(垫层尺寸+工作面)×边数×挖土深度×系数(附表二P7)二、基础1、各类混凝土基础的区分(1)满堂基础:分为板式满堂基础和带式满堂基础,(图10—25 a、c、d).(2)带形基础(3)独立基础1、独立基础和条形基础(1)独立基础:V=a’×b'×厚度+棱台体积{棱台体积:V=1/3h(S上+√(S下*S上)+S下)"S上”为台体上体面,”S下"为台体下底面,”h”为高这适用于所有的台体}(2)条形基础:V=断面面积×沟槽长度(1)砖基础断面计算砖基础多为大放脚形式,大放脚有等高与不等高两种。

等高大放脚是以墙厚为基础,每挑宽1/4砖,挑出砖厚为2皮砖。

不等高大放脚,每挑宽1/4砖,挑出砖厚为1皮与2皮相间(见图10—18).基础断面计算如下:(见图10-19)砖基断面面积=标准厚墙基面积+大放脚增加面积或砖基断面面积=标准墙厚×(砖基础深+大放脚折加高度)混凝土工程量计算规则一、现浇混凝土工程量计算规则混凝土工程量除另有规定者外,均按图示尺寸实体体积以m3计算。

不扣除构件内钢筋、预埋铁件及墙、板中0.3㎡内的孔洞所占体积。

1、基础(1)有肋带形混凝土基础,其肋高与肋宽之比在4:1以内的按有肋带形基础计算.超过4:1时,其基础底按板式基础计算,以上部分按墙计算。

工程施工土方例题

工程施工土方例题

工程施工土方例题某建筑工程位于城市中心区域,拟建一栋高度为100米的办公楼。

工程占地面积约为2000平方米,建筑基坑深度为15米,基坑周边环境复杂,紧邻一座已有建筑物和一条繁忙的道路。

基坑采用明挖法施工,需进行土方开挖和回填。

现请你计算该工程土方开挖量和回填量,并给出施工方案。

解题步骤:1. 计算基坑土方开挖量基坑土方开挖量 = 基坑底面积× 基坑深度基坑底面积 = 基坑长度× 基坑宽度假设基坑长度为L,基坑宽度为W,则基坑底面积为:基坑底面积= L × W根据题目描述,基坑长度为100米,基坑宽度为20米,因此:基坑底面积 = 100米× 20米 = 2000平方米基坑深度为15米,所以:基坑土方开挖量 = 2000平方米× 15米 = 30000立方米2. 计算基坑土方回填量基坑土方回填量 = 基坑底面积× 回填土层厚度回填土层厚度 = 基坑深度 - 基础埋深假设基础埋深为D,则回填土层厚度为:回填土层厚度 = 15米 - D根据题目描述,基础埋深为5米,因此:回填土层厚度 = 15米 - 5米 = 10米所以:基坑土方回填量 = 2000平方米× 10米 = 20000立方米3. 施工方案(1)土方开挖:采用挖掘机进行开挖,运输车辆将挖出的土方运至指定堆放区。

为保证施工进度,需配置足够的挖掘机和运输车辆。

在开挖过程中,注意监测基坑周边环境的变化,确保邻近建筑物和道路的安全。

(2)土方回填:在基础施工完成后,进行土方回填。

回填土方应采用符合要求的合格土,确保回填质量。

回填过程中,采用推土机进行摊平,并用压路机进行压实。

在回填过程中,同样要注意监测基坑周边环境的变化,确保施工安全。

(3)施工进度安排:土方开挖和回填工程应根据工程进度合理安排,确保土方开挖工程在基础施工前完成。

土方回填工程应在基础施工完成后立即进行,以减少基坑周边环境的影响。

(完整版)建筑工程毕业设计工程量计算

(完整版)建筑工程毕业设计工程量计算

第一章基础工程计算工程名称:某办公楼建筑工程序号分部分项工程名称工程部位单位计算公式结果1 场地平整S=(58+4)×(26+4)=186018602 桩基人工挖土m3单桩:7.0×14×3.14×0.8² =3.517共计: 1.3×578×3.517=2032.712032.713 桩工程基础量m3KgKgm3J1:共140根1)混凝土工程量:V=3.14DHN4=0.7854×0.8×0.8×7.0×140=492.602)钢筋:a. 主筋:G=12.8×12×0.888×140×1.02=1113.00b. 箍筋:G=8.076×12.8×140×1.02=843.52492.61113.00843.521956.52550.7Kg m 3 Kg m 3 Kg m3 Kg c. 钢筋小计:1113.00+843.52=1956.52J2:共145根1)混凝土工程量:V=3.14D²HN4=0.7854×0.9×0.9×7.0×145=550.702)钢筋:a. 主筋:G=12.8×12×0.888×145×1.02=556.50b. 箍筋:G=8.076×12.8×145×1.02=421.76c. 钢筋小计:556.50+421.76=978.26J3:共145根1)混凝土工程量:V=3.14D2HN4=0.7854×0.8×0.8×7.0×145=550.702)钢筋:a. 主筋:G=12.8×12.13×0.888×145×1.02=3014.37b. 箍筋:G=8.076×12.8×145×1.02=2108.81c. 钢筋小计:3014.37+2108.81=5123.18J4:共148根556.5421.76978.26550.73014.372108.815123.18580.72411.501087.043498.542032.7169339第二章 地梁、钢筋、混泥土工程量计算 1)混凝土工程量:V=3.14D2HN4=0.7854×0.8×0.8×12.8.×148=580.702)钢筋:a. 主筋:G=12.8×13×0.888×148×1.02=2411.50b. 箍筋:G=8.076×12.8×148×1.02=1087.04c. 钢筋小计:2411.50+1087.04=3498.54桩基工程量总计:桩-混凝土:V=2032.71桩-钢 筋:G=69339 序号 分部分项 工程名称 工程部位单 位 计算公式 结果1 地梁工程量 地梁 模板 m 3 模板:S=(2.1+3.0)×0.35×2×8+6.6×0.35×2×4+4.8×2×16×0.35+(3.0+2.1+1.5)×0.4×2×6+(3.0+2.1)×0.35×2×6+(3.3+2.4)×0.3×2×6+4.5×0.4×2×668.616+3.9×0.35×2×5+3.6×0.5×2×2+3.0×0.5×2×2 =668.612 2 2 钢筋工程量钢筋工程量钢筋工程量DL1DL2DL3DL4DL5DL6DL7DL8DL9DL10KgKgKgDL1: 8根a. 主筋:G=[(3.0+2.1)×1.21×6×5.1×1.58×4]×8=554.06b. 箍筋:l=[(0.3-0.06)+(0.35-0.06)]×2-0.1=0.96n=( 5.1-0.060)0.20+1=25.2G=0.395×l×n×8=72.81c.钢筋小计:554.06+72.81=626.87DL2: 4根a. 主筋:G=[6.6×2.98×4+6.6×2.47×2+6.6×2.0×2+6.6×1.58×2]×4=634.13b. 箍筋:554.0672.81626.87634.1347.02681.15883.1877.88911.061164.29109.21l=[(0.3-0.06)+(0.35-0.06)]×2-0.1=0.96n=( 6.6-0.060)0.20+1=31G=0.395×l×n×4=47.02c.钢筋小计:634.13+47.02=681.15DL3: 6根a. 主筋:G=[(3.0+2.1+1.5)×4×2.47+(3.0+2.1+1.5)×4×2.0+(3.0+2.1+1.5×2×1.58)]×6 =833.18b. 箍筋:l=[(0.3-0.06)+(0.4-0.06)]×2-0.10=1.06n=[(3.0+2.1+1.5)-0.60]0.20+1= 31G=0.395×l×n×6=77.88c. 钢筋小计:833.18+77.88=911.06DL4: 16根a. 主筋:G=(4.8×4×1.21+4.8×2×1273.50 486.5 4 65.98 552.5 2 375.3 54.75 430.0 5 316.8 38.73 355.5 3 230.4 38.73 269.1 3 264.8 1 34.13 298.9 4 337.62.0+4.8×4× 1.58)×16 =1164.29b. 箍筋:l=(0.3-0.06)+(0.35-0.06)]×2-0.10=0.96n=(4.8-0.60)0.20+1=18G=0.395×l×n×16=109.21c. 钢筋小计:1164.29+109.21=1273.50DL5:6根a. 主筋:G=(3.0+2.1)×(2× 2.0+2×1.21+2×1.58+4×1.58)×6 =486.54b. 箍筋:l=(0.3-0.06)+(0.45-0.06)]×2-0.10=1.16n=[(3.0+2.1)-0.60]0.20+1=23.5 G=0.395×l×n×6=65.98c. 钢筋小计:486.54+65.98=552.52DL6:6根a. 主筋:G=1.5×3×(3×2.0+5×1.58)×6=375.3 6 40.81 378.4 7 17209 .233b. 箍筋:l=[(0.3-0.06)+(0.45-0.06)]×2-0.10=1.16n=(1.5×3-0.60)0.20+1=20.5G=0.395×l×n×6=54.75c. 钢筋小计:375.3+54.75=430.05DL7:6根a. 主筋:G=3.3×(8×1.21+4×1.58)×6 =316.8b. 箍筋:l=[(0.3-0.06)+(0.3-0.06)]×2-0.10=0.86n=(3.3-0.60)0.15+1=19G=0.395×l×n×6=38.73c. 钢筋小计:316.8+38.73=355.53DL8: 6根a. 主筋:G=2.4×(8×1.21+4×1.58)×6 =230.4b. 箍筋:l=[(0.3-0.06)+(0.3-0.06)]×2-0.10=0.86n=(2.4-0.60)0.10+1=19G=0.395×l×n×16=38.73c. 钢筋小计:230.4+38.73=269.13DL9: 5根a. 主筋:G=3.9×(6×1.21+4×1.58)×5=264.81b. 箍筋:l=[(0.3-0.06)+(0.35-0.06)]×2-0.10=0.96n=(3.9-0.60)0.20+1=17.5G=0.395×l×n×5=34.13c. 钢筋小计:264.81+34.13=298.94DL10: 2根a. 主筋:G=(3.0+3.6)×(6×2.98+2×3.85)×2=337.66b. 箍筋:l=[(0.3-0.06)+(0.5-0.06)]×2-0.10=1.26n=[(3.0+3.6)-0.60]0.15+1=41 G=0.395×l×n×2=40.81c. 钢筋小计:第三章 底层、二层柱、梁、楼板工程量计算 337.66+40.81=378.47钢筋工程量总计:17209.2333 混凝土工程量 m 3 V=(2.1+3.0)×0.35×0.30×8+6.6×0.35×0.30×4+4.8×0.35×0.3×16+(3.0+2.1+1.5)×0.4×0.3×6+(3.0+2.1)×0.35×0.3×6+(3.3+2.4) ×0.3×0.3×6+(1.5+1.5+1.5)×0.4×0.3×6+3.9×0.35×0.3×5+3.6×0.5×0.3×2+3.0×0.5×0.3×2=106.2106.2 序号 分部分项 工程名称 工程部位 单 位 计算公式 结果1 1 柱-模扳量 柱-模扳量柱 柱Z-1:18根 b ×h=0.45×0.45 h=4.35-0.45S=18×0.45×(4.35-0.45)×4=126.36 126.36 42.12Z-2:6根 b ×h=0.45×0.45 h=4.35-0.45S=6×0.45×(4.35-0.45)×4=42.12 Z-3:8根 b ×h=0.45×0.45 h=4.35-0.45S=8×0.45×(4.35-0.45)×4=56.16Z-4:4根 b ×h=0.45×0.45 h=4.35-0.45S=4×0.45×(4.35-0.45)×4=28.08Z-5:2根 b ×h=0.5×0.5 h=4.35-0.45S=2×0.5×(4.35-0.45)×4=15.6 Z-6:2根 b ×h=0.4×0.4 h=4.35-0.45S=2×0.4×(4.35-0.45)×4=12.48Z-7:2根 b ×h=0.4×0.4 h=4.35-0.45S=2×0.4×(4.35-0.45)×4=12.48Z-8:2根 b ×h=0.5×0.5 h=4.35-0.45 56.16 28.08 15.6 12.48 12.48 15.6 606.72S=2×0.5×(4.35-0.45)×4=15.6 底层柱模板工程量总计:606.722 柱-钢筋、柱-混凝土量柱Kgm3柱-钢筋:G=(52+42+25+19)×18+(52+39+85+66)×6+(24+18+151+93)×8+(113+96+291+598)×4+(87+112+79+67)×2+(107+143+89+47)×2=36541柱-混凝土:V=0.45×0.45×(4.35-0.45)×36+0.5×0.5×(4.35-0.45)×4+0.4×0.4×(4.35-0.45)×4=107.436541107.43 梁-模板量梁S=(0.4×2+0.25)×3.3×10+(0.45×2+0.25)×5.1×12+(0.3×2+0.25)×4.8×16+(0.35×2+0.25)×4.8×16+(0.45×2+0.25)×10.2×6+(0.4×2+0.25)×13.2×3+(0.3×2+0.25)×2.4×5+(0.3×2+0.25)×3.3×2=517.42517.424 4 4 45 梁-钢筋量梁-钢筋量梁-钢筋量梁-钢筋量梁-混泥土量梁梁梁梁梁KgKgKgKgm3KL1: 8根a. 主筋:G=5.1×(4×2.0+2×1.58+2×1.21)×8=554.064b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.85n=(5.1-0.06)0.2+1=25.2G=0.395×l×n×8=69.84c.钢筋小计:554.064+69.84=623.904KL2: 8根a. 主筋:G=3.3×8×3.85×8=813.12b. 箍筋:l=[(0.25-0.06)+(0.40-0.06)]×2-0.10=0.96n=(3.3-0.06)0.2+1=17.2G=0.395×l×n×8=54.61c. 钢筋小计:813.12+54.61=867.73KL3: 8根a. 主筋:G=3.6×(4×2.47+1×2.0+2×3.85)8=563.904554.06469.84623.904813.1254.61867.73563.90463.64627.546917.2843.482960.762123.58140.50b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(3.6-0.06)0.2+1=18.7G=0.395×l×n×8=63.64c. 钢筋小计:563.904+63.64=627.546KL4: 8根a. 主筋:G=3.0×8(6×2.98+2×2.47+4×3.85)×8=917.28b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(3.0-0.06)0.2+1=15.7G=0.395×l×n×8=43.482c. 钢筋小计:917.28+43.482=960.762KL5: 8根a. 主筋:G=2.1×(2×1.21+2×1.58+2×0.888)×8=123.581b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06 164.0 82 1399. 296 376 1483. 672 277.6 22 60.75 1 388.3 73 248.8 8 39.32 2 288.2 0 135.0 22 30.94 8 165.9 71n=(2.1-0.06)0.2+1=11.2G=0.398×l×n×8=40.50c. 钢筋小计:123.581+40.50=164.082KL6: 32根a. 主筋:G=4.8×(5×1.58+1×1.21)×32=1399.296b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(4.8-0.06)0.2+1=24.7G=0.398×l×n×8=84.376c. 钢筋小计:1399.296+84.376=1483.672KL7: 8根a. 主筋:G=3.3×(2×0.888+3×1.58+2×2.0)×8=277.622b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(3.3-0.06)0.2+1=17.2G=0.398×l×n×8=60.751c. 钢筋小计:334.7 64 74.79 2 409.5 6 386.6 4 49.28 8 165.9 71 19097 .19 105.9 75277.622+60.751=338.373KL8: 10根a. 主筋:G=2.4×(5×1.58+1×2.47)×10=248.88b. 箍筋:l=[(0.25-0.06)+(0.30-0.06)]×2-0.10=0.76n=(2.4-0.06)0.2+1=12.7G=0.398×l×n×10=39.322 c. 钢筋小计:248.88+39.322=288.202KL9: 6根a. 主筋:G=2.1×(2×0.888+2×2.0+2×2.47)×6=135.022b. 箍筋:l=[(0.25-0.06)+(0.40-0.06)]×2-0.10=1.08n=(2.1-0.06)0.2+1=11.2G=0.398×l×n×6=30.948c. 钢筋小计:135.022+30.948=165.971KL10: 6根a. 主筋:6=334.764b. 箍筋:l=[(0.25-0.06)+(0.50-0.06)]×2-0.10=1.16n=(5.1-0.06)0.2+1=26.2G=0.398×l×n×6=74.792c. 钢筋小计:334.764+74.792=409.56KL11: 6根a. 主筋:G=4.5×(4×2.0+4×1.58)×6=386.64b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(4.5-0.06)0.2+1=23.2G=0.398×l×n×6=49.288c. 钢筋小计:386.64+49.288=165.971 Kg钢筋总计:19097.19V=0.4×0.25×3.3×10+0.45×0.25×5.1×12+0.3×0.25×4.8×16+0.35×0.25×4.8×16+0.45×0.25×10.2×6+0.4×0.25×第四章 三层柱、梁、楼板工程量计算 +0.3×0.25×3.3×2=105.9756现浇楼板量 楼板 Kg m3 楼板-模板: S=6.6×(2.1+3.0+2.1+1.5+1.5)×2+4.8×(3.0+2.1+1.5)×8+3.3×(3.0+2.1+1.5×3)×2+2.4×(3.0+2.1+1.5×3)×2+4.8×(3.0+2.1+1.5×3) +3.0×3.9+3.6×(3.9+2.4+1.5)=1477钢筋总计:G=9854.2楼板-混泥土:V=221.55 1477 9854.2221.5 5序号 分部分项 工程名称 工程部位单 位 计算公式 结果1 柱-模板量 柱 m 2 Z-1:18 b ×h=0.45×0.45 h=3.6-0.45 S=18×0.45×(3.6-0.45)×4=102.06 102.6 34.02 45.36Z-2: 6 b×h=0.45×0.45 h=3.6-0.45S=6×0.45×(3.6-0.45)×4=34.02Z-3: 8 b×h=0.45×0.45 h=3.6-0.45S=8×0.45×(3.6-0.45)×4=45.36Z-4: 4 b×h=0.45×0.45 h=3.6-0.45S=4×0.45×(3.6-0.45)×4=22.68Z-5: 2 b×h=0.45×0.45 h=3.6-0.45S=2×0.5×(3.6-0.45)×4=12.6 Z-6: 2 b×h=0.4×0.4h=3.6-0.45S=2×0.4×(3.6-0.45)×4=10.08 Z-7: 2 b×h=0.5×0.5h=3.6-0.45S=2×0.5×(3.6-0.45)×4=12.6 柱-模板总计:604.32 m222.68 12.6 10.08 12.6 604.322 柱-钢筋量柱Kg G=(52+39+55+21)×18+(38+28+21+33)×6+(49+57+151+93)×8+36012(113+96+291+598)×4+(79+67+13+11)×2+(29+22+27+12)×2+(89+47+26+49)×2=360123 柱-混泥土量柱m3V=0.45×0.45×(3.6-0.45)×36+0.5×0.5×(3.6-0.45)×4+0.4×0.4×(3.6-0.45)×2=98.7798.774 5 5 5 5 梁-模板量梁-钢筋量梁-钢筋量梁-钢筋量梁-钢筋量梁梁梁梁梁m2KgKgKgKgS=[(0.35×2+0.25)×(2.1+3)×6+3.3×(0.25+0.3×2)×10+4.8×(0.25+0.35×2)×12+(2.1+1.5)×(0.25+0.45×2)×5+4.8×(0.25+0.3×2)×4+(1.5+1.5)×(0.25+0.45×2)×2+3.3×(0.25+0.45×2)×2]×2+(2.4+4.8+2.4)×(0.25+0.6×2)+(2.4+4.8+2.4)×(0.25+0.35×2)+(1.5+2.1)×(0.25+0.35×2)×2=505.42KL1: 8根a. 主筋:G=(3+2.1)×(4×2.47+2×1.58+1×1.21)×8=581.0505.42581.074.0655.0458.246.0504.2642.032.90644.9146.111.0157198.0b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(5.1-0.06)0.2+1=26.2G=0.398×l×n×8=74.0c.钢筋小计:581.0+74.0=655.0 KL2: 4根a. 主筋:G=(3+2.1)×(4×2+4×2.98+1×2.47)×4=458.2b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(5.1-0.06)0.2+1=26.2G=0.398×l×n×4=46.0c. 钢筋小计:458.2+46.0=504.2 KL3: 6根a. 主筋:G=[3×(2×2.47+4×3.85+2×3.85+2×2.98)]×6=612.0b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(3-0.06)0.2+1=15.7G=0.398×l×n×6=32.90 24.70 225.7 470.19 50.63 520.82 1116.32 132.35 1248.67 607.87 68.46 676.33 136.91 1352.65 289.15 60.50c. 钢筋小计:612.0+32.90=644.9 KL4: 2根a. 主筋:G=3×(2×2+4×2.98+2×2.98+2×2.47)×2=146.1b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(3-0.06)0.2+1=15.7G=0.398×l×n×2=11.00c. 钢筋小计:146.1+11.00=157 KL5:4根a. 主筋:G=(2.1+1.5)×(2×2.47+1×3.85+2×2.47)×4=198.0b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(3.6-0.06)0.2+1=16G=0.398×l×n×4=27.70c. 钢筋小计:198.0+27.70=225.7 KL6:10根a. 主筋:G=2.1×(2×2+2×2.98+1×2.47+2×2+2×2.98)×10=470.19 349.65 30.38 134.66 35.25 20.25 55.5 16.77 150.69 233.76 26.52 260.28 32.37 6.16 38.53 17026 .54b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(2.1-0.06)0.2+1=11.2G=0.398×l×n×10=50.63c. 钢筋小计:470.19+50.63=520.82KL7:6根a. 主筋:G=(3.3+3.3)×(2×3.85+3×3.85+2×2.472+2×2)×6=1116.32b. 箍筋:l=[(3.3+3.3)-0.06]×2-0.10=12.98n=(6.6-0.06)0.2+1=4.27G=0.398×l×n×6=132.35c. 钢筋小计:1116.32+132.35=1248.67KL8:8根a. 主筋:G=4.8×(2×2.47+1×1.21+2×2.47+3×1.58)×8=607.87b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(4.8-0.06)0.2+1=24.7G=0.398×l×n×8=68.46c.钢筋小计:607.87+68.46=676.33KL9:16根a. 主筋:G=4.8×(2×2.47+1×1.21+2×2.47+3×1.58)×16=1215.74vb. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(4.8-0.06)0.2+1=24.7G=0.398×l×n×16=136.91 c. 钢筋小计:1215.74+136.91=1352.65KL10:8根a. 主筋:G=4.8×(2×1.58+1×1.21+2×1.58)×8=289.15b. 箍筋:l=[(0.25-0.06)+(0.3-0.06)]×2-0.10=0.76n=(4.8-0.06)0.2+1=24.7G=0.398×l×n×8=60.50c.钢筋小计:289.15+60.50=349.65KL11:4根a. 主筋:G=3.3×(2×1.58+3×1.58)×4=104.28b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(3.3-0.06)0.2+1=17.2G=0.398×l×n×4=30.38c. 钢筋小计:104.28+30.38=134.66KL12:4根a. 主筋:G=2.1×(2×0.888+2×1.21)×4=35.25b. 箍筋:l=[(0.25-0.06)+(0.45-0.06)]×2-0.10=1.06n=(2.1-0.06)0.2+1=11.2G=0.398×l×n×4=20.25c. 钢筋小计:35.25+20.25=55.5 KL13:1根a. 主筋:G=(2.4×2+4.8)×(2×2+1×1.21+2×2+3×1.58)×1=133.92b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=(2.4×2+4.8-0.06)0.2+1=48.7 G=0.398×l×n×1=16.77c. 钢筋小计:133.92+16.77=150.69KL14:1根a. 主筋:G=(2.4×2+4.8)×(2×2.98+2×2+2×2.98×2+1×2.47)×1=233.76b. 箍筋:l=[(0.25-0.06)+(0.6-0.06)]×2-0.10=1.36n=[(2.4×2+4.8)-0.06)]0.2+1=48.7G=0.398×l×n×1=26.52c. 钢筋小计:233.76+26.52=260.28KL15:2根a. 主筋:G=1.5×(3×1.21+2×1.21+3×1.58)×2=32.37b. 箍筋:l=[(0.25-0.06)+(0.35-0.06)]×2-0.10=0.86n=[1.5-0.06)]0.2+1=8.2G=0.398×l×n×2=6.16c. 钢筋小计:32.37+6.16=38.53 钢筋总计:17026.546 梁-混泥土量梁m3V=(0.35×0.25×5.1×6+3.3×0.25×0.3×10+4.8×0.25×0.35×12+3.6×0.25×0.45×5+4.8×0.25×0.3×4+3×0.25×0.45×2+3.3×0.25×0.45×2×2+9.6×0.25×0.6+9.6×0.25×0.35+3.6×0.25×0.35=99.42799.4277 现浇混泥土板量楼板m2Kgm2楼板-模板:S=3.3×5.1×8+4.8×3.6×8+3.0×4.8×8+2.1×4.8×8+1.5×3×3+3.3×4.5×5+3.3×5.1×5+3.3×2.1×2+2.4×3.6×2+4.8×3.6=689.04楼板-钢筋:G=9736.9689.049736.9207.51第四章砌体结构工程量楼板-混泥土:V=207.51序号分部分项工程名称工程部位单位计算公式结果1底层、二楼计算门窗墙体楼地面m2墙量:门面积:Sm=1.2×2.1×1+0.9×2.1×16=40.47窗面积: Sc=12×2.4×1.8+10×1.5×1.8+1×2.4×0.9=162墙体面积:S=(4.35-0.45)×(10.2×4+6.6×4+19.2×4+6.6×6+9.6×6+5.7×6+7.8×2+3.6+3.0×2+3.9)- Sm-Sc=2147.35V=0.24S=0.24×2147.35=542.627墙体抹灰面积:S抹灰=2S=2×2147.35=4294.69楼地面抹灰:V=FH=0.01×40.471622147.35542.6274294.6915.081508=15.082 三层量计算门墙体楼地面屋面m2m3m2m3墙量:门面积:Sm=10×0.9×2.1+2×1.5×2.1+2×1.2×2.1=40.47窗面积:Sc=12×2.4×1.8+10×1.5×1.8+2×1.2×1.2=162墙体面积:S=(3.6-0.45)×(10.2×4+6.6×4+19.2×4+6.6×2+9.6×4+3.3×4+4.8×4×2+3.3×2+1.5×2+9.6)- Sm- Sc=2147.35V=0.24S=0.24×2147.35=542.627墙体抹灰面积:S抹灰=2S=2×2147.35=4294.69楼地面底面抹灰:V=FH=0.01×1508=15.08屋面工程量防水层: S=1508细石混泥土屋面:V=150840.471622147.35542.6274294.6915.08150829.54×0.05=29.54。

建筑工程工程量计算例题

建筑工程工程量计算例题
砖基础的工程量为:
V =(0.24×1.8+0.0945)×(59.4+36.84)= 50.6

或V = 0.24×(1.8+0.394)×(59.4+36.84)= 50.6

【例2.5】 根据(图2.4)所 示某建筑为砖墙结构,有 屋架,下玄标高为3.1m, 无天棚,门窗均用钢筋混 凝土过梁,外墙中过梁体 积为0.8m³,内墙中过梁 体积为0.12m³,墙厚均为 240mm,门窗洞口尺寸:
0.8=28.18m³ 内墙工程量V=[(17.28×3.1)- 3.78]×0.24-0.12 = 11.83 m³
【例2.8】 根据(图2.4)所示某建筑为砖 混结构,地面做法为1:2水泥砂浆找平 层30mm厚,1∶2水泥砂浆面层25mm 厚,踢脚线高200mm,试计算该建筑编 制工程量清单时该建筑地面的工程量。
202X
建筑工程工程量计算例题
单击此处添加正文具体内容
【例2.3】计算下图砖基础工程量及该分项工程定额直接 费及其人工费、材料费、施工机械使用费。
(外墙基础折加高度0.345M,内墙基础折加高度 0.525M。查砖基定额可知:定额单位10M3.定额基价 1752.05元,其中人工综合工日12.38工日、机械费17.43 元。定额人工单价19.70元/工日)
PA R T. 0 1
某基础平面、剖面示意图
单击此处添加正文,文字是您思想的提炼,为了演示发布的良好效果,请言简意赅地 阐述您的观点。
01 解:外墙砖基工程量为: (8+6)×2 × 0.365 ×(1.7+0.345)=20.9m3
02
内墙砖基工程量为:
[(4-0.12-0.365 × 0.5)+(6-0.365)] × 0.24×(1.7+0.525)=4.98m3

工程量计算例题【精选】

工程量计算例题【精选】

图3.41
பைடு நூலகம்
【例3.1】根据图3.29计算该建筑物的建 筑面积(墙厚均为240mm)
图3.29
【例3.2】试计算如图3.30所示房间地面 镶贴大理石面层的工程量。
图3.30
【例3.3】某建筑物门前台阶如图3.31所 示,试计算贴花岗石台阶面层的工程量。
图3.31
【例3.4】试计算图3.32所示贴芝麻白大理 石的工程量。
【例3.7】试计算如图3.37所示房间天棚 基层为混凝土现浇板,试计算天棚抹灰 工程量。若为天棚吊顶,试计算天棚工 程量。
图3.37
【例3.9】试计算图3.39所示古铜色铝合 金门连窗,双层里外开启的工程量。
图3.39
【例3.10】试计算图3.40所示房间内墙裙油漆的工程量。已知墙 裙高1.5m,窗台高1.0m,窗洞侧油漆宽100mm。
图3.32
【例3.5】某建筑物钢筋混凝土柱14根, 构造如图3.33,若柱面挂贴花岗岩面层, 计算工程量。
图3.33 钢筋混凝土柱构造简图
【例3.6】图3.36为某客厅不上人型轻钢 龙骨石膏板吊顶,龙骨间距为 450mm×450mm,计算工程量。
图3.36天棚构造简图
1—金属墙纸;2—织锦缎贴面
图3.40
【例3.11】图3.41所示单间客房的过道、 房间墙面贴装饰墙纸,硬木踢脚线 (120mm×20mm)硝基清漆,计算其工 程量及主要材料用量。
图3.41
【例3.12】设图3.41所示单间客房卫生间 内大理石洗漱台、车边镜面玻璃及毛巾
架等配件,尺寸如下:大理石台板 1400mm×500mm×20mm , 侧 板 宽 度 200mm,开单孔;台板磨半圆边;玻璃 镜1400(宽)mm×1120(高)mm,不 带框;毛巾架为不锈钢架,1只/间。试 计算15个标准间客房卫生间上述配件的 工程量及主材。

《工程量计算》习题集(1)

《工程量计算》习题集(1)

3600 120
3600
120
H
3600
3600
解:
当H=3.0m时 S =(3.6×6+7.2+0.24) ×(5.4×2+2.4+0.24) ×5=1951.49(㎡)
分析:多层建筑物,当层高在2.20m及其以上者,应计算全面积
当H=2.0m时
S =(3.6×6+7.2+0.24)×(5.4×2+2.4+0.24)×4 +1/2(3.6×6+7.2+0.24)×(5.4×2+0.24)=1756.39(㎡)
平整场地工程量计算举例
例:计算下图平整场地的工程量。

平整场地工程量 S=(5.64×2+15.0)×9.24+5.64×2.12×2=266.74㎡
土石方工程量计算举例
【例】根据下图有关数据,计算室内回填土工程量。已知:室 内外地坪高差0.30m,C15混凝土地面垫层80厚,l:2水泥砂 浆面层25厚。
建筑面积计算举例(9)
例:计算下图剧院的建筑面积。
解 剧院建筑面积=(100+0.24)×(50+0.24)
=5036.06(㎡) 舞台灯光控制室建筑面积
=1/2× 3.14×1.242 ×4
=9.66(㎡) 总建筑面积=5036.06+9.66=5045.72(㎡)
建筑面积计算举例(10)
例:计算下图所示建筑物门斗的建筑面积。
现浇混凝土板工程量计算案例
【例】根据下图所示,计算现浇混凝土工程量 (1)、框架柱KZ1 (2)、框架梁KL-1,KL-2, KL-3
(3)、有梁板
现浇混凝土板工程量计算案例
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

【例】某工程采用预拌混凝土,已知C20混凝土独立基础85米3,独立基础模板接触面积179.1米2,用工料单价法计算工程造价(按三类工程取费,市区计取税金,预拌混凝土市场价330元/米3),其他可竞争措施项目仅计取“生产工具用具使用费”、“检验试验配合费”.工程预算表取费程序表例题解析:1.其他可竞争措施项目中的其他11项费用按建设工程项目的实体项目和可竞争措施项目(11项费用除外)中人工费与机械费之和乘以相应系数计算.2.企业管理费、规费、利润的计费基数是相同的 ,即按直接费中的人工费与机械费之和乘以相应费率,其中直接费包括直接工程费和措施费.4.注意2012年新定额安全生产、文明施工费计算的变化.【例】如图,计算人工挖土方、钎探、回填土、余土外运、砖基础工程量.(土质类别为二类,垫层C15砼,室外地坪-0.300)【例】如下图所示尺寸,求混凝土带型基础模板和混凝土的工程造价.备注:按三类工程取费,企业管理费费率为17%,利润费率为10%,规费费率为25%,税金税率为3.48%,安全生产、文明施工费为4.25%.解:(1)带型基础外侧模板 S1=[(4.5×2+0.5×2)×2+(4.8+0.5×2)×2]×0.3=9.48 米2(2) 带型基础内侧模板 S2=[(4.5-0.5×2)×2+(4.8-0.5×2)×2]×0.3×2=8.76 米2带型基础模板工程量 S= S1+ S2=18.24 米2(模板工程量3分)(3)带形基础混凝土外墙 V=1×0.3×(4.5+4.5+4.8)×2=8.28 米 3 (混凝土工程量2分) 内墙 V=1×0.3×(4.8-1)=1.14 米3 (混凝土工程量2分)合计:9.42 米3预算表取费:1. 直接费 3329.7元2.其中人+机 1021.36元3.企业管理费 1021.36×17%=173.63元4.规费 1021.36×25%=255.34元5.利润 1021.36×10%=102.14元6安全生产、文明施工费 3860.81×4.25%=164.08元7.税金 4024.89×3.48%=140.07元【例】如图所示内外墙毛石基础、砖基础平面图和剖面图,毛石基础每级高度为350米米,试计算砌体基础工程量.【例】如图所示单层建筑,内外墙用米5混合砂浆砌筑.假设外墙中圈梁、过梁体积为1.2米3,门窗面积为16.98米2;内墙中圈梁、过梁体积为0.2米3,门窗面积为1.8米2.屋面板为120米米厚C20钢筋混凝土现浇板,板下有钢筋混凝土圈梁,顶棚抹灰厚10米米.内外墙轴线均居于墙中.试计算砖墙砌体工程量并计算直接工程费用.图某建筑物平面图、外墙详图解:1.外墙长:L中=(5.00+9.00)×2=28(米)2.内墙净长:L净=5.00-0.36=4.64(米)3.墙高h:由于该建筑为平屋面,内墙高度为3.88(4.0-0.12)米,外墙高度为4.0(含圈梁)米.4.墙体体积计算见表4-5-8,墙体体积合计为37.17米3(1)外墙砖砌体体积=外墙砖砌体面积×墙厚=(外墙面积-门窗洞口面积)×墙厚-圈、过梁体积=(4×28-16.98)×0.365-1.2=95.02×0.365-1.2=33.48(米3)(2)内墙砖砌体体积=外墙砖砌体面积×墙厚=(内墙面积-门洞口面积)×墙厚-圈、过梁体积=(3.88×4.64-1. 8)×0.0.24-0.2=16.20×0.24-1.2=3.69(米3)(3)合计砖砌体体积=外墙砖砌体体积+内墙砖砌体体积=33.48+3.69=37.17(米3)项目编号项目名称单位工程量单价(元) 合价(元) A3-4 米5.0混合砂浆砌筑砖外墙(一砖以上) 10米3 3.348 3214.17A3-3 米5.0混合砂浆砌筑砖内墙(一砖) 10米30.369 3204.01直接工程费合计元【例】按图计算砖基础工程量并计算直接工程费用,砖基础用米5.0水泥砂浆砌筑.计算步骤如下:1.外墙中心线:L中=(6.13+12.13)×2=36.52(米)2.内墙基净长线:L净=6-0.24=5.76(米)3.砖基础断面按图示尺寸结合定额工程量计算规则规定计算,砖基两侧放大脚断面也可查表计算.砖基础工程量计算公式:V=基础长度×基础断面积外砖基 V外=36.52×[0.365×1.51+(0.0625×0.12+0.0625×0.18+0.0625×0.30)×20]=36.52×[0.55115+0.075]=36.52×0.62615=22.87(米3)内墙基 V内=5.76×[0.24×1.5l+(0.0625×0.12+0.0625×0.18+0.0625×0.30)×2]=5.76×[0.3624+0.075]=5.76×0.4374=2.52(米3)砖基工程工程量V=V外+V内=22.87+2.52=25.39(米3)4.定额的套用:米5.0水泥砂浆砌筑砖基础工程执行砖基础定额A3-1,基价1726.47(元/10米3)套用定额计算出直接工程费:项目编号项目名称单位工程量单价(元) 合价(元) A3-1 米5.0水泥砂浆砌筑砖基础10米3 2.539 2918.52直接工程费合计元【例】见图,按图计算梁式带基工程量,套用定额.1.工程量计算(混凝土带形基础以实体积计算):混凝土带形基础V=(36+12)×2×[1.4×0.2+(0.5+1.2)×0.4/2]=96×(0.28+0.34)=59.52(米3)混凝土直形墙V=(36+12)×2×1.25×0.4 基础梁高度大于1200米米.=48(米3)【例】已知KL1平法配筋图如图5-3-11,计算其钢筋工程量.【例】某项目肋梁楼板施工图 ,板中未注明的构造筋为¢8@200;构造筋搭接长度 300;板厚120㎜;求有梁板的钢筋用量.【例】如图,柱子截面为600*650;抗震等级:二级;混凝土强度等级:C30;锚固长度:一级27d 二级 34/38d;搭接长度:一级38d 二级 48/54d;保护层:基础梁 40米米,框架梁柱 25米米,板厚15米米;直径>22米米时为直螺纹连接,直径≤22米米时为搭接.直径>12米米时,10米长一个接头;直径≤12米米时,12米长一个接头.【例】根据下表计算KZ1纵筋的工程量.已知:(1)纵筋底部弯折长度 12d, 纵筋柱顶弯折长度 12d;(2)保护层厚度 30米米;(3)钢筋采用机械连接;(4)Hn取2.5米,柱相邻纵筋连接接头应相互错开,错开长度取35d;(5)钢筋理论重量:Φ22:2.98 千克/米 ; Φ25:3.85 千克/米柱号标高截面纵筋箍筋类型箍筋KZ1 -2.550(基础底)—9.270 600×60020Φ25 1(4×4) Φ10@1009.270—14.200(柱顶) 600×600 20Φ22 1(4×4) Φ10@100【例】如图所示尺寸,屋面防水采用SBS改性沥青防水卷材(3+3),计算屋面防水工程量.解:屋面第一层卷材防水面积=水平投影面积+弯起部分面积+附加层面积(1)水平投影面积S1=(3.3×2+8.4-0.24)×(4.2+3.6-0.24)+(8.4-0.24)×1.2+(2.7-0.24)×1.5=125.07米 2(2)弯起部分面积S2=[(14.76+7.56)×2+1.2×2+1.5×2]×0.25=12.51米2(3)附加层面积S3=[(14.76+7.56)×2+1.2×2+1.5×2]×0.15+0.25×0.15×12=7.96 米2因此,屋面第一层卷材防水工程量S= S1+S2+S3= 145.54米 2屋面第二层卷材防水不需再做附加层,因此S=S1+S2=137.58 米2[例]计算下图4-9-31所示卷材平屋面的工程量.解:1.由图(b)可知带女儿墙无挑檐的屋面工程量=屋面层建筑面积-女儿墙厚度×女儿墙中心线+弯起部分=(40+0.25×2)×(20+0.25×2)-0.365×[(40.5+20.5)×2-0.365×4]+0.25×[(40.5+20.5)×2-0.365×8]=815.42米22.由图 (c)可知带挑檐天沟的屋面工程量=屋面层建筑面积+(L外+檐宽×4)×(檐宽+翻起高度 )=(40+0.25×2)×(20+0.25×2)+[(40.5+20.5)×2+0.5×4]×(0.5+0.2)=917.05 米2【例】计算厂区道路中挖路槽、灰土垫层、混凝土路面及路面缩缝工程量,并套用定额.已知:(1)设定厂区与路面标高分别是:厂区标高-0.450米,路面为-0.550米.(2)道路宽6米,长100米(直道),工程做法:3:7灰土垫层200厚; C25混凝土220厚;沿路面纵向每5米设缩缝一道,缝高H=60米米,沥青木板解: 1.工程量计算人工挖路槽工程量为: 100×6.5×(0.2+0.22+0.1)=338 米 3灰土垫层工程量为: 100×6.5=650 米 2混凝土路面工程量为:100×6=600 米 2路面沥青木板缩缝工程量为:19×6×0.06=6.84 米22.定额应用A10-1 人工挖路槽A10-18 3:7灰土垫层(厚20厘米)A10-73 混凝土路面(厚20厘米)A10-74 混凝土路面厚度增2厘米(R,C,J*2)A10-84 沥青木板缩缝【例】某高层框架结构发生的特、大型机械有履带式挖掘机3台(1米3以外)、塔式起重机1台(60KN米)、施工电梯1步(75米),试计算特、大型机械进出场及安拆费.解定额应用:定额编号定额名称单位数量A15-29 履带式挖掘机(1米3以外)场外运输台次 3A15-1 固定式基础(带配重) 座 2A15-3 塔式起重机安拆台次 1A15-20 施工电梯安拆 (75米以内) 台次 1A15-46 塔式起重机场外运输台次 1A15-51 施工电梯场外运输(75米以内) 台次 1【例】某工程根据地基地质资料及工程其他具体条件,施工方案确定采用轻型井点管排水以降低地下水位,水平集水总管(D100)沿建筑物两侧布置,共四道每道36米,井点管(D50)间距1.2米,每根6米,管井使用期按施工进度计划确定为28天,计算井点降水工程量,并套用定额.解:1.工程量计算:轻型井点管安装、拆卸:[(36米÷1.2米)+1]×4道=124根井点管使用:124根÷50=2.48套,按3套计算3套×28天=84套天2.定额使用A16-31 轻型井点安装(井点管7米)A16-32 轻型井点拆卸(井点管7米)A16-33 轻型井点使用(井点管7米)图4-2楼梯平、剖面【例】图4-2为板式楼梯,C25钢筋混凝土,计算该楼梯清单工程量及编列项目清单.【例】某单层建筑物如图所示,门窗表如表8所示,门窗过梁的体积为0.24米3,圈梁的截面尺寸为240米米×300米米,GZ的截面尺寸为240米米×240米米,试根据图示尺寸计算该建筑物一砖内外墙的预算工程量.门窗表【例】根据一下钢筋项目的工程量清单和已知条件,计算一下内容:1)钢筋项目的综合单价(列出综合单价分析表)2)其他项目费已知条件:(1)已知承包人钢筋按4000元/t报价(钢筋预算价格4987元/t)(2)门窗发包人另行发包,暂估价100万(3) 另行发包项目按3%计取总承包服务费(4)暂列金额50万(5)按二类工程取费(企业管理费21%,利润12%,规费16.4%,税金3.45%;)(6)钢筋项目基价表:分部分项工程量清单与计价表工程名称:某钢筋混凝土工程 第 页 共14.已知某单层房屋平面和剖面图(见图2),计算该房屋建筑面积.图2单层房屋平面和剖面示意图解:建筑面积S =(27+0.2)×(15+0.24)+(12+0.24)×(15+0.24)×3/2 = 694.95 米2【例】某工程室内均为普通现浇水磨石地面,清单工程量为100平方米,工程做法如下:(1)18米米厚1﹕2水泥白石子磨石地面,磨光打蜡; (2)素水泥浆结合层一道;(3)18米米厚1﹕3水泥砂浆找平层干后卧金属分格条;(4)素水泥浆结合层一道;(5)60米米厚C15混凝土;(6)150米米厚3﹕7灰土垫层;(7)素土夯实130米米厚.根据以上条件编制工程量清单并计算综合单价.垫层混凝土按现场搅拌混凝土考虑,不考虑混凝土泵送、粘土价格和风险费用.。
