引汉济渭3号洞主洞延伸段工程通风施工方案

合集下载

化学注浆在引汉济渭秦岭输水隧洞施工过程中的应用研究

化学注浆在引汉济渭秦岭输水隧洞施工过程中的应用研究

化学注浆在引汉济渭秦岭输水隧洞施工过程中的应用研究
张鹏
【期刊名称】《价值工程》
【年(卷),期】2024(43)12
【摘要】水工隧洞开挖施工过程中遇到的地下水和松软岩层工程病害问题的治理
是输水隧洞工程施工中的主要难题之一。

因此,以引汉济渭秦岭输水隧洞工程为背景,针对该隧洞K68+835~K68+851段开挖掌子面及边墙涌水问题,提出采用化学
注浆技术进行涌水堵漏处理。

首先,对节理密集带2m宽初支进行凿除,准确揭示密集带。

其次,给出了涌水堵漏处理区域划分方法、区域注浆堵漏处理顺序以及拱顶、边墙、底板注浆堵漏处理顺序。

最后,通过化学注浆技术在引汉济渭秦岭输水隧洞
开挖掌子面及边墙涌水问题处理中的成功应用,说明该技术可以做到用于指导化学
注浆在输水隧洞施工过程中涌水堵漏处理,为今后类似输水隧洞工程中的涌水堵漏
处理提供借鉴。

【总页数】3页(P70-72)
【作者】张鹏
【作者单位】中铁十七局集团第二工程有限公司
【正文语种】中文
【中图分类】TV554
【相关文献】
1.引汉济渭秦岭输水隧洞施工通风方案研究
2.引汉济渭秦岭输水隧洞出口段施工技术研究
3.引汉济渭工程秦岭输水隧洞4~#施工支洞岩爆预测及预防处理措施
4.引汉济渭秦岭输水隧洞硬岩TBM掘进施工技术
5.超长深埋隧洞岩爆监测与预警技术应用——以引汉济渭工程秦岭输水隧洞为例
因版权原因,仅展示原文概要,查看原文内容请购买。

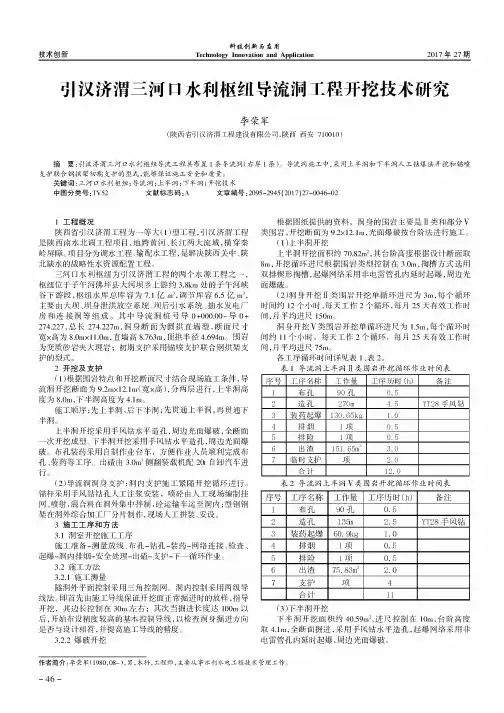

引汉济渭三河口水利枢纽导流洞工程开挖技术研究

引汉济渭三河口水利枢纽导流洞工程开挖技术研究

支 护 联 合 钢 拱 架 初 期 支 护 的 型 式 ,能 够 保 证 施 工 安 全 和 质 量 。
关 键 词 :三 河 口 水 利 枢 纽 ;导 流 洞 ;上 半 洞 ;下 半 洞 ;开挖技术
中 图 分 类 号 :TV52
文献标志码:A
文章编号院2095-2945 (2017) 27-0046-02
洞 身 开 挖 V 类 围 岩 开 挖 单 循 环 进 尺 为 1.5m,每个循环时
宽伊高为8.0mx11.0m,直 墙 高 8.763m,顶 拱 半 径 4.694m。围岩 间 约 11个 小 时 ,每 天 工 作 2 个 循 环 ,每 月 2 5 天有效工作时
为变质砂岩夹大理岩;初期支护采用锚喷支护联合钢拱架支 间 ,月 平 均 进 尺 75m。
(3)下半洞开挖
后 ,开始布设精度较高的基本控制导线,以检查洞身掘进方向
下 半 洞 开 挖 面 积 约 40.59m2,进 尺 控 制 在 10m,台阶高度
是 否 与 设 计 相 符 ,并 提 高 施 工 导 线 的 精 度 。
取 4.1m,全断面掘进,采用手风钻水平造孔,起爆网络采用非
3.2.2 爆破开挖
电雷管孔内延时起爆,周边光面爆破。
作者简介:李荣军(1980,08-),男,本 科 ,工程师,主要从事水利水电工程技术管理工作。
-46-
2017年 27期
Technology科In技no创va新tio与n 应an用d Application
主要由大坝、坝身泄洪放空系统、坝 后 引 水 系 统 、抽水发电厂 时 间 约 12个 小 时 ,每 天 工 作 2 个 循 环 ,每 月 2 5 天有效工作时
房 和 连 接 洞 等 组 成 。其 中 导 流 洞 粧 号 导 0+000.00耀导0 + 间 ,月 平 均 进 尺 150m。

引汉济渭项目简介

引汉济渭项目简介

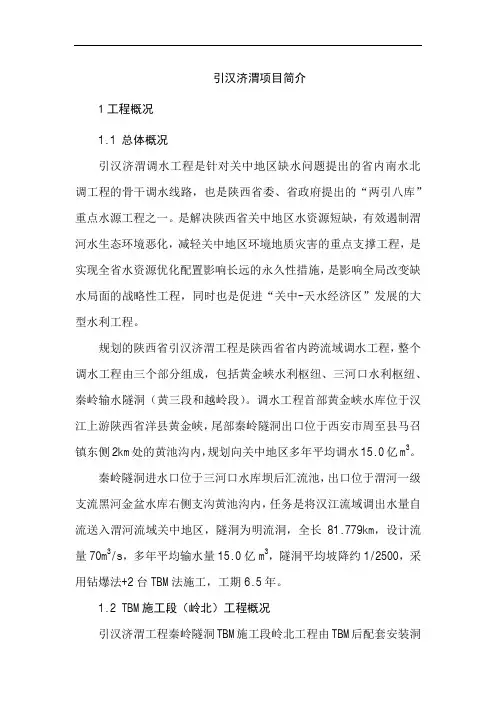

引汉济渭项目简介1工程概况1.1 总体概况引汉济渭调水工程是针对关中地区缺水问题提出的省内南水北调工程的骨干调水线路,也是陕西省委、省政府提出的“两引八库”重点水源工程之一。

是解决陕西省关中地区水资源短缺,有效遏制渭河水生态环境恶化,减轻关中地区环境地质灾害的重点支撑工程,是实现全省水资源优化配置影响长远的永久性措施,是影响全局改变缺水局面的战略性工程,同时也是促进“关中-天水经济区”发展的大型水利工程。

规划的陕西省引汉济渭工程是陕西省省内跨流域调水工程,整个调水工程由三个部分组成,包括黄金峡水利枢纽、三河口水利枢纽、秦岭输水隧洞(黄三段和越岭段)。

调水工程首部黄金峡水库位于汉江上游陕西省洋县黄金峡,尾部秦岭隧洞出口位于西安市周至县马召镇东侧2km处的黄池沟内,规划向关中地区多年平均调水15.0亿m3。

秦岭隧洞进水口位于三河口水库坝后汇流池,出口位于渭河一级支流黑河金盆水库右侧支沟黄池沟内,任务是将汉江流域调出水量自流送入渭河流域关中地区,隧洞为明流洞,全长81.779km,设计流量70m3/s,多年平均输水量15.0亿m3,隧洞平均坡降约1/2500,采用钻爆法+2台TBM法施工,工期6.5年。

1.2 TBM施工段(岭北)工程概况引汉济渭工程秦岭隧洞TBM施工段岭北工程由TBM后配套安装洞(73.4m )、 TBM 主机安装洞(50m )、TBM 步进洞(186.6m )、TBM 始发洞(25m )、TBM 检修洞(30m )、TBM 拆卸洞(50m )和TBM 掘进施工段(7272.517+8855m )组成。

其中TBM 后配套安装洞、TBM 主机安装洞、TBM 步进洞、TBM 始发洞、TBM 检修洞、TBM 拆卸洞采用钻爆法施工,现浇混凝土衬砌。

5号支洞长4595m (平距),斜长4619.97m 。

5号支洞采用无轨运输方式,主要解决中间TBM 长段落施工通风、出渣、检修等问题。

岭北TBM 施工段采用一台Φ8.02m 敞开式 硬岩掘进机施工,支洞固定皮带机+主洞连续皮带机出渣,连续皮带机出渣,模筑衬砌段采用全圆穿行式模板台车TBM 同步衬砌技术。

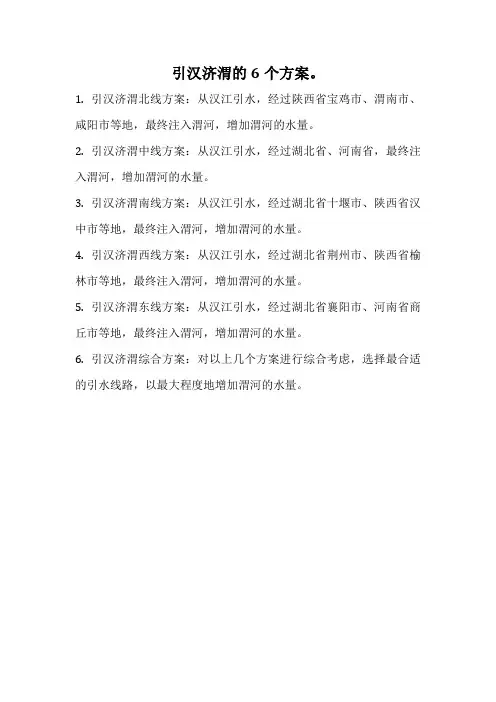

引汉济渭的6个方案。

引汉济渭的6个方案。

引汉济渭的6个方案。

1. 引汉济渭北线方案:从汉江引水,经过陕西省宝鸡市、渭南市、咸阳市等地,最终注入渭河,增加渭河的水量。

2. 引汉济渭中线方案:从汉江引水,经过湖北省、河南省,最终注入渭河,增加渭河的水量。

3. 引汉济渭南线方案:从汉江引水,经过湖北省十堰市、陕西省汉中市等地,最终注入渭河,增加渭河的水量。

4. 引汉济渭西线方案:从汉江引水,经过湖北省荆州市、陕西省榆林市等地,最终注入渭河,增加渭河的水量。

5. 引汉济渭东线方案:从汉江引水,经过湖北省襄阳市、河南省商丘市等地,最终注入渭河,增加渭河的水量。

6. 引汉济渭综合方案:对以上几个方案进行综合考虑,选择最合适的引水线路,以最大程度地增加渭河的水量。

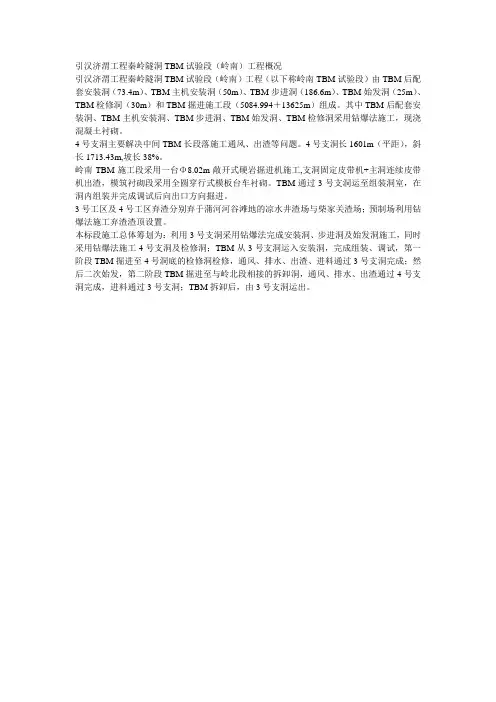

引汉济渭工程秦岭隧洞TBM试验段

引汉济渭工程秦岭隧洞TBM试验段

引汉济渭工程秦岭隧洞TBM试验段(岭南)工程概况
引汉济渭工程秦岭隧洞TBM试验段(岭南)工程(以下称岭南TBM试验段)由TBM后配套安装洞(73.4m)、TBM主机安装洞(50m)、TBM步进洞(186.6m)、TBM始发洞(25m)、TBM检修洞(30m)和TBM掘进施工段(5084.994+13625m)组成。

其中TBM后配套安装洞、TBM主机安装洞、TBM步进洞、TBM始发洞、TBM检修洞采用钻爆法施工,现浇混凝土衬砌。

4号支洞主要解决中间TBM长段落施工通风、出渣等问题。

4号支洞长1601m(平距),斜长1713.43m,坡长38%。

岭南TBM施工段采用一台Φ8.02m敞开式硬岩掘进机施工,支洞固定皮带机+主洞连续皮带机出渣,模筑衬砌段采用全圆穿行式模板台车衬砌。

TBM通过3号支洞运至组装洞室,在洞内组装并完成调试后向出口方向掘进。

3号工区及4号工区弃渣分别弃于蒲河河谷滩地的凉水井渣场与柴家关渣场;预制场利用钻爆法施工弃渣渣顶设置。

本标段施工总体筹划为:利用3号支洞采用钻爆法完成安装洞、步进洞及始发洞施工,同时采用钻爆法施工4号支洞及检修洞;TBM从3号支洞运入安装洞,完成组装、调试,第一阶段TBM掘进至4号洞底的检修洞检修,通风、排水、出渣、进料通过3号支洞完成;然后二次始发,第二阶段TBM掘进至与岭北段相接的拆卸洞,通风、排水、出渣通过4号支洞完成,进料通过3号支洞;TBM拆卸后,由3号支洞运出。

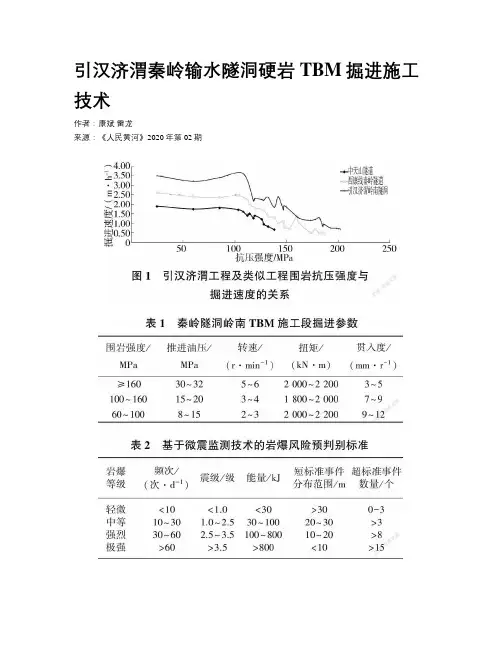

引汉济渭秦岭输水隧洞硬岩TBM掘进施工技术

引汉济渭秦岭输水隧洞硬岩TBM掘进施工技术

引汉济渭秦岭输水隧洞硬岩TBM掘进施工技术作者:康斌雷龙来源:《人民黄河》2020年第02期摘要:以陕西省引汉济渭调水工程秦岭隧洞TBM施工段岭南工程为依托,为克服TBM在长距离大埋深隧洞施工中遭遇的高磨蚀性硬岩、强烈岩爆和突涌水等施工难点,研究了掘进参数,优化了刀盘刀具,对岩爆预测并进行分类防治,采取了超前探水及堵排结合等多种措施、监测技术和施工工法。

针对TBM在高磨蚀性硬岩掘进期间刀具磨损大、掘进效率低、施工成本高等问题,总结得出掘进参数选取宜遵循刀盘高转速、低贯入度,掘进高推力、低扭矩的掘进原则,通过加强刀具与围岩适应性研究,合理选择刀具,采用调整刀盘刮板座结构、易损件改用耐磨材料、优化刀盘喷水结构等刀盘升级措施可有效增加刀盘刀具使用寿命。

针对岩爆给现场带来的施工难题,借助微震监测系统预判岩爆等级,分别就轻微、中等岩爆提出了防治措施,提出了“柔性结合刚性,辅以新材料”的组合工法。

针对隧洞开挖出现的突涌水问题,根据“以堵为主、堵排结合、加强抽排”施工指导思路,总结出超前探水技术。

这些措施大幅提高了TBM在高腐蚀硬岩洞段的掘进效率,有效吸收了岩爆发生时释放的能量,及时解除了突涌水淹没设备的风险。

关键词:TBM;硬岩;岩爆;突涌水;措施;引汉济渭工程中图分类号:TV53文献标志码:Adoi:10.3969/j.issn.1000-1379.2020.02.022Abstract:During the construction process of long distance large deeply buried tunnel, full face tunnel boring machine (TBM) has the advantages such as high efficient boring, good tunnel formation and safety operation, at the same time, it brings great trouble for the constructors to choose the existing mature construction method flexibly when they are dealing with the geological tunnel section in adverse condition with poor adaptability of TBM. This paper was based on Lingnan Project of Qinling tunnel TBM construction section in Hanjiang to Weihe River Water TransferProject in Shaanxi Province, in order to solve the construction difficulties suffered from the hard rock TBM in the long distance large deeply buried tunnel construction, such as highly abrasive hard rock, strong rock burst and sudden water gushing, etc., the corresponding measures of construction were summarized and put forward respectively through the multiple measures,monitoring technology and construction method such as analyzing and studying the boring parameter, optimizing the cutting disc & cutting tool, predicting the rock burst, classifying the prevention, detecting water in advance and combining the clogging and draining, which improved the boring efficiency of TBM in highly corrosive hard rock section significantly, absorbed the energy released effectively when the rock burst occurred and eliminated the risk of the equipment flooded by sudden water gushing timely. The research results can provide reference for similar engineering construction.Key words: TBM; hard rock; rock burst; sudden water gushing; measures; Hanjiang-to-Weihe River Valley Water Diversion Project全斷面隧洞掘进机(TBM)因工作效率高、隧洞成型好、对周边环境影响小及作业安全等优点而被广泛应用于国内外深埋长隧洞的施工中[1-3]。

引汉济渭3号勘探试验洞主洞试验段工程分部工程划分方案(完成)

引汉济渭3号勘探试验洞主洞试验段工程分部工程划分方案(完成)

陕西省引汉济渭工程秦岭输水隧洞3号勘探试验洞主洞试验段工程项目划分方案中铁隧道集团有限公司引汉济渭3号勘探试验洞项目经理部2011年7月8日陕西省引汉济渭工程秦岭输水隧洞3号勘探试验洞主洞工程项目划分与质量等级评定办法工程项目划分是加强工程质量管理的一项重要工作。

陕西省引汉济渭工程作为一项大型水利项目,依据国家与部颁有关规程,结合工程实际,特制定本办法。

1 专用名词项目法人:陕西省引汉济渭协调领导小组办公室监理单位:上海宏波建设管理有限公司施工单位:中铁隧道集团有限公司质监单位:陕西省水利工程质量监督中心站评定规程:SL176—2007《水利水电工程施工质量检验与评定规程》评定标准:DL/T5113.1-2005《水电水利基本建设工程单元工程质量等级评定标准第一部分:土建工程》单位工程:指具有独立发挥作用或独立施工条件的建筑物。

分部工程:指在一个建筑物内能组合发挥一种功能的建筑安装工程,是组成单位工程的部分。

对单位工程安全、功能或效益起控制作用的分部工程称为主要分部工程。

单元工程:指分部工程中由几个工序施工完成的最小综合体,是日常质量考核的基本单位。

2 工程项目划分2.1基本原则根据评定规程的基本定义和要求,结合本工程的标段划分、工程量、投资大小及结构特点,对本工程项目按单位工程、分部工程、单元工程三级划分。

2.2划分依据2.2.1 单位工程及分部工程的项目划分,按评定规程的规定执行。

2.2.2 单元工程的项目划分,按评定标准的规定和本工程结构及工序特点执行。

2.2.3 不属于水工专业范围的工程项目,参照相应行业(如工民建、电力、交通等)的部颁标准,结合工程具体情况进行划分。

2.3单元工程划分2.3.1主洞单元工程划分(1)主洞交叉口段工程中开挖为一个单元工程;支护为一个单元工程。

(2)主洞Ⅲ类围岩加强段开挖为两个单元工程(上、下游各一个);支护为两个单元工程(上、下游各一个)。

(3)主洞Ⅱ类、Ⅲ类段开挖、支护每30m划为一个单元工程;同一单元内如出现两种不同围岩类别,其支护结构也要相应调整,单元划分应从支护结构变化处断开,前一单元不足30m可作为一个单元工程,以后继续按30m一个单元进行划分。

引汉济渭3号试验洞主洞开挖爆破施工方案(报监理)

引汉济渭3号试验洞主洞开挖爆破施工方案(报监理)

引汉济渭 3 号支洞主洞勘探试验洞主洞开挖施工方案编 复 审制: 核: 核:年 年 年 年月 月 月 月日 日 日 日生效日期:中铁隧道集团有限公司 引汉济渭 3 号勘探试验洞项目经理部 二〇一一年五月目录1.编制依据及原则 ................................................1 1.1 编制依据 ..................................................1 1.2 编制原则 ..................................................1 2.工程概况 ......................................................2 3.施工方案 ......................................................2 3.1 施工安排 ..................................................2 3.2 施工开挖方案 ..............................................3 4.施工方法 ......................................................3 5.爆破设计 ......................................................5 5.1 开挖爆破技术和方法 ........................................5 5.2 主洞开挖断面爆破设计见附图 ................................6 6.劳动力组织及施工设备机具 ......................................6 7.工程质量管理体系与保证措施 ....................................8 7.1 质量方针及质量目标 ........................................8 7.2 质量管理职责划分 ..........................................8 7.3 质量管理工作程序 ..........................................9 7.4 质量保证措施 ..............................................9中铁隧道集团引汉济渭项目经理部主洞开挖钻爆施工方案1.编制依据及原则 1.1 编制依据 (1) 3 号支洞主洞勘探试验段设计图。

出口段至3#洞下游12+817.00~10+607.00专项施工方案

出口段至3#洞下游12+817.00~10+607.00专项施工方案

出口段至3#洞下游12+817.00~10+607.00专项施工方案内蒙古黄河工程局股份有限公司山西中部引黄工程施工21标项目部晋中引黄工程汾小街支线输水隧洞工程(合同编号):sxszbyhgc-jz-tj-021(2021)出口段至3#隧道下游12+817.00~10+607.00不良地质专项施工方案内蒙古黄河工程局有限责任公司山西中部引黄工程21标段项目部二一五年内蒙古黄河工程局有限责任公司山西中部引黄工程21标段项目部审批:审核:编制:内蒙古黄河工程局有限责任公司山西中部引黄工程21标段项目部目录一、简介1二。

隧道穿越特殊地质地段施工原则1三、加强监测预报1四、不良地质地段对策5。

各种特殊地层的施工方法1。

揭煤揭气施工方法及安全技术措施2。

爆破控制3。

松散地层隧道施工方法4。

隧道穿越断层、岩溶或采空区的施工方法5隧道施工塌方的预防措施六、目前急需解决的问题22269101314内蒙古黄河工程局有限责任公司山西中部引黄工程21标段项目部一、简述出口工区开挖进尺2025.90m,支护随开挖,掌子面桩号12+817.00,3#洞下游开挖进尺1785.40m,支护随开挖,掌子面桩号10+607.00,本期开挖量为2210m。

在开挖施工过程中,洞身穿过中石炭统本溪组页岩、页岩薄煤层和石炭系泥岩。

该段穿过煤系地层。

沿线下堡镇有下堡煤矿、金源煤矿等多个采空区。

洞底埋深19~144.8m,地下水位高于洞顶,渗流呈流态。

根据开挖围岩观察,围岩为软页岩,岩体结构松散破碎。

根据施工图纸地质描述,没有详细标注通过煤矿采空区具体桩号,我部多次请求镇水利站马站长和当地村民现场看地形,村民反映12+604.3左右部位,疑似煤矿采空区,有可能发生突水、突泥和有毒有害气体涌出等情况。

因地质条件不明,特制订此专项施工方案,防止事故发生。

二、隧洞通过特殊地质地段施工原则1.特殊地质地段隧道施工应遵循“探气、控水、短挖、弱爆破、强支护、早衬砌、勤检、稳进度”的指导原则。

引汉济渭工程秦岭隧洞主要工程地质问题分析研究

引汉济渭工程秦岭隧洞主要工程地质问题分析研究

调 水工 程之 一 , 即从 秦 岭 南 侧 的汉 江 向秦 岭北 侧 的渭
河 调 水工程 。本 工程 地跨长 江 、 黄 河两 大流域 , 穿 越秦 岭屏 障 , 主要 由黄金 峡 水利 枢纽 、 秦 岭 输水 隧洞 ( 以下 简称 秦岭 隧洞 ) 和 三 河 口水 利 枢 纽 等 三 大 部 分 组 成 。 秦岭 隧洞位 于 陕西省佛 坪县 、 宁 陕县及 周至县 境 内 , 穿 越秦 岭分水 岭 , 长达 8 1 . 7 7 9 k m, 设计流量 7 0 . 0 i n / s 。 过水 断面采 用钻 爆法 和 T B M 法 施工 。其 中 T B M 法 施

68



Ra i l wa y En g i n e e r i ng
文章 编号 : 1 0 0 3 — 1 9 9 5 ( 2 0 1 3 ) 0 4 — 0 0 6 8 — 0 3
引 汉 济 渭 工 程 秦 岭 隧 洞 主 要 工 程 地 质 问题 分 析 研 究
李 立 民
褶 皱主 要有 4条 , 为 佛坪复 背斜 、 极房 子一小 王涧复 式 向斜 、 黄 石板 背斜 、 高桥一 黄桶梁 复式 向斜 。
1 秦 岭 隧 洞 的 地 质 特 征
1 . 1 地 形 地 貌
秦 岭 隧洞 位 于 秦 岭 山 区 , 区 内 山峰 高 耸 , 沟壑 纵
横, 横 穿秦 岭 山脉 , 隧 洞埋 深 普 遍 较 大 , 大 多在 6 0 0 m
关键 词 : 引汉济渭 工程 秦岭 隧洞 工程 地质 问题
中图分 类号 : U 4 5 3 . 6 1 ; T V 2 2 1 . 2 文献标 识码 : A D O I : 1 0 . 3 9 6 9 / j . i s s n . 1 0 0 3 — 1 9 9 5 . 2 0 1 3 . 0 4 . 2 1

大管棚注浆技术在隧道突水涌泥段施工中应用

大管棚注浆技术在隧道突水涌泥段施工中应用

大管棚注浆技术在隧道突水涌泥段施工中的应用摘要:南水北调工程引汉济渭3号勘探试验洞在施工至里程k26+760时,掌子面拱顶出现较大溃口,突水涌泥达150m3/h,为了保证隧道施工安全顺利进行,现场采取封闭掌子面,在隧道周边实施超前大管棚注浆对坍塌段堆积体进行固结处理和超前支护,取得了较好效果,在此进行总结。

关键词:海底隧道;风化花岗岩;土石交界面;注浆试验中图分类号:u455文献标识码: a 文章编号:1 工程概况南水北调工程引汉济渭3号试验洞主洞勘探试验段位于安康市宁陕县四亩地镇,线路全长3115.78m。

3号实验洞主洞勘探试验段围岩分为ⅲ类、ⅱ类,各种围岩类别衬砌类型长度数量及比例如下:主支洞交叉口30m,占0.96%;ⅲ类围岩加强段20m,占0.64%;ⅲ类1900m,占60.98%;ⅱ类1165.78m,占37.42%。

主洞内下游里程k26+180设有一处泵站,隧道坡度为1/2527。

2 问题的提出及方案确定2011年10月23日实验洞施工至里程k26+760时,掌子面拱顶位置突然出现突泥涌水,出水裂隙倾角∠30°~45°,裂隙宽度约为25cm,贯穿整个隧洞拱部偏右,范围拱顶30°。

自裂隙处涌出灰黑色、淡黄色石屑及伴随粒径大于50cm孤石,经估算突泥涌水量约100m3/h。

至15:00突泥涌水裂隙扩大至拱顶120°范围,涌泥涌水呈现间歇性突发,突水涌泥量已达约150m3/h。

自10月26日至10月31日间在清淤过程中共发生四次较大溃口突泥,持续时间在6~10分钟,涌出量都在100m3~120m3之间。

截止2011年10月31日掌子面涌出泥渣约1000m3。

遂封闭掌子面,并对掌子面剩余碴体不予扰动,隧道施工停止。

根据现场实际情况认为合理的施工方法是:先施作止浆墙封闭掌子面,待止浆墙封闭整个临坡面后开始对空腔体进行灌注混凝土,而后施做超前大管棚注浆对坍塌段堆积体进行固结处理和超前支护,最后进行开挖,可保证隧道开挖安全。

引汉济渭秦岭隧洞涌水突泥段施工总结

引汉济渭秦岭隧洞涌水突泥段施工总结

( 6 ) 止浆蜷 在碴体下部牢 固处施做第一 节止 浆墙 ( 墙 高4 m, 墙 厚 2 m , ) 。外 墙 采 用 钢 模 板 支 立 , 钢 模 板 要 求 顺 直 , 对 漏 浆 处 对主洞下游两侧边墙各施 做了一次掌子面红外探水 。 预报成果见 要及时进行封堵 。止浆墙外墙坡度暂定为 1 :0 . 2 5 , 内墙坡度 可 表1

场 ,泵送入模; ( 7 ) 接茬筋 : 在第一层止浆墙施工至设计标高后在混凝土 初 凝前在与第二 层止 浆墙接茬处预 留中2 2 钢筋 , 长度 8 0 c m, 外露 长度 4 0 c m,间距 3 0 c m。
HW- 3 0 5型红 外探测仪

开挖段及掌子面地下水发育 开挖段为 石英岩及片麻岩 情况 预报里程 K2 6 +7 6 1 ~ K2 6 + 7 9 1 ,共 3 0 m
关键词: 引汉 济 渭秦岭 ; 隧洞 涌水 突泥段 ; 工程施 工 ;
1 . 工 程 概 况
引汉济渭秦岭隧洞3 号试验洞主洞勘探试验 段与 支洞夹角为
2 . 2 1第一 层止 浆墙 施 工
( 1 ) 回填 反 压 : K2 6 + 7 2 0 ~K2 6 + 7 5 2 段 加 强 支 护 过 程 中暂 时
现 目前碴体 脚处 的里程为K 2 6 + 7 5 0 ) , 3 7 。3 1 4 5 , 试 验 段 围岩 分 为 1 1 I 、Ⅱ类 , 主 洞 内里 程 K2 6 +1 8 0 不对掌 子面碴体进行扰动 ( 和 K2 5 + 7 8 4 各设有一处 泵站 , 隧道坡度 为1 / 2 5 2 7 。2 0 1 1 年1 O 月 在加强支护施做完成后利用上游洞渣反压掌子面附近碴体使其更 反压情况视碴体和溃 口变化而定 , 如碴体 有向外移动的 2 3 E l 下游 爆破后 , 里 程K2 6 +7 6 0 掌子面拱顶位置突然 出现 突泥 加稳定 , 迹象立即停止施压; 涌水 ,出水 裂隙倾角 3 0 。 ~4 5 。,裂隙宽度约为 2 5 c m。自裂 ( 2 ) 掌子面碴体注 浆: 在碴体 内插 入注 浆管 , 浆液采用 1 : 0 6 隙处 涌出石屑及伴随孤石 , 经估算此 时突泥涌水量约 1 0 0 m3 / h 。 自1 O 月2 6日至 1 0 月3 1 E t 间在清淤过程 中共发生 四次较 大溃 口 水灰 比水泥浆液 ( 必要时根据试验确定 ) 。

隧洞内施工通风方案

隧洞内施工通风方案

隧洞内施工通风方案洞内施工通风1编制依据及原则1.1编制依据(1)《水利水电工程施工组织设计规范》(SL 303-2017);(2)《水利水电工程施工通用安全技术规程》(SL 398-2007);(3)《环境空气质量标准》(GB 3095-1996);(4)《水工建筑物地下开挖工程施工规范》SL378-2007。

1.2编制原则(1)适当提高工作面的供风标准。

在风量计算中各参数选取时适当选择增加风量的取值倾向。

(2)风量的增加必然导致管道损失增加,电能消耗增加。

为节约电能,尽量选择较大直径的通风管道。

本工程通风管道直径选择1.0m。

(3)为了实现较好的节能降效的效果,尽量采用多级变速轴流式通风机。

当要求风量大时,风机以高速运行;当要求风量较低时,风机可以较低转速运行。

(4)为了便于设备采购管理,各支洞口配置的设备型号规格不宜过多、过杂。

(5)坚持以人为本、改善环境、确保安全、节约能源、节约投资的设计原则。

2工程简介2.1工程概况本标段工程主要包主隧洞段和三条施工支洞。

(1)主隧洞为城门型隧洞,开挖尺寸为6.4×6.3m~5.4×5.5m (宽×高),净空底宽5m,高5.14~5.34m,中心角为120°,砼衬砌厚0.20~0.55m。

(2)施工支洞施工支洞共3 条,为4#、5#、6#施工支洞。

4#施工支洞断面净尺寸为5.5m×5.6m(宽×高,双车道),城门洞型,顶拱中心角120°。

5#、6#施工支洞断面净尺寸为5.0m×5.6m (宽×高,单车道),城门洞型,顶拱中心角120°。

2.2水文气象本工程地处亚热带湿润季风气候区,气候温暖、湿润、雨量充沛,四季分明、严寒期短,无霜期长。

5~6 月为梅雨季节,天气沉闷,湿度大,7~8 月在西太平洋副热带高压控制下,极端最高气温达40.0℃左右。

秋季极地气团势力增强,天气晴朗少雨,冬季受蒙古高压所控制多出现东北风。

秦岭隧洞(黄三段)3号洞施工通风方案比选

秦岭隧洞(黄三段)3号洞施工通风方案比选

Abstract: Qinling tunnel &Huangsan Section) No. 3 cave in Hanjiang River-to-Weihe River Diversion Project is adopted
as an example. Construction ventilation plan design is compared aiming at actual condition of 4 km single head excavation
CHEN Hongm
#M+A Water Conservancy ProjectConstruction Mualit, and Safet, Supervision General Station Shaanxi Hanjiang River-to-Weihe River Diversion Project Station, X i’an 710000, China%
(=寻 C= Nhomakorabea-5-6-m-2 x
60
二0. 21m/s
>
0.
15m/s ,满足最
低风速要求。
2. 3 施 工 通 风 的 工 作 面 风 量 计 算 及 风 机 选 择
施工通风根据不同施工阶段的任务划分及长大隧
陈 红 如 / 秦 岭 隧 洞 (黄 三 段 )3 号 洞 施 工 邋 风 方 案 比 选
标段设两条施工支洞,其 中 3 号施工支洞与主洞交汇 处对应主洞桩号为K10 +274. 99,支洞全长为979. 97m, 平面布置与主洞夹角60°,采用圆拱直墙型断面,断面尺 寸 为 6.8m x 6.0m。根 据 任 务 分 割 ,3 号 主 洞 段 全 长 5346m,其 中 上 游 方 向 约 为 2346m,下 游 方 向 约 为 3000m,采用马蹄形断面,断面尺寸为6. 76m x 6. 76m。

TBM主机组装洞室开挖支护技术交底教学文案

TBM主机组装洞室开挖支护技术交底教学文案

中国中铁中铁隧道股份有限公司引汉济渭秦岭隧洞3号勘探试验洞主洞主机组装洞室开挖支护技术交底交底:年月曰复核: 年月曰批准: 年月曰TBh主机组装洞室开挖支护技术交底一、施工概况引汉济渭工程秦岭输水隧洞岭南TBM&装洞室位于3号勘探试验洞主洞延伸段下游。

起始里程为K28+085.006,其中包括后配套洞(100n)、主机组装洞(80m)、步进洞(220m、始发洞(25m),截止里程为:K28+510.006,合计长度为:425m,起始高程为:531.539,施工坡度为1/2474。

本交底的交底内容为主机组装洞室专项技术交底,其它洞室待明确后补发,洞室具体施工参数附图(一)~~ (三)。

二、施工方法整个主机组装洞室分三台阶六部开挖法,具体如下:1、开挖方法隧道W级围岩段采用上下台阶法开挖,该段实际施工时围岩断面高差较大。

改为上中下台阶加锁脚锚杆。

台阶长度5〜8m。

采用光面爆破减少对围岩的震动以控制成形。

上、中、下台阶风钻钻孔。

2、施工工序(1)上台阶开挖:在上循环的超前支护防护下,弱爆破开挖上台阶,施作上台阶周边的初期支护。

(2)中台阶开挖:在滞后于上台阶5〜8米距离后,弱爆破开挖左侧(左右侧台阶错开2〜3m,施作左侧周边的初期支护。

(3)下台阶开挖:在滞后于中台阶5〜8米距离后,弱爆破开挖左侧(左右侧台阶错开2〜3m、,施作左侧周边的初期支护。

(4)同左侧施工工序,开挖支护右侧。

(5)隧底开挖:弱爆破开挖隧底,及时施做仰拱初期支护,使初期支护及时闭合成环。

三、开挖断面图及施工支护参数秦岭隧洞引汉济渭工程3号勘探试验洞TBMfc机组装洞室类围岩施工断面及支护参数详见附图(四),六)。

四、施工要求1、施工工序施工顺序为:测量放线f布眼、钻孔f装药响炮f通风f出碴f找撬顶f初喷砼-初期支护一检查合格后一进入下一循环。

施工工艺流程如下:三台阶六部开挖法施工工艺流程图其中排险(找顶)工作应安排专人负责,找顶时掌子面无炮烟、粉尘,照明良好,并有专职安全员监视安全状况。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

引汉济渭3号勘探试验洞主洞延伸段工程(K23+643.226~K27+643.006)通风组织设计编制: 年月日复核: 年月日审核: 年月日生效日期: 年月日中铁隧道集团有限公司引汉济渭3号勘探试验洞项目经理部二〇一一年六月目录一、编制依据及原则........................................... - 1 -1、编制依据............................................... - 1 -2、编制原则............................................... - 1 -二、工程概况................................................. - 2 -三、施工通风方式............................................. - 2 -1、风量计算与说明......................................... - 4 -2、阻力计算和风机选型..................................... - 5 -3、井底风室结构........................................... - 7 -4、防漏风措施............................................. - 8 -四、通风技术管理............................................. - 8 -1、通风方案的实施......................................... - 8 -2、通风方案的局部调整..................................... - 8 -3、过渡方案的设计......................................... - 9 -4、通风效果的检测与评价................................... - 9 -五、辅助保证措施............................................. - 9 -六、通风应急处理............................................ - 10 -一、编制依据及原则1、编制依据(1)陕西省引汉济渭工程秦岭隧洞(越岭段)3号勘探试验洞主洞延伸段工程工程概况;(2)我公司对现场的调研及程序文件关于环境保护、职业健康安全等方面的规定;(3)《铁路隧道施工规范》;(4)《公路隧道施工技术规范》;2、编制原则以满足雇主要求为目标,在深刻理解本工程钻爆法施工最长独头通风达6385m且两个工作面同时作业的特点、难点的基础上,按照“技术领先、选型可靠、施工科学、组织合理、措施得力”的指导思想,遵循下列原则编制本施组:(1)遵循设计文件、规范和质量验收标准的原则。

在编写主要工程项目施工方法和技术措施中,严格按设计标准、现行规程规范和质量检验标准办理,精心组织施工,确保工程质量优良。

(2)坚持实事求是的原则。

在制定施工方案中,充分发挥我集团设计、科研、施工、修造四位一体的专业优势和专业化机械化联合作业的特点,坚持科学组织,合理安排,均衡生产,确保优质、安全、高效地完成本合同段的施工。

(3)坚持项目法管理的原则。

综合运用人员、机械、物资、方法、资金、信息与雇主、工程师、设计单位充分合作,实现质量、工期、安全、环保等目标。

(4)坚持施工过程严格管理的原则。

在施工过程中,严格执行雇主、工程师及设计单位的指令。

满足雇主各种要求,确保工程质量达到国家验收规范优良标准;确保工期提前;确保安全生产。

(5)贯彻技术与经济统一、科技推先的原则。

积极采用适合本工程的新技术、新工艺、新材料、新设备,不断提高施工技术水平和施工机械化、工厂化、装备化水平,以提高施工进度和工程质量。

(6)坚持人文施工的原则。

建立健全消防、安全、保卫、健康体系,以人为本,维护和保障施工人员的安全与健康。

施工过程实施GB/T28001:2001标准,保证职工的安全与健康。

二、工程概况秦岭输水隧洞3号勘探试验洞洞底上下游钻爆段位于陕西省宁陕县四亩地镇五根树附近,县级佛坪~宁陕公路通过,路面宽度约6.5m,接108国道及西汉高速公路,对外交通方便。

秦岭输水隧洞3号勘探试验洞洞底上下游钻爆段长度4000.78m,上下游分别施工2500.78m和1500m,净空断面为6.76×6.76,马蹄型断面,隧洞坡度为1/2537。

主洞与支洞交叉角度为37°31′45″。

采用无轨运输方式出碴。

三、施工通风方式本工程属于典型的单斜井单正洞双向掘进工程,斜井、正洞都采用无轨运输方式。

斜井到正洞最长独头通风距离长达6385m,根据现场施工条件,施工开挖通风可分为三个阶段:第一阶段:斜井施工前期,在洞口布置一台SDF(C)-No12.5型轴流风机和一道Ф1600㎜通风管路向开挖工作面采用独头压入式通风方式。

目前,已完成斜井施工3885米 ,故斜井段施工通风不做详细计算。

第二阶段:斜井进入正洞后, 考虑到正洞大里程和小里程同时开挖,而第一阶段的施工通风方式已不能达到现场开挖施工要求,拟采用保持洞口风机不变,在斜井距洞口3200 m处布置一台SDF(C)-No11.5轴流风机,做为接力风机,风管采用Ф1600㎜软风管,同时在斜井与正洞交叉处采用“裤衩式”方式同时向大里程和小里程送风。

现场布置图如图1-1:图1-1:第二阶段平面布置图注:第二阶段接力风机处存在着少量污风循环,此污风是经过稀释后的,对正常开挖施工无任何影响.第三阶段:在大、小里程开挖形成安全距离后,在3号洞斜井井口设置2台大功率轴流风机,同时拆掉斜井的风机,在斜井布置2趟大直径软风管采取压入式通风,将新鲜风送至井底风室,在井底风室设置2台轴流风机分别向上下游开挖面送风。

具体布置见图1-2。

图1-2:第三阶段施工通风平面布置图1、风量计算与说明施工通风所需风量按洞内同时工作的最多人数、洞内允许最小风速、一次性爆破所需要排除的炮烟量和内燃机械设备总功率分别计算,取其中最大值作为控制风量。

(1)主要计算参数选取考虑如下:洞内同时工作最多人数按49人/工作面考虑;洞内允许最小风速V min =0.2m/s ;洞内每人应供应新鲜风3m 3/min ;内燃机械设备作业供风量3 m 3/(min ·kw);风管平均百米漏风率为β=0.015,风管摩阻系数为λ=0.02。

(2)风量计算过程如下::式中:Q —同时作业人员所需风量,m 3/min ;N —同时作业人数,49人;q —每人供应新风量,3m 3/min 。

经计算需风量为147m 3/min 。

②.按最小风速计算风量时所需要风量:式中:Q —需风量,m 3/min ;V —最小允许风速,取0.25m/s ;S —隧洞断面积,53.37m 2(最大处断面)。

经计算需风量为801m 3/min 。

③.按工作面内燃机械作业所需风量:式中:Q —无轨运输作业所需风量,m 3/min ;H s —装碴设备总功率,KW ;s α—装碴设备效率,取s α=0.3;()qH H H Q E E D D s s ⋅⋅+⋅+⋅=αααH d —运输自卸汽车总功率=214*3 =642kw ;D α—运输自卸汽车效率,取D α=0.8;E H —其他设备功率,KW ;E α—其他设备效率;装载机功率=162 kw ;经计算需风量为1686m 3/min 。

④.排出炮烟计算所需风量:Q O =t.187×()23L F m ⨯⨯ 式中:Q O —爆破排烟所需总风量,m 3/min ;t —通风时间(min ),30min ;m —一次爆破炸药消耗量(kg ),187.5kg ;F —隧道断面面积(m 2),53.37 m 2;L —通风换气长度取L=100m 。

经计算需风量为418m 3/min 。

(3)通过以上计算取最大值作为计算风量:Q max =max {}i Q =max ﹛147,801,1686,418﹜=1686m 3/min 。

2、阻力计算和风机选型(1)井底风室通风设备的选型通风阻力则因选择的风管直径和风机型号以及送风距离的不同会有很大差距,这里通过理论计算比较,正洞选择直径1600㎜的通风管, 其通风阻力表达式如下(Q f 为风机出口风量):110kw 风机和1600㎜通风管配备,无轨运输按照内燃机计算。

当送风距离L=2000m 时,通风阻力P=2.34Q f 2,供风量为1800m 3/min ,风管出口风量为1731m 3/min ; ()()21002521ln 11400f L Q d P ⋅---⋅=ββπλρ通过风阻特性曲线和不同通风机的性能曲线联合做图,(如图1-3)选择合适的风机,从而确定通风机的工况点,得到通风机的供风量和风压。

在送风距离达到1800m时,风管出口风量1731m3/min大于掌子面所需最大风量1686m3/min,风量在控制范围以内。

图1-3 风机性能曲线和管路阻力曲线图根据上面计算结果,井底风室采用两台2×55kw SDF(C)-No11.5型通风机,风管采用便于装卸和维修的Ф1600mmPVC拉链式软风管。

(2)洞口通风设备的选型370kw风机和2000㎜通风管配备,无轨运输按照内燃机计算。

当送风距离L=3900m时,通风阻力P=1.1Q f2,供风量为3500m3/min,风管出口风量为1941m3/min;性能曲线图如图1-4:图1-4 风机性能曲线和管路阻力曲线图根据上面计算结果,斜井口采用两台2×185kw SDF(C)-No14型轴流通风机,井口风机向井底风室供风量为2×1941 m3/min,即3882 m3/min。

满足风室两台风机所需风量2×1800 m3/min。

斜井风管选择便于装卸和维修的Ф2000mmPVC拉链式软风管。

通风设备性能参数和配置数量见表1。

表1-1 主要通风设备参数表3、井底风室结构井底风室中隔板采用彩钢瓦分隔,角铁托架和托梁固定,结构形式见图5。

角铁托架采用φ16膨胀螺栓与角铁(150*110*10mm)连接牢固,每个托架长度20cm,间距每3m设置一道。

托梁采用60*80mm方钢,与角铁托架焊接连接。

彩钢瓦规格尺寸为长6m、宽1 m、厚0.7mm,用铆钉固定在托梁上,铆钉间距0.3m,必要时应适当加密。

相关文档
最新文档
