混凝土浇筑施工工艺
混凝土浇筑工施工工序标准详细流程
![混凝土浇筑工施工工序标准详细流程](https://img.taocdn.com/s3/m/66663a9f5122aaea998fcc22bcd126fff6055d48.png)
混凝土浇筑工施工工序标准详细流程混凝土浇筑工程是一项重要的建筑工程,施工工序的规范性和标准化非常重要。
本文将为大家介绍混凝土浇筑工程的施工工序标准详细流程,以帮助工程师和工人更好地进行工作。
一、施工前准备1.确定浇筑区域和数量。
在确定浇筑区域和数量时,应仔细测量,确保设计要求符合实际情况,并确保进场的混凝土可以覆盖整个区域。
2.混凝土材料购买和质量检验。
在采购混凝土材料时,应根据设计要求购买相应等级的混凝土,在质量检验前先将材料的生产厂家信息、批号、生产日期等基本信息记录下来。
3.施工机械和设备购买或租赁。
在施工前,应确认需要购买或租赁的机械和设备,如强制混凝土搅拌机、水泥泵、混凝土输送车等。
4.准备施工图纸和工具。
施工前,应准备好施工图纸及各种测量工具、标尺、锤子、钢丝绳、铁锤、镐、测量仪器等工具。
5.实施现场保障措施。
在施工前,应根据实际情况制定现场保障措施,如设置安全警示标志、施工期间限制人员和车辆进出等。
6.确定浇筑的混凝土类型和基础需求。
应仔细查看设计文件,确认浇筑的混凝土类型和基础需求,以便实施后续工艺。
二、布线洞洞板1.按设计要求设置洞洞板和管线。
按照设计要求,设置好洞洞板和管线的位置,确保洞洞板和管线的位置准确无误。
2.布线并投放洞洞板。
根据设计要求,在洞洞板上反复测量,确保准确定位、规范水平。
三、制备混凝土1.搅拌混凝土材料。
在进行混凝土制备前,应将材料按设计配比比例进行搅拌,确保材料搭配合理,在强制混凝土搅拌机中充分混合。
2.按比例加水。
在混合具有一定时间后,应按比例加入水,调节混凝土的流动性,以便于施工。
3.检查混凝土质量。
在制备混凝土后,应进行全面检查,以确保混凝土材料能够满足设计要求。
四、制备钢筋网1.根据设计要求制备钢筋网。
根据设计要求,将钢筋网剪取合适的长度和宽度,制作出符合要求的钢筋网。
2.检查钢筋网的质量。
在制备钢筋网后,应全面检查,以确保其质量符合设计要求。
五、混凝土浇筑1.进行浇筑前的准备工作。
混凝土工程施工工艺全套
![混凝土工程施工工艺全套](https://img.taocdn.com/s3/m/d355af965122aaea998fcc22bcd126fff6055d7e.png)
混凝土工程施工工艺全套1.混凝土浇筑前的准备(1)制定施工方案并进行技术交底每次浇筑混凝土前应编制详细的施工方案,并对施工人员进行技术交底,使整个浇筑过程有组织、有分工、连续有序的进行。
现场浇筑实行分段分区挂牌负责。
(2 )机具准备及检查运输车、料斗、串筒、振捣器等机具设备按方案需要准备充足,并考虑发生故障时的修理时间,应有各用的输送泵和振捣器。
所用的机具场地应在浇筑前进行检查和试运行,同时配有专职技工,随时检修。
检查混凝土浇筑设备的完好性,铺设混凝土泵管,用钢管搭设混凝土泵架至建筑物后,用钢筋焊接支架立泵管,泵管弯头处要将其固定牢固。
(3 X呆证水电及原材料的供应浇筑混凝土期问,要保证水电不中断。
(4 )掌握天气季节变化情况加强与气象预测预报的联系,在混凝土施工阶段掌握天气的变化情况,以保证混凝土连续浇筑顺利进行,确保混凝土质量。
(5 )检查模板、钢筋、预埋管和预埋件在混凝土浇筑前,应检查和控制模板、钢筋、保护层、预埋件、预埋管等的尺寸,规格、数量和位置,其偏差值应符合现行国家标准的规定。
在"三检"合格后,请监理人员员进行隐蔽验收。
检查安全设施、劳动力配备是否妥当,能否满足浇筑速度的要求;(6应地基或地基土上浇筑混凝土应清除淤泥和杂物,设置排水、防水措施。
(7 ),通知商品混凝土搅拌站所要浇筑混凝土的强度等级、配合比、搅拌量、浇筑时间。
严格执行混凝土浇灌令制度。
(8)准备好坍落度桶,按规定检查混凝土坍落度,并做好记录。
3、泵送混凝土注意事项3.1 选择合适型号的的混凝土输送泵根据本工程的实际情况和施工进度计划安排,若混凝土输送泵能满足地下室底板浇筑混凝土的需求,则能满足整个工程浇筑混凝土的需要;Ql=Qmax∙α∙ηQl——混凝土泵的实际平均输出量,m3∕hQmax——混凝土泵的最大输出量,取50m3∕hα——配管系数,取0.85η—作业效率,取0.60经计算,50型混凝土输送泵的实际平均输出量为25.5m3∕和h o因此在安排地下室底板浇筑混凝土时只要保证两施工段的混凝土浇筑时间错开48h即可满足连续施工的需要,而上部分每层的混凝土浇筑量大大少于地下室。
混凝土施工方法及工艺流程
![混凝土施工方法及工艺流程](https://img.taocdn.com/s3/m/be7e38f2ba4cf7ec4afe04a1b0717fd5360cb2d5.png)
混凝土施工方法及工艺流程混凝土是建筑工程中常用的一种材料,其施工方法及工艺流程对于工程质量和工期都有着重要的影响。
下面将详细介绍混凝土施工方法及工艺流程。
一、混凝土施工方法1.浇筑法浇筑法是混凝土施工中最常用的一种方法,其步骤如下:(1)准备工作:清理施工现场,搭建脚手架和模板,安装钢筋骨架。
(2)浇筑混凝土:将混凝土从搅拌车中运输到施工现场,倒入模板中,用振动棒振动,使混凝土充分密实。
(3)养护:在混凝土浇筑完成后,需要进行养护,保持混凝土表面湿润,防止龟裂。
2.喷射法喷射法是将混凝土通过喷射机喷射到施工现场,其步骤如下:(1)准备工作:清理施工现场,搭建脚手架和模板,安装钢筋骨架。
(2)喷射混凝土:将混凝土从搅拌车中运输到喷射机中,通过高压喷射将混凝土喷射到模板上,用振动棒振动,使混凝土充分密实。
(3)养护:在混凝土喷射完成后,需要进行养护,保持混凝土表面湿润,防止龟裂。
二、混凝土工艺流程1.搅拌混凝土混凝土的搅拌是混凝土施工的第一步,其步骤如下:(1)准备原材料:按照设计要求准备水泥、砂子、石子和水等原材料。
(2)搅拌混凝土:将原材料放入混凝土搅拌机中,搅拌至混凝土均匀。
2.运输混凝土混凝土搅拌完成后,需要将混凝土运输到施工现场,其步骤如下:(1)准备运输工具:选择合适的运输工具,如搅拌车等。
(2)运输混凝土:将混凝土从搅拌机中倒入运输工具中,运输至施工现场。
3.浇筑混凝土混凝土运输到施工现场后,需要进行浇筑,其步骤如下:(1)准备施工现场:清理施工现场,搭建脚手架和模板,安装钢筋骨架。
(2)浇筑混凝土:将混凝土从运输工具中倒入模板中,用振动棒振动,使混凝土充分密实。
4.养护混凝土混凝土浇筑完成后,需要进行养护,其步骤如下:(1)覆盖保护:在混凝土表面覆盖保护层,保持混凝土表面湿润,防止龟裂。
(2)定期检查:定期检查混凝土表面情况,及时进行维护。
混凝土施工方法及工艺流程对于工程质量和工期都有着重要的影响,需要严格按照规范进行施工,确保工程质量。
混凝土工程施工工艺
![混凝土工程施工工艺](https://img.taocdn.com/s3/m/c20e0c6fac02de80d4d8d15abe23482fb4da02d5.png)

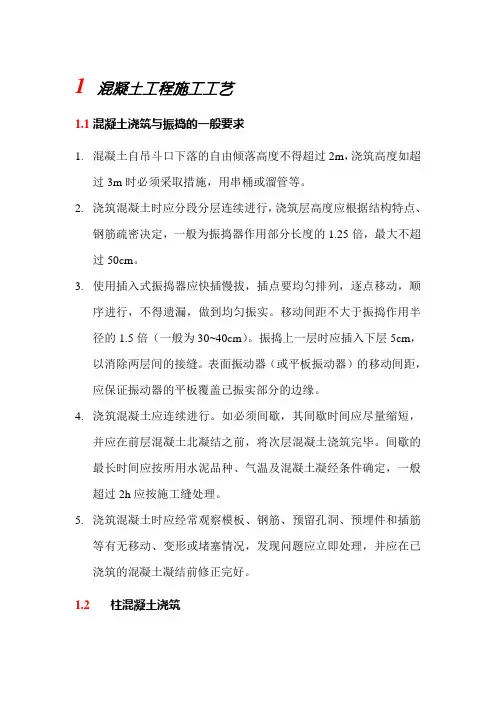

1 混凝土工程施工工艺1.1混凝土浇筑与振捣的一般要求1.混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m时必须采取措施,用串桶或溜管等。
2.浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的1.25倍,最大不超过50cm。
3.使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。
移动间距不大于振捣作用半径的1.5倍(一般为30~40cm)。
振捣上一层时应插入下层5cm,以消除两层间的接缝。
表面振动器(或平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
4.浇筑混凝土应连续进行。
如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土北凝结之前,将次层混凝土浇筑完毕。
间歇的最长时间应按所用水泥品种、气温及混凝土凝经条件确定,一般超过2h应按施工缝处理。
5.浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。
1.2柱混凝土浇筑1.柱浇筑前底部应先填以5~10厚与混凝土配合比相同减石子砂浆,柱混凝土应分层振捣,使用插入式振捣器时每层厚度不大于50cm,振捣棒不得触动钢筋和预埋个。
除上面振捣外,下面要有人及时敲打模板。
2.柱高在3m之内,可在柱顶直接下灰浇筑,超过3m时,应采取措施(用串桶)或在模板侧面开门子洞安装斜溜槽分段浇筑。
每段高度不得超过2m,每段混凝土浇筑后将门子洞模板封闭严实,并用箍箍牢。
3.柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。
无梁楼板应留在柱帽下面。
在与梁板整体浇筑时,应在柱浇筑完毕后停歇1~1.5h,使其获得初步沉实,再继续浇筑。
4.浇筑完后,应随时将伸出的搭钢筋整理到位。
1.3梁、板混凝土浇筑1.梁、板应同时浇筑,浇筑方法应由一端开始用“赶浆法”,即先浇筑梁,根据梁高分层落筑成阶梯形,当达到板底位置时再与板的混凝土一卢浇筑,随着阶梯形不断延伸,梁板混凝土浇筑连续向前进行。
砼浇筑施工工艺
![砼浇筑施工工艺](https://img.taocdn.com/s3/m/b748b916998fcc22bdd10d63.png)
砼浇筑施工工艺1、砼浇捣方法对浇筑后的混凝土,在振动界限以前恩赐二次振捣,能消除混凝土因泌水在粗骨料、水平钢筋下部形成的水分和空隙,提高混凝土与钢筋的握裹力,从而提高抗裂性。
振动棒的操作,要做到“快插慢拔”。
快插是为了防备先将表面混凝土振实而与下边混凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出时所造成的空洞。
每一插点掌握好振捣时间,很短不宜捣实,过长可能引起混凝土产生离析现象,一般每点振捣时间为20~30S,但应视混凝土表面呈水平不再显然下沉、不再出现气泡、表面泛出灰浆为准。
混凝土的表面使用木括尺括平,尔后用 2 米靠尺及木抹子抹平,待人踩上去无足迹时盖草袋、塑料布养护。
2、大体积砼浇筑时技术安全注意事项砼泵车停靠点必定控制在离边坡2m以外;底板砼施工阶段仍要如期对围护结构及周围建筑物进行位移、沉降监测;砼浇筑前要组织有关人员对底板侧向模板牢固性进行检查;现场施工要严格遵守项目拟定的各项安全管理规章制度、国家颁发的建筑安装工程安全技术规程及关于施工现场安全标准化管理的文件要求。
3、砼的质量保证1)为保证砼质量,第一要选好砂、石、水泥的供应厂家,甲、乙方与监理方宜结合观察,对其供货到现场的距离和时间,价格及服务等因素进行评审,作出最正确选择,并报公司备案。
2)在搅拌前应明确砼强度,坍落度、粗集料粒径、水泥品种及标号,防水砼抗渗等级、外加剂品种、掺合料品种及规格等技术指标。
3)供货方供应的资质证书、试验报告和供货小票是其质量保证资料。
必定齐全有效,要归档保存。
4)预拌砼强度试验按GB107-87标准取样试验。
5)本工程地上地下均采用泵送砼浇筑。
泵送砼的坍落度随泵送高度作适当调整 , 在任何情况下都严禁用向砼拌合物中任意加水以增大坍落度的错误做法。
正常施工时应保持连续泵送,遇供料不及时或作业面上需要暂停的情况,宜降低泵送速度,保持连续泵送,尽量防备泵送中断。
泵管发生拥堵时,应及时用木槌敲击等方法查明拥堵部位,待卸压后拆管消除。
现浇混凝土施工工艺和施工法
![现浇混凝土施工工艺和施工法](https://img.taocdn.com/s3/m/4926d5845ebfc77da26925c52cc58bd63086935a.png)
现浇混凝土施工工艺和施工法一、现浇混凝土施工工艺1、施工缝的处理:施工缝是现浇混凝土工程中不可避免的部分,也是保证混凝土连续性和整体性的重要环节。
在处理施工缝时,必须保证新旧混凝土结合牢固,一般采用以下方法:(1)在已硬化的混凝土表面上继续浇筑混凝土前,应清除垃圾、水泥薄膜、表面上松动砂石和软弱层,同时还应加以凿毛,用水冲洗干净并充分湿润,一般不宜少于24小时,残留在混凝土表面的水应予清除。
(2)注意在浇筑前,应在其上铺一层厚度为10~15mm的同强度等级水泥砂浆。
2、混凝土的浇筑:混凝土的浇筑是现浇混凝土工程中最重要的环节之一,它直接决定了结构的强度和质量。
在浇筑时,应保证混凝土具有连续性和密实性。
同时,还应保证混凝土的均匀性和稳定性。
为了达到这些要求,一般采用以下方法:(1)自由倾落高度不应超过2m,竖向结构倾落高度不宜超过3m;否则应使用溜槽、串筒等工具进行辅助下料。
(2)分层浇筑时,应保证上下层之间结合牢固,避免出现分层离析现象。
(3)振捣时应保证混凝土密实,避免出现蜂窝、麻面、孔洞等质量缺陷。
二、现浇混凝土施工法1、顺序施工法:顺序施工法是一种常用的现浇混凝土施工方法,它按照一定的顺序逐层浇筑混凝土,直至完成整个结构。
这种方法一般适用于平面尺寸较小的结构,如楼板、梁等。
优点:操作简单,易于掌握,对施工空间要求较小。
缺点:施工时间长,劳动强度大,对模板消耗较大。
适用范围:适用于小规模、结构简单的工程。
2、平行施工法:平行施工法是一种先进的现浇混凝土施工方法,它通过合理安排各层浇筑顺序和浇筑时间,实现多层次、多工作面的平行作业。
这种方法一般适用于大型、复杂的工程,如高层建筑、桥梁等。
优点:缩短了施工周期,提高了施工效率;降低了施工成本;保证了工程质量。
缺点:需要较高的技术和管理水平,对施工空间和模板消耗较大。
适用范围:适用于大型、复杂的工程。
现浇混凝土排水沟施工工艺一、施工准备(一)技术准备1、熟悉图纸,进行技术交底,编写施工方案。
施工工艺混凝土浇筑技巧与注意事项
![施工工艺混凝土浇筑技巧与注意事项](https://img.taocdn.com/s3/m/655d9f1e3d1ec5da50e2524de518964bcf84d2f1.png)
施工工艺混凝土浇筑技巧与注意事项混凝土浇筑是建筑施工中至关重要的一项工作,对于工程质量和安全至关重要。
正确的施工工艺和注意事项能够有效提高浇筑质量,减少后期维护成本。
本文将介绍一些常用的混凝土浇筑技巧与注意事项。
1. 配比设计:混凝土配比应根据设计要求进行合理设计,确保强度、坍落度和耐久性满足施工需求。
同时,应确保使用优质的水泥、骨料和外加剂,严格控制配合比例,以提高混凝土的品质。
2. 浇筑前准备:在进行混凝土浇筑之前,必须对施工现场进行准备工作。
首先,清理施工区域,确保没有杂物和障碍物。
其次,进行必要的防渗漏处理,如铺设防渗膜或搭建防渗墙等,以确保混凝土不会泄漏。
3. 浇筑工艺:在混凝土浇筑的过程中,需要注意以下几个方面:- 浇筑顺序:一般情况下,从上到下、从内到外的顺序进行浇筑,以保证浇筑面平整。
同时,浇筑应均匀,避免造成混凝土的不均匀沉降。
- 浇注高度:根据混凝土的浇筑高度和特殊构造要求,需要合理控制每次浇注的高度。
过高的浇筑高度可能会导致混凝土坍塌、分层或累计应力过大,影响施工质量。
- 振捣:在浇筑混凝土后,应进行振捣以去除气泡和空隙,提高混凝土的致密性和强度。
振捣设备应使用适当规格的振动棒,并进行均匀、连续的插入振捣,不得穿过已初凝的混凝土面层。
- 坍塌度控制:坍塌度是混凝土的流动性指标,需要根据浇筑部位和设备进行合理控制。
坍塌度过低会使混凝土难以流动和振捣,坍塌度过高则会影响混凝土的强度和稳定性。
4. 养护措施:混凝土浇筑后需要进行养护,以保证其正常硬化和强度发展。
养护措施主要包括以下几个方面:- 湿养护:混凝土表面应保持湿润,可采用喷水、铺设养护剂等方式进行湿养护。
湿润环境有助于混凝土的硬化和强度发展。
- 遮阳养护:在高温季节或强烈日照下,应采取遮阳措施,防止混凝土表面温度过高,造成开裂或质量问题。
- 温度控制:在低温季节,需要采取保温措施,防止混凝土冻结。
温度过低会导致冰冻膨胀破坏混凝土的结构。
混凝土浇筑施工工艺
![混凝土浇筑施工工艺](https://img.taocdn.com/s3/m/d38453223868011ca300a6c30c2259010202f394.png)
混凝土浇筑施工工艺1、材料要求:(1)、水泥:所用的水泥应有质量证明文件及复试报告。
水泥厂在水泥发出之日起7d内寄发的质量证明文件应包括除28d强度以外的各项试验结果。
28d强度数值,应在水泥发出之日起32d内补报。
(2)、细骨料:对于泵送砼用砂,宜选用中砂,对0.315m筛孔的通过量不应少于15%,对0.16mm筛孔通过量不应少于5%。
(3)、粗骨料:本工程粗骨料采用碎石配制砼,其最大粒径应符合下列要求:不得不大砼结构截面最小尺寸的1/4,并不得大于钢筋最小净间距的3/4;对砼实心板,其最大粒径不宜大于板厚的1/2,且不得超过50mm;对于泵送砼用的碎石,不应大于输送管内径的1/3。
(4)、掺合料:用于砼中的掺合料,应符合现行国家标准《用于水泥和砼中的粉煤灰》和《用于水泥中的粒化高炉矿渣》的规定。
选用的掺合料,应使砼达到预定改善性能的要求或在满足性能要求的前提下取代水泥。
其掺量应通过试验确定,其取代水泥的最大取代量应符合有关标准的规定。
(5)、砼外加剂:选用外加剂时,应根据砼的性能要求、施工工艺及气候条件,结合砼的原材料性能、配合比以及对水泥的适应性等因素,通过试验确定其品种和掺量。
砼外加剂的技术指标要求符合有关规定。
(6)、水:砼拌制用水宜采用饮用水;当采用其他水源时,应进行取样检测,水质应符合国家现行标准《砼拌合用水标准》的规定。
(7)、商品砼:商品砼的坍落度应符合要求并应均匀,坍落度的允许偏差应符合下表的要求。
砼的坍落度允许偏差2.主要机具设备(1)、砼搅拌设备:砼的搅拌由商品砼搅拌站完成。
(2)、运输设备:砼搅拌运输车、砼输送泵、升降梯、塔式起重机、手推车等。
(3)、砼振捣设备:插入式振动器和平板式振动器等。
(4)、主要工具:尖锹、平锹、砼吊斗、木抹子、刮杠、铁插尺、胶皮水管、铁板、电工常规工具、机械常规工具、对讲机等。
3、作业条件(1)、技术准备①图纸会审已完成。
②编制砼施工方案,明确流水作业划分、浇筑顺序、砼的运输与布料、作业进度计划、工程量等并分级进行交底。
混凝土浇筑施工工艺
![混凝土浇筑施工工艺](https://img.taocdn.com/s3/m/2ad10e7758f5f61fb73666ee.png)
混凝土浇筑工程混凝土就是有胶凝材料、水与粗骨料、细骨料按照一定的比例配置,经过均匀拌合、浇筑密实,并且在一定的温度与适度条件之下养护硬化而成的人工石材,有的时候为了增加混凝土某些特性方面的要求,在施工的过程中通常会采用各种外加剂。
浇筑作为当前混凝土施工过程中的施工重点,就是当前人们关注的主要问题所在。
一、准备工作1、人员、机械设备的到位情况。
2、原材料的检测及配合比报告。
A、检验批抽检。
细骨料: 以同产地与同规格,不超过600t或者400m3为一批,不足以一批论。
从不同部位抽取大致等量的砂8份组成一组样品,取样重量为5kg;粗骨料:以同产地与同规格,不超过600t或者400m3为一批,不足以一批论。
在料堆的顶部、中部与底部取大致等量的石子15份组成一组样品,取样重量为20kg;水泥:以同厂家、同批号、同品种、同出厂日期与同强度等级且连续进场的散装水泥每500t(袋装水泥每200t)为一批,不足以一批论。
⑴袋装水泥一般可以从20个以上的不同部位或20袋中取等量样品,总数至少12kg,拌与均匀后分成两等份,一份由试验室按标准进行试验,一份密封保存备校验用。
⑵散装水泥从不少于3个车罐中各采取等量水泥,经混拌均匀后,再从中称取不少于12kg水泥作检验试样。
当水泥存放超过三个月需重新取样检测,检验合格才能使用。
钢筋:以同厂别、同炉号、同规格、同一交货状态、同一进场时间每60t为一验收批,不足60t时,亦按一验收批计算。
每一验收批中取试样一组(2根拉力、2根冷弯、1根化学),试件应从两根钢筋中截取,在每根钢筋距端头不小于500mm处截取。
配合比:应根据设计的砼强度等级与质量检验以及砼施工与易性要求确定。
(对有抗渗要求的砼,应符合有关的专门规定)。
砼配合比应按《普通混凝土配合比设计规程》JGJ55—2000进行设计确定。
B、粗细骨料含泥量控制。
细骨料(砂)分为山砂、河砂、机制砂,混凝土强度等级大于等于C60,含泥量小于等于2、0%;C55--C30时,含泥量不大于3、0%;强度等级小于C30时,含泥量不大于5、0%;粗集料(碎石或卵石)的含泥量:C60以上,小于0、5%;C55--C30为不大于1、0%;强度等级小于C30时,含泥量不大于2、0%。
混凝土基础浇筑工艺
![混凝土基础浇筑工艺](https://img.taocdn.com/s3/m/be89f6b38662caaedd3383c4bb4cf7ec4afeb666.png)
混凝土基础浇筑工艺一、前期准备1.基础设计要求:混凝土基础浇筑应按照设计图纸要求进行施工,基础的形状、尺寸和位置应符合设计要求,基础的深度应符合地基承载力要求。
2.基础检查:在施工前应仔细检查基础底部是否平整、无松散物、无积水,底部土壤应夯实。
3.工具准备:浇筑混凝土基础需要使用振动器、配重杆、切割机、铲子、水平仪、测量工具等。
4.材料准备:混凝土浇筑所需材料包括水泥、沙子、石子、水等,材料应达到国家标准。
二、混凝土基础浇筑工艺1.混凝土配合比:按设计要求进行混凝土的配合比,配合比应符合国家标准。
2.基础模板安装:按设计图纸要求进行基础模板的安装,模板应水平、牢固、无缝隙。
3.基础钢筋制作:按设计要求进行基础钢筋的制作,钢筋应符合国家标准。
4.钢筋安装:在模板内安装好基础钢筋,钢筋应在模板内垂直放置,钢筋间距应符合设计要求。
5.混凝土浇筑:在模板内浇筑混凝土,混凝土应均匀铺平,厚度应符合设计要求。
6.混凝土密实:在混凝土浇筑后,使用振动器进行混凝土的密实,振动器应均匀振动,从四周向中心振动,直到混凝土内无气泡为止。
7.切割模板:在混凝土凝固前,使用切割机进行模板的切割,切割应平直,不得损坏混凝土表面。
8.养护混凝土:混凝土浇筑后,应进行适当的养护,一般养护时间为7天左右,养护期间应保持混凝土表面湿润。
三、安全措施1.在施工前应对现场进行安全检查,确保施工现场安全。
2.施工过程中应注意人员防护,穿戴安全帽、手套、劳保鞋等个人防护用品。
3.施工现场应设置明显的安全警示标识,防止行人误入施工现场。
4.施工现场应保持整洁,防止杂物滑倒伤人。
5.在使用切割机等设备时,应戴好防护眼镜,防止眼部受伤。
6.混凝土浇筑时应注意搬运安全,避免造成人员伤害。
四、总结混凝土基础浇筑工艺是建筑工程中非常重要的一部分,施工过程中必须注意安全措施,严格按照设计要求进行施工,确保基础的质量和稳定性,从而保证建筑物的安全使用。
混凝土基础浇筑工艺需要严格按照工艺流程进行施工,材料配比、模板安装、钢筋制作、混凝土浇筑、混凝土密实、模板切割和混凝土养护等环节都必须严格执行,确保基础质量达到设计要求。
混凝土搅拌与浇筑的施工工艺
![混凝土搅拌与浇筑的施工工艺](https://img.taocdn.com/s3/m/eb43db9129ea81c758f5f61fb7360b4c2f3f2a5a.png)
混凝土搅拌与浇筑的施工工艺混凝土在建筑施工中起着至关重要的作用。
混凝土搅拌与浇筑的施工工艺对建筑物的质量和稳定性有着直接的影响。
本文将就混凝土搅拌与浇筑的施工工艺进行详细的论述。
一、施工前的准备工作在进行混凝土搅拌与浇筑之前,需要进行充分的准备工作,以确保施工的顺利进行。
1.1 工地准备首先,需要对施工区域进行清理和平整,确保没有杂物和障碍物。
此外,还需根据施工需求搭建混凝土模板和支撑结构。
1.2 材料准备准备好所需的原材料,包括水泥、砂子、骨料等。
确保原材料的质量符合要求,并按照设计配合比进行准确的称量。
1.3 设备准备检查和准备好搅拌设备、运输设备和浇筑设备,确保其正常运转,并提前做好维护保养工作。
二、混凝土搅拌工艺2.1 配合比的确定根据设计要求和工程实际情况,确定混凝土的配合比。
配合比的确定需要考虑混凝土的强度、流动性和耐久性等因素。
2.2 原材料的准备按照配合比的要求,将水泥、砂子、骨料等原材料按比例进行称量和混合。
混合过程中需要保证原材料的均匀性和充分的搅拌。
2.3 搅拌设备的操作将准备好的原材料放入搅拌设备中,并按照设备操作指南进行搅拌。
搅拌时间需根据具体情况进行合理调整,以确保混凝土的质量。
三、混凝土浇筑工艺3.1 浇筑前的准备在进行混凝土浇筑之前,需要将施工区域清理干净,并进行必要的模板和支撑结构的安装。
此外,还需提前确定浇筑的起点和终点。
3.2 浇筑方式根据具体的施工情况和施工需求,确定混凝土的浇筑方式。
常用的浇筑方式包括抹灰法、泵送法和自流平等。
3.3 浇筑过程中的注意事项在混凝土浇筑的过程中,需要注意以下事项:- 控制浇筑速度和浇筑高度,避免出现混凝土漏浆、堆积或偏差等情况。
- 在浇筑的过程中,使用振动器进行顶振,以确保混凝土的密实性和均匀性。
- 浇筑完成后,对混凝土表面进行养护,防止裂缝和渗水的产生。
四、施工质量的控制为确保混凝土搅拌与浇筑的施工质量,需要进行相应的质量控制工作。
混凝土工程施工方法及工艺
![混凝土工程施工方法及工艺](https://img.taocdn.com/s3/m/705b42cde43a580216fc700abb68a98271feacc2.png)
混凝土工程施工方法及工艺一、混凝土浇筑方法混凝土浇筑方法是指根据不同的施工要求和结构形式,选择合适的浇筑方式和设备,对混凝土进行浇筑的方法。
主要有手工浇筑、机械浇筑和泵送浇筑等。
1.手工浇筑方法手工浇筑方法适用于小型结构或特殊形状的混凝土构件。
主要操作包括混凝土搅拌、运输、倒料和压实等。
在浇筑过程中要注意确保混凝土的均匀性和密实性,并及时进行养护。
2.机械浇筑方法机械浇筑方法适用于大型结构或对施工效率要求较高的情况。
主要使用混凝土搅拌车、泵车等机械设备进行浇筑。
机械浇筑的优点是施工速度快、劳动强度低,但需要注意机械设备的操作和维护,以及混凝土的均匀性和养护等问题。
3.泵送浇筑方法泵送浇筑方法适用于高层建筑、远距离输送等特殊情况。
通过混凝土泵将混凝土从搅拌车输送到施工现场。
泵送浇筑可以提高施工效率,减少人工操作,但需要注意泵送压力和输送管路的布置,以及混凝土的均匀性和养护等问题。
二、混凝土养护方法混凝土养护是指在混凝土浇筑完成后,采取一系列措施和方法,促进混凝土的硬化和强度发展的过程。
主要包括初始养护、湿养护和保温养护等。
1.初始养护初始养护是指混凝土在浇筑后的一段时间内,通过保持适宜的湿度和温度,以及防止混凝土的水分流失和温度变化,促进混凝土的早期强度发展和增加的过程。
2.湿养护湿养护是指在混凝土开始硬化后,保持其处于湿润状态的养护方法。
常用的湿养护方法包括喷水养护、铺湿棉篷或保墒膜养护等,通过补充和保持混凝土的水分,促进其强度的发展和晶体的生成。
3.保温养护保温养护是指在混凝土硬化过程中,采取保温措施来提高混凝土的温度,促进其硬化反应和强度的发展。
常用的保温养护方法包括加盖保温棚、喷洒保温剂等,可以提高混凝土的早期强度和整体性能。
三、混凝土维修方法混凝土维修是指在混凝土结构使用过程中,对损坏或老化的混凝土进行修复和加固的过程。
主要方法包括修补、补强和覆盖等。
1.修补修补是指对局部损坏的混凝土进行修复,常用的修补材料包括水泥砂浆、聚合物修补材料等。
现浇混凝土施工工艺及施工法
![现浇混凝土施工工艺及施工法](https://img.taocdn.com/s3/m/9237d31417fc700abb68a98271fe910ef12dae75.png)
现浇混凝⼟施⼯⼯艺及施⼯法现浇混凝⼟施⼯⼯艺及施⼯法⼀、基础筏板1、基础筏板设有后浇带,基础砼得施⼯特点就是⼯程量⼤,强度等级⾼,钢筋密集。
为保证底板得整体性与刚度,要求混凝⼟⼀次浇筑完毕。
要保证满⾜砼强度等级与抗渗砼等级要求,就要确保筏板得浇筑质量,底板砼施⼯⽅法按⼀次性浇筑,不留施⼯缝。
砼得配制与运输⽅式得选择就是影响施⼯进度与质量得关键,采⽤商品砼、1台地泵进⾏混凝上泵送得⽅式进⾏施⼯。
根据图纸设计,沿纵向有⼀道后浇带,为保证基础砼得浇筑质量满⾜结构得整体要求,取泵送砼进⾏⼀次性浇筑同时防⽌各浇筑层间搭接时间差因超出砼初凝时⽽形成施⼯冷缝,为此采取以后浇带及膨胀加强带为界划分为2个浇筑区,分层泵送砼进⾏浇筑,每段保证⼀次浇筑,不留垂直施⼯缝。
2、管道得铺设对泵送效率得影响很⼤,因此在现场布管时应该注意以下问题:a.输送管道得配管线路最短,管道中尽量少采⽤弯管与软管,更应避免使⽤弯度过⼤得弯头,管道末端活动软管弯曲不得⼤于180o,并不得扭曲。
b.泵机出⼝不宜在⽔平⾯上变换⽅向,如受场地限制,宜⽤半径lm以上得弯头,否则压⼒损失过⼤。
管道应⽤⽅⽊垫牢。
c.垂直管道应加以固定,固定间距为3m左右。
垂直管道在楼板预留孔处应⽤⽊楔⼦楔紧,否则会影响泵送效果。
d.变径管后⾄少第⼀节为直管、⽔平管应向下倾斜,然后再接弯管,泵送⾼度超过10m时在变径管与⽴管之间⽔平管长度不得⼩于⾼度得2/3。
3、商品砼供应与运输要求搅拌站严格控制原材料质量,搅拌时间⾄少2min,对砂⽯采取降温措施,并严禁使⽤刚出⼚得⾼温⽔泥。
以保证砼得出机温度不⼤于30℃。
要求初凝时间不⼤于45min。
在筏板基础施⼯中,砼运输采⽤砼搅拌运输车运输,混凝⼟地泵送⾄浇筑地点。
混凝⼟必须在最短得时间内均匀⽆离析地排出,其排料速度应与砼泵相匹配。
砼搅拌运输车在运送混凝⼟时,搅动转速⼀般为2~4min。
从搅拌运输车中进⾏坍落度试验,两个试拌坍落度之差不得超过有关规定。
混凝土浇筑中的施工工艺与注意事项
![混凝土浇筑中的施工工艺与注意事项](https://img.taocdn.com/s3/m/bc442a7a366baf1ffc4ffe4733687e21af45ff9a.png)
混凝土浇筑中的施工工艺与注意事项混凝土是建筑工程中常用的材料之一,其浇筑工艺及施工注意事项关系着建筑结构的质量和安全。
本文将从混凝土浇筑的准备工作、施工工艺、注意事项等方面进行论述,旨在帮助读者更好地了解混凝土浇筑的相关知识。
一、准备工作混凝土浇筑前的准备工作至关重要,它直接影响着后续施工的质量。
首先是预先测算所需混凝土的用量,以免浪费材料或造成施工中的不足。
根据建筑设计图纸和工程量清单,计算出所需的混凝土体积,并留出适当的余量以应对不可预见的情况。
其次是准备好施工所需的工具和设备。
常用的浇筑工具有搅拌机、输送泵、放料斗等。
设备的选择应根据具体施工条件和工程要求来进行,确保其正常工作和施工效率。
二、混凝土浇筑施工工艺混凝土浇筑的施工工艺主要包括调配混凝土、搅拌和输送、放料、以及浇筑与密实等步骤。
首先是调配混凝土。
根据工程要求和配方比例,按照一定比例将水泥、石子、砂子和水等材料进行混合。
在混合的过程中要控制好水灰比,以保证混凝土的强度和施工质量。
接下来是搅拌和输送。
将混合好的材料放入搅拌机中进行搅拌,使其充分均匀。
然后通过输送泵或其他设备,将搅拌好的混凝土输送到施工现场。
放料是混凝土浇筑的关键环节。
放料过程中要保持流动性和完整性,以避免浇筑过程中的堵塞和断层等问题。
合理控制放料速度,保持一定的间隔和均匀性,使混凝土可以充分流动和填充到模板内。
最后是浇筑与密实。
根据施工要求和现场情况,选择合适的浇筑方式和施工工艺。
在浇筑过程中,要注意控制浇筑速度和施工厚度,以确保混凝土的均匀性和密实性。
三、浇筑过程中的注意事项在混凝土浇筑过程中,需要注意以下几个方面的事项,以确保施工质量和工程安全。
首先是施工现场的环境控制。
施工现场应保持清洁整洁,避免杂物和尘土进入混凝土中。
同时要防止混凝土暴露在阳光下或在极端天气条件下进行浇筑,以免造成混凝土的质量问题。
其次是浇筑过程中的安全措施。
混凝土浇筑时需要做好防护措施,保护好施工人员的安全。
混凝土浇筑施工工艺
![混凝土浇筑施工工艺](https://img.taocdn.com/s3/m/e19ea6edd05abe23482fb4daa58da0116c171f02.png)
混凝土浇筑施工工艺一、前期准备1.1 地基处理在混凝土浇筑前,必须对地基进行处理,确保其坚实平整。
如果地基表面有坑洼或不平整的地方,必须进行填充、夯实、砂浆压实等处理。
1.2 布置模板在地基处理完成后,需要按照设计要求进行模板的布置。
模板应该严格按照设计要求进行施工,模板的尺寸、位置、高度等应该符合设计要求,并保证模板的牢固和可靠。
1.3 现场环境准备在混凝土浇筑施工前,需要对现场环境进行准备,如清理场地、确保供应电力、供应水源等。
同时,还需要做好安全防护工作,如设置安全警示标志、保护用电设备等。
二、混凝土配合比的确定2.1 混凝土强度等级的确定混凝土强度等级是根据工程需要来确定的,一般按照设计要求进行确定。
2.2 水灰比的确定水灰比是混凝土中水和水泥的质量比,是混凝土的一个重要指标。
根据设计要求和实际情况,确定适当的水灰比,保证混凝土的强度和工作性能。
2.3 骨料的选择和配合比的确定骨料是混凝土中最主要的组成部分,其选择和配合比的确定对混凝土的强度和性能有着重要的影响。
一般情况下,需要根据设计要求和现场实际情况进行选择和确定。
三、混凝土浇筑施工工艺3.1 混凝土搅拌混凝土搅拌是整个混凝土浇筑施工的第一步,其质量直接影响到整个工程的质量。
在搅拌过程中,需要注意控制搅拌时间和搅拌速度,保证混凝土的均匀性和稳定性。
3.2 运输混凝土混凝土搅拌完成后,需要用车辆将混凝土运输到施工现场。
在运输过程中,需要严格控制混凝土的流动性和均匀性,以保证混凝土的质量和性能。
3.3 浇筑混凝土在混凝土运输到现场后,需要立即进行浇筑。
在浇筑过程中,需要严格控制混凝土的流动性和均匀性,保证混凝土的质量和稳定性。
同时,还需要注意控制浇筑速度和浇筑厚度,以保证混凝土的均匀性。
3.4 振捣混凝土在浇筑完成后,需要立即对混凝土进行振捣。
振捣可以使混凝土中的空气排出,从而提高混凝土的密实度和强度。
在振捣过程中,需要注意控制振捣时间和振捣力度,保证混凝土的稳定性和均匀性。
混凝土浇筑施工工艺流程
![混凝土浇筑施工工艺流程](https://img.taocdn.com/s3/m/508c0b91f021dd36a32d7375a417866fb84ac086.png)
混凝土浇筑施工工艺流程混凝土浇筑施工是建筑工程常见的施工方法,具有质量可靠、节约材料、成本低廉等优点,所以一直非常流行。
混凝土浇筑的施工过程中有一定的工艺流程,下面给大家介绍一下混凝土浇筑施工工艺流程。
第一步:建立施工现场并清理土方。
建立施工现场是混凝土浇筑施工工艺流程中的第一步,需要先完成挖土和衬砌、混凝土护栏等准备工作,并且要确保施工现场环境整洁,以免影响后续施工。
第二步:检查和处理清理过的土方。
在建立完现场施工以后紧接着就需要按照规定的要求对清理过的土方进行检查和处理,确保混凝土浇筑的基础具有较好的稳定性。
第三步:进行混凝土浇注前准备工作。
为达到混凝土浇筑的要求,需要在打模、弯模、沥青布等的基础上保证混凝土浇筑的条件,必要时还需要添加外加剂等额外的改性剂对混凝土进行升级改良等。
第四步:混凝土浇注。
上述准备工作完成以后,就可以正式开始混凝土浇筑,在机械设备的控制下,按照规定的时间,将搅拌好的混凝土按照一定的高度浇注到施工现场,以实现混凝土浇筑的目的。
第五步:混凝土垫浆施工。
混凝土浇注完成以后,要进行混凝土垫浆的施工,将混凝土浇完的地面补平或者修护,以保证混凝土垫浆的表面硬度、平整度和厚度符合要求。
第六步:接缝处理。
在混凝土浇筑完成和混凝土垫浆施工完成以后,要进行接缝处理,对混凝土接缝处理采用搅拌机涂料、腻子粉、胶水等材料进行补修,以达到美观平整的效果。
第七步:验收。
在上述工序完成以后,就可以进行混凝土浇筑的验收,要整体检查施工质量、检查材料的配伍、检查浇筑量的控制等等,最后确认验收后即可正式完工。
以上就是关于混凝土浇筑施工工艺流程的介绍,只有按照正确的工艺流程施工,才能保证混凝土浇筑施工质量。
混凝土浇筑施工工艺
![混凝土浇筑施工工艺](https://img.taocdn.com/s3/m/abbd9af10342a8956bec0975f46527d3240ca6c8.png)
混凝土工程施工工艺1、范围本工艺标准适用于一般现浇框架、框架剪力墙、剪力墙结构混凝土的浇筑工程。
采用商品混凝土,混凝土输送泵泵送,对于少量的小型构配件混凝土和基础垫层可采用现场搅拌。
2、施工准备2.1 材料及主要机具:2.1.1 水泥:a、水泥依据设计要求选用相应标号的水泥。
b、水泥进场时,应有出厂合格证或试验报告,并要核对其品种、标号、出厂日期。
使用前若发现受潮或过期,应重新取样试验。
c、水泥质量证明书中各项品质指标应符合标准中的规定。
品质指标包括氧化镁含量、三氧化硫含量、烧失量、细度、凝结时间、安定性、抗压和抗折强度。
d、混凝土的最大水泥用量不宜大于500kg/m3。
2.1.2 砂:a、砂依据设计要求选用相应要求的优质砂料.b、对于泵送砼,砂子宜用中砂,砂率宜控制在40%~50%。
c、砂的含泥量(按重量计),当混凝土强度等级高于或等于C30时,不大于3%;低于C30时,不大于5%,对有抗渗、抗冻或其它特殊要求的混凝土用砂,其含泥量不应大于3%,对C10或C10以下的混凝土用砂,其含泥量可酌情放宽. 2.1.3 石子:a、碎石依据设计要求选用相应要求的优质石料。
b、石子最大粒径不得大于结构截面尺寸的1/4,同时不得大于钢筋间最小净距的3/4。
混凝土实板骨料的最大粒径不宜超过板厚的1/2。
且不得超过50mm.对于泵送砼,碎石最大粒径与输送管内径之比,宜小于或等于1:3,卵石宜小于或等于1:2。
5。
c、石子的含泥量(按重量计)对等于或高于C30混凝土时,不大于1%;低于C30时,不大于2%;对有抗冻、抗渗或其它特殊要求的混凝土,石子的含泥量不大于1%;对C10或C10以下的混凝土,石子的含泥量可酌情放宽。
d、石子中针、片状颗粒的含量(按重量计),当混凝土等级高于或等于C30时,不大于15%;低于C30时不大于25%;对C10或C10以下,可以放宽到40%. 2.1.4 水:符合国家标准的生活饮用水可拌制各种混凝土,不需再进行检验。
浇筑混凝土的施工方案(3篇)
![浇筑混凝土的施工方案(3篇)](https://img.taocdn.com/s3/m/9db83c0fae1ffc4ffe4733687e21af45b307feb5.png)
第1篇一、前言混凝土浇筑是建筑工程施工中的一项重要工序,对于保证工程质量和施工进度具有重要意义。
本文针对混凝土浇筑施工,从施工准备、浇筑工艺、质量控制、安全措施等方面进行详细阐述,以期为实际施工提供参考。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解混凝土浇筑的部位、数量、强度等级、配合比等要求。
(2)查阅相关规范、标准,了解混凝土浇筑的施工工艺和质量要求。
(3)编制混凝土浇筑施工方案,明确施工流程、质量保证措施、安全措施等。
2. 材料准备(1)水泥:根据混凝土强度等级要求,选用符合国家标准的硅酸盐水泥或普通硅酸盐水泥。
(2)砂、石子:选用符合国家标准的粗细骨料,其质量应符合规范要求。
(3)外加剂:根据混凝土性能要求,选用合适的外加剂。
(4)水:采用符合国家标准的饮用水。
3. 机械设备准备(1)混凝土搅拌机:根据混凝土浇筑量选择合适的搅拌机。
(2)混凝土运输车:根据混凝土浇筑地点选择合适的运输车辆。
(3)混凝土泵车:适用于高层建筑或大体积混凝土浇筑。
(4)振捣器:选用合适的振捣器,确保混凝土密实。
(5)其他辅助设备:如泵管、水管、电缆等。
4. 人员准备(1)组织施工队伍,明确各工种人员职责。
(2)对施工人员进行技术交底,确保施工人员了解施工工艺和质量要求。
(3)对施工人员进行安全教育培训,提高安全意识。
三、浇筑工艺1. 混凝土运输(1)混凝土运输车应保持清洁,防止污染。
(2)运输过程中,确保混凝土不产生离析、分层现象。
(3)运输车应保持匀速行驶,避免急刹车、急转弯等操作。
2. 混凝土浇筑(1)浇筑前,检查模板、钢筋、预埋件等是否牢固、完好。
(2)根据混凝土浇筑量,合理安排浇筑顺序,避免因浇筑速度过快导致混凝土离析。
(3)采用分层浇筑法,每层厚度不宜超过30cm。
(4)浇筑过程中,采用振捣器进行振捣,确保混凝土密实。
(5)浇筑过程中,随时检查模板、钢筋、预埋件等,确保其位置正确。
3. 混凝土养护(1)浇筑完成后,立即进行养护,防止混凝土过早失水。
混凝土施工方案施工工艺(3篇)
![混凝土施工方案施工工艺(3篇)](https://img.taocdn.com/s3/m/ab149400793e0912a21614791711cc7931b778f0.png)
第1篇一、工程概况本工程为某住宅小区混凝土结构施工,总建筑面积约10万平方米,地下1层,地上15层,建筑高度约50米。
本工程混凝土结构采用钢筋混凝土框架-剪力墙结构体系,建筑抗震设防类别为丙类,抗震等级为6度。
二、施工方案1. 施工准备(1)技术准备:组织施工技术人员学习设计图纸,熟悉施工规范,明确施工工艺和质量要求。
(2)材料准备:根据设计图纸及施工方案,采购符合国家标准的混凝土、钢筋、水泥、砂石等材料。
(3)机械设备准备:准备混凝土搅拌机、输送泵、振捣器、钢筋加工机械等施工设备。
(4)人员准备:组织施工队伍,明确各工种人员职责,进行技术交底。
2. 施工工艺(1)混凝土浇筑1)混凝土运输:采用混凝土输送泵进行垂直运输,泵送高度不超过60米。
2)混凝土浇筑顺序:按照“先墙后梁、先柱后板”的原则进行浇筑。
3)混凝土振捣:采用插入式振捣器进行振捣,振捣时间控制在20-30秒。
4)混凝土养护:采用湿养护,保持混凝土表面湿润,养护时间不少于7天。
(2)钢筋工程1)钢筋加工:按照设计图纸及规范要求,加工钢筋,确保钢筋长度、直径、形状等符合要求。
2)钢筋绑扎:按照设计图纸及规范要求,进行钢筋绑扎,确保钢筋间距、锚固长度、搭接长度等符合要求。
3)钢筋保护层:采用垫块或模板进行保护层控制,确保保护层厚度符合规范要求。
(3)模板工程1)模板选择:根据设计图纸及施工要求,选择合适的模板材料,如钢模板、木模板等。
2)模板安装:按照设计图纸及规范要求,进行模板安装,确保模板平整、牢固、接缝严密。
3)模板拆除:混凝土强度达到规范要求后,方可拆除模板,拆除过程中注意保护混凝土表面。
(4)混凝土结构加固1)加固材料:采用碳纤维、钢绞线等加固材料。
2)加固工艺:按照设计图纸及规范要求,进行加固施工,确保加固效果。
三、质量控制措施1. 材料质量控制:严格按照国家相关标准,对进场材料进行检验,确保材料质量合格。
2. 施工过程控制:加强施工过程管理,严格执行施工规范,确保施工质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土工程施工工艺1、范围本工艺标准适用于一般现浇框架、框架剪力墙、剪力墙结构混凝土的浇筑工程。
采用商品混凝土,混凝土输送泵泵送,对于少量的小型构配件混凝土和基础垫层可采用现场搅拌。
2、施工准备2.1 材料及主要机具:2.1.1 水泥:a、水泥依据设计要求选用相应标号的水泥。
b、水泥进场时,应有出厂合格证或试验报告,并要核对其品种、标号、出厂日期。
使用前若发现受潮或过期,应重新取样试验。
c、水泥质量证明书中各项品质指标应符合标准中的规定。
品质指标包括氧化镁含量、三氧化硫含量、烧失量、细度、凝结时间、安定性、抗压和抗折强度。
d、混凝土的最大水泥用量不宜大于500kg/m3。
2.1.2 砂:a、砂依据设计要求选用相应要求的优质砂料。
b、对于泵送砼,砂子宜用中砂,砂率宜控制在40%~50%。
c、砂的含泥量(按重量计),当混凝土强度等级高于或等于C30时,不大于3%;低于C30时,不大于5%,对有抗渗、抗冻或其它特殊要求的混凝土用砂,其含泥量不应大于3%,对C10或C10以下的混凝土用砂,其含泥量可酌情放宽。
2.1.3 石子:a、碎石依据设计要求选用相应要求的优质石料。
b、石子最大粒径不得大于结构截面尺寸的1/4,同时不得大于钢筋间最小净距的3/4。
混凝土实板骨料的最大粒径不宜超过板厚的1/2。
且不得超过50mm。
对于泵送砼,碎石最大粒径与输送管内径之比,宜小于或等于1:3,卵石宜小于或等于1:2.5。
c、石子的含泥量(按重量计)对等于或高于C30混凝土时,不大于1%;低于C30时,不大于2%;对有抗冻、抗渗或其它特殊要求的混凝土,石子的含泥量不大于1%;对C10或C10以下的混凝土,石子的含泥量可酌情放宽。
d、石子中针、片状颗粒的含量(按重量计),当混凝土等级高于或等于C30时,不大于15%;低于C30时不大于25%;对C10或C10以下,可以放宽到40%。
2.1.4 水:符合国家标准的生活饮用水可拌制各种混凝土,不需再进行检验。
2.1.5 外加剂:减水剂、早强剂、缓凝减水剂等应符合有关标准的规定,其掺量须经试验符合要求后,方可使用。
2.1.6 主要机具:混凝土搅拌机、磅称(或自动计量设备)、双轮手推车、小翻斗车、尖锹、平锹、混凝土吊斗、插入式振动器、平板式振动器、木抹子,长抹子,铁板、胶皮水管、串桶、塔式起重机等。
3 操作工艺3.1 工艺流程:采用现场搅拌混凝土浇筑工艺作业准备→混凝土搅拌→混凝土运输→柱、梁、板、墙、楼梯混凝土浇筑秘振捣→养护采用商品混凝土浇筑工艺作业准备→商品混凝土运输到现场→混凝土质量检查→卸料→泵送至浇筑部位→柱、梁、板、墙、楼梯混凝土浇筑秘振捣→养护3.2 作业准备:浇筑前应对模板内的垃圾、泥土等杂物及钢筋上的油污清除干净,并经检查钢筋的水泥垫块是否垫好。
如果使用木模板时应浇水使模板湿润,柱子模板的清扫口高水平在清除杂物后再封闭。
剪力墙根部松散混凝土已剔除干净。
3.3 混凝土现场搅拌:自拌砼用于防止商品砼暂时供应不上的应急措施和零星砼的现场拌制,原材料和配合比应与商品砼的保持一致。
3.3.1 根据配合比确定的每盘(槽)各种材料用量及车辆重量,分别固定好水泥、砂、石各个磅称标准。
在上料时车车过磅,骨料含水率应经常测定,及时调整配合比用水量,确保加水量准确。
要过称。
3.3.2 装料顺序:一般先装石子,再装水泥,最后装砂子,如需加掺合料时,应与水泥一并加入。
如需掺外加剂(减水剂、早强剂等)时,粉状应根据每盘加入量预加工装入小包装袋内(塑料袋为宜),用时与粗细骨料同时加入;液状应按每盘用量与水同时加入搅拌机搅拌。
3.3.3 搅拌时间:混凝土搅拌的最短时间根据施工规范要求确定,可按下表采用。
掺有外加剂时,搅拌时间应适当延长。
混凝土搅拌的最短时间(S)3.3.4 混凝土开始搅拌时,由施工单位主管技术部门、工长组织有关人员对出盘混凝土的坍落度、和易性等进行鉴定,检查是否符合配合比通知单要求,经调整后再进行搅拌。
3.3.5 混凝土运输1、混凝土在现场运输工具有手推车、吊斗、泵送等。
2、混凝土自搅拌机中卸出后,应及时运到浇筑地点,延续时间,不能超过初凝时间。
在运输过程中,要防止混凝土离析、水泥浆流失、坍落度变化以及产生初凝等现象。
如混凝土运到浇筑地点有离析现象时必须在浇灌前进行二次拌合。
混凝土从搅拌机中卸出后至浇筑完毕的延续时间应符合下表的规定。
混凝土从搅拌机卸出至浇筑完毕的时间(MIN)注:掺有外加剂或采用快硬水泥拌制混凝土时,应按试验确定。
3、混凝土运输道路应平整顺畅,若有凹凸不平,应铺垫桥枋。
在楼板施工时,更应铺设专用桥道严禁手推车和人员踩踏钢筋。
3.4 泵送混凝土施工3.4.1 泵送混凝土前,先把储料斗内清水从管道泵出,达到湿润和清洁管道的目的,然后向料斗内加入与混凝土配合比相同的水泥砂浆(或1:2水泥砂浆),润滑管道后即可开始泵送混凝土。
3.4.2 开始泵送时,泵送速度宜放慢,油压变化应在允许值范围内,待泵送顺利时,才用正常速度进行泵送。
3.4.3 泵送期间,料斗内的混凝土量应保持不低于缸筒口上10mm到料斗口下150mm之间为宜。
避免吸入效率低,容易吸入空气而造成塞管,太多则反抽时会溢出并加大搅拌轴负荷。
3.4.4 混凝土泵送宜连续作业,当混凝土供应不及时,需降低泵送速度,泵送暂时中断时,搅拌不应停止。
当叶片被卡死时,需反转排队,再正转、反转一定时间,待正转顺利后方可继续泵送。
3.4.5 泵送中途若停歇时间超过20分钟,管道又较长时,应每隔5分钟开泵一次,泵送小量混凝土,管道较短时,可采用每隔5分钟正反转2—3个行程,使管内混凝土蠕动,防止泌水离析,长时间停泵(超过45分钟)气温高、混凝土坍落度小时可能造成塞管,宜将混凝土从泵和输送管中清除。
3.4.6 泵送先远后近,在浇筑中逐渐拆管。
3.4.7 在高温季节泵送,宜用湿草袋覆盖管道进行降温,以降低入模温度。
3.4.8 泵送管道的水平换算距离总和应小于设备的最大泵送距离。
3.5 柱混凝土浇筑3.5.1 柱浇筑前,或新浇混凝土与下层混凝土结合处,应在底面上均匀浇筑50mm厚与混凝土配合比相同的水泥砂浆。
砂浆应用铁铲入模,不应用料斗直接倒入模内。
3.5.2 柱混凝土应分层浇筑振捣,每层浇筑厚度控制在500mm左右。
混凝土下料点应分散布置循环推进,连续进行。
振动棒不得触动钢筋和预埋件。
除上面振捣外,下面要有人随时敲打模板。
3.5.3 柱高在3米之内,可在柱顶直接下灰浇筑,超过3米时应采取措施(用串桶)或在模板侧面开门子洞安装斜溜槽分段浇筑。
每段高度不得超过2M,每段混凝土浇筑后将门子洞模板封闭严密,并用箍箍劳。
3.5.4 柱子混凝土应一次浇筑完毕,如需留施工缝时应留在主梁下面。
无梁楼板应留在柱帽下面。
在梁板整体浇筑时,应在柱浇筑完毕后停歇1~1。
5H,使其获得初步沉实,再继续浇筑。
3.5.5 浇筑完毕后,应随时将伸出的搭接钢筋整理到位。
3.5.6 构造柱混凝土应分层浇筑,每层厚度不得超过300mm。
3.6 梁、板混凝土浇筑3.6.1 肋形楼板的梁板应同时浇筑,浇筑方法应由一端开始用“赶浆法”推进,即先浇筑梁,根据梁高分层浇筑成阶段形,当达到楼板板底位置时再与板的混凝土一起浇筑,随着阶段形不断延伸,梁板混凝土连续向前进行。
3.6.2 梁柱节点钢筋较密时,浇筑此处混凝土时宜用小粒径石子同强度等级的混凝土浇筑,并用小直径振动棒振捣。
3.6.3 楼板浇筑的虚铺厚度应略大于板厚,用平板振动器垂直浇筑方向来回振捣。
注意不断用移动标志以控制混凝土板厚度。
振捣完毕,用刮尺或拖板抹平表面。
3.6.4 在浇筑与柱、墙连成整体的梁和板时,应在柱和墙浇筑完毕后停歇1~1.5小时,使其获得初步沉实,再继续浇筑。
3.6.5 施工缝设置:宜沿着次梁方向浇筑楼板,施工缝应留置在次梁跨度1/3范围内,施工缝表面应与次梁轴线或板面垂直。
单向板的施工颖留置在平行于板的短边的任何位置。
1、施工缝用木板、钢丝网挡牢。
2、施工缝处须待已浇混凝土的抗压强度不少于1.2Mpa时,才允许继续浇筑。
3、在施工缝处继续浇筑混凝土前,混凝土施工缝表面应凿毛,清除水泥薄膜和松石子,并用水冲洗干净。
排除积水后,先浇一层水泥浆或混凝土成分相同的水泥砂浆然后继续浇筑混凝土。
3.7 剪力墙混凝土浇筑:3.7.1 剪力墙墙浇筑,应在底面上均匀浇筑50mm厚与混凝土配合比相同的水泥砂浆。
砂浆应用铁铲入模,不应用料斗直接倒入模内。
3.7.2 浇筑墙体混凝土应连续进行,间隔时间不应超过2小时,每层浇筑厚度控制在60㎝左右,因此必须预先安排好混凝土下料位置和振动器操作人员数量。
3.7.3 振动棒移动间距应小于50㎝,每一振点的延续时间经表面呈现浮浆为度,为使上下层混凝土结合成整体,振动器应插入下层混凝土5㎝。
振动时注意钢筋密集及洞口部位,为防止出现漏振,须在洞口两侧同时振捣,下灰高度也要大体一致。
大洞口的洞底模板应开口,并在此处浇筑振捣。
3.7.4 混凝土墙体浇筑完毕之后,将上口甩出的钢筋加以整理,用木抹子按标高线将墙上表混凝土找平。
3.8 楼梯混凝土浇筑3.8.1 楼梯段混凝土自上而下浇筑。
先振实底板混凝土,达到踏步位置与踏步混凝土一起浇筑,不断连续向上推进,并随时用木抹子(木磨板)将踏步上表面抹平。
3.8.2 施工缝位置:楼梯混凝土宜连续浇筑完成,多层建筑的楼梯,根据结构情况可留设于楼梯平台板跨中或楼梯段1/3范围内。
3.9 混凝土的养护3.9.1 混凝土浇筑完毕后,应在12小时以内加以覆盖,并浇水养护。
3.9.2 混凝土浇水养护日期,掺用缓凝型外加剂或有抗渗要求的混凝土不得小于14天。
在砼强度达到1.2Mpa之前,不得在其上踩或施工振动。
柱、墙带模养护2天以上,拆模后,用棉布包住,浇水在棉布上养护,以确保立面结构表面保持湿润状态。
每日浇水次数应能保持混凝土处于足够的润。
3.10 混凝土试件:混凝土浇筑起点,按照规范要求随机取样留置抗压和抗渗试验试件。
