专用灯具安装

2020-06-19 1.1 一般规定

1.1.1在照明配电箱内,应设专用的总开关及分路开关。室内灯具应分别接在两条专用的回路上(宜设自动投入的备用电源装置)。1.1.2开关至灯具的导线应使用额定电压不低于500V的铜芯多股绝缘导线。

1.1.3 见本标准19.1.1条和19.1.2条的相关内容。

1.2 施工准备

1.2.1 技术准备

见本标准19.2.1条相关内容。图纸会审时注意标志灯是否易于更换。

1.2.2 材料准备

专用灯具及其附件、绝缘电线等。

1.2.3主要机具

1 安装机具:一字形和十字形螺丝刀、冲击电钻、组合木梯、圆头锤、电工刀、钢锯、扳手、钢丝钳、剥线钳、压接钳、电笔、手电钻、摇表、线锤、锡锅。

2 检测机具:万用表、兆欧表。

1.2.4 作业条件

1 在结构施工中做好预埋工作,混凝土楼板应预埋螺栓,吊钩内

应预下吊杆,盒子口修好。

2 与照明装置安装有关的建筑物和构筑物的土建工程质量已符合现行的建筑工程施工及验收规范中的有关规定;

3 照明装置施工前,建筑工程已符合下列要求:

1)对灯具安装有妨碍的模板、脚手架应拆除;

2)顶棚、墙面等抹灰工作应完成,地面清理工作应结束;

4 照明装置的技术交底及有关材料进货已完成。

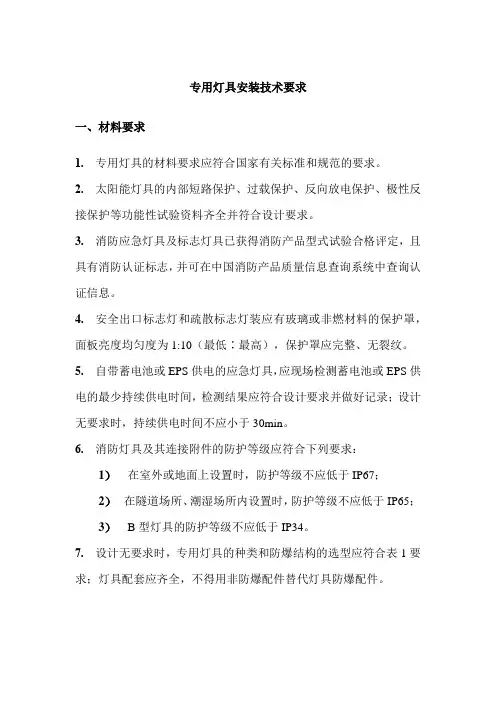

1.3 材料质量控制

1.3.1各种标志灯的指示方向正确无误。

1.3.2应急灯必须灵敏可靠。

1.3.3 事故灯具应有特殊标志。

1.3.4供局部照明的变压器必须是双圈的,初次级均应装有熔断器。

1.3.5 携带式照明灯具用的导线,应采用橡胶套导线,接地或接零线应在同一护套内。

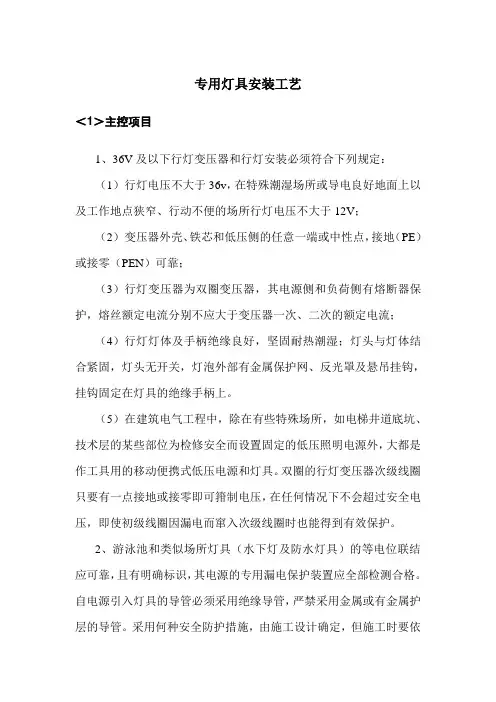

1.4 施工工艺

1.4.1 工艺流程:

灯具固定→组装灯具→灯具接线→灯具接地

1.4.2 施工要点:

1 公共场所用的应急灯和疏散指示灯,要有明显的标志。公共场所照明宜装设自动节能开关。

2 低压工作灯36V及以下照明变压器的安装,应符合以下要求: 1)电源侧应有短路保护,其熔丝的额定电流不应大于变压器的

额定电流。

2)固定的外壳、铁芯和低压侧的任意一端或中性点,均应设置接地或接零。

3 手术台无影灯的安装,应符合以下要求:

1)固定灯具的螺栓数量,不得少于灯具法兰盘上的固定孔数,且螺栓直径应与法兰盘孔径匹配。

2)在混凝土结构上,预埋件应与主筋焊接。

3)固定灯座的螺栓应采取双螺母锁固。

4)灯具的配线接线应与灯泡间隔地连接在两条专用回路上。

5)在照明配电箱内,应设专用的总开关及分路开关。室内灯具应分别接在两条专用有回路上(宜设自动投入的备用电源装置)。

6)开关至灯具的导线应使用额定电压不低于500V的铜芯多股绝缘导线。

4 防水灯的安装,应符合以下要求:

1)防水软线吊灯,常规有两种组合形式:一是带台吊线盒可以和胶木防水灯座组合;另一种是由瓷质吊线盒和瓷座防水软线灯座组合而成。

2)普通的安装木(塑料)台时,与建筑物顶棚表面相接触部位应加设2mm厚的橡胶垫。

3)安装瓷质吊线盒及防水软线灯时,先将吊线盒与灯座及木(塑料)台组装连接了,并应严格控制灯位盒内开关线与工作零线的连接。 4)安装胶木吊线盒时,应把吊线盒与木(塑料)台先固定在一

起,把灯位盒内的电源线通过橡胶垫及木(塑料)台和吊线盒组装好以后固定在灯位盒上。

5)防水软线灯做直线路连接时,两个接线头应上、下错开30~40mm。开关线连接于与防水灯座中心触点相连接的软线上,工作零线连接于与防水软线灯座螺口相连接的软线上。

5 应急照明灯具安装应符合下列规定:

1)疏散照明由安全出口标志灯和疏散标志灯组成。安全出口标志灯距地高度不低于2m,且安装在疏散出口和楼梯口里侧的上方;

2)疏散标志灯安装在安全出口的顶部,楼梯间、疏散走道及其转角处应安装在1m以下的墙面上。不易安装的部位可安装在上部。疏散通道上的标志灯间距不大于20m(人防工程不大于10m);

3)应急照明灯具、运行中温度大于60℃的灯具,当靠近可燃物时,采取隔热、散热等防火措施。当采用白炽灯,卤钨灯等光源时,不直接安装在可燃装修材料或可燃物件上;

4)疏散照明线路采用耐火电线、电缆,穿管明敷或在非燃烧体内穿钢性导管暗敷,暗敷保护层厚度不小于30mm。电线采用额定电压不低于750V的铜芯绝缘电线。

6防爆灯具安装应符合下列规定:

1)灯具的防爆标志、外壳防护等级和温度组别与爆炸危险环境相适配。灯具配套齐全,不用非防爆零件替代灯具配件(金属护网、灯罩、接线盒等);

2),灯具吊管及开关与接线盒螺纹啮合扣数不少于5扣,螺纹

加工光滑、完整、无锈蚀,并在螺纹上涂以电力复合酯或导电性防锈酯;

3)开关安装位置便于操作,安装高度1.3m。

1.5 成品保护

1.5.1 在安装、运输中应加强保管,成批灯具应进入成品库,码放整齐、稳固;搬运时应轻拿轻放,以免碰坏表面的镀锌层、油漆及玻璃罩;设专人保管,建立责任制,对操作人员做好成品保护技术交底,不准过早地拆去包装纸;

1.5.2 安装灯具不要碰坏建筑物的门窗及墙面;

1.5.3 灯具安装完毕后不得再次喷浆,以防止器具污染;

1.5.4电气照明装置施工结束后,对施工中造成的建筑物、构筑物局部破损部分,应修补完整。

1.6 安全、环保措施

1.6.1应急照明灯具运行中温度大于70℃的灯具,当靠近可燃物时,采取隔热、散热等防火措施。当采用白炽灯,卤钨灯等光源时,不直接安装在可燃装修材料或可燃物件上;

1.6.2应急照明灯具线路在每个防火分区有独立的应急照明回路,穿越不同防火分区的线路有防火隔堵措施;

1.6.3 疏散照明线路采用耐火电线、电缆,穿管明敷或非燃烧体内穿刚性导管暗敷,暗敷保护层厚度不小于30mm。电线采用额定电压不低于750V的铜芯绝缘电线。

1.6.4组装灯具及安装灯具所剩的电线头及绝缘层等不得随地乱丢,
