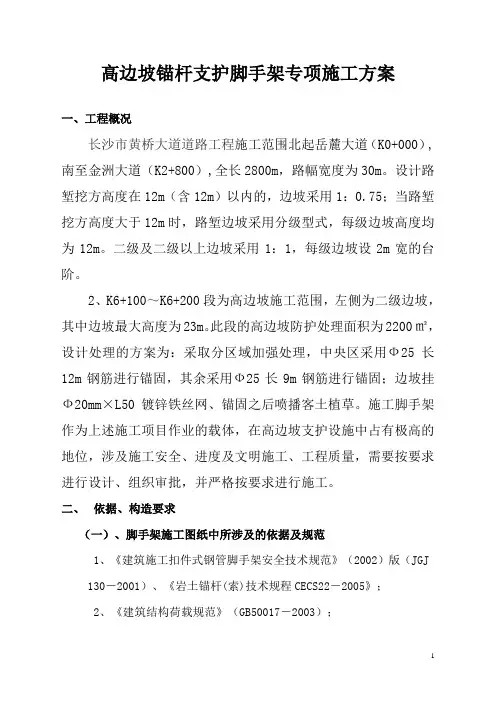

高边坡锚杆支护脚手架专项方案
高边坡脚手架专项施工方案
贵定县小河水库工程高边坡施工排架搭设方案浙水股份公司贵定县小河水库工程项目部二〇一五年八月九日目录一、工程概况 (3)二、编制依据 (3)三、边坡脚手架方案 (3)〔一〕脚手架采用材料 (3)〔二〕脚手架搭设技术措施 (4)〔三〕脚手架搭设工艺流程 (5)四、脚手架设计验算 (6)〔一〕排架工作条件特点 (6)〔二〕钢材设计强度取值说明 (6)〔三〕脚手架设计参数 (7)〔四〕脚手架计算 (7)〔五〕脚手架交底及验收 (12)五、脚手架作业安全措施 (14)〔一〕脚手架搭设安全措施 (14)〔二〕脚手架高空作业安全措施 (15)〔三〕脚手架拆除安全措施 (16)一、工程概况贵定县小河水库项目工程,边坡平均高度20m,坡比为1:0.5,边坡支护主要工程项目为:砂浆锚杆、挂钢筋网、喷混凝土等,支护施工采用双排扣件式钢管脚手架作业,分片进行施工。
边坡已开挖完成,锚杆施工需搭设排架。
二、编制依据2.主要标准、规程:《钢结构设计标准》 GB50017-2014《建筑施工安全检查标准》 JGJ59-2011《建筑结构荷载标准》 GB50009-2012《建筑施工高处作业安全技术标准》 JGJ80-2011《建筑施工扣件式钢管脚手架安全技术标准》 JGJl30—2011《建设管理制度汇编》JDSW—XH—ZD—2015简明建筑施工手册2003年9月版实用建筑施工安全手册1999年7月版建筑施工计算手册2001年7月版三、边坡脚手架方案〔一〕脚手架采用材料1.脚手架采用φ48mm、壁厚3.5mm钢管,每米自重38.4N,符合现行国家标准,连接扣件采用标准扣件,直角扣件每个自重13.2N;旋转扣件每个自重14.6N;对接扣件每个自重18.4N;进场后钢管立杆、大横杆和斜杆的最大长度为6.0m。
2.脚手板应采用木板或者串片毛竹制作,厚度不小于50mm,宽度大于等于250mm,长度不小于1.5m,其材质应符合国家现行有关建材标准。
边坡支护工程施工专项方案
边坡支护工程施工专项方案一、工程概况(一)项目情况本工程(二)边坡支护结构设计1、边坡护面及锚杆设计要求边坡底第一排到第四排锚杆长度为4m,第五排到六排锚杆长度为8.5m,,第七排到八排锚杆长度为4m,第九排到十排锚杆长度为8.5m,边坡锚杆竖向间距2m,水平间距2m,梅花型布置,(2)钢筋网采用Φ8一级钢筋(HPB300),间距为200mm。
喷射混凝土采用C30,喷射厚度100mm。
(3)锚杆钢筋级别为HRB400级(三级,符号22),长4m(详见剖面),锚杆钢筋级别为HRB400级(三级,符号25),长8.5m(详见剖面)水平及竖向间距均为2m,梅花型布置,倾角25°,钻孔直径取110mm,锚杆采用Φ16mm。
锚杆灌浆采用M25级水泥砂浆全粘结注浆,水泥强度等级P.O 42.5;(4)在坡底设置截水沟一道,以便坡顶地表水接入场地内雨水系统。
采用M30片石M7.5的水泥砂浆砌筑。
热轧钢筋HPB300级(符号Φ):fy=270,fyk=300;热轧钢筋HRB400级(符号):fy=360,fyk=400(单位:N/mm2),水泥,本边坡工程使用普通硅酸盐水泥,等级为P.O 42.5。
(5)纵向钢筋的锚固长度La,若无特殊注明,均按以下要求进行,且任何情况下,受拉钢筋的锚固长度不应小于250。
HRB400级:C30 35d。
HPB300级:C30 30d (三)、地质情况(一)场地周围环境条件由建设单位提供的有关图纸和现场踏勘调查可以确定:边坡坡顶为自然山体;坡下为主入口建筑区,坡底与拟建建筑物最小距离约6m,与拟建基坑坑顶线最小距离约5m。
边坡顶部及底部未见地下管线。
(二)场地岩土工程地质条件本场地处丘陵地貌单元,场地为坡地。
边坡主要土层为耕土,一般厚度小于2.0m,下伏为白垩系泥质砂岩,基岩产状倾向南东,倾角5~7 °,厚度达数百米。
本边坡主要为岩质边坡;岩体较完整,岩层产状平缓。
边坡防护工程脚手架方案
G352长坪(湘黔界)至松桃公路改扩建工程K28+600-K28+970右侧边坡防护脚手架施工方案编制:审核:审批:贵州建工集团二О一六年十一月十九日目录第一章编制依据 (2)第二章工程概况 (3)第三章施工进度计划 (3)1、施工安排 (2)第四章方案选择 (4)1、边坡治理工程对脚手架的要求 (4)2、边坡治理工程中脚手架的结构特点 (4)3、脚手架的结构设计 (5)4、脚手架搭设方案 (5)第五章材料选择 (7)1、钢管 (7)2、扣件 (7)第六章脚手架搭设 (8)第七章安全保证措施 (10)第八章脚手架的检查与验收 (14)第九章外脚手架搭设的安全技术措施 (14)第十章外脚手架拆除的安全技术措施 (15)第十一章工程应急救援预案 (16)附件扣件式落地架计算书 (19)附件1:脚手架搭设专项施工方案第一章编制依据为保证本工程脚手架搭设的施工安全,脚手架搭设系统的设计、施工和验收应满足但不限于下列文件、规范、标准和国家、企业的相关规定要求:类别编号名称国家标准GB50068-2002 建筑结构可靠度设计统一标准GB50009-2001(2006版) 建筑结构荷载规范GB50011-2010 建筑抗震设计规范GB50007-2002 建筑地基基础设计规范GB50223-2008 建筑工程抗震设防分类标准建设部建质【2009】87号文危险性较大的分部分项工程安全管理办法行业标准JGJ 59-2011 建筑施工安全检查标准JGJ 80-91 建筑施工高空作业安全技术规范JGJ 59-2011 安全检查标准JGJ 130-2011 建筑施工扣件式钢管脚手架安全技术规范企业标准质量/环境/职业健康安全管理手册、程序控制文件、作业指导书1、G352长坪(湘黔界)至松桃公路改扩建工程K28+600-K28+970右侧边坡防护工程施工图。
2、中国建筑工业出版社出版的《建筑施工手册》。
第二章工程概况预应力锚钉布置于G352长坪(黔湘界)至松桃公路改扩建工程K28+600-K28+970段右侧边坡坡面上。
边坡锚杆支护方案
边坡锚杆支护方案一、项目背景在城市建设中,由于地质条件和人为因素等原因,常常会面临边坡塌方等安全隐患。
为了确保施工安全,需要进行边坡支护工程。
本方案选定位于市镇临河而建的一处边坡作为对象进行支护设计。
二、边坡锚杆支护原理1.踏勘边坡:对边坡进行详细的地质踏勘,了解边坡的岩土条件和坡体稳定性,确定支护方案的基础数据。
2.确定锚杆布置方案:根据边坡的高度、坡度和挖方坡比等参数,通过计算和经验确定锚杆的排布密度、埋置深度和间距,以确保边坡的稳定。
3.钻孔施工:根据锚杆布置方案进行钻孔施工,将钢管锚杆埋置到规定的深度,并保证孔道的垂直度和平直度。
4.灌浆注浆:在钻孔孔道内进行灌浆注浆,以加固孔道周围的土体并提高支护效果。
选择合适的浆液类型和注浆压力,根据实际情况进行注浆施工。
5.锚杆固结:等待灌浆材料固结后,对锚杆进行拉力加载,将锚杆与土体紧密结合,形成一个稳定的整体支护体系。
6.监测与维护:在锚杆支护工程完成后,对边坡进行定期监测,以及时发现并处理可能出现的问题。
对锚杆进行定期维护和检查,保证其功能的正常发挥。
四、支护效果评估及后续措施1.支护效果评估:施工期间对边坡进行监测,通过观察边坡的变形情况、监测锚杆的拉力变化等方式,评估支护效果。
如果发现问题,及时采取措施进行调整和处理。
2.后续措施:在边坡支护工程完成后,根据实际情况和支护效果评估,采取必要的后续措施。
如有必要,可以在边坡表面进行绿化或铺设保护网等措施,以增加边坡的美观性和稳定性。
以上就是一个边坡锚杆支护方案的详细介绍。
通过合理设计、施工和监测,边坡锚杆支护方案能够有效地提高边坡的稳定性,确保边坡的安全性。
高边坡锚杆支护脚手架专项方案
高边坡锚杆支护脚手架专项施工方案一、工程概况长沙市黄桥大道道路工程施工范围北起岳麓大道(K0+000),南至金洲大道(K2+800),全长2800m,路幅宽度为30m。
设计路堑挖方高度在12m(含12m)以内的,边坡采用1:0.75;当路堑挖方高度大于12m时,路堑边坡采用分级型式,每级边坡高度均为12m。
二级及二级以上边坡采用1:1,每级边坡设2m宽的台阶。
2、K6+100~K6+200段为高边坡施工范围,左侧为二级边坡,其中边坡最大高度为23m。
此段的高边坡防护处理面积为2200㎡,设计处理的方案为:采取分区域加强处理,中央区采用Ф25长12m钢筋进行锚固,其余采用Ф25长9m钢筋进行锚固;边坡挂Ф20mm×L50镀锌铁丝网、锚固之后喷播客土植草。
施工脚手架作为上述施工项目作业的载体,在高边坡支护设施中占有极高的地位,涉及施工安全、进度及文明施工、工程质量,需要按要求进行设计、组织审批,并严格按要求进行施工。
二、依据、构造要求(一)、脚手架施工图纸中所涉及的依据及规范1、《建筑施工扣件式钢管脚手架安全技术规范》(2002)版(JGJ130-2001)、《岩土锚杆(索)技术规程CECS22-2005》;2、《建筑结构荷载规范》(GB50017-2003);3、《建筑边坡工程技术规范》(GB50330-2002);4、《建筑桩基技术规范》(JGJ94-94);5、边坡支护设计图、地勘资料及施工现场土质实际情况等;(二)、脚手架搭设1、根据施工现场实际情况边坡已开挖全部到位,在高边坡锚杆支护过程中需搭设脚手架。
2、脚手架及施工荷载轴向力主承力区选择在边坡底部的落碎台上;3、根据现场的实际情况采用扣件式钢管脚手架,立杆和大、小横杆(纵、横水平杆)、坡面扫地干均采用φ48×3.5钢管,连接扣件采用标准扣件;4、根据高边坡实际设计参数,采用错落坡型脚手架,脚手架随坡度而设,主受力立杆间距1.5m,其余辅助受力立杆随坡度而调整搭设间距1. 4—1.5m,锚杆施工自下而上施工,因此脚手架施工顺序也由下而上搭设。
边坡锚杆支护施工方案
边坡锚杆支护施工方案一、项目背景边坡是自然地形的一部分,但由于地质条件的不稳定性,边坡常常面临着坡体滑坡、坍塌等安全隐患。
为了确保边坡的稳定和安全,边坡支护工程成为必不可少的一项工作。
边坡锚杆支护是常用于边坡支护的一种有效手段,通过锚杆的固定作用,增强了边坡的稳定性。
二、施工目标1. 确保边坡施工过程中的安全。
2. 保证边坡的稳定性和耐久性。
3. 提高施工效率,节约施工成本。
三、施工准备1. 设计与测量:根据实际工程情况,进行边坡锚杆支护的初步设计,并进行详细的测量工作,确定支护的具体方案。
2. 资材准备:根据设计方案,准备所需的锚杆、锚杆锚固器、锚杆钻机等施工材料和设备。
3. 工人培训:对施工人员进行相关的安全培训和技能培训,确保施工人员了解施工方案和施工流程。
四、施工步骤1. 边坡锚杆钻孔:根据设计要求,在边坡上进行锚杆钻孔。
钻孔的位置、深度和间距应符合设计要求,并注意避免破坏边坡的稳定性。
钻孔要求垂直度、直径和深度符合设计规定,确保锚杆的牢固度。
2. 锚杆安装:将钻好的孔口清理干净,并在孔内涂抹专用的锚固剂。
然后将锚杆插入孔内,并使用液压设备将锚杆锤入孔内,确保锚杆的牢固度和稳定性。
3. 锚杆锚固:在完成锚杆的安装后,根据设计要求进行锚杆的锚固工作。
根据锚杆锚固器的种类和要求,选择相应的锚固工艺和材料进行锚固。
4. 锚杆张拉:根据设计要求进行锚杆的张拉工作。
通过液压设备对锚杆进行逐级张拉,并通过锚杆张拉计检测锚杆的张拉力,确保锚杆在设计要求下达到预定的张拉力。
5. 锚杆固定:在完成锚杆的张拉后,对锚杆进行固定工作,确保锚杆的稳定性。
根据设计要求,选择适当的方法和材料进行锚杆的固定,如注浆、锚索固定等。
6. 施工质量检查:在进行边坡锚杆支护施工后,对施工质量进行检查。
检查内容包括锚杆的垂直度、水平度、锚固效果等,确保施工质量符合设计要求。
7. 环境保护:在施工过程中,保护好周边的环境。
对施工过程中产生的泥浆、渣土等进行妥善处理,避免对周边环境造成污染。
高边坡防护施工专项方案
国家高速公路网G0613云南省香格里拉至丽江高速公路土建第五项目部高边坡专项施工方案编制:复核:审核:云南建工香丽高速公路土建第五项目部二0一六年六月九日目录高边坡防护施工方案一、编制依据1、香丽高速公路土建施工第5标段两阶段施工图设计。
2、施工调查及现场勘察资料。
3、《公路路基施工技术规范》(JTG F10—2006)及有关的公路技术标准。
4、《公路工程质量检验评定标准》(JTG F80/1—2004)。
5、《土层锚杆施工设计与施工规范》。
8、《锚杆喷射混凝土支护技术规范》。
二、编制范围香丽高速公路土建施工第5标段K39+~ K48+中的高挡墙、高边坡防护工程。
三、工程概况1、工程简介本标段施工段起点桩号K39+,起于冷都坡4号大桥,自西经冷都坡组、松林邱1组、松林邱停车区、关防村,止于第六合同段起点(虎跳峡镇宝山村关防组),止点桩号K48+,路基路线全长公里。
其中单幅路基总长米,共分为7段。
K41+~K42+段单幅总长;K43+~K44+段单幅总长;K44+~K44+段单幅总长;K44+~K45+段单幅总长;K47+~K48+段单幅总长;K48+~K48+段单幅总长;K48+~K48+段单幅总长。
路基土石方总挖方917326m3,填方705992m3;抗滑桩263m;桩板墙382m;浆砌骨架护坡;混凝土护坡;钢筋锚杆42614kg;Φ钢绞线锚索108999kg;C20片石混凝土挡土墙。
弃土场共5个,共计弃土万方,拦砂坝采用C20片石混凝土计,;涵洞(通道)9座,其中1×的圆管涵2座,1×8m箱涵一座,1×4m箱涵2座,盖板涵4座。
本标段路基防护主要(三维网)喷播植草、人字型骨架植草,、浆砌片石护坡、护脚及挡土墙防护、砼框架填土绿化。
2、高边坡施工范围岩石挖方边坡高度大于30m、土质挖方边坡高度大于20m的挖方路段均视为深挖路堑,深挖路堑开挖后易沿结构面产生卸荷变形开裂和爆破损伤带,危及边坡整体稳定,故需根据边坡设计坡度、岩层破碎及裂隙发育程度等进行防护加固设计。
高边坡脚手架专项施工方案
目录一、工程概况 2二、编制依据 2三、施工部署 3四、材料要求 3五、构造要求及措施 3六、脚手架得搭设与拆除 5七、安全施工技术措施 6八、文明施工要求7九、雨季施工8十、脚手架结构验算8一、工程概况贵州遵义华锐房地产开发有限公司拟在正安县曹家湾修建正安·华锐城项目一期B.C组团边坡支护及造型工程,拟建场地位于曹家湾公园路北侧。
原始地貌为岩溶缓丘地貌单元。
根据总平面布置图瞧,北侧为C2.C3栋;南侧为公园路;西侧为B1.B2栋;东侧为山坡。
拟建建筑物±0、00标高为661.20~667、20m,2F标高为652.80m,1F标高为658、50~664.20m,高差约11.89m。
按地下室标高652.80m开挖后:在场地B3栋东侧(轴线K~K)形成5.50m得地下室岩质边坡;在场地B7、B8栋东侧(轴线M~N)形成10~14.60m得地下室岩质边坡。
本工程共划分6个段:AB.BC.CD.DE、EF、FG,AG段为岩质边坡,边坡坡顶局部有1.5~2.6m厚土层、边坡高差为40、6m、边坡最高点D点高程为698、1m,最低点G点高程为657、5m。
根据《建筑边坡工程技术规范》(GB 503302013)表3、2.1划分,本工程安全等级为二级。
二、编制依据1.施工图纸《正安·华锐城项目一期B.C组团边坡支护及造型工程施工图》。
2.主要规范、规程:《建筑施工扣件式钢管脚手架安全技术规范》 JGJl30—2011《建筑施工高处作业安全技术规范》 JGJ8091《建筑施工安全检查标准》 JGJ592011《建筑结构荷载规范》 GB500092001《钢结构设计规范》 GB500172003三、施工部署总体设计思路:结合工程结构特点与边坡施工实际情况,沿着坡面搭建双排落地式钢管脚手架,架垂直高度为17~26米,北侧至南侧长约286.9米,按施工要求双排架宽3m,内伸200㎜,内伸离坡面不小于200㎜,外挑300mm。
边坡支护脚手架搭设专项施工方案
1、编制依据-0-2、工程概况-1-3、搭设方案-1-3.1边坡支护脚手架搭设材料要求-1-3.2搭设方案及要求4、稳定性计算-3-4.1参数信息-3-4.2脚手架计算-3 -421大横杆的计算4.2.2小横杆的计算-4・4.2.3扣件抗滑力的计算-4-4.2.4脚手架立杆荷载标准值・5 - 4.2.5立杆的稳定性计算-5-4.2.6最大搭设高度的计算-5-4.2.7立杆的地基承载力计算-6 -5、脚手架的验收、使用及管理- 6-6、脚手架的拆除-7-7、安全控制措施- 7-7.1作业人员要求-7-7.2安全技术措施-7-8、材料用量-8-编制依据1.1《建筑施工脚手架实用手册》1.2《建筑施工安全检查标准》1.3《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)1.4《建筑施工高处作业安全技术规范》(JGJ80-91)1.5本工程边坡设计资料及图纸和相关要求工程概况本工程K0+040〜K0+140、K0+260〜KO+39O、K0+400〜K0+440段左侧存在5至12米风化岩或土质边坡,K0+590、K0+750段左侧存在36m石质高边坡,整体综合坡度约60。
~80。
,既有边坡采用系统锚杆、挂网及喷混的方式进行加固,锚杆长311U为方便边坡施工和保证脚手架的安全可靠,沿坡面搭设双排脚手架。
搭设方案3.1边坡支护脚手架搭设材料要求(1)钢管采用外径申48,壁厚3.5mm《直缝电焊钢管》或《低压流体输送用焊接钢管》中的3号普通钢管。
(2)扣件扣件材质符合《钢管脚手架扣件》(GB15831)规定,扣件不能有裂纹、气孔、疏松、砂眼等铸造缺陷, 扣件与钢管的贴合面接触好,扣件夹紧钢管时开口处最小距离小于5mm。
(3)脚手板采用50mm厚木板(松木板)作为施工脚手板,脚手板不有开裂、腐朽,板面挠曲小于3/1000o(4)绑扎铁丝,采用8号镀锌铁丝。
(5)安全网采用符合国家质量标准要求的安全网。
边坡支护脚手架搭设专项施工方案
边坡支护脚手架搭设专项施工方案一、项目概况该项目是指对边坡进行支护工程施工,需要搭设脚手架来保证施工作业安全和顺利进行。
边坡支护脚手架搭设是边坡支护工程中的重要环节,目的是为了便于施工人员操作和材料运输,保证工程施工安全,同时也为后续工程提供便利。
二、施工准备1.确定施工方案:根据边坡的地形状况和规模大小,确定边坡支护脚手架搭设的具体方案。
2.编制施工组织设计:根据实际情况,编制详细的施工组织设计,包括施工人员配备、设备材料调配、安全措施等方面。
3.准备材料和设备:准备脚手架所需的材料和设备,根据具体方案确定所需的脚手架支撑杆、横向支撑杆、纵、横向连墙杆、扣件、安全网等。
三、脚手架搭设步骤1.地面准备:在边坡基础上清理杂物,确保施工环境整洁。
2.基础支撑:根据设计要求,在边坡的基础上搭设脚手架支撑杆,采用打桩法固定脚手架支撑杆,确保支撑牢固。
3.主体支撑:根据设计要求,搭设脚手架的主支撑架,采用纵横交叉的方式,确保框架的稳定性和安全性。
4.连墙杆设置:根据需要,设置横向连接墙杆和纵向连接墙杆,将脚手架与边坡连接起来,增加稳定性。
5.安全网挂设:在搭设完毕的脚手架上挂设安全网,避免人员和材料掉落,保证施工安全。
6.检查调整:搭设完毕后,对脚手架进行全面检查调整,确保脚手架平稳结实,满足设计要求。
四、施工要点和注意事项1.施工人员必须经过专业培训,具备相关证书。
2.脚手架搭设前应进行必要的办理手续,如办理搭设脚手架施工许可证。
3.脚手架搭设前,应对边坡进行详细勘测,清理杂物,确保施工环境整洁。
4.在搭设过程中,严禁使用损坏的脚手架材料,确保脚手架的稳定性和安全性。
5.施工人员应系好安全带,严禁趴、坐在脚手架边上施工,防止高处坠落事故的发生。
6.施工现场必须设置明显的安全警示标志,如“禁止闲人进入”、“安全帽必须佩戴”等。
7.施工结束后,对脚手架进行全面检查,确认所有连接件扣紧,并且彻底清理施工现场。
高边坡支护脚手架搭设专项方案
高边坡支护脚手架搭设专项方案1.工程概况高边坡K88+885-K89+200处于道路右侧,边坡长约135m,最大高度37.5m,分设5级边坡,每级边坡高差8m。
施工采用钢管扣件搭设施工平台进行施工。
2.支架搭设方案支架形式为双排扣件式钢管脚手架,使用φ48x3.5mm脚手架钢管搭设,钢管排架排局为1.2m,步距为2.0m,跨距为1.5m;排架外侧两端每跨设一道剪力撑,中间每隔6跨设一道剪力撑,剪力撑由底部搭设;排架底部扫地杆通过φ12钢筋制成的连墙件与坡面系统锚杆连接,中间每隔2步设置一排连墙件,连墙件间距不超过6.0m;排架内由底部至各作业面挂设人行爬梯,人行梯用φ14钢筋制成,宽50cm,每30cm高设置一根踏步杆,人行梯外侧临空面挂设绿目网封闭;排架每层作业面上满铺300X30cm(长X宽)竹跳板作为脚手板,脚手板两端与小横杆绑扎固定;排架临空面的立杆顶部应超出排架作业面1.2m以上,并设置大横杆作为栏杆封闭作业面,栏杆下部纵铺一条竹跳板作为挡脚板。
排架结构简图如下:2.1施工准备排架搭设由架子工施工,施工前先清除坡面松动石块,并整平、夯实排架基础,对不能设置在坚硬基岩上的排架立杆,其底部应设置垫脚板,垫脚板埋设平整牢固后进行排架搭设,排架搭设自下而上。
用φ12钢筋作为连墙件与边坡锚杆焊接,连墙件自排架底部扫地杆开始连接,其后每隔2层设置一排,连墙件水平间距不超过6m。
2.2工艺流程(1)排架搭设工艺流程见下图。
(2)排架与坡面的拉结采用φ12钢筋作为连墙件与边坡锚杆焊接连成整体。
(3)安全网○1挂设要求:安全网应挂设严密,应绑扎牢固,不得露眼绑扎,两网连接处应绑扎在同一杆件上。
○2脚手架与施工层之间要按验收标准设置封闭平网,防止杂物下跌。
(4)安全防护栏杆排架临空面的立杆顶部应超出排架作业面1.2m以上,并设置两道横杆,作为防护栏杆。
2.3使用材料要求(1)钢管宜采用力学性能适中的Q235A(3号)钢,其力学性能应符合国家现行标准《碳素结构钢》。
锚杆脚手架专项施工方案
重庆市全科医生临床培训涪陵基地暨涪陵中心医院李渡医院场平工程(岩石锚杆喷射混凝土护坡)锚杆脚手架搭设专项施工方案编制单位:重庆渝康建设(集团)有限公司2013年月日目录一、编制依据及原则—--———-—-—-———---—---—-—----1二、工程概况及特点———-——---——-—-—-—-———----——-2三、脚手架对使用材料的要求—--—-————-——--——-———3四、施工脚手架搭设的主要方法————-—-—-————-————4五、安全管理措施--—----——-—--——--—------—-—--—6六、锚杆施工脚手架的验收——---———-—-—---——-————9七、搭设注意事项-————-———--—----—-———----—---—9八、施工脚手架的稳定性验算—-—------——--——————10锚杆脚手架搭设专项施工方案一、编制依据及原则(一)编制依据1、重庆市全科医生临床培训涪陵基地暨涪陵中心医院李渡医院场平工程招标文件;2、重庆市全科医生临床培训涪陵基地暨涪陵中心医院李渡医院场平工程施工设计图;3、重庆市全科医生临床培训涪陵基地暨涪陵中心医院李渡医院场平工程招标答疑书及图纸会审记录;4、施工现场踏勘场地情况;5、国家及重庆市现行施工质量验收规范、规程、标准;6、建筑工程施工操作规程、工艺标准及施工方法;7、《建筑施工高处作业安全技术规程》JGJ80-91;8、《建筑施工安全检查标准》JGJ59—999、《钢管脚手架扣件》GB15831;10、重庆市建设工程安全生产监督管理办法暂行办法渝建发(2001)26号文件.(二)编制原则为切实搞好工程安全防护,严格控制锚杆施工脚手架工程的安装质量是保证岩石锚杆喷射混凝土护坡结构工程中安全生产的必要条件.因此,满足锚杆施工脚手架施工荷载、外形安全观感、几何尺寸、加固要求、承力条件和文明施工是必不可少的.为更好、更快地建设好我司承建的“重庆市全科医生临床培训涪陵基地暨涪陵中心医院李渡医院场平工程",加强锚杆施工脚手架搭设专项施工管理和施工质量安全的有效控制,为岩石锚杆喷射混凝土护坡结构工程顺利地作好施工准备。
边坡支护脚手架搭设:技术方案专项
边坡支护脚手架搭设:技术方案专项1. 背景边坡支护脚手架是在边坡施工过程中用于保护工人安全的一种设施。
搭设合适的脚手架能够有效减少坡体滑坡风险,提高施工效率。
2. 技术方案2.1 脚手架材料选择选择高强度、耐腐蚀的钢材作为脚手架的主要材料,确保其稳定性和耐久性。
建议使用符合国家标准的优质钢管和钢板。
2.2 脚手架设计根据边坡的特点和施工要求,设计合适的脚手架结构。
脚手架应该能够承受边坡上的施工荷载,并提供足够的工作空间供工人操作。
2.3 脚手架搭设步骤2.3.1 确定脚手架位置根据边坡的施工平面图和工程要求,确定脚手架的具体位置和尺寸。
2.3.2 准备基础清理脚手架搭设区域,确保基础平整、牢固。
根据设计要求,打好基础固定点。
2.3.3 搭设主体结构按照设计方案搭设脚手架的主体结构,包括立杆、横杆、斜杆等。
确保各部件的连接牢固可靠。
2.3.4 安装辅助设施根据需要,安装辅助设施如防护网、安全扶手等,提供更安全的工作环境。
2.3.5 检查和测试完成脚手架搭设后,进行全面的检查和测试,确保脚手架的稳定性和安全性。
2.4 脚手架维护和拆除定期对脚手架进行维护,检查是否有松动或损坏的部件,并及时修复或更换。
脚手架使用完毕后,按照规范要求进行拆除。
3. 安全注意事项- 工人在脚手架上操作时应佩戴安全帽,并使用安全绳等安全设备。
- 确保脚手架的支撑和连接部位牢固可靠。
- 避免脚手架超负荷使用,严禁在脚手架上堆放过重物品。
- 在施工过程中,及时清理脚手架上的杂物和积水,确保工作面干净整洁。
以上是边坡支护脚手架搭设的技术方案专项,通过合理的脚手架搭设,能够提高边坡施工的安全性和效率。
在实施过程中,务必严格按照设计要求和安全规范进行操作,确保施工人员的安全。
边坡支护脚手架搭设专项施工方案
边坡支护脚手架搭设专项施工方案一、项目背景边坡支护是指在地质条件不稳定的山坡或河岸等地区,采用悬挂方式搭设脚手架,以支撑和加固边坡,防止其因土层崩塌、滑坡等不稳定现象而造成的安全隐患。
本施工方案旨在确保施工过程中安全高效地搭设边坡支护脚手架。
二、施工原则1.安全第一:在施工过程中,必须严格遵守安全操作规程,确保施工人员的人身安全。
2.现场管理:要求施工现场设立安全警示牌,设置临时围挡,以确保施工现场的安全与整洁。
3.实用性:脚手架的配置必须满足施工需要,能够承受所需的工程荷载。
4.结构合理:脚手架的结构设计必须合理,能够稳定支撑和承载边坡护坡工程所需的荷载。
三、施工准备1.施工人员:具备相关证书的施工人员,包括工程师、技术员和熟练的搭建工。
2.施工材料准备:准备所需的钢管、连接件、钢板、防护网、固定锚杆等。
3.施工机械:准备所需的吊车、挖掘机和运输车辆等施工机械设备。
4.安全设备准备:准备必要的个人防护用品、安全帽、安全带、防滑鞋等。
5.地质勘测:进行边坡地质勘测,评估地质条件及边坡的稳定性。
四、施工步骤1.确定施工方案:根据地质勘测结果,制定适用的边坡支护脚手架搭设方案。
2.临时围挡搭设:在施工区域周边搭设临时围挡,确保施工现场的安全性。
3.土方开挖:使用挖掘机进行边坡土方开挖,确保施工脚手架的搭设空间。
4.锚固点处理:根据地质条件,在边坡中设置锚固点,用于固定脚手架。
5.钢管搭设:根据设计要求,搭设钢管脚手架框架,确保结构的稳定性。
6.钢板安装:根据需要,在脚手架上安装钢板,作为工作平台。
7.安全防护:在脚手架四周设置防护网,确保施工人员的安全。
8.定期检查:定期对已搭设的脚手架进行检查,确保施工质量和安全性。
9.施工完工:当边坡支护工程完成后,进行施工记录和整理。
五、安全措施1.施工前进行安全培训,确保施工人员了解施工流程和安全操作规程。
2.设立安全警示牌,提醒施工现场人员注意安全事项。
3.设置专人负责施工现场的安全管理和监督。
边坡锚杆施工专项方案
港马迹山三期工程配套堆场陆域形成及软基处理项目边坡防护工程锚杆工程专项施工方案编制:审核:审批:创越建设工程2018年12月目录第一章编制依据 (1)第二章工程概况 (1)2.1、治理现状概况 (1)2.2、工程地质现状概况 (3)2.3、工程治理主要手段(方法) (3)第三章、施工准备 (4)锚杆施工工艺流程图见图3: (4)3.1、施工组织机构 (4)3.2、施工人员安排 (4)3.3、机械设备、试验检测及测量仪器配置情况 (4)3.4、施工临时场地建设 (6)3.5、测量准备工作 (6)3.6、原材料准备 (6)3.7、锚杆试验 (6)3.8、技术交底 (8)第四章、施工计划 (8)第五章、锚杆工程施工 (9)5.1 施工程序 (9)5.2 施工测量放样 (13)5.3搭接工作平台 (13)5.4设备安装就位 (13)5.5钻孔 (13)5.6锚杆制作 (14)5.7下锚杆 (15)5.8注浆 (15)5.9 锚喷钢筋网制作 (16)5.10 喷砼 (16)5.11 封锚 (16)5.12 随机锚杆施工 (16)5.13 工序报检 (17)第六章质量安全文明施工措施 (18)6.1质量控制措施 (18)6.2 安全生产保证措施 (21)6.3 环境保护 (21)6.4、文明施工 (22)第一章编制依据1、为保证本锚杆锚固工程施工和验收应满足但不限于下列文件、规、标准和国家、企业的相关规定要求:1)、《港马迹山三期工程配套堆场陆域形成及软基处理项目边坡防护工程施工图设计》;2)、《建筑边坡工程技术规》(GB50330-2013)。
3)、《建筑边坡工程鉴定与加固技术规》(GB 50843-2013)。
4)、《混凝土结构设计规》(GB50010-2002)。
5)、《岩土锚杆(索)技术规程》(CECS22:2005)。
6)、《岩土锚杆与喷射混凝土支护工程技术规》(GB50086-2015)。
7)、《岩土工程监测规》(YS5229-96)。
施工方案-高边坡锚喷支护施工方案
目录一、工程概况 (1)二、编制依据 (1)三、施工方法、顺序及工艺流程 (1)3.1 施工方法 (1)3.2 施工顺序 (2)3.3 工艺流程 (2)四、施工措施及技术要求 (2)4.1 搭设施工脚手架及操作平台 (2)4.2 人工凿打清除坡面松散岩石 (2)4.3 锚杆施工 (2)4.3.1 施工工艺流程 (2)4.3.2 钻机安装 (3)4.3.3 钻进成孔 (3)4.3.4 操作规程 (3)4.3.5 清孔 (3)4.3.6 锚杆制安 (3)4.3.7 锚孔注浆 (3)4.3.8 锚杆验收试验 (4)4.4 钢筋网片施工 (5)4.5 喷射混凝土施工 (5)五、机械设备、人员及工期计划 (8)5.1 机械设备 (8)5.2 人员配置 (8)5.3 工期计划 (9)5.4 工期计划保证措施 (9)六、支护质量保证措施 (9)七、安全保证措施 (11)八、环境保护措施 (12)一、工程概况本标段主要施工导流兼泄洪洞工程,导流兼泄洪洞布置在左岸山体内,出口位于阿拉山口引水枢纽上游。
由进口引渠及埋涵段、盲洞段、进口闸井段、洞身段、出口闸井段、消力池段组成,全长588.7m。
采用有压泄流方式,出口消力池消能。
出口高边坡防护工程采用C25,L=4 米砂浆锚杆,间排距 2m,梅花型布置;C25 砼挂网喷护(,10@200),喷护厚度 150mm;边坡设置排水孔,孔径,100,伸入岩石 4m,间排距 3m,下倾 10°,梅花形布置;在边坡设置 8×8m,T=60t,L=25m,下倾 15°的压力分散型预应力锚索;对导流洞出口闸井正上方孤立破碎岩石做锚喷封闭处理,具体技术要求为:挂网钢筋,8@150 (挂网 4m 自钻式锚杆随机布置),喷 30cm 厚C25 混凝土,孤立破碎岩石喷锚与开挖岩石面喷锚应平顺衔接。
二、编制依据1、《建造边坡工程技术规范》 GB50330-20022、《锚杆喷射混凝土支护规范》 GB50086-20013、依据会议记要、往来文件以及业主、监理对本工程节点工期要求;4、根据我单位对现场的勘察,以及积累的成熟技术、施工工艺方法及同类工程的施工经验。
喷锚护坡脚手架专项方案
喷锚护坡脚手架专项方案一、工程概况。
咱这个工程呢,有个喷锚护坡的活儿,这护坡就像给山坡穿上一层坚固的铠甲。
为了能顺利把这铠甲打造好,就得搭脚手架,这脚手架就是咱工人师傅的“登高神器”。
这个护坡的坡面有[X]米长,高度大概是[X]米,坡面的坡度还挺有挑战性的,大概是[X]度呢。
二、脚手架选型。
1. 类型选择。
咱就选扣件式钢管脚手架,为啥呢?这玩意儿就像乐高积木一样,组装方便,而且很结实。
钢管就像硬骨头,扣件就像关节,把它们组合起来,就能稳稳当当的。
2. 材料规格。
钢管就用外径48mm,壁厚3.5mm的,这种规格的钢管就像身强力壮的小伙子,能承受住不少压力。
扣件呢,得是合格产品,不能是那种“病怏怏”的次品,不然这脚手架就成了“纸糊的老虎”,一用就散架。
三、脚手架的搭设。
1. 基础处理。
首先得把基础弄扎实了,这就好比盖房子打地基一样重要。
在坡脚的地方,要把地面整平,要是地面软乎乎的,就得垫上木板或者钢板,就像给地面穿上“硬底鞋”,让脚手架站得稳稳当当的。
2. 立杆设置。
立杆可是脚手架的“顶梁柱”。
立杆的间距不能太大,纵向间距咱就定在1.5米,横向间距1.2米。
就像排队一样,排得太稀松了就没力量。
而且立杆要垂直,要是歪歪扭扭的,这脚手架可就成了“醉汉”,容易摔倒。
立杆底部要设置底座或者垫板,这是给立杆加个“小坐垫”,让它更舒服地站着。
3. 横杆和斜杆设置。
横杆就像横着的腰带,把立杆连接起来,增强稳定性。
大横杆的步距设为1.8米,小横杆要紧紧贴在立杆上,就像小跟班一样。
斜杆呢,那可是“稳定大师”,每隔一定距离就得设置一道,从不同方向给脚手架来个“拥抱”,让它在坡面上站稳。
4. 脚手板铺设。
脚手板就像脚手架的“皮肤”,得铺满铺稳。
用那种木质的脚手板就挺好,厚度不能太薄,至少得50mm。
脚手板要铺满整个作业层,不能有大的缝隙,不然工人师傅一脚踩空可就麻烦了。
而且脚手板的两端要固定好,不能让它随便滑动,就像把它的手脚都绑住一样。
高边坡防护脚手架专项施工组织方案
高边坡防护脚手架专项施工组织方案目录第 1 节编译基础------------------------------------------------------------------------ - 1 - 第 2 节. 项目概述----------------------------------------------------------------------- - 1 -一、项目概况------------------------------------------------------------------------ - 1 -三、技术保证条件-------------------------------------------------------------------- - 1 -一、技术参数------------------------------------------------------------------------ - 3 -2. 工艺流程------------------------------------------------------------------------- - 3 -三、施工方法------------------------------------------------------------------------ - 3 -四、验收---------------------------------------------------------------------------- - 9 - 第四节施工安全保障措施---------------------------------------------------------------- - 11 -1. 组织保证------------------------------------------------------------------------- - 11-二、技术措施----------------------------------------------------------------------- - 12 -3. 应急预案------------------------------------------------------------------------ - 14 -4. 监测与监测---------------------------------------------------------------------- - 16 - 第五节劳动力计划----------------------------------------------------------------------- - 18 -1、专职安全生产管理人员------------------------------------------------------------ - 18 -2. 特殊操作员---------------------------------------------------------------------- - 18 - 第六节,计算书及相关图纸--------------------------------------------------------------- - 19 - 【计算书】------------------------------------------------------------------------ - 19 - 【节点图】------------------------------------------------------------------------ - 29 -高护坡脚手架专项施工方案第一节、准备的基础《建筑施工脚手架实用手册》《建筑基础设计规范》GB50007-2002《建筑结构荷载规定》GB50009-2001《混凝土结构设计规范》GB50010-2002《钢结构设计规范》GB50017-2003《建筑施工安全检验标准》JGJ59-99《高处施工安全技术规程》JGJ80-91《施工中扣件式钢管脚手架安全技术规程》JGJ130-2001相关施工设计图等第二节编译原则(一)严格遵守有关法规、规章制度等技术标准,贯穿施工全过程。
高边坡肋梁锚杆支护施工技术
高边坡肋梁锚杆支护施工技术文章结合某施工工程高边坡肋梁锚杆支护施工,详细阐述了其边坡支护方案和施工方法。
采用该方法安全顺利地完成了该高边坡段的施工,表明采用的方法是成功的,可供类似工程设计施工参考。
标签:高边坡;肋梁锚杆支护;施工1 工程概况K0+800~K1+260段高边坡位于某公路左侧,最大坡高近60m,临近坡顶有高压线塔群,为确保边坡施工中的稳定及施工后的安全,边坡支护采用锚杆网格梁结构支护设计方案,边坡坡面采用1:1.5的施锚斜面,每隔8米高设1.5米宽平台,共设有六级平台、七级边坡。
该地段土层根据地质报告和初步判断为红粘土类孔隙较大,在0.9左右,整体地质与韶关地质接近,但是原地质资料深度不足,根据边坡开挖所揭露地层来看,边坡上部土层为红粘土层,下部有灰岩露头,底部为中风化灰岩。
2 边坡支护方案本边坡属于路堑边坡形式,边坡坡高近60m,边坡形式采用阶梯形,每一级台阶高8.0m,共设七级边坡,每级边坡设1.5m宽平台。
路堑边坡坡率:1:1.5。
边坡支护设计方案采用锚杆网格梁支护方案,锚杆水平间距 1.6m,竖向间距0.8m,梅花形布孔。
锚杆拉筋在靠边坡最近的铁塔为中心,各级台阶横向48m 范围内加强锚杆采用HRB335级φ28钢筋,长度L=18m,其余采用HRB335级φ25钢筋,长度L=15m。
锚杆孔直径D=0.13m,导中支架(HPB235)φ8.0@2000。
每隔16m设一条变形缝,变形缝宽度为30mm。
每一级平台内侧设有300mm×300mm的排水沟。
中下部设一排泄水孔孔距10m,孔深20m,孔径100mm。
地梁采用C25混凝土整体浇注,基础先铺垫2cm砂浆调平层,再进行钢筋制作安装,钢筋接头需错开。
同一截面钢筋接头数不得超过钢筋总根数的1/2,且有焊接接头的截面之间的距离不得小于1m。
如锚杆与竖梁箍筋相干扰,可局部调整箍筋的间距。
砼浇注,尤其在锚孔周围,钢筋较密集,一定要仔细振捣保证质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
高边坡锚杆支护脚手架专项施工方案一、工程概况长沙市黄桥大道道路工程施工范围北起岳麓大道( K0+000 ),南至金洲大道( K2+800 ),全长2800m ,路幅宽度为30m 。
设计路堑挖方高度在 12m (含12m )以内的,边坡采用 1 : 0.75;当路 堑挖方高度大于12m 时,路堑边坡采用分级型式,每级边坡高度均为 12m 。
二级及二级以上边坡采用 1: 1,每级边坡设 2m 宽的台阶。
2、K6+100〜K6+200段为高边坡施工范围,左侧为二级边坡,其中边坡最大高度为。
此段的高边坡防护处理面积为 2200怦,设计处理的方案为:采取分区域加强处理,中央区采用①25长钢筋进行锚固,其余采用 ①25长钢筋进行锚固;边坡挂 ①X L50镀锌铁丝网、锚固之后喷播客土植草。
施工脚手架作为上述施工项目作业的载体,在高边坡支护设施中占有极高的地位,涉及施工安全、 进度及文明施工、工程质量,需要按要求进行设计、组织审批,并严格按要求进行施工。
二、依据、构造要求一) 、脚手架施工图纸中所涉及的依据及规范1、《建筑施工扣件式钢管脚手架安全技术规范》 (2002)版(JGJ 130 — 2001)、《岩土锚杆(索)技术规程 CECS22-2005》;2、 《建筑结构荷载规范》 (GB50017—2003);3、 《建筑边坡工程技术规范》 (GB50330 —2002) ;4、 《建筑桩基技术规范》 ( JGJ94— 94);5、边坡支护设计图、地勘资料及施工现场土质实际情况等;二) 、脚手架搭设1、 根据施工现场实际情况边坡已开挖全部到位,在高边坡锚杆支护过程中需搭设脚手架。
2、 脚手架及施工荷载轴向力主承力区选择在边坡底部的落碎台上;3、根据现场的实际情况采用扣件式钢管脚手架,立杆和大、小横杆(纵、横水平杆) 、坡面扫地干均采用0 48 X 3•钢管,连接扣件采用标准扣件;4、根据高边坡实际设计参数,采用错落坡型脚手架,脚手架随坡度而设,主受力立杆间距1.级斜坡面以上。
锚杆施工自下往上, 脚手架连墙杆、 卸载跟随设置, 连墙杆、 卸载连接按要求操作、 施工。
6、扣件式钢管脚手架、构架和设置要求的一般规定5m ,其余辅助受力立杆随坡度而调整搭设间距工顺序也由下而上搭设。
5、脚手架连墙杆和卸载连壁锁脚锚杆采用 定点拉杆深度不低于,角度与边坡锚杆角度相等,1.4— 1.5m ,锚杆施工自下而上施工,因此脚手架施0螺纹钢筋,按照1步2跨(1h X )进行设置,固连墙杆和卸载连接点设定在每一级边坡平台、 每①立杆纵距应为1.4〜1.6m,立杆横距应 < 1.2m平杆步距应为1.5〜1.8m。
②作业层距地面高度耳寸,脚手板的铺设宽度:外脚手架N里脚手架铺设的脚手板边缘与坡面的间隙W铺设的脚手板边缘与挡脚板的间隙丢当脚手板侧边不贴近立杆时,应予以固定。
③剪刀撑的斜杆与水平面的交角宜在45°〜60°之间,水平投影宽度不应小于两跨(>4n)或不应大于四跨(w 8m。
斜杆应与脚手架基本构架杆件加以可靠连接,至少应与3〜4根立杆相连接,且斜杆相邻连接点之间的长细比< 60④立杆底端100〜300mm 高底处,一律设纵向和横向扫地杆,并与立杆连接牢固,为防止滑动,每隔3缝打入锚管(①48X 3.5深与纵横杆扣接。
7、杆件连接构造的规定①脚手架左右相邻立杆和上下相邻平杆的对接接头应相互错开设置在不同的构架框格内。
相邻立杆接头宜布置在不同步距内,距相邻平杆的距离应<1/3步距。
上下相邻平杆接头宜布置在不同纵距内,距相邻立杆的距离应<1/3 步距。
②扣件式钢管脚手架杆件的搭接接头长度应> 0.8m搭接部分的结扎不应少于2道,且结扎点间距w 0.6m③杆件端部伸出结扎点的长度> 0.1m④单立杆和双立杆连接:当采用单杆连接时,单立杆与双立杆之中的一根立杆直接对接,并在对立杆上加旋转扣二道。
当采用双杆连接时,单立杆底支小于横杆上,上部与横杆扣牢,并与双立杆不少于3 道旋转扣连接。
⑤相邻步架的大横杆应相互错开布置在立杆的两侧,以改善立杆的偏心受压状况。
⑥平杆(大、小横杆)不得跳设或漏设。
8、扣件式钢管脚手架杆配件的一般规定:①钢管端部切口应平整,杆件无明显变形、裂纹和严重锈蚀形象。
②扣件应与杆件管径相匹配,其性能应符合国家相关的标准规定。
严禁使用加工不合格、锈蚀和有裂纹的扣件。
③脚手架杆配件应能满足安全要求,并与脚手架主体结构架杆连接可靠。
④竹串片脚手板的竹片宽应 >60mm拼接螺栓直径为①8〜①10,螺栓间距w 600mm拼接必须坚固可靠。
铺设后用14#〜16#镀锌铁丝绑牢固定。
(三)、脚手架设计参数(1)高边坡按照二级、五级坡比1:0.75及1:1坡比进行脚手架设计。
(2)脚手板为5cm 厚木脚手板或者5cm*250cm 竹片相串脚手板,其自重标准值为0.35kN/m2 ;(3)钢管尺寸均为①48m M 3.5mm、①48m M 6.5mm,其质量符合现行国家标准《碳素结构钢》(GB/T700 中)Q235-A 级钢的规定(Q235 钢抗拉、抗压、抗弯强度设计值=205N/mm2 ,弹性模量E=2.06X105N/mm2 )。
(4)施工荷载按照纵向160m、高程方向60m,脚手架范围铺设8层木脚手板或者竹片相串脚手板,同时作业2 层,每层布置2 台钻机,最多布置4 台钻机进行考虑(连续5 跨内布置1 台钻机作业),单台YXZ100A钻机主机重1.0t,施工人员3人,重约225kg,计算荷载按照5 跨内布置1 台YXZ100A 钻机,同时配置3 名施工人员,施工面平台和施工面头顶脚手板采取满铺满搭;即,施工荷载,100+225/1.5*3.5=2.5 KN/m2 计算时,荷载按照3.0KN/m2 考虑。
(5)脚手架连墙杆、卸载锁脚锚杆采用$ 25mm螺纹钢筋,按照1步2跨(1hX2L)进行设置;地面设横向、纵向扫地杆,贴坡面亦设扫地杆,扫地杆均离地面(坡面)30cm ;并布置必要的斜撑、横向支撑与剪刀撑进行加固。
同时在每级马道上沿脚手架纵向,每两跨设置水平内拉连墙杆、卸载件,防止脚手架整体向外倾翻和下滑。
(6)锚杆施工脚手架尺寸锚杆施工脚手架采用钢管扣件式综合爬坡脚手架体系,脚手架间排距结合坡面锚杆布置形式以及结构稳定性、其立杆横距=1.50m ,横杆间距=1.50m ,作业层0.45/0.50m,立杆纵距=1.0m, 横杆步距=1.80m,最大搭建高度60m。
锚杆间距纵横为1.5 m X3 m,施工脚手架按间距1.5 m xi.8m设置,锚杆、插筋(插筋垂直坡面搭设),并通过拉条焊接与脚手架连接作为脚手架连墙杆、卸载加固杆件。
(7)、(1、脚手架马道基础锁脚锚杆采用①25mm螺纹钢筋进行锚固。
(2、沿脚手架全高采用柔性拉锚系统分段向上斜拉,斜拉方向上倾45 度,柔性钢绳拉锚系统按照5.4mX5.6m间距进行布置。
同时,每级平台设置一排地锚插筋与脚手架水平小横杆连接牢固,地锚间距与脚手架纵向间距一致,按照2.8m 间距进行设置。
通过以上局部加固,以起到分段卸荷和防止脚手架在钻机冲击反力作用下向外倾翻,确保四、五级边坡脚手架整体安全稳定。
由于脚手架为边坡深浅层支护的主要载体,安全问题尤为重要,为了安全起见,脚手架搭设过程中采用以下措施加强脚手架整体稳定性,具体如下:(1)沿纵向每4跨设置一道横向剪刀撑,剪刀撑沿高程方向连续设置;沿横向每2跨设置一道纵向剪刀撑,间距6m,斜角为45°--60之间,剪刀撑沿高程方向连续设置,以确保脚手架整体稳定;2)沿脚手架全高采用柔性拉锚系统分段向上斜拉,斜拉方向上倾45 度,柔性钢绳拉锚系统按照5.4mX5.6m间距进行布置。
同时,每级平台设置一排地锚插筋与脚手架水平小横杆刚性连接牢固,地锚间距与脚手架纵向间距一致,按照2.8m 间距进行设置。
通过以上局部加固,以起到分段卸荷和防止脚手架在钻机冲击反力作用下向外倾翻,确保四、五级边坡脚手架整体安全稳定。
(3)脚手架立杆地基承载力计算:立杆基础在中分化和微分化岩石上,下垫长度不少于二跨的100X50的木枋。
按地勘报告此段承载力大于240KPa。
立杆传至木枋的轴向压力为N=6.342kN,木枋面积A = 1/2 X.1 X.8=0.09m2其压强为p=N/A=6.342/0.09=70.46KP<0.4 f g=72KPa 故脚手架立杆地基承载力满足要求。
三、脚手架计算钢管脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001)计算的脚手架为双排脚手架搭设高度为60m,立杆采用单立管。
搭设尺寸为:立杆的纵距为 1.5m,立杆的横距为1.5m,立杆的步距为1.5m。
采用的钢管类型为①48X 3.50施工均布荷载为2.0KN/讥1 、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
①均布荷载值计算小横杆的自重标准值:P1=0.038kN/m;脚手板的荷载标准值:P2=0.350X1.200/3=0.140kN/m ;活荷载标准值:Q=2.000X1.200/3=0.800kN/m ;荷载的计算值:q=1.2X0.038+1.2X0.140+1.4X0.800=1.334kN/m;小横杆计算简图②强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下:Mqmax=ql2/8最大弯矩Mqmax=1.334< 1.2002/8=0.240 kN . m;d =Mqmax/W=47.271N/mm2 ;小横杆的计算强度小于205.0 mm2 ;满足要求!③挠度计算:最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值q=0.038+0.140+0.800=0.978 kN/m ;5ql4V qmax=384EI最大挠度V=5.0X0.978 XI200.04 / (384X2.060 XI05X121900.0) =1.052mm ; 小横杆的最大挠底小于1200.0/150=8.000 与1 0 m m ,满足要求!2、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
①荷载值计算小横杆的自重标准值:PI=0.038X I.200=0.046kN ;脚手板的荷载标准值:P2=0.350X I.200X I.200/3=0.I68kN ;活荷载标准值:Q=2.000X I.200X I.200/3=0.960kN;荷载的计算值:q=(I.2X0.046+I.2X0.I68+I.4X0.960) /2=0.800kN ;大横杆计算简图②强度计算最大弯矩考虑为大横杆自重均布荷载与荷载的计算值最不利分配的弯矩和。
