一、目的项目开发进度计划编制指引(试行)1、提高各项目编制计划的合理性、全面性及可实施性,确保各项目能顺利 完成公司下达的任务指标。

2、作为各项目编制进度计划的依据。

二、项目开发进度计划编制流程项目开发节点计划→项目开发总进度计划→施工进度计划→招标采购计划 →B 级节点清单三、项目开发节点计划《项目开发节点计划》经公司总经理批准后将上报集团投资管理中心备案, 并接受集团投资管理中心的监督,是各项目开发的纲领性文件。

项目规划方案经集团批准且获得政府审批后 14 天内,公司明确项目分期开 发方案,由计划品质部编制《项目开发节点计划》。

《项目开发节点计划》包括以 下节点时间:施工图设计完成时间、施工许可证获取时间、开工时间、样板区开 放时间、预售证获取时间、开盘时间、竣工备案时间、交楼时间。

四、项目开发总进度计划项目总体计划为项目从启动至竣工交付的控制计划,包括项目前期、开发报 建、技术出图、预算招标、工程施工、竣工验收、项目整改及交付等。

项目开发总体进度计划以项目开发节点计划为依据,指导整个项目开发主要 环节。

项目开发总体计划由项目部编制、各相关部门讨论、会签,计划品质部备案。

项目开发总体计划模板按附件 1五、B 级节点清单B 级节点清单是根据项目开发的需要,由项目部把《项目开发总进度计划》 中比较重要的里程碑工作和涉及部门之间交接的工作提取出来,形成《项目开发B 级节点清单》,包括开发部工作节点、技术部工作节点、预算部工作节点及工 程部工作节点。

各项目可根据项目实际情况,调整清单内现有的项次。

经项目开发各相关部门协商一致、签字确认、总经理签发。

B 级节点清单是公司监控各项目开发进度的重点, B 级节点清单详见附表 2。

六、施工进度计划工程部在收到《项目开发节点计划》后 15 日内,由项目经理组织项目专业工程师根据现场实际情况及公司对施工计划的要求编制《项目施工进度计划》。

施工进度计划控制现场施工的每工序及施工部位的具体时间。

房地产项目工作计划模板(三篇)

房地产项目工作计划模板(三篇)

房地产项目工作计划模板一.销售节奏(一)销售节奏的制定原则:推广销售期指从市场导入开始至产品开盘销售,较大规模的项目一般持续____个月的时间,因为-项目一期体量较小,建议以____个月左右为好,再结合以实际客户储备情况最终确定;另外,由于销售节点比工程节点易于调整,一般情况下为项目部先出具基本的工程节点,据此营销策划部制定销售计划。

制定本计划的重要节点时间时,未与工程部跟进。

故本销售计划相关节点只是初稿。

待工程节点确定后,再最终定稿。

1.推广销售期安排____个大的推广节点,节点的作用在于不断强化市场关注度,并使销售保持持续、连贯。

2.鉴于年底临近过年的情况,开盘销售强销期应避开春节假期。

3.开盘销售前应确保样板区、样板房景观、工程施工达到开放效果。

(二)-销售节奏安排:1.____年____月底-____年____月,借大的推广活动推出-项目2.____年____月底-____年____月初,召开产品发布会,正式启动某项目,同时策划师对市场进行第一次摸底。

3.____年____月中旬,开放样板房,同时策划师对市场进行第二次摸底。

4.____年____月下旬,春节之前,开盘销售强销。

二.销售准备(____年____月____日前准备完毕)1.户型统计:由工程部设计负责人、营销部-共同负责,于____年____月____日前完成鉴于-项目户型繁多,因此户型统计应包含对每一套房型的统计,包括户型、套内面积、户型编号、所在位置。

2.销讲资料编写:由营销部-、策划师负责,于____年____月____日前完成-项目销将资料包括以下几个部分:购买-的理由:产品稀缺性销讲基本数据:-的主要经济指标、户型面积统计、配套情况、建筑风格、景观设计、交通情况、交房时间、主要交房配置、物管收费;涉及到设计单位的,由其出具销讲材料。

____年____月____日前,由-整理后,统一作为产品和项目优势说辞。

建筑工艺及材料:需要在____年____月____日前由工程部出具项目采用的新工艺材料,新技术等基本基本资料。

(精品)房地产项目开发计划编制模板

(精品)房地产项目开发计划编制模板
装修施工图审查及报批
完成标志 报批或备案批复
合同签订 装修方案 内审会议记要 合同签订 装修初步(扩初)设计方案 内审会议记要 合同签订 项目施工图 内审会议记要 《装修投资预算书》 报批批复
实施部门 前期部
工程管理部 工程管理部 工程管理部 工程管理部 工程管理部 工程管理部 工程管理部 工程管理部 工程管理部 稽核管理部
实施部门 前期部 工程部 工程部 工程部
工程管理部 前期部 工程部 前期部
项目前期
项目前期
工程部
桩基检测 基础施工
委托桩基检测单位
签订合同
进行桩基施工质量检测
提供桩基检测报告
土方工程
开槽(办理各种手续,组织协调环卫、 市容等政府部门)
支护工程
降水工程
验槽
垫层、防水、底板施工
地下室施工
基础验收备案
基础处理竣工结算
完成标志
实施部门
工程部
《验收报告》
工程部 工程部 工程部
工程部
工程部
工程部 工程部
工程部
工程部
工程部
《验收合格报告》 《验收合格报告》
工程部 工程部
《验收合格报告》
工程部
《验收合格报告》
工程部
营销部
采供部 工程部
工程部
采供部
工程部
工程部
《验收合格报告》
工程部 工程部
设施招标采购
工程部
工程部
采供部
工程部
规划验线 桩基施工
四级节点
围墙砌筑 施工用电和给排水敷设
临时设施搭建
完成标志
相关书面记录
开工令 报复
组织施工单位进场、建立平面和高 程控制系统。建立控制主轴线(基 线)标桩,并在现场清楚标明墙、 柱轴线位置,组织施工单位进行有 效保护并接管 监理单位组织工程部、设计、规划 局验线 试桩施工,根据施工图及有关施工 规范制定桩基施工标准,审核桩基 单位的施工组织设计,施工人员资 质,进场材料是否合格等

项目开发进度计划表模板

项目开发进度计划表模板

项目开发进度计划表模板
项目开发进度计划表模板
项目名称:xxx项目
项目起止时间:xxxx年xx月xx日至xxxx年xx月xx日项目概述:
项目目标:
项目范围:
项目阶段:
序号任务名称负责人起始日期结束日期完成状态备注
1项目启动阶段
1.1项目启动会议
1.2制定项目计划
1.3确定项目组成员
1.4确定项目交付物
1.5确定项目资源需求2分析需求阶段
2.1收集和整理需求
2.2确定需求优先级
2.3制定需求规格说明书2.4验证需求规格说明书2.5确定功能设计要求3系统设计阶段
3.1制定系统架构设计3.2编写详细设计文档3.3评审详细设计文档3.4更新和优化设计文档4编码与单元测试阶段
4.1根据设计文档进行编码4.2编写单元测试用例
4.3进行单元测试
4.4解决单元测试中的bug 5集成与系统测试阶段
5.1进行集成测试
5.2编写系统测试用例
5.3进行系统测试
5.4解决系统测试中的bug 6部署与验收阶段
6.1进行部署准备工作
6.2进行用户验收测试
6.3修改和优化系统
6.4用户培训
6.5项目总结会议
以上为项目开发进度计划表的模板,项目执行过程中可能会有一些变动和调整,可以根据实际情况进行修改和补充。

房地产公司工程成本进度计划、核算编制指引模版

房地产公司工程成本进度计划、核算编制指引模版

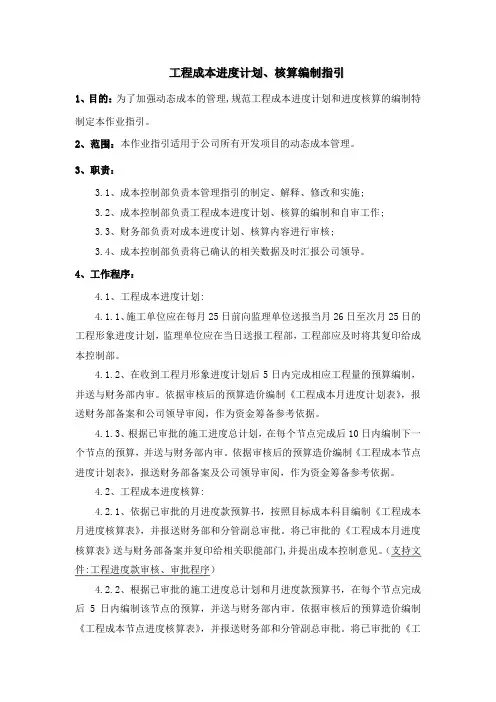

工程成本进度计划、核算编制指引1、目的:为了加强动态成本的管理,规范工程成本进度计划和进度核算的编制特制定本作业指引。

2、范围:本作业指引适用于公司所有开发项目的动态成本管理。

3、职责:3.1、成本控制部负责本管理指引的制定、解释、修改和实施;3.2、成本控制部负责工程成本进度计划、核算的编制和自审工作;3.3、财务部负责对成本进度计划、核算内容进行审核;3.4、成本控制部负责将已确认的相关数据及时汇报公司领导。

4、工作程序:4.1、工程成本进度计划:4.1.1、施工单位应在每月25日前向监理单位送报当月26日至次月25日的工程形象进度计划,监理单位应在当日送报工程部,工程部应及时将其复印给成本控制部。

4.1.2、在收到工程月形象进度计划后5日内完成相应工程量的预算编制,并送与财务部内审。

依据审核后的预算造价编制《工程成本月进度计划表》,报送财务部备案和公司领导审阅,作为资金筹备参考依据。

4.1.3、根据已审批的施工进度总计划,在每个节点完成后10日内编制下一个节点的预算,并送与财务部内审。

依据审核后的预算造价编制《工程成本节点进度计划表》,报送财务部备案及公司领导审阅,作为资金筹备参考依据。

4.2、工程成本进度核算:4.2.1、依据已审批的月进度款预算书,按照目标成本科目编制《工程成本月进度核算表》,并报送财务部和分管副总审批。

将已审批的《工程成本月进度核算表》送与财务部备案并复印给相关职能部门,并提出成本控制意见。

(支持文件:工程进度款审核、审批程序)4.2.2、根据已审批的施工进度总计划和月进度款预算书,在每个节点完成后5日内编制该节点的预算,并送与财务部内审。

依据审核后的预算造价编制《工程成本节点进度核算表》,并报送财务部和分管副总审批。

将已审批的《工程成本节点进度核算表》报送财务部备案和公司领导审阅,作为动态成本控制依据。

工程进度款审核、审批程序1、目的:杜绝工程进度款错付、超付,以确保工程进度、控制成本,确保第一时间正确解决问题,特制定本管理程序。

2024房地产开发项目进度计划PPT模板

2024房地产开发项目进度计划PPT模板

监控内容:项目进度、成 本、质量、安全
调整措施:根据监控结果, 及时调整项目计划和资源
配置
进度调整方案
监控方法:定 期检查、实时 监控、风险评

调整原则:确 保项目进度、 质量、成本三
者平衡
调整措施:调 整资源分配、 优化施工方案、 调整项目计划
沟通协调:加 强与相关方的 沟通,确保调 整方案的顺利
设备安装:水电设备,消防设备, 电梯设备
竣工验收:检查工程质量,办理竣 工手续
阶段四:竣工验收
验收内容:建筑质量、消防 设施、环保设施等
竣工验收时间:预计2024 年12月
验收标准:符合国家相关法 律法规和行业标准
验收结果:通过验收,取得 竣工验收报告
4
时间安排
时间表概览
2023年2月:完成项目 规划设计和预算编制
售后服务阶段: 2026年1月2026年12月
5
资源安排
人力需求
监理团队:负责项目质量控 制
施工团队:负责项目施工
建筑设计师:负责项目整体 设计
营销团队:负责项目销售和 推广
财务团队:负责项目预算和 财务管理
行政团队:负责项目日常管 理和协调
物力需求
建筑材料:水 泥、砂石、钢
筋等
施工设备:挖 掘机、推土机、
基础施工
2023年7月:开始室 内装修和设备安装
2023年9月:项目竣 工验收,准备开盘销

2024年1月:项目结 束,进行项目总结和
评估
各阶段时间安排
前期准备: 2023年1 月-2023 年3月
设计阶段: 2023年4 月-2023 年6月
施工阶段: 2023年7 月-2024 年6月

XXXXX房地产公司项目全程开发推进计划模板

XXXXX房地产公司项目全程开发推进计划模板
验收报告》的时间
第 -4104 页,共 4 页
配合部门
备注
(有地下室的 施工至地下室 顶板,无地下 室的施工至地
下室一层)
项目名称: 制表日期:20XX年X月X日
项目概况
占地面积 (万㎡):
XXXXXXXX 项目开发节点计划(整体)
项目总监: 修订日期:20XX年X月X日
建筑型态:高层、多层、停车楼、地下室
开始时间
完成时间
节点释义/完成标准
指用于市场销售的统一销售合同模版公司评审确定 的时间
指项目预售证取得后,按揭贷款银行确定并完成合 作协议签订的时间
指园林景观施工完成的时间 指园林工程部及物业单位共同验收的时间 指自来水施工完成并验收通过,达到通水条件的时 指正式用电施工完成并验间收通过,达到通电条件的
交房活动方案评审完成
B1
47.2
开办物资采购到位
B1
47.3
产权办理
备注:A1:一级节点,即核心考核节点;A2:公司内部一级节点;B1:公司内部二级节点
指为确保房屋顺利交付购房者使用的保障方案评审 完成的时间
指综合管理部对物业自行提供的设备、耗材,完成 费用核定的时间。(涉及垃圾筒、休闲长椅、样板 房的东西是开办物资)指综合管理部负责采购的交 指公共关系部在商品房销付售合同约定时间内取得大
1.1
投资测算分析
B1
1.2
市场调研报告
开始时间
完成时间
A2
2
项目定位报告确定
A1
3
国土证取得
A2
4
土地拆迁完成
A2
5
建设用地规划许可证
B1
5.1
地块红拨放线成果图

房地产公司工程进度管理作业指引-模版

房地产公司工程进度管理作业指引-模版

1.目的为了明确和统一项目工程进度管理要求和方法,确保项目的工程进度在满足质量标准和投资控制目标的前提下达到预期目标。

2.适用范围适用于**置地所有在建项目(含工程由**置地管理的合作项目)。

3.术语及定义3.1.项目工程部:在项目施工现场负责项目管理的建设方工程管理机构;3.2.供应商:本管理作业指引中指总包单位、专业分包单位;3.3.工程进度计划:项目工程部根据运营需要及项目关键节点计划、集团标准工期编制的涵盖项目工程全过程的节点计划;3.4.项目施工总进度计划:总包单位根据工程进度计划及合同要求编制的包括各单体工程计划安排的更详细的施工控制计划;3.5.9个关键节点:指集团级节点中的桩基开工、正负零、主体结构封顶、砌体及二次结构施工开始、地库结构封顶、外立面落架、土建移交精装开始、土建移交景观开始、竣工备案。

4.职责与权限4.1.工程管理中心4.1.1.制定工程进度管理制度和作业指引并组织战区落实;4.1.2.组织第三方对项目工程进度进行检查评估,对进度管理工作进行考核;4.1.3.掌握并分析项目计划落实情况,对进度管理存在问题的战区和项目提出预警。

4.2.战区工程管理部4.2.1.落实集团工程管理制度及工期标准,指导项目加强进度管理。

4.2.2.审批项目工程进度计划,对项目进度进行定期检查,并跟踪落实整改。

4.2.3.监控项目重大节点的达成,对存在重大进度风险的项目进行干预和监管,确保按计划达到开盘条件,按时竣工交付。

4.3.项目工程部4.3.1.执行公司工程进度管理标准,编制示范区工程专项计划和项目工程进度计划并组织实施;4.3.2.审核审批施工进度计划,按计划组织施工并进行日常施工进度管理。

4.3.3.对进度计划落实情况进行跟踪和检查,项目实际进度生偏差时,采取有效纠偏措施。

4.3.4.做好现场风险预警工作,严重的进度延误向上级汇报采取纠偏措施,确保按时开盘和竣工交付。

5.进度计划编制5.1.进度目标的确立5.1.1.项目进度目标依据项目开发目标,结合公司标准工期、供应商情况、交通运输、材料供应、施工方法和政府部门相关制约情况制订。

某房地产公司项目部计划进度表

某房地产公司项目部计划进度表

部门序号工作事项工作结果说明权重%计划完成时间实际完成时间计划完成率权重折算率责任人工程部1 XX花园9-12栋--土建部分1、完成外排栅拆除后的外墙手尾;2、完成梯间扶手、栏杆安装后的手尾;3、完成室内洞口封堵及地面清理;4、完成天面防水、隔热;5、完成防火门门扇的安装;6、完成车库顶板结构、防水及其保护层,车库区间的砌砖、批荡及天花煽灰。

10% 6月20日2 XX花园9-12栋—水电部分1、完成水井内水表的安装及电井内电线电缆的安装;2、完成人货笼、提升架位置的防雷接地;3、完成煤气外墙管安装的手尾;4、完成车库区间的消防喷淋、通风、烟感。

5% 6月30日3 XX花园9-12栋—装修部分1、甲供材料逐步供货进场;2、施工单位进场,开始大堂装修的施工。

5%6月15日4 XX花园9-12栋—配套部分1、完成室内空气检测;2、完成泵房泵组安装的50%;3、完成电梯的安装并提供给装修单位垂直运输的使用;4、完成住宅部分的测绘工作。

10% 6月30日5 XX花园5-8栋—土建部分1、完成5-6栋外排栅拆除;2、完成7-8栋60%外墙砖的铺贴;3、完成内墙抹灰、梯间脚线的粘贴;4、完成5-6栋防火门门框安装及7-8栋50%防火门门框安装;5、完成连接泳池的车库结构。

5% 6月30日6 XX花园5-8栋—水电部分1、完成水井内水表安装的60%;2、完成5-6栋防雷接地(注:人货笼、提升架位置除外);3、完成5-6栋煤气外墙管的安装。

5% 6月30日7 XX花园5-8栋—配套部分1、完成发电机组安装的60%;2、高低压配电房施工单位进场施工。

25%6月30日8 XX花园1-4栋—土建部分1、完成至7层结构楼面;2、完成样板房的砌筑及内外墙批荡,并于6月15日前交板房工作面给装修单位。

7.5% 6月30日9 XX花园1-4栋—水电部分1、配合土建工程进度的防雷接地以及管线预埋,签订套内精装修用电安装工程合同;2、签订电梯合同;3、高低压配电房图纸的审阅以及招标前的准备工作。

房地产公司项目开发计划管理套表格(内附工程节点计划编制).docx

房地产公司项目开发计划管理套表格(内附工程节点计划编制).docx

.项目开发计划管理制度(试行)第一条目的为规范计划管理流程,提高整体计划管理质量,提高公司整体运作效率,制订本制度。

第二条适用范围本制度适用于上海土地获取后项目开发计划的编制、执行与管理。

第三条定义项目运营计划——获取新项目后上报总部决策(II )计划中明确的项目经营计划;项目年度指导性经营计划——年初( 5 月)根据公司次年年度经营指标制定的项目次年年度指导性经营计划;项目年度经营计划——年末(10 月)根据公司次年年度经营指标制定的项目次年年度经营计划;项目开发节点计划(动态计划)——围绕项目开发确定的各阶段主要控制节点(70 个节点)计划A类节点——项目开发节点计划中的重要控制节点;B类节点——项目开发节点计划中关键路径上的重要任务,专业、部门间的主要接口工作;C类节点——项目开发节点计划中影响较单一的节点,其变化不影响后续重要节点。

集团项目运营管理平台——一由集团开发综合项目工程、销售、成本、结算、规划、资源、资金等信息的管理平台。

项目计划信息平台——由上海公司开发对项目开发主线上的主要工作时间节点进行集中管理的信息平台。

上海沟通协作平台——由上海公司开发对沟通信息集中管理的信息平台。

第四条计划管理职责4.1 产品决策与计划管理委员会:负责指导公司各项目制定或修订项目年度经营计划;负责项目开发节点计划的审批与调整;负责项目 A 类开发节点计划的变更审批。

4.2 事业部/项目部:负责项目开发节点计划的编制与上报;负责项目开发各阶段的计划落4.2 工程管理部:负责项目开发节点计划的审核与备案;负责项目开发节点计划执行情况的跟踪、反馈及评估,参与重要配合工作的协调;4.3 财务管理部:负责对事业部/项目部年度经营计划进行审核并对执行情况进行监控;4.4 项目发展部:负责新项目获取阶段协调相关部门(工程、设计、营销等)根据公司年度经营指标制定项目运营计划,并于项目交底会时将项目运营计划移交事业部/项目部。

房地产项目计划进度管理模板(集团项目进度计划管理指引)

房地产项目计划进度管理模板(集团项目进度计划管理指引)

集团计划运 营专员项目 负责人地区 公司计划运 营专员PMO 成员项目职 能负责人
上报批准
各职能 负责人
每月一次
项目负责人 →地区公司 计划运营专 员→地区公 司总经理(每 一版应明确 标示与上一 板的的变 化,以及变 化原因分析
月度运营会 批准就每个 项目当场形 成会议纪 要,会后由 该项目项目 负责人和地 区公司运营 计划专员和 地区公司总 经理审批。
上报并批 准(项目 各职能负 责人应仔 细填写计 划事项备 注及说明 项目各 与一级计划一起编 栏,明确 职能负 制完成 提出对三 责人 级计划工 作包的需 求及要达 到的目 的,有利 于三级计 划的编制
每周
项目负责人 →地区公司 计划运营专 员→地区公 项目负责人 司总经理(每 地区公司总 PMO成员对 经理 一版应明确 应项目职能 3、不影响集团关键节点完成,项目负责人、 标示与上一 负责人 各职能负责人未能达成共识、未能取得承诺 板的的变 项目周例会 后,职能负责人应在会后当日(最迟不超过第 化,以及变 (详见《龙湖 二天)召开专题会议讨论,并达成共识,否则 化原因分析 集团地区公 项目负责 上报地区公司总经理裁决或PMO会议; 司项目运营 人 会议管理指 引》) 项目负责人 →地区公司 计划运营专 4、项目负责人预测到如影响集团关键节点, 员(每一版应 PMO会议 立即上报地区公司计划运营专员,评判是否 明确标示与 立即招集PMO会议决定 上一板的的 变化,以及 变化原因分 析
集团项目进度计划管理指引
计划 级别 计划编制及批准 定义 及模版 编制 上报 计划批准 批准 送达 编制完成时间 计划执 行 编制完成 执行责 定义 任人 计划回顾及调整 频次 回顾频次及方式 方式 检查人 回顾结果 上报前提 上报人 批准 调整批准 送达 完成时间 完成定义

房地产项目进度模板

房地产项目进度模板

房地产项目进度模板 1. 项目概况。

项目名称。

项目描述。

项目目标。

2. 项目阶段。

立项阶段。

规划阶段。

设计阶段。

施工阶段。

营销阶段。

交付阶段。

3. 时间表。

开始日期。

预计完成日期。

实际完成日期。

4. 里程碑。

关键决策点。

重要事件。

项目评审。

5. 负责人。

项目经理。

设计师。

施工队。

营销团队。

监理单位。

6. 预算。

总预算。

各阶段预算分配。

资金来源。

7. 资源分配。

人力资源。

物资采购。

技术支持。

这是一个简单的房地产项目进度模板示例,实际上可以根据具体项目的需求进行定制。

通过使用这样的模板,项目团队可以清晰地了解项目的进展情况,及时发现和解决问题,确保项目按时、按质、按量完成。

同时,这也有助于项目经理和团队成员之间的协作和沟通。

希望这个简单的模板可以对你有所帮助。

房地产项目开发进度控制表模板

房地产项目开发进度控制表模板

45 46 47 48 49 50 51 52 53 54 55 56 57 58 59 60 61
首层~5层结构施工 6~30层结构施工 二次结构、砌筑 电梯设备安装 幕墙插入自顶向底施工 消防、空调、室内电力设备、给排水施工 室内精装修施工 室内弱电智能施工 室外管线施工 园林绿化道路施工 停车场系统、室内外导视系统施工 五、竣工验收备案 人防验收 卫生防疫检验等 规划验收 消防验收 竣工备案
2011-10-17 2012-3-14 2012-4-28 2012-5-18 2012-6-21 2012-5-29 2012-7-24 2012-7-18 2012-7-10 2012-7-20 2012-7-30 2012-8-23 2012-6-13 2012-6-30 2012-7-23 2012-8-3 2 2012-10-22 2010-9-1 2010-10-10 2010-11-23 2010-12-19 2011-3-18 2011-4-20 2011-10-20 2012-10-22 2012-4-19 2010-9-20 2010-10-15 2010-12-9 2010-12-20 2011-1-8 2011-1-28 2011-2-7 2011-3-30 2011-12-30 2011-12-30 2012-2-19 2012-4-19 2012-5-30 2010-10-15 2010-10-5 2010-10-20 2010-12-11 2011-3-21 2011-7-17 2011-9-30 2012-1-20 2012-1-19 2012-2-28 2012-3-30 2012-4-30 2012-5-4 2012-5-30 2012-7-30 2011-5-10 2011-6-8 2011-6-27 2011-7-16 2011-8-4 描述 需要办理环评、交评 需要方案招标后 需缴纳地价款,契税 需要施工图设计后 需施工招标后 需投资额达到规定要求后 需项目竣工备案后 对业态、户型、外立面等再研究 在方案策划基础上完善 对中标方案深化设计,结构选型、各系统功能确定 主要是人防、消防审查,获得审批意见 将项目量化、图纸化,指导预算、招标、施工 获得政府规划部门指定设计单位认可,完善设计程序 配套设施设计,结合到项目的规划设计中,预留预埋做准备 应在结构出地面前完成幕墙或外立面的设计、施工招标工作 主要是楼宇自控、安防、电信、停车场系统

房地产项目开发计划编制模板

房地产项目开发计划编制模板

房地产项目开发计划编制模板项目开发计划模板(草案)风险预警及预开始时间案完成情况及分评审部门评审析意见及考核项目阶段一级节点投资论证与决策二级节点三级节点四级节点完成标志实施部门协助部门责任人实施责任人结束时间项目可行性研究与投资决策会项目获取阶段投资发展中心土地成交确认书项目交底会交地产品定位投资发展中心投资发展中心投资发展中心营销管理部营销管理部营销管理部营销管理部营销管理部营销管理部营销管理部人事行政部人事行政部人事行政部大区公司确定开盘体量确定销售回款金额项目部成立立项报批项目预立项报批项目立项报批办理国土使用证批复取得立项批复取得国土使用证项目部(综合部)项目部(综合部)项目部(综合部)第1页,共476页项目阶段一级节点二级节点缴纳土地取得所需费用三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核计划财务部产品策划与总图优化评审会建筑方案评审会(含概念性景观方案、综合管网)办理建设用地规划许可证送审规划设计方案申请建设用地规划许可证详规办理建设工程规划许可证经审定的施工图消防部门审查意见人防部门审查意见防止地质灾害审查意见绿化审查意见书缴纳有关规费评估类报批环境影响评估报批项目启动阶段交通影响评估报批地质灾害评估报批水土保持评估报批抗震、泥石流评估报批环境影响评估报批评审会通过投资发展中心评审会通过研发中心项目部(综合部)项目部(综合部)项目部(综合部)设计部取得建设工程规划许可证获得图纸相关意见相关意见相关意见相关意见相关意见批复全部完成相关批复相关批复相关批复相关批复相关批复相关批复项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)项目部(综合部)设计部设计部第2页,共476页项目阶段一级节点二级节点三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核市政合同签订雨水、污水排放、接入许可证报批电力,燃气、自来水、邮政电信相关部门报批勘察测绘地质测绘地质初勘地质详勘选址定点报批拆迁完成交地前期调研摸底办理拆迁许可证发布拆迁公告拆迁评估入户动迁签订合同办理补偿结算批复全部完成相关批复项目部(综合部)相关批复项目部(综合部)项目部(综合部)相关批复项目部(综合部)项目部(综合部)相关批复所有拆迁完成交地提交书面分析获得拆迁许可证发布拆迁公告拆迁评估报告书项目部(综合部)项目部(拆迁部)项目部(拆迁部)项目部(拆迁部)项目部(拆迁部)项目部(拆迁部)项目部(拆迁部)签订合同办理补偿结算项目部(拆迁部)计划财务部项目部陈培俊陈培俊陈培俊陈培俊陈培俊陈培俊陈培俊李丽申请强拆政府介入强拆项目部(拆迁部)陈培俊强拆强拆建筑物拆除项目部(拆迁部)陈培俊张三强拆强拆紧急预案强拆准备李四强拆强拆紧急预案强拆准备建设工程施工许可证强拆建筑物拆除预案书面报告项目部(拆迁部)项目部(拆迁部)陈培俊陈培俊陈培俊陈培俊陈培俊陈培俊人、机、材等必要资项目部(拆迁部)源强拆建筑物拆除预案书面报告项目部(拆迁部)项目部(拆迁部)人、机、材等必要资项目部(拆迁部)源第3页,共476页项目阶段一级节点获得项目融资贷款商品房预售许可证物业顾问单位确定二级节点三级节点四级节点完成标志实施部门计划财务部协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核实施物业早期介入服务规划设计及报批规划设计单位确定规划设计任务书完成规划设计完成规划设计内审规划设计报批总平面图总平面图报批建筑、景观、市政、装修、弱电、设计建筑方案设计建筑方案设计单位确定建筑设计任务书完成建筑方案设计完成项目估算项目设计阶段建筑方案内审建筑方案报批建筑初步(扩初)设计建筑初步(扩初)设计单位确定建筑初步(扩初)设计完成项目概述建筑初步(扩初)设计方案内审建筑初步(扩初)设计方案报批建筑施工图设计建筑施工图设计单位确定签订《物业管理顾问服务合同》实施物业早期介入服项目公司/物业公司务批复中标通知书规划设计任务书项目修建性详规设计内审会议记要报批报建总平面图确定批复设计部设计部设计部设计部设计部设计部设计部设计部项目部项目部项目部项目部项目部项目部项目部项目部项目部图纸符合施工要求设计部设计部合同签订建筑设计任务书建筑方案项目投资估算书内审会议纪要报批批复最终批复合同签订建筑初步(扩初)设计方案项目投资概算书内审会议纪要取得批复图纸符合施工要求合同签订设计部设计部设计部设计部设计部设计部设计部设计部设计部设计部设计部设计部设计部设计部项目部项目部项目部成本管理部第4页,共476页项目阶段一级节点二级节点三级节点施工图设计任务书完成建筑施工图设计完成建筑施工图内审施工图预算建筑施工图审查及备案四级节点完成标志施工图设计任务书项目施工图内审会议纪要项目投资预算书图审批复进场施工实施部门设计部设计部设计部设计部设计部协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核项目部开工准备三通一平通水通电道路平整场地工程建设招投标主体施工单位确定景观施工单位确定综合管线施工单位确定装修单位确定桩基施工桩基先行报批施工放线规划验线桩基施工桩基检测委托桩基检测单位进行桩基施工质量检测基础施工开槽(各种手续)土方工程支护工程降水工程符合施工条件通水通电道路平整场地成本管理部合同签订合同签订合同签订合同签订成本管理部成本管理部成本管理部成本管理部项目部批复保护并接管监理单位组织项目部、设计、规划验线完成施工检测合格签订合同提供桩基检测报告项目部项目部项目部项目部项目部成本管理部项目部项目部完成验收完成验收完成验收第5页,共476页一级节点二级节点验槽垫层、防水、底板施工地下室施工基础验收备案基础处理竣工结算三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核主体工程一层到五层六层到十层十一层到十五层十六层到二十层二十一到二十六屋面结构施工砌体工程一层到五层六层到十层十一层到十五层十六层到二十层二十一到二十六装饰工程地面防水抹灰饰面板(砖)门窗栏杆轻质隔墙幕墙涂饰景观工程硬装铺装第6页,共476页一级节点二级节点软景施工水景施工雕塑小品路牌/标识安装三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核路牌设计路牌招标采购路牌安装灯饰安装进行管线埋设灯具招标采购灯具安装通电试验验收附属设施泳池/球场等娱乐设施游乐设施安装施工电梯安装工程提出电梯的相关技术指标电梯采购电梯井道设备安装机房设备安装运行调试电梯预验收使用证申请消防安装工程消防管线预埋消防设备安装消防联动试验取得消防验收报告人防工程营销管理部成本管理部第7页,共476页项目阶段一级节点二级节点三级节点人防工程人防验收四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核电气安装工程供电审批高压电缆沟及设备基础放线电缆沟沟体及设备基础土建及预埋、接地实施电力电缆敷设施工阶段小区变电站/高压开关站配电间电器设备安装通电试验高压设备安装验收弱电智能化工程电器预埋管线在模板上放线通信网络系统办公自动化系统建筑设备监控系统火灾报警及消防联动系统安全防范系统综合布线系统智能化集成系统电源与接地环境住宅(小区)智能化系统走管施工开关插座等招标采购/签证确认穿线插座等安装通电检查第8页,共476页项目阶段一级节点二级节点三级节点验收四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核通风空调工程送排风系统防排烟系统除尘系统空调风系统净化空调系统制冷设备系统确认风量等技术参数设备招标采购安装施工安装试运行安装工程验收排水工程雨污水排放/接入许可证申领确定各种雨污各接入点的排水标高预埋套管安装砼浇筑通水试验热力垃圾处理工程环卫审批垃圾集中处理站自来水工程供水审批自来水验收和接通园林用水、换热站用水中水视讯煤气工程供气审批第9页,共476页项目阶段一级节点二级节点三级节点煤气调压站室内煤气表安装分户煤气表安装煤气验收和接通四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核通邮工程通邮手续办理信报/奶箱安装精装修施工样板房装修施工装修单位进场装修完成对外开放会所装修施工装修单位进场装修完成对外开放分户验收单体验收规划验收防雷验收两书编制住宅质量保证书住宅使用说明书消防验收人防验收竣工验收及报批专项工程验收绿化验收燃气验收气象验收文本完成文本完成文本完成验收报告验收报告开工装修验收报告第10页,共476页项目阶段一级节点二级节点三级节点环保验收四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核第11页,共476页项目阶段一级节点二级节点三级节点影视片制作售楼中心软装招标老城咨询点亮相产品说明会四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核首期开盘销售方案确认示范区亮相同时启动认筹推广销售阶段开盘销售客户答谢会同时启动下棋认筹事件营销、项目形象推广产品推广释放开盘信息开盘热销信息释放二批次认筹信息二批次加推及产品卖点针对返乡客户促销信息本期完成50%的销售金额及启动下一期建设首期房源货值50%的回款每期完成80%的销售金额及下期开盘建设第12页,共476页项目阶段一级节点二级节点招商方案确定三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核具体招商方案确定招商执行租赁合同准备招商工作开展交房物业验收公共区域验收分户验收整改复验物业交付档案接管公共区域接管自用区域接管交付计划编制交付条件核查交付通知住户手册面积补差协议交付模拟演练交付保洁办理物业交付后续报批竣工图纸档案备案副本换正本建设许可证雨水证排污证各项权属办理房产证办理第13页,共476页项目阶段一级节点二级节点四级节点契证办理完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核项目回顾工程决算审核接受决算报告决算审核项目总结项目后评估成本后评估编制工程后评估编制营销后评估编制第14页,共476页项目阶段一级节点二级节点三级节点四级节点完成标志协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核第15页,共476页项目阶段一级节点二级节点三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案完成情况及分评审部门评审析意见及考核第16页,共476页项目阶段一级节点二级节点三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核第17页,共476页项目阶段一级节点三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核第18页,共476页项目阶段一级节点二级节点三级节点四级节点完成标志实施部门协助部门责任人实施责任人风险预警及预开始时间案结束时间完成情况及分评审部门评审析意见及考核第19页,共476页。

房地产项目开发进度计划表

房地产项目开发进度计划表

2、主体结构
土建结构施工
~ 结构施工
满足办理预售证条件
~ F结构施工
安装工程施工
水、电、消防安装
计算依据
2023年度XXX房地产项目进度计划表
工作项目
实施人
计划开始日期 计划完成日期
预计费用 (万元)
供暖(地暖)安装
主体结构封顶
四、配合销售工作
1、销售前施工准备
售楼处施工
样板房施工
看楼通道
局部园林展示
缴纳旧城改造费
缴纳人防费
核发《建设工程规划许可证》
文物勘探
地质勘探(签订协议)
地质勘查报告审查
施工场地现场踏查
计算依据
2023年度XXX房地产项目进度计划表
工作项目
实施人
计划开始日期 计划完成日期
预计费用 (万元)
完成施工图设计
施工图设计审查
编制标书
招标
开标
签订施工合同
劳保基金缴纳
渣土费缴纳
施工合同印花税
2023年度XXX房地产项目进度计划表
工作项目
实施人
计划开始日期 计划完成日期
预计费用 (万元)
一、项目前期开发和设计阶段
1、前期土地获取
协议出让用地
招标、拍卖、挂牌用地
签订《土地使用权出让合同书》,并办理房地产证
取得国土使用权证
建设用地方案审批——规划局核发《建设用的方案图》
规划设计要点审批——规划局核发《建设用地规划许可证》
管线安装
外架拆除完毕
七、屋面工程
1、土建部分
屋面防水层和保护层施工
屋面保温层施工
计算依据
屋面地砖完成 2、安装部分 墙体抹灰 墙面和天棚腻子

房地产项目一、二级开发节点计划模板

房地产项目一、二级开发节点计划模板
以审批通过时间为准
以审批通过时间为准
以审批通过时间为准
以审批通过时间为准
以审批通过时间为准
以审批通过时间为准
以审批通过时间为准
以方案设计单位定标时 间为准 根据政府意见,以方案 调整完成且政府部门确 认时间为准 符合成果标准,经公司 内部审批,并与项目公 司完成交接的时间为准 以取得规划方案批复文 件的签发时间为准
17 方案设计阶段
18
二级 完成方案设计单位定标
19
二级 完成方案设计
20
一级 方案报建文本通过公司审批
21
一级 方案报建文本通过政府审批
22 项目启动会
23
二级
完成《方案本目标成本、成本敏 感分析》
24
二级 完成《项目合约、招投标规划》
25
二级
完成《项目二级计划》(全周期 版)
26
二级 完成《方案版销售计划》
以审批通过时间为准
以审批通过时间为准
以取得施工图批复文件 的签发时间为准 以审批通过时间为准
以定标时间为准
以审批通过时间为准
以定标时间为准
以审批通过时间为准
备注
51
二级 三通一平
53
二级 临时设施、围挡、办公用房
54
二级 完成造价咨询单位定标
55 一级 总包单位定标审批完成
56
一级 取得建筑工程施工许可证
责任人
认定标准
招拍挂土地以签订《土 地成交确认书》为准; 协议转让土地以签订转 让协议为准 以取得项目立项核准批 复的签发时间为准 以取得建设用地规划许 可证的签发时间为准 以取得国有土地使用证 的签发时间为准
以策划公司定标时间为 准 策划报告已上会,并经 公司领导审批通过,与 规划设计中心完成交接 的时间 以注册完成时间为准
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目开发进度计划编制指引
(试行)
一、目的
1、提高各项目编制计划的合理性、全面性及可实施性,确保各项目能顺利完成公司下达的任务指标。

2、作为各项目编制进度计划的依据。

二、项目开发进度计划编制流程
项目开发节点计划→项目开发总进度计划→施工进度计划→招标采购计划
→B级节点清单
三、项目开发节点计划
《项目开发节点计划》经公司总经理批准后将上报集团投资管理中心备案,并接受集团投资管理中心的监督,是各项目开发的纲领性文件。

项目规划方案经集团批准且获得政府审批后14 天内,公司明确项目分期开发方案,由计划品质部编制《项目开发节点计划》。

《项目开发节点计划》包括以下节点时间:施工图设计完成时间、施工许可证获取时间、开工时间、样板区开放时间、预售证获取时间、开盘时间、竣工备案时间、交楼时间。

四、项目开发总进度计划
项目总体计划为项目从启动至竣工交付的控制计划,包括项目前期、开发报建、技术出图、预算招标、工程施工、竣工验收、项目整改及交付等。

项目开发总体进度计划以项目开发节点计划为依据,指导整个项目开发主要环节。

项目开发总体计划由项目部编制、各相关部门讨论、会签,计划品质部备案。

项目开发总体计划模板按附件1
五、B级节点清单
B级节点清单是根据项目开发的需要,由项目部把《项目开发总进度计划》中比较重要的里程碑工作和涉及部门之间交接的工作提取出来,形成《项目开发
B级节点清单》,包括开发部工作节点、技术部工作节点、预算部工作节点及工程部工作节点。

各项目可根据项目实际情况,调整清单内现有的项次。

经项目开发各相关部门协商一致、签字确认、总经理签发。

B级节点清单是公司监控各项目开发进度的重点,
B级节点清单详见附表2。

六、施工进度计划
工程部在收到《项目开发节点计划》后15日内,由项目经理组织项目专业工程师根据现场实际情况及公司对施工计划的要求编制《项目施工进度计划》。

施工进度计划控制现场施工的每工序及施工部位的具体时间。

1、工期计算
总工期为项目土方开挖至整个项目完成交付的时间,包括土方施工、土建施工、市政施工、园林景观施工、后期的验收备案时间及整改交付时间。

根据集团要求,新开项目第一批次从开挖土至竣工验收时间应符合如下要求,整个项目工期应在第一批次工期基础上,通过工期调整来推定后续批次开工及完工时间。

2、关键路线
项目开工→土方护壁施工→地基处理→基础施工→混凝土结构施工至10层→砌体施工→外墙装修施工→市政园林施工→验收及备案
3、预售节点保证
根据工期计算,从土方开挖至达到预售条件,时间为75~100天,前期报建手续非常繁多,流程非常长;设计方面从规划方案至施工图设计、审查内容非常多,所需时间非常长;单位招标包括地勘、总包、监理、土方、护壁降水等单位多,工作量大;这些不确定因素对工程影响非常大,但预售节点已确定。

因此,必须考虑将施工图纸分批出图、审查;报建工作提前,合理利用政府质监、安监提前介入政策。

在编制施工进度计划时,必须充分考虑,否则进度计划将很难实施。

4、各分项工程插入时间
主体结构施工、外墙装修施工及市政园林施工占用了项目施工的大部分时间,这几项工作能否按时完成,直接影响项目能否按时完成。

从工期计算中可看出,各分部工程前后搭接紧密,一旦出现某个分项工程完法按时完成,将导致后续各分部工程均无法按时完成。

只有分部工程的各工序合理、有序、及时插入,才能保证各项分部工程能按时完成。

1)土建主要分项工程可按下表要求进行插入:
2)机电工程各分项按下表要求进行插入:
3)市政景观工程各分项按下表插入:
5、施工进度计划编制注意事项
1)施工进度计划采用PROJECT软件编制,统一按附件3格式。

2)施工进度计划应尽量详细,包括施工过程中土建、安装、市政景观工程等的全部分项。

每个分项应包括开始时间、完成时间及各工序的前置工序,通过。
