乳化液泵远程供液设计
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
远程供液的安装
1、采用远距离供液有几个优点:
1)由于泵站相对固定,不需要每天移动,而且在硐室内便于安装、管理和维修。
2)因为减少了设备和开关总台数,即缩短了设备列车长度,降低设备之间的碰撞和损坏,使列车移动更快捷,加快工作面推进速度。
3)泵站安装拆卸方便,故障易处理,更换零部件和易损件的空间大,事故率降低。
4)泵站司机工作岗位固定,因其不随电气列车移动,无人行通道的的条件下,泵站司机的人身安全系数提高。
2、乳化液泵站安装的顺序:软化水装置——供油箱——搅拌箱——自动配比控制箱——供液泵——液箱——1号乳化泵——2号乳化泵——3号乳化泵——控制乳化泵变频装置——喷雾泵水箱——1号喷雾泵——2号喷雾泵——控制喷雾泵变频装置

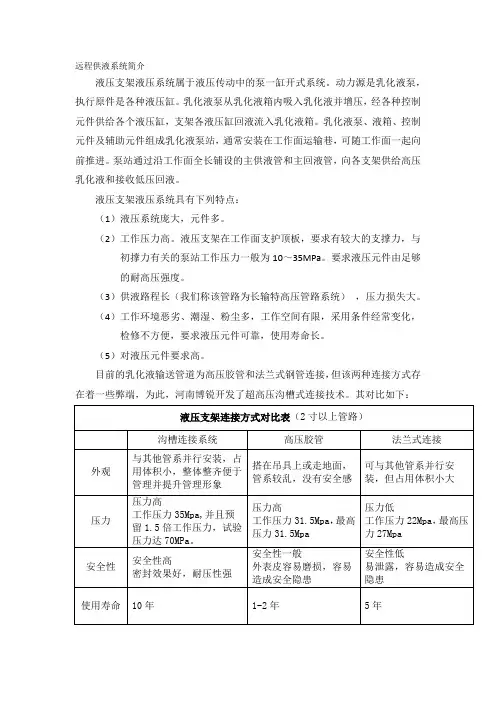

3、综采工作面乳化泵站及喷雾泵站设运输巷车场上部轨道巷的一条远程供液专用巷处。
4、乳化液进液管选用高压胶管,液箱处设两趟31.5mm的高压胶管,采用变径三通接入63mm的高压胶管并加装放气阀通过运输巷至工作面后,采用变径两通接入31.5 mm的高压胶管连接各支架。回液管选用51mm的高压胶管,采用变径两通接入76mm高压胶管通过运输巷至液箱再采用变径两通接入51mm的液箱回液接口处。喷雾水管选用32mm的高压胶管通过运输巷直接供至工作面。
5、管路按标准挂整齐,设在运输巷人行道右帮,抽放瓦斯管路下方,最下面的一根管路距离巷道底板1米,确保巷道畅通整洁。
6、泵站安装时要摆平放稳,垫平垫实,并保证乳化液箱底面高于泵体底面100mm。
7、安装完毕,按规定进行试运转,管路连接、压力调试由专职泵站工进行。
8、泵站的安装质量及供液系统必须符合技术和质量要求,不得漏液,乳化液的浓度必须控制在3~5%之间,喷雾泵工作面的供水压力应在7-8MPa的范围内,供水流量应大于320L/min。
