塔吊桩基础设计及安装施工方案401241

塔吊桩基础设计及安装施工方案401241

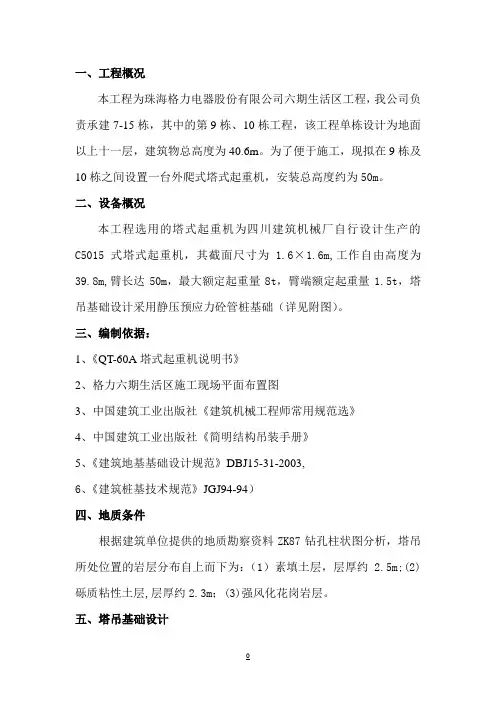

一、工程概况本工程为珠海格力电器股份有限公司六期生活区工程,我公司负责承建7-15栋,其中的第9栋、10栋工程,该工程单栋设计为地面以上十一层,建筑物总高度为40.6m。

为了便于施工,现拟在9栋及10栋之间设置一台外爬式塔式起重机,安装总高度约为50m。

二、设备概况本工程选用的塔式起重机为四川建筑机械厂自行设计生产的C5015式塔式起重机,其截面尺寸为 1.6×1.6m,工作自由高度为39.8m,臂长达50m,最大额定起重量8t,臂端额定起重量1.5t,塔吊基础设计采用静压预应力砼管桩基础(详见附图)。

三、编制依据:1、《QT-60A塔式起重机说明书》2、格力六期生活区施工现场平面布置图3、中国建筑工业出版社《建筑机械工程师常用规范选》4、中国建筑工业出版社《简明结构吊装手册》5、《建筑地基基础设计规范》DBJ15-31-2003,6、《建筑桩基技术规范》JGJ94-94)四、地质条件根据建筑单位提供的地质勘察资料ZK87钻孔柱状图分析,塔吊所处位置的岩层分布自上而下为:(1)素填土层,层厚约 2.5m;(2)砾质粘性土层,层厚约2.3m;(3)强风化花岗岩层。

五、塔吊基础设计塔吊基础选用四条Φ500×125型管桩,桩基持力层位于强风化岩层并入岩层约100cm 。

承台基础为C30钢筋混凝土基础,其截面尺寸为 4.5×4.5×1.40m 。

塔吊基础平面图剖面图¦µµ@六、桩基础设置及极限承载力验算,桩承台计算(计算依据:《建筑地基基础设计规范》DBJ15-31-2003, 《建筑桩基技术规范》JGJ94-94)1、验算塔吊桩基竖向承载力设计值计算由于塔吊桩基础采用4根Φ500预应力管桩(静压桩)桩长约6m,持力层为强风化岩层。

因此其桩基竖向承载力设计值为:R=ηsp Q ckγsp+ηc Q ckγc根据地质资料确定该工程承台底以下存在可液化土及新填土等,取ηc为0,因此桩基竖向承载力设计值为:R=ηsp Q ukγsp1、群桩竖向极限承载力计算(A)群桩及承台承载力计算(计算依据《建筑桩基技术规范》JGJ94-94)单桩承载力:Q uk=μΣq sik L i+q Rk A p=3.14×0.5×(2.5×24+2.3×50+80×1)+2400×14×3.14×(0.52-0.252) =400.35+353.25=753.6(KN)复合基桩的竖向承载力:(ηsp=0.99 γsp=1.65)R=ηsp Q ukγsp=0.99×753.61.65=452.16KN复合基桩4根群桩总竖向承载力:P a=4R=4×452.16=1808.64KNN压wa x=F v+G1+G0=431+708.75+4×22.08=1228.07KN[其中]:F v(塔吊自重)=431KNG 1(承台自重)=4.5×4.5×1.40×25=708.75KNG 0(桩身自重)= (0.252-0.1252)×3.14×6×25=22.08KNP a >N 压max (满足要求)(B)按桩身强度验算(C80砼强度f c =35.9×106 ψc =1.0)根据《035G409》Q ≤ψc f c A p =1×35.9×106×π(0.252-0.1252)=5284.03KNN v =(F v +G 1)4=(431+708.75)4=284.94KNQ>N v (符合要求)2、群桩抗拔验算:单桩V gk =∑λi q sik L i +G0= (π×0.5)×[2.5×24+2.3×50+80×1]×0.7+22.08=294.41> N 压wa x 4=284.94KN4、承台计算1)承台尺寸选定塔吊基础承台尺寸为a=4500 b=4500 H=1400 ,管桩用4Ф22与承台连接,插入桩顶填芯混凝土长度不小于1.5m,锚入承台长度不少于1000mm 。

塔吊专项施工方案-预应力管桩

塔吊专项施工方案-预应力管桩

目录第一章编制依据 (2)第二章工程概况 (2)第三章塔吊的布置原则 (2)第四章塔吊的布置和选型 (3)4.1 塔吊的数量及位置选择 (3)4.2 塔吊型号确定 (3)第五章塔吊基础设计 (6)5.1 基础概况 (6)5.2 塔吊基础设计 (9)第六章塔吊基础施工技术措施及质量验收 (17)第七章塔吊安装与拆卸 (19)第八章安全技术方案 (38)8.1 安全注意事项 (38)8.2 使用期间安全措施 (39)8.3 起重机的顶升作业 (39)8.4 测试 (40)8.5 起重机的操作 (40)第九章塔吊倾翻突发事件应急预案 (42)第十章塔吊使用相关制度 (44)10.1 塔吊、电梯拆装安全管理制度 (44)10.2 塔吊、电梯拆装前零部件检查制度 (44)10.3 塔吊安全技术交底制度 (45)10.4 塔吊、电梯拆装检测验收制度 (45)10.5 塔吊、电梯拆装档案管理制度 (46)第一章编制依据1、席勒天津医疗设备新建厂房项目施工总承包工程施工图纸2、《建筑结构荷载规范》(GB50009-2012)3、《TC6012塔式起重机使用说明书》4、《建筑地基基础设计规范》(GB50007-2011)5、《地基与基础施工及验收规范》(GB50202-2002)6、《混凝土结构设计规范》(GB50010-2010)7、《混凝土结构工程施工及验收规范》(GB50204-2002)(2011年版)8、《钢结构设计规范》(GB50017-2003)9、《钢结构工程施工及验收规范》(GB50205-2001)10、《建筑桩基技术规范》(JGJ94-2008)11、席勒(天津)医疗设备有限责任公司新建厂房岩土工程勘察报告(详细勘察阶段)》工号:KC2013E42212、施工现场场地情况。

13、《塔式起重机混凝土基础工程技术规程》(JGJ/T 187-2009)。

14、PMPM施工软件(CMIS_2012版11月26日)。

预应力管桩塔吊基础计算书范例

预应力管桩塔吊基础计算书范例

1#房塔吊计算 1、参数信息塔吊型号:QTZ63 基础埋深:6.1m 塔吊起升高度:100.80(2.8×36)m 基础承台厚度:1.4m 塔身宽度b :1.6m 基础承台宽度Bc :4.2m 最大起重荷载Q :60kN 混凝土强度等级:C35 钢筋级别:HRB400基础底面配筋直径:25mm 塔吊参数:工作状态 基础弯矩 M(kN ·m) 基础水平力 F V (kN) 基础垂直力 F h (kN) 扭矩 T(kN ·m) 工作情况 1242.7 18.9 397.0 204.6 非工作情况 1776.3 77.9 326.1 0 塔吊基础基自重:Gk =25×4.2×4.2×1.4=617.4kN二、塔吊竖向力算:①轴心竖向力:k kk F G Q n+=(非工况326.1kN <工况397kN ,取F k =397kN )=(397+617.4)/4=253.6kN ②偏心竖向力作用下:Q kmax =(F k +G k )/n+(M k +F vk h)/L (非工况326.1kN <工况397kN ,取F k =397kN )=(397+617.4)/4+(1242.7+204.6+18.9×1.4)/4.24 =601.2kNQ min =(F k +G k )/n-(M k +F vk h)/L (非工况326.1kN <工况397kN ,取F k =326.1kN )=(326.1+617.4)/4-(1776.3+77.9×1.4)/4.24 =-208.8kN (竖向拔力208.8kN )式中:k Q ——荷载效应标准组合轴心竖向力作用下,桩基的平均竖向力;max k Q ——荷载效应标准组合轴心竖向力作用下,角桩的最大竖向力; min k Q ——荷载效应标准组合轴心竖向力作用下,角桩的最小竖向力;kF ——荷载效应标准组合下,作用于承台顶面的竖向力;k G ——桩基承台和承台上土自重标准值,水下部分按浮重度计; n ——桩基中的桩数。

塔吊基础和桩的设置方案

塔吊基础和桩的设置方案

塔吊基础和桩的设置方案塔吊基础是塔吊安装的基础设施,用以支撑和稳固塔吊的工作。

塔吊基础的设计和设置对于塔吊的稳定性、安全性和工作效率至关重要。

以下是塔吊基础和桩的设置方案的一些具体要点:1.基础的选择和设计首先要根据塔吊的类型、尺寸、工作条件和所处地理环境等因素,综合考虑选择适当的基础形式。

常见的基础形式包括混凝土基础、桩基础和钢平台基础等。

其中最常用的是混凝土基础。

混凝土基础的设计需要考虑以下几个方面:-基础的大小和形状:根据塔吊的尺寸、工作范围和载荷要求,设计合适的基础尺寸和形状,通常为矩形或圆形。

-基础的深度:根据地下土壤的承载力和稳定性要求,确定基础的深度,一般要求基础埋入地下的深度不小于土壤冻结深度。

-基础的材料:通常选择标准强度不低于C30的混凝土作为基础的材料,以保证基础的强度和耐久性。

2.桩基础的设置在土层较松软或地下水位较高的地区,常采用桩基础来保证塔吊安装的稳定性。

桩基础可以是钢桩、混凝土灌注桩或预制桩等。

桩基础的设置要考虑以下几个因素:-桩的类型和数量:根据地下土层的性质和承载力要求,选择合适的桩的类型和数量。

通常桩之间的距离不应小于桩的直径的3倍,以保证桩的相互作用。

-桩的直径和长度:桩的直径要根据塔吊的尺寸、载荷和工作范围等因素确定,一般要求桩的直径不小于40cm。

桩的长度要根据地层的承载力和稳定性要求确定,一般要求桩的埋入深度不小于地下土层的冻结深度。

-桩的施工方法:桩的施工方法可以是挖孔式、打入式或灌注式等,具体选择根据地下土层的性质和施工条件来确定。

3.基础的施工和检验基础的施工要满足施工规范和质量要求,包括混凝土浇筑、桩的驱动或灌注等。

在施工过程中,要进行检验和监测,确保基础的质量和稳定性。

基础的施工检验包括以下几个方面:-混凝土的强度检验:通过取样试验和现场试验等方法,检验混凝土的强度是否符合设计要求。

-桩的质量检验:通过观察和测量等方法,检验桩的质量是否符合设计要求,包括桩的直径、长度和埋入深度等。

预应力管桩塔吊基础设计方法

预应力管桩塔吊基础设计方法

目录一、工程概况 (2)二、方案编制依据 (2)三、现场地质条件 (2)四、塔吊布置及选型 (2)台2、《建筑施工手册》(中国建筑工业出版社出版);3、《建筑桩基技术规范JGJ94-2008》;4、《砼结构设计规范》(GBJ50010-2010);5、塔吊厂家提供的塔吊使用说明书;6、金色年华花园二期岩土工程详细勘察报告;三、现场地质条件本工程场地主要为素填土①、淤泥质粉质粘土①-1、粉质粘土②、全风化花岗岩③、强风化花岗岩④、中风化花岗岩⑤。

工程地质详见2017年12月深圳市勘测设计院提供的《金色年华花园二期岩土工程详细勘察报告》。

四、塔吊布置及选型在满足本工程施工需要的前提下,为了合理利用资源,根据我单位施工总体部署及施工总平面布置要求,本工程拟投入10台TC6012自升塔式起重机,位置见图,塔身穿过地下室顶板,预留施工缝。

;距离不宜小于桩的直径(详见建筑桩基技术规范JGJ94-94)。

七、防雷接地塔吊避雷的接地和保护接地必须按图规定制作。

接地装置必须符合下列要求:1.接地杆插入地面以下部分长度必须>1.5米,不能与建筑物基础的金属加固件连接;2.与接地杆连接的连接线采用截面面积不小于16mm的绝缘铜芯电缆;3.基础以上部分接地装置安装严格按塔吊使用说明书以及塔吊安拆方案执行,并可靠连接,保证接触良好;八、塔吊基础施工1.测量放线:根据建设方提供控制点对塔吊基础桩进行测量放线;2.PHC桩施工:由专业公司进行预制管桩施工,要求按本工程相同的施工工艺进行管桩施工。

3.土方开挖:塔吊基础桩施工完毕后,进行基础承台土方开挖,开挖至设计标塔机出现沉降,垂直度偏差超过规定范围时,须进行偏差校正在最低节与塔吊机脚螺栓间加垫钢片校正,校正过程用高吨位千斤顶顶起塔身,顶塔身之前,塔身用大缆绳四面缆紧,在确保安全的前提下才能起顶塔身。

十、塔吊应急救援预案(一)、现场应急救援架构及联系电话:1.组织架构组长:电话:副组长:电话:组员:2.联系电话:项目部应急救援办公室电话:急救中心:120火警中心:1198、定期进生检查,确保起重机限制器、力矩限制器、行程限制器、幅度限位器和吊钩保险装置、卷筒保险装置必须确保其安全使用度。

方案01塔吊管桩基础

方案01塔吊管桩基础

一、大体概况1.本工程为福建中庚房地产开发有限公司开发的中庚香山美地1#、6#、7#、12#楼工程,建设地址位于福清融桥经济技术开发区,北临清昌大道,东靠福融路。

2.本工程拟选用2台TC5610型(起重臂长56m)和1台QTZ5013型塔吊(起重臂长50m),别离与1#楼、12#楼、7#楼附着。

3.塔吊基础选型:(1)1#楼、7#楼塔吊桩基均采用五根PHC500-125-A型锤击高强预应力管桩,桩端持力层选用第⑥-2层强风化凝灰岩(2),桩尖进入持力层,上支有承台,具体做法详见附图1。

(2)12#楼的塔吊基础承台直接座落在第③层卵石层上,地下室底板预留孔设置防水层,具体做法详见附图2。

二、塔吊五桩承台基础设计验算1.参数信息塔吊自重(包括压重)F=,塔身宽度B:;基础承台厚度hc:,基础承台宽度Bc:,基础埋深d:;承台混凝土强度品级:C35;作用于桩基承台顶面的竖向力F=×F=;塔吊倾覆力矩M=×=·m。

2.承台弯矩及单桩桩顶竖向力的计算图中x轴的方向是随机转变的,设计计算时应依照倾覆力矩M最不利方向进行验算。

(1)桩顶竖向力的计算依据《建筑桩基技术规范》(JGJ94-2008)的第条,在实际情形中x、y轴是随机转变的,所以取最不利情形计算。

其中 n──单桩个数,n=5;F──作用于桩基承台顶面的竖向力设计值,F=;G──桩基承台的自重:G=×(25×Bc×Bc×Hc)=×(25×××=;Mx,My──承台底面的弯矩设计值,取·m;x i,y i──单桩相对承台中心轴的XY方向距离a/=;N i──单桩桩顶竖向力设计值;经计算取得单桩桩顶竖向力设计值,最大压力:N max=+/5+(2×=。

最小压力:N min=+/(2×=。

不需要验算桩的抗拔。

(2)承台弯矩的计算依据《建筑桩技术规范》(JGJ94-2008)的第条。

塔吊基础(预应力桩)施工方案

塔吊基础(预应力桩)施工方案

塔吊基础(预应力桩)施工方案
一、施工前准备
在进行塔吊基础(预应力桩)的施工前,需要做好以下准备工作:
1.制定详细的施工计划和安全措施;
2.确定施工现场的布置方案和施工区域的范围;
3.确保施工所需的材料、设备和人力资源充足;
4.检查施工现场的地基情况和周边环境,确保施工安全。

二、施工工序
1. 钻孔施工
1.确定预应力桩的位置和孔径的尺寸;
2.使用钻机对基础进行钻孔作业;
3.根据设计要求控制孔的深度和直径。

2. 钢筋加固
1.在钻孔的基础上,加固预应力桩的钢筋;
2.根据设计要求对钢筋进行纠直和绑扎。

3. 灌浆注浆
1.利用混凝土泵将水泥浆液注入到预应力桩中;
2.确保浆液的均匀分布和充实。

4. 后续工序
1.等待灌浆固化;
2.进行预应力桩的张拉和锚固。

三、质量控制
1.对施工过程中的关键节点进行检测和监控;
2.保证施工质量符合设计要求;
3.配合相关部门进行验收和结算。

四、安全措施
1.严格遵守施工现场的安全规定;
2.对施工人员进行必要的安全培训和技术指导;
3.定期对施工设备和工具进行检查和维护。

五、施工总结
通过以上施工方案的实施,可以确保塔吊基础(预应力桩)的施工质量和安全性。

在施工过程中,需密切关注施工进度和质量控制,及时进行调整和改进,确保工程顺利完成。

以上为塔吊基础(预应力桩)施工方案的详细内容,希望对您有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录一、工程概况 (2)二、方案编制依据 (2)三、现场地质条件 (2)四、塔吊布置及选型 (2)五、塔吊基础的确定 (4)六、桩基础要求 (4)七、防雷接地 (4)八、塔吊基础施工 (5)九、基坑排水措施及沉降观测 (7)十、塔吊应急救援预案附件一:塔吊基础设计计算书一、工程概况由中山市深中房地产开发有限公司开发的金色年华花园二期工程位于中山火炬开发区陵岗村,本工程共17栋建筑,总面积约22万平方米。

本工程计划采用10台TC6012型塔式起重机,用于垂直运输施工,塔吊布置及覆盖情况详见附图。

二、方案编制依据1、建筑、结构设计图纸;2、《建筑施工手册》(中国建筑工业出版社出版);3、《建筑桩基技术规范JGJ 94-2008》;4、《砼结构设计规范》(GBJ50010-2010);5、塔吊厂家提供的塔吊使用说明书;6、金色年华花园二期岩土工程详细勘察报告;三、现场地质条件本工程场地主要为素填土①、淤泥质粉质粘土①-1、粉质粘土②、全风化花岗岩③、强风化花岗岩④、中风化花岗岩⑤。

工程地质详见2017年12月深圳市勘测设计院提供的《金色年华花园二期岩土工程详细勘察报告》。

四、塔吊布置及选型在满足本工程施工需要的前提下,为了合理利用资源,根据我单位施工总体部署及施工总平面布置要求,本工程拟投入10台TC6012自升塔式起重机,位置见图,塔身穿过地下室顶板,预留施工缝。

塔吊布置原则:1、最大限度的满足垂直运输的要求和服务半径,满足现场施工需求。

2、两台塔吊之间的距离最大限度的满足安全规范的要求;3、满足塔吊安装和拆卸的工作面要求,保证塔吊安装拆卸的可行性。

塔吊的工作范围及示意图详见附图,详细定位图如下:五、塔吊基础的确定根据地质报告及现场地质情况,现场土质为全分化泥质板岩③,承载力特征值为320Kpa,塔吊使用说明书地基承载力要求为150Kpa,地基承载力能满足塔吊预制桩基础的安装要求,根据建设方指令,要求我部将塔吊基础设计成桩基,桩基选用与本工程基础桩相同的4根D=500mmPHC桩,单桩设计竖向承载力为2000KN;预应力管桩的施工方法完全按桩基施工的要求进行,要求入岩。

六、桩基础要求1、塔基承台尺寸为5500×5500×1500mm。

2、桩基承台砼等级为C35,钢筋选用HRB400E,fy=360N/mm2,具体配筋见计算书。

3、桩基承台构造要求:承台最小宽度不应小于5000mm,承台边缘至桩中心的距离不宜小于桩的直径(详见建筑桩基技术规范JGJ 94-94)。

七、防雷接地塔吊避雷的接地和保护接地必须按图规定制作。

接地装置必须符合下列要求:1.接地杆插入地面以下部分长度必须>1.5米,不能与建筑物基础的金属加固件连接;2.与接地杆连接的连接线采用截面面积不小于16mm的绝缘铜芯电缆;3.基础以上部分接地装置安装严格按塔吊使用说明书以及塔吊安拆方案执行,并可靠连接,保证接触良好;八、塔吊基础施工1.测量放线:根据建设方提供控制点对塔吊基础桩进行测量放线;2. PHC桩施工:由专业公司进行预制管桩施工,要求按本工程相同的施工工艺进行管桩施工。

3. 土方开挖:塔吊基础桩施工完毕后,进行基础承台土方开挖,开挖至设计标高50.55米后人工清底至50.45米,采用C15混凝土完成基础承台垫层施工;4.锯桩头:塔吊桩按照本工程桩基设计要求锚入塔吊承台10cm;在50.63m标高处将多余部分桩身锯除,然后采用C35混凝土进行桩芯填芯;5.基础承台施工:根据施工图纸完成钢筋、模板工程的安装,主筋保护层为50mm;钢筋绑扎完成后塔吊预埋螺栓由塔吊安装公司进行定位、安装,报请监理公司对钢筋、模板等分项工程验收合格后进行塔吊基础承台混凝土施工,基础混凝土采用C35混凝土,施工过程中严格控制混凝土密实度以及混凝土质量;6.混凝土养护:安排专人对基础混凝土进行洒水养护,养护期应大于15天;承台施工详图如下:承台配筋图九、基坑排水措施及沉降观测根据现场测量勘察该工程基坑底标高为13.24米~14.5米之间,塔吊基础顶标高为13.24~14.5米,且附近设置有300mm深明排水沟,固地下室部分不进行施工时,塔吊基坑不会积水;地下室部分施工期间在塔吊基础西侧设置集水井,采用抽水泵将积水抽至地下室底板排水沟,排至市政排水点;塔吊基础沉降观测每一个月一次。

垂直度在塔吊自由高度时半月一次测定,当塔机出现沉降,垂直度偏差超过规定范围时,须进行偏差校正在最低节与塔吊机脚螺栓间加垫钢片校正,校正过程用高吨位千斤顶顶起塔身,顶塔身之前,塔身用大缆绳四面缆紧,在确保安全的前提下才能起顶塔身。

十、塔吊应急救援预案(一)、现场应急救援架构及联系电话:1.组织架构组长:电话:副组长:电话:组员:2.联系电话:项目部应急救援办公室电话:急救中心:120火警中心:119报警中心:110食物中毒:120(二)、防止塔式起重机事故的预防措施1、机组人员、(装、拆人员)上岗前必须进行安全技术交底,按操作规程使用塔式起重机。

按照装、拆方案装、拆塔式起重机。

高处作业的人员必须系安全带。

2、塔式起重机机组人员、(装、拆人员必须持有效特种作业人员操作证上岗。

3、每次顶升或下降前机组人员、(装、拆人员),必须对塔式起重机进行全面检查,液压系统、配电柜、操作系统、钢结构、各安全保护装置等状况是否良好。

4、遇有4级风不得升降,6级风停止作业。

有条件要掌握该区域的天气情况。

5、塔式起重机安装前必须到主管部门办理安装申请手续,安装检验合格,领取准用证后才可使用。

塔式起重机装、拆前必须设警示区域。

6、一个限制器、保险装置失效时,应马上停止作业,进行抢修。

更换零部件必须采用型号材质符合技术要求的零部件。

7、升、降、安拆过程中最为重要的是液压系统的功能必须正常,一旦出现某位置有泄漏的现象,要马上停止操作,作业人员应马上离开危险区域。

8、定期进生检查,确保起重机限制器、力矩限制器、行程限制器、幅度限位器和吊钩保险装置、卷筒保险装置必须确保其安全使用度。

9、凡预埋的铁件必须在安装前进行检验是否符合设计的要求。

(三)、发生塔式起重机事故的应急救1、当发生意外事故的时候保持镇静,注意事态的发展情况、方向及受影的范围。

有序指挥抢险和员工的疏散。

2、事故发生过程,如电器部分起火必须关闭电源开关,用有效的灭火器材进行扑救,决不能使用泡沫工的灭火器具扑救。

3、在事故发生过程中,不要盲目抢险,采取有效措施后,首先抢救受伤人员,再抢救集体财产。

4、立刻设危险区域,并设警示标志,设专人监护,控制事故扩大发生,保护事故现场。

5、近规定上报有关主管部门请求救援。

(四)、发生物体打击事故应急求援1、发生物体打击事故,应马上组织抢救伤者脱离危险现场,以免再发生损伤。

2、在移动昏迷的颅脑损伤伤员时,应保持头、颈、胸在一直线上,不能任意旋曲。

若伴颈椎骨折,更应避免头颈的摆动,以防引起颈部血管神经及脊髓的附加损伤。

3、观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。

遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。

处于休克状态的伤员要让安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。

(五)、发生高处坠落事故应急救援1、发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应处理休克。

遇呼吸、心跳停止者。

应立即进行人工呼吸,胸外心脏挤压。

处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。

2、遇有创伤性出血的伤员,应采取正确的现场止血处理措施,迅速包扎止血,使伤员保持在头低脚高的卧,并注意保暖。

3、动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。

同时,密切注意伤者的呼吸、脉搏、血压及伤口的性况。

(六)、防止触电伤害的预防措施1、根据安全用电“装得安全,拆得彻底,用得正确,修得及时”的基本要求,为防止发生触电事故,在日常施工(生产)用电中要严格执行有关用电的安全要求。

2、施工时必须按施工组织设计进行敷设,竣工后办理验收手续。

3、一切线路敷设必须按技术规程进行,按规范保持安全距离不足时,应采取有效措施进行隔离防护。

4、非电工严禁接拆电气线路、插头、插座、电气设备、电灯等。

5、带电体之间、带电体与地面之间、带电体与其他设施之间、工作人员与带电体之间必须保持足够的安全距离,距离不足时,应采取有效的措施进行隔离防护。

7、在有触电危险的处所或容易产生误判断、误操作的地方,以及存在不安全因素的现场,设置醒目的文字或图形标志,提醒人们识别、警惕危险因素。

8、采取适当的绝缘防护措施将带电导体封护或隔离起来,使电气设备及线路能正常工作,防止人身触电。

9、采用适当的保护接地措施,将电气装置中平时不带电,但可能因绝缘损坏而带上危险的对地电压的外露导电部分(设备的金属外壳或金属结构)与大地作电连接,减轻触电的危险。

10、同工地不能同存在TN-S或TT两个供电系统。

(七)、发生触电事故的应急救援1、触电急救的要点是动作迅速,救护得法,切不可惊慌失措,束手无策。

要贯彻“迅速、就地、准确、坚持”的触电急救八字方针。

发现有人触电,首先要尽快使触电者脱离电源,然后根据触电者的具体症状进行对症施救。

2、脱离电源的基本方法有:(1)将出事附近电源开关刀拉掉、或将电源插头拔掉,以切断电源。

(2)用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上拔离或者将触电者拔离电源。

(3)必要时可用绝缘工具(如带有绝缘柄的电钳、木柄斧头以及锄头)切断电源线。

(4)救护人可戴上手套或在手包缠干燥的衣服、围巾、帽子等绝缘物品拖拽触电,使之脱离电源。

(5)如果触电者由于痉挛手指紧导线导线缠绕在身上,救护人可先用干燥的木板塞进触电者身下使其与地绝缘来隔断入地电流,然后再采取其它办法把电源切断。

(6)如果触电者触及断落在地上的带电高压导线,且尚未确证线路元电之前,救护人员不可进入断线落地点8-10米的范围内,以防止跨步电压触电。

触电者脱离带电导线后应迅速将其带到8-10米以外立即开始触电急救。

只有在确认线路已经无电,才可在触电者离开触电导线后就地急救。

3、在使触电者脱离电源时应注意的事项:(1)未采取绝缘措施前,救护人不得接触及触电者的皮肤和潮湿的衣服。

(2)严禁救护人直接用手推、拉和触摸触电者;救护人不得采用金属或其它绝缘性能的物体(如潮湿木棒、布带等)作为救护工具。

(3)在拉触电者脱离电源的过程中,救护人宜用单手操作,这样对救护人比较安全。

(4)当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死(电击二次伤害)。

(5)夜间发生触电事故时,应考虑切断电源后临时照明问题,以利救护。
