挂篮施工作业指导书
挂篮施工作业指导书
9
挂篮安装完成
验收
确认各限位装置、安全防护设置有效。
三方联合验收。螺母全部采用双螺母。
建造工程师
建造总监
安全总监
10
挂篮预压
根据技术方案逐级加载荷载预压。
60%、100%、120%,逐级加载预压,并对预
压数据进行统计分析。
建造工程师
建造总监
安全总监
11
挂篮行走
1.挂篮节段浇筑混凝土时,做好吊带孔精轧螺纹钢的预埋工作。
2.吊车垂直起吊安装顶横梁进行安装。
螺栓销轴安装牢固可靠。
建造工程师
建造总监
安全总监
5
挂篮底横梁安装
顶横梁安装完成后,通过吊带或者精轧螺纹钢安装底横梁,底横梁通过吊车垂直吊装。
吊带与横梁连接可靠牢固,连接销轴和限位销符合要求。
建造工程师
建造总监
安全总监
6
挂篮底模板安装
1.底横梁安装完成后,在前底横梁与后底横梁上铺设纵梁并安装底模;
挂篮施工作业指导书
(易发事故:高处坠落、物体打击)
作业
步骤
工序流程
作业要点
验收标准
责任人
实施人
验收人
监督人
1
作业前准备
对进场挂篮组配件进行验收,特别是主桁架、吊具等承重构件。
配件无变形,无结构性损伤,数量符合要求。
建造工程师
建造总监、技术
总监
安全总监
2
挂篮轨道安装
1.轨道平面抄垫平整;
2.轨道反压梁安装到位;
临时固结符合设计要求。
临时固结到位。
建造工程师
建造总监
安全总监
14
挂篮拆除
按照技术方案和交底进行,严格遵守十不吊。
挂篮工程指导书.docx
1、编制目的 (2)2、适用范围 (2)3、职责 (2)4、技术和质量标准 (2)5、资源配置 (2)5.1、机械设备 (2)5.2、人员配置 (3)6、施工控制 (3)6.1、挂篮设计 (3)6.2、挂篮拼装 (4)6.3、挂篮预压 (5)6. 4、挂篮走行 (5)6. 5、挂篮拆除 (6)6.6、悬臂浇筑工艺 (6)6. 7、施工控制重点 (7)7、安全措施 (7)挂篮施工作业指导书1、编制目的为了规范挂篮施工工序,严格控制施工过程,确保挂篮施工安全可靠,特制订挂篮施工作业指导书。
2、适用范围适用xx大桥挂篮工程施工工序的控制。
3、职责(1)经理部工程部根据工程特点,编制作业指导书,明确工艺流程和控制要素,经总工批准,主管技术员负责现场交底并检查落实。
(2)项目部根据本工序要求,对有关人员进行业务培训。
(3)现场施工负责人对本工序作业中人员、设备配置以及过程控制负责。
(4)质检和试验部门根据规范规定及工艺细则执行工序检验和试验。
(5)物机部对使用的机电设备负责,确保机电设备正常运转。
4、技术和质量标准(1)《公路桥涵施工技术规范》(JTG F50-2011)(2)《公路工程质量检验评定标准》(JTG F80/1-2004)(3)《公路工程施工安全技术规程》(4)《公路桥涵设计通用规范》(JTG D60-2004);(5)《桥梁悬臂施工与设计》,雷俊卿主编,北京:人民交通出版社,2000 年5月第1版。
(6)招标文件中的技术规范及其他相关技术规程5、资源配置5.1、机械设备作业班组应配备以下的机械设备。
5. 2>人员配置挂篮施工作业人员必须经过培训、考试合格、工作熟练,并且具有较强的责任心和质量意识。
6、施工控制6.1、挂篮设计连续梁悬浇段采用菱形挂篮,挂篮模板主要由主桁系统、走行锚固系统、导向系统、底篮系统、平台防护系统、前上横梁、辅助部件、吊挂系统等组成如图 1、图2所示。
图1挂篮纵断面图图2挂篮横断面图挂篮自重与最大挂篮总重约100t,本挂篮适用于浇筑最大梁段4m,最大梁段重量360to结块比值约为0.33: 1,浇筑混凝土及挂篮行走时抗倾覆系数大于 2,挂蓝总变形约18mm,满足规范要求。
连续梁挂篮施工作业指导书样本
连续梁挂篮施工作业指导书样本新建青连铁路工程ZQ-1标持续梁工程编号:ZQ-6LXL—001 持续梁挂篮施工作业指引书单位:中铁十局集团青连铁路工程项目经理部六分部编制:审核:批准:3月20日发布至12月31日实行目录2.2.4.1合用范畴 02.2.4.2作业准备 02.2.4.3技术规定 .......................... 错误!未定义书签。
2.2.4.4施工工艺流程 (1)2.2.4.5施工办法 (2)2.2.4.5.1挂篮加工规定 (2)2.2.4.5.2挂篮构造 (3)2.2.4.5.3 挂篮进场验收 (5)2.2.4.5.4挂篮安装 (6)2.2.4.5.5挂篮预压 (9)2.2.4.5.6挂篮走行 (11)2.2.4.5.7挂篮锚固 (14)2.2.4.5.8 挂篮拆除 (14)2.2.4.5.9悬臂浇注梁段施工 (14)2.2.4.5.9.1箱梁悬臂浇注施工顺序 (14)2.2.4.5.9.2持续梁悬臂浇注施工工艺流程 (15) 2.2.4.5.10持续梁悬臂施工线型控制 (15)2.2.4.5.10.1概述 (15)2.2.4.5.10.2悬臂箱梁施工挠度控制 (16)2.2.4.6劳动组织 (19)2.2.4.7材料规定 (20)2.2.4.8设备机具配备 (22)2.2.4.9质量控制及检查 (22)2.2.4.10安全环保规定 (25)2.2.4.10.1危险源分析及有关办法 (25)2.2.4.10.1.1脚手架施工危险源分析及安全办法 (25)2.2.4.10.1.2挂篮施工危险源分析及安全办法 (27)2.2.4.10.1.3跨越公路施工危险源分析及安全办法 (31)2.2.4.10.2环保办法 (36)持续梁悬浇挂篮施工作业指引书2桥梁工程2.2桥梁梁部施工2.2.4悬臂灌注现浇梁施工2.2.4.1合用范畴合用于中铁十局青连铁路工程项目经理部六分部施工范畴持续梁悬臂灌注法挂篮施工。
(40+64+40)m挂篮施工作业指导书
目录1.适用范围 (1)2.作业准备 (1)3.技术要求 (2)4.施工程序与工艺流程 (3)5.施工要求 (4)6.劳动组织 (11)7.材料要求 (11)8.设备机具配置 (12)9.质量控制及验收标准 (12)10.安全及环保要求 (14)挂篮施工作业指导书1.适用范围本作业指导书适用于京沈客专辽宁段玉龙特大桥(40+64+40)m连续梁挂篮施工。
环境类别为碳化环境,作用等级为T2。
2.作业准备2.1内业技术准备作业指导书编制后,应在开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
制定施工安全保证措施,提出应急预案。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
2.2外业技术准备施工中所涉及的各种外部技术数据收集、修建生活房屋、配齐生活、办公设施,满足主要管理、技术人员进场生活、办公需要。
2.3人员配备根据挂篮施工作业内容,安排挂篮拼装工班、走行工班专人施工,并配备技术人员、质检人员对其施工过程及施工完成后检查验收,主要人员配备情况见下表:施工人员配置表序号人员类别人数备注1 架子队长 1 负责现场总协调2 技术员 2 负责现场技术指导,施工过程质量控制3 质检员 1 负责挂篮拼装施工过程质量监督检查,挂篮检查验收4 焊工 6 负责挂篮的焊接5 工人12 负责挂篮拼装、走行6 电工 1 负责施工临时用电7 司机 5 负责吊车、塔吊等机械设备2.4机械设备及工器具配备施工机械配置序号名称数量(台/套)型号性能1 汽车吊2 QY25 良好2 发电机 1 THK-200GF 良好3 切割机 2 J3G-400-c 良好4 割枪 4 G01-100 良好5 塔吊 2 QTZ80 良好6 交流电焊机10 FL4-505 良好7 3T倒链20 良好8 5T倒链10 良好9 10T倒链20 良好10 20T千斤顶20 良好2.5材料、试验挂篮所有零部件由[32a槽钢、I40a工字钢、I32a工字钢、10mm钢板、16mm钢板、Φ32精轧钢、Φ60精轧钢等加工组装成。
116m挂篮施工作业指导书
挂篮施工作业指导书一、技术性能1、适应最大梁段重:212 t2、适应最大梁段长:4 m3、梁高:按抛物线变化4、梁宽:顶板12m;底板宽6.7m5、走行方式:无平衡重走行(走行轮)6、挂篮自重:50t(含内、外模板重)二、挂篮特点1、主桁为三角形,总体结构简单、轻盈,受力明确。
2、空载走行时,后下横梁两端悬吊于后上横梁之上。
3、移动方便,主桁带动侧模、底模整体一次走行到位。
4、挂篮无平衡重,利用预埋锚杆锚固轨道和主桁,走行靠走行轮反扣于轨道上带动主桁一起滑行。
三、挂篮的组成该三角挂篮主要由承重系统、底模系统、侧模系统、内模系统、走行系统、锚固系统、工作平台及其它部件组成。
1、承重系统:三角桁架(主梁、立柱、斜拉杆)、主梁平联及立柱竖联、前上横梁、后上横梁。
2、底模系统:底模纵梁、前下横梁、后下横梁及底模板。
3、侧模系统:侧模桁架、侧模板及侧模滑梁等。
4、内模系统:内模桁架、内模滑梁、内模板等。
5、走行系统:滑道、滑块、后支腿(走行轮)、滑轮。
6、锚固系统:扁担梁、主梁后锚杆、滑道锚杆及底模后锚杆。
7、工作平台:前工作平台、后工作平台(吊篮)及侧模平台。
8、其它部件:前吊杆、后下横梁吊杆、钢垫板、滑道垫块、吊杆连接件、IV钢螺锚及连接器、导链、销轴、拉条、千金绳、滑车、断头模板等四、挂篮施工工艺㈠、总则1、本挂篮主要依据(《无砟轨道现浇预应力混凝土连续(双线)》跨度:(72+3×116+76)m,最大重量为2120KN,最长段为4m。
2、本挂篮主桁采用三角结构,铺以轨道滑移,灌筑混凝土和挂篮走行均无须设平衡重。
灌筑混凝土时,挂篮后端锚于预埋锚杆上;挂篮走行时,挂篮后端通过走行轮反扣于滑道上。
在这两种情况下,滑道始终锚于预埋锚杆上。
3、挂篮承重部位随不同施工阶段而变化,必须严格按规定的施工顺序、特别是挂篮的拼、移、拆的顺序进行作业,以确保挂篮的稳定,防止以外。
4、本挂篮结构基本以销轴连接,在安装中各销轴务必按图纸进行对号入座。
挂篮施工作业指导书

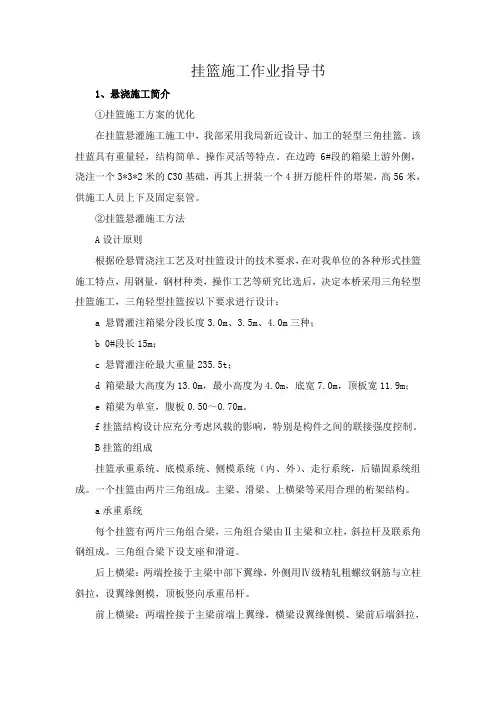

挂篮施工作业指导书1、悬浇施工简介①挂篮施工方案的优化在挂篮悬灌施工施工中,我部采用我局新近设计、加工的轻型三角挂篮。
该挂蓝具有重量轻,结构简单、操作灵活等特点。
在边跨6#段的箱梁上游外侧,浇注一个3*3*2米的C30基础,再其上拼装一个4拼万能杆件的塔架,高56米,供施工人员上下及固定泵管。
②挂篮悬灌施工方法A设计原则根据砼悬臂浇注工艺及对挂篮设计的技术要求,在对我单位的各种形式挂篮施工特点,用钢量,钢材种类,操作工艺等研究比选后,决定本桥采用三角轻型挂篮施工,三角轻型挂篮按以下要求进行设计:a 悬臂灌注箱梁分段长度3.0m、3.5m、4.0m三种;b 0#段长15m;c 悬臂灌注砼最大重量235.5t;d 箱梁最大高度为13.0m,最小高度为4.0m,底宽7.0m,顶板宽11.9m;e 箱梁为单室,腹板0.50~0.70m。
f挂篮结构设计应充分考虑风载的影响,特别是构件之间的联接强度控制。
B挂篮的组成挂篮承重系统、底模系统、侧模系统(内、外)、走行系统,后锚固系统组成。
一个挂篮由两片三角组成。
主梁、滑梁、上横梁等采用合理的桁架结构。
a承重系统每个挂篮有两片三角组合梁,三角组合梁由Ⅱ主梁和立柱,斜拉杆及联系角钢组成。
三角组合梁下设支座和滑道。
后上横梁:两端拴接于主梁中部下翼缘,外侧用Ⅳ级精轧粗螺纹钢筋与立柱斜拉,设翼缘侧模,顶板竖向承重吊杆。
前上横梁:两端拴接于主梁前端上翼缘,横梁设翼缘侧模、梁前后端斜拉,作为斜拉杆,横间设有斜拉及平联;b底模平台底模长5.5m宽8.0m,在砼悬臂施工中承担钢筋砼重量及施工机具重量,并兼做施工操作平台,底模以2[]36槽钢组拼的长10m和18m的空腹梁为前后梁,并与前吊杆,后锚栓连接,长6.5m的纵梁由6根 []36槽钢和11根 ]36槽钢与前后下横梁栓接。
c侧模系统(内、外)外模用[120和∠63角钢做1米宽桁架,钢模面板用6mm冷轧板,桁架与模板连接均采用焊接,侧模用滑梁悬吊,桁架设滑轮,以便安装滑梁、侧模于主梁,其它构件同时滑出,内模也采用其上设滑轮,脱模后滑梁与外侧模同时滑出。
ZTGHZYQL-056挂篮安装作业指导书
板式挂篮安装作业指导书1 目的为规范挂篮安装施工作业,有效控制挂篮安装施工作业中的危险源、危害因素,防止事故发生,确保施工生产安全,制定本作业标准。
2 范围适用于集团公司所属各项目的板式挂篮安装。
3 术语定义板式挂篮是由主纵梁、横梁、吊杆(带)、悬吊系统、行走系统、后锚系统组成的挂篮。
其中挂篮结构形式包括桁架式、三角斜拉带式、斜拉自锚式、预应力束斜拉式、牵索式、复合式等结构形式。
4 职责4.1项目挂篮施工队负责挂篮安装作业的人力组织和日常管理。
4.2项目部负责挂篮安装作业的全面组织协调和监督管理。
4.3项目部工程部负责挂篮安装作业的技术指导和管理。
4.4 项目部安质部负责挂篮安装作业的现场安全监督。
4.5项目部安质部负责挂篮安装作业的安全培训、交底、现场安全监督管理。
4.6 项目部技术员负责挂篮安装作业的技术交底和现场技术执行情况。
4.7 项目部安全员负责挂篮安装作业各项安全的实施。
4.8 现场钢筋工、电焊工、装吊工、模板工、混凝土工等工种严格执行本作业标准。
4.9 测量工主要负责挂篮拼装的正确放样。
4.10 架子工主要负责执行各项操作规程拼装挂篮。
4.11 装吊工主要负责听从指挥,按操作规程拼装挂篮。
4.12 装吊工主要负责挂篮拼装的现场指挥协调。
5 作业流程图6 作业标准6.1 准备工作 6.1.1班前会6.1.1.1技术交底,班前安全讲话,强调安全注意事项6.1.2个人防护用品6.1.2.1投入现场的防护用品如工作服、安全帽、安全带、救生衣、工作手套、防滑鞋应进行检验,检验合格后方可投入使用。
6.1.3 挂篮材料检查6.1.3.1挂篮拼装前,需按照设计图纸要求复查此套挂篮的构件是否齐备,各项准备条件是否充分。
6.1.3.2检查挂篮各杆件结构尺寸、型号、数量、焊缝厚度、板厚度等是否符合设计要求。
6.1.3.3技术部门及质检部门需要检查挂篮的结构加工是否按照设计要求进行,焊缝是否满足施工需要。
挂篮施工 危险作业指导书
进行锚固;
桁架顺桥向截面前后误差不超过 5mm;
2.连接销轴和限位销的齐全有效;
2.后锚精轧螺纹钢必须顺直,做好套管保护。
3.横联与主桁架连接可靠牢固。
1.主桁架安装完成后,顶横梁使用高强螺栓进行连接,
必须使用扭力扳手进行检查;
螺栓销轴安装牢固可靠。
2.吊车垂直起吊安装顶横梁进行安装。
顶横梁安装完成后,通过吊带或者精轧螺纹钢安装底横 吊带与横梁连接可靠牢固,连接销轴和限位销符合要
梁,底横梁通过吊车垂直吊装。
求。
1.底横梁安装完成后,在前底横梁与后底横梁上铺设纵
梁并安装底模;
螺栓连接牢固有效。
2.纵梁通过螺栓与横梁相连接。
实施人 建造工程
师
建造工程 师
建造工程 师
建造工程 师
建造工程 师
建造工程 师
责任人 验收人 建造总 监、技术 总监 建造总监
建造总监
建造总监 建造总监 建造总监
监督人 安全总监 安全总监
安全总监
安全总监 安全总监 安全总监
第1页共2页
翼缘板模
7
翼缘板内外导梁安装完成后,翼缘板模板进行安装。 导梁安装到位,销轴和限位销可靠。
板安装
建造工程 建造总监 安全总监
师
临边防护 顶横梁和底横梁外侧分别设置防护栏杆,做好防坠物措
8
栏杆高度不低于 1.2 米。
安装 施。
建造工程 建造总监 安全总监
师
挂篮安装
9
确认各限位装置、安全防护设置有效。
完成验收
三方联合验收。螺母全部采用双螺母。
建造工程 建造总监 安全总监
师
10 挂篮预压 根据技术方案逐级加载荷载预压。
挂篮作业指导书
挂篮作业指导书为确保挂篮在整个作业过程中的安全、稳定,特针对各施工工序制定本作业指导书,在施工中严格执行。
一、挂篮安装作业条件1、必须向所有参加挂篮安装作业人员进行技术交底、安全交底,使全体作业人员熟悉挂篮操作性能、操作规程及安装程序,严格执行施工工艺要求和技术要求。
2、凡参加挂篮作业的人员必须身体健康,有恐高症、心脏病和酒后人员不得参加作业;严禁疲劳作业。
3、应保证施工环境整洁,各种材料堆放要整齐,地面、箱梁顶面不应有油渍。
4、挂篮施工属于在大型钢结构件上作业,施工用电要严格要求、不得乱接乱拉(要求专业电工操作),严防发生触电事故。
5、在雷雨天气、风力大于六级时,不得进行挂篮施工作业,确保人身安全。
6、高处作业与地面联系,配有通讯设备,应有专人负责。
7、运送物件的吊篮,应有可靠的安全装置,严禁人员乘坐运送物件的吊篮。
8、起重作业可参照《起重机械起重安全作业规程》和《设备起重吊装工程便携手册》。
施工中使用的机械设备,应随时检查、维修保养,特别是起重设备均应有足够的安全系数,如有不符合规定的应立即予以更换。
所有动力、照明电路必须按照规定铺设,定时检查,确保安全。
9、制定和落实项目安全生产管理制度,制定专项工程安全措施:①场地布置及现场安全管理;②施工机械安全施工管理;③高空作业安全管理;④塔吊施工安全管理;⑤预应力束张拉安全管理;⑥防火安全管理;⑦用电安全管理。
⑧人员安全保障:配备劳动保护用品、三级安全教育和培训、特种作业培训和持证上岗、配备安全员等10、挂篮安装施工时地面范围应设警戒区,防止坠物伤人。
11、高空作业时,作业人员系好安全带。
禁穿拖鞋、高跟鞋、带钉易滑硬底皮鞋作业。
二、挂篮安装(一)、挂篮安装步骤1、轨道安装在箱梁0#梁段上放出挂篮行走轨道轴线,安装行走轨道,操平垫实(轨道下用砂浆或钢板垫平)。
严格控制轨道间的中心距与图纸一致,确保主纵梁的间距。
轨道安装要顺直,且同一断面同一组轨道顶面高差不大于5mm,同一断面两组轨道间顶面高差为12.6cm。
【精品】挂篮施工作业指导书
张吉怀铁路ZJHZQ-7标桥梁工程编号:ZJHZYZDS-桥-04挂篮施工作业指导书单位:编制:审核:批准:2017年11月10日发布 2017年11月10日实施挂篮施工作业指导书1.适用范围适用于新建张吉怀铁路ZJHZQ-7标桥梁工程的连续梁挂篮施工。
2.作业准备2.1 内业准备(1)施工前,组织技术及管理人员认真学习实施性施工组织设计及相关方案,阅读、审核施工图纸,熟悉作业标准与规范。
(2)办理开工报告审批手续。
用于挂篮施工的原材料、成品、半成品检验合格。
(3)对现场管理及作业人员进行交底,作业人员应熟练掌握作业内容和工作标准;并经安全、技术教育培训,考试合格;特殊工种需持证上岗。
2.2 外业准备(1)人员、设备、材料、机具、作业环境满足施工需求。
(2)紧前工序已通过验收。
(3)原材料进行试验检测并满足设计、规范要求。
(4)机具设备及水、电供应等已检查,能够正常运转。
3.技术要求3.1产品技术规格及标准符合设计文件及图纸要求(1)《高速铁路桥涵工程施工技术规程》(Q/CR9603-2015)。
(2)《高速铁路桥涵工程施工质量验收标准》(TB 10752-2010)。
(3)《铁路预应力混凝土连续梁(刚构)悬臂浇筑施工技术指南》(TZ324—2010)。
(4)《钢结构工程施工质量验收规范》(GB50205-2001)。
(5)《铁路路桥涵程施工安全技术规程》( TB10303-2009)。
3.2采用新加工挂篮施工,挂篮应由有相应资质的厂家设计制造,应提供设计及检算资料,提供构件探伤报告,设计、检算及检测单位均须具有相应的资质。
挂篮出厂前应组拼并做载荷试验,测定挂篮的变形量,并出具静载试验报告,项目分部及监理工程师应全过程监督。
挂篮进场后,应对照设计资料仔细核对每一个构件,必须与设计完全相符,否则应重新对挂篮进行检算。
3.3若采用旧挂篮施工,除提供挂篮完整的结构设计图、构件大样图和设计检算资料外,螺栓、吊带等必须更换符合质量、承载要求的新组件,且必须由有资质的检测单位对挂篮主要承重构件及所有焊接连接点探伤、检测,出具检测报告,合格后方可进场使用。
挂篮施工作业指导书
挂篮施工作业指导书1 目的明确挂篮施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范挂篮施工。
2 编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》《兰新铁路客运专线施工图设计文件》3 适用范围适用于兰新铁路客运专线DK537+886~DK541+071段桥梁40+64+40米悬灌梁施工。
4 施工方法及工艺要求一、挂篮的拼装考虑到桥墩高度及现场起重设备的起吊能力,挂蓝拼装工作安排在0#段已成型桥面进行。
挂蓝拼装及工作时必须注意:在挂篮施工过程中必须要保证每个桁架的后结点有四个锚点锚固(一篮为八个锚点)。
1、桥面组件的拼装1)、滑轨的放置及锚固在桥面靠外竖向预应力筋位置(固定间距)放置滑轨,竖向预应力筋要伸出桥面120-140mm左右以保证能锚固滑轨。
滑轨在桥面放置时必须保证滑轨间距6.22m(偏差≤2mm),并保证两根滑轨轨面水平(高差不平度≤1mm),滑轨按要求放置好以后用锚具锚固滑轨。
注意滑轨在拼接时,在前滑动支座处不要有滑轨接头(即两根滑轨对接现象)。
同时滑轨纵向位置可用以下方法调整:用千斤顶支顶主桁下平杆使活动支座稍稍离开滑轨面(2mm),而后窜动滑轨到理想位置。
2)、装拼主桁架(两组)及主桁架配件(反扣轮、活动支座)A、先将活动支座安装好,再将桁架下平杆放置在支座工作位置,下平杆后部用枕木支护平稳,然后用连接器(精轧螺纹钢螺母)把竖向预应力筋和引出螺纹钢拧固连接,注意引出螺纹钢不要太长,根据现场实际进行尺寸确定。
下平杆放置过程中必须保证杆件的平直,下平杆安全放置完成后用引出精轧螺纹钢进行锚固安全固接,注意每侧最少4个锚点。
锚固完成后,按顺序进行菱形桁架立杆、前斜杆、后斜杆、上平杆及各结点的安装铰接,安装过程中必须注意:立杆安装完成后必须用4部3T倒链将其在四个方向拉住稳固,然后依次安装上平杆、后斜杆及前斜杆,确保一组主桁架安装工作完成后再进行另一组主桁架的安装;同时各铰接销轴必须确保用螺母或开口销进行端部安全限位,防止滑脱。
12--挂篮(铁路)作业指导书
××铁路×标段桥涵工程编号:桥(2016)-05 挂篮施工作业指导书单位:编制:审核:批准:年月日发布年月日实施挂篮施工作业指导书1、适用范围适用与节段长度最大为4.0,节段重量不大于150t 的连续梁悬臂浇筑挂篮施工。
2、作业准备2.1、内业技术准备梁体施工前组织技术人员认真学习施工方案,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
对施工人员进行技术交底,对参加施工的各类人员进行上岗前技术培训,使其了解和掌握挂篮结构特点、施工方法及程序、质量标准及操作要求、高处作业特点及安全注意事项等内容,考核合格后方可上岗。
2.2、外业技术准备收集所涉及的各种外部技术数据,做好高程控制网和平面坐标控制网的复核测量,调查既有构筑物与新建桥梁相对位置关系,绘制相对位置关系图。
3、技术要求3.1 挂篮由具有相应资质的厂家设计制造,并提供相应的检算资料。
3.2 挂篮各部件全部在厂家集中加工,主要构件须提供探伤合格报告,并在厂家试拼合格后运至现场拼装。
3.3 挂篮组拼后进行走行性能试验,确保挂篮的性能满足要求。
3.4 对挂篮进行静载试验,消除挂篮的非弹性变形并测量挂篮的弹性变形值,以便合理设置立模高程。
3.5 挂篮调整完毕后,全面检查挂篮安装质量和复核中线、高程,并在四周设置围栏及操作平台。
4、施工程序及工艺流程4.1 施工程序挂篮施工程序为:0#段施工完毕→挂篮拼装→挂篮预压→标准节段施工→挂篮前移→下一标准节段施工(边跨节段施工)→合拢段施工→体系转换→挂篮拆除。
4.2 工艺流程挂篮施工工艺流程见图4.2 挂篮施工流程图。
图4.2 挂篮施工流程图5、主要施工要求及方法5.1挂篮结构挂篮主要由主桁架、行走及锚固系统、吊带系统、底平台系统、模板系统五大部分组成。
挂篮结构图详见图 5.1-1,图 5.1-2。
图5.1-1 挂篮结构剖面图图5.1-2 挂篮横截面图5.1.3 底模平台和悬挂调整系统底模长度考虑梁段砼浇筑与已浇筑梁段搭接和预施应力的操作需要,底模纵梁长 5.326m,由 I40a 边纵梁和 I32a 中纵梁组成。
挂篮施工作业指导书
+0.5毫米,-0.2毫米)及光洁度要求,又便于装拆。 (4) 所有杆件相互连接均满足要求后,应分组编号,作出明显标
记后待用。 5.2试验
挂篮试验采用分步进行单件试验。吊带和锚杆变形试验在竖向预 应力筋冷拉时进行,按10KN分级加载,测量其弹性伸长值。吊架主桁 梁试验按图1进行,用YC60A-200千斤顶配ZB2×2-500油泵对主桁加载。 按设计荷载计算,实际加载应比设计荷载稍大,约10%。测试主桁构架 有无塑性变形,若有塑性变形,则分析原因,加大截面尺寸或更换型钢 重试,若无塑性变形,则反复加载、卸载测其主桁受拉点的挠度。
安装第一节挂篮工艺流程
6.2.2安装其它梁段挂篮 由于挂篮已拼装在T构上,待梁张拉完成后,只需将挂蓝移动到下
一梁段的位置,即可进行下一梁段的施工,其工艺流程见下图。
拌制1:2水 找平铺枕部 灌注梁段
泥砂浆
位
Hale Waihona Puke 混凝土铺设钢木 枕、锚定扁
担梁
安装横向 张拉端模
板
安装、锁定 安装端模
轨道
板
第一梁段混 凝土达到 50%强度
成,以便调节高度。吊杆下端与底模架前下横梁连接,上端吊在横梁 上,在上横梁上用2个320KN手动千斤顶及扁担梁通过升降每个吊杆来 调整底模高度。
4. 3后吊带 后吊带共4根,2根用来锚住挂蓝底蓝后端,另2根用来锚住内模后 端。后吊杆主要用于将挂篮后端所受的力传给箱梁。挂蓝底蓝后吊带是 直径为80毫米的钢棒,材质为45#钢,两头车丝,下端与底模架后横梁 连接,上端穿过箱梁底板预留孔,每根吊带用2台500KN手动千斤顶和 扁担梁支承在已筑好的梁段底板上。内模后吊杆为Φ32精轧螺纹钢筋, 下端与内模架后横梁连接,上端穿过箱梁顶板板预留孔。 4.4模板 箱梁外侧模由6毫米厚的钢板、[10槽钢、∠75角钢组焊而成,纵向 长4500毫米,分成3块(以便调整高度)。整个外模安放在走行梁上, 走行梁的前端悬吊在上横梁上,后端通过吊杆支承在浇好的箱梁顶板 上。后吊杆与走行梁之间设带滑动装置的后吊架,外模及走行梁可沿后 吊架滑行。 箱梁内模采用组合钢模板,将其安装在内模架上。内模架沿内模走 行架滑行。 底模由底模架和底模组成。底模架以桁梁作纵梁,I40工字钢作横 梁。底模采用8毫米厚的钢板、[10槽钢组焊而成,长4500毫米,宽6300 毫米。 4.5 张拉操作平台 张拉操作平台用型钢和钢筋组成,用4根钢丝绳悬吊于桁架前端, 并安设4个手动葫芦调整其高度。 4. 6走行系统 挂篮走行系统由菱形桁架、底模、外模、内模走行系统4部分组 成。 菱形桁架在轨道上行走,轨道用工字钢制作,对称铺于箱梁顶面的 两片珩架下,支座放在轨道前后,用螺栓与桁架连接,前支座下垫有聚 四氟乙烯滑板,使之可沿轨道上的不锈钢板滑行;后支座反扣在轨道下 缘,作用是沿轨道下缘滑动,轨道底板用竖向预应力筋锚固。挂篮走行 靠2个手动葫芦牵引。挂篮就位后,桁架后节点用6根长1.7米的φ25精轧 螺纹钢锚定轨道钢枕上,将挂篮后端承受的力传给梁体,不让支座反扣 轮受力。
挂篮施工作业指导书(20页)[优秀范本]
挂篮施工作业指导书一、挂蓝安装挂篮由主构架、底模架、前上横梁、内外模板、行走及锚固系统等组成主构架:主构架是挂篮的主要承重部分,由两片三角形桁架及联结系和门架组成。
桁架的构件均用2 [30b组焊而成,为便于安装和运输,节点处均采用栓接。
底模架及底模板:1、底模架底模架的纵梁是用[14b和[10组焊而成的桁架式结构,桁高1.2m,桁架长6.94m,每套挂篮共有5片底模架,两端支承在前、后横梁上;底模架与横梁间通过螺栓连接。
底模架的前后横梁由2[40b组焊而成,挂篮的前后吊点均设在前后横梁上,前横梁设2个吊点,后横梁设2个吊点。
2、底模底模可用墩身大块钢模和新做的小块钢模板拼装而成,下垫180×160×6500mm 的方木,底模板和方木用铁丝固定在纵梁上,以便脱模和固定。
底模安装到位后,整体面板焊接固定。
为使箱梁端部张拉、立模时操作方便,底模架前端设置平台,周围用栏杆保护,栏杆高1m,采用∠50×50×5焊接在底模前横梁上,设两道φ16钢筋水平杆。
腹板纵向预应力束张拉时,可用一手扳葫芦利用挂篮主桁架悬挂吊篮进行作业。
底模架后横梁上悬挂3个吊篮,以便进行底板混凝土表面的整修,人员上下通过在外侧模顶端焊接爬梯上下。
前上横梁:前上横梁由2I45b和钢板组成的桁架组成,联结于主构架前端的节点处,将两片桁架连成整体,上布8个吊点,其中2个吊点通过吊带吊底模架,4个吊点吊外侧模,2个吊点吊内模。
前上横梁上应加设栏杆,栏杆结构同底模前横梁,以便调整吊带时防护。
钢吊带:1、前吊带前吊带2根,由150×36mm和150×2021一块及两块16Mn钢板用销子联结而成,调节孔间距为100mm,可满足1#梁段至10#梁段梁高变化的需要。
前吊带下端与底模架前横梁连接(销接),上端支承在主构架前上横梁上,每根吊带用两个LQ32手动千斤顶及扁担梁悬吊。
2、后吊带后吊带亦采用150×36mm的16Mn钢板制成, 亦设置间距为100mm的调节孔,用两个LQ32千斤顶及扁担和垫梁支承在已浇注好梁段底板上。
松花江特大桥挂篮安装作业指导书
挂篮安装作业指导书一、挂篮组成本桥采用菱形挂篮,6片主桁,整个挂篮宽约30 m(含外模支架),单只挂篮纵向长约12m。
由菱形主桁构架、底模平台(底模纵梁、前后下横梁、底模、底模导梁等组成)、前上横梁、锚固系统、走行系统、吊挂系统、内外模等组成。
二、挂篮安装1、轨道安装:在0#块梁顶面放出挂篮行走轨道轴线,安装轨道垫梁前后走行轮及轮箱先行安装于走道梁上整体安装(轨道垫梁下用水泥砂浆找平)、行走轨道(精确设置一组中两根轨道间距及两组轨道间距,确保主桁的间距),并抄平垫实。
严格控制轨道间的中心距与图纸一致。
轨道安装要顺直,轨道顶面要保持水平,轨道的高差不大于5mm。
利用箱梁竖向精轧螺纹钢把轨道压紧,采用合格的连接器把竖向精轧钢筋接长到能锚固到轨道的长度(精轧螺纹钢筋连接器要对半连接),最后用长尺复核轨距。
每2米轨道锚点不少于2处。
螺母拧紧的力矩要求100Kg.m。
前支点滑块及50t千斤顶及后锚固抄垫安装到位。
2、主桁安装:以轨道为基准放出主桁安装轴线及平面位置,调整挂篮前支点滑块位置。
单片主桁在地面上组拼完比后(含主桁各杆件,后勾点扁担梁,后锚固垫梁,后调节千斤顶及后勾)整体吊装按平面放线位置就位。
就位后为保证单片主桁不产生纵向倾覆,先将前支点和后锚固端的螺栓拧紧用于固定。
为防止横向倾覆,在单片主桁两侧用倒链横向固定于梁面上。
考虑到中主桁重量较大,安装中主桁时可将其分解后二次拼装。
六片主桁全部就位后,调整主桁的水平标高与垂直度后安装主桁横向连接系,把三片桁架连接成整体后解除横向倒链固结。
3、后锚固定:主桁架横向连接组装完毕后,调节后锚固端千斤顶调节主桁后端高程→安装后锚固钢筋后拧紧;此时,主桁下弦保持水平状态,后走行轮距走道梁下翼缘15mm。
4、前上横梁安装:吊装前上横梁就位,按照吊带分布位置准确标示出吊挂分配梁的位置,安装吊挂分配梁及吊挂千斤顶,将刚吊带穿入调整吊带长度后在前上横梁端固定。
5、底模平台安装:1)吊装前下横梁将前下横梁与前上横梁吊带固定。
斜拉挂篮施工作业指导书
斜拉挂篮施工作业指导书本挂篮由承重系统、模板系统、走行系统和工作平台等组成。
一、承重系统由主梁、横梁、平面联结系、前后吊杆、上下限位器、滑梁、活动支承和支承垫梁等组成。
1、梁:主梁系主要承重结构,担负灌注梁段及模板等重量,同时为模板走行提供支承。
它位于已灌梁段顶面,1-5#梁段时其中心在腹板靠外侧的竖向预应力筋中线上,6-11#梁段时其中心在腹板的竖向预应力筋中线上。
每主梁均由两根I56a组成,分设上下两层,互相搭接,以便制造和施工操作,下主梁长6.0米,上主梁长7.5米,前端悬出6.0米。
主梁的稳定除设有支承垫梁外,后端设压紧器与预应力筋连接,可以防止倾覆。
尾部设有上限位器,也与竖向预应力相连,以承受斜吊带传来的水平力。
由于箱梁顶面设有2%的横坡,为使两侧主梁同高,则支垫不同厚度的支承垫梁,支承锟是为主梁走行时设计的。
主梁拼装宜先上下两层工字钢,然后两组拼成整体,以利螺栓安装。
2、前后上横梁及平联:在主梁前后端均设有上横梁各一根,分别由两根槽钢组成,它是支承于两侧主梁顶面的双悬臂梁。
除用于悬吊内外模板外,还与斜杆构成平联,以加强主梁的整体性。
3、斜上横梁:位于两侧主梁中部的上缘,亦是一根由两槽钢构成的双悬臂梁。
用作斜吊杆的上支承,并将斜吊杆承受的底模及待灌梁体段砼重量传递给主梁。
为改善其受力状态并便于施工操作,故让其支承在三角斜面上,而且此斜面尽可能与斜吊杆轴线保持垂直。
随着梁底倾角及梁高的变化,特备用斜垫片。
4、斜吊杆:斜吊杆与底模纵梁等,组成力学三角形,是主要传力结构。
它作为底模的前支承,其下端通过母帽与前下横梁销接。
上端通过母帽支承于斜上横梁。
因此而组成的力学三角形,受力明确,传力途径简捷。
是挂篮轻巧的主要原因,其上端着力点(或反力点)距支承点比较近,因此使支点处反力小。
由此斜吊杆克服了竖直力,同时也产生了附加水平力,而且此水平力较大,故须分别在主梁和底模后端设置限位器,以便平衡。
斜吊杆还须穿过待灌梁段的顶板,并与梁部钢筋和管道布置相关须与箱梁设计密切配合;施工时此段斜吊杆要设防护(通常用塑料或波纹管),此外如果与内外模支架相互碰撞,应切割干扰杆件,并做好加固措施。
连续梁施工作业指导书之11---挂篮施工
连续梁挂篮施工作业指导书一、目的为了规范挂篮施工程序,严格控制施工过程,切实保证挂篮施工安全可靠,特制定挂篮施工作业指导书,请严格遵照执行。
二、适用范围适用于客运专线连续梁挂篮施工。
三、编制依据《客运专线铁路桥涵工程施工技术指南》(TZ213-2005)《铁路混凝土工程施工技术指南》(TZ210-2005)《客运专线铁路桥涵工程施工质量验收暂行标准》(铁建设[2005]160号)《铁路混凝土工程施工质量验收补充标准》(铁建设[2005]160号) 铁四院提供的设计图纸、设计文件铁经规院发布的设计图纸、设计文件中水四局宁杭客运专线NHZQ-2标段《徐舍特大桥跨溧戴河连续梁专项施工组设设计》方案四、挂篮施工⑴挂篮设计①施工挂篮采用三角形挂篮,该挂篮承载能力和刚度均较理想,且行走方便快捷、拆装灵活、安全可靠。
②挂篮技术参数及性能:吊杆采用Φ32精轧螺纹钢筋,挂篮用钢均采用Q235B。
挂篮可以承受的最大节段钢筋混凝土自重为150-160t;适应最大梁段长为:3.50-4.00m;梁高变化范围为:4.35-3.05m;适应梁宽12.0m;走行方式:无平衡重走行。
③挂篮的结构及构造挂篮主要由主桁架、行走及锚固系统、吊带系统、底托系统、模板系统五大部分组成。
1)主桁架系统主桁架是由两片外型呈三角形的桁片在其横向设置前后横梁组成一空间桁架,并在两侧三角形桁架两个立柱中间设置中们架联结杆件以提高主桁的稳定性和刚度。
主桁杆件采用槽钢两侧焊钢板,杆件间采用32CrMTi 精轧螺纹钢筋销接在前后横梁下方设置分配梁,用于悬挂底蓝、模板。
2)行走及锚固系统挂篮在悬浇完一段箱梁,混凝土强度达到50MPa,预应力筋张拉完毕后,再利用2 付5 吨倒链滑车缓慢均匀地牵引两片主桁架向前移动,同时通过前吊带带动底平台和内外模沿滑梁向前滑动。
锚固好主桁后锚,提升底平台和内外模板至设计标高后,安装后锚吊杆和滑行吊带,撤除钢绳和上一段的滑行吊带后回到状态一。
挂篮安装作业指导书
时代大道中运河桥挂篮作业指导书一、编制依据:1、时代大道中运河桥施工图设计2、时代大道中运河桥挂篮设计图纸3、桥梁施工临时结构设计4、《钢结构设计规范》(GB50017-2003)5、公路桥涵施工技术规范二、施工概况:时代大道中运河桥为新建桥梁。
中运河为市管V级航道,通航净宽B=45m,b=36m。
梁底标高要求不得低于8m(吴淞高程),规划河口为62m,现状河道宽约为30m。
中运河桥跨径组合为(西幅为5*19+11.88+43+76+43+18.88+4*19,东幅为4*19+20.11+43+76+43+ 12.93+5*19),主桥为三跨预应力连续梁桥,引桥均为梁高0.9米的空心简支梁桥。
桥梁宽度:0.3+5.25+3.5+2.0+12+0.5+3.5+0.5+12 +2.0+3.5+5.25+0.3=50.6m。
主桥上部结构为(43+76+43)三跨预应力混凝土变截面连续箱梁,主桥各墩台中心线平行于河道中心线与道路中心线交点的法线,主梁截面为单箱双室箱梁,单个箱体顶板宽度23.55米,厚0.28米,设2%横坡,底板宽15.55米,厚度为.25~0.75米,按二次抛物线渐变,箱梁根部梁高4.35米,跨中梁高2.1米,腹板厚度0.52~0.7米,仅在1/4跨以后一个节段至主墩段及边跨现浇段腹部板加厚,渐变段按直线渐变,翼缘板悬臂长为3.0~5.0米,端部厚0.2米,根部厚0.6米。
箱梁采用纵横二维预应力体系。
主桥箱梁中跨在76米的1/2长度内共分8个节段,其中0#块长29米,1#~3#块长3.5米,4#~6#块长4.0米,中跨合拢段2米,边跨在43米的长度内共分9个节段,比中跨多一个边跨现浇段4米。
挂篮为三角形挂篮,三角桁架由2[36a及2[32a普通热轧槽钢组成的杆件构成,前横梁由2I45a普通热轧工字钢组成,底模前横梁由2I32a普通热轧槽钢组成,底模后横梁由由2I32a普通热轧槽钢组成,底模纵梁为I25a普通热轧工字钢,挂篮自重55t,适应最大梁段重量为175.36t;施工机具及人群荷载:2.5kPa。
挂篮施工作业指导书
挂篮施工作业指导书编制:复核:批准:菱形挂篮施工作业指导书一、挂篮构造本桥T构采用的菱形挂篮由主桁系、走行系、顶板后锚系、底锚系、前吊系、底模系、外侧模系、内模系和施工平台组成。
二、挂篮施工1、挂篮前移在挂篮试拼、试压完毕以后,挂篮在箱梁1#块上移动或在已浇好梁段上移动时,移动步骤和方法如下:(1)、现场技术人员先进行施工放线,定出所要推移至的梁段中心点及同里程的两侧翼缘板倒角点,然后施工队伍根据此3点定出轨道线。
(2)、扳动外模板下缘的顶紧器使外模向底模两侧靠,通过内模顶模板后端葫芦将内模与浇混凝土顶板临时连接。
(3)、通过倒链葫芦下降内、外模悬吊工作平台,并与模板骨架临时连接固定。
(4)、在挂篮前支点处安装螺旋千斤顶,两侧千斤顶同步顶起主桁前支点,使滑船脱离轨道。
起顶时必须采取措施保证结构稳定。
(5)、轨道前端安装倒链葫芦,解除轨道的锚固筋,将短轨换成长轨。
(6)、砂浆找平,锚固轨道锚固梁上的锚筋。
前支点处千斤顶下降,使主桁滑船落于轨道面。
(7)、安装后滑板(行走后钩板),通过后锚上千斤顶将后锚上拔力转换为后滑板(行走后钩板)承受。
(8)、解除主桁锚杆以及下支承千斤顶,两腹板轨道前端两边各挂两个10t 倒链葫芦(葫芦挂点在灌注砼时需在梁段端腹板两侧预埋圆钢拉环),然后将葫芦拉勾挂在挂篮主桁后锚处,将挂篮主桁、底篮平台、外模以及内模滑梁一起往前拉(注意左右前移必须同步)。
同时在其挂篮尾部设置后缆安全绳并随主桁前移逐渐放松。
挂篮就位后,须在滑船前后设置楔档止动块,以确保挂篮前移及浇筑箱梁混凝土过程中的安全。
(9)、安装后锚杆,通过后锚千斤顶将后滑板的上拔力转换由后锚杆承受,并解除后滑板(行走后钩板)约束。
(10)、前支点调整倾斜度、横向位置,然后固定前支点。
(11)、两侧外模随挂篮牵引就位,安装水平拉杆,调整标高用千斤顶紧,使侧模就位,调整水平拉筋的螺栓。
调整腹壁厚度位置。
(12)、调节底篮平台前、后吊杆,使底模按设计标高基本就位,安装锚固底篮平台后锚杆,使底模固定。
挂篮施工作业指导书
目录1.适用范围 (1)2.施工准备 (1)3.挂篮结构设计 (1)3.1主纵桁梁 (1)3.2行走系统 (2)3.3底篮 (2)3.4后锚系统 (2)4.挂篮安装 (2)4.1挂篮零部件验收 (3)4.2挂篮试拼装 (3)4.3挂篮安装 (4)5.挂篮试验 (5)6.挂篮走行及锁定 (8)7.挂篮施工安全控制 (8)1.适用范围悬臂浇筑连续梁(T 构)悬臂段挂篮施工。
2.施工准备挂篮安装前由厂家专业技术人员进行安装技术指导,现场必须配合厂家技术人员,严格按其要求进行挂篮安装及滑移操作、保养和拆除,保证施工安全。
在0#块段施工时在箱梁顶板及底板预留φ90mm 孔道,以便于1#块及1’#块段施工时挂篮安装、平移,锚杆及孔洞周围应采用φ10的钢筋加强处理。
3.挂篮结构设计0#块施工完后,利用塔吊在0#块上拼装菱形挂篮,进行梁段悬浇。
菱形挂篮有主纵桁梁、行走系统、底篮、后锚系统共四部分组成。
菱形挂篮结构示意见图3-1。
图4-2 菱形挂篮结构示意图 3.1主纵桁梁 主纵桁梁是挂篮的主要承重结构,桁架分两片立于腹板位臵,其间用工字钢组成平面连接系。
每片桁架主行杆件均用2片200mm 槽钢组焊而成,节点处用20mm 节点板和M12螺栓连接。
前梁由1片800mm 工字钢组焊而成,中梁由120mm 槽钢与钢板组焊成的1.2米高桁架。
底模后吊挂底模后下横梁后锚分配梁滑道菱形构架底模后下横梁前上横梁外模底模前吊挂底模底模前下横梁底模纵梁前上横梁前下横梁3.2行走系统行走系统为液压走行系统,走行轨道为500mm 工字钢,每边2片臵于腹板位臵。
挂篮前后车以反扣轮的形式沿轨道顶板下缘滑行,不须加设平衡重。
液压缸分为后拉油缸、行走油缸、千斤顶油缸,每侧各一个,6个液压油缸和泵站之间全部用软管相连。
3.3底篮 底篮直接承受悬浇梁段的施工重量,由下横桁梁和底模纵梁及吊带组成。
前后吊带的作用是为底模平台提供前吊点,承受约50%的挂篮荷载。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
挂篮施工作业指导书1 目的明确挂篮施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范挂篮施工。
2 编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》《铁路客运专线施工图设计文件》3 适用范围适用于铁路客运专线DK500+019~DK514+481段桥梁40+64+40米悬灌梁施工。
4 施工方法及工艺要求一、挂篮的拼装考虑到桥墩高度及现场起重设备的起吊能力,挂蓝拼装工作安排在0#段已成型桥面进行。
挂蓝拼装及工作时必须注意:在挂篮施工过程中必须要保证每个桁架的后结点有四个锚点锚固(一篮为八个锚点)。
1、桥面组件的拼装1)、滑轨的放置及锚固在桥面靠外竖向预应力筋位置(固定间距)放置滑轨,竖向预应力筋要伸出桥面120-140mm左右以保证能锚固滑轨。
滑轨在桥面放置时必须保证滑轨间距6.22m(偏差≤2mm),并保证两根滑轨轨面水平(高差不平度≤1mm),滑轨按要求放置好以后用锚具锚固滑轨。
注意滑轨在拼接时,在前滑动支座处不要有滑轨接头(即两根滑轨对接现象)。
同时滑轨纵向位置可用以下方法调整:用千斤顶支顶主桁下平杆使活动支座稍稍离开滑轨面(2mm),而后窜动滑轨到理想位置。
2)、装拼主桁架(两组)及主桁架配件(反扣轮、活动支座)A、先将活动支座安装好,再将桁架下平杆放置在支座工作位置,下平杆后部用枕木支护平稳,然后用连接器(精轧螺纹钢螺母)把竖向预应力筋和引出螺纹钢拧固连接,注意引出螺纹钢不要太长,根据现场实际进行尺寸确定。
下平杆放置过程中必须保证杆件的平直,下平杆安全放置完成后用引出精轧螺纹钢进行锚固安全固接,注意每侧最少4个锚点。
锚固完成后,按顺序进行菱形桁架立杆、前斜杆、后斜杆、上平杆及各结点的安装铰接,安装过程中必须注意:立杆安装完成后必须用4部3T倒链将其在四个方向拉住稳固,然后依次安装上平杆、后斜杆及前斜杆,确保一组主桁架安装工作完成后再进行另一组主桁架的安装;同时各铰接销轴必须确保用螺母或开口销进行端部安全限位,防止滑脱。
B、两组主桁架安全安装完成后,进行主桁架横联的安装,注意主桁架横联所有连接螺栓必须采用高强螺栓(8.8级)。
C、前横梁安装:前横梁采用铰接形式和主桁架上平杆连接,安装中必须注意铰接销轴的工况,不允许出现销轴偏斜、不到位及大力敲打缺陷,如出现销轴表面有大的缺陷及时更换,并对销轴用开口销限位。
同时注意前横梁安装为悬空作业,安装操作人员必须做好安全保护。
D、在主桁架后斜杆和上平杆上焊接搭建人行通道,并在前横梁后部焊接搭建工作平台(此工作及配用材料由施工单位按实际自行解决)。
E、安装挂篮桥面其它散件:扁担梁、主吊带、精轧螺纹吊杆、内外滑梁吊带、悬吊平杆等。
安装时注意:将主吊带按图示尺寸联好后穿过前横梁相应工作位置孔,安装好销座及扁担梁,用销轴挂住吊带,注意吊带所有销轴必须用开口销或配用螺母安全限位。
按同样方法安装好吊杆、内外滑梁吊带及边锚吊杆。
2、桥面下组件的拼装1)、外滑梁及外侧模的安装先将外侧模及滚轮架组装在滑梁工作位置上,将外侧模点焊在滑梁上,必须在滑梁尾部焊接挡块,然后将外侧模及滑梁吊装到相应工作位置,同时将外滑梁后锚用精轧螺纹钢吊装在已成型桥面上锚固安全。
锚固完成后,按步骤安装滑梁前吊带吊住外滑梁前部。
同时注意外滑梁中部有一圆孔,此孔为悬灌浇注时锚固外滑梁用,在挂蓝走行时用此孔通过精轧螺纹钢及联接件吊住后托梁。
浇筑时注意对应此孔必须在桥面上相应位置预留一圆孔,确保挂蓝走行时可利用此孔通过钢丝保险绳和外滑梁的保险对挂蓝进行二次安全保护。
2)、底模系的安装A、安装底模系前,在桥墩下用底模系搭设平台(用枕木或其它物品将前后托梁垫高离地1m左右),底模系安装中必须确保前、后托梁上工作平面的平面度(用水平仪进行高差测量),并调正前后托梁的对角线(对角线误差≤2mm),确保前、后托梁在同一平面并方正后安装各边梁、工作梁、边纵梁、中纵梁,辅设面板(面板辅设位置为面板后边距离后托梁中心线400mm。
底模安装完成后施焊,各梁端头与前后托梁需焊接(无孔端两边各焊100mm,焊角≥6mm),面板与各纵梁底部断焊,焊角高度≥6mm,50/150。
B、底模吊装,在主桁前吊点及已成型桥面各设置两组滑轮组,通过钢绳吊装在前、后托梁相应位置上,然后用卷扬机吊装底模到相应位置,吊装完成后,先安装后托梁上两个底锚结构,然后安装前、后托梁上各吊点和铰接装置。
C、当A、B两步骤工作完成后,必须进行底模系的调整和安全检查。
D、安装内模:先将内模桁架在桥下拼装完成,整体吊装放置在内滑梁相应工作位置上,可以加焊几点进行安全固接。
安装完成后对内模与相应连接进行调整和安全检查。
3、挂蓝各系统的最后调整和安全检查通过以上步骤挂篮安装工作完成,挂蓝安装完成后,使用单位应派专人对挂蓝进行进一步检查,如尺寸需要调整的进行调整,并对挂蓝各系统进行全方位安全检查,检查内容包括各铰接和连接是否到位,各销轴是否有端头螺母和开口销限位遗漏,精轧螺纹钢辅助吊点机构是否有破坏,特别注意检查主桁架后结点的锚固点数量及联结器对两根螺纹钢对接时的旋进长度是否足够,并做好安装完成检查记录。
4、其它挂篮安装完成后甲方需自设两处工作平台以方便施工,具体包括底模前部工作平台和侧部工作平台,前部工作平台用型钢焊在前托梁上并加护栏,上铺设木板,侧工作平台需加焊一些安全护栏。
如果是跨高速或其他路面还必须做好安全防护。
二、挂蓝整体静载试验1、本菱式挂篮静载试验原则上采用全摹拟加载方式为合理试验状态(即在底模、内模、外模上同时加载),但考虑到工地使用现场的具体情况,通过计算可以把受力最大梁段荷载全加载在底模上进行试验,具体加载点及加载力如下表所示:本静载试验是以4#段重量值为试验荷载值,4#段砼为1437KN。
节段长度4.25米。
2、挂蓝静载试验必须注意A、在静载试验前,必须确保挂蓝后锚点锚固安全,并对锚固用螺纹钢进行张拉,确保试验中后节点不会发生位置上移,同时必须双方配合对挂蓝各机构进行再一次安全检查,确保各工况正常。
B、在静载试验过程中,在每一载加载和加载持续过程中必须有专人对挂蓝各机构变化进行观察和记录,主要观测点为:主桁架各杆件的焊缝变化(是否有焊缝开裂等)和杆件整体变化;主桁架下平杆和滑轨的锚固系变化和滑轨的变化(包括滑轨是否变形,油漆开裂等);主桁架各铰接点的铰接情况;前横梁的变化和前横梁上铰接的工况,各吊点在前横梁的工况;后锚机构的变化;前吊机构的变化,尤其注意前吊带是否偏载,辅助吊杆的工况,如出现吊带偏载必须对前吊机构进行调整,在每载过程中必须对吊带进行轻轻敲击,从声音判断是否工况正常,一般受力感应器安放在前吊带上,可通过计算观察偏载等其他情况;各吊、锚系统和底模系的铰接情况;底模系的变化。
C、在试验卸载过程中,在挂蓝静载试验加载步骤完成后,对挂蓝进行卸载操作,卸载过程必须平稳按步骤,不允许一次性快速卸载,在卸载过程中必须观察各观测点。
D、注意事项:在加载和卸载过程中,指挥人员口令必须正确统一,避免出现多人指挥及口令模糊,操作人员严格执行口令,操作必须稳定准确,动作一致放置偏载;试验过程中相关试验人员最好呆在已成型梁段安全处,避免不必要的意外。
E、在加载过程中必须确保按工况加载均衡,不允许出现偏载,如出现与工况受力不符时必须做合适的调整,避免危险发生。
F、做好各步骤观测及检测记录,按要求进行结果分析成文。
三、挂篮的使用1、连续梁0#段浇注前工作:由于此连续梁0#段为9米,在0#段浇注前必须以桥墩中线为基准距中线100毫米两侧预埋4根竖向预应力筋(必须加螺母和垫片、不用加波纹管),位置以已有外侧竖向预应力筋位置为准,作为1#段浇注时锚固挂蓝用;同时按图纸要求预留后锚孔、内、外滑梁吊杆孔、外滑梁保险绳孔。
2、连续梁钢筋绑扎:由于连续梁各段钢筋位置有变化,因而在钢筋绑扎前必须对后锚位置进行注意,需要对钢筋位置进行处理时必须处理。
3、连续梁砼浇注:在连续梁各段砼浇注前,使用方必须对挂蓝各工况由专人进行全方位安全检查,尤其注意各结点、各受力机构、各焊接部位及各联结部位的工况正常,注意丝扣松动及开口销脱落等现象,确保挂蓝安全、可靠地投入使用。
同时在挂蓝上布置照明及其他施工电路时要安全合理。
A、在挂蓝工作时,必须确保所有扁担梁下部的螺旋千斤顶在悬灌浇注砼时不受力,此千斤顶只起调整作用;B、挂蓝主桁架部分下平杆在悬灌浇注砼操作中保险锚杆必须不少于四根(后结点前、后各两根)。
C、确保挂蓝所有保险锚垫板要两端垫压在桁架槽钢腹板上;滑轨上锚点每米不少于一个,两滑轨对接连接处两侧各50cm内必须设锚固点。
D、在挂蓝辅助吊杆的连接中必须注意连接螺母的紧固状态,防止出现丝扣配合过少等现象;挂蓝辅助吊杆精轧螺纹钢不允许出现电焊破坏等其他破坏,如出现立即更换。
E、挂蓝在作业前,必须设置4根保险绳,保险绳由4个10T倒链和φ25钢丝绳配合组成,具体布置位置为:前托梁和后托梁各两根;同时外滑梁保险绳位置在浇注砼时最好改由精轧螺纹钢固定在已成型梁段上,一方面减少外滑梁吊杆的受力,防止螺母难以拧动,另一方面起到安全保护作用。
F、挂蓝后锚如果出现和底板斜角重合现象,使用方必须对斜角进行平面处理,确保锚点正常工作。
G、在挂篮施工过程中要始终保证有四个锚点锚固每个主桁架下平杆及后结点(一篮为八个锚点)。
二、挂蓝的走行1、松动内外滑梁后吊轮组,使后吊轮组下落滑梁上翼8公分左右。
松动内、外滑梁后锚点,使滑梁缓慢坐落在吊轮组悬挂轮上,同时利用内、外滑梁后锚孔对挂蓝加设保险钢丝绳,确保挂蓝行走安全、可靠。
2、安装外滑梁和后托梁之间走行吊杆、主桁悬吊平杆和后托梁之间吊杆(联接件、精轧螺纹钢及锚具),安装长度应留有约80mm间隙。
安装完成后拆下底部边锚,松动底锚,使底模后部缓慢下落悬挂在两边走行吊杆上使底模下落,而后拆掉底锚丝杠。
3、底模下落到位后用两部10T倒链配合钢丝绳联接在外滑梁和后托梁之间做为保险装置,此步工作绝对不能省略。
4、在主桁下平杆靠后端适当位置用上锚板加设一保险锚点,此锚点要略松。
而后拆除后结点所有锚点,使后吊轮吊在滑轨上。
(注意:在走行过程中始终保证每片主桁有一保险点不能松脱)5、加设千斤顶顶座,利用千斤顶顶推活动支座逐渐将挂蓝前移。
前移时要保证两桁片同步进行并且要缓慢避免冲击。
可在滑轨面上涂些黄油方便滑动。
前移过程中要始终保证后结点有一个保险锚点。
6、挂蓝到位后进行调整锚固。
7、走行注意事项:A、挂蓝走行时,两侧顶进油缸在顶进操作时要协调同步,不允许出现顶进距离偏差过大而造成的挂蓝歪曲或其他安全隐患,同时保证后吊轮与前支点之间要同步。
B、滑轨表面及后吊轮要涂抹黄油以便走行,减少干摩擦造成造成的结构件损坏,同时注意挂蓝滑座在经过两根滑轨对接处时,确保对接部位平齐,避免出现阻力或走行冲击。
