烟囱井架施工方案

1.0烟囱井架及平台简介

1.1本烟囱井架主要有井架体、平台、吊架、卷扬机组成。井架体为组装杆件结构;组装件有底座、立杆、水平拉杆、斜拉杆、封顶天梁、天轮杆、料斗、平台。

1.2原平台采用槽钢14做环梁(16边形),共二道,外接环梁槽钢[10一道,沿周边均匀分布,放射梁置于环梁上部,节点处用2Ф16螺栓连接。环向梁采用夹垫δ=10厚钢板用4个Ф20×40螺栓连接成一个整体。放射梁上满铺50厚木板,内外挂设吊架,吊架可随筒壁半径的缩小而沿放射梁移动。每根放射梁上内外各挂设一个吊架,吊架与吊架距离≤3.4m,中间用2块4m长木板连接,为增强木板强度,在下部两角包L30×3角铁,以便上人操作。

1.3该烟囱施工需搭设200M高四孔井架,其中一孔上人;一孔上浆;一孔吊垂球;一孔敷设水电管线。每孔中心距离为900mm,立杆为Ф89焊接钢管,横拉杆、斜拉杆为Ф40焊接钢管。1.4平台自重及施工荷载通过中间四方框(槽钢16,内径2200×2200)及环梁上连结的32根钢丝绳传至中央井架。平台通过4个10吨倒链逐段升迁。

2.0施工准备

2.1烟囱底板浇筑时,应预埋插筋(12对Ф16),上下各锚固600 mm,以便井架基座与底板连接牢固,预埋50×5扁铁引至基础外围用作接地极。

2.2井架用的各种材料、机具提前进场,认真检查各组装件是否完好齐全,有缺陷的杆件、螺杆严禁使用。立杆740根,横拉杆、斜拉杆各1980根,M20螺栓2960个。

2.3准备提升设备,一台5T双筒双绳中速卷扬机。一台1吨快速卷扬机。准备各种钢丝绳及卡具等。

2.4人员准备:组织有关施工人员认真学习安全操作规程规范,熟悉施工方法及各种注意事顶。未经体检或体检不合格、技术不熟练者不许施工。

2.5井架搭设前,应把井架基座施工完毕,基座应根据井架底座尺寸预埋12Ф16U型螺栓。

3.0搭设方法及技术要求

3.1井架安装前,必须先检查各组装件是否齐全,基础混凝土是否达到设计强度(C30),固定预埋螺栓应完好正确。基座为2500×2500,高度为300 mm,基座钢筋与底板钢筋连接牢固。基座浇筑前必须用水平仪抄平,如有偏差,安装底座(槽钢14背面拼焊)时应用钢板楔平。待底座安装就位后把预埋插筋用氧气焊预弯把底座固定并搭接施焊牢固,下部缝隙用1:2水泥砂浆灌缝严实。

3.2安装顺序,固定底座---立杆---横拉杆---斜拉杆---封顶天梁---缆风绳---拉方校正---滑道---料斗---卷扬机---试运行。

3.3井架立杆为2.5米一节,根据施工进度,分段搭设,每段搭设15米左右,每15米左右在筒壁上设一道缆风绳,拉缆风绳时,根据锤球把井架校正找直。

3.4本井架因受地理条件的限制,无处设置地锚拉缆风绳,因而每隔12.5米浇筑筒壁混凝土时,预埋4根直径16拉环,做风绳固定连接用。井架的搭设方法是先搭设15—20米,进行筒壁混凝土施工,然后每浇筑15米高搭设一次井架,搭设高度为15米。保证井架自由高度在15至20米。

3.5井架搭设时利用一吨卷扬机及轻便拔杆吊运,搭设顺序为先立杆,后水平杆,斜拉杆、立杆应大头朝上,每节小头插入后用M20高强螺栓连接。井架每搭设一段,应进行拉方校正。3.6井架搭设时上浆孔的水平杆及斜拉杆应设在外侧以便增大使用空间。井架校正后方可安装滑道。

3.7施工操作平台的安装,先搭设临时钢管操作架作临时操作平台,平台必须稳定牢固,并经检查验收方能使用。先安装平台环梁,后安装放射梁,最后安装内外吊架和铺设木板。木板之间必须连接牢靠,可采用钉子及连接木楞连接。木板相间铺设,上部加设一层10厚竹胶板。

3.8所有操作平台组配件必须符合设计要求,并组装牢固,螺栓紧固。操作平台上沿外围一周设防护拦杆,并挂设绿目和密目双层安全网。外吊架底部挂设密目网,底部用钢丝绳串通紧箍在筒壁上。

3.9施工操作平台的固定升降采用4个10T吊葫芦进行,选用36根直径Ф15.5钢丝绳做吊索。

平台只能在自重情况下升降,升降到位后用钢丝绳把上部四方框套栓在井架上,并用绳卡(4个)卡牢,防止倒链失劲而滑落。

3.10卷扬机的安装必须牢固,位置角度正确,底部安装导向滑轮,使钢丝绳通顺无扭转偏斜,钢

丝绳架空25厘米高度左右,不得与地面其它障碍物磨擦。

3.11井架吊笼用作物料提升,西南角烟囱外侧设置凯博建筑机械科技有限公司生产的

SC200/200多功能升降机一座,供上下人员和运输钢筋使用。

4.0井架拆除方法

4.1井架拆除由专业架子工进行, 井架拆除时,周围30米为危险区,禁区设围栏,竖立警告牌,并有专人负责值勤。

4.2井架拆除顺序。先附属配套构件,(内外吊架、木板、放射梁、环梁),后架体,遵循先上后下,先搭后拆的原则,即先拆除吊架、料斗等再拆除井架。拆除井架时先拆横拉杆、斜拉杆再拆立杆。

4.3井架拆除时不能先拆缆风绳,应待立杆拆至缆风绳处时才能把缆风绳拆解,严禁提前把缆风绳拆除。

4.4拆下的材料,小件装袋,杆件用绳索栓住杆件利用滑轮徐徐下运至浆斗,由浆斗运至地面。严禁抛掷,运至地面的材料应按指定地点随拆随运,分类堆放。

4.5井架拆除时设专人负责指挥,做到上下呼应,动作协调。

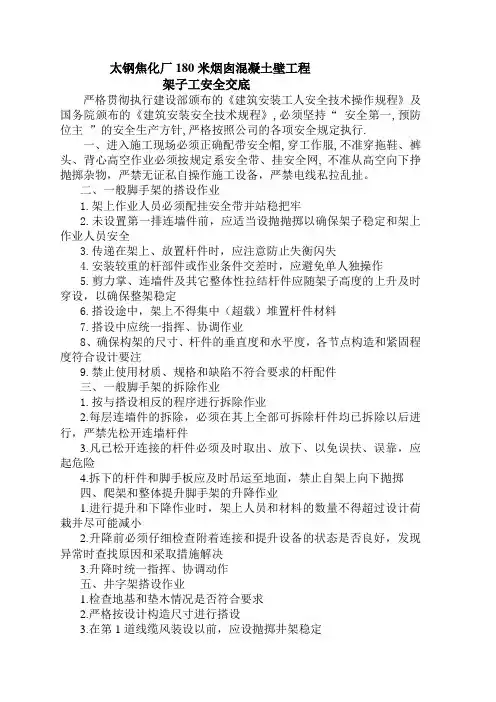

5.井架施工安全保证措施

5.1烟囱所有施工人员必须执行JGJ80—91<建筑施工高处作业技术规范>及遵守烟囱安全施工操作规定。

5.2烟囱高处作业人员,必须进行体验,未经过体验或体验不合格,严禁从事高空作业和进入烟囱筒壁施工。

5.3井架搭拆人员必须带好安全帽、安全带,安全带应系在牢固可靠的杆件上。
