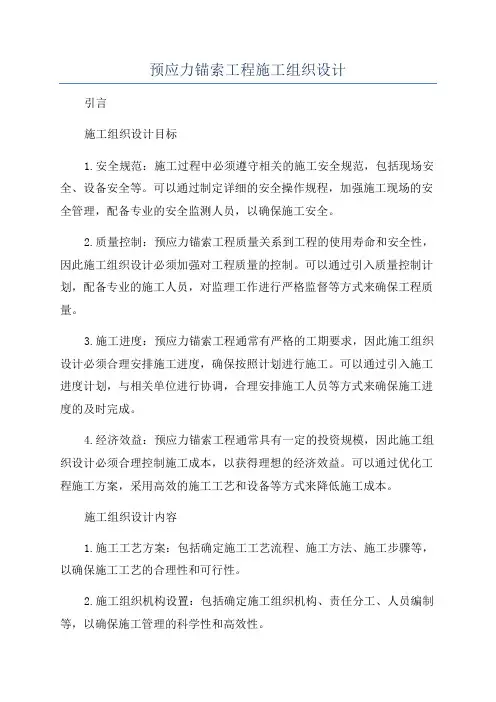

预应力锚索工程施工组织设计方案
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预应力锚索施工方案
一、编制依据
1、双永高速A8标设计图、合同文件及相关技术规;
2、交通部颁布的公路工程技术标准,路基、桥涵等施工技术规;
3、我方技术员经现场踏勘、走访调查所取得的各种资料。
4、我公司人员素质,技术装备、财务能力等综合情况及可调用到本工程的各类资源.
二、工程概况:
双永高速A8标K167+850~K170+220区间多为挖方及填方路段,高路堤及高边坡较为常见,因此路堤边坡有较多处都采取挡土墙形式。
三、施工前提条件
(1)锚固工程计划设计图、边坡岩土性质等资料齐全;
(2)施工场地、临时便道已修建完成,施工用水、用电已到位;
(3)已根据现场的情况、设计文件和工期要求,编制完成施工组织设计,已制定施工进度计划,质量保证体系、安全保证体系已建立;
(4)分项工程开工报告已批复;
(5)工地现场管理人员,专业技术人员,技术工人和普通工人,已到位,配备合理;
(6)施工所需机械设备、测量仪器、检测仪器已进场;
(7)施工用材料已进场,并且材料有关性能指标均已达到设计要求和符合国家标准或行业规要求;
(8)现场各种施工标志牌(工程概况、安全标示、操作规程、材料标示等)已制作完成;
(9)已对边坡进行中线、水平、横断面的复测,并已在边坡上按设计图纸确定预应力锚索(杆)的位置。
四、施工工序
(1)锚索(杆)施工的容包括施工准备、造孔、锚索(杆)制作与安装、注浆、锚索(杆)拉锁定与封锚等五个环节;
(2)预应力锚索(杆)施工基本工序:
2)在预应力锚索(杆)工程施工作业开始之前,应进行预应力锚索(杆)的基本试验,并完成预应力锚索(杆)试验报告,提交给有关监理工程师和设计代表,待试验报告批准并经设计锚固参数确认或调整后,方可进行预应力锚索(杆)工程施工作业。锚索(杆)试验孔的具体位置应由监理和设计代表现场确定,使试验孔可反映工程孔锚固地层实际情况。试验孔自由段不注浆,锚固段与自由段之间设置止浆袋,锚固段外侧应设排气管,排气管伸入锚固段5~10cm,其注浆方法和充满标准与工程孔相同。
3)预应力锚索(杆)施工的场地整理、搭设工作平台时,应对已施工完成的坡面根据设计图纸进行测量后确定预应力锚索(杆)的位置;在安装钻机时,应按照施工设计图采用全站仪进行测量放线确
定孔位以及锚孔方位角(或拉线尺量配合测角仪定位),并作出标记。
4)锚孔钻造,须经现场监理检验合格后,方可进行下道工序。孔径、孔深检查一般采用设计孔径钻头和标准钻杆在现场监理旁站的条件下验孔,要求验孔过程中钻头平顺推进,不产生冲击或抖动,钻具验送长度满足设计锚孔深度,退钻要求顺畅,用高压风吹验不存明显飞贱尘碴及水体现象。同时要求复查锚孔孔位、倾角和方位,全部锚孔施工分项工作合格后,即可认为锚孔钻造检验合格。
5)锚孔钻造完成后,应及时安装锚固体并进行锚孔注浆,原则上不得超过24小时。
6)锚筋体制作,应进行外观检验和锚筋体各部件检查。锚筋应经除油除锈处理,无油污和锈斑,筋股顺直完好,无死弯硬折或严重碰割损伤。锚筋筋股的排列分布与编束绑架应符合设计要求,筋股顺直,不扭不叉,互不贴接,排列均匀,绑架牢固。锚筋自由段防锈漆、防腐油和各项缠绕密封措施应符合设计要求,防锈漆刷盖均匀,不见黑底;防腐油完全覆盖和填充锚筋材料与外环层之间的空间;缠绕密封牢固严实。锚筋自由段塑料套管、注浆套管、隔离(对中)支架、紧箍环、以及导向尖壳绑扎捆架应符合设计要求,塑料套管绑扎稳固密塞,具有足够强度,外观完好,无破损修补痕迹;注浆管安装位置正确,捆扎匀称,松紧适度;隔离(对中)支架、紧箍环和导向尖壳等分布均匀、定位准确,绑扎结实稳固。并且,应按锚筋体长度和规格型号进行编号挂牌,使用前需经现场监理工程师认可。
7)锚筋体安装入放锚孔前,应检查锚筋体制作质量,确保锚筋体组装满足设计要求,并经现场监理工程师认可。锚孔及孔外周围杂物要求清除干净。锚筋体长度应与设计锚孔深度相符,锚筋体应无明显弯曲、扭转现象,锚筋防护介质无损伤,凡有损伤的必须修复。入孔安放锚筋体时,应防止锚筋体挤压、弯曲或扭转,锚筋体入孔倾角和方位应与锚孔的倾角和方位一致,要求平顺推送,严禁抖动、扭转和串动,防止中途散束和卡阻。锚筋体入孔长度应满足设计要求,锚筋体安装完成后,不得随意敲击,不得悬持重物。
8)锚孔注浆必须采用孔底返浆方法(注浆压力一般为 2.0MPa 左右),直至孔口溢浆充满,严禁抽拔注浆管或孔口注浆,如发现孔口浆面回落,应在1小时进行孔底压注补浆1~2次,遇有异常情况需经设计代表会同现场监理会诊确定处置方案。当采用二次高压劈裂注浆提高地层锚固力时,要求以浆体强度控制开始劈注时间(一次浆
体强度为5MPa),并注意二次注浆管之锚固段设花孔和封塞。
9)浇注砼垫墩,安装锚具,待锚固段水泥浆和砼垫墩的强度达到设计强度的80%时,按照设计要求进行预应力锚索的拉锁定,并经锚头空隙补浆工序后进行封锚作业。(若为二次注浆,当自由段的水泥浆达到设计强度时,可切除外露的钢绞线,切的位置至外锚具距离不应小于100mm,并进行封锚。)
五、施工技术及工艺
(1)造孔
1)锚孔测放:根据具体工点锚固工程施工设计图要求,将锚孔位置准确测放在坡面上,孔位在坡面上纵横误差不得超过±50mm。如遇既有刷方坡面不平顺或特殊困难场地时,需经设计监理单位认可,在确保坡体稳定和结构安全的前提下,适当放宽定位精度或调整锚孔定位。
2)钻孔设备:钻孔机具的选择,应该根据锚固地层的类别、锚孔孔径、锚孔深度、以及施工场地条件等来选择钻孔设备。锚孔钻造应采用潜孔钻机或锚杆钻机冲击成孔,未经设计允许不得采用地质钻机成孔。在岩层破碎或松软饱水等易于塌缩孔和卡钻埋钻的地层中应采用跟管钻进技术。
3)钻机就位:锚孔钻进施工,应搭设满足相应承载能力和稳固条件的脚手架,根据坡面测放孔位准确安装固定钻机,并严格认真进行机位调整,确保锚孔开钻就位纵横误差不得超过±50mm,高程误差不得超±100mm ,钻孔倾角和方向应符合设计要求,倾角允许误差为±1.0°,方位允许误差±2.0°。
4)钻进方式:锚孔钻进应采用无水干钻,禁止开水钻进,以确保锚固工程施工不致于恶化边坡岩土工程地质条件和保证孔壁的粘结性能。钻孔速度应根据使用钻机性能和锚固地层严格控制,防止钻孔扭曲和变径,造成下锚困难或其它意外事故。
5)钻进过程:钻进过程中应对每个孔的地层变化,钻进状态(钻压、钻速)、地下水及一些特殊情况作好现场施工记录。如遇塌孔缩孔等不良钻进现象时,应立即停钻,及时进行固壁灌浆处理(灌浆压力0.1~0.2MPa),待水泥砂浆初凝后,重新扫孔钻进。
6)孔径孔深:钻孔孔径、孔深要求不得小于设计值。为确保锚孔直径,要际使用钻头直径不得小于设计孔径。为确保锚孔深度,要际钻孔深度大于设计深度0.2m。
