完整word版高标准农田施工组织设计
农业综合开发高标准农田建设项目施工组织设计(word文档良心出品)

目录第一章编制说明第一节编制依据第二节编制目的第三节编制原则第四节编制内容第五节质量目标第二章工程概况第一节工程概况第二节招标范围第三节工程特点和施工条件第四节投标承诺第三章施工现场布置第四章资源配备计划第一节劳动力组织计划第二节材料供应计划第三节机械设备、检测仪器设备配置计划第五章施工组织机构第一节施工组织机构的建立第二节施工组织机构的职责第三节施工组织机构改革启动与高效运作第四节施工组织机构管理保证措施第六章工程进度计划与措施第一节工程进度计划第二节工程进度保证技术措施第三节工程进度保证组织措施第四节工程进度保证管理措施第七章施工设备管理及施工准备第一节管理机制第二节进退场管理第三节施工机械的安全管理第四节施工机械的保管、维护、保养第五节施工机械的使用管理第六节技术准备第八章施工方案与技术措施第一节临时设施工程施工方案第二节水利措施方案第三节田间道路第九章质量管理体系与措施第一节质量管理目标第二节质量管理体系第三节质量保证措施第十章安全管理体系与措施第一节本工程的安全目标第二节安全管理组织机构及主要职责第三节安全管理制度及办法第四节安全管理体系和措施第五节安全生产应急预案第十一章文明施工管理体系与措施第一节文明施工目标第二节文明施工管理体系第三节文明施工实施措施第四节文明施工具体措施第十二章环境保护管理体系及措施第一节环境保护管理组织机构第二节环境保护管理制度第三节环境保护的具体措施第十三章季节施工措施第一节雨季施工第二节冬季施工第三节夏季施工第十四章降低成本措施第十五章招标范围以外工程配合工作第一节与建设单位、地方单位之间的协调配措施第二节工程建设廉政措施第三节维修及回访措施第十六章减少扰民降低环境污染和噪音的措施第十七章地下管线及其他地上地下设施的保护加固措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章编制说明第一节编制依据1.通江县2015年农业综合开发高标准农田建设项目二标段的施工设计图纸。
高标准农田施工组织设计范本

高标准农田施工组织设计范本一、前言本文档旨在为农田施工组织设计提供一个范本,帮助农田施工项目的组织者进行有序、高效的施工工作。
高标准农田建设是农业现代化的重要组成部分,对于提高农田生产力、保护环境、实现农业可持续发展具有重要意义。
因此,有一个科学合理的施工组织设计对于农田施工的质量和进度具有关键的影响。
二、施工组织设计原则1.科学规划:根据农田施工项目的需求和现实情况进行合理规划,确保施工的科学性和合理性。
2.有序施工:根据施工计划和任务分工,明确施工顺序和流程,确保施工过程有序进行。
3.合理配置资源:根据项目的需要,合理配置人力、资金、材料等资源,确保施工的顺利进行。
4.安全可靠:在施工组织设计中要重视安全问题,确保施工过程中的安全可靠,预防事故的发生。
5.信息化管理:通过信息化手段提高施工的管理水平,提高工作效率和质量。
三、施工组织设计步骤1.项目调研:首先对农田施工项目进行调研,了解项目的基本情况、需求和要求,为后续的施工组织设计提供依据。
2.施工计划制定:根据项目的需求和调研结果,制定详细的施工计划,明确施工的时间安排、任务分配、进度控制等。
3.施工队伍组建:根据施工计划确定所需的人员数量和专业技能,招募、选拔和培训合适的施工人员,组建施工队伍。
4.资源配置:根据施工计划和项目需求,合理配置人力、资金、材料等资源,确保施工的顺利进行。
5.施工流程设计:根据施工任务和工序要求,制定施工流程和工序操作规程,确保施工过程有序进行。
6.安全措施制定:根据施工现场的特点和施工任务的安全要求,制定相应的安全措施和应急方案,确保施工安全可靠。
7.监督管理:建立监督机制,对施工过程进行严格监督和管理,及时发现和解决问题,确保施工质量和进度。
8.信息化管理:采用信息化手段,对施工过程进行有效管理和监控,提高工作效率和管理水平。
9.验收和总结:在施工完成后进行验收,评估施工质量和效果,总结经验教训,为下一次施工提供参考。
(完整版)某某高标准农田建设项目施工组织设计

(完整版)某某高标准农田建设项目施工组织设计施工组织设计目录第一章工程概况1.1基本建设情况1.2工程概况1.3综合说明第二章施工准备2.1组织准备2.2技术准备2.3设备和材料准备2.4现场准备2.5原材料试验第三章施工方案与技术措施3.1 关键工序施工方案3.2 主体工程施工方案3.3临时工程施工方案3.4各分项工程施工方案3.5施工总平面施工方案第四章质量管理体系与措施4.1质量管理岗位职责4.2工程施工质量保证措施4.3建立完善的质量保证体系4.4测量、监控等质量保证措施4.5施工标准和现场检测规范第五章安全管理体系与措施5.1建立健全安全施工保证体系5.2安全管理岗位职责5.3安全生产措施5.4治安保卫措施5.5现场安全事故应急预案5.6安全生产投入及安全生产费用第六章环境保护、文明施工管理体系与措施6.1文明施工组织机构及管理制度6.2文明施工保证措施6.3环境保护管理体系6.4制定环境保护措施计划第七章工程进度计划与措施7.1施工进度总体安排7.2阶段工期控制、施工均衡性及工序衔接7.3关键节点施工进度控制7.4工期保证措施第八章资源配备计划8.1项目管理机构配备8.2机械设备配置8.3质量监控配备计划表8.4材料供应保证措施8.5资金使用计划第九章施工管理及措施9.1施工现场管理9.2工程安全文明生产管理9.3工程管理的配合、协调及服务措施第一章工程概况1.1基本建设情况工程名称:招标人:.1.2工程概况工程建设地点:1.3综合说明(一)编制依据1、某某高标准基本农田建设项目第二标段(某某片区)施工招标文件(含施工招标答疑文件)。
2、河北省建筑工程施工技术资料有关的设计、施工规范和工程质量检验评定标准。
3、我公司对现场勘探、调查、采集及咨询取得的相关资料。
4、我公司已完成的类似工程积累的施工经验。
(二)编制原则1、河北省建筑工程的政策、法令法规和有关办法。
2、严格执行河北省建筑工程施工技术资料有关的设计、施工规范和工程质量检验评定标准。
(完整word版)高标准农田施工组织设计

广西河池南丹县2016年自治区立项农业综合开发大厂镇高标准农田建设项目Ⅳ标段施工组织设计二0一七年六月十日目录一、工程概况 (3)二、工程目标 (3)第二章施工组织机构及管理机构 (4)一、施工组织机构 (4)二、施工组织管理机构 (5)第三章主要施工准备、工艺流程及施工要点 (9)一、测量放线 (9)二、土石方工程 (12)三、块石砌筑工程 (14)四、钢筋混凝土工程 (15)五、抹灰工程 (17)六、田间道路工程 (18)第四章施工机械设备人力 (19)一、劳动力计划 (19)二、施工机械组织计划 (21)第五章施工总进度计划 (21)一、施工进度计划 (21)二、进度计划保证措施 (21)三、进度计划的组织管理措施 (26)第六章质量保证措施 (29)一、质量保证体系 (29)二、施工质量保证措施 (33)第七章保证安全生产的措施 (41)一、现场安全施工措施 (41)二、现场环境保护措施 (41)第八章文明施工及环保措施 (43)一、文明施工措施 (43)二、环保措施 (49)第九章冬雨季施工技术措施 (51)第十章、施工重点、难点分析和解决方案 (53)一、建立本工程协调领导小组 (54)二、质量策划 (54)三、管理措施 (54)四、技术措施 (56)附表一:拟投入本标段的主要施工设备表 (60)附表二:拟配备本标段的试验和检测仪器设备表 (61)附表三:劳动力计划表 (62)附表四:计划开、竣工日期和施工进度网络图 (63)附表五:现场施工平面图 (64)附表六:临时用地表 (65)第一章工程概况为了如期完成本工程的施工任务,实现我们制定的施工控制目标,特编制本实施性施工组织设计,以指导和约束施工,确保我方施工总体目标的实现。
一、工程概况(一)主要工作内容本工程项目名称为广西河池南丹县2016年自治区立项农业综合开发大厂镇高标准农田建设项目,项目地点位于南丹县大厂镇龙更村,按招标文件要求本工程项目Ⅳ标段工期为120日历天。

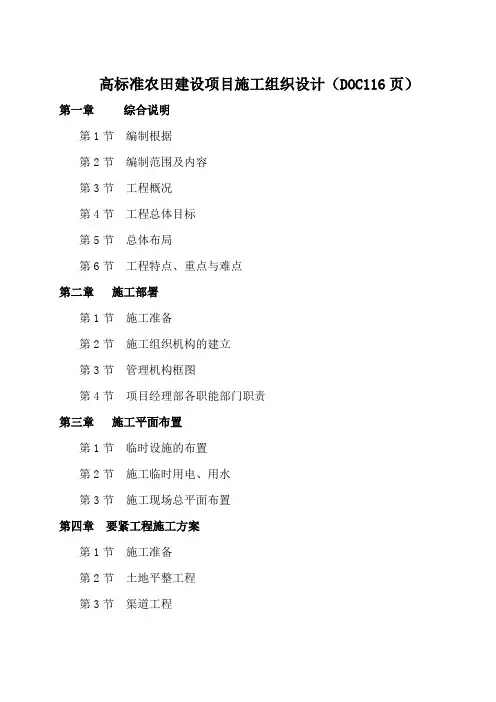

高标准农田建设项目施工组织设计(DOC116页)

高标准农田建设项目施工组织设计(DOC116页)第一章综合说明第1节编制根据第2节编制范围及内容第3节工程概况第4节工程总体目标第5节总体布局第6节工程特点、重点与难点第二章施工部署第1节施工准备第2节施工组织机构的建立第3节管理机构框图第4节项目经理部各职能部门职责第三章施工平面布置第1节临时设施的布置第2节施工临时用电、用水第3节施工现场总平面布置第四章要紧工程施工方案第1节施工准备第2节土地平整工程第3节渠道工程第4节水池施工第5节 PE管道安装施工第6节浆砌体施工第7节机耕路施工第五章质量承诺与保证措施第1节质量方针与目标第2节质量计划、质量目标管理第3节管理机构保证措施第4节质量管理制度、职责保证措施第5节制度与技术保证措施第6节劳动力保证措施第7节原材料保证措施第8节计量保证措施第9节施工质量操纵措施第六章施工要紧工序第七章工期承诺及保证措施第1节工程进度计划第2节进度计划管理第3节施工调度工作第4节工期保证措施第八章安全文明施工保证措施第1节方针目标第2节组织管理第3节工作制度及资料管理第4节行为操纵第5节劳务用工管理第6节安全防护管理第7节临时用电管理第8节施工机械管理第9节消防工作管理第10节文明施工措施第11节环保保护保证措施第九章劳动力及材料投入计划保证措施第1节劳动力投入计划保证措施第2节材料投入计划保证措施第十章施工机械配置第1节要紧施工机械的配备第2节施工机械设备的合理使用第3节施工机械设备的保养与保护第十一章冬、雨季施工措施第1节冬季施工措施第2节雨季施工措施附件一:拟投入本项目的要紧施工设备表附件二:拟配备本项目的试验与检测仪器设备表附件三:拟投入本项目的劳动力计划表附件四:计划开工日期、完工日期与施工进度网络图附件五:施工总平面图附件六:临时用地表第一章综合说明第1节编制根据1、业主提供的《迪庆州德钦县梅里片区高标准农田建设项目施工招标文件》。
2、迪庆州德钦县梅里片区高标准农田建设项目施工设计图。
高标准基本农田施工组织设计四篇

高标准基本农田施工组织设计四篇篇一:高标准基本农田施工组织设计1、施工组织机构2、公司经理全面负责总工程师公司总会计师公司副经理机械科生技科质安科经营科财务科劳人科材料科工会办公室施工作业班组项目技术负责人项目经理材料管理组机械管理组施工管理组技术管理组质安管理组成本管理组财务管理组劳动管理组计测试验组内业管理组工程施工人员项目经理部2、项目管理机构(一)、我公司高度重视本工程的建设,把本工程列为重点工程,采用全新的管理模式,成立项目经理部,实行公司法人代表授权的项目经理负责制。
(二)、我公司的指导方针为“优质、高效、安全文明”地建设好每一个工程,为公司创造良好社会效益和经济效益,为社会奉献“精品”,根据该工程的规模和特点,本公司委派优秀的项目经理为本工程项目经理,组建项目经理部。
选派思想好、业务精、能力强、能融洽、合作好的具有丰富实践经验的年富力强、颇具开拓精神的管理人员进入项目管理班子,对外适应业主管理的要求,充分发挥公司的经济技术优势和精诚合作的诚意,对内建立健全项目经理、项目技术负责人、工长、内业、材料、机械、劳资等岗位责任制,由工程领导小组定期对各专业进行考核,确保预定目标的最终实现。
(三)、建立完整的组织机构。
组织强有力的工程项目经理部,根据本工程的特点,项目管理机构由三个层次组成。
1)指挥决策层——工程领导小组工程领导小组是项目施工决策和保障机构,在公司整个范围内,对项目施工所需要的人员、机械、材料、资金等进行统一协调和调配,为项目提供可靠的保障。
2)项目管理层——项目经理部按照“项目经理负责制”组成的项目经理部,对工程进度、质量、安全、文明施工、合同履行全面实现负责,并协调各专业分工之间的工序和进度、场地、交叉作业的相互配合。
确保工程按照既定质量、进度交付使用。
3)施工作业层——直接参与施工的作业班组精选曾施工过多项优质工程、有过施工同类型工程经验的各专业组进行施工。
3、项目经理的管理职责(一)、遵守国家有关工程建设和城市建设管理的政策法规,执行施工及管理规范和企业规章制度,履行承包合同。
高标准农田施工组织设计

七、施工组织设计目录第一章、施工总体方案第二章、关键部位施工方案第三章、大型机械进出场方案第四章、冬雨季施工方案第五章、降排水施工方案第六章、夜间施工方案第七章、材料进出场及二次搬运方案第八章、安全文明施工方案第九章、生活性和生产性临时设施方案第十章、环境保护及环境污染检测方案第十一章、新技术应用方案以及招标人根据工程实际提出的其它方案第十二章、质量保障措施第十三章、安全保障措施第十四章、环保保障措施第十五章、消防保障措施第十六章、降噪保障措施第十七章、文明保障措施第十八章、劳动力计划安排第十九章、机械设备配备情况第二十章、工期计划第二十一章、项目班子配备情况附表一拟投入本工程的主要施工设备表附表二拟配备本工程的试验和检测仪器设备表附表三劳动力计划表附表四计划开、竣工日期和施工进度网络图附表五施工总平面图附表六临时用地表附表七施工组织设计(技术暗标部分)编制及装订要求第一章、施工总体方案(一)工程概况项目名称:计划工期:300日历天;质量要求:达到国家验评合格标准。
(二)施工条件及工程特点1、施工前要提前作好施工所需材料的购置和贮备准备工作;2、根据业主提供的现场供水管、排水口、供电电源等,确定施工现场内供水、供电以及排水的走向。
施工组织设计中水、电源暂按施工平面布置图所示布置,施工中可根据实际情况另作调整。
(三)工程项目目标1、进度目标:按照合同约定工期完工;2、质量目标:本工程执行中华人民共和国《工程施工质量验收规范》和相关技术标准规范的合格标准,以及甲方单位要求的标准规范。
工程总体质量合格;3、职业健康安全目标:杜绝死亡,杜绝重伤事故,轻伤负伤频率不大于1‰;4、安全文明施工目标:执行山西省安全文明工地标准;5、环境目标和指标:预防施工污染,实现达标排放,杜绝环境事故,节能降耗,固废回收。
第二章、关键部位施工方案第一节、灌溉与排水工程一、土(石)方开挖1、本工程采用机械开挖,人工捡底修整。
完整word版,高标准农田建设项目施工组织设计

六、施工组织设计目录第一章编制说明及工程概况 (3)第一节编制说明 (3)第二节工程概况 (4)第二章采用的施工技术规范、规程及标准 (5)第三章施工组织设计总体方案 (6)一、施工总体安排 (6)二、施工现场平面布置 (9)第四章主要施工工艺和方法 (10)第一节施工测量 (10)第二节土地整理施工方案 (12)第三节施加有机肥方法 (15)第四节钢筋、模板及砼的施工方案 (16)第五节田间路工程施工方案 (19)第六节方塘工程施工方案 (21)第七节水泵安装工程方法 (23)第八节井房工程施工方案 (28)第九节过水涵管洞工程施工 (30)第十节农桥工程施工方案 (38)第十一节护岸工程施工方案 (42)第五章施工进度计划 (44)第一节进度计划 (45)第二节施工进度计划的控制与实施 (45)第三节施工进度计划 (45)第六章质量控制和保证措施 (45)第一节质量保证措施 (45)第二节质量控制措施 (53)第三节技术节约措施 (54)第四节技术资料管理 (55)第七章安全生产及文明施工 (55)第八章工期保证措施 (61)第九章季节性施工技术措施 (62)第一节雨季施工技术措施 (62)第二节防暑降温措施 (62)第三节冬季施工措施 (62)第十章降低成本措施 (64)第十一章机械设备的配置 (65)第一节机械设备的配置 (65)第二节机械设备的使用与维护 (65)第十二章劳动力安排计划 (66)第一节劳动力安排计划 (66)第二节劳动力组织和管理 (66)第十三章成品保护措施 (66)第一节成品保护组织措施 (66)第二节成品保护技术措施 (67)第十四章与地方关系协调的具体措施及计划安排 (67)第十五章对技术简单分项工程交由村集体经济组织及农民施工的安排 (68)第十六章施工技术档案资料的管理方案与措施 (73)第十七章环境保护保证措施 (74)附件1:拟投入的主要施工机械设备表 (79)附件2:拟投入的主要试验和仪器设备表 (80)附件3:劳动力计划表 (81)附件4:计划开、竣工日期和施工进度网络图 (82)附件5:施工总平面图 (83)附件6:临时用地表.................................................................................................. 错误!未定义书签。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一章、编制依据及原则第二章、施工部署第三章、主要分部分项工程施工技术措施第四章、保证工程质量的技术组织措施和违约责任第五章、关键施工技术、工艺及工程项目实施的重点、难点分析和解决方案第六章施工机械设备情况和进场计划第七章、劳动力安排和材料进场计划、第八章、施工现场平面布置图及施工道路平面图第九章、冬季、雨季施工组织措施第十章、地下管线及其他地上地下设施的加固措施第十一章、确保安全生产,文明施工的施工组织措施第十二章、减少扰民降低环境污染和噪音的措施第十三章、工期保证组织措施及违约责任第十四章、特殊施工措施计划第十五章、新技术应用及违约责任承诺第十六章、项目管理机构第一章、编制依据及原则一、编制依据本施工组织设计根据临沂市河东区农村村内道路硬化户户通(二期)工程项目施工招标文件有关要求文件及工程设计要求,结合本工程工期短,任务重的特点,确定总体计划施工方案为:首先对项目区进行施工,合理安排工序,狠抓工程要害部位,分步实施。
采取机械与人工结合,组织专业队伍施工。
施工及测量放线人员始终跟班对点、线、桩进行控制,分工负责,责任到人,定量定人定工期,确保工程保质保量按期完成。
本施工组织设计依据以下几项编制:1、临沂市河东区农村村内道路硬化户户通(二期)( 八湖镇、相公街道、汤头街道) 工程项目施工招标文件有关要求;施工现场有关地质资料;2、相关的标准图集;3、本公司ISO9001质量体系标准有关规定;4、有关国家规范、标准、规程:1、《公路工程技术标准》JTJ001—972、《公路地质勘察规程》TJ064—863、《公路勘测规范》JTJ016—994、《公路路线设计规范》JTJ011—945、《公路路基设计规范》JTJ013—956、《公路桥涵设计通用规范》JTJ021—89二、编制原则1、认真贯彻国家对工程建设的各项方针和政策,严格执行工程建设程序。
2、遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。
3、采用流水施工方法、工程网络计划和其他现代管理方法,组织有节奏、均衡和连续的施工。
4、充分利用现有施工机械和设备,扩大机械化施工范围,提高工程项目机械化程度;不断改善劳动条件,提高劳动生产率。
5、尽量采用先进施工技术,科学的确定施工方案;严格控制工程质量,确保安全施工;努力缩短工期,不断降低工程成本。
6、尽可能减少施工设施,合理储存建设物资,减少物资运输量;科学的规划施工平面图,减少施工用地。
第二章、施工部署一、施工部署1、根据本标的地形、地质条件及现场实际条件,进行本标施工场地的总平面布置。
在具体布置中,利用现有的施工场地条件,合理布局,统筹安排,确保各施工时段内的施工均能正常有序进行。
同时尽量少占耕地,对施工区及周围环境进行有效的保护。
临建设施布置原则上力求合理、紧凑、厉行节约、经济实用,方便管理,确保施工期间各项工程能合理有序,安全高效地施工,详见施工总平面布置图。
2、水电及通讯系统布置2.1施工供水、生活用水生产用水采用钻机井从机井中抽水,用自来水管引接至各施工点。
生活用水从附近接自来水管至生活区。
2.2施工供电现场施工用电的高压线路由业主提供,我单位引接动力线到生活区及各施工工作面,分别在各辅助系统及生活区设置简易配电柜,并根据安全用电要求,各配电柜都安装漏电保护器,并做到一机一闸一保护。
施工现场低压动力线根据实际需要进行架设。
并设2台70kw的柴油发电机,以备停电时使用。
2.3通讯项目经理部安装一台程控电话机,另配备若干台手持式无绳通话机,便于场内施工管理和指挥调度。
3、前期准备本工程进场后,马上进行施工准备,并积极与业主配合,完成本施工区域的政策处理以及施工现场的总体布置等,一切抢前抓早,争取主动。
3.1 组建项目经理部,主要人员全部到位,落实分工协作关系,及职责范围。
3.2组织技术力量,对招标文件和施工图纸进行认真研究,摸清本工程的施工特点及有关地方性法令和法规,在此基础上,制定施工总体规划及措施。
3.3 配合设计单位,完成测量控制点的技术交接,校核控制点测量成果。
报批监理工程师。
3.4根据工程施工需要,有计划分批分期组织机械设备及人员进场,对进场设备及时调试和保养。
4、测量放样4.1平面轴线的控制根据建设单位提供的控制基准点,用TDJE经纬仪放出施工控制6轴线,按照设计图纸放出相关控制轴线及控制点等,并确保其满足施测精度,在施工时应保护好全部控制基准点和增设的控制点,对主要轴线点打设保护桩,使万一原点破坏时也能很快恢复,几条主要轴线测定后请监理工程师复测并认可后方能继续施工。
4.2 高程的控制利用水准仪控制高程,在工程区域内不易破坏的位置分别打设钢管桩作为临时水准点,从建设单位提供的水准点引测高程到临时水准点,对所设临时水准点按四等水准测量要求进行闭合调差,并定期进行校核,以该临时水准点作为施工时的高程控制。
4.3 座标点、高程控制点设置原则座标点、高程控制点设置在坚实地基,且不受施工影响、不易被损坏、便于复测、视线好的地方,并浇好砼基础保护,同时设置好保护桩。
4.4测量放样人员组成工程测量放样的好坏是影响工程施工质量能否达到预定效果的重要环节,为此,我们拟成立了专门测量放样小组,测量组由测量工程师负责,并配备3~4名有实际施工测量经验的测量员,在整个施工过程中,进行测量放样和复测。
4.5测量仪器配备根据工程施工实际,拟配备TDJE经纬仪1台,S3水准仪2台,50m钢尺2支,水准塔尺4根,放样花杆6根,并根据需要从公司调用。
5、管理组织公司作为承包的法人单位,直接进行该工程的组织,本着为业主负责态度,具体承担合同规定的各项经济责任和义务。
为强化对该工程的施工管理,公司负责该工程的施工组织管理。
为加强与业主的协调合作,施工过程中建立与业主定期协调调度会,以便及时解决施工进程中需双方解决的问题,密切合作,共同促进工程的顺利建设。
同时,为协调与用户及有关部门的关系,公司将组织一个由一名副经理和公司各有关处室负责人参加的协调小组,全面组织协调各专业队伍的施工。
拟为本标段工程设立的项目经理部项目经理技术负责人1、质办财材设安全检公料务备2、部部室部部3、本工程合同明确规定本工程的质量目标是合格,对于本工程,我公司的质量目标是:保证该工程达到合格标准,单位工程竣工应达到:1、合同范围内的全部工程的所有功能符合设计图纸要求;%,100合准定验量到程部、分、2项分工达质检评标,格率第三章主要分部分项工程施工技术措施一、路基土石方工程(一)、施工准备:熟悉设计文件,作好设计技术交底记录,进行现场核对和施工调查、核实工程量,按工期要求编制实施性的施工组织设计,并及时提出开工报告。
修建生活和施工用房,做好通讯、电力和水的供应,修建供工程使用的临时便道、便桥,确保施工设备、材料、生活用品的供应,设立必要的安全标志。
用全站仪进行导线复测,保证在道路施工的全过程中,相邻导线点间能互相通视。
导线起讫点,转点应与设计单位测定相符。
恢复中线,在区线段每20米一个控制桩,曲线段每5米一10米一个控制桩,应注意与结构物中心,相邻施工段的中线闭合,若发现问题应及时查明原因,并报现场监理或业主。
附合水准点,增加水准基点,水准点闭合差应符合要求规范要求。
路基放样,钉出路基用地界桩和路堤坡脚,路堑开挖线;边沟,取土坑,护坡道,弃土堆等的具体位置桩,边坡坡脚桩。
挖方、借土场和料场作填料的土应进行下列试验:(1)液限、塑限、塑性指数、天然稠度。
(2)颗粒大小分析试验。
(3)含水量试验。
(4)密度试验。
(5)相对密度试验。
(6)土的击实试验。
(7)土的强度试验。
路基施工排水,路基施工前应先作好截水沟、排水沟等排水及防渗设施,排水沟的出口应道到桥涵进出口处。
(二)、施工方案:1、所有挖方地段均采用混合法施工,同时先期抢修便道、连通公路。
2、填方工程按先路基后废方的预序施工,填方坡脚与路堤施工同步进行。
3、所有涵洞在条件具备(填方高程,砂石料制备等)的前提下尽早开工,其他排水系统与之配套,困难条件下按临时要求设置土沟排水。
4、石方控制爆破采用空压机打眼,炸药通过计算后放药量,要注意人、畜及建筑物的安全。
5、土方开挖,施工采用挖掘机挖装,自卸汽车运输,施工中根据路基开挖深度和纵横长度分别选择横挖、纵挖及混合挖三种方式开挖,开挖土方经试验合格的,可用作填方地段路基的填料。
开挖过程中及时根据测设的边线桩及坡度刷边坡,并在雨季前作好截水沟等配套工程,保证边坡的稳定性。
6、石方开挖石方开挖应充分重视挖方边坡的稳定,对于风化层或软岩石层,采用挖掘机和大功率推土机开挖。
对于坚硬岩石地段,对于数量较小的挖石方用带破碎头的挖掘机破碎,对于数量较大的挖石方采用手风钻和潜孔钻钻孔,选用中小炮爆破,实施深孔控制爆破或浅爆破,临近边坡施工爆破采用光面爆破技术。
根据实际施工地段岩层的节理走向、倾角等岩石特性,进行开挖深度的爆破设计。
施工中控制好单孔药量,尽量减少质点振动。
炮眼距边坡距离不小于50cm,对于高挖方路段采用沿设计坡面打预裂孔,以确保边坡的稳定性。
接近路床顶面预留50cm的保护层,采用密集小型排炮爆破施工,炮眼深度控制超深10~15cm,装药时在底部装入10~15cm的柔性垫层。
石方爆破后用装载机装车,自卸汽车运输。
石方路基开挖达到设计高程顶面,采用人工配合小型机械进行整修,使其表面平整,超挖部分采用监理工程师批准的填料回填压实。
7、路基填方施工采用人工配合平地机摊铺,压路机压实。
本项目路基填方工程,为保证施工质量,在填筑施工前,应严格按施工技术规范和设计要求,认真进行基底处理,并进行试验路段施工。
根据本合同段地形情况,路基填方采用路面平行线分层控制填土标高的施工方法,以机械化施工为主,人工为辅。
具体施工顺序和方法如下:(1)、填土方施工①、施工准备选择100~200m的长度(全幅路基)作为试验路段,通过试验路段填筑,确定出合理的压实工艺和检测指标,确定填料最佳含水量、分层厚度、碾压遍数、施工机械组织等施工参数,以指导全路段的填筑施工。
②、基底处理清除路基范围内草皮,植物根系,将局部坑穴夯填密实,然后根据原地面情况进行处理。
对地基潮湿和地下水丰富路段,应开挖排、截水沟,将地下水引到路堤基底范围外。
对路堤基底为耕地或松土时,应先压实后再进行填筑。
必要时应将松土翻挖,土块打碎,然后回填、找平、压实,以保证基底的稳固。
③、分层填筑在基底处理完经监理工程师检查合格后,按横断面全宽分层填筑。
如原地面不平,应由低处填起,经压实检测合格后再填上一层;当路堤在稳定的斜坡上填筑,横坡在1:10~1:15时,应将原地表土翻检30cm 后再进行填筑;地面横坡或纵坡陡于1:5时,则应将原地面挖成宽度200 cm的台阶,台阶底面作为4%的内倾斜坡,再进行填筑;填筑高度小于80 cm地段,应将清除地表后的地面翻松30cm压实后再分层填土碾压。
