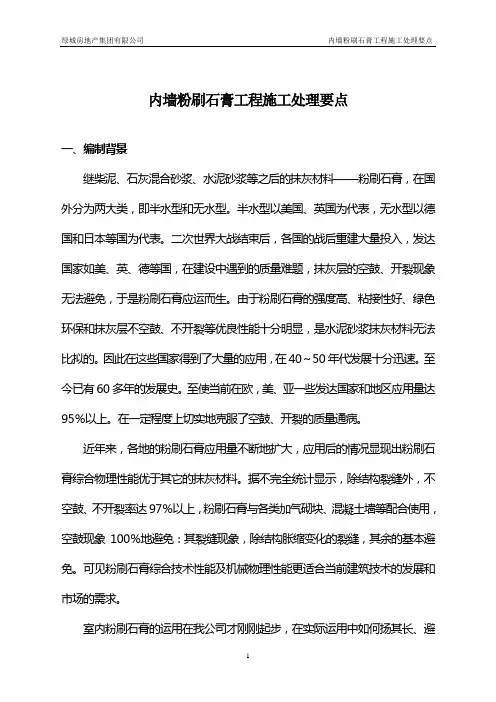

内墙粉刷石膏工程施工处理要点
、编制背景
继柴泥、石灰混合砂浆、水泥砂浆等之后的抹灰材料一一粉刷石膏,在国外分为两大类,即半水型和无水型。半水型以美国、英国为代表,无水型以德国和日本等国为代表。二次世界大战结束后,各国的战后重建大量投入,发达国家如美、英、德等国,在建设中遇到的质量难题,抹灰层的空鼓、开裂现象无法避免,于是粉刷石膏应运而生。由于粉刷石膏的强度高、粘接性好、绿色环保和抹灰层不空鼓、不开裂等优良性能十分明显,是水泥砂浆抹灰材料无法比拟的。因此在这些国家得到了大量的应用,在40〜50年代发展十分迅速。至今已有60多年的发展史。至使当前在欧,美、亚一些发达国家和地区应用量达
95%以上。在一定程度上切实地克服了空鼓、开裂的质量通病。
近年来,各地的粉刷石膏应用量不断地扩大,应用后的情况显现出粉刷石膏综合物理性能优于其它的抹灰材料。据不完全统计显示,除结构裂缝外,不空鼓、不开裂率达97%以上,粉刷石膏与各类加气砌块、混凝土墙等配合使用, 空鼓现象100%地避免:其裂缝现象,除结构胀缩变化的裂缝,其余的基本避免。
可见粉刷石膏综合技术性能及机械物理性能更适合当前建筑技术的发展和市场的需求。
室内粉刷石膏的运用在我公司才刚刚起步,在实际运用中如何扬其长、避其短,上海绿宇公司做了大量的考察、调研和总结工作,目前上海绿城项目已大规模使用室内粉刷石膏这一新型粉刷材料,集团总师办在配合这项工作的同时,深感他们工作的意义重大和所积累的经验宝贵。因现有及今后部分项目也将采用室内粉刷石膏,集团总师办遂委托上海绿宇公司的同仁们将他们运用室内粉刷石膏中的宝贵经验总结出来,相信这对克服空鼓、开裂这一建筑施工质量通病是非常有益的,在此向上海绿宇公司的工程管理同仁们表示深深的谢意。
本文由集团总工程师办公室负责具体解释工作。
二、编制依据
(1)国家及地方有关规范和规程;
国家建材行业标准《粉刷石膏》(JC/T517-93;上海市企业标准《粉刷石
膏》(Q/NBDL1-2O0Q 上海市建筑产品推荐应用标准《ZL天然粉刷石膏工程
技术规程》
(DBJ/CT-2003。(2)公司有关工程管理规程。
内墙粉刷石膏工程施工处理要点
粉刷石膏是从国外引进的新型产品生产技术。它是以天然半水石膏(CaS0〃1
/2H0)为主要原料,适量加入多种外加剂和天然膨胀珍珠岩,经特定工艺制成的物理性能优良、不燃的室内抹灰材料。它与传统的室内抹灰材料水泥、白灰等相比,具有早强快硬、防火耐热、保温隔音和自行调节室内温度等特点。其优点:粘结力强、操作简便,既能较有效地克服质量通病,又能缩短工期,有较好的综合效益。相信在结合当地及工程项目的具体条件,并做好样板间施工的情况下,内墙粉刷石膏还是具有其运用的现实意义的。
本施工处理要点适用于工业与民用建筑的室内墙面和顶棚的抹粉刷石膏灰。例如:混凝土墙面、砖墙面、水泥砂浆墙面及加气混凝土块墙面、石膏板墙面等轻质墙面的抹粉刷石膏灰饰面工程。
、材料要求
1.粉刷石膏
产品按用途分为:面层型、底层型、保温型和薄批型四种(见表1),应按设计要求选用。质量应符合国家及地方产品现行标准的规定。
表1粉刷石膏产品分类及代号
2 .砂子
中砂、黄色河砂,颗粒坚硬、洁净,含泥量小于3%,粒径不得大于2. 5mm
无有机杂质。
3.水
洁净,宜采用饮用水。
二、粉刷石膏抹灰层的构造要求
1墙面抹灰层的构造层次,应依次为墙体、D 型石膏砂浆底层、M 型石膏
面层及饰面层。见图1。
墙体转角处,应用1: 3(重量比)石膏砂浆或1: 2. 5(重量比)水泥砂浆
石膏砂浆抹灰层厚度不应小于5mm 但每抹一层厚度一般不大于6mm 石膏砂浆
用于轻质砂加气等吸水强且易软化材质表面上时,应先作表面
封闭处理。
5.混凝土平顶抹灰层的构造层次,应依次为混凝土板、M 理石膏纯浆批嵌
整平层、M 型石膏面层及饰面层。
6 .与石膏砂浆接触的金属铁件,均应做防锈处理。
7 . M 型石膏纯浆面层上可涂刷各种涂料和油漆。
2. 作护角 见图2。
W型石膏保温砂浆的应用应符合下列要求:
不得用于室外及室内长期潮湿或有腐蚀介质的环境;
墙体内保温抹灰层厚度不应大于40mm 在墙体的保温层表面,应用石膏砂浆或
MH石膏纯浆批抹2—3mn厚作
护面层;
不得在墙体保温层上直接悬挂重物。需要悬挂重物时,其挂钩的埋件必须固定于基层墙体内。
9. W型石膏保温砂浆用于外墙内保温的基本构造如表2。基层墙面内侧
宜用1: 4.5 D型石膏砂浆找平;如基层墙面平整度较好,可不做找平层。护面
层可采用2〜3mr厚M豐纯石膏浆批嵌平整;或做5mm)型石膏砂浆底层以及1
2mm 型面层石膏的护面层。
表2 石膏保温砂浆墙体内保温基本构造
10 .墙身使用W型石膏保温砂浆作保温层时,应在踢脚线上端起始,踢脚线
不得使用w型石膏保温砂浆,应采用石膏砂浆。
三、作业条件
1.主体结构须经过有关部门(质量监理、设计院、建设单位等)进行工程
检查合格验收后,方可进行抹灰工程。
2.检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固。连接缝隙应
用1: 3水泥砂浆或1: 1: 6水泥石灰混合砂浆分层嵌塞密实,并事先
将门窗框包好或粘贴保护的塑料薄膜。
3.将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(掺水重10%勺107胶),然后用1: 2.5水泥砂浆分层补平压实,把外露的钢筋头等金属物(若有的话)剔除清掉;脚手眼、窗台砖、内隔墙与楼板、梁底等处应堵严实和补砌整齐。
4.窗帘钩、通风蓖子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确设置,且做好防腐、防锈涂料工作。
5.混凝土及砖结构表面的灰尘、污垢和油渍等应清除干净,对混凝土结构表面、砖墙表面应在抹灰前隔夜浇水湿透(每天两遍以上)。
6.应先搭好抹灰用脚手架子(也可用木板、木方钉做的高马凳子),架子或高马
凳子要离开墙面及墙角200-250mm以便于操作。
7 .屋面防水工程未完工前进行室内抹灰时,必须采取防雨水措施。
8.室内抹灰的环境温度,一般应不低于0° C,不得在冻结的墙面、顶棚上
抹灰。
9 .抹灰前熟悉图纸,制定抹灰方案,做好抹灰的样板间,经检查鉴定合格后,再正式抹灰施工。
四、施工操作工艺
工艺流程:基层处理T配制料浆T墙面贴灰饼、作标筋T墙面适量喷水湿润7刮抹底层料浆7批抹面层料浆并压光7检查验收。
1.基层处理
⑴将基层浮灰杂物、油渍、隔离剂清除干净;对基层表面的凹凸不平和孔洞进行处理(凹处用砂浆分遍补实抹平,凸处凿子,孔洞用砖和水泥砂浆堵严抹平),使基层平整、牢固;同时对基层表面适量喷水湿润,但对明显潮湿的墙和有水珠的墙面应该暂缓施工。
⑵混凝土、粉煤灰加气砌块、混凝上小砌块、粘土多孔砖、轻质预制板等墙体,应隔夜浇透水并在抹灰前再洒水,方可抹灰。
