民航机场工程施工组织设计
机场跑道工程施组
一、工程概况1、概况:本工程是广州市白云机场迁建工程飞行区工程,工程位于花都区华东镇与白云区人和镇交界处,距广州中心约25公里,西面有京广铁路,107国道和106国道,东侧有105国道,交通便利。
本标段属于飞行区道面区工程的第六标段,位于西飞行区,其中西跑道长3600米,宽45米,道肩宽7.5米;滑行道包含两条与西跑道平行的滑行道,一条与跑道等长,另一条为跑道长度的一半左右,每条滑行道宽23米,道肩宽10.5米;快速出口滑行道:在西跑道的主次降方向上各设置三条快速出口滑行道、快速出口的位置相应跑道端的距离分别为1900米、2300米、2700米;主跑道联络滑行道:在飞行区南、北端各设置2条主跑道联络滑行道,本标段含有南端的两条联络滑行道;其它滑行道:考虑飞机滑行需要,还布置了跑道段垂直联络滑行道、回转滑行道、机位调度滑行道及其他垂直联络滑行道等。
本工程合同工期为360日历天,我司一旦中标,将立即进场施工,并根据自身的施工能力及工程的实际情况,将计划工期定为330日历天,提前30天完工。
本工程由中国民航机场规划设计研究院总院负责设计,西北民航机场建设监理咨询有限公司和南京工苑建设监理公司进行监理,由广州白云国际机场有限公司建设。
工程施工及工程质量验收严格按设计图纸、技术资料要求、《民航机场场道工程施工技术要求》及国家和地方现行施工验收规范、标准进行施工,工程质量标准为优良。
2、现场调查2.1地形、地貌、地物情况:本工程所在场区地势原东北高,西南低,场区北部属缓坡垅状丘陵区,中部及南部为冲积平原。
飞行区前期土石方及排水工程现已完成,已无法再现原地形面貌。
2.2工程地质情况:由于原土源山体地质情况复杂,现道面区的土质有残坡积土、无炭土、含炭土和经过爆破后硬质岩石(石英砂岩、灰岩、砂岩以及泥岩、页岩、煤岩)等的混石、混碴。
2.3气象情况:广州市地处珠江三角洲地带,属亚热带海洋气候。
年平均气温21.9℃历年最低气温0℃历年最高气温38.7℃日最大降水量284.4mm年降水量1699.8mm年蒸发量1330~1629.2mm年平均相对湿度77%年平均风速2m/s最大风速36~38m/s年风速8级日数5~9天年平均气压1012.3Mb本工程施工过程中会遇上雨季,道路路基、排水施工较为不利。
援巴基斯坦瓜达尔新国际机场项目助航灯光、民航空管、弱电系统工程施工组织设计

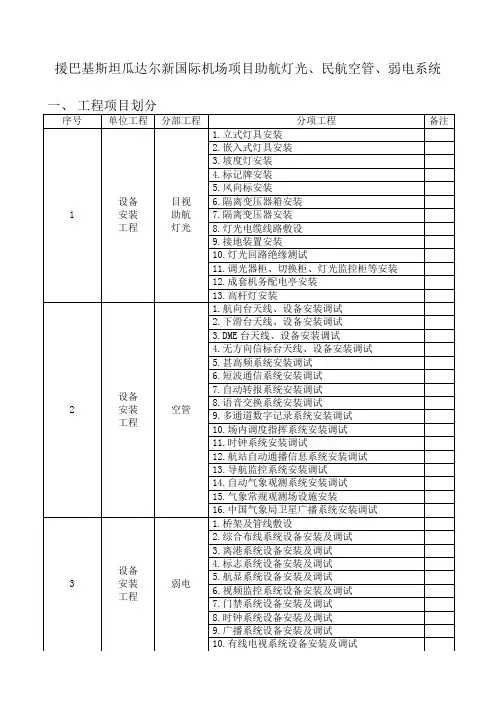

援巴基斯坦瓜达尔新国际机场项目助航灯光、民航空管、弱电系统二、机场目视助航工程、民航空管及弱电系统设施专篇受招标文件对字数要求的限制,本章节重点介绍助航灯光、民航空管及弱电系统重点分项内容的安装方法。
2.1助航灯光工程所有助航灯光和机电设备带有中英文说明书,安装时设置英文铭牌。
所有在室外安装裸露在外的金属件,选用防腐和防蚀材料,在安装后涂刷防锈漆进行保护。
2.1.1施工测量控制方案本项目测量的内容有助航灯具、隔离变压器箱、电缆管线、标记牌等安装位置的定位和高程控制,我们成立一支具有丰富机场测量工作经验的专业测量队,下设2个测量组。
(1)测量流程(2)测量仪器上述测量仪器在投入使用前,送有检测资质的机构进行使用前校定,校定结果报监理工程师审核批准后投入使用。
(3)测量方法1)先行施工图作业,制订测量方案。
由项目技术负责人组织测量人员熟悉图纸,进行图上作业,熟悉灯光回路关系,制订测量方案,统一进行布置,保证二次电缆保护管不交叉、灯箱分布合理。
2)交控制桩并复核。
在测量开始前,机场坐标系统为基准,向总包和监理工程师申请原始基准点和基准线,进行独立的测量复核,并在10天内向监理工程师提出专项书面报告,经监理工程师确认批准后,按照需要布设加密施工控制点,再将加密控制点数据报请监理工程师批准;尔后进行定位和放线,测量数据都要及时报请监理工程师批准后,再进入下一工序。
(4)重点、难点及技术措施本工程灯具定位安装精度是施工测量工作的重点,每个放样点位的坐标计算与换算,正确无误输入到测量仪器中,是测量工作的重中之重。
对策是:实行独立复核制度,即每个测量组设主测人和复测人,主测人独立负责对设备点位的坐标进行计算、换算以及现场测量定位,然后由复测人进行独立复核。
主、复测人定期进行轮换。
每道工序完成后及时进行测量复核和报监理验收。
2.1.2隔离变压器箱制作安装(1)工艺流程(2)主要施工方法1)箱体检查。
隔离变压器箱到临设区时组织检查验收:保证隔离变压器箱包装良好、表面无毛刺、无裂纹或缺损、密封良好、管螺纹完整、正确,断丝或缺丝不超过螺纹全扣数的10%。
民航机场飞行区道面工程施工方案
目录第1章编制依据、原则 ....................................................编制依据..............................................................编制原则..............................................................第2章工程概况及特点 ....................................................工程概况..............................................................工程范围及工程量 ......................................................场地环境与工程地质条件 ................................................场地地形地貌 .....................................................地基土构成与特性 ..................................................不良地质作用、对工程不利的埋藏物及特殊性岩土 ......................场地地震效应评价 ..................................................不良地质作用和地质灾害评价 ........................................工程建设场地适宜性评价 ............................................工程特点..............................................................第3章施工部署和施工准备工作 ............................................质量、工期及安全管理目标 ..............................................施工组织管理机构、管理人员及施工队伍安排 ..............................第4章施工现场平面布置 ..................................................第5章主要施工方法 ......................................................沥青砂施工方法 ........................................................沥青砂的拌和 ......................................................沥青砂的运输 ......................................................沥青砂的铺设 ......................................................沥青砂的压实 ......................................................沥青砂施工注意事项 ................................................水泥混凝土道面(道肩)施工 ............................................水泥砼道面(道肩)施工工艺流程 ....................................施工准备..........................................................测量放样..........................................................支立模板..........................................................混凝土的配制与拌合 ................................................混凝土混合料的运输 ................................................摊铺..............................................................钢筋安设..........................................................震捣..............................................................整平、揉浆 ........................................................做面..............................................................拉毛、刻槽 ........................................................接缝..............................................................切缝..............................................................拆模..............................................................嵌缝..............................................................养生..............................................................道面混凝土面层质量检查和验收 ......................................砼道面板施工注意事项 ..............................................特殊气候条件下的施工 .............................................. 沥青贯入式路面 ........................................................沥青贯入式路面的施工工艺流程 ......................................施工准备..........................................................浇洒透层沥青 ......................................................铺撒主层骨料 ......................................................第一次碾压 ........................................................洒布第一次沥青 ....................................................铺撒第一次嵌缝料 ..................................................沥青贯入式施工要求 ................................................沥青砼路面 ............................................................材料要求..........................................................粘(透)层施工技术要求 ...........................................土工合成材料施工技术要求 ..........................................沥青混凝土路面施工技术要求 .......................................沥青路面的压实及成型 ............................................接缝.............................................................开放交通及其他 ................................................... 第6章质量保证措施 .......................................................质量管理体系 ..........................................................质量管理组织机构 ......................................................确保工程质量的组织措施 ................................................关键工序的施工质量保证措施 ............................................施工测量质量保证措施 ..............................................水泥混凝土道面质量保证措施 ........................................混凝土施工质量保证措施 ............................................ 第7章确保安全生产措施 ...................................................安全管理目标 ..........................................................安全保证体系 ..........................................................保证安全生产的组织措施 ................................................施工现场安全保证措施 .................................................. 第8章确保环保、文明施工的技术组织措施 ...................................环境保护、水土保持保证体系 ............................................环境保护、水土保持保证措施 ...........................................文明施工保证体系 ......................................................文明施工保证措施及承诺 ................................................文物保护体系及措施及承诺 ..............................................第9章确保工期的技术组织措施 .............................................工期保证体系 ..........................................................工期保证措施 ..........................................................资源供应保证 ......................................................施工管理措施保证 ..................................................施工技术措施保证 ..................................................安全生产措施保证 ..................................................施工进度计划保证 ..................................................外部环境保证 ......................................................工期调整及追赶措施 ................................................工期奖罚措施 ...................................................... 第10章季节施工保证措施 ..................................................雨季施工措施 ..........................................................台风季节施工安排及安全措施 .............................................夏季施工措施 ..........................................................冬季施工措施 .........................................................第1章编制依据、原则编制依据(1)标段招标文件、设计图纸及补遗文件;(2)《关于德清通用机场工程初步设计的审査意见》民航华东函〔2016〕94号;(3)《民用机场飞行区技术标准》(MH5001-2013);(4)《民用直升机场飞行场地技术标准》(MH5013-2014);(5)《民用机场岩土工程设计规范》(MH/T 5027-2013);(6)《民用机场水泥混凝土道面设计规范》(MH/T 5004-2010);(7)《路面标线涂料》(JT/T 280-2004);(8)《公路路面基层施工技术细则》(JTG/T F20-2015);(9)《公路水泥混凝土路面设计规范》(JTG D40-2011);(10)《公路水泥混凝土路面施工技术细则》(JTG/T F30-2014)(11)《水泥混凝土路面嵌缝密封材料》(JT/T 589-2004);(12)《民用机场飞行区水泥混凝土道面面层施工技术规范》(MH 5006-2015);(13)民航其他有关规范、标准和规定。
机场装饰装修工程施工组织设计

机场装饰装修工程施工组织设计项目背景随着民航业的不断发展和机场建设规模的扩大,机场装饰装修工程施工已成为一个重要的工程项目。
机场作为一个国家的门户,其装饰装修工程的质量和效果直接关系到国家形象的展示。
因此,在机场装饰装修工程施工中,合理的组织设计显得尤为重要。
施工组织设计目标机场装饰装修工程施工组织设计的目标在于合理安排施工工序,提高施工效率,确保施工质量,保证进度计划的顺利推进。
施工组织设计准备工作在进行机场装饰装修工程施工组织设计之前,需要进行以下准备工作:1.分析项目需求:对机场装饰装修工程的需求进行充分的分析和了解,明确工程的规模、质量要求和时间要求等。
2.确定施工方法:根据项目需求和实际情况,选择合适的施工方法,包括工艺流程、材料选择、施工工序等。
3.制定工期计划:根据项目需求和施工方法,制定详细的工期计划,明确各个施工工序的开始时间、完成时间和交付时间。
4.资源调配:根据工期计划和施工工序的要求,合理调配人力、物力和财力资源,确保施工进度的顺利推进。
施工组织设计内容机场装饰装修工程施工组织设计主要包括以下内容:1.施工序列:根据工艺流程和施工方法,合理确定施工工序的顺序和间隔时间,避免施工工序之间的冲突和阻碍。
2.施工工艺:根据项目需求和施工方法,详细描述施工工序的具体步骤和工艺要求,包括材料准备、施工技术和设备使用等。
3.资源调配:根据工期计划和施工工序的要求,合理调配人力、物力和财力资源,确保施工进度的顺利推进。
4.安全措施:针对机场装饰装修工程的特点和风险,制定相应的安全措施,确保施工过程中的安全和环境保护。
5.质量控制:根据项目需求和施工方法,制定详细的质量控制措施,包括材料验收、工序监督和质量检查等,确保施工质量符合要求。
施工组织设计实施机场装饰装修工程施工组织设计的实施需要按照以下步骤进行:1.下发施工组织设计文件:将施工组织设计文件下发给施工单位和相关部门,明确施工工序和安排。
机场航道工程施工方案
一、工程概况本工程为某国际机场航道扩建项目,主要内容包括航站楼前航道拓宽、航站楼前滑行道改造、航站楼前停机坪改造等。
施工区域位于航站楼前,全长约3公里,占地面积约1000亩。
施工内容主要包括土方工程、路基工程、路面工程、排水工程、照明工程、绿化工程等。
二、施工组织设计1. 施工准备(1)成立项目领导小组,明确各岗位职责。
(2)编制详细的施工组织设计,包括施工方案、进度计划、质量保证措施、安全文明施工措施等。
(3)组织施工人员培训,提高施工技能和安全意识。
(4)做好施工材料、设备、人员、资金等资源的配置。
2. 施工进度计划(1)航站楼前航道拓宽:预计工期为6个月。
(2)航站楼前滑行道改造:预计工期为4个月。
(3)航站楼前停机坪改造:预计工期为5个月。
3. 施工方案(1)土方工程:采用挖掘机、装载机等机械设备进行土方开挖,运输至指定弃土场。
(2)路基工程:采用填筑、压实、平整等工艺进行路基施工。
(3)路面工程:采用沥青混凝土铺设路面,厚度为20cm。
(4)排水工程:采用雨水口、排水沟、泵站等设施进行排水。
(5)照明工程:采用高杆灯、草坪灯等设施进行照明。
(6)绿化工程:采用种植乔木、灌木、草坪等植物进行绿化。
4. 质量保证措施(1)严格执行国家、行业和地方有关质量标准。
(2)对施工人员进行质量教育,提高施工质量意识。
(3)加强原材料、施工过程和成品的检验。
(4)对不合格产品进行返工或报废。
5. 安全文明施工措施(1)建立健全安全生产责任制,加强施工现场安全管理。
(2)严格执行安全生产操作规程,确保施工安全。
(3)做好施工现场文明施工,保持施工现场整洁。
(4)加强施工现场环境保护,减少施工对环境的影响。
三、施工管理1. 施工进度管理:按照施工进度计划,合理安排施工任务,确保工程按期完成。
2. 施工质量管理:严格执行质量保证措施,确保工程质量。
3. 施工安全管理:加强施工现场安全管理,确保施工安全。
4. 施工成本管理:合理控制施工成本,提高经济效益。
民航专业工程施工规范(3篇)
第1篇一、工程质量管理1. 设计质量:严格按照国家相关标准和规范进行工程设计,确保设计方案的合理性和可行性。
2. 材料质量:选用符合国家规定和行业标准的高质量建筑材料,严格控制材料进场、使用和验收环节。
3. 施工质量:严格执行施工工艺和质量标准,加强施工过程中的质量控制,确保工程质量。
4. 验收质量:按照国家规定和合同约定进行工程验收,确保工程质量符合要求。
二、施工安全管理1. 安全责任制:明确各级人员的安全责任,建立健全安全生产责任制。
2. 安全教育培训:对施工人员进行安全教育培训,提高安全意识。
3. 安全防护措施:针对施工现场的不同环节,采取相应的安全防护措施,如设置安全警示标志、设置安全通道等。
4. 应急预案:制定应急预案,应对突发事件,确保施工安全。
三、施工进度管理1. 进度计划:根据工程特点和合同要求,制定合理的施工进度计划。
2. 进度控制:加强施工进度管理,确保工程按计划推进。
3. 进度调整:根据实际情况,对施工进度计划进行调整,确保工程按时完成。
四、环保管理1. 环保措施:在施工过程中,采取有效措施减少对环境的影响,如减少扬尘、噪声污染等。
2. 环保设施:设置环保设施,如防尘网、降噪设施等,确保施工现场环保达标。
3. 环保验收:在工程竣工后,进行环保验收,确保工程符合环保要求。
五、施工组织管理1. 施工组织设计:根据工程特点,编制详细的施工组织设计,明确施工方案、施工工艺、施工设备等。
2. 施工队伍管理:加强对施工队伍的管理,确保施工人员具备相应的资质和技能。
3. 施工现场管理:规范施工现场管理,确保施工现场整洁、有序。
4. 施工协调:加强与各参建单位的沟通与协调,确保工程顺利进行。
总之,民航专业工程施工规范是确保工程项目建设顺利进行的重要保障。
在工程建设过程中,各参建单位应严格遵守相关规范,确保工程质量、安全、进度和环保等方面的要求得到满足。
第2篇一、规范概述民航专业工程施工规范是指为规范民航专业工程施工组织设计、施工管理、施工安全等方面的行为,确保工程质量和施工安全而制定的一系列技术法规和标准。
民航机场场道工程施工组织设计【范本模板】
目录一、总则 (3)第一节编制依据 (3)第二节工程概况 (4)第二章施工准备 (5)第一节、项目组织机构设置 (5)第二节技术准备 (7)第三节资源配置计划 (10)第三章施工总平面布置图 (14)第一节办公及生活区布置 (14)第二节生产加工区布置 (14)第三节施工现场布置 (15)第四章施工方案与技术措施 (16)第一节总体施工方案 (16)第二节各分项工程施工方案 (17)第三节技术措施 (49)第五章工期进度计划及保证措施 (52)第一节施工进度计划 (52)第二节工期保证措施 (52)第六章质量管理体系与措施 (55)第一节质量管理体系 (55)第二节质量控制措施 (55)第七章安全管理体系与措施 (57)第一节安全管理体系 (57)第二节安全生产保证措施 (57)第八章环境保护管理体系与措施 (60)第一节环境保护管理体系 (60)第二节环境保护措施 (60)第九章不停航施工方案与措施 (61)第十章冬、雨季施工技术 (64)第十一章地下管线保护措施 (67)附图一:施工总平面图 (68)附图二:水泥稳定碎石施工工艺流程图 (69)附图三:水泥砼面层施工工艺流程图 (70)附图四:施工进度计划横道图 (71)附图五:质量保证体系 (72)附图六:安全管理体系 (73)一、总则第一节编制依据一、编制依据1、**机场二期扩建工程飞行区场道工程及助航灯光工程XJP—2011—F01标段施工招标文件和补遗书。
2、**机场二期项目设计说明和图纸二、工程执行标准本工程按照设计施工图、设计说明以及现行国家、地方和部门颁布的有关规范和规程。
本工程执行的技术规范及施工验收规范《公路土工试验规程》JTJ051—93《土工试验方法标准》GBJ123-88《民用机场飞行区排水工程施工技术规范》MH5005-2002《民用机场飞行区水泥混凝土道面面层施工技术规范》MH5006-2002《民用机场飞行区土(石)方与道面基础施工技术规范》MH5014-2002《民用机场飞行区工程竣工验收质量检验评定标准》MH5007-2000中国民用航空总局令第191号《民用机场运行安全管理规定》其他未列出的有关建设设计、施工/验收规范。
机场航管综合楼工程施工组织设计方案
机场航管综合楼工程施工组织设计方案目录一、编制依据 3二、工程概况 3三、现场安全文明组织管理机构3四、现场安全生产方案及措施 4(一)、安全目标 (4)(二)、安全管理措施 (4)(三)、紧急预案措施 (6)(四)、安全保护措施 (6)1、施工准备阶段 (12)2、结构施工阶段 (13)3、装修施工阶段 (14)4、竣工扫尾阶段 (15)5、施工用电安全措施 (15)6、防高空坠落和物体打击措施 (16)7、机械设备的使用、维修和保养 (17)8、外脚手架防护 (17)9、高处作业的安全措施 (18)10、特别强调的安全措施 (18)11、重点部位安全防护措施 (19)12、施工现场消防、防火措施 (19)五、文明施工方案及措施 (20)(一)、文明施工管理目标 (20)(二)、基本要求 (21)1、对现场场容管理方面的要求:................................. (21)2、对现场机械管理方面的要求: (22)3、对现场生活卫生管理方面的要求: (22)4、施工垃圾清运及卫生防疫 (23)5、料具及构配件码放 (23)(二)、现场文明施工保证措施 (24)1、配合城管部门和交管部门加强建筑工地余泥渣土管理 (25)2、加强工地卫生管理: (25)3、加强工地措施设施管理: (26)4、加强工地标准化管理: (26)(三)、环境保护、职业健康与夜间施工的措施 (27)(四)、季节性施工措施 (28)1、雨季施工措施 (28)(五)、成品保护、工程保修措施 (29)一、编制依据主要依据施工图纸、施工组织设计、《建设工程质量管理条例》、《强制性标准条文》、《江苏省住宅工程质量管理暂行规定》及现行建设工程强制性标准等有关要求和规程。
二、工程概况工程名称:**市**机场航管综合楼工程工程地址:**市梅龙建设单位:**市**机场建设投资有限公司设计单位:**设计研究院有限公司监理单位:**民航机厂建设监理有限公司施工单位:**省**市**建筑工程有限公司1、建筑设计概况本项目规模:航管综合楼工程为1245㎡;结构形式:混凝土框架结构、混凝土筒中筒结构。
新建荆州机场工程航站楼及附属工程施工组织设计
新建荆州机场工程航站楼及附属工程施工组织设计一、项目概况荆州机场工程航站楼及附属工程是按照国家民航局批复的荆州机场工程规划,位于湖北省荆州市公安县。
该航站楼及附属工程总建筑面积约50万平方米,项目包括航站楼、停车楼、配套设施等。
航站楼主体结构采用混凝土框架结构、幕墙和玻璃幕墙作为外立面,预计施工工期为30个月。
二、组织设计原则1.安全第一:确保施工安全,完善安全管理体系,严格执行各项安全规定。
2.提高效率:合理安排施工工序,优化施工流程,提高施工效率。
3.环保节能:采用环保节能材料及技术,减少对环境的影响。
4.资源优化:合理利用资源,降低成本,提高资源利用率。
5.质量第一:加强质量管理,确保施工质量符合国家相关标准。
1.施工队伍组织:(1)成立项目部:由项目经理、技术负责人、安全负责人等组成,负责项目的具体组织实施及管理。
(2)配置专业施工队伍:根据工程的具体要求配备相应的施工人员,确保施工质量。
2.施工工序安排:(1)前期准备工作:包括进场施工准备、洽谈材料供货、人员招聘等。
(2)地基基础工程:包括场地平整、地基处理等工作。
(3)主体结构施工:包括混凝土浇筑、钢结构安装等。
(4)室内装饰工程:包括墙面装修、地面铺设、天花板安装等。
(5)安装工程:包括电气安装、通风空调安装等。
(6)给排水工程:包括给水管道、排水管道等的安装。
(7)绿化及园林工程:包括种植草坪、花草树木等。
(8)临时设施拆除及清理工程:对施工过程中使用的临时设施进行拆除及清理工作。
3.安全措施:(1)设立安全警示标志,告示施工现场的危险区域。
(2)配备专职安全巡查员,定期进行安全检查,及时发现并处理安全隐患。
(3)对施工人员进行安全培训,提高员工安全意识。
(4)配备安全防护设备,包括安全帽、安全绳、防护网等。
四、经济效益评估施工组织设计的目标是确保项目顺利实施、质量优良、安全可靠,并提高施工效率。
在保证质量的前提下,优化施工流程和组织结构,合理利用资源,降低成本,提高经济效益。
机场飞行区改造工程场道工程施工组织设计方案
机场飞行区改造工程场道工程施工组织设计方案第一章施工总体部署编制依据第一节编制依据1.**机场飞行区改造工程场道工程《**机场飞行区改造工程场道工程招标文件》。
2.中国民航机场规划设计研究总院《**机场飞行区改造工程场道工程施工图设计》。
3.我单位对本工程的现场考察、情况调研和同类工程的施工经验。
第二节工程执行的技术规范及施工与验收规范本工程执行以下技术规范及施工与验收规范。
在工程实施过程中,所引用的标准或规范如有局部修订或新颁,应由雇主决定是否应用新标准或新规范。
1.《硅酸盐水泥、普通硅酸盐水泥》GB175-852.《低碳镀锌冷拉钢丝》GB343-823.《建筑石油沥青》GB494-754.《碳素结构钢》GB700-885.《矿碴硅酸盐水泥、火山灰硅酸盐水泥及粉煤灰硅酸盐水泥》GB1344-856.《钢筋混凝土用热轧带肋钢筋》GB1499-917.《建筑石灰》GB1594-798.《钢筋混凝土用热轧光圆钢筋》GB13013-919.《工程测量规范》GB50026-9310.《沥青路面施工及验收规范》GB50092-9611.《普通砼长期性能和耐久性能试验方法》GBJ82-8512.《水泥混凝土路面施工及验收规范》GB50092-9613.《道路工程术语标准》GBJ124-8814.《土工试验方法标准》GBJ123-8815.《公路工程技术标准》JTJ001-9716.《公路工程名词术语》JTJ002-8717.《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTJ023-8518.《公路桥涵地基与基础设计规范》JTJ024-8519.《公路路基施工技术规范》JTJ033-9520.《公路路面基层施工技术规范》JTJ034-9321.《公路改性沥青路面施工技术规范》JTJ036-9822.《公路水泥混凝土路面设计规范》JTJ040-200223.《公路水泥混凝土路面施工技术规范》JTG F30-200324.《公路桥涵施工技术规范》JTJ041-8925.《公路土工试验规程》JTJ051-9326.《公路工程沥青及沥青混合料试验规范》JTJ052-9327.《公路工程水泥混凝土试验规范》JTJ053-9428.《公路工程石料试验规范》JTJ054-9429.《无机结合料稳定材料试验规范》JTJ057-9430.《公路工程质量检验评定标准》JTJ071-9831.《公路工程施工安全技术规范》JTJ076-9532.《民用航空运输机场安全保卫设施建设标准》MH7003-199533.《民用机场飞行区排水工程施工技术规范》MH5005-200234.《民用机场飞行区水泥混凝土道面面层施工技术规范》MH5006-200235.《民用机场沥青混凝土道面设计规范》MH5010-199936.《民用机场沥青混凝土道面施工技术规范》MH5011-199937.《民用机场飞行区土(石)方与道面基础施工技术规范》MH5014-200238.《民用机场飞行区工程竣工验收质量检验评定标准》MH5007-200039.《民用机场飞行区技术标准》MH5001-200040.民航总局令第69号《民用航空运输机场及民用航空其他建设工程竣工验收规定》41.民航总局第97号令《民用机场不停航施工管理规定》42.其它未列出的有关建设设计、施工、验收规范。
最新包头机场飞行区改造工程场道工程施工组织设计
包头机场飞行区改造工程场道工程施工组织设计包头机场飞行区改造工程场道工程施工组织设计第一章施工总体部署编制依据第一节编制依据1.包头机场飞行区改造工程场道工程《包头机场飞行区改造工程场道工程招标文件》。
2.中国民航机场规划设计研究总院《包头机场飞行区改造工程场道工程施工图设计》。
3.我单位对本工程的现场考察、情况调研和同类工程的施工经验。
第二节工程执行的技术规范及施工与验收规范本工程执行以下技术规范及施工与验收规范。
在工程实施过程中,所引用的标准或规范如有局部修订或新颁,应由雇主决定是否应用新标准或新规范。
1.《硅酸盐水泥、普通硅酸盐水泥》GB175-852.《低碳镀锌冷拉钢丝》GB343-823.《建筑石油沥青》GB494-754.《碳素结构钢》GB700-885.《矿碴硅酸盐水泥、火山灰硅酸盐水泥及粉煤灰硅酸盐水泥》GB1344-856.《钢筋混凝土用热轧带肋钢筋》GB1499-917.《建筑石灰》GB1594-798.《钢筋混凝土用热轧光圆钢筋》GB13013-919.《工程测量规范》GB50026-9310.《沥青路面施工及验收规范》GB50092-9611.《普通砼长期性能和耐久性能试验方法》GBJ82-8512.《水泥混凝土路面施工及验收规范》GB50092-9613.《道路工程术语标准》GBJ124-8814.《土工试验方法标准》GBJ123-8815.《公路工程技术标准》JTJ001-9716.《公路工程名词术语》JTJ002-8717.《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTJ023-8518.《公路桥涵地基与基础设计规范》JTJ024-8519.《公路路基施工技术规范》JTJ033-9520.《公路路面基层施工技术规范》JTJ034-9321.《公路改性沥青路面施工技术规范》JTJ036-9822.《公路水泥混凝土路面设计规范》JTJ040-200223.《公路水泥混凝土路面施工技术规范》JTG F30-200324.《公路桥涵施工技术规范》JTJ041-8925.《公路土工试验规程》JTJ051-9326.《公路工程沥青及沥青混合料试验规范》JTJ052-9327.《公路工程水泥混凝土试验规范》JTJ053-9428.《公路工程石料试验规范》JTJ054-9429.《无机结合料稳定材料试验规范》JTJ057-9430.《公路工程质量检验评定标准》JTJ071-9831.《公路工程施工安全技术规范》JTJ076-9532.《民用航空运输机场安全保卫设施建设标准》MH7003-199533.《民用机场飞行区排水工程施工技术规范》MH5005-200234.《民用机场飞行区水泥混凝土道面面层施工技术规范》MH5006-200235.《民用机场沥青混凝土道面设计规范》MH5010-199936.《民用机场沥青混凝土道面施工技术规范》MH5011-199937.《民用机场飞行区土(石)方与道面基础施工技术规范》MH5014-200238.《民用机场飞行区工程竣工验收质量检验评定标准》MH5007-200039.《民用机场飞行区技术标准》MH5001-200040.民航总局令第69号《民用航空运输机场及民用航空其他建设工程竣工验收规定》41.民航总局第97号令《民用机场不停航施工管理规定》42.其它未列出的有关建设设计、施工、验收规范。
2024年一级建造师考试民航机场工程管理与实务试卷与参考答案
2024年一级建造师考试民航机场工程管理与实务模拟试卷(答案在后面)一、单项选择题(本大题有20小题,每小题1分,共20分)1、民航机场工程管理与实务考试中,施工组织设计的核心是()。
A、施工合同B、施工总平面图C、施工方案D、施工进度计划2、实施机场不停航施工时,相关部门在现场应当至少配备()名专职安全员。
A、1B、2C、3D、43、下列不属于民用机场等级分类依据的是()。
A、飞行区等级指标B、航空器尺寸C、跑道长度D、机场年旅客吞吐量4、在民航机场工程施工过程中,若需要对地基进行加固处理,以下哪种地基加固方法最适合潮湿、塑性指数较高的软土地基?A. 深层搅拌法B. 预压加固法C. 地基换填法D. 灌浆加固法5、以下哪一个不是影响民航机场土基施工质量的关键因素?A. 土壤的含水量B. 施工机械的振动频率C. 压实过程中的分层厚度D. 施工人员的经验水平6、在编制民航机场工程进度计划时,以下哪一项不属于控制进度的核心内容?A. 项目工期目标B. 人力资源配置C. 供应链管理水平D. 施工现场管理7、在机场跑道设计时,为了确保飞机起降的安全性,下列哪一项不是必须考虑的因素?A. 飞机的最大起飞重量B. 跑道表面材料的摩擦系数C. 当地的气候条件D. 航空公司的品牌8、根据《民用机场管理条例》,新建运输机场的场址应当由哪个部门批准?A. 国务院B. 民航局C. 地方政府D. 国家发改委9、在机场飞行区的建设过程中,哪一种施工技术最常用于提高跑道的耐久性和承载能力?A. 沥青混凝土铺设B. 钢筋混凝土铺设C. 石灰稳定土铺设D. 水泥混凝土铺设10、【题目】民航机场工程中,关于土石方工程量计算的公式,以下哪个是正确的?A. 土方开挖量 = 挖方体积 - 回填体积B. 石方开挖量 = 挖方体积 - 回填体积C. 土方填筑量 = 挖方体积 + 回填体积D. 石方填筑量 = 挖方体积 + 回填体积11、【题目】在民航机场工程中,下列关于混凝土浇筑顺序的描述,哪一项是错误的?A. 先浇筑柱子,再浇筑梁和板B. 先浇筑基础,再浇筑柱子C. 先浇筑楼板,再浇筑梁和柱子D. 先浇筑结构,再浇筑装饰12、【题目】关于民航机场工程的施工组织设计,以下哪项不属于施工组织设计的基本内容?A. 施工进度计划B. 施工平面布置图C. 施工资源配置D. 施工安全措施13、按照机场功能分类,主要用于航空公司基地运营,承担大量航线航班起降、总部或主要基地运行保障的机场属于哪一类?A)干线机场B)支线机场C)民用机场D)特殊机场14、在飞机进场滑行时,用于测量飞机尾流横向水平距离的地面标志线是?A)一号线B)二号线C)中线标志线D)滑行道中线标志线15、根据专业特点,民航机场工程注册建造师的专业包括机场目视助航工程、飞行区工程、空管工程及航站楼弱电工程,除此之外还包含下列哪一项?A)机场工程B)机场场道工程C)机场目视航程工程D)空域管制工程16、在民航机场工程中,常用于测量角度的仪器是______ 。
机场跑道工程施工组织设计方案__最终版内容
成都双流国际机场交通中心停机坪及滑行道项目飞行区场道工程2标段----2工区东跑道北端东侧区域站坪工程施工组织设计编制单位:编制时间:目录第一章工程概况第一节工程位置及工程主要内容 (4)第二节本标段工程内容 (4)第三节主要工程数量 (4)第四节工程所在地气象、水文情况 (4)第二章编制依据第三章施工总体部署第一节施工总体安排 (6)第二节工期目标 (6)第三节质量目标 (6)第四节安全文明目标 (6)第五节拟投入本工程的人员 (6)第六节拟投入本工程的机械设备 (6)第四章施工准备第一节施工现场准备 (7)第二节施工技术准备 (8)第五章主要施工方法和技术措施第一节清表作业技术措施 (9)第二节土方开挖作业技术措施 (10)第三节基槽超深技术措施 (11)第四节土体填筑施工技术措施 (12)第六章质量保证体系第一节质量控制原则 (15)第二节施工管理保证措施 (15)第三节施工技术保证措施 (17)第七章雨季、夜间施工技术保证措施第一节雨季施工措施 (18)第二节夜间施工措施 (19)第八章施工工期保证措施第一节组织管理措施 (20)第二节土石方工程工期保证措施 (21)第九章安全、文明施工保证措施第一节安全施工保证措施 (22)第二节主要施工项目安全技术措施 (25)第三节文明施工保证措施 (26)第四节环境保护措施 (28)第十章附表附表1:施工进度计划横道图附表2:拟投入的主要管理、技术人员资料表附表3:拟投入本工程的主要机械表附表4:拟投入的仪器设备表附表5:施工总平面布置图附表6:企业业绩表第一章工程概况第一节工程位置及工程主要内容1、成都双流国际机场交通中心停机坪及滑行道项目飞行区场道工程2标段---2工区东跑道北段东侧区域站坪工程位于成都双流机场东跑道北端东侧,紧邻机场新货机坪,大部分属于机场新货机坪围界外荒地.2、场地由于堆放了大量的建渣和存在大小不等的掘坑等而导致地形高低不平,场地内分布的人工填土层的成分复杂,结构松散,压实性差,承载力低,未经加固处理不能作为新建机坪土基持力层;其中粘土、硬塑粉质粘土、分布较连续、稳定,承载力较高,是良好的新建机坪土基持力层第二节本标段工程内容:本次场道土石方工程范围主要包括土石方工程、地基处理工程第三节主要工程数量主要工程数量表第四节工程所在地气象、水文情况成都盆地属东部季风区中亚热带湿润气候亚区,具热量丰富,雨量充沛,四季分明,雨热同季的特点。
机场飞行区改扩建工程施工组织设计方案
机场飞行区改扩建工程施工组织设计方案第一章编制依据1.《**机场飞行区改扩建工程土方和地基处理工程施工招标文件》2.《**机场飞行区改扩建工程土方和地基处理工程施工图》3.《民用机场飞行区土(石)方与道面基础施工技术规范》(MH5014-2002)4.《民用机场飞行区排水工程施工技术规范》(MH5005-2002)5.《建筑地基基础工程施工质量验收规范》(GB50202-2002)6.《建筑地基处理技术规范》(JBJ79-2002)7.《民用机场飞行区工程竣工验收质量检验评定标准》(MH5007-2000)8.《民用机场飞行区技术规范》(MH5001-2006)9.《民用航空运输机场及民用航空其他建设工程竣工验收规定》(民航总局第69号令)10.《民用机场不停航施工管理规定》(民用航空总局第97号令)11.《民用航空运输机场安全保卫设施建设标准》(MH7003-1995)12.《工程测量规范》(GB50026-93)13.《土工试验方法标准》(GBJ123-88)14.《公路工程施工安全技术规范》(JTJ076-95)15.《民用机场运行安全管理规定》(民航总局令191号)16.《建设工程施工现场供用电安全规范》(GB50194-93)17.《建设工程文件归档整理规范》(GB/T50328-2001)18.《建设工程安全生产管理条例》(国务院第393号令)19.国家及民航其它有关的标准、规范和规定20.现场踏勘、咨询调查资料,并结合我公司的管理、技术、设备能力和类似工程的经验。
第二章工程概况一、工程名称、地点本工程为**机场飞行区改扩建工程土方和地基处理工程,是浙江省重点建设项目。
建设地点位于**机场内。
二、工程内容本次招标工程为在现有跑道东侧262.5m处新建一条3200m长与现有跑道平行的跑道,飞行区指标为4D。
施工分为二个标段,二标段的工程内容主要包括飞行区70轴以南部分的跑道土方工程、地基处理工程(堆载预压处理、真空预压处理、沟塘处理、垫层处理)、排水工程等内容。
民航机场场道工程不停航施工组织与安全管理
民航机场场道工程不停航施工组织与安全管理摘要:随着国内基础交通建设规划的逐步深入,我国民用机场迎来了新的发展机遇。
在今后一段时期内,我国的枢纽机场、支线机场等航空基础设施网将逐步完善,其数量逐渐增多,其飞行区场道建设和维护过程中采用注浆处治技术的工程也会随之增多。
本文主要对民航机场场道工程不停航施工组织与安全管理技术进行论述。
关键词:民航机场;场道工程;不停航施工引言施工安全和施工任务完成是民航机场场道工程主要目标,所以,机场场道工程不停航施工时间紧张,安全要求严格,涉及的部门较多,整体施工成本相对较高。
1探讨民航机场场道工程不停航施工特点民航机场场道工程不停航施工涉及范围包括:①飞行区土质地带大面积沉陷的处理工程,围界、飞行区排水设施的改造工程等;②跑道、滑行道、机坪的改扩建工程;③扩建或更新改造助航灯光及电缆的工程;④影响民用航空器活动的其他工程。
相较于一般施工作业,其具有显著特点。
首先,不停航施工组织管理方案不仅包含一般项目相关内容,还需要在施工图纸上明确呈现各活动分区的分隔位置、分隔方式及其材质、设置方法、临时设施设置和通行路线等。
其次,针对工程推进期间的航空器起降、滑行、停放落实相应措施,尤其是影响跑道、滑行道标志等方面,设计明确的调整说明、调整图示、保护措施,全面评估施工对导向设施正常工作的影响性。
2民航机场场道工程不停航施工组织与安全管理2.1按照不停航施工管理内容做好施工准备根据工程实际落实规范的技术工艺交底工作,检查施工材料供应情况和机械设备质量,根据季节、工程情况制定各种应急预案,向监理、建设单位汇报准备情况,得到批准后方可开展具体施工作业。
针对现场人员,落实针对性安全教育,提升其安全意识,针对重要岗位或特殊工种作业人员,则要提前开展专业且契合本次工程的知识、技能培训工作。
准备好施工保护器具和作业服,尤其是夜间施工阶段施工专用反光服,同时根据工程规模、具体作业内容配备充足照明设施、电源等,设置交通、安全、警戒等标志,此类标志牌也应具有反光功能,从而深化工程安全管理。
民航局综合司关于印发《运输机场专业工程施工组织设计编制指南》的通知
民航局综合司关于印发《运输机场专业工程施工组织
设计编制指南》的通知
文章属性
•【制定机关】中国民用航空局
•【公布日期】2024.11.13
•【文号】民航综机发〔2024〕19号
•【施行日期】2024.11.13
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】民航
正文
关于印发《运输机场专业工程施工组织
设计编制指南》的通知
民航综机发〔2024〕19号民航各地区管理局,各机场公司,中国航油,空管局、质监总站:
为进一步提高运输机场专业工程施工组织设计编制能力,提升运输机场专业工程管理水平,民航局机场司组织编制了《运输机场专业工程施工组织设计编制指南》,现予以发布,供各单位参考使用。
在施工组织设计编制过程中可根据工程项目实际增加、删减或调整相应内容,但对章节结构与重点内容的编制不应低于《运输机场专业工程施工组织设计规范》相关要求。
该信息通告的电子版可在民航局网站“机场司一政策发布”一栏下载。
民航局综合司
2024年11月13日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
民航机场工程施工组织设计
民航机场工程施工组织设计的作用及编制依据
组织设计是完成机场各项建设任务创造的必要条件,是制定先进合理的施工工序所作的规划设计,是施工项目管理的行动纲领和重要手段。
一、组织设计的作用
通过编制施工组织设计,可根据施工活动的客观规律,确定施工方案、安排施工进度、制定施工质量及安全管理措施、控制施工费用、设计施工场地平面布局,还可在工程开始施工之前,根据工程特点和要求,计算出工程所需的各种劳动力、施工机械设备、材料等的需要量及其供应办法。
实践证明,一个全面、科学的施工组织设计,对工程建设的顺利进行是非常关键的。
二、编制依据与程序
(一)编制依据
(1)工程的施工图,包括全部施工图和标准图;
(2)工程概算,应有详细的分部分项工程量;
(3)工期要求;
(4)工程地质勘察报告及地形图、测量控制网;
(5)国家、行业及地区现行的有关规范、规程、规定及定额等;
(6)有关新技术和类似工程的经验资料。
(二)编制的程序
(1)熟悉和会审图纸、调查研究;
(2)计算工程量;
(3)选择施工方案和施工方法;
(4)编制施工进度计划;
(5)编制施工机具、材料和劳动力需求计划;
(6)确定临时生活设施;
(7)确定临时供水、供电、供热管线;
(8)编制运输计划;
(9)编制施工准备计划;
(10)设计施工平面图;
(11)计算主要技术经济指标;
(12)审批。
1d420072民航机场工程施工组织设计的编制方法
机场工程施工组织设计是直接指导现场施工活动的技术经济文件,其中核心部分是:施工方案、施工进度计划、质量、安全保证体系的构建和施工平面图。
一、施工方案的选择
选择合理的施工方案是施工组织设计的核心。
施工方案的合理与否直接关系到工程的进度、质量和成本,所以必须予以重视。
选择施工方案实质上就是:(1)确定总的施工流向和施工顺序;(2)选择施工方法;(3)确定施工机械类型和数量;(4)施工方案的技术经济比较。
二、编制施工进度计划
施工进度计划反映了最佳施工方案在时间上的安排,采用先进的计划理论和计算方法,综合平行季度计划,使工期、成本、资源等通过优化调整达到既定目标。
在此基础上,编制相应的人力和时间上的安排计划、资源需求计划、施工准备计划。
施工进度计划编制的一般步骤为:确定施工过程;计算工程量;确定劳动量和机械台班数;确定各施工过程的作业天数;编制施工进度计划;编制资源计划。
施工进度计划以施工方案为基础,通常使用横道图或网络图编制。
三、构建质量、安全保证体系
质量、安全保障体系是从组织、技术上采取切实可行的措施,确保施工顺利进行。
在施工组织设计中,要分别建立质量组织保障体系、质量过程控制体系和安全组织保障体系、安全过程控制体系。
四、施工平面图
施工平面图是施工方案和进度在空间上的全面安排,它把投入的各项资源、材料、构件、机械、运输、工人的生产、生活活动场地及各种临时工程设施合理地布置在施工现场,使整个现场能有组织地进行文明施工。
施工平面图通常用1:500~1:200的比例绘制。
(一)设计的内容
主要内容:已建和拟建的地上和地下的一切建筑物;搅拌站、材料、施工设备的仓库、堆场和放置场地;临时道路和其他临时设施;测量放线桩;土方取弃场地;安全、防火设施。
(二)设计步骤
设计步骤:确定搅拌站、材料、施工设备的仓库、堆场和放置场地;布置运输道路;布置临时设施;布置水电网;按1:500~1:200的比例绘制施工平面图。
【案例1d420070-1】
1.背景
某机场施工单位承揽了位于我国东北地区的一机场场道第1标段的建设任务。
施工过程中,建设工程项目部对其施工质量进行了严格的管理,制定了质量组织保障措施,形成了严密的保障体系。
2.问题
(1)用框图表示施工组织设计施工质量组织保障体系的构成及相关人员的隶属关系。
(2)用框图表示施工组织设计施工质量过程控制体系的构成。
3.分析与答案
(1)施工质量组织保障体系及隶属关系如图1d420070-1所示。
(2)施工阶段质量全过程控制体系,如图1d420070-2所示。
