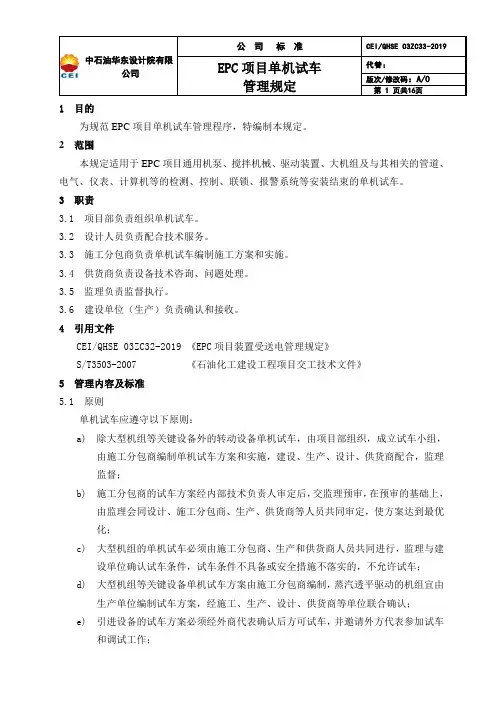

一、单机试车总体要求
1.1通用机泵、搅拌机械、驱动装置、大机组及与其相关的电气、
仪表、计算机等的检测、控制、联锁、报警系统,安装结束均
要进行单机试车,目的是检验设备的制造、安装质量和设备性
能是否符合规范和设计要求。
1.2除大机组等关键设备外的转动设备的单机试车,由承包商单位、
施工单位组织,建立试车小组,由施工单位编制试车方案和实
施,建设(生产)单位配合,设计、供应、质监、监理等单位
参加。
1.3单机试车时需要增加的临时设施(如管线、阀门、盲板、过滤
网等),由施工单位提出计划,施工部审核,施工单位施工。
1.4单机试车所需要的电力、蒸汽、工业水、循环水、脱盐水、仪
表风、工业风、氮气、燃料气、润滑油(脂)、试车物料等由建
设(生产)单位负责供应。
1.5单机试车过程要及时填写试车记录,单机试车合格后,由承包
商单位、施工单位组织生产、工程管理、监理、施工、设计、
质监等人员确认、签字。
1.6大机组等关键设备试车应具备以下条件:
a)机组安装完毕,质量评定合格;
b)系统管道耐压试验和冷换设备气密试验合格;
c)工艺和蒸汽管道吹扫或清洗合格;
d)动设备润滑油、密封油、控制油系统清洗合格;
e)安全阀调试合格并已铅封;
f)同试车相关的电气、仪表、计算机等调试联校合格;
g)试车所需要的动力、仪表风、循环水、脱盐水及其它介质已到位;
h)试车方案已批准,指挥、操作、保运人员到位;测试仪表、工具、防护用品、记录表格准备齐全;
i)试车设备与其相连系统已隔离开,具备自己的独立系统;
j)试车区域已划定,有关人员凭证进入
k)试车需要的工程安装资料,施工单位整理完,能提供试车人员借阅;
l)消防设施、灭火器材配备到位。
1.7大机组等关键设备单机试车,EPC总包方、施工单位组织,成
立试车小组,由施工单位编制试车方案,经过施工、生产、设计、制造厂、监理等单位联合确认。试车操作由各运行部熟悉试车方案、操作方法、考试合格取得上岗证的人员进行操作。
引进设备的试车方案,按合同执行。
1.8某些需要工艺实物料进行试车的设备,经各运行部及相关职能
部门审批同意后,可留到投料试车阶段再进行单机试车。二、单机试车前条件确认
2.1试车范围内的工程已按设计文件的内容和有关规范的质量标准
全部完成,并提供了下列资料和文件:
2.2各种产品的合格证书或复验报告;
2.3施工记录和检验合格文件;
2.4隐蔽工程记录;
2.5各种装置的各类阀门试验合格记录;
2.6附有单线图的管道系统安装资料或管道系统安装资料,其中包
括:管道、管件、管道附件、垫片、支架等的规格、材质、施焊接头位置、焊工代号、无损探伤及热处理合格记录;
2.7蒸汽管道、工艺管道吹扫或清洗合格资料;
2.8压缩机每段管道耐压试验和清洗合格资料;
2.9机器润滑油、密封油、控制油系统清洗合格资料;
2.10管道系统耐压试验合格资料;
2.11规定开盖检查的机器的检验合格资料;
2.12换热器泄漏量和严密性试验合格资料;
2.13单试机组的安全阀调试合格资料;
2.14与单机试车相关的电气和仪表调校合格资料。
2.15试车方案已经批准。
2.16试车组织已经建立,试车操作人员经过学习、考试合格、熟悉
试车方案和操作方法,能正确操作。
2.17试车所需原料、燃料、动力、仪表风、冷冻水、脱盐水等确有
保证。
2.18测试仪表、工具、记录表格齐全,保运人员就位。
2.19单机试车应符合下列规定
◆划定试车区,无关人员不得进入;
◆设置盲板,使试车系统与其他系统隔离;
◆单机试车必须包括保护性连锁和报警等自控装置;
◆必须按照机械说明书或操作手册、试车方案和操作方法进行指挥和操作、严禁多头领导、越级指挥、违章操作,防止事故的发生;
◆指定专人进行测试,认真做好记录。
◆单机试车应由承包商负责并组织建立试车小组,由承包商编制试车方案和实施,区域项目组(各运行部)、生产管理部、施工管理部、机械动力部和监理单位参加。
◆单机试车所需要的电力、蒸汽、工业水、循环水、脱盐水、仪表风、工业风、氮气、燃料气等由各运行部负责供应。
◆单机试车过程要及时填写试车记录,单机试车合格后,由承包商组织参加单位人员确认、签字。
三、试车步骤及质量控制计划
3.1 施工工艺步骤
其中,试车条件确认、单体试车及功能测试为重要工序。
3.2 质量控制点
表1 单机试车质量控制点
3.3 重要工序的质量控制要求
◆施工方案审查
试车前必须有相关部门审批过的试车方案,试车过程中应严格执行方案要求。
◆施工技术交底
施工方案审批完成后,由承包商组织技术、质量、物资、施工、经营等部门及各专业施工队进行施工方案技术交底,明确分工,责任到人,明确质量要求,确保质量体系正常运作。
◆电机试运转
机泵电机单体试运应按已批准的电机单试方案要求执行。
◆联轴器对中
本项目机泵所用的联轴器主要为弹性膜片联轴器,试车前应复查轴对中情况,轴对中要求(大机组冷态对中参阅使用说明书等安装技术要求):
轴向倾斜—0.05mm
径向位移—0.06mm
◆试车临时管线施工完毕,管道通畅并应冲洗干净;
◆泵进出口管道与机器连接后应符合下列要求(无应力对中):
配对法兰在自由状态下应平行且同心,允许偏差见表2;
配对法兰在自由状态下的距离,以能顺利放入垫片的最小间距为宜;
表2
◆装置已受电,泵的电气、仪表控制系统安装完毕,安全保护联锁等设施动作应灵敏可靠。
◆机械密封的装配应正确,轴端填料的松紧程度适宜。
◆轴承箱清洁度检查确认合格后采用滤油机按三级过滤要求加入规定的润滑机油,观察油位应在油标的两刻度线之间;润滑轴承用的润滑油,数量以占满轴承体空间的1/3~1/2为宜。
