静态电阻应变仪使用说明(拉杆应力测试)

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

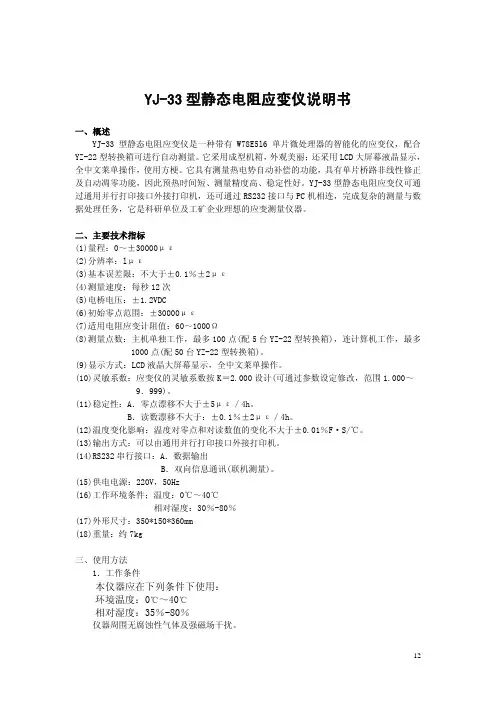

静态电阻应变仪使用说明

一、仪器基本工作原理方框图

静态电阻应变仪使用须知

二、前后面板各部分名称和作用

三、仪器使用的准备工作

四、仪器的使用

拉杆应力测试工作程序

一、目的:为了更规范的完成拉杆应力测试工作,避免在测试过程中出现

不必要的麻烦,保证测试数据的准确性和可靠性,特制定本工作程序;

二、范围:所有需要进行拉杆应力测试工作的项目;

三、工作程序:

(一)、前期准备工作:

1、联系工作联系单:根据生产计划情况,及时联系项目主管要求设计下

发工作联系单;

2、确认工作联系单:根据收到的工作联系单查询图纸计算确认截面积是

否正确,联系设计确认前后拉杆比例分布情况;

3、备案工作联系单:将工作联系单内容输入电脑备案,并要有如下附加

信息:称重要求、设计人员、质检主管、调试主管、发运日期,便于查询;

4、预约测试时间:根据调试计划及进度,及时联系调试主管完成拉杆应

力测试;

(二)、应力测试准备及现场操作:

1、制作好用于测试的补偿片,检查导线插片、接线板是否完好,如需维护及时进行(要求每次测试完毕后及时进行检查);

2、进行测试前必须检查工具箱内所有用于测试的物品是否齐全,并且全部处于良好状态,发现问题及时补救,绝不允许将问题留到现场解决;

3、上机前认真阅读调试公告栏,严禁进入禁止区域和危险区域;

4、根据《拉杆应力测试原理及方法》进行贴片,完成后检查贴片质量是否完好;

5、进行扳大梁测试前,配合调试人员检查安全,确认一切正常后方可进行测试;

6、根据测试结果,画好偏心套调整位置和方向,并且要求另外的测试人员进行审核,确认无误后方可通知调试人员进行调整;

7、待调整好偏心套后再进行测试,确认测试数据符合设计要求后再向监理进行报验,如当天不能完成报验的,原则上不允许将测试工具、仪器留在桥吊上,因工作安排等特殊原因确实需要将工具、仪器留在桥吊上的则必须将其锁在调试部工具箱内,确保安全;

8、如无法调整到设计所需比例时,需开具检查报告,交工艺部进行处理,得到确定后方可测试报验;

(三)、数据处理:

1、根据现场实际测试数据做成《拉杆应力测试报告》,数据计算时务必准确完整;

2、报告一式二份交部门领导审核后交监理签字,一份交监理、一份存档,如有检查报告的项目则需将检查报告一起附后;

四、相关记录:

1、《起重机轮压及拉杆应力测试工作联系单》

2、《拉杆应力测试报告》

3、《检查报告》
