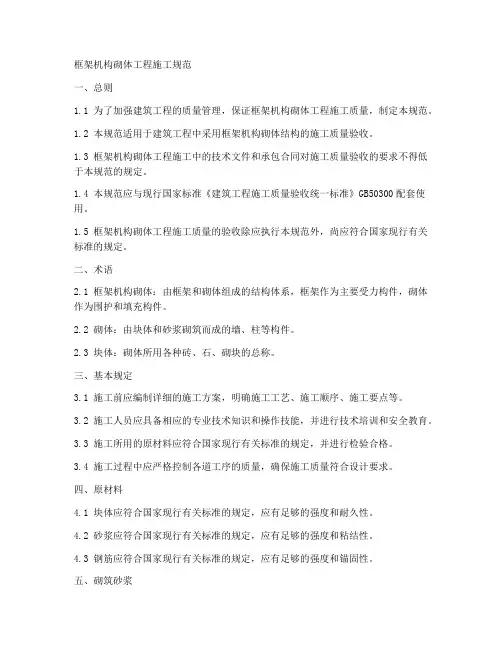

框架结构填充墙砌体方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录

准备工作及材料要求

砌筑要求

构造柱、过梁施工要求三

四质量要求

五质量控制措施

六砌体分项工程管理网络

一 准备工作及材料要求

( 1)施工顺序 清理→放线→砌墙体、 墙内埋管→竖向管道安装→竖管试压 保温→砌竖片墙体。

( 2)200MM 、100MM 厚内、外墙体采用 MU10 混凝土多孔砖, 砌筑砂浆强度等级为地下室 M10 水泥砂浆;顶层及女儿墙 M7.5 混合砂浆;其余层 M5混合砂浆砌筑。

砌筑要求 ①按结构图纸尺寸预制足够数 量的砼过梁并分类

堆放整齐。

② 根据建筑平面图采用化学植 筋植好墙体拉结筋, 拉结筋间距为沿 高度方向每 50 ㎝一道,将构造柱插 筋调直,绑扎固到位。

③ 卫生间、 厨房及露天屋顶处边 梁翻边等浇 20cm 高砼。 见右图:

④ 由于砌体材料线膨胀系数较 大,易受

温度及湿度影响产生裂缝, 在墙体高度大于 3M 时砌筑 H/2 时设

通长拉结筋 50 厚细室砼压顶,另构造柱的设置除符合图纸要求 外还应满足以下要求:凡转角及“丁” “十”字墙处均应增设构 造柱,从而改变墙体的受力性状,使之约束砌体减少膨胀及收缩 从而减少裂缝。窗洞口是墙体薄弱处,为了有效防止开裂,在其 下口均增设墙宽× 120 通长圈梁加强,圈梁配筋为:主筋 4Φ 10;

箍筋为 ф 6 间距 200。

在墙体上留设临时

过人洞, 应在洞两侧埋置 2φ 6@1000拉 结筋,洞口顶部搁置砼过梁。洞口尺寸不应超过

1000×1800mm , 补

洞时砂浆强度等级应提高一个级,并填补密实。

⑥ 填充墙顶部留一间隙, 待十五天后塞紧; 外墙框架交接处, 必

墙体下梁翻边

厕所及露天屋顶处边梁翻边大样 梁宽

须刮出20mm深缝,用于填嵌防水砂浆。

⑦内墙砌筑时,水、电必须协调配合,组砌后不得开凿配电盒、消防箱,通风进口、线槽必须采用开槽机完成。

三构造柱、过梁施工要求①构造柱、过梁、腰梁支模均采用硬性支模。

②构造柱插筋时由专职放线人员在模板上用红漆做出控制框线,且插筋加焊短钢筋焊于梁筋上并硬支撑撑于模板,确保构造柱筋不偏位。

③过梁、腰梁与框架相连处插筋,框架柱组拼模板时按翻样定尺打眼,支模时插入,确保无偏位。

④外立面确保构造柱,过梁上下顺直标高一致的方法。

a 楼层放线时,随同框架放线同时放出构造柱的位置控制线,并且在框架梁外侧逐一弹线构造的中线墨线。过梁、腰梁位置逐一抄测出标高线。

b 构造柱、过梁、腰梁均采用定型组合胶合板模板,对拉螺栓固定加固,外立面构造柱,过梁支模采用φ48 钢管固定支架

c 构造柱支模前必须清除马牙槎及根部杂物,并用水冲洗干净,同时校正钢筋位置,绑扎固定。

d 构造柱,浇筑前底部应先填50mm与砼同配合比的水泥砂浆。

e 构造柱上端浇筑采用喇叭口放料浇筑,凝固后凿去放大部分。

四质量要求

①砌体材料的品种,强度等级必须符合设计要求,并应规格一致,边角整齐,并经检测合格后方可投入使用;砌筑砂浆的砂应采用模数细度为 3.0-2.3 的中粗砂,所有配比所用材料须测合格后方可投入使用。

②砖应提前浇水湿润,含水率10—15%,砖砌体的灰缝应横

平竖直,并填满砂浆。

③埋入砌体中的拉结筋,应设置正确,平直,其外露部分在施工中

不得任意弯折。

④砌体的尺寸和位置的允许偏差不应超过规范的要求。

⑤砌体应上下错缝,内外搭砌。

⑥砌体水平灰缝的砂浆层应饱满,灰缝的砂浆饱满度不得低于85%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌浆。

⑦砌体的水平灰缝厚度和竖向灰缝宽度一般为10mm,但不应小于8mm,也不应大于12mm。

⑧墙体采用挤浆法砌筑,要求灰缝砂浆饱满,无瞎缝、通缝,组砌方法正确。

五质量控制措施

①避免砂浆强度不稳定计量要准:按砂浆配合比,塑化材料(石灰膏)的掺量应严格控制,计量误差控制在± 5%以内、水泥2%以内,砂浆搅拌顺序,用砂浆搅拌机搅拌砂浆分两次投料,先加部分砂子,水和全部塑化材料,搅拌调匀塑化材料后,再投入其余的砂和全部水泥,继续搅拌,试块制作养护按规定。

②砂浆随拌随用,一般控制在2—3h 内用完,严禁用隔日砂

浆,砂浆拌制随机抽样,试块制作每一楼层,每一工作班或250m3 砌体中,对每种标号的砂浆至少制作 1 组(每组 6 块)试块砂浆配比变更时,也应制作试块。

③墙体中的砖或砌块缝搭接不得小于1/4 砖长,半砖长分散砌于混水墙中,砖柱不得包心砌,砖柱模,竖向灰缝的砂浆都必须饱满,每砌一层砖,都要进行一次竖缝刮浆塞缝工作;保证砂浆的和易性,确保灰缝砂浆饱满和提高粘结强度,严禁用干砖或砌块砌墙,应将砖面润湿后再砌筑。

④防止游丁灰缝,砌墙进行统一摆底,调整竖缝宽度,摆底时将窗

口位置引出,使砖或砌块的竖缝尽量与窗口边缝相齐。

⑤防止丁压中,砌完一层墙高的墙体,同一砖层标高要交圈,砌墙前先测定基面标高误差,通过调整灰缝厚度,调整墙体标高可采取提(压)缝的方法,砌筑应注意灰缝的均匀,逐层调整,挂线两端应相互对应,注意同一水平线所砌层数与皮数杆上砖皮数相符,在墙体一步架砌完前,应抄平弹

50cm 线,用50cm 线向上引尺检查标高误差:砌筑时小面跟线,挂线长度超出15—20m 时,应加腰线,腰线砖探出墙面3—4cm,将挂线搭在砖面上。

⑥墙体中配筋,应加强检查隐蔽验收。

六砌体分项工程质量管理网络
