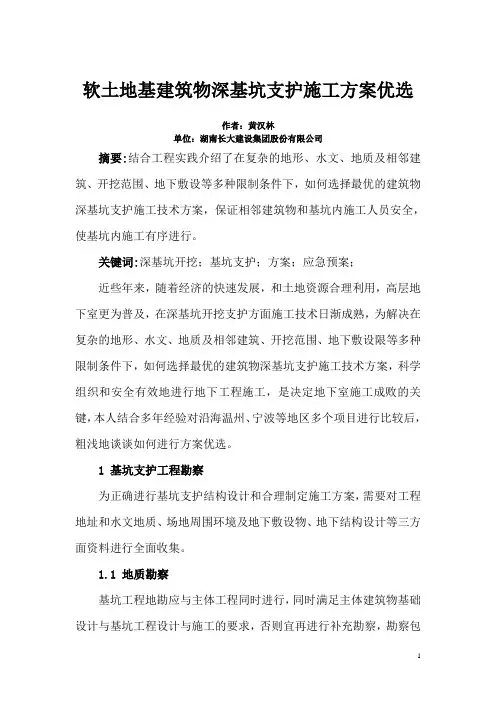

软土地基建筑物深基坑支护施工方案优选作者:黄汉林单位:湖南长大建设集团股份有限公司摘要:结合工程实践介绍了在复杂的地形、水文、地质及相邻建筑、开挖范围、地下敷设等多种限制条件下,如何选择最优的建筑物深基坑支护施工技术方案,保证相邻建筑物和基坑内施工人员安全,使基坑内施工有序进行。

关键词:深基坑开挖;基坑支护;方案;应急预案;近些年来,随着经济的快速发展,和土地资源合理利用,高层地下室更为普及,在深基坑开挖支护方面施工技术日渐成熟,为解决在复杂的地形、水文、地质及相邻建筑、开挖范围、地下敷设限等多种限制条件下,如何选择最优的建筑物深基坑支护施工技术方案,科学组织和安全有效地进行地下工程施工,是决定地下室施工成败的关键,本人结合多年经验对沿海温州、宁波等地区多个项目进行比较后,粗浅地谈谈如何进行方案优选。

1 基坑支护工程勘察为正确进行基坑支护结构设计和合理制定施工方案,需要对工程地址和水文地质、场地周围环境及地下敷设物、地下结构设计等三方面资料进行全面收集。

1.1 地质勘察基坑工程地勘应与主体工程同时进行,同时满足主体建筑物基础设计与基坑工程设计与施工的要求,否则宜再进行补充勘察,勘察包括两个方面:地质勘察和周边环境勘察。

基坑工程地勘一般应提供以下资料:①土体类别、结构特点、土层性质;②基坑及围护墙边界附近、回填土、暗滨、古河道及地下障碍物分布;③浅层滞水、潜水和基坑底部承压水埋藏情况,各土层水的补给、动态变化、水力联系;土层的渗流特性及产生管涌、流沙的可能性;④支护结构设计与施工所需的物理力学指标。

1.2 周围环境勘察深基坑开挖往往会对周围邻近建筑物、道路和地下敷设设施产生一定影响,一但超过一定限度,则会影响正常使用或造成严重后果,因此必须对周边设施和重要性确定基坑设计安全等级,使影响控制允许范围以内。

调查内容包括:(1)基坑周围邻近建筑物状况调查,如周围建筑物分布于基坑边线的距离;周围建筑物上部结构形式与现状、层数和高度、基础结构类型及埋深、有无桩基和存在倾斜、裂缝、使用不正常情况,需通过拍片、绘图等手段搜集相关资料,必要时可通过权威部门鉴定。

深基坑支护专项施工方案

深基坑支护专项施工方案

深基坑支护专项施工方案深基坑支护工程是指在深基坑开挖过程中,为了保证基坑稳定、防止土体坍塌、保护周边环境和建筑物安全而采取的一系列技术和措施。

一个优秀的深基坑支护专项施工方案应当包括以下几个关键部分:一、工程概况需要对工程的基本情况做一个详细的介绍,包括工程地点、基坑深度、周边环境、地质条件等。

这一部分的内容将为后续的支护设计提供基础数据。

二、设计方案设计方案是深基坑支护专项施工方案的核心,需要根据工程概况中提到的条件,选择合适的支护结构类型,如搭设支撑、锚杆、护壁等。

同时,还需要对支护结构的尺寸、材料、施工工艺等进行详细的说明。

三、施工流程施工流程部分需要详细描述从工程开工到完工的每个步骤,包括土方开挖、支护结构搭建、监测预警、应急处理等环节。

每一步骤都应详细说明施工方法、注意事项和质量要求。

四、安全措施安全是深基坑施工中最重要的环节。

方案中必须包含针对各种可能的风险制定的安全措施,如定期监测基坑稳定性、设置警示标志、准备应急救援设备等。

五、环境保护在施工过程中,还应考虑到对周边环境的影响,制定相应的环境保护措施,如噪音控制、扬尘抑制、废水处理等。

六、质量保证质量保证部分需要明确施工过程中的质量标准和检验方法,确保支护结构的稳定性和可靠性。

七、进度计划方案中还应包含一个详细的进度计划,明确每个阶段的时间节点,保证工程按时完成。

一份深基坑支护专项施工方案应当全面、细致,既要保证工程的安全性,也要考虑到施工的效率和对环境的保护。

通过科学合理的规划和严格的执行,可以有效地避免深基坑施工过程中可能出现的各种问题,确保工程顺利进行。

在实际施工中,每个深基坑工程都有其独特性,因此在编制专项施工方案时,必须结合具体的工程条件和现场实际情况,不断优化和调整方案内容,以达到最佳的施工效果。

同时,施工单位还应加强与设计单位、监理单位的沟通协作,确保方案的实施得到有效监督和指导。

深基坑支护施工方案(1)

深基坑支护施工方案(1)

深基坑支护施工方案(1)

深基坑的支护施工在城市建设中起着至关重要的作用。

深基坑的支护工程不仅涉及到土木工程、结构工程等多个学科领域的知识,还需要综合运用各种先进技术与施工经验。

本文将介绍深基坑支护的施工方案,包括支护体系的构建、支护材料的选择、监测与验收等内容。

1. 深基坑支护体系的构建
深基坑的支护体系一般由支护结构和支护材料组成。

支护结构包括支撑结构、封土墙和辅助设施等。

支护材料主要包括钢支撑、混凝土、玻璃钢、岩土等。

在施工过程中,需要根据基坑的不同地质条件和深度,采用合适的支护体系构建方案。

2. 支护材料的选择
在选择支护材料时,需要结合基坑的深度、周围环境、施工工艺等多方面因素进行考虑。

钢支撑适用于深基坑支护的主要原因在于其稳定性好,施工速度快,适用范围广等特点。

混凝土具有抗压强度高、耐久性好等特点,适合用于较大规模深基坑的支护。

岩土支护具有强度高、适应性强等特点,适用于复杂地质条件下的基坑支护。

3. 监测与验收
在深基坑支护施工过程中,需要进行支护结构的监测与验收。

监测工作主要包括支撑结构的变形监测、土体应力的监测等。

验收工作主要包括支撑结构的质量验收、支护材料的优质验收等。

综上所述,深基坑支护施工方案需要综合考虑支护体系的构建、支护材料的选择、监测与验收等方面,以确保基坑支护工程的安全与稳定。

在实际施工中,需要根据具体情况做出灵活调整,提高工程的质量和效率。

深基坑支护专项施工方案(3篇)

深基坑支护专项施工方案(3篇)

第1篇一、工程概况1. 项目名称:XX深基坑支护工程2. 工程地点:XX市XX区XX路XX号3. 建设单位:XX房地产开发有限公司4. 施工单位:XX建筑工程有限公司5. 设计单位:XX设计研究院二、工程地质及水文地质条件1. 地质条件:- 地层:主要为第四纪松散沉积层,包括粉土、粉砂、淤泥质粉质粘土等。

- 基岩:主要为侏罗纪砂岩。

2. 水文地质条件:- 地下水类型:主要为潜水。

- 地下水埋深:约为2.5米。

- 地下水对混凝土的侵蚀性:弱。

三、施工方案1. 支护形式选择:- 根据地质条件和基坑深度,本工程采用地下连续墙结合内支撑的支护形式。

2. 施工顺序:- 土方开挖。

- 地下连续墙施工。

- 内支撑系统施工。

- 土方回填。

3. 施工工艺:(1)土方开挖:- 采用机械开挖,分层开挖,每层厚度不超过1.5米。

- 开挖过程中,应随时进行排水,防止积水。

(2)地下连续墙施工:- 采用旋挖钻机进行钻孔,孔径为1.2米,孔深为20米。

- 钻孔完成后,进行清孔,清孔标准为孔底沉渣厚度不大于50mm。

- 采用C30混凝土进行浇筑,浇筑厚度为800mm。

- 混凝土浇筑完成后,进行养护,养护时间不少于28天。

(3)内支撑系统施工:- 内支撑采用钢支撑,支撑间距为2米。

- 钢支撑采用现场焊接,焊接质量应符合规范要求。

- 钢支撑安装完成后,进行预紧,预紧力为支撑设计力的80%。

(4)土方回填:- 回填材料采用级配砂石,回填厚度为1米。

- 回填过程中,应分层压实,压实度不小于95%。

四、施工质量控制1. 材料质量:- 所用材料必须符合国家相关标准。

- 进场材料应进行抽样检验,检验合格后方可使用。

2. 施工过程控制:- 施工过程中,应严格按照施工方案进行操作。

- 施工人员应具备相应的资质和技能。

- 施工过程中,应加强监测,及时发现和处理问题。

3. 质量检验:- 施工完成后,应进行质量检验,检验合格后方可进行下一道工序。

深基坑支护专项施工方案

深基坑支护专项施工方案

深基坑支护专项施工方案一、项目概况本工程是深基坑工程支护专项施工方案。

基坑位于城市市区,地下室整体深度为15米,基坑周长约150米,面积约2000平方米。

基坑支护专项施工难度较大,需要高强度的支护措施,以确保工程的安全顺利进行。

二、工程要求1.保证基坑工程的施工安全和质量;2.确保周围建筑物和地下管线的安全;3.在安全、节约、合理的前提下,按时完成工程。

三、施工方案为保证基坑工程的安全和质量,我们将采取以下施工方案:1.地面勘测:在施工前进行详细的地面勘测工作,确定地质构造和地下水位,以便制定合理的施工方案。

2.桩基础支护:选择适当的桩基础支护方式,如钢筋混凝土桩、高架桥悬臂式桩等。

3.基坑开挖:先进行试探性开挖,检测土层的承载能力,并根据试探结果选择合适的开挖方式。

我们将采用机械开挖的方式,对土方进行逐层开挖,同时进行水平和垂直支护。

4.支护结构设计:根据基坑开挖的深度和土质情况,设计合适的支护结构。

我们将采用钢支撑结构和挡土墙的组合方式进行支护。

5.钢支撑结构施工:先进行钢支撑的布设和固定,然后进行横拱架的安装,最后进行斜撑和斜杆的设置。

6.塑料挡土墙施工:先进行挡土墙的基础开挖和嵌岩带的处理,然后进行塑料挡土墙的拼装和固定。

7.基坑排水:根据地下水位和排水需求,进行合理的基坑排水设计。

我们将采用水平井和排水管网的方式进行基坑排水。

8.安全监控:对基坑工程进行24小时安全监控,包括监测支护结构的变形和地下水位的变化等。

四、施工机械和设备1.基坑开挖机:用于进行基坑的试探性开挖和正式开挖。

2.钢支撑施工机:用于进行钢支撑结构的布设和固定。

3.塑料挡土墙施工机:用于进行塑料挡土墙的拼装和固定。

4.排水泵:用于进行基坑排水。

5.安全监控设备:包括测量仪器和监测装置等。

五、施工安全措施1.员工培训:对参与施工的员工进行专业培训,提高他们的安全意识和操作技能。

2.安全防护措施:要求施工人员佩戴好安全帽、安全鞋和其他必要的防护设备。

深基坑支护专项施工方案

深基坑支护专项施工方案

一、编制依据1. 《建筑深基坑工程施工安全技术规范》;2. 地质工程勘察院编制的《岩土工程勘察报告》;3. 勘察工程有限责任公司设计的《大厦基坑支护工程》施工图纸;4. 建设部、标准化协会颁发的有关施工规范、工艺标准、质量验收标准。

二、工程概况1. 项目简介:本工程为某大厦基坑支护工程,基坑开挖深度约10米,面积约为5000平方米。

2. 基坑支护工程概况:采用钢板桩支护,设置内支撑系统,确保基坑施工安全。

3. 支护结构设计概况:钢板桩采用拉森SP-钢板桩,长9米,宽度0.4米;内支撑采用I25型钢,支撑间距为3米,双层。

4. 基坑周边建筑及地下管线情况:周边无重要建筑物及地下管线。

5. 场地工程地质条件:土层主要为粘土和砂土,地基承载力较好。

三、施工部署及管理目标1. 施工分项:基坑支护、土方开挖、内支撑安装、基坑排水等。

2. 施工总体部署:按照施工顺序、施工方法、施工进度、质量要求、安全措施等,确保工程顺利进行。

3. 基坑排水措施:采用集水井、排水沟、水泵等设备,确保基坑内积水及时排出。

4. 施工管理与组织机构:成立项目组,明确各岗位职责,确保施工管理有序进行。

5. 管理目标:确保工程质量和安全,按期完成施工任务。

四、施工方案1. 施工顺序:首先进行基坑支护,然后进行土方开挖,接着安装内支撑,最后进行基坑排水。

2. 各主要施工工序的施工方法:a. 基坑支护:采用钢板桩围护,先施工钢板桩,然后进行基坑降水。

b. 土方开挖:采用挖掘机进行开挖,确保开挖深度和宽度符合设计要求。

c. 内支撑安装:在内支撑位置安装I25型钢支撑,确保支撑间距和强度满足要求。

d. 基坑排水:设置集水井、排水沟、水泵等设备,确保基坑内积水及时排出。

五、安全保证措施1. 安全生产管理目标及组织体系:建立健全安全生产责任制,明确各级人员的安全职责。

2. 安全控制及安全交底:对施工人员进行安全教育培训,确保施工人员掌握安全操作规程。

深基坑(槽)支护专项施工方案

深基坑(槽)支护专项施工方案

深基坑(槽)支护专项施工方案一、项目背景深基坑(槽)的支护施工是在特定地理条件下进行的重要工程措施,旨在确保施工过程中安全、高效地进行。

为了有效地组织和实施深基坑(槽)支护工程,制定一套科学合理的专项施工方案至关重要。

二、施工前准备1.确定工程孔坑位置和深度,制定详细的工程设计方案。

2.确认周边环境情况,包括地质、水文等相关情况。

3.制定支护工程施工图纸和技术方案,评估支护结构设计的可行性。

三、实施方案1.支护结构设计–采用混凝土浆墙、钢支撑等结构形式,根据实际情况选择合适的支护方式。

–钢支撑的稳固性和承载能力需满足设计要求,定期检查和维护。

2.施工过程管控–严格按照施工方案组织施工作业,确保各个施工环节无障碍进行。

–在施工中实施严格的安全措施,确保工人的人身安全。

3.地下水处理–如有地下水问题,应采取排水井等方法,及时排水,保障工程施工的顺利进行。

4.监测与应急处理–在整个施工过程中,需进行监测,及时发现问题,以便采取相应的应急处理措施,确保施工安全。

四、质量控制1.严格执行设计要求,确保支护工程的质量符合标准。

2.建立健全的质量检验制度,定期对支护结构进行检测和评估。

五、安全措施1.严格落实各项安全生产制度,确保施工过程中无安全事故发生。

2.加强现场安全管理,做好现场设施排布和警示标识。

六、施工结束及验收1.施工结束时必须进行定级检查,确保工程质量和安全。

2.同时制定整改措施,对存在的问题进行及时整改。

结语深基坑(槽)支护专项施工方案是一个工程施工中关键的部分,只有通过科学合理的方案才能确保工程的顺利进行,最终取得成功。

在实际施工中,需严格按照本文提出的方案进行操作,同时根据实际情况灵活调整,以应对可能出现的问题,确保支护工程的顺利进行。

深基坑支护工程施工方案

深基坑支护工程施工方案
- 制定施工现场环保措施,严格控制扬尘、噪音、废水等污染物的排放。
- 建立健全施工现场环境卫生管理制度,定期对施工现场进行清洁、绿化。
- 对施工人员进行环保教育,提高环保意识,做到文明施工。
- 合理规划施工场地,确保施工材料、设备堆放整齐,通道畅通。
2. 风险应急管理
- 开展风险评估,识别可能存在的安全隐患和风险因素,制定相应的防范措施。
- 基坑开挖及支护:分阶段进行基坑开挖,同步进行支护结构施工,预计工期2个月。
- 地下结构施工:完成地下室结构施工,包括底板、墙体、顶板等,预计工期3个月。
- 后期收尾:包括支护结构拆除、降水井封堵、场地恢复等,预计工期1个月。
具体施工进度安排如下:
- 第1-2周:前期准备,办理施工手续,搭建临时设施。
- 对关键工序和特殊过程进行重点监控,确保施工质量。
- 定期组织质量培训,提高施工人员质量意识。
- 验收环节严格按照设计要求和相关规范进行,确保工程质量。
2. 安全保障
- 建立健全安全生产责任制,明确各级管理人员、施工人员的安全生产职责。
- 制定完善的安全生产规章制度,包括安全操作规程、应急预案等。
- 前期准备:包括施工场地平整、临时设施搭建、施工图纸及技术交底等,预计工期1个月。
- 桩基工:进行灌注桩施工,包括桩位放样、钻孔、钢筋笼制作、混凝土浇筑等,预计工期2个月。
- 支撑体系施工:完成预应力混凝土撑杆、型钢等支撑体系安装,预计工期1.5个月。
- 降水工程:进行降水井施工、水泵安装及降水系统调试,预计工期1个月。
- 技术质量经理:负责技术质量部的全面工作,制定施工技术方案和质量标准;
- 技术员:负责施工过程中的技术指导、质量检查及验收工作;
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工组织设计(方案)报审表
GD220103□□单位工程施工组织设计(施工方案)
单位(子单位)工程名称:中新景新四季花园工程
工程地点:增城市中新镇风光路风门坳
总承包施工单位:(法人章)广州金大建筑工程有限公司
施工单位:(法人章)广州金大建筑工程有限公司
编制单位:广州金大建筑工程有限公司
编制人:
编制日期:二O一一年七月五日
审核人:
审批人:(编制企业技术负责人)
审批日期:二O一一年七月五日
基坑边坡支护施工方案
一、工程概况
1、增城市中新镇景新四季花园项目位于增城市中新镇风光路风门坳,北临广汕公路、交通十分便利。

该工程建设单位为增城市增林贸易有限公司,设计单位为广东粤建设计研究院有限公司,监理单位为广州创源汇美工程建设监理有限公司,施工单位为广州金大建筑工程有限公司。

该工程为地上2~18层商住楼,部分地段设半地下车库。

具体为:
1期地下室:1栋,面积23246㎡;商业A:1栋,地上2层,建筑面积6862㎡;商业B:1栋,地上2层,建筑面积1332㎡;安居楼A1~A4,4栋,地上18层,建筑面积共23766㎡;酒楼:1栋,地上5层,建筑面积7335㎡;商住楼1#~8#,3栋,地上18层,建筑面积共54489㎜,整个项目的总建筑面积为117030㎡,目前,场地的管桩基础已施工完毕,场地地势平坦,场地周围无固定居民点,整个环境有利于工程施工。

2、根据岩土工程勘察报告,结合附近场地的工程经验,各层土层特征具体如下:
第一层:填土:层厚4.5~6.3米,平均厚度5.09米。

第二层:粉质粘土:层厚2.1~3.0米,平均厚度2.5米。

第三层:粉土:层厚1.7~3.0米,平均厚度2.25米。

第四层:粉质粘土:层厚2.1~3.5米,平均厚度3.04米。

以下各层略。

3、基坑地质条件特点及周边环境:
基坑开挖深度范围内主要为粉土和粉砂,地质条件较好。

基坑周边场地开阔,地质条件简单,无发现不良地质现象,需考虑基坑四周施工通道和临
时堆载以及雨水冲刷等不利因素。

本场地拟建工程基础为自然地坪以下约3.5米。

基坑四周场地较为开阔,为确保雨季施工期间的安全,必须采用相应的支护措施。

根据地质条件和场地环境以及该地区类似基坑的支护经验,采用土钉墙的支护结构。

二、施工工艺
1、边坡坡度为1:1.5;土钉钢筋采用Ⅱ级钢筋,直径不小于Ф16mm,长度为1.0米,间距1.5m*1.5m呈矩形或菱形布置,与水平夹角宜为10°。

喷射混凝土面层配置钢板网。

喷射混凝土强度等级为C20,厚度为50mm。

在土钉墙的墙顶部采用混凝土护面,宽度约1.0米。

在坡顶砌挡水墙和设排水沟,并按装排水设施。

2、土钉墙的施工顺序为:按设计要求自上而下开挖工作面,修整坡面→埋设喷射混凝土厚度控制标志→安设土钉→绑扎钢板网、焊接承压板→喷射混凝土→设置坡顶、坡面的排水系统;基坑开挖应按设计要求分层开挖,分层开挖高度由设计要求土钉的竖向高度距离确定,坑底距第一排土钉最大距离为0.5米。

3、喷射混凝土面层时,石子粒径不大于15mm,具体配比由实验室出具的混凝土配比单确定。

喷射作业应分段进行,同一分段内喷射顺序应自上而下;喷射混凝土时,喷头与受喷面应保持垂直,距离为0.6~1.0米,喷射表面应平整,呈湿润光泽,无干斑、流淌现象。

喷射混凝土终凝2小时后,应喷水养护,养护时间为3~7天。

4、喷射混凝土面层中的钢板应在喷射前铺设,钢筋保护层厚度不应小于10mm。

钢板网用插入土中的钢筋固定,与土钉应连接牢固。

三、安全措施
1、对已施工完的边坡要进行位移监测。

2、基坑周围砌筑挡水墙,要求高出地面300mm。

避免地面水流入基坑,冲刷边坡。

基坑内做好排水沟及集水井,保证排水通畅。

3、现场机电设备应有防水设施,机电设备应有接地和接零。

并定期检查,发现问题及时处理。

4、现场作业人员在进入施工现场前必须接受班前教育和安全技术交底。

对机械操作人员必须接受岗位培训,并考核合格。

在操作时应正确佩戴安全帽和绝缘手套。

5、机械作业半径内严禁有其它工种作业。

应搭设牢固稳定的操作平台。

6、施工用电应由专业电工负责,严禁私自接线。

7、所有工作人员严禁在上岗期间饮酒或酒后上岗。

四、监测计划:
1、根据基坑开挖设计方案,按相关的规范规定和要求,基坑壁位移按安全等级为三级布设观测点、控制点和基准点;水平位移监测点在基坑坡顶布置1排,按30m间距沿基坑开挖方向布置。

基坑顶竖向位移监测点沿基坑四周根据情况布设;控制点和基准点应根据现场实际情况选定和埋设,其埋设位置与边坡垂距大于30m,以免边坡位移时,控制点和基准点产生影响。

控制点、沉降基准点的稳定性是确保监测数据准确的保证,故埋设时按有关规定进行。

2、应根据场地的实际情况,该基坑为多边形,基坑监测方法为:采用方向法观测坑壁位移,用正倒镜投点或测角法进行。

3、该基坑工程采取人工观测和仪器观测相结合的办法进行监测,人工
观测每天沿基坑四周进行观测,并做出记录;仪器采用水准仪和经纬仪进行,每支护一层土钉各观测一次。

根据基坑壁变形情况决定观测次数。

如有事故征兆时,应连续观测,并采取相应措施进行处理。

五、应急措施
分析和预测支护施工中可能发生的事故,采取相应的应急措施,针对本工程的实际情况,拟决定采取以下防止措施:
1、现场准备一定数量的砂袋及砂土,必要时可对被动区采取压重法,可有效减少基坑变形和抵抗基坑隆起。

2、对于局部土体剥落,可采用沙袋填充和预留注浆管封闭注浆。

3、如边坡变形较大,可加长土钉进行加固。

最新文件---------------- 仅供参考--------------------已改成word文本--------------------- 方便更改。
