合福铁路(安徽段)4标四分部大临工程和施工组织安排

合福铁路(安徽段)4标四分部大临工程和施工组织安排

合福铁路(安徽段)4标新建工程(DK158+100~DK166+600)大临工程和施工组织安排二0一0年四月二十一日合福铁路(安徽段)4标新建工程37.592公里,中铁二十四局合福铁路工程指挥部四分部施工起讫里程为DK158+100~DK166+600,正线长8.5公里,合同造价约3.6亿元。

工程分布在芜湖市南陵县工山镇。

铁路设计等级为国家I 级、双线,设计时速350km/h。

主要内容为“1隧4桥4路基”。

主要工程量:隧道1座/2580m(子谦山隧道全长3810m),特大桥2座/3520m(泉山垄特大桥2520m、余村特大桥1000m),大桥2座/400m(祠堂缪1号大桥190m、祠堂缪2号大桥210m),路基4段合计2000m。

工程特点:桥隧为主,地势平坦,隧道不良地质较多。

重难点工程:子谦山隧道。

第一施工临时设施部署根据本标段实际情况及现场调查,本着节约用地,降低成本、永临结合、尽量利用既有设施的原则,本段计划设置大型混凝土搅拌站1座;施工便道长6.47km;便桥1座,长24m;临时施工场地6处;变压器7座,共计容量3345KVA;临时租用土地106亩(不含取弃土场)。

房屋拆迁区施工便道受场地限制,在墩台位置需绕行,施工中尽量加快进度及时回填基坑,保证便道通畅。

一、大型混凝土搅拌站全线在X70县道11公里标(离铁路3公里)处(对应里程DK160+850),设置大型混凝土搅拌站1座,辐射全段范围,进行砼集中生产、供应,(该处位于县道旁,连通S320省道,交通便利,地势相对较高,全线重难点工程位置,砼方量集中),租地面积约20亩,安装2+2立方搅拌楼两条生产线,满足高峰期日产2000立方砼的需用量。

二、施工便道全线从隧道出口沿桥侧红线外拉通新修施工便道干线,总长约6.47km,需租用土地约70亩,便道宽度5m,尽量不占用路基桥梁红线,困难地段采取临时绕道措施;施工前做好地表排水疏干,尽量利用路基挖方段山皮土石混合料填筑,上铺10cm厚碎石或废矿碴路面碾压成型,便道高出原地面0.5m,两侧做好排水沟,排水沟断面不小于0.3m2,并保持水流畅通,经过跨水地段,要埋置钢筋混凝土圆管或搭设简易便桥,沿线施工便道相隔400~500m设会车平台,具体设置情况如下:1、DK160+680(子谦山隧道出口)~DK163+300(泉山垄特大桥福州台)段从既有X70县道引入沿桥向修筑施工便道,长2.62km。

最新合福客专安徽段轨枕埋入式高速道岔施工方案823

最新合福客专安徽段轨枕埋入式高速道岔施工方案823

合福客专安徽段轨枕埋入式高速道岔施工方案2013823新建铁路合肥至福州安徽段客运专线站前一标合福铁路轨枕埋入式高速道岔施工方案项目总工:项目经理:中铁四局集团合福铁路安徽段站前一标项目经理部二〇一三年七月十三日新建铁路合肥至福州安徽段客运专线站前一标合福铁路轨枕埋入式高速道岔施工方案文件编号:版本号: A修改状态:1发放编号:编制:复核:审核:批准:有效状态:中铁四局集团合福铁路安徽段站前一标项目经理部二〇一三年七月十三日目录1、编制依据、编制原则、编制范围 (5)1.1编制依据 (5)1.2编制原则 (5)1.3编制范围 (6)2、工程概况 (6)2.1工程概述 (6)2.2主要工程数量 (6)2.3工程特点、重点、难点及措施 (7)2.3.1主要重点、难点 (7)2.3.2针对本工程重点、难点采取的措施 (8)3、总体施工组织 (8)3.1施工部署规划 (8)3.2施工队伍的来源 (8)3.3主要相关工程规划及布置 (8)4、施工进度安排 (10)4.1施工进度安排原则 (10)4.2总体施工进度安排 (11)5、主要工程项目的施工方案、施工方法 (12)5.1总体施工方案 (12)5.2高速道岔施工方法及流程 (14)5.2.1道岔区基标测量 (14)5.2.2道岔厂内组装及验收 (15)5.2.3道岔运输 (15)5.2.4起重、吊装 (15)5.2.5道岔区底座混凝土施工 (16)5.2.6绑孔道床板底层钢筋网、绝缘处理 (16)5.2.7岔枕、岔轨拼装及联接 (16)5.2.8道岔轨排初步定位、联接 (17)5.2.9安装支撑调整装置 (17)5.2.10道岔一次精调 (18)5.2.11道床板钢筋安装及绝缘测试 (19)5.2.12道岔电务转换设备检测、调试、拆除 (19)5.2.13道床板混凝土模板安装 (20)5.2.14道岔二次精调 (21)5.2.15道床板混凝土浇筑施工 (22)5.2.16道岔线性整治 (24)5.2.17道岔钢轨焊接与锁定 (24)6、主要材料及机械设备配制 (28)1、主要机械设备 (28)7、施队伍部署及任务划分 (29)7.1劳动力进场及任务划分 (29)7.2劳动力管理 (29)7.3劳动力配备计划 (29)8 工期保证措施 (30)8.1保证工期的组织管理措施 (30)8.2保证工期的技术措施 (30)8.3保证工期的劳动力保证措施 (30)8.4优化机械设备配置 (31)9、质量保证措施 (31)9.1工程质量目标 (31)9.2质量保证体系 (31)9.3工程质量保证措施 (31)9.3.1施工组织管理措施 (31)9.3.2技术交底制度 (32)9.3.3测量复核制度 (33)9.3.4试验检验制度 (33)9.3.5混凝土质量保证措施及方案 (33)9.4质量控制程序实施细则 (34)10、安全保证措施 (34)10.1安全保证体系 (34)10.2.安全目标 (34)完善安全生产保证体系。

二分部九月工地例会汇报材料 10.3

二分部九月工地例会汇报材料 10.3

合福铁路安徽段监理例会汇报材料中铁十一局集团合福铁路安徽段站前七标项目经理部二分部二〇一〇年十月二日监理例会汇报材料尊敬的监理项目部领导:我分部九月份以来,在地方政府、京福公司、监理项目部的大力支持下,管段工程施工基本展开,部分隧道及桥梁工程已经开工,并进行正常施工,现将具体情况汇报如下:一、施工准备情况和完成的主要形象进度1、施工准备情况准备工作已全部完成,项目部驻地建设,管理机构设置全部完成,管理人员到位,整个项目健康运行,拌合站已于本月全部验收通过,正式用于工程施工。

(1)人员到位情况分部设置六部四室:安质部、工程部、计划部、财务部、机运部、物资部、办公室、测量室、试验室及协调室,人员已全部到位,共58人。

三个架子队到位77人。

(2)施工队伍上场情况:目前上场2个土方工班、4个隧道工班、5个桥涵工班、2个桩基工班、1个综合工班,目前共到位劳务人员700人。

各工班劳务合同均按照公司流程签订完成。

(3)机械设备进场情况:截止到目前,本分部共到位挖掘机15台,装载机14台,自卸汽车30台,推土机3台,压路机2台,混凝土运输罐车10台,空压机18台,喷射机6台,发电机组5台,潜孔钻机8台,管棚钻机2台,冲击钻22台,吊车3台。

2、完成的主要形象进度(1)大临建设①征地本分部永久性征地计划458亩,目前已全部征完;计划临时征地720亩,实际征地目前已完成719亩,预计临时征地突破800亩。

目前临时用地主要还剩余弃土场和善亭隧道浅埋反压段的施工用地。

②便道施工本分部计划新修便道24公里,改扩建便道18公里,到目前为止全部完成,并与相邻本标段三分部便道贯通。

③砼搅拌站建设我分部共设置3个砼拌合站。

蓝田拌合站安置两套90型砼拌合楼,负责潘东宅特大桥(和三分部交界)至蓝田隧道的砼供应;晔岔拌合站安置两套90型砼拌合楼,负责蓝田隧道出口至善亭隧道进口段的砼供应;岑山拌合站为2套60型砼拌合楼,负责善亭隧道出口段的砼供应。

电化局:1458中铁电化局合福铁路汇报材料资料

电化局:1458中铁电化局合福铁路汇报材料资料
2020/7/6
配备灭火器材,标识明显,责任划分明确,安质部会同机械主管 部门一起对上线所有施工车辆进行了检查,重点检查车辆的刹车 系统、转向系统、灯光系统、轮胎磨损情况、车上备品情况及随 车记录进行检查,对存在问题的车辆责令司助人员及时维修,并 针对山区行车和恶劣天气行车对司机进行了安全教育,行车过程 中都能坚持车长制和派车单制度。接触网专业针对目前的作业项 目主要检查了吊装作业、放线作业、上部安装作业,对吊装作业 的车辆年检合格证书及起重工的特种作业操作证进行检查,均在 有效期范围内,起重操作人员能持证上岗,按规范操作。吊装现 场能够按要求设置防护,作业人员对吊装带认真检查,吊装工具 无破损现象,现场未出现安全隐患。上跨等级公路立杆作业都能
结合现场施工状况,认真开展安全大检查活动,对施工现场 及驻地进行了全面检查,对存在的问题进行了整改,检查及整 改情况如下:
接触网专业 驻地及车辆检查:组织项目部、中心料库及作业队驻地及班 组共20个工点进行了安全用电、驻地消防、食堂卫生等项目的 检查。驻地安全用电方面布线合理,宿舍内无私拉拉乱现象, 中心料库专门聘请专业电工布线、接线,并进行配电箱的安装, 标牌、标识醒目规范,接线符合相关规范。各驻地都能按要求,
运输过程中能执行专项方案。隧道打孔安装操作规范,临时用电 都按要求安装了漏电保护装置。
通信信号专业现场检查:对蚌福联络线临近既有线及室内施 工进行了重点检查,检查发现室内作业材料乱堆乱放、防火设施 不完备等情况,及时督促作业队进行了整改、落实,现都已按要 求整改到位,并能认真保持、标准化作业,做到文明施工。驻地 及料库检查:主要针对防火防盗等情况进行了检查,摄像头、灭 火器都按要求配备到位,但存在回收废料胡堆乱放和消防设施配 置不规范等问题,现已全部整改到位。房建专业项目部本月自查 过程中,共计下发巡视检查记录6份,均已按要求整改完毕。四 里河分区所一层顶板钢筋垫块布置不足,已按要求加设;柴林桥

安徽铜陵公铁桥接线环评简本

安徽铜陵公铁桥接线环评简本

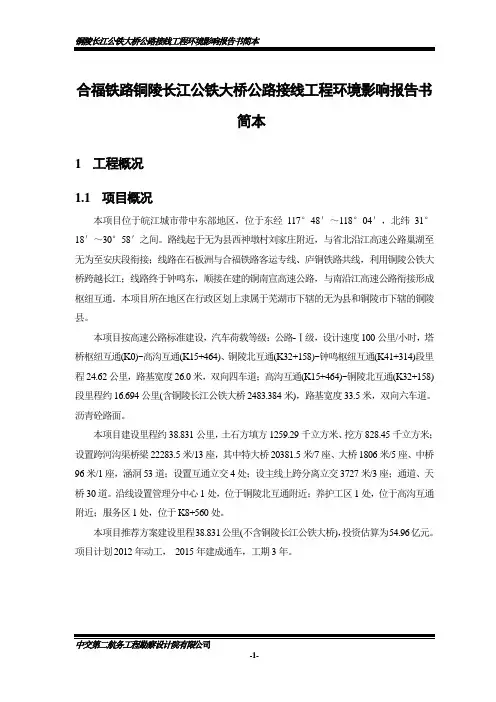

合福铁路铜陵长江公铁大桥公路接线工程环境影响报告书简本1 工程概况1.1 项目概况本项目位于皖江城市带中东部地区,位于东经117°48′~118°04′,北纬31°18′~30°58′之间。

路线起于无为县西神墩村刘家庄附近,与省北沿江高速公路巢湖至无为至安庆段衔接;线路在石板洲与合福铁路客运专线、庐铜铁路共线,利用铜陵公铁大桥跨越长江;线路终于钟鸣东,顺接在建的铜南宣高速公路,与南沿江高速公路衔接形成枢纽互通。

本项目所在地区在行政区划上隶属于芜湖市下辖的无为县和铜陵市下辖的铜陵县。

本项目按高速公路标准建设,汽车荷载等级:公路-Ⅰ级,设计速度100公里/小时,塔桥枢纽互通(K0)~高沟互通(K15+464)、铜陵北互通(K32+158)~钟鸣枢纽互通(K41+314)段里程24.62公里,路基宽度26.0米,双向四车道;高沟互通(K15+464)~铜陵北互通(K32+158)段里程约16.694公里(含铜陵长江公铁大桥2483.384米),路基宽度33.5米,双向六车道。

沥青砼路面。

本项目建设里程约38.831公里,土石方填方1259.29千立方米、挖方828.45千立方米;设置跨河沟渠桥梁22283.5米/13座,其中特大桥20381.5米/7座、大桥1806米/5座、中桥96米/1座,涵洞53道;设置互通立交4处;设主线上跨分离立交3727米/3座;通道、天桥30道。

沿线设置管理分中心1处,位于铜陵北互通附近;养护工区1处,位于高沟互通附近;服务区1处,位于K8+560处。

本项目推荐方案建设里程38.831公里(不含铜陵长江公铁大桥),投资估算为54.96亿元。

项目计划2012年动工,2015年建成通车,工期3年。

2.2 环境现状评价结论2.1 自然环境地貌包括低山、丘陵、平原等,地形起伏较大,总趋势表现为南北两端高、中部低。

选线区域属亚热带湿润季风气候区,具有气候温和湿润,四季分明,雨量充沛,光照充足,无霜期长等特征。

合福高铁四标临时用电施工组织设计

合福高铁四标临时用电施工组织设计

目录1、工程概况 (2)2、供用电方案确定 (2)3、配电系统的布置 (5)4、施工要求及技术、安全保证措施 (6)5、施工现场防雷措施 (8)6、施工现场电气防火措施 (9)7、定期检查制度 (8)8、电工职责 (9)9、临时用电安全技术交底 (10)10、建立健全临时用电安全技术档案管理 (10)11、附件1 负荷计算书 (11)12、附件2 导线截面计算 (11)13、附图1 施工组织机构图 (11)14、附图2 临时用电施工平面布置图 (11)1、工程概况本标段为新建合肥至福州铁路安徽段站前HFZQ-4标段,里程范围DK138+808~DK176+400,正线长度37.592km;本标段在铜陵市设铜陵北车站1座,在南陵县设南陵车站1座。

标段内另含建铜陵北站与宁安城际铁路的联络线(长8。

726km,其中,上行4。

768km,下行3。

958km)。

我单位已成立“合福铁路安徽段站前四标项目经理部”(以下简称项目部),项目部负责本工程所有工程的施工。

项目部下设一至五分部,主要负责路基、桥隧施工。

南陵和铜陵北制梁厂负责桥梁预制,南陵板厂负责轨道板制作,下设电务分部负责本标段内的电力和通信迁改.2、供用电方案确定根据用电负荷计算一分部需安装变压器6台,容量为1800KVA(在铜陵县钟鸣镇境内);二分部需安装变压器12台,容量为8910KVA(在铜陵县钟鸣镇境内);三分部需安装变压器11台,容量为5660KVA(在铜陵县钟鸣镇境内);四分部需安装变压器14台,容量为5890KVA(在铜陵县钟鸣镇境内2台630KVA变压器,其余在南陵县境内);五分部需安装变压器7台,容量为2800KVA(在南陵县峨岭镇境内);铜陵北梁厂需安装变压器1台,容量为800KVA(在铜陵县钟鸣镇境内);南陵梁厂需安装变压器1台,容量为800KVA(在南陵县境内);南陵板厂需安装变压器1台,容量为1250KVA(在南陵县境内)。

10.19二分部工作汇报

10.19二分部工作汇报

合福铁路安徽段站前二标项目经理部二分部工作情况汇报中铁十三局合褔铁路安徽段站前二标项目经理部二分部二〇一一年十月十九日合褔铁路项目部二分部有关工作情况汇报一、工程概况合福铁路安徽段站前二标二分部管段工程分为两部分:第一部分从裕溪河特大桥的300#墩到铜陵长江特大桥北岸引桥合肥台,位于居巢区银屏镇和无为县石涧镇境内,里程为DK81+587.175~DK87+630.949,长6043.774m,其中①裕溪河特大桥:长1213.05m,35个墩台,352根桩基;②望湖山特大桥:长1551.06m,49个墩台, 368根桩基;③革古山隧道:长353.16m(暗挖段241.16m,明洞112m);④革古山特大桥:长1453.53m,46个墩台,376根桩基;⑤三段路基工程全长1494.114m,5座框架涵120.94延米。

第二部分无为站高架站工程,位于无为县福渡镇境内,里程为DK105+078.939~DK106+027.239,桥长940.30m,主线部分主要工程量:30个墩柱,30个承台,359根桩基;17-32m双线简支箱梁; 2-32m异型梁4联;4-32m道岔梁2联;到发线及站台工程量因施工图未到而未知。

二、主体工程进展情况1、桥梁工程①、裕溪河特大桥:钻孔桩施工开累53根。

②、望湖山特大桥:钻孔桩施工开累329根;承台施工开累39个;墩身施工开累37个。

③、革古山特大桥:钻孔桩施工开累329根;承台施工开累21个;墩身施工开累7个。

④、无为站特大桥(主线部分):钻孔桩施工开累337根;承台施工开累7个。

合计:钻孔桩施工开累1048根;承台施工开累67个;墩身施工开累44个。

2、隧道工程①、革古山隧道仰拱施工开累102m。

②、革古山隧道暗洞上台阶累计进尺49.8米;中台阶累计进尺45.6米;下台阶累计进尺30.6米;二衬累计完成9米。

3、路基工程①、高压旋喷桩施工开累完成7133根/74263延米。

合福一标蚌福联络线营业线施工汇报材料样本

合福一标蚌福联络线营业线施工汇报材料样本

中铁四局合福铁路安徽段站前一标蚌福联络线营业线施工汇报材料中铁四局合福铁路安徽段站前一标项目经理部12月12日一、工程概况:中铁四局合福铁路安徽段站前一标从合蚌合福设计分界点HBDK124+00开始,标段终点DK32+058本标段由合福蚌福联络线(HBDK124+000-HBDK148+135) 和合福铁路区间正线( DK1+250-DK32+058) 两部分组成。

蚌福联络线从合肥北站西侧引出, 上跨合武绕行线后折向西, 沿既有线南侧过桃花店站后利用既有线至合肥西站; 合肥西站改建成宁西场和合福场分离, 蚌福联络线出合肥西站后继续南行至合宁高速公路北侧, 向东经匡河景观带接至合肥南站。

在合宁高速南侧新设桃花镇线路, 将既有宁西、合九三条线路改造成两线引入合肥西站宁西场。

其中涉及营业线施工部分主要有: 蒙城北路特大桥上跨徐底下枢纽7个门式墩及上部架梁、上跨药品专用线连续梁; 桃花店站改; 药品专用线及十八公里专用线改造; 合肥西站改; 新建合九线路所; 合九线路所至桃花店间三线并两线改造等。

二、现场施工进展情况:蚌福联络线临近营业线施工方案、蒙城北路特大桥上跨徐底下枢纽7 个门式墩下部结构施工方案、东流路桥边跨改造施工方案已经过路局批准, 每月按照路局计划正常施工。

涉及桃花店站改、合肥西站改、新建合九线路所相关工程施工方案已经过路局站段预审, 计划本月报路局评审, 相关站改工程待方案经过路局评审后再按程序启动。

三、工期计划合福铁路安徽段站前一标8 月15日开工, 计划 4 月铺轨, 3 月竣工。

其中蚌福联络线营业线部分工期计划为:蒙城北路特大桥上跨徐底下枢纽7 个门式墩计划 5 月完成、 6 月架梁经过; 上跨药品专用线连续梁计划11 月开始施工, 5 月完成。

药品专用线11 月改造完成。

1 8公里专用线4 月改建完成。

合福铁路安徽段创优规划(参考)

合福铁路安徽段创优规划(参考)

1.1工程概况主要工程量合福铁路安徽段站前七标工程起讫里程DK***+***,施工总长度****km,共有单位工程**个。

主要工程项目及数量有:路基工程区间路基土石方3303043.25断面方;站场土石方1625366断面方;桥梁工程有特大桥7座/6466.45延长米;大桥29座/7197.06延长米;中桥12座/871.68延长米;小桥3座/26.4延长米;隧道8座/14713延长米;轨道工程正线:铺轨427.47公里; 站线:铺轨20.83公里。

1.2主要技术标准铁路等级:客运专线;正线数目:双线;基础设施速度目标值:速度目标值:250km/h,预留350km/h;最大坡度:20‰;最小曲线半径:7000;牵引种类:电力;机车类型:动车组;到发线有效长度:650m;列车运行控制方式:自动控制;行车指挥方式:综合调度。

1.3参建单位1.4.1建设单位:京福铁路客运专线安徽有限责任公司。

1.4.2勘察设计单位:中铁第四勘察设计院集团有限公司。

1.4.3施工单位:中铁十一局集团公司。

1.4.4监理单位:北京中铁诚业工程建设监理有限公司和莫特麦克唐纳咨询(北京)有限公司联合体。

2工程质量及创优目标2.1.指导思想深入贯彻科学发展观,坚持“以人为本、服务运输、强本简末、系统优化、着眼发展”的铁路建设新理念,以和谐发展、科学发展统领工程建设全局,全面实施“六位一体”管理,以创建“双优”工程(工程优质、人员优秀)为载体,深入贯彻京福客专安徽公司“不辱使命、拼搏奋斗、和谐有序、安全优质”的管理理念,精心组织,精心施工,精心管理,建造精品工程、安全工程。

2.2质量目标质量目标:全线工程质量符合国家、铁道部有关标准、规范和设计文件要求,整体质量达到世界先进水平,并经得起运营的检验和历史的考验。

具体指标为:2.2.1检验批、分项、分部工程施工质量检验合格率100%,单位工程一次验收合格率100%。

杜绝质量事故。

2.2.2主体工程质量零缺陷,其中桥梁隧道混凝土结构使用寿命不低于100年,无砟轨道使用寿命不低于60年。

安徽某市铁路枢纽工程监理工作总结

安徽某市铁路枢纽工程监理工作总结

合肥铁路枢纽新建合肥北城至合肥站工程HFSN-1标监理工作总结上海华东铁路建设监理有限公司合肥枢纽一标监理总站2013.10目录第一章工务工程 (1)第二章测量专业 (41)第三章接触网专业 (45)第四章电力变电专业 (51)第五章防灾专业 (56)第六章客服专业 (61)第七章通信专业 (65)第八章信号专业 (69)第九章信息专业 (73)第十章房建专业 (77)第十一章环水保专业 (84)第一章工务工程1.工程概况1.1工程概况合蚌客运专线北连京沪高铁,南接合肥枢纽与合宁、合武铁路相衔接,是京沪高铁与沪汉蓉快速客运通道间快速连通线,也是京福铁路客运专线的重要组成部分。

合肥枢纽监理一标工程由合蚌线和蚌福联络线两个部分组成,工程范围从合蚌线DK105+500至合肥站。

本段客专共设2个车站,依次为合肥北城、合肥站。

其中合肥北城站为新建车站,合肥站为改建既有车站。

本段工程同步新建合肥北城站至合肥南站蚌福联络线(部分)。

同时,对既有淮南线、淮南绕行下行线、合武绕行上行线等3条正线以及铝厂专用线等4条专用线进行改造。

本段工程合蚌正线为CRTSⅡ型板式无砟轨道结构,道岔采用长枕埋入式。

钢轨采用100m定尺长、60kg/m、U71Mn(k)无螺栓孔新轨。

至K959+987采用WJ-8C型扣件,K959+987~K976+347采用Vossloh300-1型扣件;K976+347至K978+082设计为新建160km/h线路。

轨枕采用2.6m长的ⅢA型混凝土轨枕,每千米铺设1667根,有砟桥面铺设新Ⅲ型混凝土桥枕(专线3394)枕。

扣件采用弹条Ⅱ型。

路基地段采用双层道床,道床厚度为50cm,道床顶面宽350cm,道床边坡1:1.75,砟肩堆高15cm,桥上道床厚度采用35cm;.K978+082至终点设计为引入既有线改造,换铺P60钢轨,轨枕ⅢA型混凝土轨枕,每千米铺设1667根。

弹条Ⅱ型扣件。

蚌福联络线:合肥北城站DK106+300至DK124+026.526计17.726km纳入合福项目与合蚌同步建设(DK124+026.526至合肥南站与合福项目同步建设)。

合福铁路安徽段施工期环境监理报告

合福铁路安徽段施工期环境监理报告

新建合肥至福州铁路工程(安徽段)Ⅲ标施工期环境监理报告目录1. 前言 (1)2 工程建设概况 (3)2.1 工程简介 (3)2.2 工程主要建设情况 (5)3 区域环境概况与环境敏感目标 (9)3.1 自然环境现状 (9)3.2 社会环境概况 (11)4 环评报告书及批复要求 (12)4.1 环境影响报告书要求 (12)4.2 环评批复要求 (18)5 环境监理机构 (20)5.1 环境监理单位简介 (20)5.2 环境监理工作制度与方法 (20)5.3 环境监理部建设与工作 (21)6 环境管理体系 (23)6.1 建设单位 (23)6.2 施工单位 (23)7 施工期污染控制 (26)7.1 施工期大气污染控制 (26)7.2 施工期废水污染控制 (27)7.3 施工期噪声污染控制 (29)7.4 施工期固体废物污染控制 (30)7.5 环境风险措施落实设施 (30)8 总结及建议 (33)8.1 施工期环境监理总结 (33)8.2 下一步环境监理工作计划及整改建议 (34)新建合肥至福州铁路工程(安徽段)Ⅲ标施工期环境监理报告1. 前言新建铁路合肥至福州铁路位于安徽省中南部、江西省东部、福建省东北部地区,线路北起安徽省省会合肥市,途经安徽省马鞍山、芜湖、铜陵、宣城、黄山五市,江西省上饶市以及福建省南平、宁德两市,南至福建省省会福州市。

正线全长809.92km,分为安徽段和闽赣段建设。

建设标准为双线客运专线铁路,电力牵引。

合福铁路(安徽段)正线全长343.093km,新建配套工程合肥枢纽新建蚌福联络线24.2km、铜陵地区新建铜陵北站与宁安城际铁路的联络线6.621km。

2009年7月,国家发展改革委以《关于新建合肥至铜陵至福州铁路客运专线项目建议书的批复》(发改基础〔2009〕1936号)对项目建设予以批复。

2009年9月,铁道第四勘察设计院编制完成《新建铁路合肥至福州铁路工程环境影响报告书》。

合福铁路桥下变更设计文件(铁四院1-147完)1

合福铁路桥下变更设计文件(铁四院1-147完)1

一、变更设计依据1.《铁路工程绿色通道建设指南》(铁总建设〔2013〕94号)。

2、京福客专安徽公司《关于编制合福铁路安徽段桥下绿化I类变更设计的函》(京福工程函〔2015〕410号)3、京福闽赣铁路客运专线有限公司《关于尽快完成合福铁路闽赣段新增桥下绿化、防护栅栏补强等工程变更设计的函》的函(京福闽赣工函【2015】224号)。

二、变更设计范围本次变更设计为合福铁路全线范围(含联络线)内桥梁下部绿化变更,变更设计范围如下:1.合福铁路区间正线:DK0+000~DK812+640,全长810.4km;2.蚌福联络线HBDK124+021.651(铁四院与上海院设计分界里程)~HBDK148+162.865合肥南站(不含),长度24.044km。

3.新建铜陵联络线,单线长度合计6.622km。

4.新建上饶联络线,单线长度合计20.644km。

5.合肥南站(HBDK148+162.865~DK1+026.71)的桥下绿化工程已纳入合肥枢纽南环线工程,福州枢纽福飞路至福州站(DK809+703.944~DK812+640)的桥下绿化工程已纳入福州站扩改建工程,本次变更不含。

三、原设计情况根据《铁路绿色通道建设实施指导意见》(铁建设函〔2007〕472号)的相关要求,桥梁地段绿色通道设计主要包括桥台锥体边坡。

原设计中桥梁地段桥台锥体边坡采用M10水泥砂浆砌片石防护,桥下用地界内没有进行绿化设计。

桥下绿化变更设计四、变更设计原因2013年8月,中国铁路总公司发布了《铁路工程绿色通道建设指南》(铁总建设〔2013〕94号)(以下简称《指南》)。

根据“《指南》5.0.1 桥梁地段绿化设计范围应包括桥下用地界内及适宜绿化的桥台锥体边坡”的要求和京福客专安徽公司和闽赣公司来函要求,对桥下用地界内地段进行绿化景观效果变更设计。

五、变更设计说明(一)沿线绿化条件分析合福铁路位于安徽省中南部、江西省东部、福建省东北部地区,北起安徽省省会合肥市,途经安徽省巢湖、铜陵、芜湖、宣城、黄山五市,江西省上饶市以及福建省南平、宁德两市,南至福建省省会福州市。

合福客专安徽段轨枕埋入式高速道岔施工方案2013823

合福客专安徽段轨枕埋入式高速道岔施工方案2013823

新建铁路合肥至福州安徽段客运专线站前一标合福铁路轨枕埋入式高速道岔施工方案项目总工:项目经理:中铁四局集团合福铁路安徽段站前一标项目经理部二〇一三年七月十三日新建铁路合肥至福州安徽段客运专线站前一标合福铁路轨枕埋入式高速道岔施工方案文件编号:版本号: A修改状态:1发放编号:编制:复核:审核:批准:有效状态:中铁四局集团合福铁路安徽段站前一标项目经理部二〇一三年七月十三日目录1、编制依据、编制原则、编制范围 ................................................................................. 错误!未定义书签。

1.1编制依据 (6)1.2编制原则 (7)1.3编制范围 (7)2、工程概况 (7)2.1工程概述 (7)2.2主要工程数量 (8)2.3工程特点、重点、难点及措施 (9)2.3.1主要重点、难点 (9)2.3.2针对本工程重点、难点采取的措施 (9)3、总体施工组织 (10)3.1施工部署规划 (10)3.2施工队伍的来源 (10)3.3主要相关工程规划及布置 (10)4、施工进度安排 (12)4.1施工进度安排原则 (12)4.2总体施工进度安排 (12)5、主要工程项目的施工方案、施工方法 (13)5.1总体施工方案 (13)5.2高速道岔施工方法及流程 (16)5.2.1道岔区基标测量 (16)5.2.2道岔厂内组装及验收 (17)5.2.3道岔运输 (17)5.2.4起重、吊装 (17)5.2.5道岔区底座混凝土施工 (18)5.2.6绑孔道床板底层钢筋网、绝缘处理 (18)5.2.7岔枕、岔轨拼装及联接 (18)5.2.8道岔轨排初步定位、联接 (19)5.2.9安装支撑调整装置 (19)5.2.10道岔一次精调 (20)5.2.11道床板钢筋安装及绝缘测试 (21)5.2.12道岔电务转换设备检测、调试、拆除 (21)5.2.13道床板混凝土模板安装 (22)5.2.14道岔二次精调 (23)5.2.15道床板混凝土浇筑施工 (24)5.2.16道岔线性整治 (26)5.2.17道岔钢轨焊接与锁定 (26)6、主要材料及机械设备配制 (31)1、主要机械设备 (31)7、施队伍部署及任务划分 (32)7.1劳动力进场及任务划分 (32)7.2劳动力管理 (32)7.3劳动力配备计划 (32)8 工期保证措施 (33)8.1保证工期的组织管理措施 (33)8.2保证工期的技术措施 (33)8.3保证工期的劳动力保证措施 (33)8.4优化机械设备配置 (34)9、质量保证措施 (34)9.1工程质量目标 (34)9.2质量保证体系 (34)9.3工程质量保证措施 (34)9.3.1施工组织管理措施 (34)9.3.2技术交底制度 (35)9.3.3测量复核制度 (36)9.3.4试验检验制度 (36)9.3.5混凝土质量保证措施及方案 (36)9.4质量控制程序实施细则 (37)10、安全保证措施 (37)10.1安全保证体系 (37)10.2.安全目标 (37)10.3安全保证措施 (37)10.3.1建立健全各项安全制度 (37)10.3.2安全生产教育与培训 (38)10.3.4机械操作 (39)11 环境保护措施 (40)11.1加强环保、水保宣传,提高环保、水保意识 (40)11.2制定环境监测计划,加强对环境监测 (40)11.3文明施工保证措施及创建文明工地规划 (40)1、编制依据、编制原则、编制范围1.1编制依据(1)新建铁路合福铁路工程站前及相关工程合同招标文件。

合福客专安徽段CFG桩监理细则

合福客专安徽段CFG桩监理细则

合福客专(安徽段)HFJL-01标CFG桩监理细则铁四院监理公司合福客专安徽段项目部二○一○年六月CFG桩监理细则一、工程概况HFZQ-1标段起点合蚌合福设计分界点HBDK124+000,标段终点DK32+058。

主要工程数量为:区间路基土石方59.01万方,站场土石方104.47万方,路基附属工程碎石桩4327米、水泥搅拌桩121200米、CFG桩570469米,项目所在区域主要为江淮冲积平原垄岗地貌区,岗地坳谷相间,地形开阔,地势略有起伏,地面标高21~50m;局部地段为剥蚀丘陵区及南淝河一级阶地,低山丘陵地形起伏较大,相对高差80~150m,植被较发育;河流一级阶地地势平坦,地面标高5~10m。

合肥至巢湖烔炀一带为中朝准地台,沿线主要分布郯-庐断裂带。

沿线广泛分布丘陵区的残坡积土、分布于长江冲积平原一、二级阶地的黏性土及淤泥质土和砂卵石土,部分高阶地分布有富含铁锰结核具膨胀性的粉质黏土和网纹状黏土。

DK1+250~DK32+058段沿线路基地段上部地层为第四系上更新统地层,且厚度超过25m,局部基岩埋藏较浅,为非液化地层,对铁路工程影响不大;南淝河特大桥南淝河一级阶地范围内局部地段地层为第四系全新统粉土及粉砂,存在液化可能。

膨胀土主要分布于合肥~巢湖石涧高阶地区,岗地多呈浑园状,自然坡度平缓。

岩性为冲洪积第四系上更新统下蜀组褐黄色粘土及第四系中更新统网纹红土,硬塑~坚硬状,以黏、粉粒含量为主,富含铁锰结核、钙质结核(砂姜石),常在底部形成富集层,岩芯呈灰白色,结构较为致密,垂直节理发育,属高塑性、高液限的弱膨胀土;野外边坡坡面小型冲沟发育,局部形成小型坍塌。

坳谷多呈狭长状,表层多为全新统冲洪积层所覆盖。

路基段内部分地基无法满足铁路路基在沉降和稳定方面的要求,需进行地基加固或处理。

路基处理采用CFG桩加固,设计有效桩长为15~20m,桩径400mm,桩距为1.3~1.5m,正三角形布置,桩身28d立方体抗压强度fcu≥15.00MPa.处理宽度为路堤两侧坡脚之间。

合福铁路安徽段弃渣场稳定性评价调查统计一览表

合福铁路安徽段弃渣场稳定性评价调查统计一览表
DK203+000.0~DK203+300
69.1
21
30
路渣-碎块石为主夹山皮土
前缘砟脚为混凝土挡墙
2级平台
每级平台及砟脚均设
平顶、坡面均覆土,播撒草籽复绿
10
HFZQ-6标
旌德车站弃土场
DK238+160~DK238+480
79.726
70.36
8
路渣-山皮土
前缘砟脚为浆砌片石挡墙


地方规划利用
22
金锅岭隧道进口弃渣场
DK284+612~D284+732
54.733
36.6
20
隧渣-碎块石为主夹石煤
前缘砟脚为浆砌片石挡墙6~8*2.5~3.0
4级平台

裸露,局部有燃烧冒烟现象
23
HFZQ-8标
下堡壂弃土场
DK327+600~DK327+800
35
42
20
粘土、弱风化、强风化岩层
前缘砟脚为浆砌片石挡墙6*2
3级平台
每级平台、砟脚、砟顶均设排水沟
砟顶平台植草
28
小尖山隧道横洞弃渣场
DK339+220~DK339+580
34
34
20
隧渣-碎块石为主夹石粉
前缘砟脚为混凝土挡墙3*30
3级平台

撒草籽
166.1
74
40
隧渣及路渣-花岗岩碎块夹全风化花岗岩砂土
前缘砟脚为片石混凝土挡墙6~8*2.0~2.5
5级平台
每级设混凝土平台及挡水台坡面设计流水槽,四周设浆砌片石排水沟
砟顶覆土撒草籽绿、坡面空心砖植草
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

新建合肥至福州铁路工程(安徽段)Ⅲ标施工期环境监理报告目录1. 前言 (1)2 工程建设概况 (3)2.1 工程简介 (3)2.2 工程主要建设情况 (5)3 区域环境概况与环境敏感目标 (9)3.1 自然环境现状 (9)3.2 社会环境概况 (11)4 环评报告书及批复要求 (12)4.1 环境影响报告书要求 (12)4.2 环评批复要求 (18)5 环境监理机构 (20)5.1 环境监理单位简介 (20)5.2 环境监理工作制度与方法 (20)5.3 环境监理部建设与工作 (21)6 环境管理体系 (23)6.1 建设单位 (23)6.2 施工单位 (23)7 施工期污染控制 (26)7.1 施工期大气污染控制 (26)7.2 施工期废水污染控制 (27)7.3 施工期噪声污染控制 (29)7.4 施工期固体废物污染控制 (30)7.5 环境风险措施落实设施 (30)8 总结及建议 (33)8.1 施工期环境监理总结 (33)8.2 下一步环境监理工作计划及整改建议 (34)1. 前言新建铁路合肥至福州铁路位于安徽省中南部、江西省东部、福建省东北部地区,线路北起安徽省省会合肥市,途经安徽省马鞍山、芜湖、铜陵、宣城、黄山五市,江西省上饶市以及福建省南平、宁德两市,南至福建省省会福州市。

正线全长809.92km,分为安徽段和闽赣段建设。

建设标准为双线客运专线铁路,电力牵引。

合福铁路(安徽段)正线全长343.093km,新建配套工程合肥枢纽新建蚌福联络线24.2km、铜陵地区新建铜陵北站与宁安城际铁路的联络线6.621km。

2009年7月,国家发展改革委以《关于新建合肥至铜陵至福州铁路客运专线项目建议书的批复》(发改基础〔2009〕1936号)对项目建设予以批复。

2009年9月,铁道第四勘察设计院编制完成《新建铁路合肥至福州铁路工程环境影响报告书》。

同月,铁道部以《关于新建铁路合肥至福州铁路工程环境影响报告书的预审意见》(铁计函[2009]512号文)对合福铁路环境影响报告书进行了预审批复。

2009年12月18日,环保部以《关于新建铁路合肥至福州铁路工程环境影响报告书的批复》(环审[2009]543号文)予以批复。

2010年3月,中铁第四勘察设计院编制完成《新建合肥至福州铁路泾县段安徽扬子鳄国家级自然保护区补充环境影响评价报告》。

2010年7月1日,环保部以《关于对新建合肥至福州铁路泾县段穿越安徽扬子鳄国家级自然保护区补充环境影响报告的批复》(环审[2010]175号文)对工程线位在安徽扬子鳄国家级自然保护区段发生变更情况予以批复。

2009年建设单位京福铁路客运专线安徽有限责任公司委托中铁第四勘察设计院组织编制《新建合肥至福州铁路水土保持方案报告书》。

2010年8月26日,水利部以《关于新建合肥至福州铁路水土保持方案的复函》(水保函〔2010〕256号)给予批复。

新建合肥至福州铁路工程(安徽段)于2010年4月开工建设,至2015年4月已基本完成建设。

工程建设期间,建设单位已委托工程监理单位开展项目的环保、水保监理工作。

根据2012年1月国家环保部《关于进一步推进建设项目环境监理试点工作的通知》(环办[2012]5号文)以及环评文件批复中开展施工期环境监理的要求,中铁四院(湖北)工程监理咨询有限公司、甘肃铁一院工程监理有限责任公司、铁科院(北京)工程咨询有限公司、中铁武汉大桥咨询监理公司、北京中铁诚业工程建设监理有限公司、天津新亚太工程建设监理有限公司6家工程监理单位共同委托开展本项目现场环境监理工作。

根据安徽省环境保护厅《安徽省建设项目环境监理试点工作实施办法》(环建函[2012]329号文)以及《安徽省建设项目环境监理技术指南(试行)》(环建函[2012]362号文)的要求,我公司组织技术人员,成立项目环境监理部,会同工程的环水保监理工作单位,对2010年4月至2015年4月时间段内合福铁路工程(安徽段)建设情况、施工期环境保护措施落实情况、环保设施建设情况等内容进行现场调查、核实和监理,并与环评及批复文件进行比对。

现我环境监理部对工程施工期环境保护工作以及环保设施落实情况进行汇总,编制完成《新建合肥至福州铁路工程(安徽段)施工期环境监理报告》,呈报环境保护行政主管部门。

2 工程建设概况2.1 工程简介合福铁路(安徽段)工程正线长度343.093km,新建配套工程包括:合肥枢纽新建蚌福联络线24.2km、铜陵地区新建铜陵北站与宁安城际铁路的联络线6.621km。

全线共涉及车站11座,其中新建车站10座、改建1座,分别是长临河站、巢湖东站、无为站、铜陵北站、南陵站、泾县站、旌德站、绩溪北站、歙县北站、黄山北站,改扩建车站为合肥西站,原环评报告中的合肥南站已列入新建铁路合肥南环线工程项目,不再属于本工程建设项目。

全线在巢湖东、铜陵北、旌德、黄山北设置综合维修工区4处。

本工程正线共有178段路基,总长59.821km;桥梁182座,总长214.656km;隧道52座,总长66.516km。

合肥南站至DK87+600段总长86.35km,正线采用CRTSⅡ型板式无砟轨道;DK87+600至DK343+180段总长255.580km,正线采用CRTSⅠ型双块式无砟轨道。

正线铺轨727.723单线公里,到发线及联络线铺轨93.399单线公里,全线铺设道岔120组。

合福铁路(安徽段)北起安徽省省会合肥市,自合蚌正线北城线路所始,于既有南环线南侧东行,经长临河至巢湖,往南经无为,与庐铜线共建长江大桥越江至铜陵,经南陵、泾县、旌德,绩溪、黄山至江西省。

途径合肥、马鞍山、芜湖、铜陵、宣城、黄山等6市20县区。

本工程地理位置见图2-1-1。

图2-1-1 本工程地理位置图2.2 工程主要建设情况2.2.1 主要参与单位建设单位:京福铁路客运专线安徽有限责任公司;设计单位:中铁第四勘察设计院集团有限公司、中铁大桥勘测设计院;环水保方案编制单位:中铁第四勘察设计院集团有限公司;水保监测单位:长江水利委员会长江科学院;工程监理单位:中铁四院(湖北)工程监理咨询有限公司,甘肃铁一院工程监理有限责任公司,铁科院(北京)工程咨询有限公司,中铁武汉大桥咨询监理公司,北京中铁诚业工程建设监理有限公司,天津新亚太工程建设监理有限公司;环境监理单位:安徽长之源环境工程有限公司;施工单位:中国中铁四局集团有限公司,中铁建大桥工程局,中铁大桥局集团有限公司,中铁二十四局集团有限公司,中交第三航务工程局有限公司,中铁六局集团有限公司,中铁十一局集团有限公司,中国中铁隧道集团有限公司等。

合福铁路(安徽段)站前工程共划分了8个施工标段,6个工程监理标段,工程范围等情况具体情况见表2-2-1。

表2-2-1 标段划分情况2.2.2 主要技术指标铁路等级:客运专线;正线数目:双线;速度目标值:300km/h;线间距:5.0m;最小曲线半径:4000m;最大坡度:20‰;到发线有效长度:650m;牵引种类:电力;列车类型:动车组;列车运行控制方式:自动控制;调度指挥方式:综合调度2.2.3 主要建设内容2.2.3.1 工程主要内容与工期合福铁路(安徽段)主要由线路工程、轨道工程、路基工程、桥隧工程、站场工程、电气化工程等组成。

主体工程的建设情况见表2-2-2。

本项目涉及的环保工程主要包括水处理设施、噪声防治措施、振动防治措施、固体废物处理处置设施。

主要落实情况如下。

(1)噪声防治措施原环评要求设置声屏障174处共计89620延米,2处由于搬迁、46处由于线路变更等原因已经不受铁路噪声影响取消声屏障设置(其中搬迁取消声屏障650延米、线路变更取消声屏障23020延米)、2处由于线路形式变更为隧道、深路堑已取消声屏障950延米,新增27处敏感点要求增加设置声屏障13764延米,同时由于线路偏移总计增加声屏障158延米。

本工程实际实施声屏障151处78922延米(2.15m高声屏障57984延米,2.95m高声屏障7069延米,3.15m高声屏障3228延米,3.78m高声屏障4873延米,3.95m高声屏障5768延米)。

本工程环评要求设置隔声窗212处共105690m2,其中3处在声屏障施工阶段变更为声屏障且已实施,84处由于搬迁、线路变更等原因,已经不受铁路噪声影响,其余125要求设置的隔声窗现阶段尚未实施,计划待试运营监测后,根据监测结果,依据达标情况进行隔声窗设计安装。

环评要求对没有采取声屏障附加隔声窗措施的零星居民住宅实施功能置换措施,共计置换24处敏感点的居民住户55户、2处学校。

目前,2处学校已全部搬迁,9处敏感点由于线位变更已远离不受铁路影响,1处敏感点已全部搬迁,其余14处敏感点的30户居民住户已全部完成拆迁工作。

(2)振动防治措施本工程正线采取铺设无缝线路、无砟轨道,以降低运行过程中铁路振动影响。

环评要求功能置换的96处敏感点中,有34处由于线位远离、2处线路形式变更为隧道,已不受铁路振动影响,其余60处敏感点的159户居民房屋已全部完成拆迁工作。

(3)水污染治理措施合肥西站、长临河站、巢湖东站、无为站、旌德站、歙县北站、绩溪北站、黄山北站、泾县站采取化粪池处理后排入市政管网进入城市污水处理厂。

铜陵北站、南陵站采用厌氧滤池+人工湿地处理后排入车站附近沟渠。

(4)大气污染防治措施本线均采用电力牵引,属于清洁能源,无流动源污染物排放。

沿线无新建锅炉,采用太阳能、电能或太阳能带辅助电加热供应热水,无污染物排放,运营期对沿线空气环境无影响。

(5)固体废弃物处理处置措施旅客列车垃圾和车站内的职工生活垃圾实行定点收集,统一处理,在车站和候车厅内设垃圾桶和垃圾转运设施,交由地方环卫部门统一处理。

(6)电磁防护建设单位已预留补偿款155.45万元,计划本工程运营期根据工程电磁的实测结果,对采用天线收看且接收信噪比因受本工程影响而小于35dB的电视用户进行有线电视入网补偿。

2.2.3.3 施工期大临工程设置情况全线路基AB填料采取外购商品土形式,全线未设取土场。

全线共设置弃土(渣)场138处,制梁场14处,轨道板场3处,拌合站35处,新建便道323.38km,铺轨基地2处。

2.2.3.4 环保投资情况合福铁路(安徽段)工程投资估算总额约为5249239万元,现阶段环保投资约141344.25万元,占2.69%;此外生态恢复与水土保持措施、噪声治理措施正在逐步落实过程中,其环保投资正逐步投入,其余环保投资均落实到位。

3 区域环境概况与环境敏感目标3.1 自然环境现状3.1.1 地理位置新建铁路合肥至福州铁路位于安徽省中南部、江西省东部、福建省东北部地区,线路北起安徽省省会合肥市,途经安徽省巢湖、铜陵、芜湖、宣城、黄山五市,江西省上饶市以及福建省南平、宁德两市,南至福建省省会福州市。
