江苏省电力公司关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)

合集下载

电网工程建设预算编制与计算规定

电网工程建设预算编制与计算规定

一、建筑预算费用的构成一、直接费1、直接工程费:1、人工费2、材料费3、施工机械使用费2、措施费1、冬雨季施工增加费2、夜间施工增加费3、施工工具用具使用费4、特殊地区施工增加费5、临时设施费6、施工机构迁移费7、安全文明施工费二、间接费1、规费:1、社会保险费2、住房公积金3、危险作业意外伤害保险2、企业管理费3、施工企业配合调试费三、利润四、编制基准期价差五、税金六、其他费用1、土地征用费2、施工场地租用费3、迁移补偿费4、余物清理费5、输电线路走廊施工赔偿费6、通信设施防输电线路干扰措施费二、建筑安装工程费计算规定一、建筑安装工程费建筑安装工程费=直接费+间接费+利润+编制基准期价差+税金1、直接费直接费=直接工程费+措施费其中直接工程费=人工费+材料费+施工机械使用费2、措施费措施费的内容包括:冬雨季施工增加费、夜间施工增加费、施工工具用具施工费、特殊地区施工增加费、临时设施费、施工机构转移费、安全文明施工费.1、冬雨季施工增加费冬雨季施工增加费=取费基数×费率2、夜间施工增加费夜间施工增加费=取费基数×费率3施工工具施工费施工工具使用费=取费基数×费率4、特殊地区施工增加费5、临时设施费临时设施费=直接工程费×费率6、施工机构迁移费施工机构迁移费=取费基数×费率7、安全文明施工费安全文明施工费=直接工程费×%3、间接费间接费包括:规费、企业管理费、施工企业配合调试费间接费=规费+企业管理费+施工企业配合调试费1、规费包括社会保险费、住房公积金、危险作业意外伤害保险费规费=社会保险费+住房公积金+危险作业意外伤害保险费a、社会保险费建筑工程社会保险费=直接工程费××费率安装工程社会保险费=人工费××费率架空线路社会保险费=人工费××费率电缆线路及光缆线路社会保险费=人工费××费率b、住房公积金建筑工程住房公积金=直接工程费××费率安装工程住房公积金=人工费××费率架空线路住房公积金=人工费××费率电缆线路及光缆线路住房公积金=人工费××费率c、危险作业意外伤害保险费危险作业意外伤害保险费=取费基数×费率4、企业管理费企业管理费=取费基数×费率5、施工企业配合调试费施工企业配合调试费=直接费×费率6、利润利润=直接费+间接费×利润率7、编制基准期价差根据电力行业定额管理部门规定计算8、税金税金=直接费+间接费+利润+编制基准期价差×税率。

《电网工程建设预算编制与计算标准

《电网工程建设预算编制与计算标准

《电网工程建设预算编制与计算标准》使用指南(第二部分第三节设备购置费的构成与运算标准设备购置费是指电网工程中,购置组成工艺流程的各种设备,并将设备运至施工现场指定位置所支出的购置及运杂费用。

运算公式:设备购置费=设备费+设备运杂费一、设备费设备费是指按照设备出厂价格(或交货价格)购买设备所支付的费用(包括包装费)。

在编制概预算时,按照市场供货情形及供货价格运算。

【使用讲明】设备的招标供货合同价格、协议供货合同价格、出厂价格、供应商供货仓库的出库价格统称为供货价格,在确定供货价格时一定要明确双方的交货地点。

二、设备运杂费设备运杂费是指设备自生产厂家(或指定交货地点)运至施工现场指定位置所发生的费用,其内容包括:设备的上、下站费,运输费,运输保险费,以及采购保管费。

运算公式:设备运杂费=设备费×设备运杂费率设备运杂费率=铁路、水路运杂费率十公路运杂费率(一)铁路、水路运杂费率1.主设备(主变压器)铁路、水路运杂费的运算运距100km以内费率为1.5%;超过100km时,每增加50km费率增加0.08%;不足50km按50km计取。

2.其他设备铁路、水路运杂费的运算见表3.4.3.1。

表3.4.3.1其他设备铁路、水路运杂费率序号适用地区费率%123456上海、天津、北京、辽宁、江苏浙江、安徽、山东、山西、河南、河北、黑龙江、吉林、湖南、湖北陕西、江西、福建、四川、重庆内蒙古、云南、贵州、广东、广西、宁夏、甘肃(武威及以东)、海南新疆、青海、甘肃(武威以西)西藏3.03.23.53.84.5具体测算注:以上费率中均不包括因运输超限设备而发生的路、桥加固、改造,以及障碍物迁移等费用。

(二)公路运杂费费率公路运输的运距在50km以内费率为1.06%。

运距超过50km时,每增加50km费率增加0.35%,不足50km按50km计取。

(三)其他讲明供货商直截了当供货到现场的,只计取卸车费及保管费,主设备按设备费的0.5%运算,其他设备按设备费的0.7%运算。

电网工程项目建设预算编制与计算标准

电网工程项目建设预算编制与计算标准

电网工程项目建设预算编制与计算标准《电网工程建设预算编制与计算标准》第一章概述一、本标准的编制过程:1、2004年9月定额总站以电定造[2004] 17号文下达编制任务,成立各专业编制组,拟订各专业的编制大纲。

2005年1月,在哈尔滨召开专家审查会,确定工作方案、编制原则和编制大纲。

2、2005年3月,各编制组正式开始了调研、收资和编制工作。

3、于2005年底完成了本标准的初稿。

4、2006年开始,由定额总站主持先后将初稿向电力行业有关建设单位、施工单位、设计院分不征求意见,并进行了进一步修改。

5、自2006年8月开始,由定额总站组织,选择典型工程进行了测算,进一步修改形成了本标准的征求意见稿。

6、2006年11月,定额总站以电定总造函[2006] 11号文将本标准向全国征求意见,对文稿进行了进一步修改,形成了本标准的送审稿。

7、2007年1月10日,在北京召开了专家审查会,与会专家通过详细审查与讨论,认为本标准的费用项目设置合理、涵盖内容齐全、文字表述准确、费用测算水平符合工程实际,费用计算与治理可操作性强,差不多满足电力体制改革后电网、发电项目建设治理的需要,同时,与会专家也对该送审稿提出了进一步修改意见和建议。

8、2007年1月22—27日,编制组人员和有关专家再次在北京集中,针对专家审查意见对本标准进行了全面校审,最终形成了报批稿。

9、为慎重起见,我站先后于2007年3月16日、3月18日、4月9日、4月17日先后就安全文明施工措施费、建设项目法人治理费、项目前期工作费、工程监理费、设计文件评审费的计算标准等问题召集相关部门和企业进行了专题研讨,通过讨论达成了一致意见。

二、本标准的内容:本标准采纳了规范化的编排格式,内容包括正文、附录两部分。

1、正文部分:正文部分有七章。

第1章总则,要紧阐述了本标准的编制原则、适用范围和使用原则。

第2章术语,对本标准中使用的专业名词术语进行了统一定义。

第3章建设预算费用构成及计算标准,详细规定了建设预算中各项费用的构成和计算公式、计算标准。

电网工程建设预算费用构成

电网工程建设预算费用构成

电网工程建设预算费用构成网工程建设预算费用由建筑工程费、安装工程费、设备购置费、其他费用和动态费用构成,其中建筑工程费、安装工程费、设备购置费和其他费用之和称为静态投资。

1 根据国家行政主管部门有关规定,建筑安装工程费中,除税金、规费和安全文明施工措施费用为强制性费用外,其余均为竞争性费用。

2 本标准中规定“在本标准之外确有必要增列的费用项目,必须以国家行政主管部门、各省(自治区、直辖市)人民政府的规定为依据,经电力行业定额(造价)管理机构确认后计列”,2.1 这里所说的“本标准之外,国家有关部门、各省(自治区、直辖市)政府规定的收费项目”是指国家行政主管部门以及各省(自治区、直辖市)政府根据国家相关法律、法规,发布的、本标准各项规定中没有包括的收费项目。

2.2 对由于工程自然条件限制而增加的一般性措施项目,应按照本标准相关规定在相应工程项目中确定是否计列。

3 措施费对于措施费,根据建标[2003] 206号文确定的“措施费可根据专业和地区情况自行补充”原则,《电网工程建设预算编制与计算标准》中补充了部分电力工程特有的项目,但合理工期之外的赶工、施工降水排水、交叉跨越措施、施工围堰、施工平台(栈桥)、修路修桥及涵洞加固、己完工工程保护、封航施工措施、停电施工临时过渡措施等,在电力行业费用计算体系中按如下原则考虑:a、施工平台(栈桥)在定额中己经摊销。

b、已完工工程保护已经以清理、点交为界分别在施工企业管理费和项目法人管理费中予以考虑。

c、线路的交叉跨越措施按定额有关规定在本体工程项目中计列。

4、施工降水排水、施工围堰等防护措施列入临时工程。

d、属于工程施工的修路修桥及涵洞加固、封航施工措施、停电施工临时过渡措施列入其他费用的临时工程项目。

e、属于设备运输的修路修桥及涵洞加固、封航施工措施、停电施工临时过渡措施列入其他费用的大件运输措施费。

f、赶工费用按照谁提出谁负担的原则处理,如果是项目法人单位提出的,应从基本预备费中列支。

电网工程建设预算编制与计算规定

电网工程建设预算编制与计算规定

03
工程监理费和工程检测费应根 据监理和检测的实际工作量进 行计算,同时应考虑相关收费 标准和市场竞争情况。
04
电网工程建设预算审查与批 准
预算审查的内容和标准
1 2
3
预算编制的合规性
审查预算编制是否符合国家法律法规、行业标准和相关政策 ,是否符合电网工程建设项目的实际情况。
预算数据的准确性
核实预算数据是否真实、准确,是否符合工程量清单和设计 图纸的要求,是否存在重大误差或遗漏。
预算调整机制
建立预算调整机制,对实际支出与预算出现较大偏差的情况进行及时调整,确保预算的 合理性和准确性。
预算控制的方法和措施
费用控制
对各项费用进行严格控制,确保费用支出符合预算计划,防止超支现象的发生。
进度控制
根据工程进度及时调整预算,确保工程进度与预算同步,避免因进度延误导致的额外费用。
质量监控
预算控制措施
采取一系列措施,如优化设计方 案、加强施工管理、节约材料和
人工等。
预算控制结果
经过有效控制,实际支出与预算 基本相符,项目顺利完成。
预算控制意义
为类似工程建设提供了借鉴和参 考,有助于提高预算管理水平。
THANKS
成本计算背景
某公司承担了一项电网工程建设项目,需要合 理控制成本。
成本计算过程
根据工程量清单、材料价格、人工费用等数据 ,进行成本计算。
成本计算结果
经过精确核算,电网工程建设成本为8000万元 人民币。
案例三:某项目电网工程建设预算控制实例
预算控制背景
某项目在实施过程中,由于各种 原因导致预算超支。
预算考核的标准和要求
预算考核的标准
预算考核应当以预算执行情况为主要标准, 同时考虑经济效益和社会效益等因素,对电 网工程建设项目的预算执行情况进行全面评 估。

《电网工程建设预算编制与计算标准》使用指南共99页文档

《电网工程建设预算编制与计算标准》使用指南共99页文档

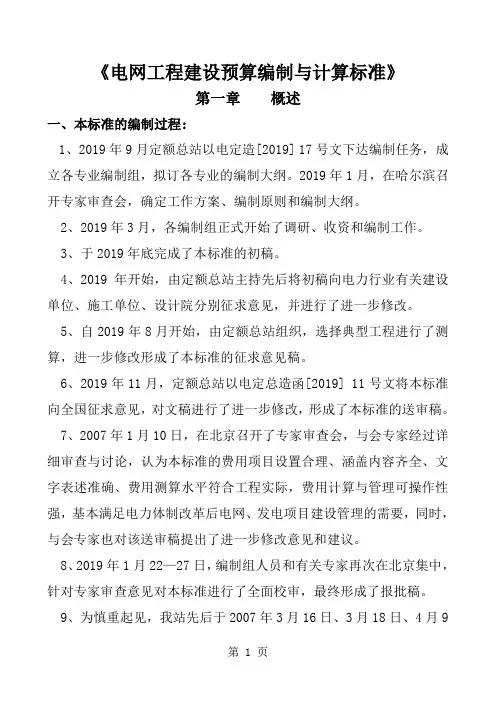

《电网工程建设预算编制与计算标准》第一章概述一、本标准的编制过程:1、2019年9月定额总站以电定造[2019] 17号文下达编制任务,成立各专业编制组,拟订各专业的编制大纲。

2019年1月,在哈尔滨召开专家审查会,确定工作方案、编制原则和编制大纲。

2、2019年3月,各编制组正式开始了调研、收资和编制工作。

3、于2019年底完成了本标准的初稿。

4、2019年开始,由定额总站主持先后将初稿向电力行业有关建设单位、施工单位、设计院分别征求意见,并进行了进一步修改。

5、自2019年8月开始,由定额总站组织,选择典型工程进行了测算,进一步修改形成了本标准的征求意见稿。

6、2019年11月,定额总站以电定总造函[2019] 11号文将本标准向全国征求意见,对文稿进行了进一步修改,形成了本标准的送审稿。

7、2007年1月10日,在北京召开了专家审查会,与会专家经过详细审查与讨论,认为本标准的费用项目设置合理、涵盖内容齐全、文字表述准确、费用测算水平符合工程实际,费用计算与管理可操作性强,基本满足电力体制改革后电网、发电项目建设管理的需要,同时,与会专家也对该送审稿提出了进一步修改意见和建议。

8、2019年1月22—27日,编制组人员和有关专家再次在北京集中,针对专家审查意见对本标准进行了全面校审,最终形成了报批稿。

9、为慎重起见,我站先后于2007年3月16日、3月18日、4月9日、4月17日先后就安全文明施工措施费、建设项目法人管理费、项目前期工作费、工程监理费、设计文件评审费的计算标准等问题召集相关部门和企业进行了专题研讨,经过讨论达成了一致意见。

二、本标准的内容:本标准采用了规范化的编排格式,内容包括正文、附录两部分。

1、正文部分:正文部分有七章。

第1章总则,主要阐述了本标准的编制原则、适用范围和使用原则。

第2章术语,对本标准中使用的专业名词术语进行了统一定义。

第3章建设预算费用构成及计算标准,详细规定了建设预算中各项费用的构成和计算公式、计算标准。

电力建设工程预算定额版章节说明及计算规则

电力建设工程预算定额版章节说明及计算规则

电力建设工程预算定额版章节说明及计算规则电力建设工程预算定额是电力建设工程的经济技术指标,是确定电力建设工程项目投资规模和投资额的依据。

该预算定额的制定需要明确各项工程的材料、人工、机械设备等资源消耗情况,以及工程的工作量和工作内容。

下面将对电力建设工程预算定额的章节说明和计算规则进行详细介绍。

一、章节说明:1.项目导则:包括项目名称、工程地点、规模、工程概况等基本信息。

2.工程量清单:列出电力建设工程中各项工程量,包括土方工程、混凝土结构工程、金属结构工程、电气工程、设备安装工程等。

3.材料价格表:列出电力建设工程中所需各种材料的价格,包括水泥、钢筋、电缆等。

4.人工费用表:列出电力建设工程中各项工种的工资标准和计算方法,包括土方工程人工费、电力工程人工费等。

5.机械台班费用表:列出电力建设工程中各种机械设备的使用费用,包括挖掘机、起重机等。

二、计算规则:1.预算定额的计算基于以下几个方面:-工程量:根据工程实际情况确定各项工程量。

-材料标准和价格:根据国家相关标准和市场价格确定各种材料的标准和价格。

-人工费用:根据工种和工作量确定各项工种的工资标准和计算方法。

-机械设备使用费用:根据机械设备的使用时间和工作量确定机械设备的使用费用。

2.预算定额的计算步骤:-根据工程量清单确定各项工程的工作量。

-根据工程量和材料标准,计算材料的消耗量,并根据材料价格表计算材料的费用。

-根据工种和工作量,计算人工费用。

-根据机械设备的使用时间和工作量,计算机械设备的使用费用。

-将材料费用、人工费用和机械设备使用费用相加,得到各项工程的总费用。

3.计算规则要求:-计算精确:对于每项工程和每种资源的计算都需要精确,不能出现错误。

-合理经济:计算过程中需要考虑资源的合理利用和经济性,避免资源的浪费和成本的过高。

-及时更新:定额的制定需要根据市场价格和工资标准的变化进行更新,保证预算定额的准确性。

以上是对电力建设工程预算定额版章节说明及计算规则的详细介绍。

电网工程建设预算编制与计算标准[001]

电网工程建设预算编制与计算标准[001]

电网工程建设预算编制与计算标准一、引言电网工程是指构成电力系统的输电线路、变电站、配电网等各种设施的建设工程。

为确保电网工程建设的顺利进行,预算编制与计算标准的制定是必要的。

本文将介绍电网工程建设预算编制与计算标准的相关内容。

二、预算编制的原则电网工程建设预算编制应遵循以下原则:1.合理性:预算编制应符合工程实际需求和质量要求,确保工程建设的正常进行。

2.经济性:预算编制应寻求经济合理的解决方案,尽可能降低工程建设成本。

3.可行性:预算编制应考虑施工条件和技术水平的限制,确保预算的可行性和可操作性。

4.公开透明:预算编制应公开透明,确保预算的合理性和公正性。

三、预算编制的步骤电网工程建设预算编制的主要步骤包括:1.收集资料:收集与工程建设相关的资料,包括设计文件、施工方案、设备清单、工程量清单等。

2.补充信息:补充缺失的资料,如价格信息、材料报价等。

3.制定编制规范:制定预算编制的规范和标准,确保编制过程的统一和规范。

4.编制工程量清单:根据设计文件和施工方案,编制详细的工程量清单,包括材料、设备和劳务等方面的工程量。

5.估算费用:根据工程量清单和价格信息,计算各项费用,包括材料费、设备费、人工费、管理费等。

6.编制预算报告:根据估算费用,编制预算报告,详细说明各项费用的计算方法和依据。

7.审核和审批:预算报告需要经过审核和审批,确保预算的合理性和准确性。

8.调整与修订:根据实际情况,对预算进行必要的调整和修订。

四、计算标准的制定电网工程建设计算标准的制定应包括以下内容:1.设计标准:根据工程的性质和要求,确定与设计相关的标准,包括线路的承载能力、变电站的容量等。

2.施工标准:根据工程的施工条件和施工工艺,确定与施工相关的标准,包括土方开挖的标准、混凝土强度等。

3.安全标准:根据工程的安全要求,确定与安全相关的标准,包括人员安全、设备安全、维护保养等。

4.质量标准:根据工程的质量要求,确定与质量相关的标准,包括材料的质量、工程的验收等。

《电网工程建设预算编制与计算标准》使用指南

《电网工程建设预算编制与计算标准》使用指南

《电网工程建设预算编制与计算标准》使用指南第一章概述一、本标准的编制过程:1、2004年9月定额总站以电定造[2004] 17号文下达编制任务,成立各专业编制组,拟订各专业的编制大纲。

2005年1月,在哈尔滨召开专家审查会,确定工作方案、编制原则和编制大纲。

2、2005年3月,各编制组正式开始了调研、收资和编制工作。

3、于2005年底完成了本标准的初稿。

4、2006年开始,由定额总站主持先后将初稿向电力行业有关建设单位、施工单位、设计院分别征求意见,并进行了进一步修改。

5、自2006年8月开始,由定额总站组织,选择典型工程进行了测算,进一步修改形成了本标准的征求意见稿。

6、2006年11月,定额总站以电定总造函[2006] 11号文将本标准向全国征求意见,对文稿进行了进一步修改,形成了本标准的送审稿。

7、2007年1月10日,在北京召开了专家审查会,与会专家经过详细审查与讨论,认为本标准的费用项目设置合理、涵盖内容齐全、文字表述准确、费用测算水平符合工程实际,费用计算与管理可操作性强,基本满足电力体制改革后电网、发电项目建设管理的需要,同时,与会专家也对该送审稿提出了进一步修改意见和建议。

8、2007年1月22—27日,编制组人员和有关专家再次在北京集中,针对专家审查意见对本标准进行了全面校审,最终形成了报批稿。

9、为慎重起见,我站先后于2007年3月16日、3月18日、4月9日、4月17日先后就安全文明施工措施费、建设项目法人管理费、项目前期工作费、工程监理费、设计文件评审费的计算标准等问题召集相关部门和企业进行了专题研讨,经过讨论达成了一致意见。

二、本标准的内容:本标准采用了规范化的编排格式,内容包括正文、附录两部分。

1、正文部分:正文部分有七章。

第1章总则,主要阐述了本标准的编制原则、适用范围和使用原则。

第2章术语,对本标准中使用的专业名词术语进行了统一定义。

第3章建设预算费用构成及计算标准,详细规定了建设预算中各项费用的构成和计算公式、计算标准。

电网工程建设预算编制与计算标准 (3)

电网工程建设预算编制与计算标准 (3)

电网工程建设预算编制与计算标准引言电网工程建设预算编制与计算标准是指在进行电网工程建设过程中,对预算的编制和计算所遵循的一系列规定和标准。

电网工程建设预算的编制与计算标准的科学与准确性对于项目的顺利进行和预算的合理控制具有重要意义。

本文将介绍电网工程建设预算编制与计算标准的相关知识和要点。

一、电网工程建设预算编制电网工程建设预算编制是指根据工程项目的实际需求和技术要求,结合市场行情、标准规范和历史数据等因素,对电网工程建设所需的费用进行编制和计算。

下面将介绍电网工程建设预算编制的主要步骤和要点。

1.确定预算编制的依据电网工程建设预算编制的依据包括项目需求、技术要求、市场行情、标准规范和历史数据等方面的信息。

在进行预算编制之前,需要对这些信息进行综合分析和调研,确定准确的依据。

2.明确预算编制的要求和目标电网工程建设预算编制的要求和目标包括费用合理控制、资源有效利用和项目质量保证等方面。

在编制预算之前,需要明确这些要求和目标,以便在编制过程中有针对性地进行控制和调整。

3.确定预算编制的方法和工具根据不同的项目特点和预算编制的要求,选择合适的方法和工具进行预算编制。

常用的方法包括详细估算法、参数估算法、单位造价法等。

工具可以包括电脑软件、手工计算表格等。

4.进行费用估算和计算根据项目的具体需求和技术要求,对各项费用进行估算和计算。

这包括劳务费、材料费、设备费、运输费、住宿费等各项费用。

在进行估算和计算之前,需要充分考虑各种因素对费用的影响。

5.制定预算编制的时间计划在进行预算编制之前,需要制定详细的时间计划,包括编制各个阶段的时间预算和总体的时间预算。

这可以帮助保证预算编制的及时完成和后续工作的顺利进行。

二、电网工程建设预算计算标准电网工程建设预算计算标准是指在进行预算计算过程中所遵循的一系列准则和规范。

下面将介绍电网工程建设预算计算标准的主要内容和要点。

1.标准的适用范围电网工程建设预算计算标准适用于各类电网工程建设项目,包括输电工程、配电工程、变电工程等。

《电网工程建设预算编制与计算标准》使用指南

《电网工程建设预算编制与计算标准》使用指南

一、根据国家行政主管部门有关规定,建 筑安装工程费中,除税金、规费和安全文 明施工措施费用为强制性费用外,其余均 为竞争性费用。

二、本标准中规定“在本标准之外确有必 要增列的费用项目,必须以国家行政主管 部门、各省(自治区、直辖市)人民政府 的规定为依据,经电力行业定额(造价) 管理机构确认后计列”
7、增加了工程建设监督检测费项目,其内容包括 了原工程质量监督检测费,另增加了特种设备安 全监测费、环境监测验收费、水土保持项目验收 及补偿费、桩基监测费等内容。

(三)部分费用项目计算方式的调整

1、架空送电线路工程采用了统一费率。 2、系统通信工程给出了单独费率。
3、增加了电缆线路工程的取费费率。
新增项目 通信设施防输电线路干扰 措施费 项目建设管理费 建设项目法人基本管理费 合并标书编制费及成套费中 设备招标内容 工程监理费 设备监造费 工程保险费 位置变化
位置变化 位置变化
编号
三 1 2 3 4 5 6 7 8 四 1 2 3
本标准项目
项目建设技术服务费 项目前期工程费 知识产权转让与研究试验费 勘察设计费 设计文件评审费 项目后评价费 工程建设监督检测费 电力建设标准编制管理费 电力工程定额编制管理费 分系统及整套启动试运费 分系统调试费 整套启动试运费 施工单位配合调试费

4、建设项目法人管理费,增加了建设项目 劳动安全验收评价的内容。 5、在招标费中明确了编制、审查标书、标 底,组织编制设备技术规范书的内容。

6、项目前期工作费,增加了环境影响评价、劳动 安全卫生预评价、地质灾害评价、地震灾害评价、 编制水土保持大纲、矿产压覆评估、文物普探、 林业勘测等内容。
生产准备费 管理车辆购置费 工器具及办公家具购置费 生产职工培训及提前进场费 新增项目

电网工程建设预算编制与计算标准 (2)

电网工程建设预算编制与计算标准 (2)

电网工程建设预算编制与计算标准1. 引言电网工程建设预算编制与计算标准是指在电网工程建设过程中,对预算进行编制和计算的一系列标准和方法。

准确的预算编制和计算是保障电网工程项目顺利进行的重要环节,对于控制项目成本、优化资源配置、提高工程质量具有重要意义。

本文将介绍电网工程建设预算编制与计算的基本原则、步骤和主要内容,以帮助工程建设单位制定可靠的预算计划。

2. 预算编制原则正确的预算编制应遵循以下原则:2.1. 理性原则预算编制应基于科学论证和合理分析,充分考虑项目特点、技术要求、工期等因素,并与实际情况相符合。

2.2. 经济原则预算编制应追求经济效益最大化,最大限度地降低项目成本,避免浪费和冗余。

2.3. 可行原则预算编制应具有可行性,能够在实际操作中得到有效执行,并满足工程建设的要求。

3. 预算编制步骤电网工程建设预算编制一般包括以下步骤:3.1. 项目立项根据工程建设项目的需求和招投标要求,进行项目立项,确定项目的规模、性质、范围等基本内容。

3.2. 技术方案与设计根据项目要求,确定技术方案和设计,包括线路、变电站、配电装置等的选址、布置、工程量等。

3.3. 预算编制根据技术方案和设计,按照预算编制的一般原则和方法,编制电网工程建设预算。

预算应包括人工费、材料费、机械费、管理费等方面的费用,并考虑风险和不确定性因素。

3.4. 可行性论证对编制的预算进行可行性论证,包括经济性、技术可行性、社会环境可行性等方面的论证,并与相关部门进行协商和审核。

3.5. 预算审批经过可行性论证后,将预算提交给相关部门进行审批,包括财务部门、建设部门等,确保预算的合理性和有效性。

4. 预算计算标准电网工程建设预算计算涉及多个方面的标准,主要包括人工费、材料费、机械费、管理费等。

具体标准如下:4.1. 人工费人工费计算应根据工人的工种、数量和工作时间确定。

具体计算方法请参考劳动力市场行情以及人工费标准等相关文件。

4.2. 材料费材料费计算应根据工程所需材料的类型、规格、数量和市场价格确定。

江苏省电力公司关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)

江苏省电力公司关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)

江苏省电力公司关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)一、总则1、为了合理使用公司资金,加强电网建设工程的概(预)算管理,提高电网的投资效益,特制定本规定。

2、本规定根据国家经济贸易委员会2002年第15、16号公告关于公布《火电、送变电工程建设预算费用构成及计算标准》(2002年版),以及与之相配套的新概预算定额并结合我省电网的实际情况制定。

3、在本规定之外,确有必要增列的项目和费用,必须以国家综合管理部门、江苏省人民政府的规定为依据。

4、本规定仅适用于我省电网工程。

二、建设概预算编制依据及标准1、项目划分及费用性质划分:执行国家经济贸易委员会颁发2002年版《电力工业基本建设预算管理制度及规定》。

2、工程量:按所编制工程设计图纸、设备清册及电气、土建等专业提资单。

对影响投资较大的项目,如主要设备的选型、主控制楼的面积、地基处理、杆塔类型、导地线(电缆)型号等应进行技术经济比较,分析后确定。

3、定额:(1)10千伏及以下工程执行《全国统一安装工程预算定额》第二册(电气工程),第三册(送电工程)以及江苏省综合预算定额。

(2)35千伏及以上送变电工程执行《电力工程概算定额》、《电力工程预算定额》(建筑工程、电气设备安装工程、送电线路工程[2001年修订本])以及相应的定额交底说明。

4、装置性材料预算价格:执行华东地区电力建设装置性材料综合预算价格(江苏价99版),不足部分参照98年预算价,并按市场价格(大宗材料按招标价)计算正负价差。

5、建筑工程材料价格:按电力行业颁布的定额材料价,并按各地区的市场价计算正负价差。

6、设备价格:主要设备按招标价、定货合同价。

一般设备按同类工程合同价或市场询价。

三、工程费用构成及取费标准220千伏及以上送变电工程:220千伏及以上送变电工程执行国家经贸委颁布的2002年版《电力工业基本建设预算管理制度及规定》。

江苏省电力公司配电网管理规范实施细则

江苏省电力公司配电网管理规范实施细则

配电网管理标准实施细那么〔试行〕江苏省电力公司2021年12月目录第一章总那么 (5)第二章管理目标与要求 (5)第三章职责分工 (6)第一节省公司管理部门职责 (6)第二节地市供电公司职责 (9)第三节县〔市〕供电公司职责 (12)第四节其他相关单位职责 (12)第四章配电网资本性工程管理流程 (13)第一节编制与下达配电网年度工程需求 (13)第二节编制与下达配电网工程方案 (15)第三节委托设计 (15)第四节采购及领用配电网工程物资 (16)第五节配电网工程实施 (17)第六节配电网工程结算和竣工决算 (18)第五章配电网本钱性工程管理流程 (19)第一节本钱性工程流程分类 (19)第二节编制与下达配电网修理年度工程需求 (20)第三节编制与下达配电网修理工程方案 (21)第四节配电网修理工程实施 (22)第五节配电网修理工程工程结算 (23)第六章配电网规划管理 (24)第一节一般规定 (24)第二节配电网规划管理的内容和要求 (25)第七章配电网工程需求与方案管理 (31)第一节一般规定 (31)第二节配电网工程需求与方案管理的内容与要求 (32)第八章配电网客户接入管理 (37)第一节一般规定 (37)第二节配电网客户接入原那么 (38)第三节配电网客户接入现场勘查 (41)第四节配电网客户接入方案确定 (42)第五节配电网客户接入工程设计审查及验收 (44)第九章配电网工程资金与财务管理 (45)第十章配电网工程设计管理 (45)第一节一般规定 (45)第二节配电网工程设计管理的内容与要求 (46)第十一章配电网物资管理 (48)第一节一般规定 (48)第二节配电网物资管理内容和要求 (49)第十二章配电网工程管理 (50)第一节一般规定 (51)第二节工程招投标管理内容与要求 (51)第三节工程合同管理内容与要求 (52)第四节工程进度管理内容与要求 (52)第五节平安文明施工管理内容与要求 (53)第六节工程质量管理内容与要求 (55)第七节工程验收管理内容及要求 (57)第八节工程档案管理内容及要求 (58)第九节工程审计管理内容与要求 (59)第十节配电网工程工程统计管理内容与要求 (60)第十三章配电网运行检修管理 (60)第一节一般规定 (61)第二节配电设备运行检修管理分界点的内容与要求 (62)第三节现场运行规程管理的内容与要求 (63)第四节设备巡视管理的内容与要求 (64)第五节试验与测量管理的内容与要求 (66)第六节缺陷管理的内容与要求 (67)第七节运行分析管理的内容与要求 (68)第八节故障处理及备品管理的内容与要求 (70)第九节设备检修维护管理的内容与要求 (71)第十节现场标准化作业管理的内容与要求 (72)第十一节配电生产管理信息系统管理的内容与要求 (74)第十二节配电网停送电管理的内容与要求 (75)第十三节配电设备标志管理的内容与要求 (76)第十四节配电网运行根底资料管理的内容与要求 (77)第十四章配电网经济技术指标管理 (81)第一节一般规定 (81)第二节配电网经济技术指标管理的内容和要求 (83)第十五章检查与考核 (83)第十六章附那么 (85)附录A 引用和参照的有关法律法规、标准及规章制度 (86)A.1 国家相关法律法规 (86)A.2 国家〔行业〕相关标准 (86)A.3 国家电网公司相关规章制度、地方标准 (88)省电力公司相关规章制度 (89)附录B 配电网管理相关模板 (91)附录C 配电网管理相关流程 (92)第一章总那么第一条为标准江苏省电力公司配电网全过程管理,加快配电网建设与改造步伐,提高配电网运行检修管理水平,依据国家有关法律法规及技术标准、国家电网公司相关规定,结合江苏实际,特制定本实施细那么。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

关于电网建设工程概(预)算编制费用构成及计算标准的规定(试行)一、总则1、为了合理使用公司资金,加强电网建设工程的概(预)算管理,提高电网的投资效益,特制定本规定。

2、本规定根据国家经济贸易委员会2002年第15、16号公告关于公布《火电、送变电工程建设预算费用构成及计算标准》(2002年版),以及与之相配套的新概预算定额并结合我省电网的实际情况制定。

3、在本规定之外,确有必要增列的项目和费用,必须以国家综合管理部门、江苏省人民政府的规定为依据。

4、本规定仅适用于我省电网工程。

二、建设概预算编制依据及标准1、项目划分及费用性质划分:执行国家经济贸易委员会颁发2002年版《电力工业基本建设预算管理制度及规定》。

2、工程量:按所编制工程设计图纸、设备清册及电气、土建等专业提资单。

对影响投资较大的项目,如主要设备的选型、主控制楼的面积、地基处理、杆塔类型、导地线(电缆)型号等应进行技术经济比较,分析后确定。

3、定额:(1)10千伏及以下工程执行《全国统一安装工程预算定额》第二册(电气工程),第三册(送电工程)以及江苏省综合预算定额。

(2)35千伏及以上送变电工程执行《电力工程概算定额》、《电力工程预算定额》(建筑工程、电气设备安装工程、送电线路工程[2001年修订本])以及相应的定额交底说明。

4、装置性材料预算价格:执行华东地区电力建设装置性材料综合预算价格(江苏价99版),不足部分参照98年预算价,并按市场价格(大宗材料按招标价)计算正负价差。

5、建筑工程材料价格:按电力行业颁布的定额材料价,并按各地区的市场价计算正负价差。

6、设备价格:主要设备按招标价、定货合同价。

一般设备按同类工程合同价或市场询价。

三、工程费用构成及取费标准220千伏及以上送变电工程:220千伏及以上送变电工程执行国家经贸委颁布的2002年版《电力工业基本建设预算管理制度及规定》。

并对以下取费作暂行规定:1、新建变电所设计如采用监控装置且无人值守时,工器具、办公、生产及生活家具购置费和生产职工培训及提前进厂费乘0.5折减系数。

2、设计收费暂按国家计委、建设部(计价格[2002]10号)文执行,并乘0.8系数。

根据国家电力公司转发国家计委、建设部《关于发布工程勘察设计收费管理规定》的通知[(2002)12号]文的精神,待国电公司对设计收费制定相应实施细则后再进行调整。

如变电所设计采用GIS组合电器以及线路工程主要材料用外资采购、进行管沟电缆工程设计时,设计费另行核定。

3、220千伏送变电工程暂不计列设计文件评审费、施工图文件审查费和电力建设后评价费(用户工程除外)。

4、变电工程施工标书与标底的编制(含审标)和设备技术规范书的编制费各占50%,送电工程设备技术规范书的编制占30%。

施工标书与标底的编制(含审标)费的比例结构原则上为1:4,签定合同时应根据编制标书的难易程度、以及标底的编制是依据施工图还是工程量清单再进行具体界定。

5、根据国家电力公司的文件精神,工程监理费中80%为基本监理费,20%用于考核兑现。

10千伏及以下送变电工程:10千伏及以下送变电工程(含电缆工程)执行江苏省建设厅编制的《江苏省建筑安装工程费用定额》(2001年版)。

35千伏、110千伏送变电工程:35千伏、110千伏送变电工程按下列规定执行。

(一)建筑、安装工程费1、直接工程费(执行有关相应定额)(1)基本直接费①人工费②材料费③施工机械费(2)其他直接费①冬雨季施工增加费变电工程:建筑=各单位工程基本直接费*0.78%安装=各单位工程人工费*7.71%送电工程:工地运输及土石方=各单位工程人工费*3.91% 其他部分=各单位工程人工费*7.4%②施工工具用具使用费变电工程:建筑=各单位工程基本直接费*0.69%安装=各单位工程人工费*8.34%送电工程:工地运输及土石方=各单位工程人工费*4.2% 其他部分=各单位工程人工费*7.9%(3)现场经费①临时设施费变电工程:建筑=各单位工程基本直接费*1.88%安装=各单位工程基本直接费*2.3%送电工程:安装=各单位工程基本直接费*1.21%本费率适合于新建工程,若为改、扩建工程按以上费率的一半计算。

②现场管理费变电工程:建筑=各单位工程基本直接费*5.08%安装=各单位工程人工费*39.75%送电工程:工地运输及土石方=各单位工程人工费*14.54%其他部分=各单位工程人工费*27.57%2、间接费(1)企业管理费①企业基本管理费变电工程:建筑=各单位工程基本直接费*2.8%安装=各单位工程人工费*30.21%送电工程:工地运输及土石方=各单位工程人工费*13.46%其他部分=各单位工程人工费*22.07%②职工基本养老保险和失业保险费变电工程:建筑=各单位工程基本直接费*4.4%安装=各单位工程人工费*1.97*22% 送电工程:工地运输及土石方=各单位工程人工费*1.03*22%其他部分=各单位工程人工费*1.69*22% (注:江苏省今年颁布的以工资总额为基数计取的基本养老保险为20%,失业保险费率为2%,两项之和计算)③工会经费、教育经费和住房公积金变电工程:建筑=各单位工程基本直接费*1.67%安装=各单位工程人工费*14.9%送电工程:工地运输及土石方=各单位工程人工费*8.49%其他部分=各单位工程人工费*13.92% (2)财务费用变电工程:建筑=各单位工程基本直接费*0.6%安装=各单位工程基本直接费*0.5% 送电工程=各单位工程基本直接费*0.5%(3)施工机构转移费变电工程:110千伏建筑=各单位工程基本直接费*1.3% 110千伏安装=各单位工程人工费*13.34%35千伏建筑=各单位工程基本直接费*0.77% 35千伏安装=各单位工程人工费*7.85%送电工程:110千伏工地运输及土石方=各单位工程人工费*3.91%110千伏其他部分=各单位工程人工费*7.36%35千伏工地运输及土石方=各单位工程人工费*2.3%35千伏其他部分=各单位工程人工费*4.33%3、计划利润110千伏变电安装6%,建筑5%,送电4%35千伏变电安装5%,建筑4%,送电3%计算基数为(直接工程费+间接费)*费率4、税金税率按工程所在地税务部门规定计列。

5、地区工资性津贴调整每工日1.16元(只计税金)。

(二)设备购置费1、设备原价按招标价或同类工程合同价。

2、设备运杂费按设备招标价中包括的内容及2002年版预规规定。

(三)其他费用1、建设场地划拨及清理费按政府有关部门规定计算。

2、项目建设管理费(1)建设项目法人管理费①建设项目法人基本管理费110千伏变电新建工程=建安工程费*2.75%110千伏变电扩建工程=建安工程费*1.79%35千伏变电新建工程=建安工程费*1.5%35千伏变电扩建工程=建安工程费*1.28%110千伏送电工程=安装工程费*0.66%35千伏送电工程=安装工程费*0.56%②标书编制费按2002年版预规计算,其中施工标书与标底的编制(含审标)和技术规范书的编制费各占50%。

(2)前期工程费按勘察设计费的10%计算。

(3)设备成套服务费按设备购置费的0.5%计算。

(4)备品备件购置费按2002年版预规计算。

3、项目建设技术服务费(1)勘察设计费勘察设计费按国家计委、建设部(计价格[2002]10号)文执行,并乘0.8系数。

如变电所设计采用GIS组合电器时,设计费另行核定。

(2)设计文件评审费和施工图文件审查费暂不计列。

(3)工程监理费按2002年版预规规定计算,根据国家电力公司的文件精神,其中80%为基本监理费,20%用于考核兑现。

(4)设备监造费执行2002年版预规规定。

(5)电力项目后评价工作费暂不计列。

4、生产准备费(1)管理车辆购置费新建工程按2002年版预规计算,若改、扩建工程不计取此项费用。

(2)工器具、办公、生产及生活家具购置费新建工程按2002年版预规计算,无人值班变电站按该费率的50%计取,若改、扩建工程不计取此项费用。

(3)生产职工培训及提前进厂费变电工程=建安工程费*0.95%送电工程=建安工程费*0.09%本费率适用于新建工程,若改、扩建工程不计取此项费用。

(4)整套启动和分系统调试费110千伏送变电工程及35千伏变电工程按预规和调试定额,35千伏送电线路分系统调试按50工日/条计取。

5、其他(1)施工安全措施补助费变电工程:110千伏 3万元/站35千伏 2万元/站送电工程:110千伏 10KM以内800元/KM10KM以外每增加1KM增加400元35千伏 10KM以内400元/KM10KM以外每增加1KM增加200元(2)工程质量监督检测费和预算定额编制费、劳动定额测定费执行2002年版预规。

(3)通信防线路干扰措施费依据送电线路的具体情况,初设审查时确定。

6、基本预备费110千伏送变电工程初步设计按3%计取,施工图设计按2%计取,计算基数按预规标准。

35千伏送变电工程初步设计按2.5%计取,施工图设计按2%计取,计算基数按预规标准。

7、价差预备费工期在一年以内的送变电工程不计取此项费用。

工期在一年以上的送变电工程,执行国家综合管理部门公布的造价指数。

8、建设期贷款利息本年投资/2*80%*年实际利率*工期工期在一年以上的送变电工程(年初借款本息累计+本年贷款/2)*年实际利率四、附则1、电网建设应合理控制工程造价,在技术先进、可靠的前提下,应选择投资少的优化方案。

2、本规定执行之日起,原苏电建(2001)1015号文同时停止执行。

3、本规定解释权为江苏省电力公司,对执行中发现的问题,请及时反馈给省公司工程建设部。
