北京银泰中心I标段施组

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

银泰中心I标段地下结构工程

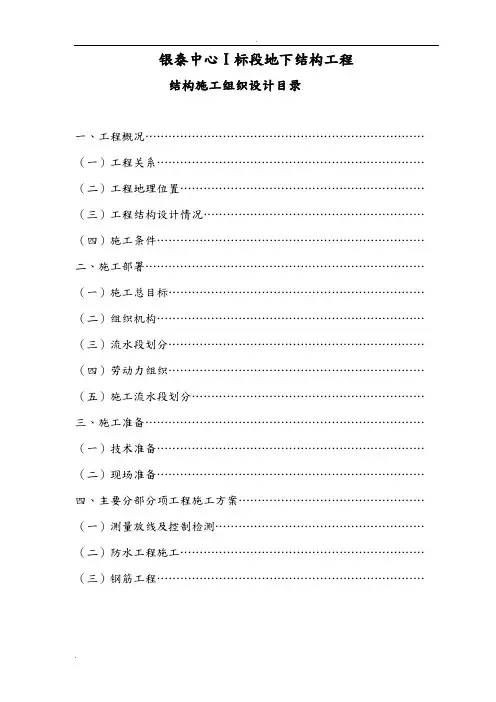

结构施工组织设计目录

一、工程概况………………………………………………………………(一)工程关系……………………………………………………………(二)工程地理位置………………………………………………………(三)工程结构设计情况…………………………………………………(四)施工条件……………………………………………………………

二、施工部署………………………………………………………………(一)施工总目标…………………………………………………………(二)组织机构……………………………………………………………(三)流水段划分…………………………………………………………(四)劳动力组织…………………………………………………………(五)施工流水段划分……………………………………………………

三、施工准备………………………………………………………………(一)技术准备……………………………………………………………(二)现场准备……………………………………………………………

四、主要分部分项工程施工方案…………………………………………(一)测量放线及控制检测………………………………………………(二)防水工程施工………………………………………………………(三)钢筋工程……………………………………………………………

(四)模板工程……………………………………………………………(五)砼工程………………………………………………………………(六)脚手架工程…………………………………………………………五、确保质量控制措施……………………………………………………(一)项目质量管理………………………………………………………(二)质量保证措施细则…………………………………………………六、工期保证措施…………………………………………………………

施工进度计划表…………………………………………………附后(一)施工措施落实………………………………………………………(二)组织管理保证………………………………………………………七、技术节约措施…………………………………………………………(一)三材节约措施………………………………………………………(二)材料节约具体措施…………………………………………………(三)采用先进的施工技术和新型的施工工艺…………………………

八、安全防护措施…………………………………………………………

九、安全文明工地保证措施………………………………………………

地下结构施工组织设计

一、工程概况

(一)工程关系

1.工程名称:银泰中心I标段(地下结构工程)

2.业主单位:银泰置业

3.设计单位:

4.监理单位:

5.施工单位:城建亚泰建设工程

6.工程地点:市建国门外大街甲2号

(二)工程地理位置

市建国门外大街甲2号

(三)工程结构设计情况

1.结构类型:钢结构、剪力墙结构.地下室和裙房为框架剪力墙结

构,筏基.

2.建筑面积:约14万m2 其中地下:约4万m2地上约10万m2

3.层数:地下4层、地上63层

4.檐高:249.9M

5.工程性质:公共建筑

(四)施工条件

1.三通一平情况:拆迁已完成,已三通一平,场地狭窄。

2.现场交通条件:满足施工要求.

二、施工部署

(一)施工总目标

1.工期目标:本工程具体开工日期由总包单位确定为2004年03月

20日,计划结构竣工日期为2005年8月15日.

2.确保工程总工期.

3.质量管理目标:确保结构”长城杯”(金奖)

4.文明施工管理目标:确保市级安全文明工地.

5.安全管理目标:杜绝重大伤亡事故,轻伤事故控制在1.5‰以,治安事故为零.

6.服务:认真全面履行合同的要求,创造满足合同要求的建筑精品,自始至终的配合好总包单位各项任务落实,提供满意周到的服务.(二)组织机构

根据工程结构类型和工程规模,决定在施工现场设立劳务项目部,并决定拟派管理人员有:项目经理;项目付经理;施工工长;工程师;施工员;技术员;木工工长;钢筋工长;砼工长;各专业工长;安全员;质检员;会计;材料保管员及专业放线员,具体见分工.

(1)项目经理1名:负责该工程的总体施工设计及全面安排,对

工程的安全、质量、工期负全面责任.

(2)项目副经理1名:负责实施和具体安排,对工程施工负全面责任.

(3)技术负责人1名:负责工程施工技术,质量及对各专业施工安排,对工程质量和施工技术负责.

(4)项目队长1名:组织各工种班长贯彻执行质量标准,侧重生产安全管理和进度计划实施管理.

(5)技术员2名:解决工程施工中的技术疑难问题,做好工程技术交底,贯彻执行操作工艺规程.

(6)质检员1名:明确工程质量目标,严格执行质量验收标准,检查督促各工序的施工质量,对该工程的质量负责.

(7)安全员1名:安全技术交底,检查监督,执行安全生产规程,组织和实施施工中的防护措施.

(8)测量员3名:及时准确完成各部位的测量和放线,把各分项工程的工序操作基本要求控制在施工图设计规定之中.

(9)会计员1名:办理工程施工中各种财务手续,负责工程款回笼.

(10)核算员1名:提供人工耗用指标,办理工程结算.

(11)保管员1名:办理现场材料的领用手续,配合招标单位材料科办理工程材料耗用月报等工作.

项目各级管理人员严格执行岗位责任制和考核办法,层层落实,确保完成生产任务和各项指标.

(三)流水段划分

根据本工程占地面积大,地上分为两栋主体不相连的结构形式,地下流水段按后浇带位置划分的同时要考虑地上分体的完整。

(四)劳动力组织

为了确保实现工程预定目标,结合本单位工程情况,因此我公司决定设立一支高效、、务强、有一定施工经验的领导班子和较强施工组织能力,工作效率高,肯吃苦,有良好信誉的施工队伍投入本工程,确保工程顺利完成,

相关文档
最新文档
