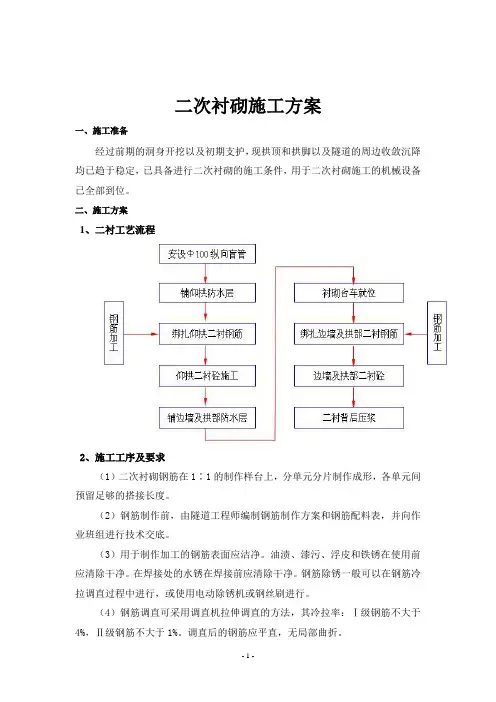

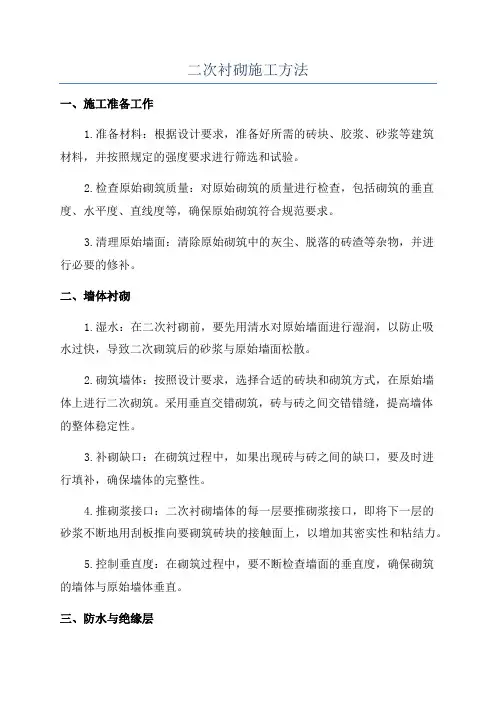

二号竖井二次衬砌施工方案

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

6
井筒基岩段采用立井短段掘砌混合作业机械化快速施工。应用该 方法施工,井帮围岩暴露时间短,施工安全,不需要临时支护,简化 了施工工序,辅助时间少,并能实现工种专业化,有利于提高工人的 操作技术水平,实现正规循环,保证施工质量和进度。
井筒内设置单层凿井吊盘(二次衬砌以前改为双层吊盘层间距 4.0m),抓岩机出矸;在井口设置砼集中搅拌站,站内安设强制式搅 拌机和混凝土配料机,底卸式吊桶下料;工作面水量小时用污水泵吊桶排水;井内布置安全吊笼作副提升,备用发电机组在紧急情况下 人员安全出井及排水;工作面采用 YT-28 凿岩机钻孔,中深孔光面爆 破。井内采用压风管、供水管、排水管、风筒沿井壁吊挂,以加大井 内提升空间。 风井施工机械化配备如下:
缩短了围岩暴露时间,有利于工种专业化,有利于提高机械化程度和
快速施工,且安全性好。该施工方法的工艺流程如下:
钻爆、出渣
钻爆
喷锚支护
出渣、清底
清底
出渣、找平
与井筒相关硐室采用和井筒同步施工的施工方案。具体施工方案
单Leabharlann Baidu编制。
对于基岩段含水层采取先探后掘施工方案,对涌水岩层采取工作
面预注浆施工措施。
二、凿井机械化配套设备
凿岩:2#竖井6台 YT-28 凿岩机。 装岩:。2#竖井 0.4m3 抓岩机配合人工出渣。 提升:采用Ⅰ型钢管凿井井架,选用一套单钩提升,主提选用一
台 JTK—1.2 提升机悬吊 1m3 翻转式吊桶提升翻矸,负责装碴
提升。 排矸:矸石装吊桶提升,地面汽车运输排矸,直接装自卸式汽车
排矸。 支护:基岩段每 4 米段高进行一次喷砼支护,锚杆、挂网随工作
都江堰拉法基水泥有限公司 三期扩建工程二号竖井
施 工 方 案
单位: 二 00 九年二月三日
第一章、工程概况
1.1 工程概况 都江堰拉法基水泥有限公司(4600t/d)三期扩建工程矿山竖井
包括竖井 1、竖井 2,两竖井坐标、两竖井坐标分别为:
X=3439663.056m , Y=35366992.79m , H=1450.00m 和 X=3439565.00m,Y=35367303.00m,H=1254.5m。
二王庙断层:贯穿整个图幅,断层面产状 310°~330°∠40°~ 53°, 上盘为须家河组,下盘为须家河组~沙溪庙组。断层发育有分枝断层。 2.2.3 飞来峰
懒板凳~白石飞来峰:呈不规则的长条形,北东段较窄,宽 0.8~ 5.6Km,南西段较宽,最宽达 11.51Km,长约 80Km,飞来峰由泥盆系~ 下三叠统地层组成。飞来峰基座为三叠系上统须家河组地层,其接触 面为逆掩断层,断层面起伏较大。 3 场地工程地质条件 3.1 地层构成
赵公山向斜:分布在都江堰赵公山一带,轴向 35°~45°,地 层产状:北翼 120°∠40°~70°,南翼 340°∠30°~60°,为一 不对称向斜,由上三叠统须家河组~侏罗系组成 。 2.2.2 断层
映秀断层:贯穿整个图幅,断层面产状 300°~350°∠50°~ 85°,上盘为三叠系~震旦系地层,下盘为震旦系~三叠系地层。断 层分枝、挤压破碎带明显。
5
第一节 施工方案选择
一、 施工方案选择
根据2#井筒的工程地质、水文地质资料,井筒的技术特征及招
标文件要求,结合我公司施工经验、队伍状况和装备水平,通过科学
的方案论证和比较,风井施工采取如下施工方案:
措施工程施工:在施工准备期内,凿井井架组装、提升设备和提
升设施安装期间,利用挖掘机,YT-28风钻配合人工开挖完成井筒
取 1m,眼数 6 个,眼距 525mm,每眼装药 6 卷。
二阶掏槽眼:眼深 2.5m,圈径取 2.1m,眼数 11 个,眼距 600mm,
每眼装药 10 卷。
辅助眼:眼深 2.5m,圈径取 3.6m,眼数 18 个,眼距 630mm,每
眼装药 8 卷。
周边眼:眼深 2.5m,圈径取 4.6m,眼数 24 个,眼距 600mm,每
台1
台2
YSB-210/60
台 2 Z-5
台2
1.5t
第二节 施工方案
一、掘进 采用 YT-28 风钻打眼,中深孔光面爆破,电雷管起爆,炸药选用
2#岩石抗水炸药,起爆电源为 380V 交流电,炮眼深度 2.5m,炮眼利 用率 85%。有效进尺 2.1m。过不稳定岩层时可采用先锚、网支护的方 法防止片帮。 二、装岩
1 JTK—1.2 4.7
22
19
16
开挖断面 17.34m2,按 2.1 米进尺计算,每循环爆破松散岩石体 积 55m3,出渣时间 6-8 小时。
四、支护
采用随工作面锚杆支护,喷锚支护每 4m 段高进行,过不稳定岩
层时可先锚、网支护,然后再喷混凝土,防止片帮。 井口设一套混凝土集中搅拌系统,混凝土输送采用 TDX-1.0 m3
2
地层产状:北西翼 105°~177°∠23°~83°,南东翼 320°~ 325°∠20°~25°,为一不对称向斜。
思文场背斜:分布在彭县思文场一带,发育于三叠系须家河组中。 轴向 30°~80°,地层产状:北翼 303°~336°∠35°~64°,南 翼 140°~195°∠20°~67°,两翼基本对称。
0.4m3 抓岩机人工装岩,可满足排矸要求。 三、 提升、排矸
提升采用一套单钩提升系统, JTK—1.2 型绞车配1.0 m3 翻转
9
吊桶,自动翻矸,地面用自卸汽车将矸石运到指定弃渣场。
提升能力估算表
吊桶 提升机 绳速
提 升 深 度 (m)
容积 (m3)
型号
(m/s)
200
300
400
提 升 能 力 (m3/h)
c.石灰岩(P1m) 灰色、灰白色,细晶结构,薄~中厚层、块状构造,节理裂隙较 发育,岩质较硬,岩芯多呈短柱状及少量长柱状,在竖井 1 中分布。 区内多发育四组裂隙,产状为:330°∠85°,85°∠55°,163° ∠37°, 188°∠51°;本次勘探在竖井 1 内石灰岩(P1m),竖井 2 碳质页岩 (T3x1) 内未揭穿。 3.2 水文地质条件 场地内地形陡峻,有利于大气降水、地表水体和地下水的排泄。 第四系厚度较薄且分布不广,含少量的孔隙潜水,场地地下水主要为 基岩裂隙水。拟建场地地下水贫乏,土层中主要赋存的少量上层滞水 主要来源是大气降水渗入补给;其裂隙水主要赋存于三叠系岩层风化 产生的裂隙,通过地下径流补给和排泄。 本次在竖井 1 勘探范围内未发现地下水。 场地内在南北侧沟谷中均有常年流水,流量一般小于 0.1 升/秒, 北部灰岩及南部砂岩中有泉水排出。 围岩稳定性整体上较好,主要为Ⅲ级围岩,少部分Ⅳ级围岩,局部为 Ⅴ级围岩。
a.石灰岩(T1j) 灰色、灰白色,细~中晶结构,裂隙块状、薄~中厚层及块状构 造,节理裂隙较发育~发育,岩质较硬,岩体破碎~较完整,岩芯呈碎 块状及短柱状,在竖井 1 中分布。
b.石灰岩(P2c) 灰色、灰黑色,细~中晶结构,薄~中厚层状构造,节理裂隙发
4
育,局部裂隙间充填有泥碳质土等,岩体较完整,岩芯多呈短柱状及 碎块状,在竖井 1 中分布。
区内出露地层有震旦系、泥盆系、二叠系、三叠系、侏罗系、白 垩系及少量第四系,本次竖井勘探范围内揭露的地层从新到老依次 为:第四系全新统残坡积粉质粘土、崩坡积物,三叠系上统长石石英
3
砂岩、粉砂岩夹页岩、薄煤层、碳质页岩,三叠系下统石灰岩,二叠 系上统石灰岩,二叠系下统石灰岩,其岩性特征详见竖井柱状图。
1 凿岩机
台8
YT-28
2 开门绞车
台1
JTM-1
三 通风、排水、压风系统
1 风机
台1
2×11KW
2 空压机
台2
20m3
四 砼搅拌及计量系统
8
1 搅拌机 2 装载机 3 计量装置 四 注浆、喷浆设备 1 地质钻机 2 注浆泵 3 喷浆机 五 其它设备 1 客货车
台2 台1 套1
JS500 ZL30C
临时锁口施工,锁口下开挖 25 米,采用短段掘砌,安装三盘一台,
吊挂管线,再进行井筒的正式掘砌施工。
基岩段施工:采用手风钻钻孔,中深孔光面爆破掘进;出渣方式
2#竖井采用抓岩机配合人工装吊桶提升;井筒施工采用短段掘砌混
合作业施工方式,锚喷有效段高 4.0M;喷锚支护、出渣交叉进行。在
每次掘够一个段高后,即可进行喷锚支护,此种方法简化了施工工艺、
型底卸式吊桶运送到工作面。
第三节 施工方法
一、掘进
采用钻爆法施工,爆破采用光面、光底、减震、弱冲、深孔爆破
技术,凿岩采用 6-8 台 YT-28 风动凿岩机,定人、定机、定位进行凿
岩。掏槽眼深度 2.7m,其它炮眼 2.5m,炮孔直径¢42mm,选用 2#岩
石抗水炸药,药卷采用¢35mm×200 mm×150g,雷管选用 4m 脚线、
2#竖井直径φ3.6m,上口标高 1254.5m,下口标高 960m,井深 294.5m。
该 区 属 龙 门 山 前 山 中 ~ 低 山 区 , 海 拔 标 高 海 拔 标 高 1060 ~ 1606.9m,相对高差 546.9m,山势陡峻。白沙河流经矿区东南侧,最 终汇入岷江。
该区属亚热带气候,平均气温 15.1℃,以 7、8 月份最热,最高 温度达 34℃,1 月份最冷,最低气温-7.1℃;年最大降雨量 1605.4mm, 年最小降雨量 713.5mm,年平均降雨量 1218.4mm,日最大降雨量 233.8mm;主导风向 NW,最大风速 20.7m/s;年平均相对湿度 81%, 年雷暴日数 34.7 天,年无霜期日数 268.8 天;地震基本烈度Ⅶ度。 2.2 区域地质构造
面进行。 排水:根据提供的地质水文资料,井筒施工时采用二级排水方式,污
7
水泵抽吊桶提升到地面排出。
通风:根据井筒断面和作业特点,为保证施工时有足够的新鲜风
量,采用压入式通风方式。按通风要求计算风量选择风机,选择一台
(2×11KW)对旋式风机、一趟Ф600 ㎜高强度胶质风筒。
具体凿井设备配备情况详见下表:
眼装药 4 卷。
(3)装药、联线:取岩石硬度系数 f=4-6,单位原岩炸药消耗量小 于 1.87kg/m3 控制。选用 2#岩石抗水炸药,规格¢35mm×200 mm×
150g,以此确定各炮眼装药量。装药结构为连续偶合装药,反向起爆,
联线方式为大并联(附爆破图表)
基岩段原始爆破条件
瓦斯等级
低瓦斯
掘进断面
毫秒延期电雷管起爆,380V 动力电源地面放炮。
附:炮眼布置及爆破参数、爆破预期效果
10
井筒爆破参数、爆破预期效果
1、爆破图表:
(1)炮眼深度:炮眼深度 2.5m,炮眼利用率按 85%计,循环进尺 2.1m。
(2)炮眼布置及数量:井筒荒径 4.7m,中心眼采用二阶直眼掏槽方
式。
一阶掏槽眼:中心眼深,中心眼不装药。掏槽眼深 2.7m,圈径
2#竖井主要凿井施工机械配备计划表
序号
名称
单位 数量
规格及型号
一 提升及悬吊设备
1 凿井井架
座1
Ⅰ型钢管
2 主提升机
台1
JTK—1.2
3 吊盘吊物凿井绞车 4 吊桶
台4 只2
JZ2-10/600 1 m3 翻转式
5 主提升天轮
个1
1.6m
6 抓岩机天伦
个1
1.2 米
7 悬吊天轮
个4
0.65m 单槽
二 开挖、排矸设备
17.35m2
普氏系数
f=4-6
钻眼机具
YT-28
炸药类型
2#岩石抗水炸药 雷管类别
毫秒延期电雷管
11
基岩段爆破参数图表

炮眼 眼深 圈径 眼数 眼距 装药量(kg) 起爆 联
(1)粉质粘土(Q4dl+el) 灰褐色~黄褐色,稍湿,硬塑,含少量碎块石,在竖井 1 中分布。 (2)崩坡积物(Q4c+dl) 杂色,稍湿~湿,松散~稍密,主要由可塑粘性土,石灰岩、砂岩、 页岩碎块石及角砾等组成,在竖井 2 中分布。 (3)长石石英砂岩、粉砂岩(T3x2) 灰色、灰白色,细粒结构,裂隙块状~薄层状构造,夹页岩、薄 煤层,节理裂隙发育,岩质较硬,岩芯破碎~较破碎,岩芯多呈碎块 状及少量短柱状,在竖井 2 中分布。 (4)碳质页岩(T3x1) 黑色、深灰色,致密结构,散体状构造,夹薄层岩屑砂岩、薄煤 层,结合很差,岩体极破碎,手捏即碎,岩芯多呈团状及粉状,在竖 井 2 中分布,本次未揭穿该层。 (5)石灰岩
勘查区位于扬子准地台龙门山~大巴山台缘坳陷之龙门山陷褶 断束。区内构造复杂,断层、褶皱发育,褶皱有懒板凳向斜、思文场 背斜、赵公山向斜;断层主要有映秀断层、二王庙断层;飞来峰有懒 板凳~白石飞来峰。 2.2.1 褶皱
懒板凳向斜:分布在懒板凳~白石飞来峰北东段,轴向 35° ~ 60°,核部地层为二叠系上统,翼部主要为二叠系下统、泥盆系下统,
相关文档
最新文档
