排水工程项目编制依据与原则及工程概况

合集下载

水利水电工程施工组织设计规范(最新整理)

水利水电工程施工组织设计规范(最新整理)
11、严格执行施工验收规范、有关操作技术规程,加强生产管理,确 保工程,工程工期和施工安全。
12、实施“精品工程”战略,通过精心组织、精心施工,保优质、创 信誉,向业主交一个质量合格,用户满意的工程。
第二章 工程概况及施工条件
第一节 工程概况
青衣江雅安城区右岸陆家坝防洪堤工程(第二次)位于雅安城区陆家 坝青衣江右岸,新建防洪堤 2608.42 米,上起顺渡村,下至西门大桥。防 洪堤防洪标准 50 年一遇。堤防工程级别 3 级,主要建筑物级别 3 级,次 要建筑物级别 4 级,临时建筑物级别 5 级。甘溪沟整治工程长度 786.75 米。
1、施工招标文件; 2、相应的工程施工图设计文件及工程量清单; 3、国家现行的与本工程相关的施工验收规范和操作技术规程; 4、国家、省有关安全生产、文明施工有关规程规定; 5、本公司多年来参加工程项目的施工经验; 6、施工现场实际踏勘、调查结果; 7、相关的技术规范: 有关施工临时设施引用的法律法规: (1)《水利工程建设安全生产管理规定》; (2)《安全技术措施计划的项目总名称表》; (3)《中华人民共和国道路交通安全法》; (4)《中华人民共和国安全生产法》; (5)《中华人民共和国消防法》; (6)《中华人民共和国传染病防治法实施办法》; (7)《中华人民共和国食品卫生法》; (8)《中华人民共和国劳动法》。 有关施工安全措施引用标准 (1)《爆破安全规程》; (2)《安全标志及其使用导则》; (3)《水利水电工程施工通用安全技术规程》; (4)《水利水电工程金属结构与机电设备安装安全技术规程》; (5)《水工建筑物地下开挖堤脚采用大块石护脚。 下河梯步:为方便居民生活、休闲,根据堤防具体布置情况,整个堤
段共设置 7 个 20 米宽的下河梯步。 排水:防洪堤顶以下设置 2~3 排Φ80mm 毫米排水孔,重力式堤型第

工程施工排水方案

工程施工排水方案

工程施工排水方案一、工程概况本项目为某城市的一项重要基础设施建设项目,主要包括道路、桥梁、排水系统等工程。

其中,排水系统工程是保证整个项目顺利进行和日后运行的关键环节。

工程排水方案的主要目标是确保施工过程中和施工后的场地排水畅通,防止水浸泡、泥泞等影响施工质量和进度。

二、编制依据本排水方案依据以下文件和标准进行编制:1. 《城市排水工程规划规范》(GB 50318-2017)2. 《建筑工程施工质量验收统一标准》(GB 50300-2013)3. 《施工现场临时用水用电安全技术规范》(JGJ 46-2005)4. 工程施工图纸及设计说明书5. 施工现场地形地貌、水文地质资料6. 当地气象资料和水利部门的相关规定三、排水原则1. 施工期间临时排水:施工期间产生的废水、雨水等应通过临时排水系统及时排除,不得影响施工区域和周边环境的正常使用。

2. 施工后期永久排水:施工后期应根据工程周边地形、地貌和水文条件,设置合理的永久排水设施,确保排水系统的稳定运行。

3. 环境保护:排水系统的设计和施工应充分考虑环境保护要求,防止水质污染,保护生态环境。

四、排水系统设计1. 临时排水系统:(1)施工期间废水:设置临时排水沟、集水井等设施,将施工过程中产生的废水、雨水等收集起来,通过排水泵站泵送至附近河道或污水管网。

(2)施工区域地面排水:根据施工现场地形,设置排水坡度,使施工区域地面水自然排入临时排水沟。

2. 永久排水系统:(1)雨水排水:设置雨水管道,将雨水收集起来,通过排水泵站泵送至附近河道或污水管网。

(2)污水排水:设置污水管道,将施工后期及日后运行过程中产生的污水收集起来,通过排水泵站泵送至附近污水处理厂。

五、施工排水措施1. 施工期间:(1)在施工现场设置临时排水沟、集水井等设施,确保施工过程中的废水、雨水等及时排除。

(2)对施工区域进行地面硬化,设置排水坡度,使地面水自然排入临时排水沟。

(3)加强对临时排水设施的维护和管理,确保其正常运行。

排水工程专项规划编制纲要

排水工程专项规划编制纲要

排水工程专项规划编制纲要Document number:PBGCG-0857-BTDO-0089-PTT1998内容包括:第一部分规划文本第二部分规划图纸第三部分规划说明第四部分基础资料汇编第一部分规划文本第一章总则规划目的。

说明规划编制背景及目的。

规划依据。

法律法规、相关规划、有关政策和其他相关资料。

规划范围。

规划原则。

规划期限。

规划期限应与城市总体规划相一致,明确规划基准年和近、中、远期的划分。

第二章规划目标以城市总体规划、城市环保规划、城市防洪规划及其他相关规划为依据,明确城市排水工程专项规划近期、中期、远期的目标。

建设排水体制适当、系统布局合理、处理规模适度的城市污水集中收集处理系统。

实现控制水污染,保护城市集中饮用水水源,维护水生态系统良性循环,配置适宜的雨水收集排除系统,消除水涝灾害等目标。

第三章排水体制与分区排水体制。

根据城市发展水平、环保要求等综合因素,明确城市排水体制。

排水分区。

划分城市排水分区。

第四章污水管网工程规划污水受纳水体。

污水管网布置。

根据污水排水分区,明确污水主干管的走向、管径、管材等。

污水处理厂、站。

污水泵站和污水处理厂、站的建设规模、选址、用地控制,以及周围防护距离控制、污泥处理处置等。

对污水收集处理系统的安全运行提出要求。

污水资源化回用。

明确污水资源化回用的途径或提出建议。

第五章雨水管网工程规划雨水受纳水体。

确定雨水受纳体及排放口的位置、数量。

雨水管网系统。

根据雨水排水分区,明确雨水主干管的走向、管径、管材等。

雨水泵站。

雨水泵站的建设规模、选址、用地控制,以及周围防护距离控制等。

提出雨水工程系统的安全运行要求、城市内涝应急措施等。

雨洪调蓄及资源化利用提出雨、洪调蓄利用及雨水资源化途径。

第六章近期建设规划明确各类排水设施及排水管道近期建设内容,并对近期建设项目进行投资估算与效益分析等。

第七章规划实施措施规划实施的具体措施,提出政策措施、政策措施、经济措施、技术措施,明确政府及有关部门在城市排水规划实施过程中的职责。

排水工程专项规划编制纲要

排水工程专项规划编制纲要

内容包括:第一部分规划文本第二部分规划图纸第三部分规划说明第四部分基础资料第一部分规划文本第一章总则1.1规划目的.说明规划编制背景及目的.1.2规划依据.法律法规、相关规划、有关政策和其他相关资料.1.3规划范围.1.4规划原则.1.5规划期限.规划期限应与城市总体规划相一致,明确规划基准年和近、中、远期的划分.第二章规划目标以城市总体规划、城市环保规划、城市防洪规划及其他相关规划为依据,明确城市排水工程专项规划近期、中期、远期的目标.建设排水体制适当、系统布局合理、处理规模适度的城市污水集中收集处理系统.实现控制水污染,保护城市集中饮用水水源,维护水生态系统良性循环,配置适宜的雨水收集排除系统,消除水涝灾害等目标.第三章排水体制与分区3.1排水体制.根据城市发展水平、环保要求等综合因素,明确城市排水体制.3.2排水分区.划分城市排水分区.第四章污水管网工程规划4.1污水受纳水体.4.2污水管网布置.根据污水排水分区,明确污水主干管的走向、管径、管材等.4.3污水处理厂、站.污水泵站和污水处理厂、站的建设规模、选址、用地控制,以及周围防护距离控制、污泥处理处置等.对污水收集处理系统的安全运行提出要求.4.4污水资源化回用.明确污水资源化回用的途径或提出建议.第五章雨水管网工程规划5.1雨水受纳水体.确定雨水受纳体及排放口的位置、数量.5.2雨水管网系统.根据雨水排水分区,明确雨水主干管的走向、管径、管材等.5.3雨水泵站.雨水泵站的建设规模、选址、用地控制,以及周围防护距离控制等.提出雨水工程系统的安全运行要求、城市内涝应急措施等.5.4雨洪调蓄及资源化利用提出雨、洪调蓄利用及雨水资源化途径.第六章近期建设规划明确各类排水设施及排水管道近期建设内容,并对近期建设项目进行投资估算与效益分析等.第七章规划实施措施规划实施的具体措施,提出政策措施、政策措施、经济措施、技术措施,明确政府及有关部门在城市排水规划实施过程中的职责.第八章附则规定本规划的调整修改、审查批准、解释权归属等程序性内容.对规划中涉及的专业术语进行规范性解释.第二部分规划图纸1、城市区位图2、城市总体规划总图.图纸中要明确标注规划居住用地、公共建筑用地、工业用地、绿地用地,河流、铁路等要与其他用地明确区分.3、城市污水设施及污水管渠现状分布图.标明现状设施的位置、占地界线、服务范围,现状管渠的分布、管径、控制点的埋深等. 4、城市污水排水分区图.标明各个分区的界线、分区面积. 5、城市污水管道水力计算简图.以简图的形式标明污水管网各管段的流量、坡度、管径、管长、排水方向等. 6、城市污水工程规划图.以城市规划总图为底图,标明污水管网的实际敷设路径、管径、管长、排水方向等,标明污水厂站的位置,用地界线、防护距离等. 7、城市雨水设施及雨水管渠现状分布图.标明现状设施的位置、占地界线、服务范围,现状管渠的分布、管径、控制点的埋深等. 8、城市雨水工程排水分区图.标明各个分区的界线、分区面积. 9、城市雨水管道水力计算简图.以简图的形式标明雨水管网各管段的流量、坡度、管径、管长、排水方向等. 10、城市雨水工程规划图.以城市规划总图为底图,标明雨水管网的实际敷设路径、管径、管长、排水方向等,标明污水厂站的位置,用地界线、防护距离等. 11、城市污水工程近期建设规划图.以城市规划总图为底图,标明城市近期建设管道的分布、管长、管径,污水厂站的位置、占地面积、用地界线等. 12、城市雨水工程近期建设规划图.以城市规划总图为底图,标明城市近期建设管道的分布、管长、管径,近期建设雨水泵站的位置、占地面积、用地界线等. 13、相关规划图.与城市排水工程专项规划密切相关的城市近期建设规划、城市道路工程专项规划、城市环保专项规划、城市防洪规划、城市绿地系统专项规划、城市水系专项规划等. 注:图纸比例与城市总体规划图基本一致,一般采用1:5000~1:25000;城市区位关系图宜缩小1:10000~1:50000;管网布置图可放大1:2000~1:10000;并标明风玫瑰图;污水管网水力计算简图和雨水管网水力计算简图不要求比例.第三部分规划说明第一章城市概况及现状分析1.1城市概况城市自然条件、社会条件、环境状况等城市基本概况.1.2城市排水现状分析城市现状排水体制,排水受纳体,排水口的位置,排水设施的位置、占地面积、规模及使用情况,现状排水管渠的分布、长度及管径,现状排水量等.1.3城市相关规划分析与城市排水专项规划密切相关的城市总体规划、城市近期建设规划、城市道路专项规划、城市给水专项规划、城市环保专项规划、城市防洪专项规划、流域水污染治理方面的规划,以及已通过可行性研究即将实施或正在实施的排水单项工程设计资料等情况分析介绍.第二章总则1.1规划目的和任务.说明规划目的和任务.1.2规划依据.说明选定规划依据的理由.1.3规划范围.说明规划范围是如何确定的.1.4规划原则与指导思想.说明规划原则与指导思想是如何确定的.1.5规划期限.说明规划基准年和规划期限是如何确定的.第三章规划目标说明规划目标是如何确定的,解释规划目标的内容.第四章排水体制与分区4.1排水体制根据城市总体规划、环境保护要求、自然条件和受纳水体条件,结合城市排水水质、水量及原有排水设施情况,从技术、经济、环境等方面比较、论证,确定适合城市具体情况的合理排水体制;4.2城市排水分区根据城市规模、地形地貌等因素,城市可以采用不同的排水体制和若干排水区域,明确各排水区域的界限、服务面积及排水体制.第五章污水管网工程规划5.1污水出路根据城市性质、规模、城市位置、当地的自然条件,环境容量,并结合城市具体情况合理确定城市污水受纳体.城市污水受纳水体的确定要结合城市环境保护专项规划.注:受纳体是接受城市污水达标排放的地域,包括受纳水体和受纳土地.受纳水体应是天然江河湖海和人工水库等地面水体;受纳土地应是荒地、废地、劣质地、湿地以及坑、塘、洼等.5.2污水排水分区根据城市总体规划布局,结合城市污水受纳体位置进行污水排水分区.5.3污水量预测及污水处理规模根据城市规模和居民生活习惯等选择城市污水排放定额或污水计算标准,合理预测城市污水排放量.5.4污水系统布局根据城市规划布局、竖向规划、道路布局、坡向以及城市污水受纳体和污水处理厂的位置规划污水系统.根据城市规模、用地布局及城市污水系统分布,结合城市污水受纳体的位置、环境容量和处理后污水、污泥出路确定城市污水处理厂的数量、位置;分析污水系统的安全性,从选址、供电、及防洪、防灾等方面提出要求.5.5污水管渠对污水管渠进行水力计算,确定污水管断面尺寸,并考虑城市远期的发展的需要.结合城市道路专项规划,确定污水管渠的控制点高程,确定污水泵站的位置.5.6污水处理泵站设置污水泵站的城市,根据管道水力计算,规划污水泵站的规模、提升高度等.5.7污水处理厂污水处理厂规模、占地、污水处理程度,以及污水处理厂周围的卫生防护距离.污水处理厂污泥的处理处置途径.第六章雨水管网工程规划 6.1雨水受纳体根据城市性质、规模、城市位置、自然条件,并结合城市具体情况合理确定城市雨水受纳体.城市雨水受纳水体的确定要结合城市环境保护专项规划和城市防洪专项规划等. 6.2雨水排水分区根据城市总体规划布局、雨水受纳体划分雨水排水区域. 6.3雨水量计算选取合理的计算参数,根据当地暴雨强度公式预测城市雨水量. 6.4雨水系统布局根据城市道路系统规划布局、竖向规划以及城市雨水受纳体,规划雨水系统. 根据城市规模、用地布局及城市雨水系统分布,确定城市雨水排放口的数量、位置;分析雨水系统的安全性,从选址、供电、及防洪、防灾等方面提出要求. 6.5雨水管渠依据道路竖向,对雨水管渠进行水力计算,并结合城市防洪规划确定雨水管渠断面尺寸,考虑城市远期的发展及城市防洪需要;结合城市道路专项规划,确定雨水管渠的控制点高程,确定雨水泵站的位置; 6.6雨水泵站设置雨水泵站的城市,确定雨水泵站的规模、提升高度、占地、对周围防护距离的控制等. 第七章近期建设规划7.1现状合流制管网的改造1、合流制区域的改造利用对现状合流制区域特别是老城区进行截流式合流制的改造,遵循以下原则:1对现状的一些合流管道进行截流;2在汇水区域的划分上,充分结合历史和现状,尽量不作大的调整;3对现有的排水主管重点复核排水能力,尽量加以利用,不能利用的按规划进行改造;4结合汇水分区和干管系统布局,增设截流干管;5结合街巷改造,疏通小区排水出口. 2、分流制区域的改造利用规划分流制区域的改造利用遵循以下原则:1现状新建的排水管道按雨、污分流敷设,但是暂时没有污水主干管衔接的,先将污水管接入雨水管道系统,待污水厂及污水管网完善后,再接入污水管网系统,实现雨、污分流;2对早期建设埋深较浅的合流排水管,将其按规划雨水量进行管道复核,满足要求的改为雨水管道,不能利用的进行改造. 7.2近期建设内容近期建设内容要有分期、逐步实施的概念,尽量把工程建设的周期和程序相对接,在管网设计中既要考虑不同分期建设管线间的衔接、又要考虑管线敷设所需要地下空间的满足程度. 7.3近期建设投资估算对近期建设内容进行投资估算. 第八章规划实施措施提出规划实施的政策措施、行政措施、经济措施、技术措施,明确规划实施的责任主体. 第九章附录、附件第四部分基础资料第一章城市概况 1.1自然条件包括地理位置、地形地貌、地质条件、气候、水文、气象参数、地震烈度、资源分布等.城市历年雨水降水统计资料,城市规划区范围内以及邻近河流的最高洪水位,常水位等. 1.2社会经济包括社会经济发展水平、行政区划、人口基本情况、主导产业情况. 1.3城市历史文化沿革简述,城市总体布局、基础设施现状. 第二章城市排水现状 2.1城市排水受纳体包括排水口位置、管径、流量、水质等. 2.2城市排水管道城市污水管渠分布及服务范围,污水管网覆盖率及污水收集率;城市雨水管渠的分布及服务范围,现状城市雨水排除情况. 2.3城市现状排水大户调查工业废水集中排放量大的企业分布、排水量、工业废水水质以及由企业发展预计带来的排水增加量;城市大型居住小区分布及排水量. 第三章相关专项规划资料包括与城市排水专项规划密切相关的城市总体规划、城市近期建设规划、城市道路专项规划、城市给水专项规划、城市环保专项规划、城市防洪专项规划、流域水污染治理方面的规划以及已通过可行性研究即将实施或正在实施的排水单项工程设计资料等情况介绍.。

水利工程施工组织设计编制依据及原则说明

水利工程施工组织设计编制依据及原则说明

水利工程施工组织设计编制依据及原则说明一、编制依据1、项目概况、工程设计图纸。

2、现行的水利水电工程施工与验收规范、规程和标准,水利部有关建筑工程质量和安全的规定。

3、我公司质量保证体系的有关文件,我公司现有施工力量和技术装备情况和我公司在其他类似工程施工中总结的经验。

4、国家现行的有关施工质量验收规范、标准:(1)混凝土结构工程施工质量验收规范(GB50204-2002)(2)地下防水工程质量验收规范(GB50208-2002)(3)建筑装饰装修工程质量验收规范(GB5021)(4)给水排水管道工程施工及验收规范(GB50268-97)(5)混凝土排水管道工程闭水试验标准(CFCS19:90)(6)建筑机械使用安全技术规程(JGJ33-2001)(7)普通混凝土配合比设计规程(JGJ/T98-2000)(8)建筑施工安全检查标准(JGJ59-99)(9)砌筑砂浆配合比设计规程(JGJ/T98-2000)(10)建筑施工扣件式钢管脚手架安全技术规程(JGJ130-200(11)施工现场临时用电安全技术规范(JGJ46-2005)(12)市政排水管渠工程质量检验及评定标准(CJJ3-90)二、编制原则⑴坚决遵照招标文件各项标准和条款要求,根据工程的实际情况。

⑵认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序和合同规定的工程竣工工期,严格遵守设计规范、施工规范和验收标准。

⑶采用流水交叉施工方法和网络计划技术组织有节奏、均衡和连续施工;坚持先进性、科学性、经济性与实际结合。

⑷坚持“质量第一,安全第一”,在安全生产的原则下,推行标准化管理和实行安全生产责任制;坚持对施工过程严密监控、动静结合、科学管理的原则。

⑸实行项目法管理,通过对劳力、设备、材料、资金、技术方案和信息的优化处置,实现造价、工期、质量目标效果。

⑹实行监理、施工、设计和建设单位四结合,做好施工部署,一切忠实业主,一切听从监理的指挥;言必行,行必果,兑现我公司在投标书中的承诺。

排水工程(雨污水管道)施工方案

排水工程(雨污水管道)施工方案

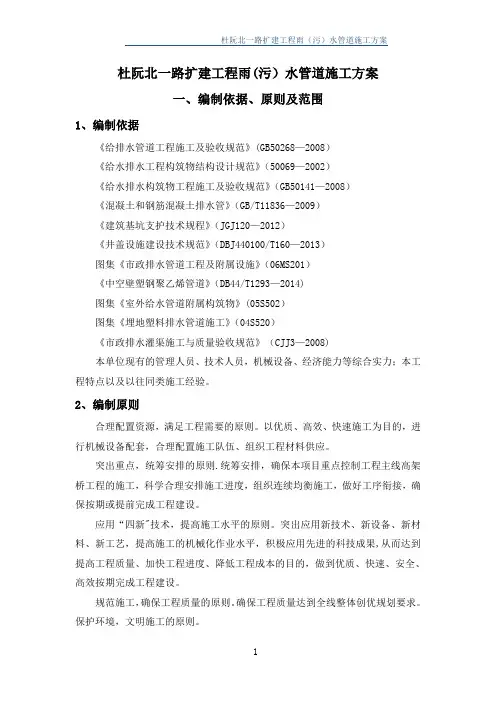

杜阮北一路扩建工程雨(污)水管道施工方案一、编制依据、原则及范围1、编制依据《给排水管道工程施工及验收规范》(GB50268—2008)《给水排水工程构筑物结构设计规范》(50069—2002)《给水排水构筑物工程施工及验收规范》(GB50141—2008)《混凝土和钢筋混凝土排水管》(GB/T11836—2009)《建筑基坑支护技术规程》(JGJ120—2012)《井盖设施建设技术规范》(DBJ440100/T160—2013)图集《市政排水管道工程及附属设施》(06MS201)《中空壁塑钢聚乙烯管道》(DB44/T1293—2014)图集《室外给水管道附属构筑物》(05S502)图集《埋地塑料排水管道施工》(04S520)《市政排水灌渠施工与质量验收规范》(CJJ3—2008)本单位现有的管理人员、技术人员,机械设备、经济能力等综合实力;本工程特点以及以往同类施工经验。

2、编制原则合理配置资源,满足工程需要的原则。

以优质、高效、快速施工为目的,进行机械设备配套,合理配置施工队伍、组织工程材料供应。

突出重点,统筹安排的原则.统筹安排,确保本项目重点控制工程主线高架桥工程的施工,科学合理安排施工进度,组织连续均衡施工,做好工序衔接,确保按期或提前完成工程建设。

应用“四新"技术,提高施工水平的原则。

突出应用新技术、新设备、新材料、新工艺,提高施工的机械化作业水平,积极应用先进的科技成果,从而达到提高工程质量、加快工程进度、降低工程成本的目的,做到优质、快速、安全、高效按期完成工程建设。

规范施工,确保工程质量的原则。

确保工程质量达到全线整体创优规划要求。

保护环境,文明施工的原则。

3、编制范围杜阮北一路扩建工程(西环路—江肇高速杜阮出入口)的排水工程。

二、工程概况1、工程概况本项目处江门市蓬江区西部,路线走廊基本呈东西走向,起点接现状江肇高速杜阮北收费站,终点与双龙大道在广佛江快速路 (西环路)跨线桥下对接平交.本项目是江门市通过江肇高速对外连接的主要出入口之一。

道路及排水工程施工组织设计

道路及排水工程施工组织设计

第一章、总体概述1、编制依据与原则1.1编制依据本施工组织设计作为指导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料配备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。

本施工组织设计依据以下几项编制:1。

1.1根据项目招标文件。

1。

1。

2现场踏勘和调查的交通、运输、劳动力价格、当地材料供应、水文气象、施工场地和水、电资源情况。

1。

1.3项目施工设计图纸;1。

1.4我公司有关质量管理、安全管理、现场文明施工管理和各种工序工法及标准程序文件。

1。

1。

5现场实际场地及周边情况。

1.1.6现行国家有关建筑工程规范、标准和规程。

按国家和滨州市现行的行业质量评定标准和施工技术验收规范:2.编制原则本施工组织设计的编制原则是:为本项目工程投标和施工准备阶段提供较为完整的技术纲领。

本工程一旦中标,我公司将结合工程实际在此基础上进行强化细分,适当调整,用以指导工程施工。

确保优质、高效、低耗、安全、文明、保质保量的完成该工程的建设任务。

施工组织方面,根据我公司以往的施工经验,结合该工程实际情况,为该工程配备强有力的领导班组,作好工程的分析、决策、管理、实施工作。

确保分析正确、决策精明、管理合理、实施有效。

施工方案设计方面,仔细研究该工程施工图纸,参照国家相关规范和要求,对该工程进行详细的分部分项,针对每个分部分项工程制定详细的施工方案.施工进度方面,详细分析各分部分项工程的实际情况,仔细核算各分部分项工程的人、材、机,对各分部分项工程进行详细规划和合理安排,并针对进度计划制定相应的保证措施,确保工程施工能够严格按照计划进行。

3.实施目标3.1工程质量目标:达到合格的要求。

所有分部分项工程验收全部达到合格要求,合格率为100%。

本公司承诺若工程质量经验收不合格,本公司将按照质量监督部门提出的要求无条件返工并愿意接受合同价5%的经济处罚。

市政道路及排水工程施工组织设计

市政道路及排水工程施工组织设计

目录第一章编制说明.......................................................................................................................... 错误!未定义书签。

第二章工程概况 (2)一、工程概况 (2)第三章管理目标 (3)一、质量目标 (3)二、进度目标 (3)三、安全生产、文明施工目标 (3)第四章施工部署 (3)第一节施工组织机构设置及职责 (4)第二节资源配置计划 (5)第三节施工方案 (6)第四节主要工程项目施工方案与施工方法 (6)第五章技术措施 (15)一.施工测量 (15)二、排水工程 (16)五.道路工程 (17)六、雨季施工技术措施 (20)第六章施工进度计划及工期保证措施 (21)一、施工进度计划安排 (21)二、工期保证措施 (21)第七章施工质量保证措施 (22)第一节质量管理组织及职责 (22)第二节材料质量保证措施 (23)第三节质量创优措施 (24)第八章安全生产保证措施 (25)第一节安全生产管理组织及职责 (26)第二节安全生产保证措施 (27)第九章降低成本措施 (29)一、组织措施 (29)二、管理措施 (29)三、技术措施 (29)第九章文明施工保证措施 (29)一、文明施工管理目标 (30)二、组织管理措施 (30)三、防扰民措施 (30)四、目视管理 (31)五、目视管理的主要内容与形式 (31)六、建立文明施工责任制,开展双文明劳动竞赛 (32)第一章编制说明一、编制原则1、认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序,信守合同规定的工程竣工工期。

2、实行施工、设计和建设单位三结合,统筹安排,合理布置,做好施工部署各项施工生产工作。

3、采用流水施工方法和网络计划技术组织有节奏、均衡和连续施工。

雨水管道施工

雨水管道施工

雨水管道施工1、编制依据、原则2、编制范围3、工程概况4、总体布置及工期安排6、工期确保措施7、质量目标、保证体系及保证措施8、安全生产目标及确保措施9、应急救援预案10、夏季、冬季施工确保措施11、环境保护措施12、文明施工建议13、与甲方、监理、设计间的协调一、基本建设依据1、《晋中市环城西路(汇通路-修文)改造工程排水管道工程》施工图设计。

2、建设部颁授的现行设计规范、施工规范、环评标准及有关文件。

3、从现场调查、采集、咨询所获取的资料。

4、集团公司累积的成熟技术、科技成果、施工方法以及多年来专门从事同类工程的工法和施工经验。

二、工程概况排洪设计原则必须充分利用现状管线,本工程环城南街以北段属规划中心城区环城南街以南段属规划中心城区以外。

我项目部承建的晋中市环城西路(汇通路-修文)改造工程排水管道工程,排水体制采用雨、污水分流排水体制。

全长.44米。

1、雨水方案依据晋中市城区排水防涝工程专项规划来做排水方案的设计。

环城南街以北段雨水属于中心城区排水分区1-九分区,按规划由东向西排入规划明渠;环城南街以南段按山西转型综合改革示范区潇河产业园区晋中起步区防洪规划来设计,雨水排入小牛线和中央明渠、潇河;因此环城西路排水管线设计在东西两侧各设一趟雨水西侧的雨水仅排除道路红线外米范围的雨水,东侧的雨水管根据汇水范围来排除雨水。

在综合地下通道东侧存有一趟污水主干管,因此环城西路排水管线设计在东西两侧各设立趟污水;分别由东向西或者由南向北最终互连综合地下通道污水管线。

测量放线→沟槽挖土→管道基础施工→铺设管道→砌检查井→沟槽回填2、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。

管道中心线和井中心位置须经监理复核。

根据施工管道直径大小,按规定的沟槽阔厘定边线,开凿时用白粉划线去掌控,在沟槽外窨井边线的两侧设置掌控桩,并记录两桩至窨井中心的距离,以供校核。

3、沟槽开挖和排水设施(1)、沟槽使用放坡开凿。

工程概况及编制依据

工程概况及编制依据

1.工程概况及编制依据1.1.编制依据及原则1.1.1.编制说明1、在编制本施工组织设计时,我司充分响应了招标文件的要求,结合本工程特点,明确了施工总承包管理及施工控制的各项目标。

从施工组织及部署的科学性;施工工序的合理性;施工方法选用的技术性、经济性和实现的可能性进行了科学地论证和详细地阐述。

针对一些技术难点提出解决问题的方法。

从业主利益及工程顺利进行的角度上考虑制定了与业主及其他合作单位的配合措施。

2、根据本工程的招标文件中提供的图纸,在编制各分部分项工程的主要施工方法时,结合参照类似工程的建筑结构特点和我们以往的类似工程施工经验,表述了主要的施工方案和施工操作要求。

3、本施工组织设计的编制是在我们对本工程全面理解后所做出的总体部署和策划,并籍此以指导本工程的施工。

根据我们对本工程的理解和招标文件的要求,主要内容包括编制说明及编制依据,分布分项工程施工方案和技术措施、重点难点分析与对策、施工总体进度计划及保障措施、施工质量保证措施和成品保护措施以及对总承包管理的认识和对专业分包工程的配合、协调、管理、服务方案等。

同时考虑本工程结构的复杂性,特针对本工程施工中的难点和重点,施工总承包对分包队伍的管理配合措施、施工总承包与相关单位的协调措施、工程验收交付与工程回访保修及各项合理化建议等内容进行阐述。

1.1.2.编制依据(1)国家现有应用的主要规程、规范(2)招标文件及施工图1.1.3.编制原则(1)遵守招标文件要求和本投标书中承诺的工期,合理安排施工程序与顺序,保证各项施工活动相互促进、紧密衔接,避免不必要的重复工作,加快施工进程。

(2)流水作业法和网络计划技术安排施工进度计划,以保证施工连续地、均衡地、有节奏地进行,合理使用人力、物力和财力,好、快、省、安全地完成施工任务。

(3)安排暑雨期施工项目,落实好季节性施工措施。

农忙季节保证劳动力正常施工,保证工程施工的连续性。

(4)“节材、节能、提高质量、增进效益”的原则,充分推广应用“新材料、新设备、新工艺、新技术”。

室外工程排水方案编制说明

室外工程排水方案编制说明

室外工程排水方案编制说明一、编制目的为了确保室外工程的正常排水,防止因严重水浸而影响施工和使用效果,提高室外工程的使用寿命,保障人民群众的生命财产安全,本方案编制旨在规范室外工程的排水设计,确保排水系统的顺利运行。

二、编制依据1、《建筑排水设计规范》GB 50336-20132、《城市排水设计规范》CJJ87-20183、《建筑给水排水设计规范》GB 50015-20034、现行国家有关建筑和排水设计规范要求三、环境分析本室外工程所在地区气候温差大、降雨较多,地势起伏大,地表坡度较大、土壤质地较为复杂。

降雨期间需排除大量的雨水,确保工地的安全。

四、设计原则1、保证排水系统的顺畅畅通,能够快速将雨水排至外部排水渠或地下排水系统;2、采取有效的排水措施,防止积水,降低地面反弹水的压力;3、保护周边环境,避免排水系统对周围环境造成污染;4、考虑工程经济性,采取合理的排水设施,保证排水系统的持续性运行。

五、排水设计1、地表排水系统设计(1)采用排水沟、排水管等设施,收集雨水,有效的运至外部排水渠;(2)设计地表排水系统布局均匀、合理,排水管径要满足雨水的流量要求,排水坡度要符合排水规范要求;(3)采用不锈钢或塑料材料制作排水设施,确保其使用寿命和排水效果。

2、地下排水系统设计(1)地下排水系统采用集水井、排水管等设施,将雨水迅速排至外部排水渠;(2)地下排水管道设计应符合排水规范要求,排水管的材质要符合对地下潮湿环境的抗腐蚀要求;(3)采用防水工艺,加强地下排水设施的防腐防锈工作,确保其运行效果。

3、雨水收集利用设计(1)适当设置雨水收集设施,将雨水用于绿化、冲洗、给水等方面;(2)选择合适的雨水收集器材料,保证雨水收集的质量和安全性;(3)设计雨水收集设施与排水系统的有效连接,确保雨水的合理利用和排水系统的正常运行。

六、施工技术要求1、地表排水系统的安装须符合施工要求和排水系统设计要求,排水管道的连接处应该采取防水措施,确保不漏水;2、地下排水系统的安装需要采用加固措施,确保排水管道的稳定性和可靠性;3、排水设施的安装需要按照安全标准进行施工,设施的固定要牢固可靠,确保不受外力破坏;4、安装过程中要按照设计图纸进行,确保排水系统的布局和连接正确;5、施工完成后要进行严格的验收和测试工作,确保排水系统的正常运行。

市政道路排水工程施工组织设计

市政道路排水工程施工组织设计

目录第一章编制依据及编制原则 (1)一、编制依据 (1)二、编制原则 (1)第二章工程说明 (2)一、项目环境 (2)二、工程概况 (3)三、质量及工期 (3)第三章施工组织部署 (4)一、施工组织及施工任务安排 (4)第四章材料、机具及劳动力计划 (6)一、材料供应计划 (6)二、劳动力计划 (7)三、机具计划 (8)第五章施工总平面布置设计 (8)一、施工总平面布置 (8)第六章主要分项工程施工方法和技术措施 (9)一、排水工程 (9)第七章质量管理体系 (13)一、施工质量保证体系 (13)二、施工质量保证措施 (15)三、材料和设备质量保证体系 (16)第八章工程保修服务的承诺 (18)第九章工程工期保证措施 (18)一、施工进度计划 (18)二、工期保证措施 (19)第十章管线及高压电线保护措施 (20)一、管线保护措施 (20)二、架空高压电线保护 (21)第十一章雨季施工措施 (21)第十二章安全生产保证措施 (22)一、施工安全目标 (22)二、施工安全保证措施 (22)第一章编制依据及编制原则一、编制依据1、*****工程施工图、招标文件及答疑纪要;2、《城镇道路工程施工与质量验收规范》CJJ1-2008;《水泥混凝土路面施工及验收规范》GBJ97-86;《给水排水管道工程施工及验收规范》GB50268-2008;《施工现场临时用电安全技术规程》JGJ46-2005;《污水排入城市地下水道水质标准》CJ3082-1999;3、本工程现场踏勘实地地形、地貌、水文、气象等资料;4、本公司IS09002质量体系文件及类似工程施工经验;5、本公司安全生产、文明施工、环境保护等有关规定。

二、编制原则1、遵循招标文件及答疑纪要的各项条款的原则;2、遵循设计和标前会议原则,正确组织施工,确保质量合格;3、坚持招标文件和设计施工图中的技术规范的原则,确保产品使业主满意;4、实施“项目法”施工的原则;5、坚持实事求是的原则,根据本单位的实力,确保施工组织的可行性、先进性和合理性;充分发挥专业化施工企业优势的原则;6、确保本工程施工的安全、质量、进度和文明施工均满足业主的原则。

给水排水工程施工组织设计

给水排水工程施工组织设计

1.总体施工组织布置及规划1.1编制依据及原则1.1.1编制依据(1)国家有关方针政策以及国家和铁道部有关标准、规范和验收标准;(2)国家GB/T19001-2000、GB/T24001-2004质量、环境程序文件;(3)国家和地区的有关规范、规程、规定及定额等。

(4)柳州铁路局建设管理处发的《洛湛线永州至岑溪段站后工程施工总价承包招标文件》、《洛湛线永州至岑溪段站后工程招标项目工程报价表》以及专业相关图纸;(5)建设单位提供可为施工服务或利用的有关条件。

(6)施工图纸及有关技术文件和要求。

(7)施工组织设计对本工程的工期、质量和成本控制的目标要求。

(8)施工现场的具体情况。

(9)主要施工机械、劳动力、资料、设备构件及加工品等供应情况。

1.1.2编制原则(1)严格遵守国家、铁道部施工技术规范、规程、验收等技术标准的原则严格遵守国家、铁道部施工技术规范、规程、验收等技术标准,并将其贯穿于整个施工组织设计方案编制中。

(2)全面响应招标文件和设计图纸要求的原则全面响应和满足招标文件和设计图纸要求,确保实现招标文件规定的工期、质量、安.全、环保等各项目标的原则。

(3)坚持科学性、先进性、经济性,力求施工方案的适用性与科学性、先进性相结合的原则,结合本标段工程特点,在采用成熟可靠的施工方法和工艺的基础上,大力推广“四新”技术,引进国内外科学先进技术,高标准、高起点,力求施工方案的科学、先进,经济、合理、适用的原则。

(4)百年大计、质量第一的原则确立质量目标,制定创优规划。

严格执行ISO9001质量标准,健全质量保证体系,在保证本工程招标质量要求的同时,实现创“部优”、“国优”的质量目标。

始终坚持百年大计、质量第一的原则(5)以“高起点、高标准、高水平”为指导思想,科学组织、精心施工,运用先进的管理手段,确保质量、安全、工期目标的顺利实现。

(6)充分发挥我公司专业化、机械化优势的原则,体现企业良好形象。

1.2工程概况1.2.1工程范围及遵循的施工规范、规程标准1.2.1.1工程范围本工程位于湖南省永州市零陵区,洛湛铁路ZH-1标段新建永州南车站站场内及市政管网接入点至给水所 3.189Km区间。

城镇基础设施建设项目道路排水工程及广场工程施工编制说明依据及原则

城镇基础设施建设项目道路排水工程及广场工程施工编制说明依据及原则

城镇基础设施建设项目道路排水工程及广场工程施工编制说明依据及原则一、编制说明依据1.国家有关法律法规:《城市道路排水技术规范》、《建筑工程施工质量验收规范》等;2.工程项目的设计文件:包括施工图纸、设计说明书、施工组织设计等;3.项目招标文件和合同文件:明确了项目的技术要求、施工标准及工期等;4.相关标准及规范:如《排水工程施工及验收规范》、《城市道路工程施工及验收规范》等;5.施工方案和方法:根据设计和实际情况,合理制定施工方案和方法;6.环保要求和安全生产要求:保障工程施工过程中的环境保护和安全生产。

二、编制原则1.科学性原则:对道路排水工程及广场工程施工进行科学编制,确保工程质量,提高工程效益;2.规范性原则:依照相关法律法规、标准和规范的要求进行编制,确保工程具有合法性和规范性;3.合理性原则:根据设计要求和实际情况,制定合理的施工方案和方法,确保工程施工顺利进行;4.可行性原则:结合现有技术和资源条件,编制可行的施工方案和行动计划,确保工程能够顺利完成;5.经济性原则:在保证质量的前提下,合理利用资源,降低成本,提高工程效益;6.安全性原则:确保施工过程中的施工人员和设备安全,保证工程施工安全顺利进行;7.环保原则:遵循环保要求,采取相应的措施,防止施工过程中对环境的污染。

三、编制内容1.项目概况:包括工程基本情况、技术要求和施工标准等;2.施工组织设计:根据工程特点和施工要求,编制施工组织设计方案,明确施工流程和施工步骤;3.施工计划:制定施工计划,明确施工时间、工期和施工人员的组织安排等;4.施工方法:根据实际情况,确定施工方法,包括施工工艺、施工工序和施工工具设备等;5.材料使用和管理:确定所需材料的种类、规格和数量,以及材料的采购、仓储和使用管理等;6.施工质量控制:制定施工质量控制方案,确定施工质量检测和验收标准等;7.安全生产措施:制定安全生产方案和控制措施,确保施工过程中的安全生产;8.环保措施:制定环境保护方案和措施,防止施工过程中的环境污染;9.施工人员和设备组织:明确施工人员和设备的组织安排和管理措施;10.施工费用估算和控制:根据施工方案,估算施工费用,并制定控制措施,确保施工费用的合理控制;11.施工进度控制:制定施工进度计划和控制措施,确保工程按时完成。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

排水工程项目编制依据与原则及工程概况
第1节编制依据
1、成华区同乐新型社区片区排水工程项目勘察设计施工一体化承包(EPC)工程招标文件及施工图纸,补充图纸。

2、国家、部、省颁布的有关标准、规范、规程。

3、有关成都市市政工程施工的各类定额及文件。

4、我单位在工程建设中积累的施工经验。

5、现场调查资料。

第2节编制原则
施工组织设计按照业主提出的要求,以及招标文件的规定,为将成华区同乐新型社区片区排水工程项目勘察设计施工一体化承包(EPC)工程施工建成一流质量的原则编制,具体体现在以下几个方面:
1、采用我单位近年来在市政工程建设中使用的先进施工方法、工艺设备。

2、调集我单位精锐的管理人员和雄厚的技术力量,并组成一个强有力的项目经理部。

3、树立视优良工程为合格工程的标准,一定要在施工中创一流施工水。

4、充分考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。

5、针对本合同段的施工特点点着重考虑相应的施工方案和措施。

第二章工程概况
第1节工程概述
1、工程名称:成华区同乐新型社区片区排水工程项目勘察设计施工一体化承包(EPC)工程。

2、工程位置:本工程分别位于成都市成华区同乐片区、桂林片区规划红线范围内。

3、工程特征:市政排水工程。

4、工程规模:包括雨水管网和污水管网,其中雨水干管(d800~d1200)1150米、污水干管(d800)1150米,雨水支管(d400)230米、污水支管(d400)230米。

项目总投资约740万元。

5、承包方式:包设计、包勘察、包施工、移交及保修。

本方案重点对施工技术措施进行阐述。

第2节工程目标
1、工期目标:
开工日期:合同签定后,完成勘察和设计(勘察与设计总共占工期15日历天)后以业主发出开工令之日起计55日历天(45天形成通水能力,55天全部完工)2011年1月10
日前竣工。

具体时间安排详见附表施工进度计划图。

2、质量目标:符合国家有关施工质量验收标准,根据工程的特点为合格。

3、安全目标:杜绝因工伤亡事故及重伤事故,无机械设备、火灾、重大器材设备被盗等大事故,轻伤频率在1.8‰以下。

4、文明施工目标:安全文明样板工地。
