超详细建筑精装修工程施工工艺工法图文解析(200余页 附图丰富)

合集下载

精装修工程全流程工艺讲解——为你提供一个家装思路

精装修工程全流程工艺讲解——为你提供一个家装思路

精装修工程全流程工艺讲解——为你提供一个家装思路01准备阶段1.1 工地标准化遵守施工安全文明形象管理规定,在施工现场合适位置正确张贴标志标贴、设置标化标牌及消防设施。

定制精装成品保护尺寸清单△1.2 现场准备工作现场交底:■原水电、通电、通水是否正常,水电度数确认。

上楼层下水是否有漏水现象;■ 是否存拆改项目,如有,确定拆改项目及位置(拆改项目必须通过物业管理部门审批。

复印文件,客户签字,项目部存档);■上下水点位与管线布置等水路改造方案确定并标记;■办理开工手续,确认开工时间,填写现场交底单。

技术交底:■交底部位;■ 交底内容要有针对性,和项目情况吻合;■班组需签字确认;■必要时要现场进行指导。

1.3 前期放线按照土建轴线放出每个房间的“十字线”;根据图纸要求放出每个房间的“中心控制线”。

放线工作需在原土建腻子铲除后方能进行。

控制线平面图样板△1.4 水电点位确认■进水口、出水口、水表的距离、数量确认;■ 煤气管道、排烟口、煤气表的距离、数量确认;■开关、插座的距离、数量确认;■现场用记号笔做标记,填写各房间水电气位置测量单,现场深化设计师等签字确认;■所有水电点位须经业主确认,并做好确认记录。

02水电阶段2.1 辅材进场对进场材料进行验收,检查送货单编号、品牌是否与公司要求的辅材一致;型号规格是否与订单一致;数量否与订单一致;材料是否有破损。

2.2 水电开工■强弱电管宜分色安装,分别采用红色、蓝色 PVC管来区分;■ 弱电管线与照明插座管线的平行间距不应小于 300mm;■当交叉敷设时须垂直分布且同一系统不得有多处交叉,强弱电线不能敷设在同一根管线或线槽内。

2.3 水电破拆墙地面暗管安装时,墙地面开槽应顺直,无扭曲,开槽横平竖直,墙面应不允许有横槽出现。

建议采用环保型的专业开槽机施工。

弹线定位:依据施工图纸和水电布管方案在墙、顶面弹线标出剔槽、孔的位置和走向。

暗敷剔凿凹槽:嵌墙暗敷时,使用专用工具剔凿凹槽。

建筑工程精装修施工工艺图解及成品保护措施

建筑工程精装修施工工艺图解及成品保护措施
环保验收:环保验收标准和验收流程
施工时间:合理安排施工时间, 避免夜间施工
施工设备:选用低噪声施工设 备,定期维护保养
施工方法:采用低噪声施工方 法,如无声切割、无声钻孔等
施工场地:设置临时隔音屏障, 减少噪声传播
施工前对施工现场进行清理,减少粉尘产 生
使用防尘设备,如吸尘器、洒水车等
采用湿法施工,减少粉尘飞扬
汇报人:
施工前对作业环境进行安全 检查,确保无安全隐患
制定应急预案,应对突发情 况
施工现场必须设置专用的配 电箱和开关箱
施工用电设备必须符合国家 相关标准和规定
施工用电线路必须按照规定 进行敷设和连接
施工用电设备必须进行定期 检查和维护,确保安全可靠
施工现场严禁吸 烟,禁止明火作 业
配备足够的消防 器材,定期检查 维护
安全措施:制定安全施工措 施,确保施工安全
测量工具:激光测距仪、水平仪、 卷尺等
定位方法:根据设计图纸进行定位, 确保准确性
添加标题
添加标题
添加标题
添加标题
测量内容:墙面、地面、顶面等尺 寸
定位标记:使用记号笔、胶带等标 记定位点,便于施工
测量放线:确定施工位置和尺寸 基础开挖:挖掘基础坑,清理基底 基础浇筑:浇筑混凝土,形成基础 基础养护:养护混凝土,使其达到设计强度 基础回填:回填土方,夯实基础 基础验收:检查基础质量,确保符合设计要求
加强施工人员的个人防护,如佩戴防尘口 罩等
定期对施工现场进行粉尘检测,确保粉尘 浓度符合标准
加强施工管理,确保施工人员遵守粉尘控 制措施
施工前制定废弃物处理计划,明确处理方式、地点和时间 施工过程中对废弃物进行分类收集,避免混放 采用环保型废弃物处理设备,如破碎机、压缩机等 定期对废弃物处理设备进行检查和维护,确保处理效果 加强废弃物处理人员的培训,提高环保意识和操作技能 建立废弃物处理档案,记录处理过程和结果,便于追溯和

建筑工程精装修工程施工工艺标准图解及质量通病分析(178页图文并茂)

建筑工程精装修工程施工工艺标准图解及质量通病分析(178页图文并茂)

石材工程、工艺标准
石材均采用优等品(A级板),墙地、面成品石材厚度不小18mm,墙、地面(干挂大理石除 外)石材铺贴前铲除石材背后网片做六面防护处理。(*干挂墙面无须铲网格布)地面石材
拼花,相组合的石材硬度需基本相同。(以免地面洁晶处理时因磨损率不同而造成高差)
做六面防护 处理
石材工程、工艺标准
吊 顶 工 程, 收 头 收 边 标 准 和 质 量 通 病
顶面造型设计为玻璃时容易看到灯 槽里的一切,所以在灯槽内要考虑 安装灯光片以遮蔽造型基层。
吊 顶 工 程, 收 头 收 边 标 准 和 质 量 通 病
二、石材工程
(一)、工艺标准图解:
石材工程、工艺标准
1.材料要求 ①进口石材以色泽均匀一致、结构紧密、不松散、不生锈、无裂痕、无显色差符合设
石材工程、收头收边和质量通病
现状: 不同颜色石材用同一 种胶填缝造成接缝明 显。
处理方法: 不同颜色石材应与石 材相同颜色的胶填缝。
石材工程、收头收边和质量通病
现状: 接待台圆弧拼贴 工艺不合理。 处理方法: 圆弧石材应工厂 异形加工。
Ø石材的阳角处理,绝对不能使 用45度尖拼角,直接拼尖角对石 材的质量、加工、施工水平和成 品保护要求都很高。 Ø水平阳角对拼倒2-3mm个小角比 较美观。
④两份拼接安装示意图过塑后分别放于箱内和装订于箱外,方便客户查找,指导现
场安装。
石材工程、工艺标准
石材应采用木质(框)包装箱并用尼 龙膜包裹防止雨淋。
用纸板护角包裹四角防止崩角
4.石材构造、施工要求
石材工程、工艺标准
施工单位需按设计图纸要求于现场弹线,现场与图纸的误差由设计师、业主根据现场实际情 况作出调整。排版图须经设计师、业主审定同意后,方可下订单订料。

精装修工程常见工艺工序的讲解课件(PPT32页)

精装修工程常见工艺工序的讲解课件(PPT32页)

精装修工程常见工艺工序的讲解(PPT3 2页)工 作培训 教材工 作汇报 课件管 理培训 课件安 全培训 讲义PP T服务 技术
图1.7 阳角处双面挂直
精装修工程常见工艺工序的讲解(PPT3 2页)工 作培训 教材工 作汇报 课件管 理培训 课件安 全培训 讲义PP T服务 技术
精装修工程常见工艺工序的讲解
图1.2 墙面装饰物处铺贴示意ຫໍສະໝຸດ 图1.3 水管处异形块铺贴示意
精装修工程常见工艺工序的讲解
图1.4 釉面内墙砖镶贴装饰的基本构造做法
精装修工程常见工艺工序的讲解
外墙镶贴面砖施工
施工准备
(1) 材料准备 ① 面砖。外墙贴面砖规格、性能、花色应符合设计要求。 ② 粘结材料。同内墙。
(a) 长边水平密缝;(b) 长边竖直密缝;(c) 密缝错缝; (d) 水平、竖直疏缝; (e) 疏缝错缝;(f) 水平密缝、竖直疏缝;
(g) 水平疏缝、竖直密缝
精装修工程常见工艺工序的讲解(PPT3 2页)工 作培训 教材工 作汇报 课件管 理培训 课件安 全培训 讲义PP T服务 技术
精装修工程常见工艺工序的讲解
精装修工程常见工艺工序的讲解
排砖应该做到以下几点, 第一,先测量房间原始尺寸, 第二,检查房间的方正度,画出排版图, 第三,弹出十字控制线, 第四,弹出皮数控制线, 第五,弹出砖的完成面控制线, 第六,弹出瓷砖分格线,检查开关面板,水嘴是否刚好在十字缝的中间,如果有, 要尽量避开。在贴砖的过程中,尽量先贴规格砖,活砖统一加工尺寸,避免施工现 场到处都是材料,乱堆乱放。 ⑥ 贴标准点。靠阳角的侧面也要挂直,称为双面挂直,如图1.7所示。 ⑦ 镶贴面砖。
口等处测设垂直基准线。多层建筑用钢丝吊大线坠从顶层向下绷钢丝方法测设垂直 基准线。水平方向按照标高控制点和水平控制线来测设分格基准线,竖向以四个大 角为基准控制各分格线的垂直位置。抹灰前,先按各基准线进行抹灰饼、冲筋,间 距以1200--1500mm为宜,抹灰饼、冲筋应做到顶面平齐且在同一垂直平面内作为 抹灰的基准控制面。 ③ 抹底子灰。

建筑工程精装修施工工艺图解及成品保护措施

建筑工程精装修施工工艺图解及成品保护措施

建筑工程精装修施工工艺图解及成品保护措施1. 引言建筑工程的精装修施工工艺是指在建筑主体结构完工之后,进行室内装饰施工的技术方法和工艺要求。

精装修施工工艺的质量对于提高建筑品质、创造舒适的居住环境具有重要意义。

本文将介绍建筑工程精装修施工工艺的图解及成品保护措施。

2. 精装修施工工艺图解精装修施工工艺的图解是对施工过程中各项工作的步骤和要求进行详细说明的图示。

下面是一些常见的精装修施工工艺图解:2.1 墙面施工工艺图解•确定墙面的平整度要求,并进行防水处理。

•选择合适的墙面材料,如瓷砖、石材等。

•使用专用的墙面胶水将墙面材料粘贴到墙面上。

•进行墙面的找平及涂刷。

2.2 地面施工工艺图解•确保地面的平整度,并进行防水处理。

•根据地面要求选择合适的地面材料,如地砖、木地板等。

•使用专用的地面粘合剂将地面材料粘贴到地面上。

•进行地面的打磨、抛光及封面处理。

2.3 天花板施工工艺图解•确认天花板的高度要求,并进行防水处理。

•根据天花板要求选择合适的天花板材料,如吊顶、石膏板等。

•使用专用的天花板胶水将天花板材料安装到天花板上。

•进行天花板的修饰与喷涂。

2.4 门窗施工工艺图解•选择合适的门窗类型,并进行防水处理。

•测量门窗的尺寸,并进行定制制造。

•将门窗安装到墙洞上,并进行固定。

•进行门窗的调试与保养。

3. 成品保护措施为了保护已经完成的精装修成品,需要采取一些措施来防止人为和自然因素的损害。

3.1 保护覆盖在施工过程中,可以使用保护覆盖物来覆盖地面、墙面和天花板等装饰材料,以防止灰尘、水滴和其他污染物对装饰材料的损害。

3.2 保护罩对于门窗等易受损的部位,可以使用保护罩来防止碰撞和划伤。

3.3 室内气候控制室内气候控制是指通过调节温度、湿度等参数,使室内环境达到适宜的施工条件,避免因气候原因对装饰材料产生不利影响。

3.4 保护警示标识在施工现场,应设置明显的保护警示标识,提醒人们注意保护成品装饰材料,避免人为损坏。

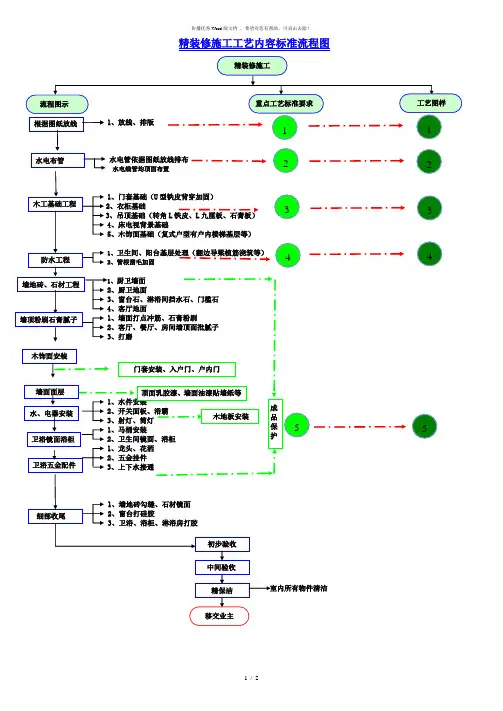

精装修施工工艺流程图

精装修施工工艺流程图

精装修施工工艺内容标准流程图
重点工艺标准要求工艺图样
1 依据深化图纸将天花布置图、水电线管布置图、木饰面完成面、湿作业排版图等依次放线完成。

以便有效控制排版、准确定位等。

水电线管严格按照深化图纸排布,做到横平竖直。

1、内门门框基层采用18mm防水多层板,轻质墙体采用U
型镀锌扁铁对穿螺栓固定
2、吊灯的位置,应预设双层400mm×400mm×18mm多层板加固件(作防火处理)
3、叠级式吊顶底位的转角部位面层石膏板须整张铺设(切割成L型),不得在转角部位接缝。

低位吊顶采用9.5mm双层纸面石膏板,转角部位第一层采用9mm柳桉芯多层板, 转角处裁成L 形加固(L角大于300mm拼接)
4、吊顶挂板L角处需用镀锌铁皮加固。

5、卫生间、厨房间、门框基层根部300mm以下须作防腐处理,以防止水气渗入门框内引起油漆饰面变形发霉
1、卫生间厨房防水前做结构蓄水,结构楼面预植φ6mm圆钢,间距不大于300mm,在顶端处焊接φ6mm圆钢连接,制模浇捣翻边,翻边处地面应预先凿毛,采用C20细石砼浇捣,挡水翻边与墙体交接处应伸入墙体20mm,并与地面统一作防水处理。

2、防止水渗漏至淋浴房外墙面防水翻边不低于300mm,厚度不小于1.2mm;淋浴房部位墙面防水涂料涂刷到顶,不低于吊顶高度。

在湿作业完成后对瓷砖、石材阳角护角条、保护膜保护;木饰面安装完成后对门套采用木质纸壳护角、门扇衣柜等均采用保护膜保护。

地板铺设完成泡沫珍珠棉保护、窗玻璃铺贴防反射膜,避免阳光直射造成变色。

2
3 4 3 4 2 1 5
5。

精装修工程细部节点做法图文解析

精装修工程细部节点做法图文解析

精装修工程细部节点做法图文解析
精装修工程细部节点做法详解(图文并茂)
01.墙面石材饰面细部构造
1、石材干挂法施工示意图:
●适用范围:
室内大厅、电梯厅等公共空间。

●施工工序:
●重点说明:
1)所有型钢规格符合国家标准,热镀锌处理,焊接部位做防锈处理。

不锈钢石材挂件钢号为202以上、沿海项目需采用304钢号连接配件。

2)石材厚度要求在20mm以上,2500mm高以内的墙体,竖向需采用5#槽钢,横向采用40mm×40mm型角钢,间距根据石材的横缝排版确定。

2500mm高以上的墙体,竖向需采用8#槽钢,横向采50mm×5mm型角钢,间距根据石材的横缝排版确定。

2、墙面石材U型凹槽排版示意图:
●适用范围:
室内大厅、电梯厅、卫生间等墙面。

●重点说明:
石材墙面横缝,需根据人体的视线高度排布。

3、墙面石材阳角收口示意图:
●适用范围:
室内大厅、电梯厅、卫生间等墙面。

●重点说明:
墙面石材阳角收口均需45度拼接对角处理;待墙面石材全部铺贴完成后,须调制与石材同色的云石胶作勾缝处理,勾缝必须严密;墙面石材阳角按设计要求加工。

4、墙面石材阴角收口示意图:。

建筑工程精装修施工工艺图解及成品保护措施(图)

建筑工程精装修施工工艺图解及成品保护措施(图)

设备成品保护措施
开关插座保护
开关插座应使用塑料薄膜覆盖,以防灰尘和杂物进入。
卫浴设备保护
卫浴设备如马桶、浴缸等应使用防水薄膜覆盖,以防水渍和锈蚀。
门窗保护
门窗应使用泡沫密封条或毛刷涂抹防尘剂,以防灰尘和杂物进入。
04
精装修施工工艺常见问题及解决方案
墙面开裂问题及解决方案
总ቤተ መጻሕፍቲ ባይዱ词
墙面开裂是精装修施工中常见的问题,主要原因是施工材料质量不达标或施工 工艺不规范。
详细描述
墙面开裂通常表现为不规则的细纹或较大的裂缝,不仅影响美观,还可能影响 居住安全。解决方案包括选用优质涂料和腻子,确保施工前基层处理干净、干 燥,控制室内湿度,避免温差过大等。
地面不平问题及解决方案
总结词
地面不平整会导致地板、地毯等铺设不牢固,影响使用效果和居住舒适度。
详细描述
地面不平主要表现为局部或整体的高低差,可能是由于基层处理不当或地面填充 物质量差等原因造成。解决方案包括对地面进行找平处理,使用高强度填充物, 确保地面干燥等。
案例三:某星级酒店的精装修施工工艺
总结词
豪华舒适,品质保证
VS
详细描述
该星级酒店精装修施工工艺注重豪华舒适 ,采用高品质材料和精细的施工工艺,如 大理石、实木、高档壁纸等。同时,注重 细节处理,如灯光设计、艺术品摆设等, 营造高品质的居住环境。
THANKS
感谢观看
建筑工程精装修施工工艺 图解及成品保护措施
• 精装修施工工艺概述 • 精装修施工工艺流程图解 • 精装修施工工艺成品保护措施 • 精装修施工工艺常见问题及解决方案 • 精装修施工工艺案例分析
01
精装修施工工艺概述
精装修施工工艺的定义与特点

房地产精装修工程工艺工法讲解图文并茂

房地产精装修工程工艺工法讲解图文并茂

2 基层板下端离地面完成面20mm
3 下端20mm缝隙用防水材料填平
门套木饰面安装时,建议下端离地
4
3-5mm,防止水气渗入门框内引起油
漆饰面变形、发霉,缝隙用柔性防
水胶泥填实
5 厨、卫门套线下端建议采用石材门墩
3、木饰面、硬包等基层板防腐处理
1 基层板六面涂刷防腐涂料
2 开关、插座等必须要在基层板开
4、防水施工管控要点
序号 1 2 3 4 5 6 7 8
管控要点 结构试水 管洞封堵 阴角处理 止水槛处理 防水涂膜 闭水试验 防水层保护
湿贴
防水施工管控要点
管理方式 结构试水24小时,检查移交 成品封堵件,严禁铁丝吊模,分段封堵 R角、馒头包制作,局部防水加强 淋浴房、干湿分离区(凿毛、植筋) 防水涂膜工艺控制,第三方检测 闭水试验24小时,巡检整改
注意点
加气砌块及多孔砖墙,需在竖向主龙骨上增加预埋钢板穿墙螺栓连接; 石材厚度小于25mm时,需采用背条加背栓工艺加固; 固定时先用 AB 胶将干挂石材挂件与石材槽缝间作粘结固定,再用云石胶将石材 与挂件连接部位固定。
3、石材干挂管控要点
焊缝饱满,焊渣敲除后进行防锈处理
3、石材干挂管控要点
挂件采用成品蝴蝶件,严禁使用焊制件
1、地面基层清理,放样完成;2、排版确认;3、石材品相检查完成
根据水平线定出完成面高度并拉通线,采用 1:3 的干硬性水泥砂浆,在房内的 两个相互垂直的方向,铺两条干砂,厚度宜高出实铺厚度 2-3mm;据图纸要求把 石材板块排好,核对板块与墙面、柱、洞口等的相对位置
采用石材粘结剂镶铺,粘结剂厚度为 5~10mm,安放时应一边着地轻轻放下石材, 用铁抹子插入石材板缝调节缝隙;橡皮锤或木锤轻击木垫板(不得用木锤直接敲 击石材板),并用靠尺通过标准点检查平整度;铺贴过程中需及时清理石材缝内 的及其表面的粘结材料

精装修工艺工法解析

精装修工艺工法解析

2、吊顶龙骨主龙骨间
距不符要求(见错误
图2X)
3、穹顶面积过大
应采用钢架龙骨见图1、
2正确做法。
B
A
低位吊顶封底层板前除按工 艺标准设置80-100MM宽的 镀锌铁皮外,尚需注意如下 事项: 1)底层多层板“L”形拉结 板应按最短肢边(内边) 300MM,长肢600900MM设置。(见B)并与 相邻的底层纸面石膏板做留 缝8-9MM的设置。 2)面层石膏板与底层“L” 形拉结板形成反向错位安装, 石膏板与同面层石膏板按56MM留缝
XX装修管理咨询事务所
双层石膏板吊顶 第二层石膏板必须 与第一层石膏板错 缝安装,两层石膏 板之间满涂白乳胶。 自攻螺丝应用电动 螺丝枪一次打入, 陷入石膏板表面 0.5mm~1mm 深 度为宜, 自攻螺丝 距纸包边 10~15mm ,距切 断边15~20mm 。 板边螺丝间距 200mm ,板中螺 丝间距300mm, 板间留缝4-6mm。
2、门樘板下口做止水条,止水条下 需凿毛套浆处理,并与地面做统一防水。 止水条标高应低于室内地面完成面约 30mm,门槛石用专用粘结剂铺贴。
XX装修管理咨询事务所
墙面面层 施工完成后, 为预防防水层 破损,需在地 面面层铺贴前 对防水层进行 检查修复,并 再次蓄水试验。 (蓄水高度5080MM,在室 内外交接地面 外围设临时围 槛)
XX装修管理咨询事务所
采用灌浆及粘贴工艺施 工的石材进场后,需铲去石 材背后的网格布,然后采用 石材防护剂对石材进行六面 防护处理,晾干后再进行施 工。
XX装修管理咨询事务所
根据不同类型的石 材,采取相应的包装材 料和包装方案,特别注 意对石材棱角的保护, 并随箱应附带塑封石材 装箱单及排版图等书面 资料。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

题目页报告人:二〇一一年二月*日精装修工艺、工法解析昆山艾的装饰设计工程有限公司公司地址:昆山花桥绿地大道231弄9号绿地杰座总部大厦901室二零一四年九月目录一、实地放样二、墙体砌筑及安装三、顶面工程四、防水工程五、湿作业工程六、木作业工程七、地板工程八、安装工程九、抹灰工程十、成品保护十一、经验教训一、实地放样在装饰区域弹出十字线,用以检查和控制空间通角、方正及垂直度,提前发现问题,有效纠偏建筑偏差。

7根据施工图将天花布局体现在实地空间,以便于空调风机盘管及各种管线灯位的准确定位。

根据施工图将湿作业排版实地放线,将开关面板布置在合理部位,避免骑缝现象。

墙定位线、装饰成活线及给排水点位体现在实地空间,以便于有效控制饰面排版、提前材料加工、准确定位给排水点位,满足使用功能及感观效果。

面排版、门套成活尺寸及定制固定家具正确体现在施工部位,优化施工图,提前成品加工,缩短施工周期。

根据施工现场实际尺寸合理排版,对排水地漏准确定位。

二、墙体砌筑及安装注:1.本节点适用于中间一层精装修样板施工,其余尚未开始墙体砌筑;2.样板房墙体砌筑时应将上层墙体砌筑但不允许封顶,以防止上部梁结构受力变形影响样板房的墙体;3.如果中间结构分两次验收时,填充墙砌筑分界层也应按此节点施工。

非常规填充墙封顶方案轻质砌块施工节点1.为控制轻制质砌块墙体体水泥砂浆粉刷层产生空鼓、裂缝,不用水泥砂浆粉刷,直接采用专用腻子或粉刷石膏腻子批面;2.砌筑墙体垂直度控制在3mm以内。

室内轻质砖墙面专用腻子满批时砌筑要求1 21 X1X2X不同材质门套基础板处错误做法1)轻钢龙骨隔墙门洞处未采取规范工艺。

未设置龙骨加强措施。

未采用与吊顶类同的“L”形封基层板的施工工1艺,具体见图1。

(错误做法如图1X)2)门洞处不同材质的基层用材错误,具体见图1。

(必须用钢架龙骨绷钢网水泥砂浆粉刷的工艺,错误做法如图2X)11X不同材质的基层用材具体见图1、2。

(必须用钢架龙骨绷钢网水泥砂浆粉刷的工艺,错误做法如图1X)2三、顶面工程吊顶吊杆长度超过1500mm须采用60 系主龙骨或30x30mm 热镀锌角钢作反支撑加固处理,避免因吊杆的长细比、扰度等原因影响引起吊顶开裂。

12X3451)吊顶封板前低位转角点镀锌铁皮加固情况。

2)吊顶内高低位挂板未采取在挂板上直接开槽设置付龙骨的工艺,错误采用后期补救措施(不允许)。

3)宜采取3、4、5图示做法1、增加自攻螺丝形成高差挂板、灯槽挂板间三角形固定点。

122、增加高差挂板转角处的龙骨设置。

2X1X 121、需安装轻型吊灯的位置,应预设400mm×400mm×18mm多层板加固件(作防火处理),板面与龙骨面齐平(多层板须采用Ø8膨胀螺栓固定在结构楼板面.见图1)。

重型吊灯安装部位,须在结构楼板面预留挂钩。

(根据灯具的重量和体积来预留挂钩的承载力,并做1.5-2倍过载实验。

(见错误图1X)2、吊顶龙骨主龙骨间距不符要求(见错误图2X)3、穹顶面积过大应采用钢架龙骨见图1、2正确做法。

A B 低位吊顶封底层板前除按工艺标准设置80-100MM宽的镀锌铁皮外,尚需注意如下事项:1)底层多层板“L”形拉结板应按最短肢边(内边)300MM,长肢600-900MM设置。

(见B)并与相邻的底层纸面石膏板做留缝8-9MM的设置。

2)面层石膏板与底层“L”形拉结板形成反向错位安装,石膏板与同面层石膏板按5-6MM留缝1 21X1)吊顶封板绿城工艺标准做法(见1、2、3、4图)2)错误做法(见图1X)34转角部位面层石膏板L型切割并错缝安装。

需安装轻型吊灯的部位,应预设400mm×400mm 双层18厘多层板,板面与龙骨面齐平(多层板须采用Ø8 镀锌吊杆单独固定于结构楼板底面,并与吊顶龙骨固定连接),吊灯重量不宜超过30kg。

安装重型吊灯需采用Ф12化学锚栓固定300*300*12mm钢板,下部使用Ф12圆钢制作吊钩,见附图。

为确保窗帘安装牢固,顶板应采用18厘多层板,加强螺钉紧固力;窗帘箱外侧需增加一层石膏板,石膏板与细木工板夹层需满涂白胶以防止开裂。

双层石膏板吊顶第二层石膏板必须与第一层石膏板错缝安装,两层石膏板之间满涂白乳胶。

自攻螺丝应用电动螺丝枪一次打入,陷入石膏板表面0.5mm~1mm 深度为宜,自攻螺丝距纸包边10~15mm ,距切断边15~20mm 。

板边螺丝间距200mm ,板中螺丝间距300mm,板间留缝4-6mm。

更多装修施工技术资料下载: 装修施工站 亚克力天花采用50系轻钢龙骨,吊杆部位采用反支撑加固(亚克力安装时吊顶受反向压力)基层采用12厘多层板施工,多层板施工留缝3mm。

亚克力面层为确保镜面平整效果采用5mm厚亚克力板切割后,做倒边处理;接缝处需留1mm缝处理。

施工时确保基层板面清洁干燥,用免钉胶粘贴(保护膜后期保洁时清除)。

黑镜效果亚克力效果天花灯槽内侧板下口需与副龙骨做平,内侧板背面再用挂件固定,以增加灯槽的受力支撑,灯槽外口与内口副龙骨内嵌木龙骨连接。

吊顶检修口应采用成品检修口,规格满足检修要求,周边龙骨应做加固处理(石膏板拼板以整板拼接为宜),面层不应批刮腻子,检修口安装高度应考虑批灰层厚度,宜低于石膏板面2-3mm。

≥1/2相邻石膏板接缝处应采用专用填缝石膏及防裂绷带进行双道防开裂措施。

自攻螺钉沉入石膏板0.5-1mm,钉眼处使用防锈漆点锈,干燥后采用防锈漆调合石膏批刮钉眼。

天花石膏线应弹线安装,采用快干石膏粘贴,凝固后使用加长自攻螺丝固定于轻钢龙骨副龙骨处,螺丝间距不大于600mm,沉入表面1mm。

四、防水工程3、卫生间结构地面必须作蓄水试验,蓄水由总包负责进行,蓄水试验完成后需由监理、业主、总包单位三方签证后,作为移交接收手续。

主卫淋浴区(左)第一遍、(右)第二遍防水后蓄水根据不同的使用环境,选择经济、环保的防水材料,墙面采用聚合物水泥防水涂料(1液料:0.8硅酸盐水泥),加强墙面砖与墙体粘合力;地面宜采用单组份聚氨酯防水涂料(厚度不低于1.2mm),防水材料的施工过程必须严格控制(包括基层干燥、清洁、平整度及构造处理,施工温度宜在5℃以上,施工顺序及养护的时间),才能保证防水效果。

有防水要求的区域在防水施工前,应提前安装该部位吊顶吊杆及设备吊杆,防止打孔时破坏防水层。

墙地面防水处理应采用柔性防水涂料,须纵横涂刷各一遍,厚度不低于1.2mm,以确保防水层密封性。

卫生间湿区(如沐浴房、浴缸)的墙面防水高度不低于1800mm,干区的墙面防水高度不低1200mm;厨房间墙面防水高度不低于300mm。

阴角部位应制做50*50水泥砂浆圆弧形,以利于防水涂料的施工效果,建立有技术保证的防水系统。

地面防水层向墙体翻边300mm,压在侧墙水泥基防水涂料面。

设置地暖的卫生间淋浴房、浴缸下部及卫生间干区,均需增设暗地漏,预防地暖夹层存水。

方案1:浴缸基础采用40*40*4镀锌角钢焊接,双面绑扎钢丝网,水泥砂浆粉刷,根部做砼翻边,侧面设置检修暗门。

方案2:浴缸基础采用粘土砖砌筑,双面水泥砂浆粉刷,根部需做防水翻边,侧面设置钢架检修暗门。

1、防水层完全干燥后(约12小时)须进行48 小时蓄水试验,如蓄水过程中发现水变浑浊或乳白,说明防水层养护时间不够,防水层已被水溶解、破坏,防水失败,须重做。

2、门樘板下口做止水条,止水条下需凿毛套浆处理,并与地面做统一防水。

止水条标高应低于室内地面完成面约30mm,门槛石用专用粘结剂铺贴。

墙面面层施工完成后,为预防防水层破损,需在地面面层铺贴前对防水层进行检查修复,并再次蓄水试验。

(蓄水高度50-80MM,在室内外交接地面外围设临时围槛)五、湿作业工程网格布铲除过程中4、大理石铺贴时应铲除背面网格布(干挂墙面除外)。

面防护,石材六面防护须纵横各一遍,待第一遍防护干了以后开始刷第二遍防护,干后铺贴。

六面防护后晾晒过程中贴前应用专用锯齿状批刀背面刮一层粘结剂,晾干后再刮一层粘结剂进行铺贴。

浅色石材应采用白色石材专用粘结剂。

网格布铲除后,批刮粘贴剂过程中。
