贵州省建筑工程计价定额2004电子档

合集下载

《贵州省建筑工程计价定额》(2004 版)

《贵州省建筑工程计价定额》(2004 版)

建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1-95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:页脚内容11 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工和人工幅度差。

人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。

《贵州地区建筑项目工程计价定额》(2004版)

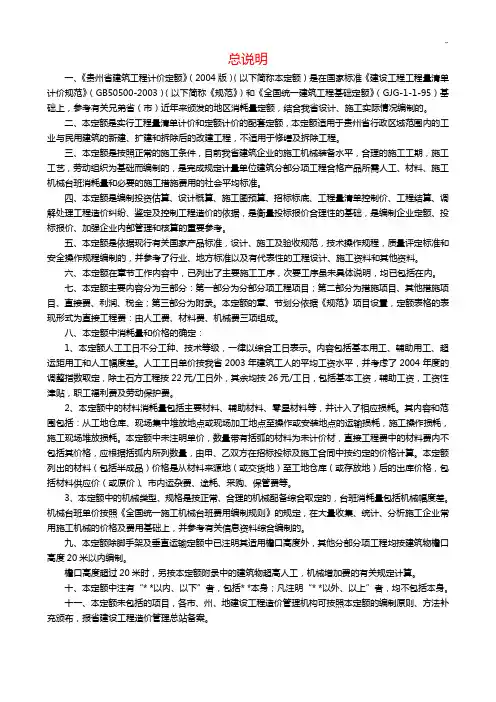

《贵州地区建筑项目工程计价定额》(2004版)

总说明一、《贵州省建筑工程计价定额》(2004版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJG-1-1-95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的,是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部分:第一部分为分部分项工程项目;第二部分为措施项目、其他措施项目、直接费、利润、税金;第三部分为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:1、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工和人工幅度差。

人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元/工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。

贵州建筑工程计价04定额说明书及计算规则

贵州建筑工程计价04定额说明书及计算规则

某某建筑工程计价定额2004总说明一、《某某省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规X》〔GB50500-2003〕(以下简称《规X》)和《全国统一建筑工程根底定额》(GJD-1-1-95)根底上,参考有关兄弟省〔市〕近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于某某省行政区域X围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮与拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为根底而编制的。

是完成规定计量单位建筑分局部项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定与控制工程造价的依据,是衡量投标报价合理性的根底,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工与验收规X,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以与有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分局部项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规X》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格确实定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括根本用工、辅助用工、超运距用工和人工幅度差。

人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元∕工日,包括根本工资,辅助工资,工资性津贴,职工福利费与劳动保护费。

贵州省建筑工程计价定额

贵州省建筑工程计价定额

贵州省建筑工程计价定额贵州省建筑工程计价定额贵州省建筑工程计价定额2004建筑定额总说明)(以下简称本定额)是在国家标准一、《贵州省建筑工程计价定额》(2004 版《建设工程工程量清单计价规范》(GB50500,2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD,1,1, 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工和人工幅度差。

《贵州省建筑工程计价定额》2004 版

《贵州省建筑工程计价定额》2004 版

建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)就是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)与《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额就是实行工程量清单计价与定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建与拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额就是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

就是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量与必要的施工措施费用的社会平均标准。

四、本定额就是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,就是衡量投标报价合理性的基础,就是编制企业定额、投标报价、加强企业内部管理与核算的重要参考。

五、本定额就是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准与安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料与其她资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其她措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量与价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工与人工幅度差。

人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元∕工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。

贵州建筑工程计价04定额说明及计算规则

贵州建筑工程计价04定额说明及计算规则

贵州建筑工程计价04定额说明及计算规则(总43页)-CAL-FENGHAI.-(YICAI)-Company One1-CAL-本页仅作为文档封面,使用请直接删除贵州建筑工程计价定额2004总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

2004年贵州省建筑工程标准定额.

2004年贵州省建筑工程标准定额.

《2004年贵州省建筑工程标准定额》的取费标准以及《大学城施工爆破及其炮损清理补偿方案》,结合现在市场价,编制而成,请指挥部批示。

1、砖瓦房(1)屋顶表面受损裂缝采取二布三油处理法:40元/m2;(2)屋内顶面受损补缺刷浆:12元/m2;(3)室内外墙身轻微裂缝维缮刷浆:30元/m2;(4)墙身受损裂缝0.5厘米对穿裂缝:240元/m2;2、砖木结构瓦面房(1)石棉瓦:大波型:1.8×0.6每张30元;小波型:1.8×0.6每张25元;(2)小青瓦受损补漏:30元/m2;(3)普通水泥瓦:30元/m2;(4)檩子受损更换:每根80元;(5)椽皮断损更换:10元/块;(6)木楼板受损(已打断)更换:30元/m2;3、砖木结构茅草屋面住房(1)更换檩条:每根80元;(2)更换橼阁:每架20元;(3)换草补洞:10元/m2;4、土墙瓦面房、土墙草面房(1)土墙身裂缝(含双面)修缮:30元/m2;(2)补修墙身(含双面)粉刷石灰浆:45元/m2;(3)瓦、檩条、椽皮等参照第二、第三款执行;5、石墙瓦面、茅草屋面住房补墙身裂缝:60元/m2(含室内粉刷,参照第二、第三款执行)。

6、普通照明(1)进线4mm2双线(铝芯):4元/m;(2)进线6mm2双线(铝芯):6元/m;(3)进线10mm2双线(铝芯):8元/m;(4)进线15mm2双线(铝芯):12元/m;(5)进线25mm2双线(铝芯):15元/m;(6)更换木杆150元/根上诉各类线、杆的赔补含配件在内。

7、供水设施(1)3/4“镀锌管:15元/m(含配件);(2)1/2“镀锌管:12元/m(含配件)。

8、畜厩厕所补偿参照上诉同类住宅等级,补偿费下浮30%执行。

9、各类灯构造物补偿(1)室内外水泥地面裂缝:15元/m2;(2)住宅标准门:带风扇的每樘120元,不带风扇的每樘80元;(3)标准窗子60元/m2(含玻璃、油漆);(4)门窗玻璃:25元/m2;(5)住宅保坎:60元/m2(含浆砌、干砌、水泥砂浆匀缝)。

《贵州省建筑工程计价定额》(2004 版)

《贵州省建筑工程计价定额》(2004 版)

建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1- 95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工和人工幅度差。

人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元∕工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。

贵州省建筑工程计价定额(2004版)

贵州省建筑工程计价定额(2004版)
二、本定额是实际工程清单计价和定额计价的配套定额,本定额适用于贵州省行政区 域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。
三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的 施工工期,施工工艺,劳动组织为基础而编制的,是完成规定计量单位建筑分部分项工程 合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。
2004 版
贵州省 建筑工程计价定额
Valuation of Building Engineering According to Quotas in Guizhou province
贵州省建筑造价管理总站 /编
贵州省人民出版社
贵州省 建筑工程计价定额
(2004 版) 贵州省建筑造价管理总站 编
贵州省人民出版社
一、2005 年 4 月 1 日前已发出招标文件或已签订施工合同 的单位工程,
其计价办法可继续按招标文件规定或合同约定执行。 二、凡全部使用国有资金或国有资金控股的大中型建设工程自新计
价依据发布施行之日起必须严格按照《建设工程工程量清单计价规范》 ( GB50500- 2003)的要求实施工程量清单计价。
六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均 已包括在内。
七、本定额主要内容分为三部分:第一部分为分部分项工程项目;第二部分为措施项 目、其他措施项目、间接费、利润、税金;第三部分为附录。本定额的章、节划分依据《规 范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。
三、对新计价依据中的人工、材料、机械台班价格及有关费率实施 动态管理, 材料市场信息价由全省各级造价管理机构采集, 经贵州省建 设工程造价管理总站综合,整理后发布。

(整理)贵州省建筑工程计价定额(版)

(整理)贵州省建筑工程计价定额(版)

2004版贵州省建筑工程计价定额Valuation of Building Engineering According to Quotas in Guizhou province贵州省建筑造价管理总站/编贵州省人民出版社贵州省建筑工程计价定额(2004版)贵州省建筑造价管理总站编贵州省人民出版社主编单位:贵州省建筑造价管理总站批准部门:贵州省建设厅贵州省发展和改革委员会贵州省财政厅贵州省审计厅贵州省物价局编制领导小组组长:李光荣副组长:卢达昌王先耕丁诗建何灏张鹏高国富编制办公室主任:高国富副主任:张平张琦曾定洪滕明夏思阳冯少堂徐彬卿技术总编:夏思阳冯少堂徐彬卿钱沪马重兴莫金玲杜巧民主编:钱沪顾问:张岳良窦毅参编:刘秀英张晓玉吴朝霞张太群顾浚梁翁杰申志志萍项霞杨治国马丽华邹泽盛协编:赵国彦付超李瑞修微机操作:覃儒珍贵州省建设厅贵州省发展和改革委员会贵州省财政厅文件贵州省审计厅贵州省物价局黔建办通【2005】36号关于发布《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)的通知各市(州、地)建设局(城管局、园林绿化局)、发改委、财政局、审计局、物价局,各有关单位:为适应我省建筑市场发展的需要,按照《建筑工程工程量清单计价规范》(GB50500-2003)和建设部、财政局《关于印发<建筑安装工程费用项目组成>的通知》(建标[2003]206号)要求,省建设厅、省发改委、省财政厅、省审计厅、省物价局共同组成了贵州省工程计价定额编制领导小组,审查通过了由贵州省建设工程造价管理总站编制的《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)及《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(以下简称新计价依据),现予发布,自2005年4月1日起施行。

《贵州省建筑工程计价定额》(2004)补充定额(试行)

《贵州省建筑工程计价定额》(2004)补充定额(试行)

《贵州省建筑工程计价定额》(2004)补充定额(试行)
挖掘机挖沟槽、基坑土方
工作内容:1、挖土、将土堆放在一边,清理机下余土。

3
人工乘以系数1.5。

机械破碎岩石
工作内容:1、机械破碎岩石,打碎,碎石清理、堆积。

3
旋挖机钻孔灌注桩
工作内容:1、测量、放线。

装、拆钻机,就位,移动。

2、钻孔、清孔、成孔。

3、渣土清理堆放至孔桩10m以外。

3
工作内容:1、测量、放线。

装、拆钻机,就位,移动。

2、钻孔、清孔、成孔。

3
集中搅拌、运输混凝土
工作内容:骨料冲洗、配料计量,混凝土搅拌,装运输车。

单位:10m 3
工作内容:将搅拌好的混凝土在运输中进行搅拌,运送到施工现场,自动卸车。

单位:10m3
合同约定采用集中搅拌、运输混凝土时,执行定额商品混凝土相关子目,另计集中搅拌、运输混凝土费用、混凝土搅拌站场外运输及安拆费用。

预拌砂浆
干拌砂浆:
使用散装干拌(混)砂浆:每m3砂浆量按干拌砂浆1.70t及水0.29t计算;定额每m3砂浆用量扣除人工0.20工日,灰浆搅拌机台班用量×0.6。

湿拌砂浆:定额每m3砂浆用量扣除人工0.45工日及灰浆搅拌机台班用量。

贵州省建筑工程计价定额(2004版)

贵州省建筑工程计价定额(2004版)

2004版贵州省建筑工程计价定额Valuation of Building Engineering According to Quotas in Guizhou province贵州省建筑造价管理总站/编贵州省人民出版社贵州省建筑工程计价定额(2004版)贵州省建筑造价管理总站编贵州省人民出版社主编单位:贵州省建筑造价管理总站批准部门:贵州省建设厅贵州省发展和改革委员会贵州省财政厅贵州省审计厅贵州省物价局编制领导小组组长:李荣耀副组长:卢达昌王先耕丁诗建何灏张鹏高国富编制办公室主任:高国富副主任:张平张琦曾定洪滕明夏思阳冯少堂徐彬卿技术总编:夏思阳冯少堂徐彬卿钱沪马重兴莫金玲杜巧民主编:钱沪顾问:张岳良窦毅参编:刘秀英张晓玉吴朝霞张太群顾浚梁翁杰申志志萍项霞杨治国马丽华邹泽盛协编:赵国彦付超李瑞修微机操作:覃儒珍贵州省建设厅贵州省发展和改革委员会贵州省财政厅文件贵州省审计厅贵州省物价局黔建办通【2005】36号关于发布《贵州省建筑工程计价定额》〔2004版〕、《贵州省装饰装修工程计价定额》〔2004版〕、《贵州省安装工程计价定额》〔2004版〕、《贵州省市政工程计价定额》〔2004版〕、《贵州省园林绿化及仿古建筑工程计价定额》〔2004版〕的通知各市(州、地)建设局〔城管局、园林绿化局〕、发改委、财政局、审计局、物价局,各有关单位:为适应我省建筑市场发展的需要,按照《建筑工程工程量清单计价标准》〔GB50500-2003〕和建设部、财政局《关于印发<建筑安装工程费用项目组成>的通知》〔建标[2003]206号〕要求,省建设厅、省发改委、省财政厅、省审计厅、省物价局共同组成了贵州省工程计价定额编制领导小组,审查通过了由贵州省建设工程造价管理总站编制的《贵州省建筑工程计价定额》〔2004版〕、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》〔2004版〕、《贵州省市政工程计价定额》〔2004版〕及《贵州省园林绿化及仿古建筑工程计价定额》〔2004版〕〔以下简称新计价依据〕,现予发布,自2005年4月1日起施行。

《贵州省建筑工程计价定额》《2004》

《贵州省建筑工程计价定额》《2004》
5、挖掘机在垫板上进行作业时, 人工、机械乘以系数1.25 ,垫板铺设所需的工料、辅助机械费用按签证计算。
6、推土机、铲运机推、铲未经压实的积土时,按相应定额项目乘以系数0.73 。
7、定额中的爆破材料是按炮孔中无地下渗水、积水编制的,炮孔中若出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。
六、填土分夯填、松填,工程量按图示回填体积依下列规定以立方米计算
1、沟槽、基坑回填土体积,以挖方体积减去设计室外地坪以下埋设砌筑物(包括:基础垫层、基础等)体积计算。
2、管道沟槽回填土,以挖方体积减去大于500㎜管径所占体积计算,管径在500mm以下的不扣除管道所占体积;管径超过500mm以上时按下表规定扣除管道所占体积计算。
Ⅰ 砂 1500 尖 锹

挖 0.5~ 0.6 一

砂壤土 1600
腐植土 1200
泥炭 600
Ⅱ 轻壤土和黄土类土 1600 用










挖 0.6~0.8 二
第一部分 分部分项工程项目
1 土石方工程
2 桩与地基基础工程
3 砌筑工程
4 混凝土及钢筋混凝土工程
5 厂库房大门、特种门、木结构工程
6 金属结构工程
7 屋面及防水工程
8 防腐、隔热、保温工程
1 土石方工程
说明
一、 人工土石方
1、土壤分类:详见"土壤、岩石分类表"。表列 Ⅰ、Ⅱ类为定额中一、二类土壤,Ⅲ、Ⅳ类为定额中三、四类土壤。
700~800 1.60 1.80

贵州省建筑工程计价定额2004电子档

贵州省建筑工程计价定额2004电子档

贵州省建筑工程计价定额2004各省定额2009-12-07 11:25:48 阅读2630 评论15 字号:大中小建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1-95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工和人工幅度差。

贵州04定额说明及计算规则

贵州04定额说明及计算规则

2004贵州省计价定额量算规则(建筑、装饰、装修工程)黔建办通[2005]36号关于发布《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)、《贵州省园林绿化及仿古建筑工程计价定额》(2004版)的通知各市(州、地)建设局(城管局、园林绿化局)、发改委、财政局、审计局、物价局,各有关单位:为适应我省建筑市场发展的需要,按照《建设工程工程量清单计价规范》(GB50500-2003)和建设部、财政部《关于印发〈建筑安装工程费用项目组成〉的通知》 (建标〔2003〕206号)要求,省建设厅、省发改委、省财政厅、省审计厅、省物价局共同组成了贵州省工程计价定额编制领导小组,审查通过了由贵州省建设工程造价管理总站编制的《贵州省建筑工程计价定额》(2004版)、《贵州省装饰装修工程计价定额》(2004版)、《贵州省安装工程计价定额》(2004版)、《贵州省市政工程计价定额》(2004版)及《贵州省园林绿化及仿古建筑工程计价定额》(2004版)(以下简称新计价依据),贵州省建设厅 贵州省发展和改革委员会贵州省财政厅 贵州省审计厅 贵州省物价局文件现予发布,自2005年4月1日起施行。

2005年4月1日以后新开工的工程不再执行《1998年贵州省建筑工程预算定额》、《全国统一安装工程预算定额1995年贵州常用定额项目及基价》、《1995年贵州省安装工程费用定额》、《市政工程预算定额贵阳地区估价表》、《贵阳地区一九九二年市政工程间接费用定额》。

新计价依据适用于工程量清单计价及定额计价,其消耗量是完成规定计量单位分项工程合格产品所需的社会平均消耗量。

新计价依据是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,并供施工企业投标报价参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

贵州省建筑工程计价定额2004各省定额2009-12-07 11:25:48 阅读2630 评论15 字号:大中小建筑定额总说明一、《贵州省建筑工程计价定额》(2004 版)(以下简称本定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2003)(以下简称《规范》)和《全国统一建筑工程基础定额》(GJD-1-1-95)基础上,参考有关兄弟省(市)近年来颁发的地区消耗量定额,结合我省设计、施工实际情况编制的。

二、本定额是实行工程量清单计价和定额计价的配套定额,本定额适用于贵州省行政区域范围内的工业与民用建筑的新建、扩建和拆除后的改建工程,不适用于修缮及拆除工程。

三、本定额是按照正常的施工条件,目前我省建筑企业的施工机械装备水平,合理的施工工期,施工工艺,劳动组织为基础而编制的。

是完成规定计量单位建筑分部分项工程合格产品所需人工、材料、施工机械台班消耗量和必要的施工措施费用的社会平均标准。

四、本定额是编制投资估算、设计概算、施工图预算、招标标底、工程量清单控制价、工程结算、调解处理工程造价纠纷、鉴定及控制工程造价的依据,是衡量投标报价合理性的基础,是编制企业定额、投标报价、加强企业内部管理和核算的重要参考。

五、本定额是依据现行有关国家产品标准,设计、施工及验收规范,技术操作规程,质量评定标准和安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。

六、本定额在章节工作内容中,已列出了主要施工工序,次要工序虽未具体说明,均已包括在内。

七、本定额主要内容分为三部份,第一部份为分部分项工程项目,第二部份为措施项目、其他措施项目,间接费、利润、税金,第三部份为附录。

本定额的章、节划分依据《规范》项目设置,定额表格的表现形式为直接工程费:由人工费、材料费、机械费三项组成。

八、本定额中消耗量和价格的确定:1 、本定额人工工日不分工种、技术等级,一律以综合工日表示。

内容包括基本用工、辅助用工、超运距用工和人工幅度差。

人工工日单价按我省2003年建筑工人的平均工资水平,并考虑了2004年度的调整指数取定,除土石方工程按22元/工日外,其余均按26元∕工日,包括基本工资,辅助工资,工资性津贴,职工福利费及劳动保护费。

2 、本定额中的材料消耗量包括主要材料、辅助材料,零星材料等,并计入了相应损耗。

其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗,施工操作损耗,施工现场堆放损耗。

本定额中未注明单价,数量带有括弧的材料为未计价材,直接工程费中的材料费内不包括其价格,应根据括弧内所列数量,由甲、乙双方在招标投标及施工合同中按约定的价格计算。

本定额列出的材料(包括半成品)价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料供应价(或原价)、市内运杂费、途耗、采购、保管费等。

3 、本定额中的机械类型、规格是按正常、合理的机械配备综合取定的,台班消耗量包括机械幅度差。

机械台班单价按照《全国统一施工机械台班费用编制规则》的规定,在大量收集、统计、分析施工企业常用施工机械的价格及费用基础上,并参考有关信息资料综合编制的。

九、本定额除脚手架及垂直运输定额中已注明其适用檐口高度外,其他分部分项工程均按建筑物檐口高度20米以内编制。

檐口高度超过20米时,另按本定额附录中的建筑物超高人工,机械增加费的有关规定计算。

十、本定额中注有“ ** 以内、以下”者,包括** 本身;凡注明“ ** 以外、以上”者,均不包括本身。

十一、本定额未包括的项目,各市、州、地建设工程造价管理机构可按照本定额的编制原则、方法补充颁布,报省建设工程造价管理总站备案。

建筑面积计算规则一、计算建筑面积的范围1、单层建筑物不论其高度如何,均按一层计算建筑面积。

其建筑面积墙承重的(包括垛)按建筑物外墙勒脚以上结构的外围水平面积计算;柱承重的(包括框架)按柱边外包面积计算。

单层建筑物内带有部分楼层且层高超过2.2m时,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。

高低联跨的单层建筑物,需分别计算建筑面积时,应以高跨结构外边线为界分别计算。

2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上亦按结构的外围水平面积计算。

3、同一建筑物如结构、层数不同时,如需要可分别计算建筑面积。

4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。

5、坡地的建筑物利用吊脚做架空层设计加以利用时,其层高超过2.2m的,按围护结构外围水平面积计算建筑面积。

6、穿过建筑物的通道,建筑物的门厅、大厅,不论其高度如何均按一层计算建筑面积。

门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。

7、室内楼梯间、跨层的自动扶梯、电梯井、提物井、垃圾道、管道井等均按自然层计算建筑面积。

8、书库、立体仓库设有结构层时,按结构层计算建筑面积。

9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。

10、建筑物内设备管道层、贮藏室且其层高超过2.2m的,应计算建筑面积。

11、突出屋面有围护结构且层高超过2.2m的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算。

坡屋顶内和场馆看台下的建筑空间,设计加以利用时,净高超过2.1m的部位,按水平面积计算建筑面积。

12、建筑物外有围护结构的门斗、眺望间、观望电梯间、高度大于2.2m的落地橱窗、封闭式阳台、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。

13、有柱的雨篷、车棚、货棚、站台、屋顶凉亭等,按柱外围水平面积计算建筑面积或按顶盖投影面积的一半取大者计算建筑面积;独立的雨篷、有顶盖无围护结构的车棚、货棚、站台、加油站等,按其顶盖水平投影面积的一半计算建筑面积。

悬挑雨篷挑出墙外2.1m以上的,按伸出墙外水平投影面积的一半计算建筑面积。

14、建筑物外有柱和顶盖走廊、檐廊,按柱外边线的外围水平面积计算建筑面积;有盖和围栏的挑走廊、檐廊按其顶盖投影面积的一半计算建筑面积。

凹阳台、半凹半挑阳台、挑阳台,按其水平投影面积一半计算建筑面积。

其中:凹阳台、半挑半凹阳台,从阳台外边垂直进深深入室内超过1.5m的,其超过部分面积不予折算。

挑阳台、挑外廊、檐廊的底层有地坪及围栏的,可按其水平投影面积的一半计算建筑面积。

建筑物间有顶盖的架空走廊,按其廊身结构水平投影面积计算建筑面积,架空通廊底层有地坪及围栏的,按其围栏外边面积的一半计算建筑面积。

15、室外楼梯,按自然层投影面积之和计算建筑面积。

二、不计算建筑面积的范围1、突出外墙的构件、配件、勒脚、台阶、挑出宽度在2.1m以内的悬挑雨篷、墙面抹灰、镶贴块材、装饰面等。

2、用于检修、消防等室外爬梯。

3、层高2.2m以内设备管道层、贮藏室、设计不利用的深基础架空层及吊脚架空层。

4、建筑物内操作平台、上料平台、安装箱或罐体平台;没有围护结构的屋顶水箱、花架、凉棚;无永久性顶盖的场馆看台、架空走廊、露台等。

5、独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水)池、贮仓、栈桥、地下人防通道等构筑物。

6、单层建筑物内分隔单层房间,舞台及后台悬挂的幕布、布景天桥、挑台。

7、设计不利用或净高在2.1m内的坡屋顶内和场馆看台下的建筑空间。

8、建筑物与建筑物之间的与建筑物不相通的变形缝、廊道、不落地的橱窗等。

三、其他1、建筑物与构筑物连接成一体的,属建筑物部分按本规则有关规定计算。

2、本规则适用于地上、地下建筑物的建筑面积计算,如遇有上述未尽事宜,可参照上述相关规则办理。

第一部分分部分项工程项目A.1 土石方工程说明一、人工土石方1、土壤分类:详见“土壤、岩石分类表”。

表列Ⅰ、Ⅱ类为定额中一、二类土壤,Ⅲ、Ⅳ类为定额中三、四类土壤。

2、人工挖沟槽、基坑深度超过6m时,按6m以内定额乘以系数1.25,其垂直提运用工已综合在定额内。

3、人工土方定额是按天然湿度土编制的,如挖湿土时,人工乘以系数1.18。

天然湿度土与湿土的划分,应根据地质勘测资料以地下常水位为准划分,地下常水位以上为天然湿度土,以下为湿土。

4、定额未包括地下水位以下施工的排水费用,发生时应根据施工组织设计要求或现场签证另行计算。

5、在群打预制桩的桩间挖土方时,按实挖体积(扣除桩体占用体积),人工乘以系数1.25。

6、在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.20。

7、孔桩内人工挖淤泥、流砂,按三、四类土定额乘以系数1.50。

8、人工挖孔桩同一孔内土壤类别不同或石质不同时,其工程量按不同类别或石质分别计算,以孔桩总深度套用相应定额。

挖孔桩人工凿石不分孔径,均按定额执行。

9、场地竖向布置挖填土方时,不再计算平整场地的工程量。

10、人工开挖图示底面积(不包括加宽的工作面宽度)20㎡以上的基坑和图示底宽(同前注)3m以上的沟槽土、石方,其垂直提运按垂直深度每米折合水平运距5m计算。

(深度按全高计算)11、人工及人力车运土、石碴定额,适用于道路坡度在15%以内,如遇上坡坡度大于15%至40%时,其运距按坡段斜长乘以系数2;坡度超过40%时,按坡底至坡顶每升高1m折成水平运距10m计算。

在同一条线路上坡度不同时,分段计算。

遇有下坡时,运距按斜长计算。

12、石方爆破定额是按炮眼法松动爆破编制的,不分明炮、闷炮。

但闷炮的覆盖材料如安全网、草席、架设安全屏障等设施的费用,可另行计算。

13、石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破时,雷管应换算,数量不变。

扣除定额中的胶质导线,换为导火索,导火索的长度按每个雷管2.12m计算。

14、修整边坡是指石方爆破后,按设计要求对边坡面进行剔打、平整并清理石渣。

基底摊座是指石方爆破后,按设计要求在爆破基底进行开凿、剔打、平整并清理石渣。

15、回填土定额分为松填、夯填。

松填是指设计要求有回填范围(面积),标高及堆积土的平整度;夯填除了有松填的上述要求外,还应按设计密实度要求分层回填并夯实。

没有设计回填范围(面积)和标高、平整度要求的为弃土,不得按松填计算。

二、机械土石方1、石分类,详见“土壤、岩石分类表”,表列Ⅴ、Ⅵ类为定额中的松石。

Ⅶ类以上为定额中的坚石。

2、推土机推土、推石碴,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘下列系数计算:工组织设计规定计算,按相应人工挖土项目人工乘以系数1.5;人工凿石项目人工乘以系数1.2。

4、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17 。

5、挖掘机在垫板上进行作业时, 人工、机械乘以系数 1.25 ,垫板铺设所需的工料、辅助机械费用按签证计算。

相关文档
最新文档
