污水处理厂调试解决方案(全).doc
污水处理调试方案
污水处理调试方案一、调试步骤本调试方案按工艺流程进行,基本分为四步。
1、设备调试,即系统联动试车,检查设备运行情况,记录相关参数;同时对预处理系统设备进行调试;这部分内容在单机试车和联动试车中已基本完成,但在进入污泥接种前应当联动试车运行一次。
2、工艺生化池生物菌种的培养,同时污泥回流系统、污泥脱水系统进行调试。
3、全系统串联调试,筛选生化工艺生物菌种,优化系统运行参数。
4、着重调试生化工艺脱氮除磷效果。
二、调试目的1、使污水处理厂正常运行,使污水达标排放。
2、优化工艺运行参数,使系统在保证达标排放时相对能耗低。
3、培训操作人员,使操作人员能熟练掌握本岗位操作技能,能处理简单故障。
4、积累该污水处理系统运行参数,指导制定各岗位操作规程专用条款。
三、调试的技术要求1、要求调试人员有扎实的水处理理论知识,丰富的调试工作经验,掌握水处理设备运行、维护的基本知识。
2、要求污水水质接近正常水质,水质波动较小。
3、要求有足够的污水量,满足调试要求。
4、要求操作工人认真负责,工作积极主动,发现异常情况及时报告。
5、要求化验员认真负责,及时提供准确的相关数据,使调试工作少走弯路。
四、污泥接种和驯化1、污泥驯化启动生物处理系统第一个重要步骤是培养数量足够的细菌族群(污泥)并加以驯化,以便能够有效地处理废水,当污泥尚未适应废水性质且数量不足以分解废水中有机污染物之前,处理出水往往不能达到设计排放标准。
因此尽可能在最短时间内使得污泥数量达到设计要求就成为启动生物处理系统的首要步骤。
虽然在污水中适当的细菌族群可以自然生长且增加数量,但通常需要一段相当长的时间,因此根据实际情况,或通过进入污水直接培养,或直接从其它污水处理厂“接种”污泥至新建系统为有效缩短污泥培养时间的最好方法。
在试运行阶段,进入处理装置的污水,水量和水质均无法达到设计要求,因此,在这段时间内,应足以培养系统中的生物量。
在污泥接种阶段,所有设备,除曝气系统外均应关闭,防止污泥泄排,影响系统的生物量。

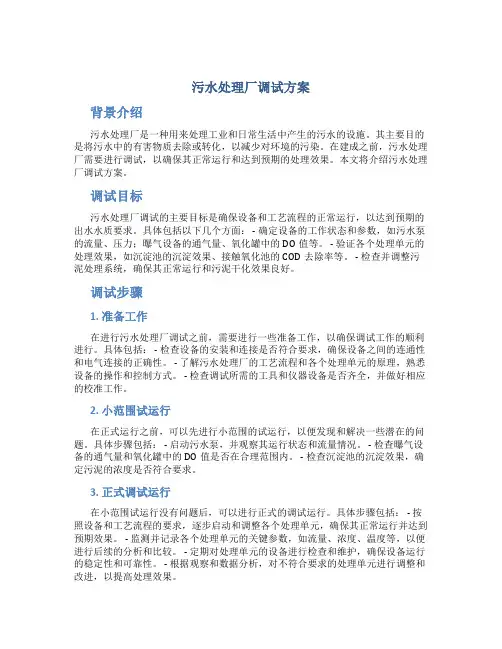

污水处理厂调试方案
污水处理厂调试方案背景介绍污水处理厂是一种用来处理工业和日常生活中产生的污水的设施。
其主要目的是将污水中的有害物质去除或转化,以减少对环境的污染。
在建成之前,污水处理厂需要进行调试,以确保其正常运行和达到预期的处理效果。
本文将介绍污水处理厂调试方案。
调试目标污水处理厂调试的主要目标是确保设备和工艺流程的正常运行,以达到预期的出水水质要求。
具体包括以下几个方面: - 确定设备的工作状态和参数,如污水泵的流量、压力;曝气设备的通气量、氧化罐中的DO值等。
- 验证各个处理单元的处理效果,如沉淀池的沉淀效果、接触氧化池的COD去除率等。
- 检查并调整污泥处理系统,确保其正常运行和污泥干化效果良好。
调试步骤1. 准备工作在进行污水处理厂调试之前,需要进行一些准备工作,以确保调试工作的顺利进行。
具体包括: - 检查设备的安装和连接是否符合要求,确保设备之间的连通性和电气连接的正确性。
- 了解污水处理厂的工艺流程和各个处理单元的原理,熟悉设备的操作和控制方式。
- 检查调试所需的工具和仪器设备是否齐全,并做好相应的校准工作。
2. 小范围试运行在正式运行之前,可以先进行小范围的试运行,以便发现和解决一些潜在的问题。
具体步骤包括: - 启动污水泵,并观察其运行状态和流量情况。
- 检查曝气设备的通气量和氧化罐中的DO值是否在合理范围内。
- 检查沉淀池的沉淀效果,确定污泥的浓度是否符合要求。
3. 正式调试运行在小范围试运行没有问题后,可以进行正式的调试运行。
具体步骤包括: - 按照设备和工艺流程的要求,逐步启动和调整各个处理单元,确保其正常运行并达到预期效果。
- 监测并记录各个处理单元的关键参数,如流量、浓度、温度等,以便进行后续的分析和比较。
- 定期对处理单元的设备进行检查和维护,确保设备运行的稳定性和可靠性。
- 根据观察和数据分析,对不符合要求的处理单元进行调整和改进,以提高处理效果。
4. 水质监测和调整在污水处理厂正式运行后,需要进行水质监测和调整,以确保出水水质达到要求。
污水处理厂调试方案最终版
**********污水处理厂调试方案编制:审核:批准:************设计研究院二零零五年七月1、编制依据1.1招标文件和合同1.2国内现行施工及验收规范(如:《城市污水处理厂施工验收规范》、《给排水施工验收规范》)1.3施工图及本工程的控制思想1.4设备安装、操作与维护手册1.5同类工程施工经验2、编制说明2.1工程概况污水处理厂位于**********,占地面积17.69亩,除东北处为山坡外,其余地形较平坦。
厂区可向东北及北侧延伸。
该污水处理厂是为收集并处理垃圾填埋场垃圾渗沥液,污水处理水量:1500m3/d (日变化系数1.33),设计水量:2000 m3/d,设计流量83.3m3/hr。
2.2工程特点目前用于处理生活垃圾填埋的方法有许多。
生物法主要有活性污泥法、生物接触氧化法、生物转盘法、A2/O、SBR、生物流化床、氧化塘、土壤处理法、渗滤液回罐法等。
物化法主要有吹脱法、加药混凝沉淀、结晶法、气浮法、活性炭吸附、反渗透、离子交换、化学氧化、过滤等。
由于渗滤液水质复杂,单独采用一种处理工艺都很难达到处理要求,而且会造成处理费用的不经济,因此,需考虑多种协同作用。
本工程采用厌氧+混凝结晶沉淀+P-SBR+生物过滤的处理工艺确保处理水达标排放;污泥采用机械浓缩外运处置的方法。
系统自动化程度高,安装及运行各项技术指标要求较高,因此,要求调试运行阶段,应与业主、设计、监理及设备厂方专家共同商榷,并严格调试方案审批、执行工作,充分做好调试前的准备工作,按调试步骤完成单机调试、联动调试、工艺调试、自控调试及试运行各阶段内容。
对空负荷不能试运部分,应待带水联运时同步进行。
2.3工作安排调试工作由****************************项目部成立调试领导小组,负责调试工作总协调,业主应派操作、维修及试验人员参加调试;设计单位及主要工艺技术成套公司-泰兴新创环境工程有限公司提供技术保障;监理单位负责监督和检查;土建、工艺设备安装、电气设备安装、自控系统安装等各工种负责组织调试工作,负责调试前准备工作、协调设备厂家的技术服务及调试过程组织工作。

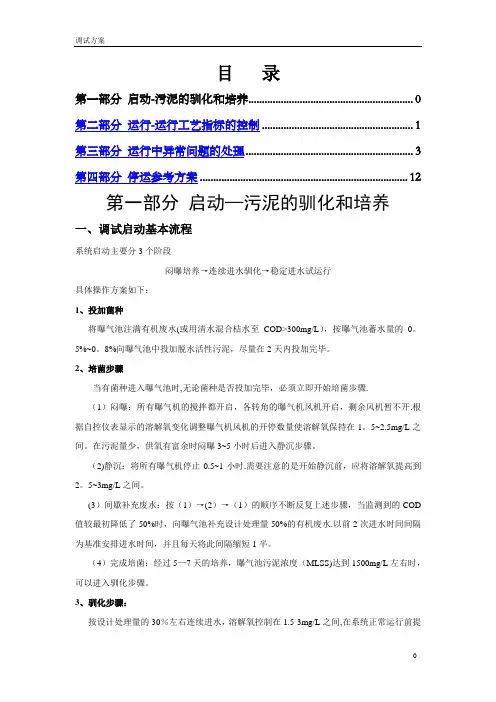

城市污水处理厂调试方案(活性污泥法)
目录第一部分启动-污泥的驯化和培养 0第二部分运行-运行工艺指标的控制 (1)第三部分运行中异常问题的处理 (3)第四部分停运参考方案 (12)第一部分启动—污泥的驯化和培养一、调试启动基本流程系统启动主要分3个阶段闷曝培养→连续进水驯化→稳定进水试运行具体操作方案如下:1、投加菌种将曝气池注满有机废水(或用清水混合桔水至COD>300mg/L),按曝气池蓄水量的0。
5%~0。
8%向曝气池中投加脱水活性污泥,尽量在2天内投加完毕。
2、培菌步骤当有菌种进入曝气池时,无论菌种是否投加完毕,必须立即开始培菌步骤.(1)闷曝:所有曝气机的搅拌都开启,各转角的曝气机风机开启,剩余风机暂不开.根据自控仪表显示的溶解氧变化调整曝气机风机的开停数量使溶解氧保持在1。
5~2.5mg/L之间。
在污泥量少,供氧有富余时闷曝3~5小时后进入静沉步骤。
(2)静沉:将所有曝气机停止0.5~1小时.需要注意的是开始静沉前,应将溶解氧提高到2。
5~3mg/L之间。
(3)间歇补充废水:按(1)→(2)→(1)的顺序不断反复上述步骤,当监测到的COD 值较最初降低了50%时,向曝气池补充设计处理量50%的有机废水.以前2次进水时间间隔为基准安排进水时间,并且每天将此间隔缩短1半。
(4)完成培菌:经过5—7天的培养,曝气池污泥浓度(MLSS)达到1500mg/L左右时,可以进入驯化步骤。
3、驯化步骤:按设计处理量的30%左右连续进水,溶解氧控制在1.5-3mg/L之间,在系统正常运行前提下每天按现有处理量的10%递增进水,直到达到设计处理量。
4、试运行:控制方法参看运行管理相关章节二、多系统调试步骤:如果为多曝气池的并联系统则应该先在其中1个池子中进行培菌,当污泥浓度达到1000mg/L以上时将一半污泥放至另一个池培养,如此反复直到所有池子都达到设计浓度时培菌完成。
三、溶解氧控制方法说明闷曝期间的溶解氧控制是较为灵活的。
在污泥浓度较低的调试阶段设备的充氧效率非常高,设备全开可以在短短1小时内将曝气池溶解氧从0提高到4mg/L。

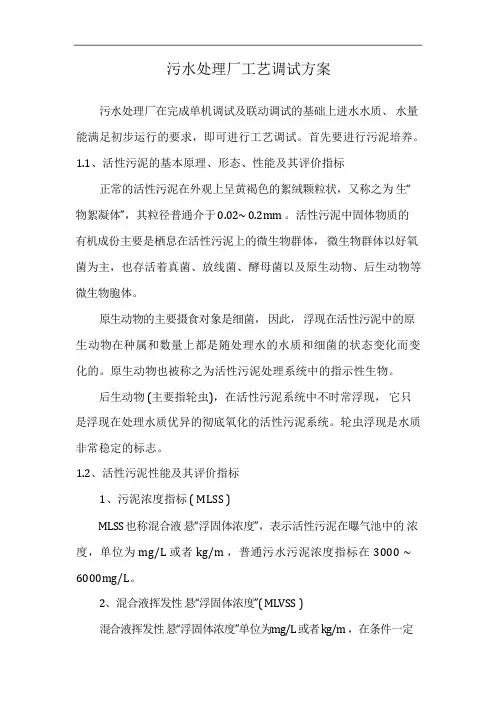

污水处理厂工艺调试方案
污水处理厂工艺调试方案污水处理厂在完成单机调试及联动调试的基础上进水水质、水量能满足初步运行的要求,即可进行工艺调试。
首先要进行污泥培养。
1.1、活性污泥的基本原理、形态、性能及其评价指标正常的活性污泥在外观上呈黄褐色的絮绒颗粒状,又称之为生“物絮凝体”,其粒径普通介于 0.02~ 0.2mm 。
活性污泥中固体物质的有机成份主要是栖息在活性污泥上的微生物群体,微生物群体以好氧菌为主,也存活着真菌、放线菌、酵母菌以及原生动物、后生动物等微生物胞体。
原生动物的主要摄食对象是细菌,因此,浮现在活性污泥中的原生动物在种属和数量上都是随处理水的水质和细菌的状态变化而变化的。
原生动物也被称之为活性污泥处理系统中的指示性生物。
后生动物 (主要指轮虫),在活性污泥系统中不时常浮现,它只是浮现在处理水质优异的彻底氧化的活性污泥系统。
轮虫浮现是水质非常稳定的标志。
1.2、活性污泥性能及其评价指标1、污泥浓度指标 ( MLSS )MLSS 也称混合液悬“浮固体浓度”,表示活性污泥在曝气池中的浓度,单位为 mg/L 或者 kg/m ,普通污水污泥浓度指标在 3000 ~ 6000mg/L。
2、混合液挥发性悬“浮固体浓度”( MLVSS )混合液挥发性悬“浮固体浓度”单位为mg/L 或者 kg/m ,在条件一定时, MLVSS/MLSS 是一个稳定值,通常在 0.75摆布。
3、活性污泥沉降性能指标( SV %)污泥沉降比( SV %)又称 30min 沉降率, SV %是指从曝气池中取出一混合液在 1000ml 量筒中静置 30min 后即将测得的污泥体积与原混合液体积的比值,以%表示,普通认为SV 值的正常值为 20 ~ 30%,活性污泥属正常,由于 SV 值测定方法较简单快捷,故成为评定活性污泥质量的重要指标之一。
4、污泥体积指数( SVI )该项指标是指曝气池出口处混合液经过 30min 静置沉淀后, 1g 干污泥所形成的沉淀污泥体积,以 ml/g计,其计算公式为: SVI = 1L 混合液 30min 静沉后形成的活性污泥容积 (ml)/ 1L混合液中悬浮固体干质量( g )= SV(ml/L)/MLSS(g/L)= SV(%)×10/MLSS (g/L) (ml/g)SVI 比 SV 值更能准确地评价污泥凝结性能及沉淀性能,普通来说,若 SVI 值过低,则表明污泥颗粒小,密实,无机成份含量高;若SVI 值高,则表明污泥沉降性能不好,将要发生污泥膨胀。
污水处理厂调试方案及故障解决
污水处理厂调试方案及故障解决1.调试方案1.1前期准备工作在进行污水处理厂的调试之前,需要进行一些前期准备工作。
包括但不限于:检查设备和管道的安装情况,确认设备是否连接正确,检查电气设备的接线是否牢固可靠,检查控制系统和自动化设备是否正常运行。
1.2启动系统首先,需要按照处理工艺图和工艺流程进行系统的启动。
包括启动泵站和输送系统,启动调节阀和控制阀,启动反应槽和沉淀池等设备。
同时,需要确认水质传感器和流量计的准确性和可靠性。
1.3调试参数根据处理工艺的设计要求,进行参数的调试。
包括但不限于调整进水流量、调整进水污染物浓度、控制反应槽中的曝气和搅拌速度、调整沉淀池的污泥浓度等。
通过调试参数,可以确保处理过程中的各个环节正常运行和协调配合。
1.4联调测试在调试的过程中,需要对系统的各个部分进行联调测试。
包括但不限于检测排放水质的净化效果、检测各个设备和设施的运行状态、检测水位、压力、温度等参数是否正常、检测电气系统的工作状态等。
通过联调测试,可以及时发现问题,保证整个系统的正常运行。
2.故障解决2.1感应器故障2.2异常噪音在污水处理厂的运行过程中,如果出现异常噪音,可能是由于管道或设备松动或老化导致。
解决该问题可先进行设备和管道的检查和紧固,若仍有噪音产生,可能需要更换部分设备和管道。
2.3水质净化效果下降如果污水处理厂的水质净化效果下降,可能是由于反应槽内的氧气不足或污泥浓度过高导致。
解决该问题可先增加反应槽的曝气量和搅拌速度,减少污泥量或增加沉淀池的排泥频次。
若仍无法恢复正常,可能需要进一步检查设备和工艺的配合情况。
2.4设备损坏在运行过程中,如果设备损坏,可能会影响整个系统的正常运行。
解决该问题可先进行设备检查、维护和维修。
如果设备无法修复,可能需要考虑更换设备。
2.5输送系统堵塞总之,污水处理厂的调试方案及故障解决工作是确保其正常运行的关键。
通过合理的调试方案和及时的故障解决,可以保证污水处理厂的操作规范、水质净化效果和设备设施的使用寿命。
污水处理厂调试和试运行方案
污水处理厂调试和试运行方案目录1、主要内容2、调试条件3、调试准备4、试水方式5、单机调试6、管道试压、冲洗和单元调试7、分段调试8、接种菌种9、驯化培养10、全线连调11、抓住重点检测分析12、改进缺陷、补充完善13、试运行14、自行运行15、提交检验16、竣工验收进入商业运行阶段1、主要内容本方案包含四大部分,其中主要有:调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培养、全线连调、监测分析、改进缺陷、补充完善、正式运行、常规水质指标监测的主要内容。
2、调试条件2.1.土建构筑物全部施工完成;2.2.设备安装完成;2.3.电气安装完成;2.4.管道安装完成;2.5.相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善。
3、调试准备3.1.组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参与;3.2拟定调试及试运行计划安排;3.3准备好试验需要的所有有关的操作及维护手册、备件和专用工具,进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备;检查和清洁设备,清除管道和构筑物中的杂物。
3.4准备必要的排水及抽水设备;赌塞管道的沙袋等;3.5必须的检测设备、装置(PH计、试纸、COD检测仪、SS);2.6制定相应的试验、试车计划,准备相应的测试表格。
并报请建设单位、监理工程师、厂商代表的批准。
3.7建立调试记录、检测档案。
4、功能试验(空载试验)和试水(充水)方式4.1功能试验(空载试验)4.1.1、在建设单位、监理工程师、厂商代表的同意的时间开始试验。
4.1.2、在供货商指导下给设备加注润滑油脂。
在建设单位、监理工程师都出席的情况下进行功能试验,直到每个独立的系统都能按有关方面规定的时间连续正常运行,达到生产厂商关于设备安装及调节的要求为止。
并以书面形式表明所有的设备系统都可以正常运转使用,系统及子系统都能实现其预定的功能。
(完整版)污水处理厂(一体化设备)调试方案
某县某镇污水办理一体化埋地式办理设施项目( 办理量 1000T/D)调试方案*****环保工程有限公司二O一七年四月目录第一章:归纳 (2)第二章:调试步骤 (3)2.1 单机调试 (3)2.2 空载试车 (3)2.3 负载试车 (3)2.4 设施常有问题汇总 (4)2.5 整体联动调试 (5)第三章、活性污泥系统管理手册 (9)1、原理 (9)2、活性污泥的形、色、嗅 (9)3、培菌前的准备工作 (9)4、培菌方法 (9)5、运转管理 (10)6、污泥性状异常及解析 (11)第四章、竣工查收 (13)第一章:归纳市镇领导十分重视环境保护,本着经济建设和环境保护同时进行的原则来治理污水办理工程。
我公司在城镇生活污水办理工程成功经验的基础上,依照污水办理厂的工艺及现场实质情况编制以下调试方案,来进行污水办理厂的调试工作。
1.1 进水及出水水质要求进水水质进水水质COD/cr≤300mg/L COD/cr≤60mg/LBOD/5≤ 150mg/L BOD/5≤ 20mg/LSS≤ 150mg/L SS≤ 20mg/LNH/3-N≤25mg/L NH/3-N≤8mg/LTP≤ 2.5mg/L TP≤ 1.0mg/L注:出水水质达到《城镇污水办理厂污染物排放标准》( GB18918-2002) 1 级 B 标准。
1.2 工艺流程工艺流程:生活污水 ----格栅----调治池----缺氧池----接触氧化池----积淀池----消毒池 ----巴氏计量槽----达标排放污泥 ----污泥干化池----外运第二章:调试步骤2.1 单机调试目的:检验各个修筑物中细部结构尺寸、闭水情况、熟悉各部位功能,测定修筑物及其设施的性能。
范围序号名称设施名称1调治池机械格栅提升泵自耦装置液位控制器2缺氧池污泥回流泵缺氧池曝气装置3接触氧化池接触氧化池曝气装置污泥回流泵罗茨风机4积淀池积淀池斜管填料污泥回流泵5消毒池石英灯管6污泥池污泥提升泵7其他PLC自动控制柜厂区污水管网2.2 空载试车(1)严格依照设施说明及运转手册进行;(2)检查格栅安装尺寸、角度,开启格栅进行空载实验,检查格栅空载运转情况。
完整版)污水处理厂(一体化设备)调试方案
完整版)污水处理厂(一体化设备)调试方案一、项目概述二、设备调试三、工艺流程调试四、自控系统调试五、安全生产调试六、环保效果评估一、项目概述某县某镇污水处理一体化埋地式处理设备项目处理量为1000T/D,由___承建。
该项目采用了先进的一体化埋地式处理设备,能够有效地处理该镇的污水问题。
为了确保设备正常运行,现制定本调试方案。
二、设备调试在设备调试阶段,需要对所有设备进行检查和测试,确保其能够正常运行。
其中包括进水口、格栅、沉淀池、曝气池、二沉池等设备的检查和调试。
同时,还需要对设备的电气系统进行检查和测试,确保其能够正常供电。
三、工艺流程调试在工艺流程调试阶段,需要对整个处理流程进行检查和测试,确保其符合设计要求。
其中包括进水、初沉、曝气、二沉、出水等环节的检查和调试。
同时,还需要对处理液位、流量等参数进行监测和调整,确保处理效果达到预期。
四、自控系统调试在自控系统调试阶段,需要对自控系统进行检查和测试,确保其能够正常运行。
其中包括PLC控制系统、液位控制系统、流量控制系统等的检查和调试。
同时,还需要对自控系统的报警功能进行测试,确保在异常情况下能够及时报警。
五、安全生产调试在安全生产调试阶段,需要对设备和工艺流程进行安全评估,确保设备和工艺流程符合安全要求。
同时,还需要对操作人员进行培训和考核,确保其能够熟练掌握设备操作和应急处理技能。
六、环保效果评估在设备正式投入运行后,需要对处理效果进行评估,确保其符合环保要求。
同时,还需要对设备的运行情况进行监测和维护,确保设备能够长期稳定运行。
第一章:概述本文主要介绍调试步骤和活性污泥系统管理手册。
调试步骤包括单机调试、空载试车、负载试车、设备常见问题汇总和整体联动调试。
活性污泥系统管理手册包括原理、活性污泥的形、色、嗅、培菌前的准备工作、培菌方法、运行管理和污泥性状异常及分析。
第二章:调试步骤2.1 单机调试单机调试是指对单台设备进行调试,主要是检查设备安装是否正确、设备运转是否正常、设备是否存在故障等问题。
污水厂调试方案完整版
污⽔⼚调试⽅案完整版朱兰污⽔处理⼚调试⽅案2008年10⽉⽬录1 ⼯程概况 (1)2 调试主要内容 (2)3 调试必备条件 (3)4 组织结构及⼈⼒配置 (3)4.1 调试程序 (4)4.2 单机调试 (6)4.3 联动调试 (9)4.3.1 机械处理段的设备联动调试 (9)4.3.2 ⽣物处理段的设备联动调试 (10)4.3.3 污泥处理段的设备联动调试 (10)4.3.4 阶段调试⽬标 (10)5 ⼯艺调试 (10)5.1 污泥配种 (10)5.2 调试过程 (11)5.3 确定⼯艺控制参数 (13)5.4 ⽣物调试运⾏操作 (14)5.4.1 说明 (14)5.4.2 职责 (14)5.4.3 电控设备操作⽅法与注意事项 (15)5.4.4 提升泵隔墙处闸门操作操作注意事项 (15)5.4.5 提升泵操作注意事项与⽅法 (15)5.4.6 粗格栅操作注意事项 (16)5.4.7 细格栅、输送压榨机造作⽅法与注意事项: (16) 5.4.8 沉砂池操作 (16)5.4.9 ⽣化池操作 (16)5.4.10 调试运⾏记录 (16)5.5 分析化验 (17)6 安全质量措施 (20)6.1 质量保证措施 (20)6.2质量保证措施 (25)7 培训计划 (26)7.1 培训⼤纲 (26)7.2 培训的阶段和时间安排 (27)7.3 污⽔处理基本概念理论培训 (28)7.4 设备专业操作及系统维护培训 (29)7.5 现场专业操作培训 (31)8编制⼿册 (33)9其他 (33)9.1 编制⼯艺控制规程 (33)9.2 调试后期的其它⼯作 (33)9.3 阶段调试⽬标 (33)10 验收⼯作 (34)1 ⼯程概况随着城市经济发展和⼈⼝的增加,污⽔排放量⽇益增加,舞钢市污⽔处理⼚原为⽣物接触氧化法,进⽔⽔质和⽔量⼤⼤超过设计规模,出⽔⽔质和处理量不能满⾜排放要求,同时其出⽔排⼊最终⽯漫滩⽔库,对⽣态和环境造成不利影响。
污水处理厂调试方案(全)
石家庄市矿区污水处理厂调试方案贰零零捌年捌月目录一、工程的施工组织二、人员配置计划三、单机调试技术措施四、生物污泥培养驯化五、安全管理措施六、费用一、工程的施工组织石家庄市矿区污水处理二期工程是矿区污水治理的重点工程。
我公司将其列为本公司在建施工项目的重中之重,全力以赴地投入本工程的调试工作。
本项目管理实行技术骨干人员定岗定责,专家动态指导相结合。
安全以“预防为主,安全第一”为指导,常抓不懈。
整个项目以“高效优质求企业发展,安全文明树行业样板”为指导思想,做好有关各方面的协调工作,优质、安全、文明、按期完成本工程的调试工作。
二、人员配置计划为了建设市民满意的工程,根据本工程的特点,我公司挑选一批有市政给排水工程施工经验、年富力强、责任心强的工程技术人员作为骨干,成立“石家庄市矿区污水处理厂项目组”,直接对现场进行统一管理,实施本工程的施工和调试,我公司将在人、机、物、料及资金方面给予重点支持。
人员配备表三、单机调试技术措施1、目的(1)检验各个构筑物中的细部结构尺寸、闭水情况、熟悉各部位功能,测定构筑物及其设备性能;(2)检查各设备机组运转情况,并做好详细的检测记录。
(3)对试车过程发现的存在问题逐一分析解决。
2、范围3、人员配置电气工程师一名,机械工程师一名,电气技术员一名,机械技术员一名,电气技工两名,机械技工两名。
4、空载试车(1)严格按照其设备说明及运行手册进行;(2)检查格栅安装尺寸、角度,开启格栅除污机进行空载试验,检查格栅空载运行情况;(3)检查水泵机组各处螺栓连接的完好程度,轴承中润滑油是否充足、干净,检查出水阀、压力表及真空表上的阀门是否处于合适位置,供配电设备是否完好;(4)检查砂水分离器安装尺寸,供配电是否完好,开启砂水分离器,进行空载试验,检查砂水分离器运行情况;(5)鼓风机空载试车严格按其运行手册进行,完毕后再与系统串联进行:打开曝气系统空气管路上的所有闸、阀门,首先逐台开启鼓风机,开启时先点动,后正式启动,记录各鼓风机运行参数,并检查空气管路各闸、阀门气密性。
污水厂工程调试方案
污水厂工程调试方案一、前言污水处理厂是城市生活污水处理的重要设施,其正常运行对于保障城市环境卫生具有重要意义。
在污水处理厂的建设完成后,需要进行设备调试和系统试运行,以确保设备性能满足设计要求,并为正式运行做好充分准备,保证出水水质符合相关标准。
本方案拟针对污水处理厂工程调试提出具体的方案,以期达到污水处理设备正常运行、系统稳定、出水水质稳定等目标。
二、调试任务1.设备调试:(1)进出水泵站设备调试;(2)格栅、除砂器、沉砂池、活性污泥系统等设备的调试;(3)除磷、除氮系统的调试;(4)消毒设备的调试;(5)其他设备的调试。
2.系统调试:(1)设备之间的联动调试;(2)系统自动控制系统的调试;(3)系统操作人员的培训。
3.出水水质检测:(1)出水水质的初步检测;(2)出水水质的稳定性检测。
4.试运行:(1)对整个系统进行试运行,观察设备运行情况;(2)对出水水质进行全面检测。
三、调试方案1.设备调试(1)进出水泵站设备调试进出水泵站是整个污水处理系统的水力动力源,其调试对于整个系统的运行至关重要。
在调试过程中,要对泵站泵的启闭动作进行检查,确保泵的运行灵活、无异常声音,并查看泵的压力和流量指示,以保证泵正常工作。
(2)格栅、除砂器、沉砂池、活性污泥系统等设备的调试对于这些设备,首先需对设备的启闭动作进行检查,确保设备能正常启闭。
然后进行设备的运行调试,观察设备是否运行顺畅,无异常声音。
同时观察设备处理污水的效果,根据设备的设计要求进行调整。
(3)除磷、除氮系统的调试这些系统是污水处理厂的重要设备,调试过程中需对各种化学试剂的投加量进行调整,确保污水中的磷、氮等有害物质能够有效去除。
同时观察设备的运行情况,并根据实际情况进行调整。
(4)消毒设备的调试消毒设备的调试主要是对消毒试剂的投加量进行调整,同时观察消毒设备的运行情况。
确保出水水质符合相关标准。
(5)其他设备的调试根据实际情况,对其他设备进行具体的调试工作。
污水处理厂调试方案
污水处理厂调试方案某县某镇污水处理一体化埋地式处理设备项目(处理量1000T/D)调试方案XXX,2017年4月目录第一章:概述市镇领导高度重视环境保护,本着经济建设与环境保护并重的原则,治理污水处理工程。
本公司在城镇生活污水处理工程成功经验的基础上,根据污水处理厂的工艺及现场实际情况编制了以下调试方案,来进行污水处理厂的调试工作。
进水及出水水质要求进水水质:COD/cr≤300mg/LBOD/5≤150mg/LSS≤150mg/LNH/3-N≤25mg/LTP≤L出水水质达到《城镇污水处理厂污染物排放标准》(GB-2002)1级B标准。
工艺流程生活污水——格栅——调节池——缺氧池——接触氧化池——沉淀池——消毒池——巴氏计量槽——达标排放污泥——污泥干化池——外运第二章:调试步骤单机调试目的:检验各个构筑物中细部结构尺寸、闭水情况,熟悉各部位功能,测定构筑物及其设备的性能。
范围:序号名称设备名称1 调节池机械格栅、提升泵、自耦装置、液位控制器2 缺氧池污泥回流泵、缺氧池曝气装置3 接触氧化池接触氧化池曝气装置、污泥回流泵、罗茨风机4 沉淀池沉淀池斜管填料、污泥回流泵5 消毒池石英灯管6 污泥池污泥提升泵7 其他 PLC自动控制柜、厂区污水管网空载试车1.严格按照设备说明及运行手册进行。
2.检查格栅安装尺寸、角度,开启格栅进行空载实验,检查格栅空载运行情况。
3.检查水泵机组各处螺栓连接的完好程度,轴承中润滑油是否充足、干净,检查出水阀、压力表及真空表上的阀门是否处于合适位置,供配电设备是否完好。
4.鼓风机空载试车严格按其运行手册进行,完毕后再与系统串联进行:打开曝气系统空气管路上的所有闸、阀门,首先逐台开启鼓风机,开启时先点动,后正式启动,记录各鼓风机运行参数,并检查空气管路各闸、阀门气密性。
鼓风机进行并网试验,记录各鼓风机运行参数。
负载试车调节池是水处理系统中的一个重要设备,需要进行全面的检查和维护。
城市污水处理厂调试方案
城市污水处理厂调试方案一、调试前准备工作1.检查设备检查污水处理设备的安装情况,确保各设备的连接紧固、不漏水、不漏电,并配备相应的安全设备。
2.参考资料研究活性污泥法的工艺流程以及设备操作手册,了解设备原理、工艺特点和操作注意事项。
3.试剂和仪器准备所需的试剂、仪器和相关设备,例如:DO计、pH计、溶氧电极、COD测定仪等。
4.检查仪器设备检查仪器设备的运行状态,确认仪器设备工作正常,并校准所需的仪器。
5.安全交底对参与调试的人员进行安全教育和安全交底,提醒他们注意设备和操作的安全。
二、调试步骤1.污水投加将预处理后的污水投入到调试池内,按照设计要求调整进水量和进水浓度。
2.活性污泥投加在调试的初始阶段,投加适量的活性污泥,使之在池内充分混合,形成较浓的污泥群。
3.控制进水比例根据处理能力和水质要求,逐渐调整进水比例,使进水和出水的稳定和平衡。
4.设备操作按照工艺流程和设备操作手册要求,逐步启动和运行各设备,例如:风机、搅拌机、污泥回流泵等。
5.出水检测定期对出水进行监测和检测,观察水质指标是否符合排放标准和设计要求,如出现异常现象及时调整。
6.调整设备参数根据实际情况进行操作参数的调整,例如:控制污泥回流比例、曝气量、池内DO值等。
7.处理污泥处理过程中需要注意污泥的浓度和稳定性,及时采取适当的措施进行处理,例如加药、降低污泥浓度等。
8.实时监控建立实时监控系统,监测关键参数的变化情况,对异常情况及时预警和处理。
9.调整运行方式根据实际运行情况和水质变化,逐步调整运行方式和设备操作参数,以达到最佳的处理效果。
三、调试结束1.运行稳定性在调试结束后,观察系统的运行是否稳定,水质指标是否稳定在设计要求范围内。
2.检查设备对设备进行检查和维护,确保设备正常运行和安全,如有故障及时修理。
3.填写记录填写调试时的相关数据和参数,以备后续的运行和维护。
4.人员培训对参与调试的人员进行总结和培训,提高其对系统操作和维护的能力。
污水处理调试方案
污水处理调试方案第1篇污水处理调试方案一、项目背景与目标随着我国经济的快速发展,工业化和城市化的不断推进,水污染问题日益严重。
为实现可持续发展,保护水资源,提高污水处理效率,减少污染物排放,本项目旨在对某污水处理厂进行调试,确保其稳定运行,满足国家相关排放标准。
二、调试原则与要求1. 合法性原则:调试过程严格遵守国家环境保护法律法规、相关技术规范和标准。
2. 安全性原则:确保调试过程安全可控,防止发生安全事故。
3. 高效性原则:提高污水处理效率,降低运行成本。
4. 可操作性原则:调试方案应具备良好的可操作性,便于现场实施。
三、调试范围与内容1. 调试范围:本次调试范围包括但不限于污水处理设施的机械设备、电气设备、自动化控制系统等。
2. 调试内容:- 设备检查:检查设备是否符合设计要求,设备安装是否到位,连接是否牢固;- 系统调试:对污水处理系统进行调试,确保系统稳定运行,满足设计要求;- 参数优化:根据调试结果,对设备运行参数进行优化调整,提高处理效果;- 培训与指导:对现场操作人员进行技术培训,确保其熟练掌握设备操作方法。
四、调试流程1. 设备检查- 对污水处理设备进行外观检查,确认设备无损坏、漏电等现象;- 检查设备安装是否符合设计要求,连接是否牢固;- 检查电气线路、管道连接是否正确,确保无安全隐患。
2. 单机调试- 对各设备进行单机调试,检查设备运行是否正常,有无异常声音、振动等;- 检查设备运行参数是否符合设计要求。
3. 系统调试- 整体启动污水处理系统,观察系统运行状况,记录运行数据;- 对系统进行负荷调试,逐步提高处理量,直至满负荷运行;- 检查各设备运行是否稳定,系统处理效果是否满足设计要求。
4. 参数优化- 根据调试数据,分析系统运行状况,对设备运行参数进行优化调整;- 优化设备操作流程,提高处理效果和运行效率。
5. 培训与指导- 对现场操作人员进行设备操作、维护保养等技术培训;- 确保操作人员熟练掌握设备操作方法,具备独立处理设备故障的能力。
污水处理厂设备调试方案
污水处理厂设备调试方案一、调试前准备工作:1.确定调试的范围和目标:包括设备类型、数量和性能要求等。
2.确认待调试设备的结构和工作原理,掌握相关的操作规程和技术要求。
3.确定调试设备的布置位置和布线情况,并进行必要的检查和维护工作。
二、调试方案:1.调试流程:(1)开始调试前,进行设备的检查和维护工作,保证设备的完好和安全性。
(2)按照调试方案的要求,逐个进行设备的调试操作。
(3)对每个设备的调试结果进行记录和评估,及时解决出现的问题。
(4)完成设备调试后,进行设备的整理和归档工作。
2.分析调试目标:(1)根据污水处理厂的实际情况,确定设备调试的目标和要求。
(2)分析各个设备的关联性和作用,确定设备调试的步骤和顺序。
(3)根据调试目标,确定调试参数和检测方法,以及所需的仪器和设备。
3.设备调试步骤:(1)首先进行设备的功能测试,包括各个传感器和控制元件的检查和校准。
(2)检查设备的安装和接线情况,确保设备正常运行。
(3)对设备的工作流程进行调试,包括进水、搅拌、沉淀、过滤等各个环节的操作。
(4)对设备的运行参数进行调整和优化,保证设备的安全和效率。
4.调试记录和评估:(1)对每个设备的调试过程进行详细记录,包括开始时间、设备参数、操作步骤等。
(2)对每个设备的调试结果进行评估,包括设备的运行状态、处理效果等。
(3)对调试过程中出现的问题进行分析,并及时采取措施解决。
5.设备调试的安全措施:(1)遵守设备的操作规程和安全要求,确保设备调试过程的安全性。
(2)对设备的运行参数进行监测和控制,确保设备的稳定性和可靠性。
(3)加强对设备操作人员的培训和指导,提高工作人员的安全意识和技术水平。
三、调试后的工作:1.对设备调试结果进行汇总和总结,提出改进建议和优化措施,为设备的正常运行提供参考。
2.对设备进行必要的保养和维修,保证设备的寿命和可靠性。
3.对设备调试的全过程进行评估和复查,总结经验和教训,为今后类似工作提供参考。
污水处理厂调试方案
xxx 污水处理厂安装工程调试方案一、设备单机及清水联动调试1.1工程概况工程名称: XXXXX 污水处理厂工程(一期) (规模50000m 3/day) 建设地点: XXXXX工程内容:除10KV 高压系统及配电室成套低压柜(与供电部门协商联调)外的工业设备、工艺管道、电气安装、自控系统调试1.2工艺流程简介为确保调试达到设计要求,必需对工艺进行仔细分析。
XXXXXXX 采用A/A/O 处理工艺,流程如下:活性污泥进入厂区的污水经机械粗格栅拦截后进入污水提升泵房,由潜水泵提升通过回转式机械细格栅拦截后进入沉砂池,并进一步去除砂粒。
粗、细格栅过滤出污水中的大部分杂质,由无轴螺旋输送压榨一体机送入渣斗。
在沉砂池内,砂粒被沉淀,并通过吸砂泵输送到砂水分离器,洗出砂粒,通过出砂口排出砂水分离器,排放泥饼外运有机成份随水溢出,回流到污水提升泵房。
沉砂池的水通过配水系统流入生化池,池内设有进水闸门、潜水搅拌系统和曝气设施,两侧设有剩余污泥泵和回流污泥泵。
每个池为单独运行系统。
池内设有各种监测仪表,能准确反应水质状况。
生化池内通过加药、曝气、反应对污水进行降解,其集反应、沉淀、排水于一体即好氧-缺氧-厌氧交替运动的过程。
生化池内的水再到二沉池,二沉池通过刮吸泥机进行进一步的沉淀除泥之后返回污泥回流泵房;二沉池处理后的水通过配水系统流入消毒渠。
通过消毒渠紫外线消毒后经流量计排放。
生化池所需空气由鼓风机房内的三组鼓风机提供(一组备用)。
剩余污泥池的剩余污泥由污泥泵送入污泥处理系统的污泥浓缩池,浓缩池浓缩后进入脱水机房脱水,脱水后的泥饼外运。
1.3调试仪表及人员组织1.3.1仪器仪表需用计划1、兆欧表ZC25-3,ZC25-4各一台2、万用电表MF50,2台3、钳形电流表(最大量程1000A),1台4、接地电阻测试仪ZC29B-2 ,1台5、相序表,1台6、试验插头,1支7、人字梯4.5m,1架,2.5m,1架8、记时钟表,1台9、对讲机,3台1.3.2调试人员组织安排1、调试组长:XXX2、调试成员:XXXXXXX、业主、监理方代表和相关厂家技术人员3、调试值班人员:2名4、调试工作人员的职责(1)调试组长职责:A检查调试前的准备工作的落实情况。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
石家庄市矿区污水处理厂调试方案贰零零捌年捌月目录一、工程的施工组织二、人员配置计划三、单机调试技术措施四、生物污泥培养驯化五、安全管理措施六、费用一、工程的施工组织石家庄市矿区污水处理二期工程是矿区污水治理的重点工程。
我公司将其列为本公司在建施工项目的重中之重,全力以赴地投入本工程的调试工作。
本项目管理实行技术骨干人员定岗定责,专家动态指导相结合。
安全以“预防为主,安全第一”为指导,常抓不懈。
整个项目以“高效优质求企业发展,安全文明树行业样板”为指导思想,做好有关各方面的协调工作,优质、安全、文明、按期完成本工程的调试工作。
二、人员配置计划为了建设市民满意的工程,根据本工程的特点,我公司挑选一批有市政给排水工程施工经验、年富力强、责任心强的工程技术人员作为骨干,成立“石家庄市矿区污水处理厂项目组”,直接对现场进行统一管理,实施本工程的施工和调试,我公司将在人、机、物、料及资金方面给予重点支持。
人员配备表三、单机调试技术措施1、目的(1)检验各个构筑物中的细部结构尺寸、闭水情况、熟悉各部位功能,测定构筑物及其设备性能;(2)检查各设备机组运转情况,并做好详细的检测记录。
(3)对试车过程发现的存在问题逐一分析解决。
2、范围3、人员配置电气工程师一名,机械工程师一名,电气技术员一名,机械技术员一名,电气技工两名,机械技工两名。
4、空载试车(1)严格按照其设备说明及运行手册进行;(2)检查格栅安装尺寸、角度,开启格栅除污机进行空载试验,检查格栅空载运行情况;(3)检查水泵机组各处螺栓连接的完好程度,轴承中润滑油是否充足、干净,检查出水阀、压力表及真空表上的阀门是否处于合适位置,供配电设备是否完好;(4)检查砂水分离器安装尺寸,供配电是否完好,开启砂水分离器,进行空载试验,检查砂水分离器运行情况;(5)鼓风机空载试车严格按其运行手册进行,完毕后再与系统串联进行:打开曝气系统空气管路上的所有闸、阀门,首先逐台开启鼓风机,开启时先点动,后正式启动,记录各鼓风机运行参数,并检查空气管路各闸、阀门气密性。
鼓风机进行并网试验,记录各鼓风机运行参数;(6)沉淀池刮泥机进行空载试车,在无水情况下逐台启动刮泥机,检查刮泥机安装情况,主要检验刮板与池底有无阻卡部位,配合是否严密,刮泥机导轮行走是否平稳;5、负载试车(1)提升泵站:将进水渠道和泵前池注满水,启动机械格栅,检查格栅运转情况,检查闸、阀门开启是否灵活,检查皮带输送机运转情况,启动进水泵,检查进水泵、止回阀(单向阀)是否运转正常,检查电磁流量计是否准确,检查格栅前后的液位差是否准确可靠,监测格栅、皮带输送机驱动电机的电流、电压以及轴温是否正常;(2)旋流沉砂池:注水至设计水位,然后开启可调速旋转桨板,检查旋转桨板运行情况,启动抽砂泵和砂水分离器,检查砂水混合液提升情况,注水后,检查池体结构有无漏水,各闸、阀门是否启闭自如,并无漏水现象;(3)综合处理池:向池中注水至淹没曝气头高度并打开供气干管供气阀门,先少量打开综合处理池布气管路调节阀门。
此时,开一台鼓风机,向综合池供气,根据曝气情况,逐个调整曝气量,然后继续向综合池注水,并逐渐开大空气管路调节阀,在综合处理池不同液位下,检查曝气情况是否均匀。
直至进水达到设计水位,检查综合处理池池体有无渗漏,并开启厌氧搅拌器在清水中运行状况,开启污泥回流泵,检查各台回流泵工作状况,检查综合池各闸、阀门是否严密不漏水;(4)沉淀池:向池中注水至设计水位,并开启刮泥机,检查刮泥机在清水中运行情况,启动排泥系统的各种阀门,测试管道是否畅通并检查沉淀池相关管路各闸门安装情况;(5)消毒间:按照设备操作规范检验加氯装置的工作情况、安装是否合适、控制系统和报警装置是否灵活可靠以及闸门启闭是否灵活。
6、设备问题(见下表)(1)机电设备类:(2)泵类:(3)阀门类:(4)管道类:四、生物污泥培养驯化污泥培养驯化的方法有自然培养及接种培养,为节省种泥费用及运输费用,拟采用自然培养方法。
1.培养前的准备工作(1)各构筑物建成,并经清池清除建筑垃圾,静压试验证明无渗漏,无下沉位移,最后按有关规程验收合格。
(2)电器、机械、管路等全部设备建成并经单机试车、联动试车正常。
最后按有关规程(说明书)验收合格。
(3)根据日后运行管理需要,进行最基本的常规化验测试,如pH、水温、COD、DO、生物相等,用以指导活性污泥的培养过程和日常运行。
(4)基础数据的调查摸底,包括污水流量昼夜变化情况,水质(pH、水温、COD、BOD5/COD Cr、含氮、含磷、有毒物质等)及其变化情况,各种设施和设备的技术参数。
(5)根据处理水质状况备足必需的营养物(碳源、氮源、磷源),以备缺什么补什么。
(6)操作人员应熟悉整个系统的管道布置和公用工程方面的情况,了解污泥培养的基本过程和控制要求。
(7)人员到位,自培养和驯化后一般应使系统连续运行,不能脱人。
(8)编制必要的化验和运转的原始记录报表以及初步的建章立制。
从培菌伊始,逐步建立较规范的组织和管理模式,确保启动与正式运行的有序进行。
2.自然培养自然培养法是利用废水本身带有的少量微生物和有机物,通过人工强化的方法,使污水中微生物的量逐步繁殖,达到去除有机物和营养物质的培养方法。
(1)开启进水泵进水,待贮满后停止进水。
注意,当污水液位淹没曝气链后,适当开启鼓风机,随着液位的升高适当加大鼓风量。
当液位超过搅拌器时,开启搅拌器。
沉淀区贮满后开启刮泥机,停止进水,进行闷曝。
(2)24h后重新开始进水,换掉池内约1/10的水,继续闷曝。
(3)之后每隔24h,综合池污水更换量逐渐加大,依次为1/9,1/8,1/7,1/6,1/5,1/4,1/3,1/2,至第10天按840m³/h连续进水。
(4)这期间做好预处理沉淀污泥排放的准备工作以及脱水机的调试工作。
(5)由于培养初期污泥浓度较低,沉淀池内积累的污泥也较少,回流量也要少一些,此后随着污泥量的增多,回流污泥量也要相应增加。
当污泥浓度达到工艺所需的浓度(3mg/L)后,即可开始正常运行,按工艺要求进行控制。
污泥培菌的注意事项:(1)活性污泥培菌过程中,应经常测定进水的pH、COD、氨氮和曝气池溶解氧、污泥沉降性能等指标。
活性污泥初步形成后,就要进行生物相观察,根据观察结果对污泥培养状态进行评估,并动态调控培菌过程。
(2)培菌过程中,特别是污泥初步形成以后,要注意防止污泥过度自身氧化,这不仅增加了培菌时间和费用,甚至会导致污水处理系统无法按期投入运行。
要避免污泥自身氧化,控制曝气量和曝气时间是关键,要经常测定池内的溶解氧含量,要及时进水以满足微生物对营养的需求。
若进水浓度太低,则要投加大粪等以补充营养,条件不具备时可采用间歇曝气。
(3)活性污泥培菌后期,适当排出一些老化污泥有利于微生物进一步生长繁殖。
五、安全管理措施为保障试运行阶段的安全,必须建立各项安全规范和相应的安全操作规程,本厂拟在新厂区增加如下安全防护用品:(1)施工中,认真执行国家《施工安全检查评分标准》、《施工现场临时用电安全规范》,以及省、市主管部门颁布的防雨、防滑、防雷、防暑降温和防毒安全保护措施。
(2)建立强有力的安全管理各级保证体系,从组织上给予安全保证。
(3)各种施工作业人员持证上岗,配备相应的足够的安全防护用具和劳保用品,严禁工作人员违章作业,管理人员违章指挥。
(4)施工所用的机械、电器设备必须达到国家安全防护标准,各种自制设备、机电设备须通过施工前安全检验及性能检验合格后方可使用。
(5)施工现场照明设施齐全,经常检修,保证正常的生产和生活。
(6)施工期间,加强监控量测,及时反馈量测信息,发现问题及时采取措施,确保施工安全及地面建筑物安全。
2、用电安全措施(1)配电系统实行分线配电,设总、分配电箱,动力、照明配电箱,不同用途的电箱加注相应的文字标识,箱体外观完整、牢固、防雨防尘。
(2)各施工人员必须掌握安全用电的基本常识和所用设备性能,用电人员各自保护好设备的负荷线、地线和开关,发现问题及时找电工解决,严禁非专业电气操作人员乱动电器设备。
(3)所有用电设备,按规定设置漏电保护装置,金属外壳、构架设置可靠的接零及接地保护,定期检查,发现问题及时处理解决。
(4)加强对使用电焊、电热设备、电动工具的安全管理,维修保管由专人负责。
3、机械安全措施(1)各种机械设专人负责维修、保养,并经常对机械运行的关键部位进行检查,保证安全防护装置完好,设备装置附近设标志牌及安全使用规则牌。
(2)各种机械设备视其工作性质、性能的不同搭设防尘、防雨、防砸、防噪音工棚等装置。
(3)运输车辆服从指挥,信号灯齐全,制动器机械性能良好。
4、防火安全措施(1)贯彻“预防为主、防消结合”的消防方针,施工中认真执行《中华人民共和国消防法》和省市有关消防防火管理规定。
(2)落实“谁主管、谁负责”的原则,成立消防领导小组,明确任命工程各部门防火责任人,各司其职。
实行逐级消防责任制并检查执行,处理隐患、奖罚分明。
(3)施工现场和生活区临设搭建符合消防要求,水源配置合理,消防器材按规定配备齐。
六、费用在试运行阶段将发生的费用主要包括生产运行费、物资准备费。
1.运行费用电费:0.57元/度×0.3度/m³×2.4万m³×90天=36.9万元水费:25000m³×1元/m³=2.5万元人工费:15人×1800元/人×3月=8.1万元小计:47.5万元2.物资准备费管件:2.0万元工具:3.5万元药剂:15万元维修费:5.0万元其他:3.0万元小计:28.5万元总计:76.0万元精品资料。
