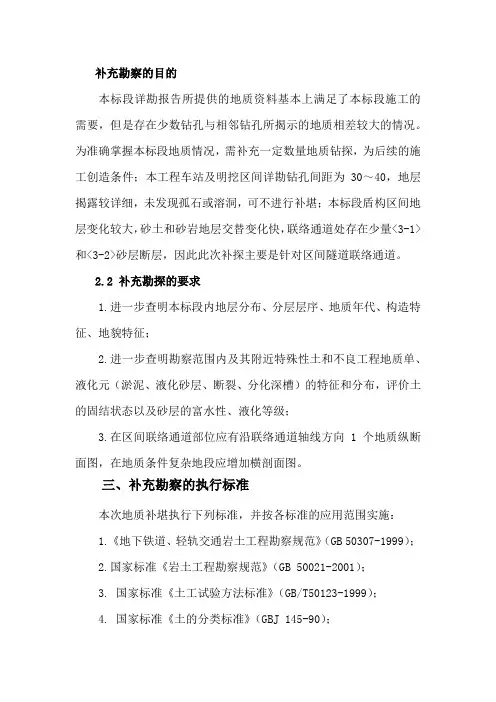

补充勘察施工方案
补充勘察的目的本标段详勘报告所提供的地质资料基本上满足了本标段施工的需要,但是存在少数钻孔与相邻钻孔所揭示的地质相差较大的情况。
为准确掌握本标段地质情况,需补充一定数量地质钻探,为后续的施工创造条件;本工程车站及明挖区间详勘钻孔间距为30~40,地层揭露较详细,未发现孤石或溶洞,可不进行补堪;本标段盾构区间地层变化较大,砂土和砂岩地层交替变化快,联络通道处存在少量<3-1>和<3-2>砂层断层,因此此次补探主要是针对区间隧道联络通道。
2.2 补充勘探的要求1.进一步查明本标段内地层分布、分层层序、地质年代、构造特征、地貌特征;2.进一步查明勘察范围内及其附近特殊性土和不良工程地质单、液化元(淤泥、液化砂层、断裂、分化深槽)的特征和分布,评价土的固结状态以及砂层的富水性、液化等级;3.在区间联络通道部位应有沿联络通道轴线方向1个地质纵断面图,在地质条件复杂地段应增加横剖面图。
三、补充勘察的执行标准本次地质补堪执行下列标准,并按各标准的应用范围实施:1.《地下铁道、轻轨交通岩土工程勘察规范》(GB 50307-1999);2.国家标准《岩土工程勘察规范》(GB 50021-2001);3. 国家标准《土工试验方法标准》(GB/T50123-1999);4. 国家标准《土的分类标准》(GBJ 145-90);5. 国家标准《建筑地基基础设计规范》(GB 50007-2002);当岩土工程参数按《岩土工程勘察规范》难以恰当求得时,应执行《建筑地基基础设计规范》(国家标准或广东省标准);6. 《软土地区工程地质勘察规范》(GBJ83-91)7. 现行国家或行业其他规范、规程和规定。
补充勘察实施方案5.1补充勘察钻孔位置及深度1.补堪钻孔位置根据补充勘察钻孔布置原则,本工程拟定补充地质钻孔2个,所有勘探孔均规范要求进行取试验样品和原位测试,原位测试的项目根据工程需要的地质参数和土层特性确定(如标准贯入试验)。
先导孔施工方案.doc
南水北调中线一期汉江兴隆水利枢纽工程泄水闸土建及金结、机电安装工程合同编号:HBNSBD- XL01-2009-04地质先导孔施工方案中国水利水电第五工程局有限公司兴隆项目部2010年4月22日地质先导孔施工方案为了掌握地层岩性及搅拌桩、防渗墙、灌注桩底线高程,确保各基础施工深入地层内的深度应达到设计要求,根据招标文件中关于地质复勘的有关技术要求,特编制本施工方案,本方案适用于水泥土深层搅拌桩、塑性混凝土防渗墙、钻孔灌注桩施工前的地质复勘。
1.钻孔施工1.1布孔原则复勘孔水泥土搅拌桩沿坝轴线及防渗墙轴线、钻孔灌注桩挡土墙轴线方向布置,按设计要求水泥土搅拌桩施工每隔50m布设一个先导孔、塑性混凝土防渗墙每隔30m 布设一个先导孔、钻孔灌注桩每隔50m布设一个先导孔,局部地段地质条件变化较严重的部位,适当加密钻进先导孔。
钻孔芯样进行鉴定,并描述给出地质剖面图指导施工。
1.2施工方法根据本工程地层情况,本次补充勘探工作采用地下水以上部分干法钻进、饱和部分加少量水、回转钻进的施工方法。
拟投入XY-Ⅱ型地质钻机两台套,在各项施工前进行先导孔施工,实际施工中根据钻孔进度情况,决定是否增加钻机。
1.3钻孔保证措施1.3.1首先根据监理工程师批准的孔位进行测量放线,然后钻机就位。
为保证钻孔的孔斜率,钻机必须平稳,必要时下部垫方木或木板。
钻架腿(三脚架)必须牢固。
1.3.2钻机操作手必须对钻机在每层地层中的钻进情况清楚无误,并认真及时做好记录,为设计地质工程师、监理工程师确定基岩面提供可靠依据。
1.3.3视现场地层情况,开孔孔径为Φ91mm,终孔孔径为Φ75mm。
1.3.4根据本工程地质情况及为保证取芯率,在钻进时拟采取干法钻进及加少量水钻进取芯两种施工方法,以保证地质情况的准确性,并对所取岩样及时进行地质编录。
1.4钻孔孔深所有先导孔孔深均应深入设计深度以下5.0m,确保探明的地质情况符合设计要求,从而保证各基础底线的高程。

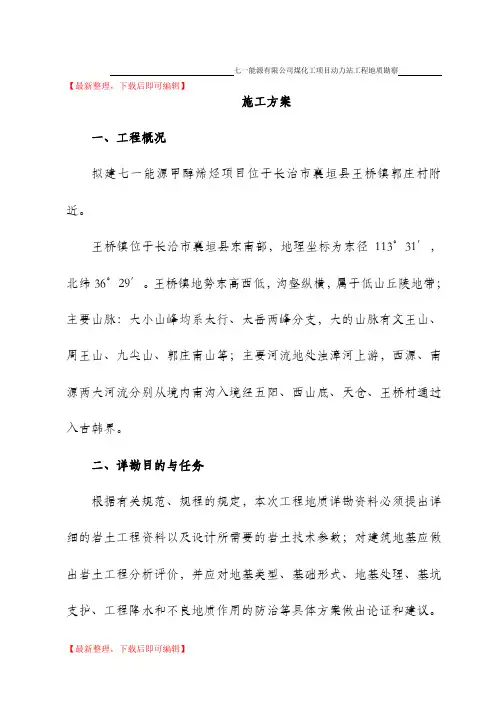

勘探施工方案(完整资料).doc
【最新整理,下载后即可编辑】施工方案一、工程概况拟建七一能源甲醇烯烃项目位于长治市襄垣县王桥镇郭庄村附近。
王桥镇位于长洽市襄垣县东南部,地理坐标为东径113°31′,北纬36°29′。
王桥镇地势东高西低,沟壑纵横,属于低山丘陵地带;主要山脉:大小山峰均系太行、太岳两峰分支,大的山脉有文王山、周王山、九尖山、郭庄南山等;主要河流地处浊漳河上游,西源、南源两大河流分别从境内南沟入境经五阳、西山底、天仓、王桥村通过入古韩界。
二、详勘目的与任务根据有关规范、规程的规定,本次工程地质详勘资料必须提出详细的岩土工程资料以及设计所需要的岩土技术参数;对建筑地基应做出岩土工程分析评价,并应对地基类型、基础形式、地基处理、基坑支护、工程降水和不良地质作用的防治等具体方案做出论证和建议。
详勘的目的与任务如下:(1)查明埋藏的河道、沟浜、墓穴、防空洞、采空区、孤石等不良地质现象的成因、类型、分布范围、发展趋势及危害程度,并提出评价与整治所需的岩土技术参数和整治方案、建议等。
(2)进一步查明不良地质作用的成因、类别、分布范围、规模、发展趋势及危害程度,对场地的稳定性做出评价,并提出经论证的整治方案;(3)搜集资料。
调查地形和地物的变迁,填土的来源。
堆积年限和堆积方式;(4)查明填土的分布、厚度、物质成分,颗粒级配、均匀性、密实性、压缩性和湿陷性;(5)对地基岩土层的工程特性和地基的稳定性进行分析,论证采用天然地基基础形式的可行性,对持力层选择、基础埋深等提出建议;(6)采集各类岩土样品,通过室内测试和原位测试获得各类岩土层的物理力学性质指标和强度指标,为工程设计、施工方法的确定提供参数和依据。
(7)查明地层的时代、成因及其分布;并对基础埋深范围内地基土对建筑材料的腐蚀性进行评价;(8)提供地基变形计算参数,预测建筑物的沉降、差异沉降或整体沉降。
(9)详细查明拟建场区地下水含水层分布、埋藏条件、地下水类型、补给迳流、渗透系数、排泄等水文地质条件,为工程设计提供依据;(10)提供建筑的场地类别、地基土的地震液化性质;给出场地对抗震的综合评价及建议采取的措施;(11)提供场地土的标准冻结深度;(12)判定环境水和土对建筑材料的腐蚀性。
先导孔施工方案
目录1、概述 (1)2、地层岩性 (1)3、施工工期及资源配备 (2)4、施工布置 (2)4.1 施工道路布置 (2)4.2施工供水、供电布置 (2)5、先导孔施工 (2)5.1施工准备 (2)5.2 施工工艺流程 (3)5.3 先导孔主要施工方法 (3)6、质量控制要点 (3)6.1 孔位放样及测量 (3)6.2 钻机对位检查 (4)6.3 钻孔深度控制 (4)7、安全文明施工、环水保措施 (4)7.1 安全保证的主要措施 (4)7.2 环境保护措施 (4)7.3水土保持措施 (4)先导孔施工方案1、概述根据招标文件及设计图纸要求,澧河渡槽灌注桩施工前,需对设计部位的地质条件进行复勘,检查地质条件与持力层埋藏深度与设计图纸是否吻合,并以复勘孔资料为依据绘制地质剖面图,作为灌注桩施工的重要依据。
根据设计要求,1#、2#、3#墩桩基础每根桩需进行超前钻孔勘探。
钻孔位置为桩的中心部位;建筑物其它11个墩位的每一个承台都需进行超前钻孔勘探。
钻孔位置为承台的中心部位,经测量定位后不得移动。
钻孔深度应达到设计桩长以下5d(d为桩径)或进入微新岩石以下5m。
通过地质复勘的情况确定每处桩基的长度。
本工程共需施工先导孔64孔,设计总长度为3898m。
2、地层岩性工程区地层有上元古界洛峪群(Pt3ly)、上第三系(N)和第四系(Q),现由老至新分述如下:上元古界洛峪群:揭露的地层上、下部为石英砂岩,中部为厚约35m页岩夹泥质粉(细)砂岩,出露于孤山或埋伏于右岸Ⅰ级阶地覆盖层之下,揭露厚度278m。
石英砂岩:岩质坚硬,厚243m。
页岩:岩质软弱,仅被右岸Ⅰ级阶地退水闸附近SCHLI10、SCHLI12等钻孔揭露,厚约50m。
泥质粉(细)砂岩:岩质较坚硬,仅SCHLI3孔揭露,厚约1.5m。
上第三系:河湖相沉积,成岩程度差,产状平缓,岩相变化大。
由粘土岩、泥质粉(细)砂岩、中粗砂岩、砂砾岩组成,具多韵律构造。
埋伏于河床、漫滩及左岸阶地覆盖层之下,自上而下划分为三个韵律层(N-①~N-③)。
先导孔施工方案
先导孔施工方案先导孔施工方案一、工程概述1. 工程名称:先导孔施工方案2. 工程地点:xxxx3. 工程内容:在xxxx位置进行先导孔施工,为后续的施工工序提供条件和指导。
二、施工方案1. 施工原则:按照安全、高效、质量优先的原则进行施工。
2. 施工时间:根据实际情况确定施工时间,尽量避免影响周围环境和设施。
3. 施工人员:由具备相应资质和经验的施工人员组成施工队伍,并严格按照相关规定佩戴个人防护设备。
4. 施工设备:根据工程需求配备必要的施工设备,包括钻机、铲车、电焊机等。
5. 施工材料:根据设计要求和施工实际情况选择适当的材料,确保施工质量。
6. 施工流程:(1)准备工作:确认施工范围和具体位置,组织人员和设备到位,做好安全防护工作。
(2)测量定位:使用测量仪器确定先导孔的位置和深度,并标记好。
(3)钻孔施工:根据先导孔的设计要求,选择合适的钻机进行钻孔作业,确保孔径和孔深符合要求。
(4)清理孔口:利用钻机的冲击力和风力,清理孔口内的碎屑和钻屑。
(5)安装导管:根据设计要求,将导管安装在先导孔中,并使用适当的固定材料将其固定住。
(6)验收验收:对完成的先导孔施工工作进行验收,确保施工质量和安全。
7. 施工注意事项:(1)严格按照相关安全操作规程进行施工,确保施工人员的安全。
(2)钻孔作业时,注意避免与周围线缆、管道等设施发生冲突。
(3)在施工期间,及时清理施工现场,避免杂物堆积和污染环境。
(4)在施工前,对施工设备和工具进行检查和维护,确保其正常运行。
三、安全措施1. 指定专人负责安全管理,做好施工现场的安全培训和交底工作。
2. 施工现场设置合理的警示标志,防止他人误入施工区域。
3. 施工人员严格遵守安全操作规程,佩戴个人防护设备,如安全帽、防护眼镜、防护手套等。
4. 钻孔作业时,严禁随意调整、触碰钻机设备,以免发生事故。
5. 施工完成后,清理施工现场,及时处理废弃物和危险物品。
四、质量控制1. 严格按照设计要求进行施工,确保先导孔的孔径和孔深符合要求。
先导孔施工地质报告
XXXXXXX水库帷幕灌浆工程113#-165#先导孔施工地质报告XXXXXXX工程有限公司二O二O年5月审定: 审查:校核:报告编写:目录1工程概况 (4)2先导孔的目的和任务 (5)3坝址工程地质概况 (6)4钻孔地质情况 (7)5结论及建议 (10)附:先导孔灌浆综合剖面图 1 张先导孔综合成果柱状图 8 张先导孔施工地质报告 1 份1工程概况XXXXXXX水库位于XX县XX镇元木村境内,水库坝址距XX集镇5km,距XX县城60km,距遵义市区110km。
坝址下游右岸现有XX至XX的乡镇公路通过,路面高程1130.00m以上。
XXXXXXX水库防渗灌浆施工共计165个孔,设计为单排孔布置,孔距3米,钻孔进尺9504米,其中有效进尺7418米,无效进尺2086米,设计防渗帷幕标准(透水率)为5lu。
设计防渗帷幕先导孔为22个孔,孔号为1#、9#、17#、25#、33#、41#、49#、57#、65#、73#、81#、89#、97#、105#、113#、121#、129#、137#、145#、153#、161#、165#。
灌浆平硐长152m为无压洞,洞径3.0m*3.5m,为城门洞型,低板高程1072.5m。
2 先导孔的目的和任务按照设计要求对大坝帷幕灌浆前首先对右岸灌浆平硐113#、121#、129#、137#、145#、153#、161#、165#号孔施工收集注压水试验资料,目的是为大坝帷幕灌浆设计是否调整作出科学的评价以及提供相关的技术参数,以指导大坝帷幕灌浆施工。
大坝右岸灌浆平硐先导孔工作于2020年4月23日进场到2020年5月5日完成施工,共完成钻孔8个,总进尺334.1m 、压水试验59段,注水试验工程量详见下表:XXXXXXX水库大坝帷幕灌浆先导孔工作量统计表3 坝址工程地质概况坝址出露地层为志留系下统石牛栏组第一层(S1sh1)至第三层(S1sh3)薄至中厚层灰岩、泥灰岩为主,局部夹钙质泥岩,节理发育。
先导孔施工方案
目录先导孔施工方案 01、概述 02、地层岩性 (1)3、施工工期及资源配备 (2)4、施工布置 (2)4.1 施工道路布置 (2)4.2施工供水、供电布置 (2)5、先导孔施工 (2)5.1施工准备 (2)5.2 施工工艺流程 (3)5.3 先导孔主要施工方法及要求 (3)6、质量控制要点 (4)6.1 孔位放样及测量 (4)6.2 钻机对位检查 (4)6.3 钻孔深度控制 (4)7、安全文明施工、环水保措施 (4)7.1 安全保证的主要措施 (4)7.2 环境保护措施 (4)7.3水土保持措施 (5)先导孔施工方案1、概述根据招标文件及设计图纸要求,澧河渡槽灌注桩施工前,需对设计部位的地质条件进行复勘,检查地质条件与持力层埋藏深度与设计图纸是否吻合,并以复勘孔资料为依据绘制地质剖面图,作为灌注桩施工的重要依据。
根据设计要求,1#、2#、3#墩桩基础每根桩需进行超前钻孔勘探。
钻孔位置为桩的中心部位;建筑物其它11个墩位的每一个承台都需进行超前钻孔勘探。
钻孔位置为承台的中心部位,经测量定位后不得移动。
钻孔深度应达到设计桩长以下5d(d为桩径)或进入微新岩石以下5m。
通过地质复勘的情况确定每处桩基的长度。
本工程共需施工先导孔64孔,设计总长度为3898m。
2、地层岩性工程区地层有上元古界洛峪群(Pt3ly)、上第三系(N)和第四系(Q),现由老至新分述如下:上元古界洛峪群:揭露的地层上、下部为石英砂岩,中部为厚约35m页岩夹泥质粉(细)砂岩,出露于孤山或埋伏于右岸Ⅰ级阶地覆盖层之下,揭露厚度278m。
石英砂岩:岩质坚硬,厚243m。
页岩:岩质软弱,仅被右岸Ⅰ级阶地退水闸附近SCHLI10、SCHLI12等钻孔揭露,厚约50m。
泥质粉(细)砂岩:岩质较坚硬,仅SCHLI3孔揭露,厚约1.5m。
上第三系:河湖相沉积,成岩程度差,产状平缓,岩相变化大。
由粘土岩、泥质粉(细)砂岩、中粗砂岩、砂砾岩组成,具多韵律构造。
引洞被复施工技术方案
引洞被复施工技术方案一、概述引洞被复施工是一种广泛应用于隧道施工的技术,主要用于在复杂地质条件下提高施工效率,保障施工安全。
引洞被复施工的技术方案需根据实际工程地质、水文条件和施工环境进行制定,以确保施工的顺利进行和工程质量的保障。
二、引洞被复施工准备1、地质勘察:进行全面的地质勘察,了解引洞地段的地质构造、岩性特征、不良地质现象等,为施工方案提供科学依据。
2、施工设备准备:根据施工方案,准备相应的施工设备,如凿岩台车、装载机、运输车辆等。
3、安全防护设施:在引洞被复施工前,应设置必要的安全防护设施,如稳定支撑、安全网等,以确保施工安全。
4、技术交底:对参与施工的人员进行技术交底,明确施工方法、工艺流程和质量控制标准。
三、引洞被复施工技术方案1、施工顺序:根据地质勘察结果,确定合理的施工顺序,一般采用从上到下、从外到内的原则。
2、钻孔作业:使用凿岩台车进行钻孔作业,根据设计要求确定孔位和孔深。
钻孔时应保证孔口的稳定,防止出现坍塌现象。
3、爆破作业:根据钻孔深度和设计要求,进行爆破作业。
爆破时应严格控制药量,防止对周围环境造成不良影响。
4、装载运输:使用装载机将爆破后的石方装载至运输车辆,运至指定地点进行处理。
5、支撑加固:在爆破作业后,应根据设计要求对引洞进行支撑加固,防止围岩发生变形和坍塌。
6、混凝土浇筑:在支撑加固完成后,进行混凝土浇筑。
混凝土应采用强制搅拌机搅拌,浇筑时应保证混凝土的密实性和平整度。
7、养护:在混凝土浇筑完成后,应进行养护作业,确保混凝土质量达到设计要求。
四、质量控制与安全措施1、质量控制:施工过程中应严格控制施工质量,对每个施工环节进行质量检查和验收,确保工程质量达到设计要求。
2、安全措施:施工过程中应采取以下安全措施:a)定期对施工设备进行检查和维护,确保设备运行正常;b)严格控制爆破作业的药量,防止对周围环境造成不良影响;c)对参与施工的人员进行安全教育和培训,提高员工的安全意识;d)设置必要的安全警示标志和防护设施,防止人员和设备发生意外事故。
勘察施工方案
1.概述苏州工业园区唯亭镇房地产开发有限公司拟进行“苏州工业园区唯亭交通枢纽动迁房B区”的工程建设。
拟建场地位于苏州工业园区唯亭分区,葑亭大道的北侧,西以娄蒌中路及拟建唯亭交通枢纽A区动迁房相邻。
B区总用地面积175421m2,总建筑面积321317.86m2,其中地上258417.09m2,地下62900.77m2。
共拟建;2007年9~B-22、B-24~1.1从室外地坪)。
拟建建筑物的主要特征见表1.1拟建建筑物主要特征表表1.11、查明建筑物范围内地基土的埋藏分布、构成及其物理力学性质,分析评价地基的稳定性、均匀性和承载力,提供基础方案的建议及相应的设计参数,并对基础方案作出评价;2、查明场地地下水的类型、埋藏条件、水位及变化幅度以及水质情况,查明地层的渗透性,判别地下水对建筑材料的腐蚀性;3、拟建场地抗震设防烈度为6度,设计基本地震加速度为0.05g,本次勘察按此烈度预测地震效应,划分建筑场地类别,评价建筑场地属对建筑抗震有利、不利和危险的地段;4、查明场地有无不良地质现象及其成因、分布范围及危害程度,并提出整治建议和参数;查明有无河道、沟浜、孤石等对工程不利的埋藏物;5、查明桩基持力层的埋深、分布、工程特性和变化规律,提供桩基设计参数,预估单桩承6、1.31、2、3、4、5、6、7、8、9、1.4勘察方案及完成的工作量勘察方案由我院根据1.3中相关标准、规范进行,主要沿建筑物轮廓线布置勘探点,在角点部位均布设有勘探点控制。
本次勘察共布置勘探孔88个(不含小螺纹钻),其中机钻孔27个,双桥静力触探孔29个,单桥静力触探孔32个,勘探点间距均小于35.0m。
勘探点的终孔深度:小高层、高层建筑物区内控制性勘探孔20个,计划深度为50.0m~55.0m;一般性勘探孔22个,计划深度为45.0m;控制性孔和一般性孔分别占小高层、高层建筑物勘探点总数的47.6%和52.3%;公建房勘探孔深度为15.0m~20.0m;独立地下车库勘探点的计划孔深为基坑开挖深度的2.0~3.0倍,为15.0m~20.0m。
先导孔施工
先导孔施工
先导孔试验是生产性试验,根据施工图纸按业主、设计、监理选定的先导孔和技术要求,为灌浆施工取得合理参数,确定浆液配合比及浓度、灌浆压力和施工工艺,先导孔均布置在Ⅰ序孔上。
(1)压水试验
先导孔采用钻一段压一段的方法,灌浆前,做简易压注水试验,坝土充填灌浆注水试验采用SL345—2007《水利水电工程注水试验规程》;压水试验采用《水利水电工程钻孔压水试验规程》SL31—2003。
(2)灌浆
充填灌浆及坝基帷幕灌浆按有关灌浆规范及技术要求施工。
灌浆孔结束标准严格按灌浆规范要求进行,先导孔的深度原则按设计孔深进行,由于地质原因需要加深的,必须经设计同意,先导孔的进尺按现场量测不得少于设计孔深,计量按设计孔深计。
采用自上而下灌浆法,坝土采用1:3(水泥:粘土)混合浆液灌注,结合部用1:1(水泥:粘土)混合浆液灌注,基岩采用纯水泥浆灌注;冲填灌浆压力坝土初拟为0.05-0.08MPa,结合部初拟为0.08-0.1MPa,基岩初拟为0.3-0.5MPa灌注。
灌段灌浆完毕,待凝一定时间后,重新钻开,直至原灌浆段底部,再进行一次简易压水试验,检查其经过灌浆后是否达到了设计规定的防渗要求。
灌浆试验结束后,及时进行资料整理分析,根据各孔的透水率,单位耗灰量进行综合分析,绘制各孔透水率和单位耗灰量,确定灌浆效果。
通过试验,对灌浆设计的适宜性进行分析评价,确定合理的灌浆工艺参数,提交灌浆试验报告。
勘探施工方案
勘探施工方案施工方案、工程概况拟建七一能源甲醇烯烃项目位于长治市襄垣县王桥镇郭庄村附近。
王桥镇位于长洽市襄垣县东南部,地理坐标为东径113° 31‘,北纬36° 29’。
王桥镇地势东高西低,沟壑纵横,属于低山丘陵地带;主要山脉:大小山峰均系太行、太岳两峰分支,大的山脉有文王山、周王山、九尖山、郭庄南山等;主要河流地处浊漳河上游,西源、南源两大河流分别从境内南沟入境经五阳、西山底、天仓、王桥村通过入古韩界。
二、详勘目的与任务根据有关规范、规程的规定,本次工程地质详勘资料必须提出详细的岩土工程资料以及设计所需要的岩土技术参数;对建筑地基应做出岩土工程分析评价,并应对地基类型、基础形式、地基处理、基坑支护、工程降水和不良地质作用的防治等具体方案做出论证和建议。
详勘的目的与任务如下:1)查明埋藏的河道、沟浜、墓穴、防空洞、采空区、孤石等不良地质现象的成因、类型、分布范围、发展趋势及危害程度,并提出评价与整治所需的岩土技术参数和整治方案、建议等。
2)进一步查明不良地质作用的成因、类别、分布范围、规模、发展趋势及危害程度,对场地的稳定性做出评价,并提出经论证的整治方案;3)搜集资料。
调查地形和地物的变迁,填土的来源。
堆积年限和堆积方式;4)查明填土的分布、厚度、物质成分,颗粒级配、均匀性、密实性、压缩性和湿陷性;5)对地基岩土层的工程特性和地基的稳定性进行分析,论证采用天然地基基础形式的可行性,对持力层选择、基础埋深等提出建议;6)采集各类岩土样品,通过室内测试和原位测试获得各类岩土层的物理力学性质指标和强度指标,为工程设计、施工方法的确定提供参数和依据。
7)查明地层的时代、成因及其分布;并对基础埋深范围内地基土对建筑材料的腐蚀性进行评价;8)提供地基变形计算参数,预测建筑物的沉降、差异沉降或整体沉降。
9)详细查明拟建场区地下水含水层分布、埋藏条件、地下水类型、补给迳流、渗透系数、排泄等水文地质条件,为工程设计提供依据;10)提供建筑的场地类别、地基土的地震液化性质;给出场地对抗震的综合评价及建议采取的措施;11)提供场地土的标准冻结深度;12)判定环境水和土对建筑材料的腐蚀性。
“先导井后扩挖”施工工艺的运用技术
“先导井后扩挖”施工工艺的运用技术蒋礼明, 邹 伟(中国人民武装警察部队水电第十一支队,四川成都 610036)摘 要:对于在水工建筑物施工中大断面深竖井的开挖,运用“先导井后扩挖”这一施工工艺,在具备条件的情况下,能够保证在工程安全、质量、工期、成本等方面取得明显的效果。
就地盘子水电站调压井开挖的施工过程进行了总结和阐述。
关键词:大断面深竖井;先导井后扩挖;施工工艺;地盘子水电站中图分类号:TV5文献标识码: B文章编号:100122184(2004)增200432031 引 言在水利水电工程引水隧洞的施工过程中,经常会遇到竖井开挖,尤其是大断面深竖井的开挖,而竖井开挖施工中的出渣这一环节,往往是决定掘进速度快慢的关键。
在青海省祁连县地盘子水电站工程的调压井开挖施工过程中,采用“先导井后扩挖”的方法,取得了明显效果。
用导井法开挖大断面深竖井,一般是在底部平洞开挖施工完毕后进行,并且通常是以平洞作为出渣的通道。
导井又分为上导井和下导井两种,上导井采用爆破提渣,下导井采用反井钻机等方式。
从效率上讲,下导井要快一些;从效益上讲,上导井要好一些。
导井法施工由于出渣方式的变化往往可以节约施工成本,加快施工进度,这一点对于大断面深竖井来说,效果尤其明显。
笔者简要介绍了该电站下导井的施工方式。
2 工程概况地盘子水电站工程位于青海省祁连县境内的黑河流域中上游,装机4×4000k W,为引水式电站,引水流量Q=33m3 s,发电净水头H=59.14m。
主体工程由引水枢纽、输水系统和发电系统三大部分组成。
输水系统为长4.801km的压力隧洞,前接引水枢纽的进水闸,后接发电系统的调压井。
调压井距离出口约18.0m,深度30.0m,开挖后直径为14.0 m,建在距厂房平面垂直50.0m的斜坡上,坡比约为1∶1.25,底部下游侧保护层厚度为24.0m,上部下游侧无保护层,右侧为山体,左侧为冲沟,保护层厚度为5.0m。
探孔施工方案范本
探孔施工方案范本1. 引言本文档旨在提供探孔施工方案的范本,以便于工程师和施工人员在实际工程中使用。
探孔施工是一种常用的地质勘探方法,用于获取地下土层的相关信息,为工程设计和施工提供依据。
2. 环境与条件2.1 地理环境本次探孔施工将在以下地理环境中进行: - 地理位置:(填写具体地理位置)- 地形条件:(填写地形条件,如平原、山地、丘陵等) - 气候条件:(填写气候条件,如温暖湿润、寒冷干燥等)2.2 工程要求为了满足工程的需要,本次探孔施工需满足以下要求: - 根据工程设计要求,确定探孔的位置和数量 - 确保探孔施工的安全性和高效性 - 获取准确、可靠的地下土层信息,为工程设计提供依据 - 保护环境,避免对周围土地和水源的污染和破坏3. 施工方案3.1 设备与材料本次探孔施工将使用以下设备与材料: - 钻机:(填写具体型号和规格) - 钻头:(填写具体型号和规格) - 探针:(填写具体型号和规格) - 钻具:(填写具体型号和规格) - 防护设备:(填写具体防护设备,如安全帽、防护眼镜、防护手套等) - 其他辅助设备和材料:(根据实际需要填写)3.2 施工步骤根据工程要求和现场实际情况,本次探孔施工应按照以下步骤进行:3.2.1 前期准备•在施工现场搭建临时工地,并设置必要的安全警示标志;•检查和确认施工设备的工作状态和性能;•做好现场环境保护措施,并清理探孔周围区域。
3.2.2 桩基施工•根据设计要求,确定探孔的位置和数量;•使用钻机和相应的钻具进行探孔,钻孔直径和深度应符合设计要求;•根据需要,进行岩土样品的采集,并做好样品记录和标识;•完成探孔后,对孔口进行密封处理,防止土层塌陷和污染。
3.2.3 清理与总结•清理施工现场,并及时处理产生的废弃物和污染物;•对探孔施工的过程和结果进行总结和记录,包括施工记录、样品分析结果等;•归档整理相关施工文件和资料,便于后期参考和使用。
3.3 安全措施施工过程中,应严格遵守相关的安全规范和操作规程,采取以下安全措施: - 施工人员应佩戴必要的防护设备,包括安全帽、防护眼镜、防护手套等; - 钻机操作人员应熟悉设备的使用和维护,避免设备故障和意外事故的发生; - 施工现场应设置明显的安全警示标志,保持施工周围区域的安全; - 控制钻机的振动和噪声,避免对周围环境和人员造成不良影响; - 施工人员应定期进行健康体检,确保健康状况符合施工操作要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录
一、工程概况 (2)
二、工程地质 (3)
三、施工布置 (4)
1、施工道路布置 (4)
2、施工供水、供电布置 (4)
四、先导孔施工 (4)
1、施工准备 (4)
2、先导孔主要施工方法 (4)
五、质量控制要点 (7)
1、孔位放样及测量 (7)
2、钻机对位检查 (7)
六、安全文明施工、环保措施。
(7)
1、安全保证措施 (7)
2、环境保护措施 (7)
七、施工时段及资源配置 (9)
7.1、施工时段 (9)
7.2、资源配置 (9)
地质复勘先导孔施工方案
一、工程概况
根据峡江水利枢纽库区防护工程混凝土防渗墙工程施工技术要求,施工前采取先导孔进行地质复勘,先导孔间距宜为50m,准确判断基岩面外露高程,详细分析防渗墙堤段的地质条件,查明防渗墙堤段孤石、木头等埋藏物分部特征等;编制孔位轴线剖面图;在工程地质条件类似的地段进行生产性试验,以取得造孔、固壁泥浆、墙体浇筑等施工工艺和参数等。
防渗墙先导孔布置主要以槽孔深度大,且下部有溶洞灌浆处理段为主,桩号为1+265~3+218。
根据峡江水利枢纽库区防护工程溶洞处理工程施工技术要求,施工前进行地质复勘,详细分析堤段的地质资料,查明溶洞分布特征等,编制溶洞分布剖面图;在不同类型的溶洞分别进行生产性试验,以取得造孔、灌浆等施工工艺和参数。
溶洞处理桩号为1+265~3+218,先导孔布置利用砼防渗墙地质复勘先导孔,待砼防渗墙地质复勘先导孔完成后,继续向下钻孔,查明地质情况。
二、工程地质
同赣堤桩号0+000~0+980段堤基下伏基岩为下第三系新余群(E1-2xn)泥钙质粉砂岩;桩号1+280~3+220段堤基下伏基岩为二叠系下统栖霞组(P1q)灰岩,其下为石炭系上统船山组(C2c)白云质灰岩夹生物碎屑灰岩;桩号3+220~3+800堤基下伏基岩为石炭系上统船山组(C2c)白云质灰岩夹生物碎屑灰岩和石炭系下统梓山组(C1z)绢云粉砂岩、炭质粉砂岩,下伏石炭系下统横龙组(C1hn)钙质细砂岩和泥盆系上统三门滩组(Dssh)绢云粉砂岩和长石石英砂岩。
其中二叠系下统栖霞组(P1q)灰岩中存在溶蚀现象,岩溶较发育,且局部规模较大,虽然大多充填含砾粘土、砾质土和砂砾石,但其透水性强,可能形成渗漏通道。
石炭系上统船山组(C2c)白云质灰岩的质地不纯,由于石炭系白云质灰岩中岩溶发育稀少,且岩溶多被粘土充填,钻探中局部发现有小规模的溶洞,但发育零星,规模一般不大,其充填物大多已
岩化,连通性较差,透水率不大,且埋深较大,不易形成渗漏通道。
三、施工布置
1、施工道路布置
根据工程施工总布置,结合施工主干道及场内道路。
同赣堤先导孔施工均利用场内施工道路运输。
2、施工供水、供电布置
先导孔施工用水较少,采用潜水泵就进抽水。
施工用电用100kw 发电机1台供电。
四、先导孔施工
1、施工准备
1)、施工前对先导孔施工图纸作详细会审,是哦概念股人员都要对钻孔所在地区的地质和水文等情况必须有全面的了解,并熟悉图纸。
2)、钻孔施工队伍负责机械的前期准备,保证钻机能正常运转;测量组按施工图纸准确放样,放出孔中心点,并认真进行复核。
3)、施工前,施工现场负责人和施工员应逐孔桩全面检查施工准备,逐级进行技术安全交底和安全教育,要施工安全、技术管理、组织、措施都得到落实。
2、先导孔主要施工方法
1)、钻孔
防渗墙先导孔钻孔拟使用XY-2型钻机进行施工,配φ50钻杆,开孔孔径定为φ91mm。
钻孔时,参考防渗处墙中剖面图地质情况,对孔内各种情况,如换层(土层、砂层、砂卵石层)、破碎等进行详细
的记录,并准确判断入岩面高程,以作为抓斗成槽施工的依据。
溶洞处理先导孔钻孔在防渗墙先导孔钻进至岩石后继续钻进,变更钻杆,终孔孔径控制为φ75mm,穿透岩层,详细查找并记录溶洞分布及溶洞填充情况。
当钻孔穿过松软岩层,或遇有坍孔掉块时,应先进行灌浆处理,然后再继续钻进,如发现集中漏水,立即停钻,查明漏水部位、原因,做出相应的处理后再继续钻进。
溶洞处理先导孔钻孔方法、规范标准应符合下列规定:
(1)、钻进深度和岩土分层深度的量测精度,不应低于±5cm;
(2)、应严格控制非连续取芯钻进的回次进尺,使分层精度符合要求;
(3)、溶洞内填充物钻探的岩芯采取率,对完整和较完整岩体不应低于80%,较破碎和破碎岩体不应低于65%;对粘性土不应低于90%。
2)、取样
对先导孔溶洞填充物进行岩芯取样,按取芯次序统一编号,填牌装箱,并绘制钻孔柱状图和进行岩芯描述,,钻孔中厚度不足3m的土层取样数量不得少于1个,厚度3m以上的土层,取样数量不得少于2个。
根据地质报告中显示地质的构成、厚度和土层均匀性,厚度较大的土层取土间距可适当加大,相邻钻孔取土深度错开,以保证土样具有代表性。
⑴在软土、砂土中宜采用泥浆护壁;如使用套管,应保持管内水位等于或稍高于地下水位,取样位置应低于套管底三倍孔径的距离;
⑵采用冲洗、冲击、振动等方式钻进时,应在预计取样位置1m 以上改用回转钻进;
⑶下放取土器前应仔细清孔,清除扰动土,孔底残留浮土厚度不应大于取土器废土段长度(活塞取土器除外);
⑷制作专用岩芯盒对岩芯进行存放,并对岩芯用岩芯卡片进行标记,放于指定地点妥善保存。
标记内容有时间、孔号、钻孔深度、取芯长度、岩芯编号等。
3)、压水试验
溶洞处理先导孔钻孔过程中,地层发生变化时进行简易压水试验。
简易压水试验方法为:压力为灌浆压力的80%,该值大于1.0MPa 时,采用1.0MPa,压水20min,每5min测读一次流量,取最后的流量值作为计算流量,其成果以透水率表示。
简易压水试验压力采用灌浆压力的80%,最大不超过1MPa,每5min测读一次压入流量,连续读取四次,取最后的流量值作为计算流量。
4)、资料整理
根据防渗墙先导孔钻孔记录及芯样描述,绘制防渗墙堤段地质剖面图及孔位轴线剖面图,并对比设计施工图,分析地质变化较大堤段地质条件,作为防渗墙造孔施工依据。
根据溶洞处理先导孔钻孔记录及芯样描述,绘制溶洞分布地质剖面图及孔位轴线剖面图,并对比设计施工图,分析地质变化较大堤段地质条件,作为溶洞处理造孔及灌浆的施工依据。
五、质量控制要点
1、孔位放样及测量
施工现场通过测量复核场地标高,孔位放样采用控制桩引测出具体孔位的办法,保证孔位放样的偏差小于5cm。
2、钻机对位检查
钻机就位后让钻头对准孔位中心,钻杆垂直度偏差不大于1%后开钻,孔位偏差不大于5cm,保证成孔质量。
六、安全文明施工、环保措施。
1、安全保证措施
1)、施工现场设安全员1名,佩戴统一袖标,配合施工班组进行现场指挥,防止出现安全事故。
2)、施工现场人员佩戴安全防护用品,防止闲杂人等进入施工现场,确保施工安全顺利进行。
2、环境保护措施
1)、开工前,对施工人员进行安全教育、提高安全防护意识,进入施工现场的人员一律带安全帽。
2)、施工中根据现场情况和基础处理施工的特点,制定相应的安全管理制度和各工序安全操作规程。
3)、各种机械设备的操作人员未经考核合格不得上岗。
4)、施工用电必须符合安全用电规定。
5)、各种材料堆放时,应统一规划,严禁随意堆放材料,影响施工。
6)、选择性能优良、噪音小的施工机械,对本工程使用的钻机等机械要进行定期保养维护,以减少因机械故障产生的附加噪声与振动。
附表:地质复勘先导孔钻孔编号及桩号
说明:XDK-2、XDK-10、XDK-16、XDK-32与原勘探孔重合,利用原勘探孔。
七、施工时段及资源配置
7.1、施工时段
根据峡江水利枢纽库区防护工程溶洞处理工程施工技术要求和工程总进度的执行,拟在2012年9月30日前完成。
7.2、资源配置
人员机械配置见(表1、表2)
表1 拟定操作技术工人配备表
表2 拟定机械设备配备情况。
