建设工程施工单位评价表

合集下载

施工单位考核评价表

施工单位考核评价表
会议记录不完整每项扣1-2分。
2
特种机械设备及特种作业人员(20分)
2.1特种设备管理(10分)
建立特种设备管理档案。
特种设备投入使用前经检验合格证,日常检查、维修、保养记录齐全。
查台账。
未建立特种设备档案,不得分。
特种设备档案不规范,发现一处扣1分。
特种设备未经检验合格投入使用,每发现一台扣2分;无日常检查、维修保养记录每发现1台扣1分;记录不全面,扣1-2分。
未定期分析隐患的,扣2分。
未针对隐患多发部位或环节制定管理措施的,扣1-2分。
6
安全教育(10分)
安全教育(10分)
应对从业人员进行安全生产教育和培训,保证从业人员具备必要的安全生产知识。
新职工上岗前必须进行安全教育,考核合格后方可上岗。转岗、复岗人员应重新接受教育。
查资料。
未按计划对相关人员进行教育培训,或教育培训不到位,扣2-5分。
培训时间、内容,参加培训人员记录不清晰,发现一处扣1分。
7
安全生产费用(10分)
安全生产费用使用情况(10分)
按规定范围使用,建立使用台账。
查文件,查资料。
未建立安全生产费用使用台账,扣3分。
台账混乱或不清晰,扣1-3分
按规定进行安全专项风险评估。
查文件。
安全专项风险评估未评定不得分;
安全专项风险评估不齐全,少一项扣2分。
5
隐患治理(20分)
5.1安全检查(8分)
定期开展安全检查,项目部每月至少开展一次安全综合检查,每周开展专项安全检查,安全管理人员每日安全巡查。
查文件,查检查记录。
未制定安全检查制度,扣2分。
未按规定定期开展安全检查,扣1-2分。
未交底至一线作业人员,扣1-3分。

施工质量考核评价表

施工质量考核评价表

施工质量考核评价表
一、项目概况
1. 项目名称:
2. 项目进度:
3. 项目地点:
4. 建设单位:
5. 施工单位:
二、评价标准
1. 施工质量标准
评价施工单位在施工过程中是否达到以下标准:
- 安全性:施工过程中是否遵守相关安全规范,并采取措施确保工人和现场人员的安全。

- 符合设计要求:施工是否按照设计图纸和规范要求进行,是否达到设计要求的质量标准。

- 施工工艺:施工过程中是否采用先进的工艺和技术,是否遵循正确的施工顺序和步骤。

2. 施工进度标准
评价施工单位是否能够按照合同约定的时间完成工程,并达到以下要求:
- 工期延误:施工过程中是否出现无故的工期延误。

- 进度安排:施工单位是否合理安排施工进度,是否能够按时完成各阶段工作。

- 施工效率:施工单位是否高效地利用工人和设备,确保施工进度不受影响。

三、评价内容
1. 施工质量评价
在施工质量标准方面,给予施工单位的评价(优秀、良好、一般、较差)。

2. 施工进度评价
在施工进度标准方面,给予施工单位的评价(优秀、良好、一般、较差)。

四、结论
根据施工质量和进度的评价,给出对施工单位整体施工质量的
评定(优秀、良好、一般、较差)。

五、建议
根据评价结果,提出对施工单位改进施工质量和进度的建议。

六、评价人员
评价表填写人员的姓名、职称和单位。

七、日期
填写评价表的日期。

以上是本次施工质量考核评价表的内容,如有疑问请及时联系。

监理单位建设单位对施工单位的评价表(20201201175259).docx

监理单位建设单位对施工单位的评价表(20201201175259).docx

评价内容评分项目标准分评分内容扣分实查得分实查标准分扣分原因质量管理1、项目管理人员、特殊工种(含人员变更)、计量器具等报审手续齐全,满足工程需要。

2、建立工程项目质量保证体系,质量体系施工组织10文件满足要求。

每项不符扣2 分3、在开工前组织相关人员参加施工图纸会审。

4、施工组织设计和施工方案按要求报审。

强制性条文5应有本专业强制性条文实施计划,记录齐每项不符扣5 分实施全。

1、“验评范围划分表”应符合验评规程的规质量验评2定。

每项不符扣1 分2、检验批、分项、分部、单位工程的验收应符合规程要求。

1、材料、设备出厂合格证、检验报告应齐全、有效。

2、钢筋(材)、水泥、砂石、外加剂、防水防火材料等进场复试报告应完整、准确、进场材料4及时、有效、送检批数符合设计要求和现行每项不符扣1 分有关标准的规定,商品混凝土质量保证资料齐全、有效。

3、应有主要材料使用质量跟踪记录。

4、原材料按要求报审,并按规定送检。

1、现场 WHS 合格率( 3 分):达到目标过程控制7值( 90% )及以上者可得满分 3 分;合格每项不符扣1 分率未达到目标值,每低于目标值5% (小于5% ,按照 5% 计算)扣 1 分,扣完为止;2、现场施工、各试验记录齐全,满足设计图纸及规范要求。

3、质量记录与工程进度同步,进行测量记录、隐蔽验收记录、质量验评记录、交安验收等记录齐全。

4、质量控制WHS 点发现问题的整改闭环。

5、严格按照工程联系单、设计变更流程执行,变更内容及时在施工图中注明。

6、设备开箱检、验收、保管记录完整、准确、及时、有效。

7、设备开箱装箱单、合格证、质保书、说明书、图纸、试验报告、维修手册和备品备评价内容评分项目标准分土建基础及22结构土建装修及12装饰评分内容件移交清单等文件齐全。

8、设备缺陷报告处理记录真实、完整、签字齐全。

1、隐蔽工程验收记录:回填夯实、地基处理、地基验槽、钢筋、接地、地下混凝土、砌体、防水、抹灰等记录齐全。

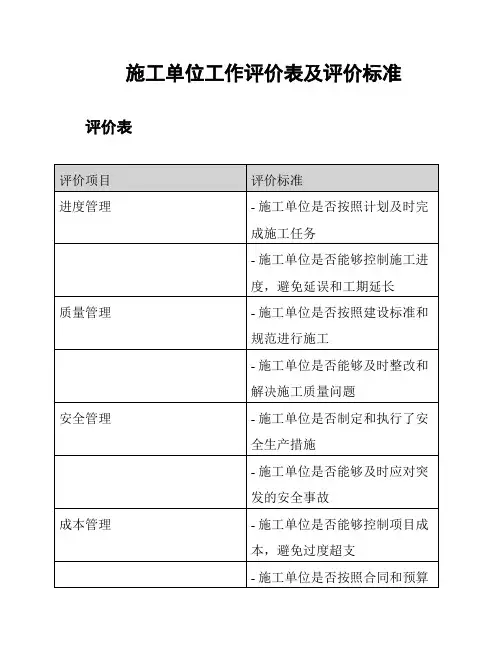

施工单位工作评价表及评价标准

施工单位工作评价表及评价标准

施工单位工作评价表及评价标准评价表
评价标准
1. 优秀:在所有评价项目中均表现出色,达到或超过预期目标;
2. 良好:在大部分评价项目中表现良好,部分项目达到预期目标;
3. 一般:在部分评价项目中表现一般,部分项目未达到预期目标;
4. 较差:在大部分评价项目中表现较差,未达到预期目标。

以上是施工单位工作评价表及评价标准,根据具体项目的要求和情况,可根据实际情况进行调整和补充。

评价表及标准的目的是为了对施工单位的工作进行综合评估和管理,以确保施工质量和项目进度的达到预期目标。

建设单位对工程施工企业评价表

建设单位对工程施工企业评价表
2、安全责任制不落实,存在严重安全隐患不整改,扣20分
3、安全责任制不落实,存在安全隐患,扣5-15分
20
(四)
文明施工
1、现场存在脏、乱、差现象,施工过程中影响周围环境严重造成投诉,扣20分
2、施工现场未实行封闭管理,施工场地、材料堆放、生活设施欠规范,扣10-15分
3、施工现场基本实行封闭管理,施工场地、材料堆放、生活设施基本规范,扣5-10分
20
(五)
基础管理
1、项目经理自行更改或者只挂名而经常不在施工现场,企业内部制度不完善;质保资料管理不规范,扣20分
2、项目经理较少在施工现场,或企业内部制度和质安保证体系欠齐全,或质保资料管理欠规范,扣10-15分
3、项目经理基本在施工现场,企业内部制度和质安保证体系基本齐全,质保资料管理基本规范,扣5-10分
建设单位对施工企业评分表
工程名称
面积
施工企业
竣工时间
评价项目
评分标准
分值
得分
(一)
人员组成
设备投入
1、施工人员配备严重欠缺,扣20分
2、施工人员配备与承诺不符或不能满足工程需要,扣10-15分
3、机械设备不能满足施工需要扣10-20分
4、及机械设备配备有欠缺、但基本满足工程要求,扣5-10分
20Leabharlann (二)20总体评价得分
100
建设单位(公章):建设单位负责人:
年月日
工程质量
1、对工程质量不能有效控制,发生四级(含四级)以上质量事故,未达到验收标准,不能维护业主权益,扣15-20分
2、工程质量基本达到业主预期,对投资、工期有所监控,但监控力度欠缺,扣5-15分
20
(三)

施工单位施工现场考核评价表

施工单位施工现场考核评价表
便桥未设限速、限载标志,发现一处扣1分。
2
安全防护(26分)
2.1*防护栏杆、安全网及其它防打击、防坠落措施(8分)
高处、临边、临水作业应设置防护栏杆及安全网。
下方有人员通行或作业的,应设置挡脚、防滑设施、安全网、安全通道等。
查看现场。
未按要求设置防护栏杆、安全网或其它安全防护设施的,发现一处扣1分。
施工单位施工现场考核评价表(通用部分100分)
项目名称: 合同段: 施工单位名称:
序号
类别
考核项目
考核内容及评价标准
考核评价方法
扣分标准
得分
备注
1
施工现场布设(30分)
1.1*施工驻地(6分)
办公生活区严禁设置在危险区域。
生产、生活区分别设置并封闭管理。
生活区严禁存放易燃易爆等危险品。
装配式房屋应有合格证书,满足安全使用要求。
防护栏杆不牢固,发现一处扣1分。
安全通道未搭设或搭设不规范,发现一处扣1分。
2.2文明施工、安全警示标志、标牌(8分)
区域分区标牌全面。
施工现场明显位置设置“五牌一图”。
交通要道、重要作业场所,危险区域设置安全警示标志、标牌。
现场机械设备按要求设置安全操作规程牌。
查看现场。
未按要求设置文明施工、安全警示标志、标牌及操作规程的,发现一处扣1分。
未按要求挂置安全网,发现一处扣1分。
3.2*支架脚手架(12分)
施工现场搭设和拆除支架脚手架应满足方案要求。
支架和脚手架基础牢固。
排水设施完善。
搭设支架和脚手架的材料应逐批次进场检验,每批材料抽检一组,应有检测报告。
承重支架搭设应制定专项施工方案,搭设后应按规定组织验收,验收通过后应挂牌公示及告知。

施工单位施工现场考核评价表

施工单位施工现场考核评价表

(12分)
高度超过30cm规范要求。
4
8
3
3.3模板工程 施工作业 (8分)
无。
(70分) 3.4焊接切割作业 跨日兰高速主线桥焊机一侧线超过规范标准(不大于5m)的要求,动火作业
(6分)
区周边电缆、电线布设混乱且存在接头破损及漏电现象。
0 2
8 4
3.5机械设备作业 (16分)
无。
0
16
3.6爆破作业 (10分)
序号 类别
考核项目
扣分说明 扣分原因
4.1基础施工 (10分)
无。
4
桥梁工程 (60分)
4.2墩台施工 (20分) 4.3桥梁上部结构
墩台作业出入口防护措施设置不到位。
及桥面系施工 无。
(30分)
6.1边坡施工 (10分)
无。
6.2抗滑桩施工
6
路基工程 (5分) (25分) 6.3爆破作业
(5分)
无。 无。
(5分)
桥梁施工现场电线架空和入地不规范。
1.6消防安全 (5分)
无。
1.7施工便道便桥 (6分)
无。
1.8临时码头与栈 桥(5分)
无。
得分 扣分
0
8
1
4
4
1
2
3
2
3
0
5
0
6
0
5
2.1防护栏杆、安 K164+150等处临边围挡倒伏、破损后未及时得到修复、更换。
全网及其它防打 K163+171、K164+752施工区高空作业平台搭设不符合安全标准化要求,缺少 击、防坠落措施 脚手板以上0.6m横向安全围栏。
4

施工单位(季度 年终)评价表

施工单位(季度 年终)评价表

6 7 8 9
10 5

注:扣分以各单项分值为限,扣完为止。 评价得分 评价人员: 评价时间: 年 合计 月 日
附件2
施工单位20
施工单位: 序 1 2 3 4 5 号
年(年终)评价表
评价内容 分值 20 20 20 10 15 评价得分
施工项目: 合同执行过程中出现较大质量或安全责任事故的,年度评价为零分;发生一般质量或安全责任事故并及时整改的扣10 分,否则扣20分;不符合质量、安全管理规定,责令整改,能按时完成的,扣5分,否则扣10分。 未按照建设单位确定的目标节点完成年度建设任务,工程进度不符合要求的,扣10分。 建设项目不符合安全、文明施工管理规定,被建设单位或有关监管部门通报批评的,每次扣5分;安全、文明施工管理 较差,被要求整改未及时整改的,扣5分。 施工单位无故不按规定或合同约定时限办理工程进度款结算和工程竣工结算的,扣3-6分。 施工单位因拖欠工程款或价格纠纷,拖欠分包商工程款和农民工工资,引发农民工集访、群访事件,造成严重不良影响 的,扣15分;造成一般不良影响的,扣10分;对上述问题未及时处理的,再扣5分。 未征得发包人同意并履行相关变更程序,承包人随意变更的,扣10分;在施工过程中随意改变原设计方案,造成工程投 资增加的,扣5分。 施工项目被媒体曝光,给集团带来负面影响的,扣5分。 按集团要求,施工单位积极配合,支持抢险、创卫工作或承担的集团项目在安全文明施工、质量控制、施工进度等方面 表现突出,受到集团表彰或获得市级及以上荣誉的施工单位,加10分。 向建设单位提出优化施工方案等合理化建议被采纳,节约资金效果明显并经经理办公会研究同意,可酌情加5-10分。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2
及时整理建设单位下发的各类文件
2
进度管理
按要求编制项目施工进度计划且计划安排合理
2
按业主方下达的施工进度计划调整要求,调整进度计划
2
按月向项目部和监理方编报施工月报
2
根据现场协调会的安排,积极配合其他施工单位的工作,促进工程进度
2
及时对进度计划执行情况进行分析和纠偏。由于施工单位自身问题造成周计划未完成1项计-0.5分;月计划未完成1项计-1分;节点计划未完成计-3分。
3
现场安全文明施工管理(35分)Байду номын сангаас
按照规定为作业人员提供符合安全标准、规范和卫生要求的作业环境、安全设施以及合格的劳动防护用品(2分)。按要求进行进行安全培训(1分)。为从事危险作业人员办理了意外伤害保险(1分)。
4
及时报审施工管理人员资质、特殊工种/特殊工作人员、主要施工机械/工器具、分包单位资格
2
3
基础管理
施工单位应配备本公司编制的施工管理制度汇编本。
2
施工单位应对施工人员进行操作技能,规程规范、技术标准,以及施工安全知识和质量管理要求等方面的培训
2
执行合同无违约行为
2
及时协调合同执行过程中的各种问题
2
未拖欠农民工工资
3
资料管理
按要求进行工程施工挡案的分类、组卷,档案移交及时(1分)。相关文件、资料收集及时、填写规范,内容及签字完整(1分)
施工单位评价表
评价项目
评 分 标 准
标准分
评价得分
内部管理(35分)
组织架构
项目经理应具有相应资格,且经过施工单位的任命(1分)。建立了安全健康、消防保卫、交通安全、环境保护管理组织机构(1分)。
2
项目经理到位良好(1分),岗位设置合理(1分)
2
管理人员数量和资质满足合同及标段阶段性要求
2
现场施工人员数量满足工程进度要求
2
重大(特殊)施工技术方案(措施)报项目部审批,施工技术方案得到贯彻执行
3
在工程开工或分部工程开工前进行技术交底,技术交底内容有针对性。技术交底履行签字手续且签字手续规范
4
工程施工中没有使用国家、地方和行业以及公司明令禁止和限制使用的建筑材料及施工工艺的
2
合计
100
3
组织对本施工现场的安全隐患排查和整治工作(1分),并积极参与项目管理单位组织的其他安全生产活动(1分)
2
对建设项目施工危险源辨识不断更新、补充、完善,并组织学习
2
安全文明施工类物品(包括:安全帽、安全带、作业平台、标识牌、警示牌、提示牌、灭火器、孔洞盖板、施工电源箱、接地线、各式围栏等)的管理和使用符合规定。出现一次不符合项计-0.4分
3
在分包方进场后,对其投入项目施工的施工机械、工器具等进行入场验证,未发现施工机械存在隐患
2
针对工程特点制定事故应急预案及应急救治路线、应急联络方式清楚。预案内包括组织机构、职责、联系方式、救援及逃生路线、人员和物资及车辆保障或处理程序
2
在规定的期限内,按照项目管理单位及监理单位下发的安全隐患整改通知单,进行隐患原因分析及整改(3分),并在规定期限内将分析原因、整改结果、预防措施提报监理单位(1分)。
2
对本施工现场进行有序管理,做到安全警示标志齐全,安全防护措施
有效,施工材料定置摆放,道路畅通无阻。出现一次不符合项计-0.4分
2
开展安全性自评价工作并配合上级安全性评价工作,对评价中不符合要求的项目进行闭环整改
2
对分包单位资质进行了审查、建档和备案(1分)。在签订分包合同的同时,签订了安全协议(1分)。分包单位配备了专职(或兼职)安全员(1分)。
4
质量管理(30分)
建立计量器具、检测设备台帐;施工现场在用计量器具的品种、数量能够满足施工需要
2
原材料按规定试验、见证取样送检(2分)。设备、原材料到货检验手续齐全(1分)
3
对施工存在的质量缺陷,认真整改,及时回复监理工作联系单。出现一次质量缺陷计0.4分
2
工程验评记录及签证记录,能与工程保持同步(1分);内容真实、数据准确(1分)
2
及时申请监理进行预验收(1分)。施工期间未发生一般质量事故(2分)
3
发生事故后积极采取相应措施,避免事故情况的进一步扩大,同时保护好事故现场
2
积极配合中间验收、工程质量监督检查
2
项目施工所需的技术标准配备齐全。积极参加施工图会审和施工图设计交底
3
制定了施工技术方案(措施)、调试报告或施工技术技术方案(措施)、调试报告可操作强。
按规定召开安全例会,及时传达、学习并组织落实安全文件、会议精神,总结当前安全工作,布置下阶段安全活动、安全施工工作及安全防范重点
2
开工前或分部分项工程开工前,对参加施工的所有人员进行安全交底(2分)。交底记录中无未签字、代签字或机打签字等问题(1分)
3
结合本专业和项目安全施工要求进行危险点辨识并对危险点制定预控措施(1分);进行了危险点及预控措施交底(2分)
相关文档
最新文档
