预制梁施工工艺

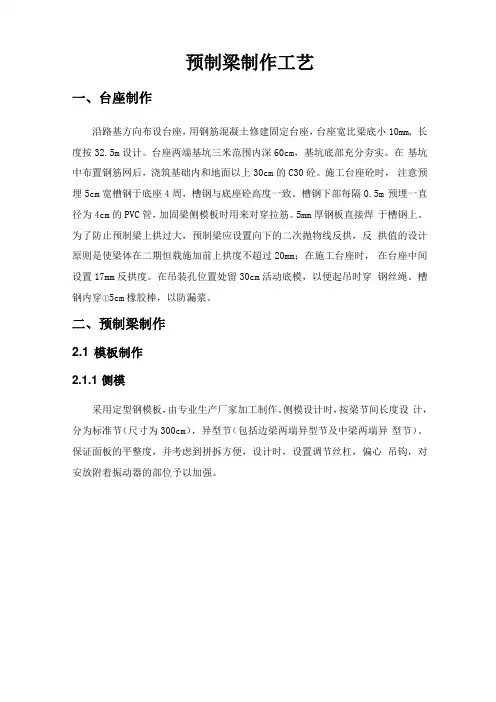

预制梁施工工艺

预制梁制作工艺一、台座制作沿路基方向布设台座,用钢筋混凝土修建固定台座,台座宽比梁底小10mm, 长度按32.5m设计。

台座两端基坑三米范围内深60cm,基坑底部充分夯实。

在基坑中布置钢筋网后,浇筑基础内和地面以上30cm的C30砼。

施工台座砼时,注意预埋5cm宽槽钢于底座4周,槽钢与底座砼高度一致。

槽钢下部每隔0.5m 预埋一直径为4cm的PVC管,加固梁侧模板时用来对穿拉筋。

5mm厚钢板直接焊于槽钢上。

为了防止预制梁上拱过大,预制梁应设置向下的二次抛物线反拱,反拱值的设计原则是使梁体在二期恒载施加前上拱度不超过20mm;在施工台座时,在台座中间设置17mm反拱度。

在吊装孔位置处留30cm活动底模,以便起吊时穿钢丝绳。

槽钢内穿①5cm橡胶棒,以防漏浆。

二、预制梁制作2.1 模板制作2.1.1 侧模采用定型钢模板,由专业生产厂家加工制作。

侧模设计时,按梁节间长度设计,分为标准节(尺寸为300cm),异型节(包括边梁两端异型节及中梁两端异型节)。

保证面板的平整度,并考虑到拼拆方便,设计时,设置调节丝杠,偏心吊钩,对安放附着振动器的部位予以加强。

2.1.1图安装侧模、外模2.1.2 内模采用专业生产厂家制作的定型钢模板。

由于梁横隔板处过人洞尺寸较小,为便于拆模,内模采用定型组合钢模组拼,转角和异型部分特制,用U型钢卡联接,每隔70cm设一道支撑骨架,支撑骨架与钢模间用搭扣螺栓联接。

内模在外面分段组拼成一整体,用龙门吊安装就位,内模底支撑在钢筋马凳上,侧板用钢筋定位,上侧设压杠以控制其上浮。

为方便底板混凝土施工,内模顶板、底板均预留开口,待底板混凝土浇筑完成后再行封堵。

2.1.2图内模拼装、清理2.1.3端模端模亦采用5mm钢板加工制成,端模的锚垫板位置要保证准确无误,端模用螺丝固定在侧模上。

5、扎顶板钢筋、安装上部端模2.1.3图扎顶板钢筋、安装上部端模2.1.4模板安装(1)根据钢筋保护层的厚度,在安装侧模和内模前绑扎高强度砼垫块,间距0.5米,成梅花型布置。
