浆砌排水沟、截水沟施工技术方案

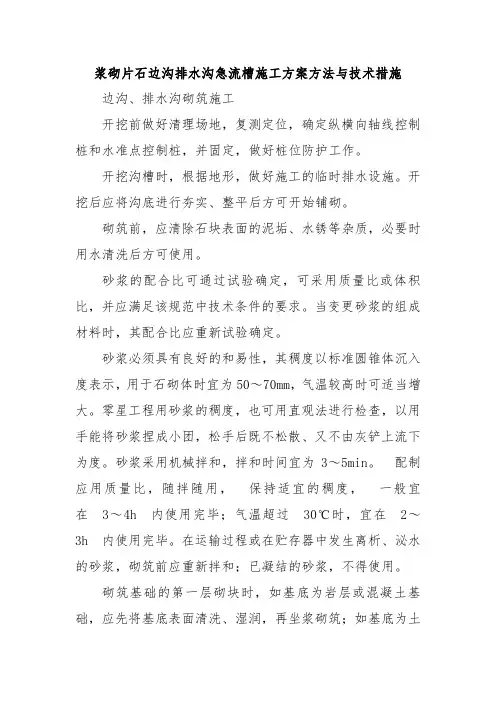

排工程施主要有排水沟、边沟、平台截水沟、堑顶截水沟、急流槽组成。均采用M7.5浆砌片石砌筑、浆砌片石按设计图进行分段挤浆法施工,施工要求及砌筑工艺同挡土墙。
一、排水沟施工工艺:
1、施工放样:排水沟工程分段施工,分段放样,根据路基中线及护坡道高程放出两侧坡角线,再根据边沟流水高程坡比及护坡道宽度,放出排水沟中线及边线,线位设好以后请监理检测,符合要求后再进行下道工序。
2、施工方法:
(1)、沟槽开挖:护坡道碾压以后,放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸时,改以人工挖掘。人工修整至设计尺寸(见路基横断面图中的边沟设计标高),不能扰动沟底及坡面原土层,不允许超挖。开挖清理完毕后,然后请监理检验。
(2)、砂砾垫层:按图纸或监理工程师的要求,在清理的基底上铺筑符合要求的砂砾垫层,设计砂砾垫层厚10cm.施工中应避免砂砾受到污染。
(3)、片石砌筑:沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。ﻫ(4)、材料要求:
①、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,片石强度应大于30MPa,表面清洁无污染。
②、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛
后机拌3~5min后使用。砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
③、施工现场不堆放不合格材料,废弃的材料及时清理出场。ﻫ(5)、沟体片石
砌筑:
排水沟采用挤浆法分层砌筑,砌筑厚度30cm,分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。砌筑中的三角缝不得大于20mm;各工作缝相互错开。若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。所有缝隙均应填满砂浆。根据施工段长度以25-50m分段砌筑并设置沉降缝,沉降缝用沥青麻絮或其它防水材料填充。ﻫ(6)、勾缝:勾缝一律采用凹缝,勾缝采用的砂浆强度M7.5,砌体勾缝嵌入砌缝20mm深,缝槽深度不足时应凿够深度后再勾缝。
(7)压顶现浇混凝土:浆砌片石压顶混凝土采用C15混凝土,厚度为5cm,混凝土拌制应严格按施工规范要求,应定时制作混凝土试块。压顶混凝土轴线应与排水沟中心线平行,混凝土收光时要求压光三次,浇筑成形的压顶混凝土应顺直,圆弧段曲线圆滑、表面光洁、平整,无裂缝。每间隔20m设2cm宽沉降缝1条,并与浆砌片石沉降缝齐平。
(8)、基层边混凝土浇筑,待片石砌筑完成后进行内侧边沟现浇,现浇时注意按照测量队放出的边线及标高进行立模,所立模板要平顺,上下口尺寸一致,防止上下不均匀;注意设计预埋管的安放及固定,坚决防止因振捣导致层间排水跑偏,导致层间水无法排出,损伤路面,
(8)、养生:每砌好一段、现浇完一段,现浇混凝土初凝后,定时洒水养护,养生7d。养护期间避免外力碰撞、振动或承重。
(9)、培土挡水埂:在红线一侧,紧接压顶混凝土设置培土挡水埂,横断面为梯形,要求培土挡水埂线形应顺直,顶面平整。
2、质量检测:
( 1)、原材料检验:材料进场前,要提供片石、砂、水泥,样品报送监理、试验室,检验合格后才能进场,材料进场后要经监理现场检验合格才能使用。ﻫ( 2)、砌筑砂浆、压顶C15混凝土,要按试验室提供配比搅拌采用搅拌机拌和,按要求做好试块,送试验室检测。ﻫ(3)、边沟检测:边沟砌石完成一段后,要按边沟检测评定标准进行线位、高程、平整度、断面尺寸、铺砌厚度等按要求检测评定,不符合要求,坚决返工。总之施工过程中,坚决保证质量,精益求精。
二、截水沟施工工艺:
为了把地表水排出坡面,设计了平台C20现浇截水沟,坡顶7.5#浆砌片石的坡顶截水沟,平台截水沟采用C20混凝土现浇完成,坡顶截水沟采用J、K、L 三种,K、L型截水沟适用于汇水量较大路段,其他情况采用J型,具体根据设计施工。
1、施工放样:截水沟工程分段施工,分段放样,根据路基中线及设计高程放出轴线及标高,线位设好以后请监理检测,符合要求后进行下道工序。
2、沟槽开挖
沟槽开挖采用人工开挖,人工整修边坡,打夯机配合人工夯实沟底。沟槽开挖要做到断面尺寸、沟底坡度。中心轴线符合设计要求,避免超挖。
3、片石砌筑:沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。
4、材料要求:
①、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,片石强度应大于30MPa,表面清洁无污染。
②、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
③、施工现场不堆放不合格材料,废弃的材料及时清理出场。ﻫ5、沟身片石
砌筑:
截水沟采用挤浆法分层砌筑,砌筑厚度30cm,分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。砌筑中的三角缝不得大于20mm;各工作缝相互错开。若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。在砂浆凝
