高速公路建设项目电力通信设施迁改工程费用标准
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
附件

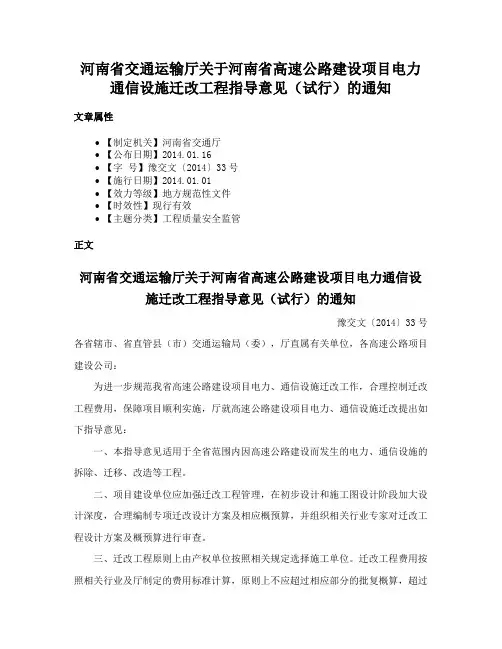

河南省高速公路建设项目电力通信设施
迁改工程费用标准
一、电力设施
(一)低压线路(0.4kV及以下)
低压线路迁改纳入由地方政府负责的征地拆迁中。按需拆除原线路杆间距离计算迁改赔偿费用。
说明:指导价格包含金具、杆塔、线、占地、附着物补偿、利润、税金、设计、原线路拆除等全部费用。
(二)高压线路(10KV及以上)
按迁改后电力线路杆(塔)间距离长度计算迁改费用。
说明:
1. 指导价格包含金具、杆塔、线、占地、附着物补偿、利润、税金、设计、协调、原线路拆除等全部费用。
2.10kV、35kV迁改一处小于3档时按3档计算;超出3档时,超出部分按上述费用标准乘0.8系数计算。
3.10kV改迁时跨越高速的一档的档距大于80米时,该档的迁改费用可参照35kV单价。
4.上表中110kV-500kV改迁费用跨越方案按照耐-直-直-耐考虑,导线采用630mm2截面;当跨越方案采用耐-耐方式时单价按上述费用标准乘以2系数;采用耐-直-耐方式时单价按上述费用标准乘以1.25系数;若改迁方案超出耐-直-直-耐方案,超出部分按上述费用标准乘以0.8系数计算。
5.500kV的停电协调费另计。
6.改扩建项目考虑行车干扰费、保通费等,35kV以下每处增加5万元,35kV以上每处增加8万元。
(三)变压器
变压器迁改时原则上应原变压器迁移;必须更新时,仅可提高一级。
说明:费用包含支架、占地、附着物补偿、利润、税金、设计、协调、原设备拆除等
全部费用。
(四)地埋线路
按迁改线路电缆长度计算迁改费用。
说明:
1.指导价格包含保护管、线、占地、附着物补偿、利润、税金、设计、协调、原线路拆除等全部费用。
2.改扩建项目考虑行车干扰费和保通费,在上述费用标准上增加5%。
二、通信设施
(一)军用光缆
结合具体情况,与产权单位协商处理。
(二)其他通信设施
按迁改线路长度计算迁改费用。
说明:
1.架空线路指导价格包含线缆、杆、横担、占地、附着物补偿、利润、税金、设计、信号割接、测试、协调等全部费用。表列光、电缆单价为单根线缆费用。同杆架设时,按其中最大规格线缆单价作为计算基数,每增加1根,单价增加30元/米。
2.管道线路指导价格包含线缆、子管、上下杆或手孔井改造、接地、利润、税金、设计、信号割接、测试、协调等全部费用。
3.地埋线路指导价格包含线缆、PE管保护管、上下杆保护管、手孔井、占地、接地、附着物补偿、利润、税金、设计、信号割接、测试、协调等全部费用。表列光、电缆单价
为单根线缆费用。同沟敷设时,按其中最大规格线缆单价作为计算基数,每增加1根,增加25元/米。
4.每处迁改长度400米以下时,可按400米计算。
5.对于现有光电缆沿高速路侧架(敷)设情况,一处光、电缆迁改长度超过1.5公里的情况,超出部分按上述费用标准乘以0.8系数计算。
6.改扩建项目考虑行车干扰费和保通费,在上述费用标准上增加5%。
