生产准备三查四定检查表.doc

合集下载

三查四定具体内容

三查四定具体内容

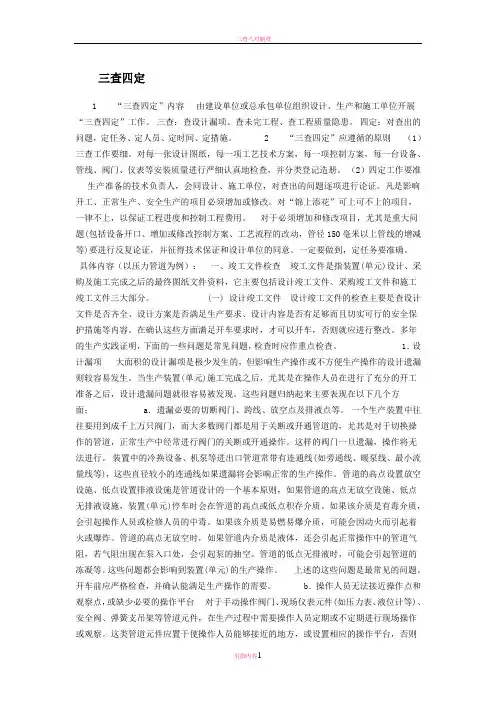

三查四定1 “三查四定”内容由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作.三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

2 “三查四定”应遵循的原则(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改.对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

具体内容(以压力管道为例):一、竣工文件检查竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一) 设计竣工文件设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容.在确认这些方面满足开车要求时,才可以开车,否则就应进行整改.多年的生产实践证明,下面的一些问题是常见问题,检查时应作重点检查。

1.设计漏项大面积的设计漏项是极少发生的,但影响生产操作或不方便生产操作的设计遗漏则较容易发生。

当生产装置(单元)施工完成之后,尤其是在操作人员在进行了充分的开工准备之后,设计遗漏问题就很容易被发现.这些问题归纳起来主要表现在以下几个方面;a.遗漏必要的切断阀门、跨线、放空点及排液点等。

一个生产装置中往往要用到成千上万只阀门,而大多数阀门都是用于关断或开通管道的,尤其是对于切换操作的管道,正常生产中经常进行阀门的关断或开通操作。

三查四定具体内容

三查四定具体内容

三查四定1 “三查四定”内容由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作。

三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

2 “三查四定”应遵循的原则(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

具体内容(以压力管道为例):一、竣工文件检查竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一) 设计竣工文件设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容。

在确认这些方面满足开车要求时,才可以开车,否则就应进行整改。

多年的生产实践证明,下面的一些问题是常见问题,检查时应作重点检查。

1.设计漏项大面积的设计漏项是极少发生的,但影响生产操作或不方便生产操作的设计遗漏则较容易发生。

当生产装置(单元)施工完成之后,尤其是在操作人员在进行了充分的开工准备之后,设计遗漏问题就很容易被发现。

这些问题归纳起来主要表现在以下几个方面; a.遗漏必要的切断阀门、跨线、放空点及排液点等。

一个生产装置中往往要用到成千上万只阀门,而大多数阀门都是用于关断或开通管道的,尤其是对于切换操作的管道,正常生产中经常进行阀门的关断或开通操作。

石化系统三查四定内容

石化系统三查四定内容

新建项目投产试运“三查四定”的主要内容1、“三查四定”内容由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作。

三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

2、“三查四定”应遵循的原则(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修要进行)毫米以上管线的增减等150改控制方案、工艺流程的改动,管径.反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

具体内容(以压力管道为例):一、竣工文件检查竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一) 设计竣工文件设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容。

在确认这些方面满足开车要求时,才可以开车,否则就应进行整改。

多年的生产实践证明,下面的一些问题是常见问题,检查时应作重点检查。

1、设计漏项大面积的设计漏项是极少发生的,但影响生产操作或不方便生产操作的设计遗漏则较容易发生。

当生产装置(单元)施工完成之后,尤其是操作人员在进行了充分的开工准备之后,设计遗漏问题就很容易被发现。

这些问题归纳起来主要表现在以下几个方面:a)遗漏必要的切断阀门、跨线、放空点及排液点等。

一个生产装置中往往要用到成千上万只阀门,而大多数阀门都是用于关断或开通管道的,尤其是对于切换操作的管道,正常生产中经常进行阀门的关断或开通操作。

三查四定内容

三查四定内容

山东圣运化工有限公司三查四定报告施工单位已按照设计图纸安装完毕,业主和施工单位组织各方面人员包括安装、监理、生产、设计、维护、安全、消防、环保各个方面人员进行对已建装置进行全面认真检查,“三查四定”即查设计漏项、查工程质量和隐患、查未完工程量,对查出的问题要定人员、定任务、定措施、定时间期限完成。

检查要按专业、分装置进行。

1、“三查四定”内容由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作。

三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

问题类型分为:设计漏项、未完工程、工程质量隐患、功能性增项组织及人员:由建设单位或业主组织,监理、设计、施工单位参加时间:气密前进行.2、“三查四定”应遵循的原则(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

3、具体内容(以压力管道为例):一、竣工文件检查竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一) 设计竣工文件设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容。

在确认这些方面满足开车要求时,才可以开车,否则就应进行整改。

多年的生产实践证明,下面的一些问题是常见问题,检查时应作重点检查。

产品准备三查四定检查单

产品准备三查四定检查单

产品准备三查四定检查单
为了确保产品质量,我们准备了以下的三查四定检查单。

请在生产过程中,认真执行以下步骤,以确保产品质量,避免不必要的损失。

三查
1. 原材料查看:
- 查看原材料颜色、气味、质地等是否符合要求。

- 查看原材料保质期,核对是否在有效期内。

2. 生产过程查看:
- 查看操作员是否按规定实施操作。

- 查看设备是否正常运行,产品质量是否符合要求。

3. 成品查看:
- 查看产品标签是否齐全。

- 查看产品外观是否良好,是否有破损等情况。

四定
1. 客户定:
- 查看客户订单是否完整准确。

- 定期与客户建立联系,最新反馈情况记录。

2. 质量定:
- 确定产品的检验标准。

- 确定产品的包装标准。

3. 时间定:
- 确定生产进度和交货时间。

- 根据客户需求提前预留生产周期。

4. 数量定:
- 根据客户需求确定产品数量。

- 根据生产能力提前进行产能预估。

检查单
请生产经理、生产班长在生产过程中认真执行三查四定检查单,并根据检查结果及时改进生产流程,确保产品质量和生产周期。

“三查四定”内容

“三查四定”内容

“三查四定"应遵循的原则(1)三查工作要细对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

具体内容(以压力管道为例):一、竣工文件检查竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一) 设计竣工文件设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容。

在确认这些方面满足开车要求时,才可以开车,否则就应进行整改。

生产实践证明,下面的一些问题是常见问题,检查时应作重点检查.1.设计漏项大面积的设计漏项是极少发生的,但影响生产操作或不方便生产操作的设计遗漏则较容易发生.当生产装置(单元)施工完成之后,尤其是在操作人员在进行了充分的开工准备之后,设计遗漏问题就很容易被发现.这些问题归纳起来主要表现在以下几个方面;a.遗漏必要的切断阀门、跨线、放空点及排液点等。

一个生产装置中往往要用到成千上万只阀门,而大多数阀门都是用于关断或开通管道的,尤其是对于切换操作的管道,正常生产中经常进行阀门的关断或开通操作。

这样的阀门一旦遗漏,操作将无法进行.装置中的冷换设备、机泵等进出口管道常带有连通线(如旁通线、暖泵线、最小流量线等),这些直径较小的连通线如果遗漏将会影响正常的生产操作。

三查四定具体内容

三查四定具体内容

三查四定1 “三查四定”内容: i: j, a3 w n3 {7 由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作。

三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

2“三查四定”应遵循的原则—(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准—生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

' p) z1 L5 L! R: X对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150 毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

" o" n% K$ X* a2 y% X' @(具体内容(以压力管道为例): 6 _- Q/ V+ [) M5 O6 l一、竣工文件检查& {7 Y, t- K. q)|6 竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一)设计竣工文件. q9 k+ B( h & x4 ~ 设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容。

在确认这些方面满足开车要求时,才可以开车,否则就应进行整改。

多年的生产实践证明,下面的一些问题是常见问题,检查时应作重点检查。

! y# ?, l+ F, H6 e" X) s1 •设计漏项+I 大面积的设计漏项是极少发生的,但影响生产操作或不方便生产操作的设计遗漏则较容易发生。

三查四定三查四定

三查四定三查四定

三查四定三查四定 1 “三查四定”内容:由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作。

三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

2 “三查四定”应遵循的原则(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

安全生产检查和隐患整改制度1、主题内容与适用范围。

本制度规定了*******公司在生产中安全检查的内容、形式、要求、检查与考核。

2、检查内容及要求。

2.1、安全检查的内容。

2.1.1、查思想:查安全生产的认识是否正确;查对安全教育工作是否做到经常化;查安全生产的责任心是否强;查对忽视安全生产的思想和行为是否敢于斗争。

2.1.2、查制度:查安全生产制度的建立和健全情况,是否有违纪作业情况;查安全制度的执行情况,有没有有章不循、冒险作业和违章指挥现象。

2.1.3、查领导:是否把安全生产摆在议事日程;对安全生产上有功人员是否做到了及时表扬和奖励;对忽视安全生产造成事故的责任者是否严肃处理了,生产与安全是否做到了“五同时”(即:在计划、布置、检查、总结、评比生产时,同时将安全工作列入)。

2.1.4、查隐患:是否做到了文明、安全生产和安全供气;各种设备的安全装置是否齐全、良好;厂房建筑有无不安全因素;人员素质情况;各工种在作业时,是否佩戴相应的劳动保护用品,器具;作业环境是否影响作业人员身体健康等其它各种不安全因素。

三查四定统计表填写模板

三查四定统计表填写模板
三查四定表
装置名称:聚乙烯装置
检查项目
精制单元
存在问题
ICA脱气塔顶部C-1423处排火炬管线导淋安装位置不合理
问题提出单位
聚乙烯装置
提出人
彭奔
整措施
导淋与下面一根管线接触,导淋外丝堵都上不去。
责任单位
责任人
完成时间
复检时间
验收小组签字
注:1.此表由三查四定组织单位回收并汇总;
2.装置名称、检查项目、存在问题内容由问题发起人填写;
3.整改措施、完成时间由问题责任单位责任人填写;
4.复检时间由项目组或EPC单位视问题整改完成情况从新组织复查。

《“三查四定”检查方案》

《“三查四定”检查方案》

《“三查四定”检查方案》根据工程建设管理制度及内控制度要求,为确保机械竣工交接工作的顺利开展,在机械竣工前组织对动力站、加压站开展“三查四定”工作(查设计漏项、查未完工程、查工程质量隐患;对查出的问题定任务、定人员、定时间、定措施)。

并对各检查项目存在的问题写出明确说明、整改要求和记录整改完成时间,详见“三查四定”检查整改表(见附件)。

一、检查人员各个专业责任心强、业务水平高的专业技术人员担任二、检查专业及问题项目的分类检查专业包含:工艺、配管、设备、仪表、电气、安全、消防、土建等问题项目分类包含:a类表示试压吹扫前必须完成;b类表示化工投料前必须完成;c类表示化工投料后必须完成。

三、“三查四定”要求对照设计施工图纸逐项检查,认真地检查设备、管道、阀门、仪表、电气、土建等项目是否符合设计要求、工艺是否合理、流程是否畅通正确、操作是否方便,查找缺陷及时整改,凡是影响试车、正常生产、安全生产的遗漏、未完成和隐患项目必须进行增项或整改。

四、工具扳手,盒尺,各专业专用工具等五、现场检查现场检查可以分为设计漏项、未完工程、施工质量隐患三方面的检查。

(一)设计漏项的问题如:无天然气管道跨接线;管道无高点排气及低点排尽;无操作平台爬梯;管道支吊架偏少;缺少远传压力测点;调节阀前无手动阀;设备进出口管道无过滤器及止回阀;以及其他的设计漏项内容(二)未完工程的问题如:基础二次抹面未完;管道及支架需防腐保温遗漏;现场废料垃圾未清理;设备机座及电缆穿线管未可靠接地;排污阀及导淋阀未安装;现场操作柱孔或电第1页共2页机接线盒接线口未密封;设备预留孔及管道预留阀门未用盲法兰封闭;以及其他的未完工施工内容(三)施工质量隐患的问题如。

阀门等装反;法兰螺栓松动;垫片螺栓选用错误;膨胀节的安装状态错误;工艺外接口接错工艺管线;管道及其元件的材质和压力等级与设计要求不符及低压当高压混用;管道与支吊架未支实固定;焊接质量不合格(焊缝外观气孔、钢结构点焊);隔热厚度材质不符合设计要求;仪表电缆穿线管距离蒸汽管线太近;操作及测量指示点太高无法观察;法兰隔热施工在管道水压气密试验之前进行;没有按设计或标准要求进行除锈防腐;压力管道焊缝在进行无损探伤之前防腐。

生产准备三查四定检查表.doc

生产准备三查四定检查表.doc

⽣产准备三查四定检查表.doc
⽣产准备三查四定检查表
.附录七装置“三查四定”检查表为保证“三查四定”⼯作的有效开展,实现装置的⾼质量中交,建设单位应会同监理单位参照表7-2“三查四定”检查表中⼯程质量隐患检查表(通⽤类及专项类)组织相关专业⼈员对装置进⾏全⾯检查;可根据新建项⽬的特点,对“三查四定”检查表进⾏补充、完善。

对每次查出的问题要准确填写在“三查四定”检查表中;
建设单位应会同监理单位及时组织评审,对确认的问题按照A、B、C三类进⾏分类,将问题审核、归类后按表7-可根据新建项⽬的特点,对“三查四定”检查表进⾏补充、完善。

对每次查出的问题要准确填写在“三查四定”检查表中;
建设单位应会同监理单位及时组织评审,对确认的问题按照A、B、C三类进⾏分类,将问题审核、归类后按表7:**装置⽚区:
序号问题描述区域专业类别提出⽅提出⼈提出时间处理⽅案计划完成时间实际完成时间完成确认备注施⼯⽅设计⽅监理项⽬部⽣产装置1234567891011表7-2 “三查四定”检查表
⼀、设计审查问题整改确认表项⽬序号检查内容及标准检查情况123
⼆、未完⼯程项⽬确认表错误!链接⽆效。

序号检查内容及标准检查情况123
三、⼯程质量隐患检查表(通⽤类)项⽬序号检查内容及标准检查情况梯⼦平台检查1梯⼦、护栏、护笼、平台、移动式平台制。

石化系统三查四定内容

石化系统三查四定内容

新建项目投产试运“三查四定”的主要内容1、“三查四定”内容由建设单位或总承包单位组织设计、生产和施工单位开展“三查四定”工作。

三查:查设计漏项、查未完工程、查工程质量隐患。

四定:对查出的问题,定任务、定人员、定时间、定措施。

2、“三查四定”应遵循的原则(1)三查工作要细。

对每一张设计图纸,每一项工艺技术方案,每一项控制方案,每一台设备、管线、阀门、仪表等安装质量进行严细认真地检查,并分类登记造册。

(2)四定工作要准生产准备的技术负责人,会同设计、施工单位,对查出的问题逐项进行论证。

凡是影响开工、正常生产、安全生产的项目必须增加或修改。

对“锦上添花”可上可不上的项目,一律不上,以保证工程进度和控制工程费用。

对于必须增加和修改项目,尤其是重大问题(包括设备开口、增加或修改控制方案、工艺流程的改动,管径150毫米以上管线的增减等)要进行反复论证,并征得技术保证和设计单位的同意。

一定要做到,定任务要准确。

具体内容(以压力管道为例):一、竣工文件检查竣工文件是指装置(单元)设计、采购及施工完成之后的最终图纸文件资料,它主要包括设计竣工文件、采购竣工文件和施工竣工文件三大部分。

(一) 设计竣工文件设计竣工文件的检查主要是查设计文件是否齐全、设计方案是否满足生产要求、设计内容是否有足够而且切实可行的安全保护措施等内容。

在确认这些方面满足开车要求时,才可以开车,否则就应进行整改。

多年的生产实践证明,下面的一些问题是常见问题,检查时应作重点检查。

1、设计漏项大面积的设计漏项是极少发生的,但影响生产操作或不方便生产操作的设计遗漏则较容易发生。

当生产装置(单元)施工完成之后,尤其是操作人员在进行了充分的开工准备之后,设计遗漏问题就很容易被发现。

这些问题归纳起来主要表现在以下几个方面:a)遗漏必要的切断阀门、跨线、放空点及排液点等。

一个生产装置中往往要用到成千上万只阀门,而大多数阀门都是用于关断或开通管道的,尤其是对于切换操作的管道,正常生产中经常进行阀门的关断或开通操作。

三查四定管理程序

三查四定管理程序

《“三查四定”管理规定》审签表程序修改记录目录1.定义 (5)2.目的 (5)3.适用范围 (5)4.上游和参考程序文件 (5)5. 职责 (5)6. 规定 (6)7. 记录 (7)8. 附件 (7)1.定义施工管理部:公司设计、施工、进度控制和技术质量的归口管理部门。

装置项目部:项目的执行层,全面负责所辖装置或单元工程施工和与其相关活动管理工作。

本项目设置气化工程项目部、油品工程项目部、热电工程项目部、公辅工程项目部。

设计管理组:施工管理部下属的设计监督管理执行层。

技术质量组:施工管理部下属的技术质量监督管理执行层。

生产准备部:公司生产准备归口管理部门。

装备部:公司设备、材料采购归口管理部门。

安健环部:公司安全、健康、环保环境方面的归口管理部门。

承包商:承接本项目工程建设任务的各施工、EPC承包单位。

监理单位:承接本项目工程监理任务的各监理单位。

三查四定:“三查”指查设计漏项、查工程质量及隐患、查未完工程量;“四定”指对检查出来的问题,定任务、定人员、定时间、定措施。

A类项目:是不可接受项目,若不清除,不能进行管道试压、单机试运、联动试车等后续工作。

2.目的本程序旨在规定“三查四定”的阶段划分、检查内容以及处理流程,更好的规范、督促“三查四定”的执行情况。

3.适用范围本程序适用于伊泰新疆能源有限公司伊泰-华电甘泉堡200万吨/年煤制油项目“三查四定”工作。

4.上游和参考程序文件无。

5.职责5.1施工管理部5.1.1负责程序的编写、修订和解释;5.1.2牵头组织单项工程的“三查四定”检查工作。

5.2装置项目部:组织并督促“三查四定”后的问题汇总、消缺、重大问题专项处理等工作。

5.3 生产准备部:参加“三查四定”的检查工作。

5.4 装备部:参加“三查四定”的检查工作。

5.5 安健环部:参加“三查四定”的检查工作。

5.6 承包商:负责“三查四定”后消缺整改。

5.7 监理单位5.7.1参加“三查四定”的检查工作;5.7.2检查并督促“三查四定”后承包商的消缺整改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

生产准备三查四定检查表
.附录七装置“三查四定”检查表为保证“三查四定”工作的有效开展,实现装置的高质量中交,建设单位应会同监理单位参照表7-2“三查四定”检查表中工程质量隐患检查表(通用类及专项类)组织相关专业人员对装置进行全面检查;可根据新建项目的特点,对“三查四定”检查表进行补充、完善。

对每次查出的问题要准确填写在“三查四定”检查表中;
建设单位应会同监理单位及时组织评审,对确认的问题按照A、B、C三类进行分类,将问题审核、归类后按表7-可根据新建项目的特点,对“三查四定”检查表进行补充、完善。

对每次查出的问题要准确填写在“三查四定”检查表中;
建设单位应会同监理单位及时组织评审,对确认的问题按照A、B、C三类进行分类,将问题审核、归类后按表7:**装置片区:
序号问题描述区域专业类别提出方提出人提出时间处理方案计划完成时间实际完成时间完成确认备注施工方设计方监理项目部生产装置1234567891011表7-2 “三查四定”检查表
一、设计审查问题整改确认表项目序号检查内容及标准检查情况123
二、未完工程项目确认表错误!链接无效。

序号检查内容及标准检查情况123
三、工程质量隐患检查表(通用类)项目序号检查内容及标准检查情况梯子平台检查1梯子、护栏、护笼、平台、移动式平台制
造尺寸符合设计要求2梯子、护笼、平台安装符合设计要求,并满足正常操作和检修要求3梯子踏步无不安全隐患;
直梯平台口有盖板并好用4各连接部位满焊,无点焊和松脱现象5连接部位为螺栓连接,螺栓齐全满扣紧固6防腐油漆颜色符合标准化要求润滑油系统检查1各连接部位完好、紧固、无渗漏2所有阀门开关灵活、好用3与压缩机及汽轮机连接处紧固,无渗漏4油箱底部应向排污口倾斜,泵吸入口处于倾斜底部的上端,排污口处于倾斜底部的下端5油冷却器应采用双联型,并联配管,带连续工作的切换阀且灵活好用,相关附件完好齐全6高位油箱回油视窗完好、清晰干净外观检查1本体外观完好,检查范围已做到工完料尽场地清2安装符合设计规范、生产要求并安装合格3外保温完好,无踩踏、裂开和脱落现象4静电接地完好,无生锈,连接部位紧固5检修通道布局合理6基础设施完好,无裂纹、碰伤或划痕、锈蚀等,无不均匀下沉7外表防腐漆完好,无任何脱落、起皮现象8各部螺栓满扣、整齐、紧固、并防锈(人孔、管线法兰、地脚螺栓等)9铭牌完好、准确,设备位号清晰可见10相连阀门、法兰螺栓满扣、整齐、紧固、并防锈11相连法兰的规格、等级、材质与要求相符,且安装准确12相连法兰安装要平行,间隙一致,无错口、张口、偏斜、强拉配合等现象,密封接触面无损伤13相连阀门的流向符合工艺要求,特别是单向阀、截止阀是否装反,如阀门无流向标识须拆下确认1-省略部分-1工作接地和保护接地完好,接地电阻符合要求2系统间硬件连线正确3电缆经过绝缘测试且符合要求4动力线和信号线无混穿,分开走线5控
制电缆选型合适,注意区分屏蔽线,交直流电源和信号电缆有区分,无混用6根据设计要求作到标记清晰、明白,检查无错、漏,安全栅、模块接线正确,回路通过,接线美观、整齐7电源安全可靠,保证冗余。

8系统联校,必须针对每个回路进行在线联校,保证控制逻辑能实现设计要求。

9备量充分,合理10接线牢靠,无断线、虚接现象11备品配件清单与实物相对无缺损,配件应能满足试车及正常运行的需要高、低压柜1母线排列正确,涂色正确2高、低压柜固定牢固,接地良好,有明显的接地点3高压柜‘五防’完好。

4手车进出灵活,工作、试验位置符合要求5保护器至连接端子正确,端子编号正确,清晰可见6电器装置及元件、绝缘瓷件齐全、无损伤、裂纹等缺陷7高压柜照明、加热器完好,控制开关灵活8控制开关钥匙开启自如9操作开关、把手、开柜门钥匙齐全(整套)10接地刀闸操作机构灵活可靠,便于检查确认.UPS/直流盘1柜内接线连接端子正确,端子编号正确,清晰可见2风扇型号及容量符合设计要求且工作正常3空开开、合正确灵活4互投箱
一、二段互投正确可靠、进线、出线电缆标识齐全、正确、清晰5互投箱、分线箱面板开关位置、信号灯指示正确,标识齐全、正确、清晰6蓄电池组串联接线正确,牢固7充电机工作正常,且面板参数显示正确8交流电源、合闸电源、操作电源电压表指示正常9充电电流、电池电压指示正常变压器1变压器本体外观无变形,瓷瓶无裂纹,无划伤,相关附件外观无破损2母线的相序排列正确3变压
器连接螺栓两侧有平垫圈,相邻垫圈间有大于3mm的间隙,螺母侧装有弹簧垫圈或锁紧螺母4变压器箱体、散热器、高低压套管、油枕、分接开关无渗油5变压器吸湿器硅胶无变色电机1电动机各部件连接螺栓紧固,接线盒喇叭口防爆圈完好并封堵严密2高压电动机的电缆终端头应直接引进电动机的接线盒内3接线盒内接线牢固,标识正确、清晰4联轴器连接完好5电流互感器、零序互感器变比符合要求、接线正确牢固照明、检修电源1防爆接线盒应保持防爆性能,螺栓齐全,末出线口应密封2接线规范,控制开关容量符合实际标准3智能照明柜一段、二段互投正常,天文钟设置正确,面板显示正确4电源开关开、合正确灵活5电源箱标识清楚、正确、完好6电源箱开关灵活,接地良好7电源箱电缆进出口封堵电缆沟、桥架1线路铭牌及相色、标志应清晰正确2电缆附件完好、接线正确、相色清晰3电缆护套在桥架上无损伤4电缆沟内无积水5电缆沟盖板齐全完好
七、工程质量隐患检查表(装置界区及公用工程类)项目序号检查内容及标准检查情况错误!链接无效。

1界区阀门设置合理,有放空和吹扫线2界区管线连接与设计一致3测量仪表齐全完好(压力、温度、流量等)4计量满足设计要求5放空、吹扫和阀门设置满足正常及紧急状态使用6管线的吹扫点配备齐全合理7装在高空管线上的阀门,开关方便,操作平台及梯子安全可靠word 资料达到当天最大量API KEY 超过次数限制。
